结构预留孔洞封堵技术措施
开洞及封堵说明

开洞及封堵说明
1)各专业穿墙、楼板未预留或不合适的孔洞需要乙方自行开洞及封堵,穿楼板孔洞需要断钢筋时,必须预先征得技术部门的同意并及时采取必要的补救措施;待管、线穿墙或楼板施工完毕后,必须按规范要求进行封堵,且保证不得渗漏。

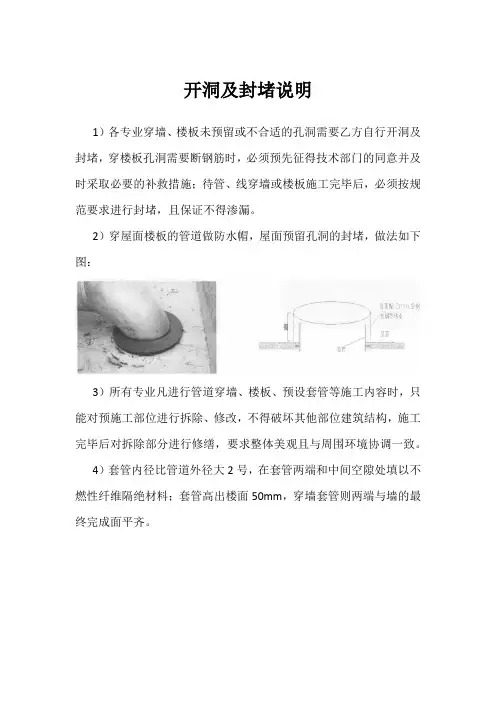

2)穿屋面楼板的管道做防水帽,屋面预留孔洞的封堵,做法如下图:
3)所有专业凡进行管道穿墙、楼板、预设套管等施工内容时,只能对预施工部位进行拆除、修改,不得破坏其他部位建筑结构,施工完毕后对拆除部分进行修缮,要求整体美观且与周围环境协调一致。
4)套管内径比管道外径大2号,在套管两端和中间空隙处填以不燃性纤维隔绝材料;套管高出楼面50mm,穿墙套管则两端与墙的最终完成面平齐。
预留洞、螺杆洞封堵施工方案

工字钢预留洞封堵方案1、清理悬挑架及连墙件洞口杂物,清理完毕后用吹风机吹干净洒水湿润。
2、悬挑槽钢洞清理干净后,洞口周边进行錾毛处理。
3、錾毛后、清理干净在施工前1小时进行洒水,使槽钢洞口周边保持湿润,施工时若水分不足再进行少量的洒水湿润,以便施工。
4、将外墙内侧用模板与原结构墙柱面严密,使用比原结构高一级别的微膨胀细石混凝土边浇灌边捣实,在砌体位置,内侧采用水泥砖封堵一半,外侧再用微膨胀细石混凝土封堵密实。
5、待混凝土有一定强度后,拆除模板,对上口塌陷或下凹的混凝土,进行再次封堵,待再次封堵的混凝土有一定强度后再用掺10%防水剂的1︰3水泥砂浆进行抹压与原外墙抹灰面平齐。
6、对悬挑槽钢洞口或者连墙件洞口,在做保温系统封堵前,必须检查周边是否有松散或被拆除槽钢、连墙件撬动离壳现象,检查合格后方可进行封堵,严格按规范要求分层抹压密实,抹抗裂砂浆时,需铺设耐碱网格布,网格布搭接必须满足规范要求。
7、装饰饰面部分也是一项重要环节,须待保温系统干燥后,才能批腻子,在涂刷外墙涂料时底层必须干燥,避免外墙有色差现象。
8、槽钢及连墙件预留洞口封堵前必须进行隐蔽验收。
9、封堵完成后,组织专项验收,不得出现渗漏现象。
螺杆洞封堵施工方案1、外墙螺杆洞外侧封堵外墙抹灰施工前、脚手架拆除前先用手持冲击锤将外墙体外侧螺杆洞内的塑料管打掉,将其凿成不小于50mm深,直径不小于30mm 的喇叭形,压入专用的混凝土外墙螺杆洞封堵堵头,在已封堵完成的螺杆洞内侧打入发泡剂,必须打入饱满,防止以后漏水,分两次填塞,填塞完成,待聚氨酯发泡剂硬化,达到强度后,将多余的发泡剂用手压入孔洞内,严禁用小刀等工具将发泡剂割除。
外墙外侧用水冲洗湿润后用1:2干硬性水泥喂入灌满(严禁空孔),分两次填塞。
外侧砂浆封堵与墙面齐平,最后采用JS防水涂料刷1mm厚,涂刷成圆饼状。
2、外墙螺杆洞内侧封堵内侧待发泡剂硬化后开始封堵,采用1:2干硬性水泥砂浆封堵。
楼板预留洞口封堵工程施工方案

目录一、工程概况 (1)1.1工程概况 (1)1.2方案概况 (1)二、编制依据 (1)2.1相关规范 (1)2.2、图纸 (1)2.3、施工组织设计 (1)三、施工准备及组织管理机构 (1)3.1、机具及材料准备: (1)3.2、项目组织机构图: (1)3.3、项目经理岗位职责 (2)3.4、现场施工负责人岗位职责 (2)3.5、技术人员岗位职责 (2)3.6、施工现场组长岗位职责 (3)3.7、质量、安全巡视员职责 (3)四、施工工艺及要点 (3)4.1、普通洞口封堵施工工艺 (3)4.2、管道洞口封堵施工工艺 (4)五、验收程序 (4)5.1、班组自检 (4)5.2、质量小组检查复检 (4)5.3、监理验收 (4)六、质量保证措施 (4)七、安全文明施工要求 (5)楼板洞口封堵专项施工方案一、工程概况1.1工程概况花果园彭家湾危旧房、棚户区改造项目办公一号楼总建筑面积为84875.08㎡。
背面顺山势而建,功能包括:艺术、展览、办公、休闲、贵宾住宿等,建筑总高度近132m,地上11层,首层层高15m,标准层层高6.5~9m。
±0.000标高相当于绝对标高1104.00m。
建筑主体共有11层,呈长方形北东-南西向摆置,整体长198.00m,宽54.00m。
1.2方案概况办公一号楼主体结构已封顶,为保证精装修正常施工,需对原一结构预留洞口进行封堵,洞口包括放线孔、泵管洞口、管道洞口等施工过程中预留孔洞。
为保证封堵质量,特编制此方案。
二、编制依据2.1相关规范《混凝土结构工程施工质量验收规范》〔GB50204-2002《建筑工程施工质量验收统一标准》〔GB50300-2001《建筑结构可靠度设计统一标准》〔GB50068-2001《建筑施工扣件式钢管脚手架安全技术规范》〔JGJ130-20112.2、图纸彭家湾危旧房、棚户区改造项目办公一号楼结构图及建筑图2.3、施工组织设计彭家湾危旧房、棚户区改造项目办公一号楼施工组织设计三、施工准备及组织管理机构3.1、机具及材料准备:本方案需准备的机具主要为:榔头、凿子、毛刷、刮板。
常见施工洞口防水封堵方法工艺及材料

【楼板预留洞封堵施工】1、施工流程定位放线→支架搭设及模板铺装→洞口处理→基层清理→钢筋焊接→混凝土浇筑→防护结构搭设→养护→模板及支架拆除2、施工操作要点(1)定位放线现场预留洞均为圆形,将预留洞口凿成45°,施工前沿着洞口边缘100mm范围进行放线(即在原来预留洞口半径长度的基础上增加100mm),标出开凿位置边线。
(2)支架搭设及模板铺装按照现场预留洞封堵位置,采用钢管加顶撑的方式,将模板顶牢固,严禁采用铅丝吊模,防止漏水。
底模与楼板间的缝隙应严密。
架体立杆纵横间距为900mm,步距为1200mm,扫地杆离地为200mm. 底模采用2000mm*2000mm定型模板,用木方支撑牢固,间距为200mm。
由于楼层较高,为了施工安全,在施工过程中,在架体相邻位置设置了一个钢管脚手架搭设的施工操作平台,平台上面满铺竹跳板。
(如下图2所示)(3)洞口处理由于预留洞口比较小,直径尺寸在300mm左右,为了防止结构板的破坏,采用人工凿毛,施工时沿着预先的放线位置将预留洞口凿成45°坡口,并保护好凿出的钢筋。
(4)基层清理清除预留洞口表面的垃圾,并用清水冲洗干净,再用1:1的水泥浆涂刷预留洞内侧表面,要求涂刷均匀,不得漏涂少涂。
(5)钢筋焊接采用同型号的钢筋与凿出的钢筋连接段进行双面焊接,钢筋间距同相邻结构板。
若凿出的钢筋外露部分较短不利于焊接时,采取植筋的方式进行钢筋施工。
(6)混凝土浇筑①无防水要求的预留洞口:混凝土浇筑前,先用水对预留洞口内侧基层混凝土进行湿润,再采用与原结构板同等级的膨胀混凝土一次浇筑到位,浇筑过程中加强混凝土的振捣,保证混凝土结构质量。
②有防水要求的预留洞口:采用与原结构板同等级的膨胀混凝土浇筑,浇筑完成面低于结构面20mm。
待预留洞结构面干燥后清理工作面,用防水油膏封闭找平;蓄水试验48 小时后,检查无渗漏即可进行下一工序施工,如出现渗漏,则应将已浇筑混凝土凿掉重做,直到不出现渗漏为止。
预留洞口封堵施工方案

预留洞口封堵施工方案一、工程概况工程名称:xxx承包工程建设单位:XXX设计单位:未提及监理单位:未提及工程地点:未提及本工程采用框架剪力墙结构,共有15栋楼,其中6#、9#楼地上15层,1#、2#、3#、5#、8#、11#、12#楼地上18层,7#楼地上26层,10#、13#楼地上34层,总建筑面积为.45平方米,其中地上面积为平方米,地下车库及人防面积为.45平方米。
预留洞口包括放线洞、泵管洞、工字预留洞、厨卫间预留洞、出屋面管道洞等。
二、编制依据1、《混凝土结构工程施工质量验收规范》GB5024-20152、《混凝土结构设计规范》GB-20153、《建设施工高处作业安全技术规范》80-20164、《建筑施工安全检查标准》59-20115、《高层混凝土结构技术规程》3-20106、施工组织设计三、预留洞二次浇注措施为确保工程质量,预留洞口需要进行二次浇注,具体措施如下:四、施工准备在施工前,需要进行以下准备工作:1.准备施工材料和设备;2.组织施工人员进行技术培训;3.设立施工现场标志和警示牌;4.制定施工计划和安全措施。
五、施工方法一)放线洞、泵管洞封堵操作工艺1.清理洞口周围的灰尘和杂物;2.将洞口周围涂上防水材料;3.在洞口内部安装钢筋网;4.将水泥浆注入洞口;5.等待水泥浆干燥后,进行二次浇注。
二)工字钢预留洞封堵操作工艺1.清理洞口周围的灰尘和杂物;2.将洞口周围涂上防水材料;3.在洞口内部安装钢筋网;4.将混凝土浆注入洞口;5.等待混凝土浆干燥后,进行二次浇注。
三)厨卫等处预留洞封堵操作工艺1.清理洞口周围的灰尘和杂物;2.将洞口周围涂上防水材料;3.在洞口内部安装钢筋网;4.将水泥砂浆注入洞口;5.等待水泥砂浆干燥后,进行二次浇注。
六、质量保证措施1.严格按照设计要求进行施工;2.严格按照国家相关标准进行验收;3.对施工过程中出现的问题及时处理。
七、安全保证措施及文明施工1.在施工现场设置安全警示牌;2.严格按照国家相关安全标准进行施工;3.加强施工现场管理,确保文明施工。
预留孔洞封堵施工方案

预留孔洞封堵施工方案一、工程背景与目标随着建筑工程的日益复杂,预留孔洞在各类建筑结构中扮演着愈发重要的角色。
为了确保建筑结构的整体安全和使用功能,对预留孔洞的封堵工作显得尤为重要。
本施工方案旨在明确预留孔洞封堵的施工工艺,确保封堵质量,提高建筑的安全性。
二、孔洞勘查与分析在施工前,对预留孔洞进行全面的勘查与分析,了解孔洞的位置、尺寸、形状以及周边结构情况。
对于不同类型的孔洞(如圆形、矩形等),应制定不同的封堵方案,以确保封堵效果达到最佳。
三、材料选择与准备根据孔洞的特点和封堵要求,选择合适的封堵材料。
常用的封堵材料包括水泥砂浆、混凝土、防火封堵材料等。
在材料准备过程中,应确保材料质量合格,数量充足,以满足施工需要。
四、孔洞封堵步骤清理孔洞:在封堵前,应清除孔洞内的杂物、积水等,保持孔洞内部干燥、清洁。
孔洞预处理:对于存在裂缝、破损的孔洞,应进行预处理,如修补裂缝、加固边缘等。
封堵材料搅拌与涂抹:按照设计要求,将封堵材料搅拌均匀,涂抹在孔洞内部,确保材料填充密实、无空鼓。
封堵材料养护:封堵完成后,应对封堵材料进行养护,保持其湿润状态,以确保封堵材料达到最佳强度。
五、安全施工措施在施工过程中,应严格遵守安全操作规程,采取必要的安全措施。
如佩戴安全帽、手套等防护用品,设置警示标识,确保施工人员和过往人员的安全。
六、质量控制与检验在施工过程中,应对封堵材料的质量、施工工艺的执行情况进行严格把关。
施工完成后,应进行质量检验,确保封堵质量符合设计要求。
对于不合格的部分,应及时进行整改。
七、施工进度与时间安排在施工前,应制定详细的施工进度计划,合理安排施工时间。
施工过程中,应严格按照计划进行,确保施工进度不受影响。
如遇特殊情况,应及时调整计划,确保施工质量和安全。
八、工程验收与后期维护施工完成后,应组织专业人员进行工程验收,确保封堵质量符合设计要求。
验收合格后,应进行后期维护,定期检查封堵情况,发现问题及时处理。
楼板预留施工洞封堵方案

楼板面预留施工洞的处理方案一、编制依据:2、《建筑工程施工质量验收统一标准》(GB50300-2001)3、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)4、《建筑施工模板工程安全技术规范》JGJ162-20085、《钢筋焊接及验收规程》JGJ18-20126、《混凝土质量控制标准》(GB50164-92)7、《混凝土结构工程施工质量验收规范》(GB50204-2002)8、《混凝土外加剂应用技术规范》GB50119-20039、《预防混凝土结构工程碱集料反应规程》DBJ01-92-2005二、工程概况:现场存在管道预留洞、塔吊穿楼板预留洞、施工电梯穿楼板预留洞等后浇洞需在管道安装完成、设备拆除后进行封堵。
开洞类型主要分为楼板开洞、墙上开洞,由于各专业管道布置集中,塔吊、施工电梯穿楼板预留洞较大,为保证后浇洞施工质量,消除建筑水电的渗漏问题,特制订本方案。
三、施工准备1、材料及要求:所用材料的品种、规格应符合设计和规范的要求。
材料:标准钢管、顶撑、扣件、A14对拉螺杆、15厚胶合木模板、硬方木、E43焊条、水泥、商品混凝土(掺入相当于胶凝材料含量8%的高效HEA抗裂防水膨胀剂)2、主要机具:用具:斗车、木(铁)锤、钢錾子、直尺、铁抹子、铁丝、线锤、铁锹、空气压缩机、风炮机、焊机。
3、作业条件:管道施工已完成,经检查验收合格。
塔吊、施工电梯拆除完成。
为施工操作必须设有防护盖板,确保施工的操作安全。
4、劳动力准备由于本次封堵涉及楼号较多,洞口分部较广,涉及质量、安全等问题比较多,为了加强全面控制和管理,提早完成任务,进行现场的组织、协调管理工作,并保证施工质量、进度,施工现场按区域分工到责任人。
劳动力安排30人以上,积极整合现场资源,合理安排工序,保证日工作效率,确保早日完工。
5、技术准备5.1、熟悉施工图纸,确定开洞区域,并做好现场标记;5.2、对施工班组做好技术交底,明确施工工艺,施工质量要求;5.3、重点做好洞口封堵灌浆料施工质量控制,确保外墙不漏水。
一种预留孔洞封堵的方法

一种预留孔洞封堵的方法
预留孔洞封堵的方法有许多不同的选择,以下是其中一种:
工具和材料:
- 小锯
- 手电钻和钻头
- 生胶(透明或颜色)
- 泡沫填充剂
步骤:
1. 确定要封堵的孔洞位置和尺寸。
2. 使用小锯将一块适当大小的木板或塑料板锯成适合孔洞的形状。
3. 在木板上钻一个与孔洞大小相同的孔洞。
4. 将木板前后磨光,以便更好地粘合。
5. 将生胶涂抹在木板边缘,并将其压在孔洞上。
6. 等待几分钟,让胶水变干并粘合固定。
7. 将泡沫填充剂插入孔洞中,填充孔洞直到孔洞全部填满。
8. 等待几分钟,直到填充物完全固化。
9. 使用锉刀将填充物平整,以便使其与周围表面齐平。
10. 最后,涂上适当的涂料或颜色使其与周围表面融为一体。
这种方法可以用于封堵墙壁、天花板、门和窗户等各种类型的孔洞。
如果孔洞很大,则可以使用更大的木板和填充物来处理。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
结构预留孔洞封堵措施
一、工程概况
辽宁省大连市开发区南部滨海新区4#-B地块住宅项目4#-B-1#、4#-B-2#、4#-B-3#、4#-B-6#、4#-B-7#、4#-B-9#及4#-B-10#(一期)建筑工程,南临滨海大道、北临滨海中路、东临赤峰南路、西临滨海路;项目性质为住宅,总建筑面积:107,946.37㎡,设计规划为3栋超高层住宅楼(地上1#楼37层、2#楼37层、3#楼37层、地下一层)以及1栋3层会所和相关配套公建,其中1-3#楼建筑结构形式采用剪力墙结构,6#、10#建筑为框架结构。
本工程建筑结构安全等级为二级,抗震设防类别为丙类,抗震设防烈度为7级,耐火等级为一级,主要结构形式为钢筋混凝土短肢剪力墙结构体系。
由于本工程为超高层建筑,在大型施工工具及机械在使用过程中,造成结构墙体中存在若干预留孔洞,如大钢模螺杆洞、施工电梯及塔吊的附着安装孔洞、爬架附着支座安装孔洞、水平挑网搭设孔洞、卸料平台安装孔洞等。
二、本措施针对南部滨海新区4#-B地块住宅项目结构预留孔洞的封堵。
三、施工措施
1、外墙孔洞工艺流程
清理孔内杂物→冲洗湿润→配置并灌注微膨胀砂浆→边塞边捣实→养护
(1)孔洞内清理:先进行空洞内粘存杂物清理,螺栓眼里如有砼等杂物应用相应的工具进行清理,待清理干净后,用钢丝刷绕周圈刷毛,用吹风机吹干净。
(2)洒水湿润:使用喷壶进行喷水润湿,在施工前一小时进行喷水,使螺栓眼周围保持湿润。
施工时再进行小量喷水,以便施工。
(3)配置并灌注砂浆:水泥宜采用普通硅酸盐水泥或硅酸盐水泥,其强度不得低于32.5级;砂宜采用中砂,含泥量不得大于1%;干硬性水泥砂浆配合比为1:2,膨胀剂掺量为水泥用量的6%-10%,防水粉为水泥用量的5%;灌注砂浆时边塞边用圆钢在孔内捣实,直到空洞内砂浆填满并抹平。
(4)养护:孔洞用膨胀水泥砂浆封堵后进行淋水养护不少于3天。
(5)内墙孔洞同样采用上述施工方法,配置砂浆时无需添加防水粉。
2、卸料平台孔洞封堵
剔凿洞口四周→支模→浇水湿润→浇筑混凝土→拆模→养护
(1)洞口四周剔凿出毛面,并清理干净。
(2)洞口两侧使用15mm厚木胶合模板支设,内侧模板上部留设“喇叭口”,待拆模后剔凿。
(3)在浇筑混凝土前,适当浇水湿润。
(4)采用C20细石膨胀混凝土,浇筑过程中要振捣密实,禁止出现蜂窝麻面,混凝土内掺水泥用量5%的防水粉。
(5)模板拆除后进行淋水养护不少于7天;详见附图-1
3、放线洞口封堵
剔凿洞口四周→支模→浇水湿润→绑扎钢筋→浇筑混凝土→拆模→养护
(1)洞口四周剔凿出毛面,并清理干净;
(2)洞口底部使用15mm厚木胶合支设;
(3)洞内交叉绑扎2根同顶板配筋相同型号U型钢筋;
(4)浇筑混凝土前,适当浇水湿润;使用高一标号膨胀混凝土浇筑,要求振捣密实;
(5)模板拆除后进行淋水养护不少于7天;详见附图-1
四、质量要求
(1)孔边松散混凝土必须剔凿干净;
(2)在封孔洞前,应注意孔洞的清理,不得留有木屑等杂物及油渍;
(3)洒水湿润后,应等没有明水时再封堵,但封堵前应保持湿润;
(4)封堵必须饱满密实,与先浇捣的混凝土连接应密实;
(5)砂浆、混凝土应及时进行养护,并检查是否有细微裂缝或空鼓;
五、施工安全措施
(1)作业人员进入施工现场必须穿戴劳动保护用品;
(2)施工过程中,保持作业区域环境卫生,不得将废弃材料乱扔、乱放,更不得随意向窗外抛扔杂物;
(3)在剔凿喇叭口时,施工面下方应做好周边防护,防止剔除混凝土砸到下方施工人员;(4)施工脚手架要搭设牢固,脚手板不得有空头板,应稳固;
(5)高空作业及临边作业时应正确佩戴安全带;
(6)在使用电动工具工程中,应由专业电工进行安装,严禁私拉乱接;电缆线必须架空,电线无破损,漏电保护器灵敏有效;
(7)施工之前要对工人进行针对性的安全交底;。
