机组整套启动前启委会监理汇报材料

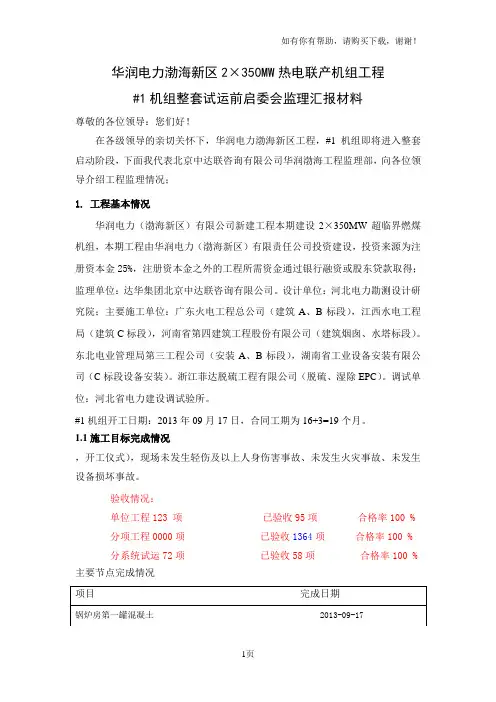

华润电力渤海新区2×350MW热电联产机组工程#1机组整套试运前启委会监理汇报材料尊敬的各位领导:您们好!在各级领导的亲切关怀下,华润电力渤海新区工程,#1机组即将进入整套启动阶段,下面我代表北京中达联咨询有限公司华润渤海工程监理部,向各位领导介绍工程监理情况;1. 工程基本情况华润电力(渤海新区)有限公司新建工程本期建设2×350MW超临界燃煤机组,本期工程由华润电力(渤海新区)有限责任公司投资建设,投资来源为注册资本金25%,注册资本金之外的工程所需资金通过银行融资或股东贷款取得;监理单位:达华集团北京中达联咨询有限公司。
设计单位:河北电力勘测设计研究院;主要施工单位:广东火电工程总公司(建筑A、B标段),江西水电工程局(建筑C标段),河南省第四建筑工程股份有限公司(建筑烟囱、水塔标段)。
东北电业管理局第三工程公司(安装A、B标段),湖南省工业设备安装有限公司(C标段设备安装)。
浙江菲达脱硫工程有限公司(脱硫、湿除EPC)。
调试单位:河北省电力建设调试验所。
#1机组开工日期:2013年09月17日,合同工期为16+3=19个月。
1.1施工目标完成情况,开工仪式),现场未发生轻伤及以上人身伤害事故、未发生火灾事故、未发生设备损坏事故。
验收情况:单位工程123 项已验收95项合格率100 %分项工程0000项已验收1364项合格率100 %分系统试运72项已验收58项合格率100 % 主要节点完成情况项目完成日期锅炉房第一罐混凝土 2013-09-17锅炉大板梁验收完成2014-02-14锅炉水压试验完成2014-09-28锅炉酸洗完成2014-12-07锅炉吹管完成2015-01-04汽机台板就位2014-08-01汽机扣盖完成2014-10-31机组DCS上电调试开始2014-10-27#1机组厂用电上电完成2014-09-13脱硫系统具备试运条件(通烟气)2014-12-27脱硝系统具备试运条件(通烟气)2014-12-27配套工程:斗轮机具备调试运行条件2014-12-25煤场存煤具备存煤条件2014-09-30输煤系统施工完成,具备上煤条件2014-12-25GIS安装完成倒送电2014-08-22启动锅炉供汽2014-11-28化水系统制出合格除盐水2014-07-272.监理工作情况为了实现#1机组顺利发电,对质量监控管理是我们监理工作的重中之重,本着“百年大计,质量第一”的精神,监理的各项工作都是从预控入手,使质量工作做到“严,细,实”,并认真审查各单位工程开工报告,审查施工单位、试验单位的资质。
启委会汇报材料

XXXX光伏电站项目启动验收委员会会议汇报材料XXXX有限公司XXXX年XX月目录建设单位汇报材料 (1)监理单位汇报材料 (8)EPC 总承包单位汇报材料 (15)升压站设计单位汇报材料 (25)光伏区设计单位汇报材料 (27)送出工程、集电线路设计单位汇报材料 (29)送出工程施工单位汇报材料 (32)运维单位汇报材料 (34)建设单位汇报材料各位领导、各位专家:首先非常欢迎各位领导、专家参加XXXX光伏电站项目(调度运行名称为“XXXX电站”)升压站受电和光伏区并网前启委会会议。
下面我代表铅山新滩项目部将本项目具体情况向各位领导、专家作以简要汇报。
1 工程概况本项目位于XXXX,光伏场区集几何中心地理位置为东经XXX°,北纬XXX°,项目规划光伏装机容量XXMWp。
本项目采用分块发电、集中并网方案。
项目采用XXXWp单晶硅电池组件,全固定支架,安装倾角X°,采用XXkW组串式逆变器,XX台XXXkVA箱变,X台XXXkVA箱变,经X条35kV集电线路接入XXXkV升压站低压侧,经一条XXkV架空线路送至XXXkVXX站,长度约X公里。
2项目立项审批及备案情况(1)XXX发展和改革委员会于X年X月X日,备案XXX 光伏电站项目,项目统一代码为XXXX ,备案总装机容量为XMW,项目主体为XXXX有限公司。
(2)国网XX电力有限公司于X年X月X日以《关于XX 光伏电站项目接入系统设计评审意见的函》,同意本光伏电站接入系统设计方案。
(3)XXX发展和改革委员会与X年X月X日,同意XX 工程项目核准立项.3 主要参建单位建设单位:XXX公司监理单位:XXX公司设计单位(升压站):XXX公司设计单位(光伏区):XX公司设计单位(送出线路及集电线路):XXX公司总包单位:XXX公司送出线路施工单位:XXX公司运维单位:XXX公司4、质量监督及涉网安全检查情况(1)监督检查情况1)升压站及光伏场区:X年X月X日完成了由可再生能源发电工程质量监督站组织的升压站受电及光伏单元启动前质量监督检查,并于X年X月X日取得了并网通知书。
输变电工程启委会汇报材料模板

站内外排水因村民以可能污染其饮用水为由阻工,未能完成。
自验收情况
项目
检查结果
验收结论
工程实体
检查
变电站工程电气部分共11个单位工程39个分部工程,土建部分共4个单位工程17个分部工程;线路工程6个分部共10个分项工程,所有单位、分部分项工程全部合格,结构安全,符合标准及设计要求。
符合标准及设计要求,合格
施工概况
变电站工程于20XX年12月10日正式开工建设,线路工程于20XX年11月20日开工。20XX年4月28变电站土建完成主体施工进入电气安装,20XX年3月1日线路工程完成基础施工并通过工程转序验收转入安装、放线施工阶段,7月2日变电站完成安装调试、线路完成放紧线施工,7月3日~7月4日进行初验,7月10日完成消缺,7月11日进行了工程复验收,目前影响投运的缺陷已全部整改完毕。
雅安雨城区草坝110kV输变电工程
启委会汇报材料
施工单位:雅安蜀能水利水电工程有限责任公司
电压等级110kV建设规模2×50MVA
20XX年07月12日
雅安雨城区草坝110kV输变电工程
施工单位自验收汇报内容
工程名称
雅安雨城区草坝110kV输变电工程
施工单位
雅安蜀能水利水电工程有限责任公司
项目经理
牟彬
工程竣
工资料
自检查
因工程工期较紧,施工过程质量控制资料齐全,但竣工资料未整理完成。
有无影响启动
送电问题
无
遗留问题处理计划
站外排水施工,在解决村民因站内排水可能污染水井的疑
施工单位签字(盖章):日期:
启委会汇报材料

启委会汇报材料第一篇:启委会汇报材料云南滇东电厂新建工程4×600MW机组#1机组总启动前监理工作汇报尊敬的启委会领导、专家好!首先我代表山东诚信监理公司滇东电厂项目监理部对各位的到来表示热烈的欢迎和衷心的感谢!#1机组总启动前的监理工作情况汇报如下:一、工程形象进度云南滇东电厂一期建设工程在上级领导的关心支持下,经过近二十三个月的紧张建设(从2004年3月1日至2006年1月23日),整个电厂土建工程已完成90%,#1锅炉安装已基本完成,#2锅炉安装已完成70%,#3锅炉安装已完成30%,#1汽轮机和发电机安装已基本完成。
主要项目的节点完工时间:电厂场平工程2004年8月31日结束;进厂公路2004年9月30日通车;福溪大桥、货场公路2004年10月1日通车;#1烟囱2004年12月18日到顶;#1炉汽包2005年3月30日吊装就位;#1冷却水塔2005年5月2日到顶;#1汽轮发电机定子2005年7月7日吊装就位;#2炉汽包2005年7月9日吊装就位; #1机主变压器2005年7月16日就位;全厂倒送厂用电2005年8月29日完成;化水制出合格水2005年9月11日完成;#1汽机三缸扣缸2005年9月13日完成;#1锅炉整体水压试验2005年9月26日完成;#1锅炉酸洗2005年12月8日完成;#3炉汽包2005年12月14日吊装就位;#1炉前系统碱洗2005年12月23日完成;#1 机组2006年1月4日锅炉点火一次成功,1月10日蒸汽吹管完成。
二、监理工作开展情况1、责任分工项目监理部实行总监理工程师负责制和专业监理工程师分工负责制,专业结构合理。
人员配备满足工程需要,有总监理工程师2人、专业监理工程师53人。
总监理工程师、专业监理工程师和监理员分工清楚,职责明确,监理工作到位。
2、工程质量控制由项目总监主持编写了《云南滇东电厂4×600MW新建工程监理规划》,作为项目监理部开展工作的指导性文件。
启动会汇报材料(模版)——架空输电线路

工程启动会汇报材料目录
1.建设管理单位汇报材料
2.设计单位汇报材料
3.监理单位汇报材料
4.施工单位汇报材料
5.运行单位汇报材料
6.质量监督报告
7.启动调度方案
8. 附件
建设单位汇报材料(参考)
设计单位汇报材料(参考)
施工单位汇报材料(参考)
监理单位汇报材料(参考)
运行单位汇报材料(参考)
附件(样表)
工程(预)验收工作申请单(联系单)
工程验收消缺单
注:多次复验的,以最后合格一次为准。
工程验收交接单(卡)
人、专业班组验收人、监理人员/业主项目部人员;整体或区域(如220区)交接单签字人分别为:施工项目部、运检部、建设部人员。
、
2.本交接单为施工向检修交接手续,厂家直接实施的可参考。
检修向运行交接的自行考虑。
3.本交接单标志本专业、本区域最后一项验收合格并交接,具体设备交接时间为验收合格日为准。
4. 施工单位不得擅自操作已经验收合格的设备、屏柜。
5.原则上启委会召开前应办理各专业交接单,在启委会上签署整体交接单。
6.本交接单为启委会汇报材料组成部分,具体工程移交仍需办理启动验收签证。
启委会汇报材料模板(建设部).pdf

启委会汇报材料模板(建设部).pdfxx工程建设管理单位启委会汇报材料一、工程概况二、工程参建单位(建设、设计、施工、监理、调试)三、工程建设进度情况说明(从开工竣工时间节点上与里程碑进度计划比较,分析差异原因)四、工程施工情况说明(从工程建设开始至竣工各个环节具体说明)五、工程资料整理情况说明(按照工程资料归档相关管理制度梳理工程相关资料,说明已收集及缺失资料情况)六、工程建设管理过程中遇到的问题及处理措施一、工程概况及技术特点二、设计的总体思路三、设计质量控制措施1、质量目标2、质量保证措施四、技术供应和工代现场服务及图纸交付进度五、建设过程中设计变更及费用情况六、变电站及线路施工质量与设计规定符合性的结论性评价七、遗留设计问题与处理计划一、施工概况二、工程的总体情况1、已完成工程情况的说明2、未完成工程情况的说明三、工程自检验收情况总体说明1、工程实体说明1)土建2)电气3)线路4)调试2、资料情况说明四、工程施工过程中遇到的问题及处理措施五、遗留问题及处理计划六、有无影响启动送电的问题七、施工自验收的总体结论一、工程建设的总体情况二、工程监理情况(旁站、平行检验、巡视情况)三、工程验收的总体情况1、工程实体情况说明1)土建2)电气3)线路4)调试2、资料情况说明(隐蔽资料的归档和数码照片的归档等)四、有无影响启动送电的问题五、遗留问题及处理措施、计划六、监理验收的总体结论七、工程建设现场管理中存在的问题(建设管理、监理、设计、施工、调试单位现场管理中存在的问题)。
风电场施工启委会汇报材料 6-5

风电场施工启委会汇报材料 6-5**40、5MW分散式二期风电项目施工启委会汇报材料 **年9月尊敬的各位领导,全体同仁大家好!现将我项目部的工作简要汇报如下:我阿勒泰诚泰电力工程建设有限责任公司**40、5MW 分散式二期风电项目于**年08月底进场以来,在业主单位、监理单位的领导下,积极开展工程项目的施工工作。
目前,我公司承担的35千伏开关站、35千伏集电线路、35千伏送出线路、35千伏间隔工程已完成,并通过四方验收工作。
在此,感谢各级领导的关怀与厚爱,感谢各参建方的通力合作和对我项目部工作的大力支持!一、工程概况1)35千伏送出线路工程:开关站至喀拉苏变线路长度2、75Km,导线采用JL/G1A-300/25,开关站出线至起点终端杆电缆采用ZR-YJV62-26/35-1X630。
本工程共计有9基直线杆,6基耐张杆,2基铁塔。
在喀拉苏变扩建一个35KV出现间隔。
2)35千伏集电线路工程:本工程线路自**40、5MW分散式风电场35千伏开关站至风电场个风机箱变止,电压等级35kV。
同塔单回路架设,路径长度为14、27km,导线分别采用LGJ-185/30和LGJ-95/20型钢芯铝绞线。
各主线路起始电缆终端杆至35 千伏开关柜采用三芯交联聚乙烯绝缘钢带铠装聚乙烯护套电力电缆连接,电缆型号为ZR-YJV23-26/35-3×240,电缆总长度为130m。
各风机箱变高压侧至线路接口采用三芯交联聚乙烯绝缘钢带铠装聚乙烯护套电力电缆连接,电缆型号为ZR-YJLV23-26/35-3×50,电缆长度为980m。
3)35千伏开关站工程:本期35KV开关站共有4台集装箱组成,1台山东泰开箱变有限公司的35KV配电装置集装箱;1台SVG 电抗器;2台SVG功率柜。
风场采用思源清能电气有限公司的35kV动态无功补偿装置SVG一套,容量为-6 MVar~+6Mvar。
二、主要参建单位(建设、设计、施工、监理)建设单位:设计单位:施工单位:监理单位:三、施工主要进度节点(1)开竣工工日期;1)35千伏集电线路工程:开工日期:**年08月27日;完工日期:**年6月30日2)35千伏开关站工程:开工日期:**年05月02日;完工日期:**年6月30日3)35千伏送出线路及对端间隔:开工日期:**年07月05日;完工日期:**年9月20日(2)施工情况: **40、5MW分散式二期风电项目35千伏集电线路、35千伏送出线路、35千伏对端间隔、35千伏开关站在整个工程的施工过程中,我公司始终按照“质量第一”的原则,把工程质量管理放在工程管理的首位,无论是从材料的使用、施工工艺及工序的控制,还是分项质量检查验收等工作,都作出了严格的要求,进行了层层把关。
XX小区召开首次业主大会报告

某某小区召开首次业主大会报告
(示范文本)
某某住房和城乡建设局:
为了提高小区物业管理水平,维护业主共同利益,促进社区的繁荣发展及安定,经小区业主集体讨论,特向贵局申请召开首次业主大会。
小区情况和筹备组业主代表如下:小区名称
小区地址
总建筑面积㎡,已交付使用面积㎡,
交付使用率%,业主入住率%,
小区总户数户,交付使用时间,首位业主入住时间,
开发单位名称
物业公司名称
经小区业主推选筹备组名业主负责组织首次业主大会的召开,望市住建局支持和批准。
附件:1、申请筹备首次业主大会业主签名表
2、物业管理区域证明;
3、房屋及建筑物面积清册;
4、业主名册;
5、建筑规划总平面图;
6、交付使用共用设施设备的证明;
7、物业服务用房配置证明;
8、其他有关的文件资料。
筹备组业主代表(签名):
XX开发企业(盖章)
年月日
申请筹备首次业主大会业主签名表。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
xx工程建设管理单位启委会汇报材料
一、工程概况
二、工程参建单位
(建设、设计、施工、监理、调试)
三、工程建设进度情况说明
(从开工竣工时间节点上与里程碑进度计划比较,分析差异原因)
四、工程施工情况说明
(从工程建设开始至竣工各个环节具体说明)
五、工程资料整理情况说明
(按照工程资料归档相关管理制度梳理工程相关资料,说明已收集及缺失资料情况)
六、工程建设管理过程中遇到的问题及处理措施
一、工程概况及技术特点
二、设计的总体思路
三、设计质量控制措施
1、质量目标
2、质量保证措施
四、技术供应和工代现场服务及图纸交付进度
五、建设过程中设计变更及费用情况
六、变电站及线路施工质量与设计规定符合性的结论性评价
七、遗留设计问题与处理计划
一、施工概况
二、工程的总体情况
1、已完成工程情况的说明
2、未完成工程情况的说明
三、工程自检验收情况总体说明
1、工程实体说明
1)土建
2)电气
3)线路
4)调试
2、资料情况说明
四、工程施工过程中遇到的问题及处理措施
五、遗留问题及处理计划
六、有无影响启动送电的问题
七、施工自验收的总体结论
一、工程建设的总体情况
二、工程监理情况(旁站、平行检验、巡视情况)
三、工程验收的总体情况
1、工程实体情况说明
1)土建
2)电气
3)线路
4)调试
2、资料情况说明(隐蔽资料的归档和数码照片的归档等)
四、有无影响启动送电的问题
五、遗留问题及处理措施、计划
六、监理验收的总体结论
七、工程建设现场管理中存在的问题
(建设管理、监理、设计、施工、调试单位现场管理中存在的问题)
一、工程生产验收的总体情况
1、生产运行
2、运维检修
3、工程资料、说明书和备品备件移交情况
二、工程投运前准备情况
1、人员配备情况
2、制度、图纸和运行注意事项等资料准备情况
3、安全工器具配备与备品备件准备情况
4、标示牌是否齐全齐备(调度命名双重编号表示牌、线路杆塔号、相位标志等)
三、有无影响启动送电的问题
四、生产准备的总体结论。
