塔吊基础施工方案(注浆加固处理地基)
塔吊基础浇筑工程施工方案

一、工程概况本工程为某建筑工地塔吊基础浇筑工程,基础设计为钢筋混凝土结构,采用现场浇筑施工。
塔吊基础平面尺寸为6m×6m,基础埋深为1.5m,基础混凝土强度等级为C25。
为确保塔吊基础浇筑质量,特制定本施工方案。
二、施工准备1. 技术准备(1)熟悉图纸,了解设计要求,掌握施工工艺;(2)编制施工组织设计,明确施工流程、施工顺序、施工方法及质量控制点;(3)对施工人员进行技术交底,确保施工人员掌握施工工艺和质量要求。
2. 材料准备(1)水泥:选用符合国家标准的水泥,强度等级不低于32.5;(2)砂:选用中粗砂,细度模数在2.5-3.0之间;(3)石子:选用粒径为5-25mm的碎石,含泥量不大于1%;(4)钢筋:选用符合国家标准的热轧钢筋,强度等级不低于HRB400。
3. 施工设备准备(1)混凝土搅拌车:用于混凝土的运输;(2)混凝土泵车:用于混凝土的输送;(3)振动棒:用于混凝土的振捣;(4)水准仪、经纬仪:用于测量控制;(5)模板:选用符合要求的钢模板。
三、施工工艺1. 施工顺序(1)场地平整:将施工场地平整,清除杂草、杂物,确保基础位置准确;(2)基础模板安装:按照设计图纸要求,安装基础模板,确保模板的牢固、稳定;(3)钢筋绑扎:按照设计图纸要求,绑扎钢筋,确保钢筋间距、保护层厚度符合要求;(4)混凝土浇筑:采用混凝土泵车进行混凝土浇筑,分层浇筑,每层厚度控制在20-30cm,振捣密实;(5)混凝土养护:浇筑完成后,及时进行混凝土养护,养护时间不少于7天。
2. 施工要点(1)模板安装:模板应平整、牢固,确保混凝土浇筑过程中不变形、不漏浆;(2)钢筋绑扎:钢筋绑扎应牢固,确保混凝土结构的安全性;(3)混凝土浇筑:混凝土应搅拌均匀,确保浇筑过程中不出现离析、分层现象;(4)振捣密实:混凝土浇筑过程中,应使用振动棒进行振捣,确保混凝土密实;(5)养护:混凝土浇筑完成后,及时进行养护,确保混凝土强度达到设计要求。
塔吊基础换填加固施工方案

塔吊基础换填加固施工方案一、编制依据1、图纸由设计的施工图纸。
3、有关国家及地方的规范、规程;(1)国家规范本次勘察拟建物包括1栋9-11F住宅楼、1栋11F住宅楼、4栋9F住宅楼、3栋7F住宅楼、2栋2F商业、地下车库(-1F)。
施工部位:8#楼塔吊基础三、场地工程地质及水文地质条件(一)场地地形地貌本场地地貌单元属江淮波状平原,微地貌为一级阶地。
(二)地层岩性根据野外钻孔揭露及原位测试资料,结合土工试验资料,本次勘探所达深度范围内的地层分布情况如下:①层素填土(Q4ml):层顶高程60.12~63.18m,层厚0.50~1.90m,主要成分为粘性土、砂土及碎石、砖块等建筑垃圾,局部含植物根系,其中1#、42#、47#钻孔位于水塘内,含0.6-1.0m的淤泥,杂色,松散,稍湿,此层分布普遍。
②层粉土(Q4al+ pl):层厚0.50~3.90m,层顶埋深0.50~1.90m,层顶高程59.42~62.58m,灰黄色、青灰色,稍密状态,湿,韧性低,摇振反应迅速,干强度低,无光泽反应,局部夹软塑状态粘性土薄层。
该层在场地内分布普遍。
③层中细砂(Q4 al+ pl):层厚0.70~5.20m,层顶埋深 1.30~4.70m,层顶高程58.00~61.68m,青灰色、灰黄色,稍密状态,饱和,主要矿物成分石英、长石等,磨圆度、分选性均较一般,该层在场地内分布普遍。
④层粗砂夹圆砾(Q3 al+ pl):层厚4.50~7.00m,层顶埋深2.90~7.00m,层顶高程55.22~58.21m,青灰色、灰黄色,中密-密实状态,局部中密状态,饱和,主要矿物成分石英、长石等,磨圆度、分选性均较一般,含少量圆砾,该层分布普遍。
⑤层强风化砂岩(K2z):层顶埋深9.50~12.20m,层顶高程49.52~51.46m,层厚0.50~1.70m,青灰色、紫红色,密实,风化呈砂土状、砂质粘土状,结构大部破坏,局部夹基岩碎片,该层分布普遍。
塔吊基础加固方案

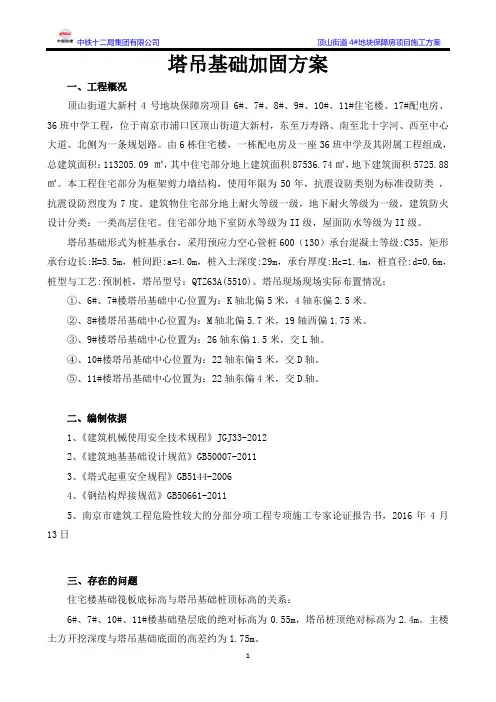

塔吊基础加固方案一、工程概况顶山街道大新村4号地块保障房项目6#、7#、8#、9#、10#、11#住宅楼、17#配电房、36班中学工程,位于南京市浦口区顶山街道大新村,东至万寿路、南至北十字河、西至中心大道、北侧为一条规划路。
由6栋住宅楼,一栋配电房及一座36班中学及其附属工程组成,总建筑面积:113205.09 ㎡,其中住宅部分地上建筑面积87536.74㎡,地下建筑面积5725.88㎡。
本工程住宅部分为框架剪力墙结构,使用年限为50年,抗震设防类别为标准设防类,抗震设防烈度为7度。
建筑物住宅部分地上耐火等级一级,地下耐火等级为一级,建筑防火设计分类:一类高层住宅。
住宅部分地下室防水等级为II级,屋面防水等级为II级。
塔吊基础形式为桩基承台,采用预应力空心管桩600(130)承台混凝土等级:C35,矩形承台边长:H=5.5m,桩间距:a=4.0m,桩入土深度:29m,承台厚度:Hc=1.4m,桩直径:d=0.6m,桩型与工艺:预制桩,塔吊型号:QTZ63A(5510)。
塔吊现场现场实际布置情况:①、6#、7#楼塔吊基础中心位置为:K轴北偏5米,4轴东偏2.5米。
②、8#楼塔吊基础中心位置为:M轴北偏5.7米,19轴西偏1.75米。
③、9#楼塔吊基础中心位置为:26轴东偏1.5米,交L轴。
④、10#楼塔吊基础中心位置为:22轴东偏5米,交D轴。
⑤、11#楼塔吊基础中心位置为:22轴东偏4米,交D轴。
二、编制依据1、《建筑机械使用安全技术规程》JGJ33-20122、《建筑地基基础设计规范》GB50007-20113、《塔式起重安全规程》GB5144-20064、《钢结构焊接规范》GB50661-20115、南京市建筑工程危险性较大的分部分项工程专项施工专家论证报告书,2016年4月13日三、存在的问题住宅楼基础筏板底标高与塔吊基础桩顶标高的关系:6#、7#、10#、11#楼基础垫层底的绝对标高为0.55m,塔吊桩顶绝对标高为2.4m。
3塔吊基础施工方案

3塔吊基础施工方案塔吊基础是塔式起重机的支撑系统,它的施工方案是塔吊安装的第一步,决定了塔吊的稳定性和安全性。
本文将介绍3种常见的塔吊基础施工方案。
第一种方案是浇筑钢筋混凝土基础。
该方案适用于基础土质较好,不需要特殊处理的情况。
具体操作步骤如下:1.地基处理:首先需要清除基础周围的杂物和浮土,然后进行地表土质的勘测,确认地基是否满足施工要求。
如有松软地层,需要进行加固处理,通常采用灌浆或加入钢板桩等方法。
2.基础槽的开挖:根据塔吊基础的设计图纸,开挖合适尺寸的基础槽。
基础槽的尺寸要考虑塔吊的重量和受力情况,一般为2米宽,深度与地下水位有关。
3.钢筋骨架的组织:根据设计要求,在基础槽内安装预埋钢筋骨架。
钢筋的直径和间距应符合设计图纸的要求,钢筋的连接必须牢固可靠。
4.砼浇筑:浇筑混凝土前,需要确保基础槽内的钢筋完全覆盖,并进行密实振捣。
然后,将新鲜混凝土从倒料口倒入基础槽,逐步均匀浇筑。
浇注后,用振捣棒进行震动,以保证混凝土的密实性。
5.混凝土养护:浇筑后,需要对混凝土进行养护,防止其过早干燥和开裂。
一般在浇筑后的24小时内,需喷洒水进行养护,并覆盖保湿膜进行防尘。
养护期为7-14天,根据气候条件而定。
第二种方案是使用螺栓连接的基础。
这种方案适用于基础土质较差、地下水位较高或需要频繁移动塔吊的情况。
具体操作步骤如下:1.地基处理:与前一方案相同,需要对基础进行地表土质的勘测和处理。
2.基础垫层的施工:在基础槽内铺设20厘米左右的砂石垫层,以提高基础的承载能力和稳定性。
3.螺栓的预埋:在基础槽内预留好螺栓孔位,然后将预埋螺栓固定在基础槽内。
4.基础槽的灌浆处理:将基础槽内的空隙填浆,以增加基础的强度和稳定性。
5.塔吊的安装:安装好塔吊的底座,然后将底座与预埋螺栓对准,通过螺母紧固住。
确保塔吊底座和基础螺栓之间没有松动。
第三种方案是采用挤压桩基础。
这种方案适用于土质较差、地下水位较高或需要承受大荷载的情况。
塔吊基础加固施工方案

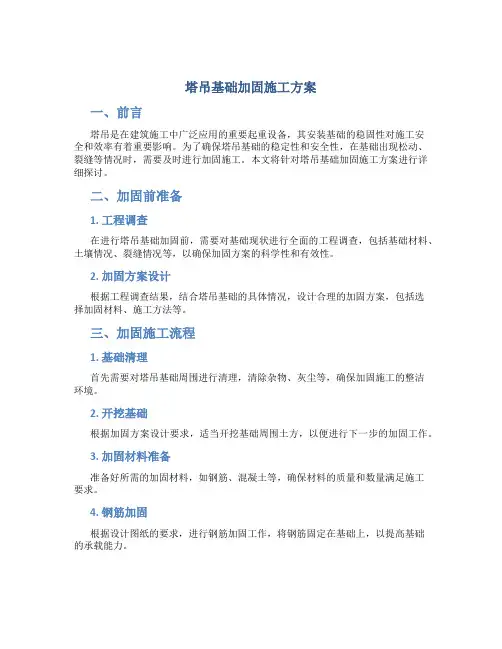

塔吊基础加固施工方案一、前言塔吊是在建筑施工中广泛应用的重要起重设备,其安装基础的稳固性对施工安全和效率有着重要影响。
为了确保塔吊基础的稳定性和安全性,在基础出现松动、裂缝等情况时,需要及时进行加固施工。
本文将针对塔吊基础加固施工方案进行详细探讨。
二、加固前准备1. 工程调查在进行塔吊基础加固前,需要对基础现状进行全面的工程调查,包括基础材料、土壤情况、裂缝情况等,以确保加固方案的科学性和有效性。
2. 加固方案设计根据工程调查结果,结合塔吊基础的具体情况,设计合理的加固方案,包括选择加固材料、施工方法等。
三、加固施工流程1. 基础清理首先需要对塔吊基础周围进行清理,清除杂物、灰尘等,确保加固施工的整洁环境。
2. 开挖基础根据加固方案设计要求,适当开挖基础周围土方,以便进行下一步的加固工作。
3. 加固材料准备准备好所需的加固材料,如钢筋、混凝土等,确保材料的质量和数量满足施工要求。
4. 钢筋加固根据设计图纸的要求,进行钢筋加固工作,将钢筋固定在基础上,以提高基础的承载能力。
5. 混凝土浇筑在完成钢筋加固后,进行混凝土浇筑工作,确保基础稳固性和耐久性。
6. 养护针对刚浇筑的混凝土进行养护工作,以确保混凝土的强度和稳定性。
四、验收及后续维护1. 验收完成加固施工后,对加固效果进行验收,确保加固工作符合设计要求,达到预期效果。
2. 后续维护加固施工完成后,需要进行定期的基础检查和维护工作,以确保塔吊基础的长期稳定性和安全性。
五、结语塔吊基础加固施工是一项重要的工程工作,对于保障塔吊施工的安全和稳定具有关键性意义。
通过科学合理的加固方案设计和细致规范的施工操作,可以有效提高塔吊基础的承载能力和安全性,为施工提供可靠保障。
塔吊基础压密注浆补强方案

塔吊基础压密注浆施工方案1. 编制阐明1.1施工方案编制根据1.1.1《工程地质勘察汇报》注浆加固根据《建筑地基处理技术规范》JGJ79-2023,《地基处理手册》,《建筑地基基础加固技术规范》JGH123-2023,《建筑地基处理规范》(JGJ79-91),及有关技术规程。
2. 工程概况2.1工程概况项目名称:上海嘉定新城C10-6地块商住项目工程名称:上海嘉定新城中心区天琴宇舍工程建设单位:上海保利隆佳房地产开发有限企业工程监理单位:上海建浩工程顾问有限企业设计单位:上海江南建筑设计院有限企业造价征询单位:上海华瑞建设经济征询有限企业工程建设地点:嘉定新城中心区C10-06地块东至沪宜公路南至苏介浜西至规划道路北至洪德路8#楼塔吊(5号塔吊)采用QTZ63塔式起重机,独立安装高度为24m,臂长55m,工作范围:负责(8#楼、1#楼、2#楼、9#楼)垂直运送。
17#楼塔吊(6号塔吊)采用QTZ63塔式起重机,独立安装高度为39.3m(附着安装高度42m)臂长55m,工作范围:负责(17#楼、18#楼、11#楼)垂直运送。
现考虑到该塔吊基础桩已施工完毕且入土深度13m,现经对塔吊既有桩基承载力进行验算(附验算书)不满足QTZ63型塔吊旳安装。
故采用对塔吊承台下6m范围旳土层进行压密注浆加固处理,使塔基满足承载力旳规定,以保证QTZ63型塔吊旳安装,使用安全。
详细方案如下:工程地质概况:详见嘉定新城C10-6地块商住项目《工程地质勘探汇报》。
2.2设计规定及工程量注浆原理:运用液压把能固化旳浆液注入土层空隙,以改善介质旳物理力学性质,到达提高土层承载力旳目旳。
2.2.1土质改良地基加固采用压密注浆加固工艺。
2.2.2加固深度:塔机承台如下6m土层深度范围。
2.2.3加固范围:根据塔吊基础压密注浆设计图,塔吊地基处理压缩层范围参照规范,加固范围每边外扩400mm;塔基承台下第3及第4层土予以压密注浆加固,总深度6m。
5013塔吊基础施工方案

5013塔吊基础施工方案塔吊基础施工方案一、前期准备1. 确定施工图纸和设计要求,熟悉工程的具体情况和要求。
2. 按照施工图纸确定塔吊的具体放置位置,并进行现场测量和标记。
3. 清理施工场地,确保场地平整,没有障碍物。
4. 采购所需的设备、材料和人力资源,确保施工的顺利进行。
二、基础施工方案1. 按照工程要求,进行基坑的开挖。
开挖深度和规格应符合设计要求,底部应进行夯实。
2. 为了保证基础的稳定性,需要进行钢筋工程。
根据设计要求,进行钢筋的定位和布置,并采用焊接或绑扎等方式将钢筋固定牢固。
3. 在基础施工区域进行混凝土搅拌和浇筑。
按照设计要求确定混凝土的配比,采用搅拌车将混凝土运输到施工现场,然后倒入基础区域,使用振动棒进行振捣,以确保混凝土的均匀密实。
4. 在混凝土浇筑完成后,进行基础的养护。
采取喷水、铺盖塑料薄膜等方式进行养护,以保证混凝土的强度和稳定性。
5. 在基础完全养护后,进行测试和验收。
对基础进行质量检测,确保其达到设计要求,并经过相关部门的验收。
三、安装塔吊1. 在基础验收合格后,组织专业人员进行塔吊的组装和安装。
按照制造商提供的专业施工图纸和操作说明,对塔吊的各部件进行安装,并采取相关安全措施保证施工人员的人身安全。
2. 完成塔吊的组装后,进行调试和测试工作。
测试塔吊的各项功能和性能,确保塔吊正常工作。
3. 塔吊调试完成后,进行使用前的检查和验收。
对塔吊进行全面检查,包括钢丝绳、电气设备、安全装置等,确保塔吊的安全可靠性。
4. 在安装和使用过程中,要加强现场监管和管理,确保施工人员的工作安全,控制各项风险。
四、施工结束1. 施工结束后,进行现场的清理工作,包括清理杂物、撤走塔吊等。
2. 做好施工记录和资料的整理和归档工作,包括施工图纸、验收报告、质量检测报告等。
以上就是塔吊基础施工方案的基本内容。
在具体施工过程中,要严格按照设计要求和制定的方案进行施工,加强安全管理和监管,确保施工质量和施工人员的安全。
塔吊地基处理施工方案

塔吊地基处理施工方案一、前言塔吊是建筑工地上常见的起重设备,而其稳定性直接关系到工地安全和工作效率。
在塔吊安装时,地基处理是至关重要的环节,本文将阐述塔吊地基处理施工方案。
二、地基勘察在进行塔吊地基处理施工前,首要步骤是进行地基勘察。
通过专业的测量和分析,确定地基性质、荷载要求以及周围环境情况,为后续施工提供可靠依据。
三、地基处理方案1. 地基加固对于软弱地基,需要进行地基加固,常见的加固方式包括灌浆、夯实、桩基等,以增强地基承载能力,确保塔吊的安全使用。
2. 地基平整地基平整对于塔吊的稳定性至关重要,需要在地基处理过程中确保地基平整度达标,排除可能导致塔吊不稳的障碍物。
3. 地基排水合理的排水系统能有效防止地基受潮、软化,影响塔吊工作。
在地基处理中,要设计合理的排水方案,确保地基干燥。
4. 地基固定地基固定是保证塔吊在使用过程中不倾斜、不移动的关键措施。
根据地基性质和塔吊要求,选择合适的固定方式,加固塔吊稳定性。
四、施工流程1. 开展施工前准备在进行地基处理施工前,要进行必要的施工前准备工作,确保施工顺利进行。
2. 地基处理施工按照地基处理方案,遵循施工规范,进行地基处理施工,包括加固、平整、排水、固定等步骤。
3. 施工验收施工完成后,对地基处理情况进行验收,确保符合设计要求,塔吊可以安全使用。
五、安全注意事项在进行塔吊地基处理施工时,要严格遵守安全规范,采取有效措施确保施工过程安全可靠,避免事故发生。
六、结语塔吊地基处理施工方案的制定与实施,直接关系到塔吊的安全使用以及工地施工效率。
通过严谨的地基处理方案和规范的施工流程,可以有效提升塔吊的稳定性和安全性,实现施工目标。
以上即是塔吊地基处理施工方案的相关内容,希望能对相关施工人员提供帮助与指导。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1.0 工程概况1、工程名称:深业泰富广场(06地块)施工总承包工程。
2、工程地址:深圳市罗湖区笋岗街道梨园路与梅园路交汇处。
3、主要建设参与单位:+建设单位:深业泰富物流集团股份有限公司;+勘察单位:深圳市协鹏工程勘察有限公司;门设计单位:深圳市建筑设计研究总院有限公司;丄施工单位:中建四局第三建筑工程有限公司;」监理单位:深圳市英来建设监理有限公司;4•主要技术、经济指标:4 总用地面积:18600.5 m2;+ 总建筑面积:206971.0 m;4 建筑总高度:97.5m (A、B座)、99.4m (C座);机房屋顶总高度104.5m (A座)、104.2m (B、C座)、26.0m (裙房楼梯间屋面);门建筑层高:地下室负四层层高为3.2m;负三层层高为4.1m;负二层层高为3.3m;负一层层高为5.9m;首层高为6.0m;二〜五层层高:4.5m;六〜二十六层层高为3.5m (A、B座);六〜三-一层层高为2.9m (C座);“ 主要结构类型:框架-核心筒结构(A、B座)、部分框支剪力墙结构(C座)、框架结构(商业裙房),筏板基础;」栋数、层数:3栋、26层(A、B座)和31层(C座)(地下室4层)。
5、功能与用途:4层地下室为地下商业、共用停车库和公用设备用房;首层及以上为办公、商务公寓、商业,市政配套。
6、质量要求:合格。
7、总工期:731日历天,计划开工日期为2017年4月30日(具体以监理开工令为准),计划竣工日期为2019年4月30日。
&本工程设计相对标高±).000相当于绝对标高(黄海高程)13.80m。
2.0 塔吊基础设计依据1、《建筑结构荷载规范》 (GB50009-2012)。
2、《砼结构设计规范》(GB50010-2010)。
3、《建筑地基基础设计规范》 ( GB50007-2011)。
4、《建筑桩基技术规范》 ( JGJ94-2008)。
5、《工程测量规范》 ( GB50026-2007)。
6、《塔式起重机砼基础工程技术规程》 (JGJT187-2009)。
7、桩基承台结构计算参见《钢筋砼建筑结构与特种手册》陈载赋主编。
8、业主提供的《深业泰富物流集团股份有限公司深业泰富广场一期项目拟建场地岩土工程勘察报告》(深圳市协鹏工程勘察有限公司<二◦一六年十一月>)。
9、业主提供的《深业泰富广场一期基坑支护设计施工图》 (深圳市勘察研究院有限公司<二◦一四年八月>)。
10、深圳市建筑设计研究总院有限公司出具的《设计更改通知单》(结改02)及附图《注浆孔布置图》。
11、长沙中联重工科技发展股份有限公司提供的《(QTZ160 TCT7015-10E塔式起重机机使用说明书》。
12、本公司同类型工程施工经验。
13、本工程施工招标文件及相关施工图纸。
3.0 塔吊基础布置要求及相关参数1 、结合本工程周边环境并考虑本项目工程现场实际情况,拟定安装五台塔吊,分别编号为 1 号塔吊、2 号塔吊、3 号塔吊、4号塔吊、 5 号塔吊。
五台塔吊主要承担着地下室及主楼施工期间的砖胎模砌筑材料及零星砼、钢管支架及模板周转材料、钢筋及型钢、机具、装饰装修材料吊运等作用。
2、1号塔吊型号为QTZ160(TCT7015-10E ),为基础固定、外墙附着式,由中联重科股份有限公司生产。
独立式起升高度为52m ,附着式时起升最大高度可达200m 。
吊臂出厂时长为70m ,可根据不同施工场地情况,可将吊臂另外组合成65m、60m、55m、50m、45m、40m、35m、30m八种工作幅度。
1号塔吊拟安装高度为124m,吊臂工作幅度60m 。
3、塔吊基础设置于基坑内地下室底板中,具体位置详见塔吊平面布置图。
1号塔吊基础采用压密注浆处理地基(详见2017年4月24日本工程设计单位深圳市建筑设计研究总院有限公司出具的结改-02号《设计更改通知单》),承台基础持力,基础承台尺寸8100X8100X2000。
塔吊基础砼强度等级均为C35、抗渗等级均为P10,具体详见本方案中的相关附图。
【结改-02号《设计更改通知单》)】更改内容:结施B02 (06地块底板平面布置图)中说明增加一条“ 6、图中Q1-1〜Q1-3交Q1-Q-Q1-A区域,底板下持力层为粘性土,地基承载力满足不了设计要求,采取袖阀注浆加固进行处理,处理有效深度为从基础底面算起至岩面(注意筏板厚度不同引起的处理顶标高不同),处理后的地基承载力特征值不小于250KPa并应进行载荷试验检验,试验按DBJ 15-38-2005广东省地基处理技术规范进行;注浆处理可选用以水泥为主剂的浆液;注浆孔布置见图纸,分区桩长见图;注浆量及注浆有效范围,应通过现场注浆试验确定,在粘性土地基中,浆液注入率宜为15%〜20%对于劈裂注浆的注浆压力,在黏性土中宜为0.2〜0.3MPa;对压密注浆,当采用水泥砂浆浆液时,坍落度宜为25〜75mm注浆压力宜为1〜7MPa注浆处理应能使被加固土体在平面和深度范围内连成一个整体。
”水泥采用425级普通硅酸盐水泥,水灰比为0.5:1〜1:1,(经现场实测为0.6 )每延米水泥用量估计为207 kg。
由于1号塔吊基础正处于本次设计要求的注浆处理加固地基范围内,经采用设计确定的注浆加固处理后的地基承载力特征值250KPa进行1号塔吊基础承台设计验算,注浆加固处理后的地基完全满足1号塔吊安全使用要求。
由于塔吊基础先于筏板基础施工,故需先进行1号塔吊基础范围及其周边扩展区域(每边扩展3米,紧邻支护结构侧除外)压密注浆处理。
1号塔吊基础压密注浆地基处理方法及要求详见《压密注浆地基处理专项施工方案》4、塔吊基础相关测量参数详见下表:5、塔吊基础及桩基设计时参考的地质说明:根据塔吊基础平面定位,参考塔吊与周边彼邻结构基础所对应的地质情况,详查本工程岩土工程勘察报告,本工程塔吊基础及承台桩基按以下最不利地质钻孔点进行地质分析,1号塔吊基础参考ZK68 号地质钻孔,参考《深业泰富物流集团股份有限公司深业泰富广场一期项目拟建场地岩土工程勘察报告》文字部分表 6.2.1-1 相关说明计算。
6、经对桩位地质分析对比,本方案对塔吊基础进行了基础计算,具体详见本方案《5.0 塔吊基础计算》节相关内容。
8、塔吊平面布置图及承台大样等详见附图。
4.0 塔吊基础施工时注意事项1、为发挥塔吊机械垂直运输作用,本工程塔吊基础承台必须先于地下室筏板基础施工。
2、本工程塔吊设备基础桩须按照工程桩要求进行质量控制,质量要求参见本工程相对应的相关图纸及相关规范要求。
3、因本工程设计的1 号塔吊基础顶面与地下室底板面相平且相连,因此,塔吊基础承台须先于与之相连的地下室底板前施工,要求基础承台按地下室质量控制要求进行砖胎模施工,塔吊基础施工时预埋塔吊基础范围内底板钢筋。
塔吊基础承台施工时, 1 号塔吊基础承台必须沿承台四周在承台内(底板厚度的中部位置)设置止水钢板,止水钢板(上下要绑设快易收口网)做法详见施工图做法。
1号塔吊承台混凝土浇筑前,在承台中部预埋直径约300mm的PVC管集水井,承台混凝土浇筑完成后在承台面抹水泥砂浆找坡层,坡向集水井(四周高,中间低),在集水坑内设置自动抽排潜水泵,以免塔吊基础积水。
4、塔吊基础承台钢筋安装时,要仔细查阅土建结构施工图纸,作好通过塔吊基础承台范围的底板钢筋的预埋。
预埋基础底板钢筋外伸部分直径》25的钢筋采用机械连接接头(并做好接头保护),其它钢筋接头采用绑扎或焊接,预埋钢筋外伸部位的接头部位及搭接长度必须符合土建结构施工总说明的要求。
5、塔吊基础钢筋制安、钢筋砼模板安装及砼浇灌等分项工程必须严格按本工程与之对应的土建主体质量要求进行质量控制,并作好相关技术资料的收集整理归档。
6、塔吊基础防雷引下线的焊接:利用本工程地下室底板防雷体系钢筋作接地引下体,采用© 14镀锌圆钢将塔吊专用钢结构基础支腿或基础底板钢筋焊接相连,钢筋帮条采用© 14镀锌圆钢L=200 ,双面搭接焊6d。
根据中联重科股份有限公司提供的《QTZ160(TCT7015-10E)塔式起重机使用说明书》第65页规定:防雷接地电阻小于或等于4 欧姆。
具体做法详见附图。
5.0 1号塔吊基础计算1、计算参数(1) 基本参数采用1台QTZ160(TCT7015-10E 塔式起重机,塔身尺寸2.00m ;现场地面标高0.00m, 基础底标高-2.00m ,基础埋设深度2.00m 。
(2)塔吊基础受力情况比较桩基础塔吊基础的工作状态和非工作状态的受力情况,塔吊基础按非工作状态计 F k =847.00kN , F h =179.00kN , M=6181.00+179.00 X 2.00=6539.00 kN.mF k ,=847.00 X 1.35=1143.45 kN , F ,=179.00 X 1.35=241.65 kN,M =(6181.00+179.00 X 2.00) X 1.35=8827.65 kN- m基础顶面所受垂直力基础顶面所受水平力基础顶面所受倾覆力矩基础所受扭矩2、基础底面尺寸验算(1)基础尺寸长(a)=8.10m,宽(b)=8.10m,高(h)=2.00m(2)基础混凝土强度等级C35, f t=1.57N/mm,丫砼=25kN/m(3)基础底面尺寸验算G k=abh Y 砼=8.10 X 8.10 X 2.00 x 25=3280.50 kNP k=(F k+G)/A=(847.00+3280.50)/(8.10 X 8.10)=62.91 kPa基础底面矩W=0.1179a=0.1179 X 8.10 3=62.66卅M/W=6539.00/62.66=104.36kPaM/w=104.36kPa>耳=62.91kPa,则进行偏心距计算(M k+F v h)/(F k+G)=(6539.00+179.00 X 2.00)/(179.00+3280.50)=1.99m偏心距e=1.99m v 0.25 X 8. 10=2.03m,基础底面尺寸满足要求。
3、地基承载力验算基础底面标高-2.00m、基础置于土层:压密注浆地基3地基承载力特征值f ak=250.00kPa、地基土丫=20.00kN/m(1)修正后的地基承载力特征值计算f a=f ak+ n b 丫(b-3)+ 耳 d Y m(d - 0.5)=250.00+0 X 20.00 X (6.00 - 3)+2.00 X 20.00 X (2.00 -0.5)=310.00kPa (2)地基承载力验算1) 当轴心荷载作用时H=(F k+G)/A=62.91kPa<f a=310.00kPa,地基承载力满足要求。
