地质灾害治理工程监理实施细则
地质灾害工程监理、治理制度

工程监理制度
为控制地质灾害防治工程项目的质量、工期(进度)和费用(投资),提高经济效益、社会效益和管理水平,使监理工作标准化、规范化、秩序化和制度化。
1、监理单位对项目工程质量、工期(进度)、费用(投资)等目标的控制承担合同责任。
2、地质灾害防治工程的监理单位和监理人员必须接受技术质量监督组管理、监督和检查。
3、监理单位和监理人员,应按照“严格监理,热情服务,秉公办事,一丝不苟”的原则,认真贯彻执行工程监理的各项方针政策、法规和要求,制定详细的监理规划,明确职责,严格各项制度,努力做好监理工作,确保工程质量、进度、投资目标的顺利实现。
4、承担地质灾害防治工程监理业务的单位,必须是经国土资源主管部门审批,取得地质灾害防治工程监理资质等级证书、具有法人资质的单位,并应按批准的资质等级承担相应工程的监理业务。
5、承担地质灾害防治工程监理业务的监理工程师,必须经国土资源主管部门审定资格,经批准注册,持有国土资源主管部门统一颁发的地质灾害防治工程监理工程师证书。
地质灾害工程监理管理制度

地质灾害工程监理管理制度一、总则为规范地质灾害工程的监理工作,保障工程质量和安全,提高地质灾害治理工作水平,制定本管理制度。
二、监理管理机构1.地质灾害工程监理管理机构设立在地质灾害防治部门,负责组织和实施地质灾害工程的监理工作,监理人员必须具备相应的专业知识和资格。
同时,可以委托专业监理机构对地质灾害工程进行监理。
2.监理管理机构必须遵守相关法律法规和标准,履行监理职责,确保监理过程的公正、公平和透明。
三、监理范围1.地质灾害工程包括但不限于山体滑坡、地面塌陷、泥石流等灾害防治工程。
监理范围涵盖工程设计、施工、验收和运营阶段。
2.监理对工程的施工进度、质量、安全和环境保护进行监督,及时发现和纠正问题,确保工程按照设计要求和相关标准进行施工。
3.监理应与设计单位、施工单位和相关部门进行沟通协调,共同解决工程中出现的各种问题,提出合理化建议,保障工程的顺利进行。
四、监理程序1.监理人员应在工程建设前对工程设计文件进行审核,确认工程设计方案符合相关标准和规定。
2.监理人员应定期对工程施工现场进行检查和监测,发现问题及时提出整改意见。
3.监理人员应在工程竣工验收时对工程质量进行检查和评估,提出验收意见。
4.监理人员应在工程运营阶段对工程的安全运行情况进行监测和评估,提出改进建议。
五、监理要求1.监理人员必须严格遵守相关规章制度和标准,不得违反规定,保持严格的职业操守。
2.监理人员应具备较强的专业知识和技能,熟悉地质灾害工程的相关规定和标准,能够独立开展监理工作。
3.监理人员应积极与设计单位、施工单位和相关部门合作,建立良好的工作关系,共同推动工程的顺利进行。
4.监理人员应及时报告工作进展和问题,保持沟通畅通,确保监理工作的顺利进行。
六、监理考核1.监理工作应定期进行考核评估,评定监理人员的工作绩效,对表现优异的人员给予奖励和提升机会,对表现不佳的人员进行培训和指导。
2.监理机构应定期向上级部门提交监理工作报告,详细汇报工作情况和问题整改情况。
地质灾害治理工程监督管理办法

地质灾害治理工程监督管理办法一、总则第一条为了加强地质灾害治理工程的监督管理,保障人民生命和财产安全,根据《地质灾害防治条例》等有关法律法规,制定本办法。
第二条本办法适用于在中华人民共和国境内进行的地质灾害治理工程的监督管理活动。
第三条本办法所称地质灾害治理工程,是指对山体崩塌、滑坡、泥石流、地面塌陷、地裂缝、地面沉降等地质灾害或者地质灾害隐患,采取专项地质工程措施,控制或者减轻地质灾害的工程活动。
第四条地质灾害治理工程监督管理应当遵循科学规划、综合治理、预防为主、防治结合的原则,确保工程质量和安全,提高地质灾害防治效果。
第五条国务院自然资源主管部门负责全国地质灾害治理工程的监督管理工作。
县级以上地方人民政府自然资源主管部门负责本行政区域内地质灾害治理工程的监督管理工作。
二、治理工程的规划与设计第六条县级以上地方人民政府自然资源主管部门应当根据地质灾害防治规划,组织编制本行政区域内的地质灾害治理工程规划。
第七条地质灾害治理工程设计应当依据地质灾害勘查报告和治理工程规划,遵循安全可靠、技术可行、经济合理、美观环保的原则。
第八条地质灾害治理工程设计应当包括治理工程的目标、任务、工程布置、施工方法、工程预算、工程监测等内容。
第九条地质灾害治理工程设计文件应当按照国家有关规定进行审查。
未经审查或者审查不合格的,不得作为施工依据。
三、治理工程的施工与监理第十条地质灾害治理工程施工单位应当具备相应的资质条件,并按照施工设计文件和施工技术标准进行施工。
第十一条施工单位应当建立健全质量管理体系,严格执行工程质量检验制度,确保工程质量。
第十二条地质灾害治理工程实行监理制度。
监理单位应当具备相应的资质条件,依照法律法规和工程建设强制性标准,以及监理合同,对治理工程施工质量、进度、投资等进行监督管理。
第十三条监理单位应当编制监理规划和监理实施细则,定期向建设单位报告工程监理情况。
第十四条施工单位和监理单位应当严格遵守安全生产法律法规,落实安全生产责任,确保施工安全。
地质灾害处理工程监理细则监理规划范本

水电站增效扩容改造工程增补地质灾害处理工程锚杆施工监理实施细则XXXX工程咨询有限公司2019年5月锚杆施工监理实施细则一、施工过程监理1.1 承建单位应按报经批准的施工措施计划按章作业、文明施工。
同时加强质量和技术管理,做好作业过程中资料的记录、收集与整理,随时提供监理工程师审查。
需根据试验或试验性成果决定施工实施,或必须调整、修订施工作业程序、方法与进度计划,或必须调整原材料等,属于对施工措施计划的实质性变更,均应事先报经监理工程师书面同意后方可实施。
1.2 各分项支护工程开工5天前,承建单位应按设计施工详图严格放样,并将放样成果报监理工程师审核。
为了确保放样质量,避免造成重大失误和不应有的损失,必要时,监理工程师可要求承建单位在监理工程师直接监督下进行对照检查。
1.3 各分项支护工程开工前,承建单位应对各工序质量进行自检,前一道工序经“三检”合格并经监理签证后方可进入下一道工序施工。
检查内容包括:(1)基础面缺陷处理。
(2)钻孔机具与钻孔质量。
(3)锚杆、锚索、排水管制作。
(4)排水盲沟修筑。
(5)注(灌)浆、排水等系统布设,观测仪器、设备及预埋件安装。
(6)砼生产与喷射准备。
(7)其他必须检查检测的项目。
检查标准参照SDJ249《水利水电基本建设工程单元工程质量等级评定标准》、工程承建合同技术规范和设计技术要求执行。
1.4 坡面整修后,承建单位必须进行实际测量,对坡面高程、桩号进行复核。
对地质缺陷处理应填写鉴定、处理表。
基础验收严格按照《右岸地下进水口边坡(基础)开挖单元工程质量检查验收实施办法》执行。
1.5 钻孔作业中,承建单位应对孔位、孔径、孔斜、孔深及时进行检查,保证钻孔质量。
终孔检查由监理旁站进行,合格后签发钻孔合格证。
1.6 锚杆安装前,应对锚杆的直径、长度、平直度、防腐处理进行检查。
每300根锚杆抽样一组进行抗拔力试验,设计变更或材料变化时应另作一组,每组锚杆不少于三根。
1.7 砂浆锚杆应用注浆机(或注浆器)注浆,严禁人工注浆。
地质灾害防治工程监理管理办法

地质灾害防治工程监理管理办法第一章总则第一条为规范XXXX公司监理资质使用管理及监理项目实施,确保监理工作的顺利实施,提高管理水平和服务质量,使监理工作标准化、规范化、程序化,特制定本办法。
第二条本办法主要依据《地质灾害防治工程监理单位资格管理办法》、《地质灾害治理工程监理单位资质管理办法》、《地质灾害防治工程监理规范》(DZ/T0222-2006)及国家、地方的相关法律、法规以及部、省国土资源行政主管部门的有关要求进行编制。
第三条凡从事地质灾害防治工程监理工作的监理工程师,必须是经由公司委派,且持有省级及以上监理培训证或监理证书。
第四条本管理办法适用于单位承担(含联合)的地质灾害防治工程监理项目。
第二章监理人员守则第五条按监理原则、监理职业道德办事,遵守国家法律和当地政府的法规。
遵守工程所在地群众的乡规民约,尊重少数民族的风俗习惯。
第六条不允许从事与监理项目有关的设计、施工、材料和设备供应等业务活动或做中间人。
第七条不得以个人名义向施工单位和个人借、要钱物或发生任何不正当的经济关系。
第八条不得以任何名义向施工单位和个人索要业务咨询费,不准接受施工单位和个人以任何名义给予的钱物。
第九条不得介绍亲友到施工单位承包工程施工。
第十条不得泄漏监理项目的商务机密。
第十一条坚持实事求是,公正合理的原则,在严格监理的前提下,尽力做好监理服务工作。
第十二条严格执行合同条款和业主的有关规定。
第十三条在工作上、生活上严格要求自己,严禁参与“黄、赌、毒”等非法活动,追求文明、健康的生活方式,树立良好的个人形象。
第十四条监理工程师有违规行为的,一经查实,视其情节轻重按单位相关制度给予相应处理;构成违法犯罪的移送国家司法机关处置,单位保留给予当事人进一步处理得权力。
第三章监理人员的职业道德第十五条具有较强的事业心和高度的工作责任心,尽心尽力、尽职尽责。
第十六条树立爱岗敬业、诚实守信、办事公道、服务群众、奉献社会的职业观念。
地质灾害防治工程监理实施细则

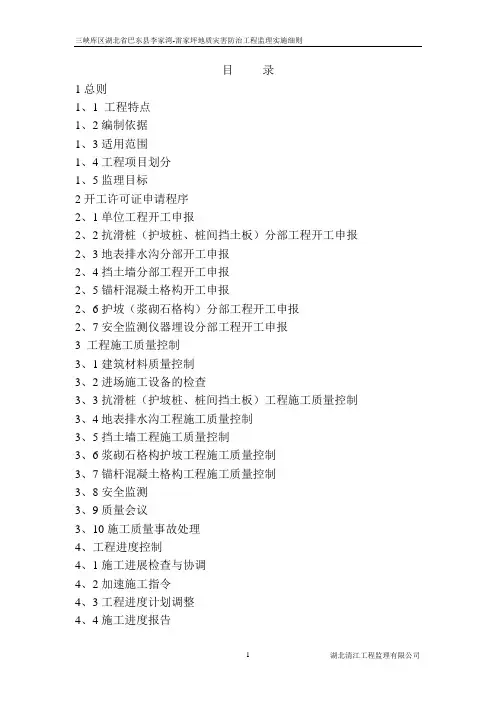

目录1总则1、1 工程特点1、2编制依据1、3适用范围1、4工程项目划分1、5监理目标2开工许可证申请程序2、1单位工程开工申报2、2抗滑桩(护坡桩、桩间挡土板)分部工程开工申报2、3地表排水沟分部开工申报2、4挡土墙分部工程开工申报2、5锚杆混凝土格构开工申报2、6护坡(浆砌石格构)分部工程开工申报2、7安全监测仪器埋设分部工程开工申报3 工程施工质量控制3、1建筑材料质量控制3、2进场施工设备的检查3、3抗滑桩(护坡桩、桩间挡土板)工程施工质量控制3、4地表排水沟工程施工质量控制3、5挡土墙工程施工质量控制3、6浆砌石格构护坡工程施工质量控制3、7锚杆混凝土格构工程施工质量控制3、8安全监测3、9质量会议3、10施工质量事故处理4、工程进度控制4、1施工进展检查与协调4、2加速施工指令4、3工程进度计划调整4、4施工进度报告4、5工程暂停期间的照管与复工5、工程合同费用控制5、1合同支付的依据与原则5、2合同支付管理6施工安全与环境保护6、1施工安全监督6、2施工环境保护7工程验收7、1分项工程验收7、2分部工程验收7、3合同工程完工验收8附则8、1本细则未尽事宜按合同文件、有关规程和设计要求办理。
8、2本细则自印发之日起执行。
附1监理人员岗位职责1 总则1.1 工程特点李家湾-雷家坪库岸段位于长江北岸,与巴东县城区隔江相望,全长1120.5m,附近有209国道通过,工程区内有沿江移民复建路穿越,沿江建有移民复建李家湾货运码头,工程区距东壤口镇1-2KM,距巴东县城7-8KM。
工程区隶属于巴东县东壤口镇雷家坪村管辖。
治理工程的任务是防止李家湾-雷家坪库岸段在三峡工程蓄水至175m后引起塌岸。
保护滑坡体上及周边影响区的沿江移民复建公路、李家湾货运码头、巴东县船厂、恩施州石油公司和居民233人的生命财产安全。
具体工程作用如下:1)抗滑桩工程作为主要的阻滑措施,防止滑坡体出现整体滑移,保护田地、工厂、道路和居民安全。
地质灾害治理工程监理方案

地质灾害治理工程监理方案1. 概述地质灾害治理工程是一项复杂而危险的工程,其监理方案是确保工程质量、保障工程安全、促进工程进度和质量控制的重要保障。
本文主要介绍地质灾害治理工程监理方案的制定和实施。
2. 监理单位的选派地质灾害治理工程监理单位需要具备一定的技术能力和工作经验,同时应具备监理资质、注册的专业技术人员和专业工程监理师等相关证书。
在选派监理单位时,应根据相关要求进行评估比较,确定最合适的监理单位。
3. 监理方案的制定制定监理方案需要根据工程性质、特点、施工过程中可能存在的问题等因素进行全面的考虑和分析。
具体流程包括:1.对工程现场进行实地查看,并对可能存在的风险和问题进行评估和分析;2.根据工程质量控制、安全保障、施工进度等方面的要求,制定详细的监理计划和实施方案;3.制定监理合同,明确监理单位的职责和监理费用等相关事宜。
4. 监理方案的实施监理方案实施过程中主要包括以下几个方面:4.1 施工图审查施工图是地质灾害治理工程的重要参考资料,监理单位需要对施工图进行审核,确保设计方案符合工程质量标准和安全要求。
4.2 施工现场巡视监理单位需要对施工现场进行巡视,发现并及时处理可能存在的危险及问题,确保施工质量和安全,同时监督施工单位严格执行施工规范和工程进度。
4.3 质量检验和验收监理单位需要对各个施工阶段的产品和工程质量进行检验和验收,确保工程质量符合标准和要求。
4.4 监理报告和记录监理单位需定期提交监理报告,并记录施工过程中的问题和处理措施,以备后期参考。
5. 监理单位的职责监理单位是地质灾害治理工程质量安全和进度控制的重要保障,其主要职责包括:1.审核施工图设计方案,有效遂行施工监理;2.巡视施工现场,监督施工单位的施工质量和安全,协调解决施工中发现的问题;3.开展检查验收,确保工程质量符合标准和要求;4.定期报告监理情况,并提供技术建议。
6. 总结地质灾害治理工程是一项重要而复杂的工程,监理方案的制定和实施是确保工程质量和安全的重要保障。
山体滑坡综合治理工程监理实施细则

山体滑坡综合治理工程监理实施细则1. 引言山地区因地质条件复杂,经常会发生山体滑坡等地质灾害,给人民群众的生命财产带来极大的危害。
因此,开展山体滑坡治理工程是非常必要的,但是在治理工程期间也会存在一些监理和管理方面的问题。
因此,制定一套规范的山体滑坡综合治理工程监理实施细则是非常必要的。
2. 监理的职责和义务2.1 监理人员•监理人员必须依法取得资质和工程监理执业证书,具备一定的实践经验和实际工作能力。
•监理人员必须密切协作,与设计、施工、验收等部门保持沟通,保证整个工程的质量和安全。
•监理人员必须时刻关注工程现场的施工情况,及时发现和解决各种技术和管理问题。
2.2 监理的职责2.2.1 法律和法规层面山体滑坡综合治理工程建设监理人员的职责是要按照国家、省、市、县相关法律法规和标准、规范进行监理,保证工程的安全、质量、进度、工程款项的合理支付、备案等阶段性的工作得以完成。
2.2.2 质量管理•对施工现场人员进行质量教育,指导他们正确使用作业规范,提高安全质量意识,确保从源头把控质量。
•贯彻落实质量控制计划,要求承建单位落实质量保证措施。
•采取有效监督措施,确保设计图纸和施工图纸的一致性和准确性。
2.2.3 安全管理•监督施工单位严格按照安全生产方案开展施工,并对开展施工的工人进行安全教育和培训,保证工人的安全。
•安排定期检查工程标准检验、设备检测、质量管理、防火检查、通讯联络等管理工作。
及时发现和排除各种安全隐患。
2.2.4 时间进度和工程款项•监理人员要对施工单位的进度计划进行审核,与开发商阶段性支付资金对施工进展进行审查,确保支付款项的合理性。
•对施工进度和工程款项的调整提出合理建议,具体问题可以在协商后进行调整。
2.2.5 文档管理•监理人员应根据实际情况制定各种监理文件,并按时主持召开监理会议,进行磋商、协调、有关文件的审批等工作。
•报送相关监管部门,协调相关问题的解决。
3. 监理记录为了确保工程的监理质量和监理人员的监管能力,当在监理过程中发现问题时,务必做好以上述的方案进行分析和记录,包括调查、分析、分类和统计、报告汇总等,对于提出的问题要进行及时的整改和监管。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
杭州西湖高级中学地质灾害治理工程监理实施细则编制:审定:浙江联达工程项目管理有限公司目录一、工程概况 (1)二、监理工作依据 (1)三、监理工作范围 (2)四、专业工程特点 (3)五、监理工作流程 (4)六、监理工作控制要点及目标值 (6)七、监理工作的方法与措施 (19)八、监理工作制度 (22)九、安全监理 (23)十、资料整理 (24)杭州西湖高级中学地质灾害治理工程监理实施细则一、工程概况本工程为西湖高级中学地质灾害治理工程。
工期要求:25天。
学校整体位于剥蚀丘陵区,构筑物整体分布于北低南高的斜坡地带,呈阶梯分布,学校占地面积62031m²建筑面积28170 m²。
本工程建筑由浙江华东建设工程有限公司设计,挡墙基础采用C20毛石砼浇筑,墙身采用M7.5浆砌块石砌筑,墙背顶坡砌筑。
强度等级不低于MU30。
建设单位:浙江省杭州西湖高级中学设计单位:浙江华东建设工程有限公司监理单位:浙江联达工程项目管理有限工程施工单位:江西南方隧道工程有限公司二、监理工作依据⑴监理委托合同;⑵建设单位与施工单位签订的施工合同;⑶建设单位提供的本项目施工图纸、地质资料及图纸会审纪要;⑷已批准的监理规划;⑸已批准的施工组织设计及专项施工方案;⑹《建设工程监理规范》(GB50319-2000);⑺《建筑工程施工质量验收统一标准》(GB50300-2001);⑻《建筑地基基础工程施工质量验收规范》(GB50202-2002);⑼《施工现场临时用电安全技术规范》(JGJ46-2005);⑽《建筑施工安全检查标准》(JGJ59-99);⑾其他有关国家及省市现行有关技术规范;⑿相关技术变更文件及会议纪要。
三、监理工作范围本细则执行的范围为:对施工全过程进行质量控制、进度控制、投资控制、安全控制以及合同管理、信息管理、组织协调。
四、专业工程特点1、本次工程施工工期约25天,工期比较紧,对进度控制要求高;五、监理工作的流程(二)、进度监理工作的流程(三)、投资监理工作的流程主要为月工程计量及支付,监理工作流程如下:六、监理工作的控制要点及目标值一)、监理目标1、进度目标:严格按已批准的施工进度计划控制日进度、周进度、月进度,确保总进度目标25天的实现。
2、质量目标:严格工序质量控制,确保工程质量合格。
3、投资目标: 力求在造价合理,节约费用、控在预算投资限额内避免不必要的设计变更引起的造价增加.4、安全目标:杜绝重大安全事故发生,减少一般安全事故的发生。
二 )、监理工作的控制要点(一)、质量控制1.施工准备阶段⑴熟悉与工程有关的设计文件,对于图纸中存在的问题通过建设单位向设计单位书面提出意见或建议;⑵参加业主组织的图纸会审会议及设计交底会议;⑶参与现场控制点的移交;⑷参与规划灰线的复核工作;⑺对施工单位现场管理机构的质量管理体系、技术管理体系和质量保证体系进行审查并签复有关资料;⑻参加业主组织的第一次工地会议;⑼对施工单位进行监理工作交底,明确监理工作程序,以及针对本项目的监理控制方法;⑽召开项目监理机构内部会议,对监理人员进行工作程序、工作方法、工作纪律等方面的交底;⑾审查施工单位报送的开工报审表,具备表二条件后,会同业主签发开工令;施工现场质量管理检查记录表二12 审查施工单位报审的进场机械设备的规格、型号、性能、数量,看是否满足工程施工需要,确保工程施工的连续性;13 督促施工单位配置专职电工及机械维修工,确保工程施工用电及机械设备的正常运转。
2.施工阶段材料要求:1.石料应符合设计规定的类别和强度,石质应均匀,不易风化,无裂纹;石料强度、试件规格及换算应符合设计要求,石料强度的测定应按现行规程执行。
片石一般是用爆破或楔劈法开采的石块,卵形和薄片者不得采用。
用做镶面的片石,应选择表面较平整、尺寸较大者,并应稍加修整。
2.水泥水泥进场应有产品合格证和出厂检验报告,进场后应对强度、安定性及其他必要的性能试指标进行取样复试。
其质量必须符合国家现行标准《硅酸盐水泥、普通硅酸盐水泥》(GB175)等的规定。
根据国家现行标准《硅酸盐水泥、普通硅酸盐水泥》(GB175)等的规定,当对水泥质量有怀疑或水泥出厂超过3个月时,在使用前必须进行复试,并按复试结果使用。
不同品种的水泥不得混合使用。
3.砂(1)、砂的质量标准应符合混凝土工程相应的质量标准。
(2)、砂的最大粒径:用于砌筑片石时的砂,最大粒径不宜超过5mm。
(3)、砂的含泥量:因本工程砌筑砂浆强度等级为M7.5,因此砂的含泥量应不大于3%。
4. 水砌筑砂浆所用的水宜采用饮用水,当采用其他水源时,应按有关标准确认合格后使用。
砂浆按设计规定,片石挡土墙砌筑采用强度等级为M7.5的水泥砂浆砌筑、沟缝、抹面,砂浆的配合比应通过试验确定,砂浆应有良好的和易性,圆锥体沉入度50mm—70mm,气温较高时可适当增大。
四、施工工艺及流程1、基础测量放线根据设计图纸,按围墙中线、高程点测放挡土墙的平面位置和纵断高程。
精确测定出挡土墙基座主轴线和起讫点,伸缩缝位置,每端的衔接是否顺直,并按施工放样的实际需要增补挡土墙各点的地面高程,并设置施工水准点,在基础表面上弹出轴线及墙身线。
2、基坑开挖(1)、挡土墙基坑采用挖掘机开挖,人工配合挖掘机刷底。
基础的部位尺寸、形状埋置深度均按设计要求进行施工。
当基础开挖后若发现与设计情况有出入时,应按实际情况调整设计。
并向有关部门汇报。
(2)、基础开挖为明挖基坑,在松软地层或陡坡基层地段开挖时,基坑不宜全段贯通,而应采用跳槽办法开挖,以防止上部失稳。
当基底土质为碎石土、砂砾土、砂性土、黏性土等时,将其整平夯实。
(3)、基坑用挖掘机开挖时,应有专人指挥,在开挖过程中不得超挖,避免扰动基底原状土。
(4)、基坑刷底时要预留10%的反坡(即内低外高)预留坡底的作用是防止墙内土的挤压力引起挡土墙向外滑动。
(5)、开挖基坑的土方,在场地有条件堆放时,一定要留足回填需用的好土;多余的土方应一次运走,避免二次倒运。
(6)、在基槽边弃土时,应保证边坡稳定。
当土质好时,槽边的堆土应距基槽上口边缘1.2米以外,高度不得超过1.5m。
(7)、任何土质基坑挖至标高后不得长时间暴露,扰动或浸泡,而削弱基底承载能力。
基底尽量避免超挖,如有超挖或松动应将其夯实,基坑开挖完成后,应放线复验,确认位置无误并经监理工程师签认后,方可进行基础施工。
3、砂浆拌制(1)、砂浆采用机械搅拌,投料顺序应先倒砂、水泥,最后加水。
搅拌时间宜为3~5min,不得少于90s。
砂浆稠度应控制在50mm~70mm。
(2)、砂浆配制应采用质量比,砂浆应随拌随用,保持适宜的稠度,一般宜在3~4h内使用完毕,气温超过30℃时,宜在2~3h内使用完毕。
发生离析、泌水的砂浆,砌筑前应重新拌和,已凝结的砂浆不得使用。
(3)、为改善水泥砂将的和易性,可掺入无机塑化剂或以皂化松香为主要成份的微沫剂等有机塑化剂,其掺量可通过试验确定。
(4)、砂浆试块:每工作台班需制作立方体试块2组(6块),如砂浆配合比变化时,应相应制作试块。
4、扩展基础浇筑(1)、开挖基槽及处理后,检查基底尺寸及标高,报请监理工程师验收,浇注前要检查基坑底预留坡度是否为10%(即内低外高),预留坡度的作用是防止墙内土的挤压力引起墙体向外滑动。
验收合格后浇注垫层(2)、进行放线扩展基础,支模前放出基础底边线和顶边线之间挂线控制挡土墙的坡度。
(3)、支模:模板采用15mm厚覆膜光面多层木板,50×100木枋背楞。
要求模板拼缝整齐,做到横平竖直,施工过程必须横向、竖向均拉通直线检查。
竖向拼缝需错缝,错缝位置为模板长度的一半。
操作时按从下到上顺序边拼校正边加固,保证施工位置平整不漏浆。
(4)、浇注:浇注时用振动棒振捣,防止出现蜂窝、麻面等影响质量及观感的现象。
每隔10—15m设置一道变形缝,变形缝用30mm厚的聚苯乙烯板隔离,要求隔离必须完整彻底不得有缝隙,以保证挡土墙各段完全分离。
5.片石墙身砌筑(1)、放线:基础施工完进行墙身测量放样,用全站仪找出挡土墙的控制线,并根据基础测量放样控制点测定出墙身内外边线,以及各伸缩沉降缝的位置,检查每端的衔接是否顺直。
(2)、基础转角和交接处应同时砌筑,对不能同时砌筑而又必须留置的临时间断处,应留成斜槎。
(3)、基础砌筑时,石块间较大的空隙应先填塞砂浆,后用碎石块嵌塞,不得采用先摆碎石块,后塞砂浆或干填碎石块方法。
(4)、基础灰缝厚度20mm~30mm,砂浆应饱满,石块间不得有相互接触现象。
(5)、砌筑前应将石料表面泥垢清扫干净,并用水湿润。
砌筑时必须两面立杆挂线或样板挂线,外面线应顺直整齐、逐层收坡,内面线可大致适顺以保证砌体各部尺寸符合设计要求,浆砌石底面应卧浆铺砌,立缝填浆补实,不得有空隙和立缝贯通现象。
砌筑工作中断时,可将砌好的石层孔隙用砂浆填满,再砌时表面要仔细清扫干净、洒水湿润。
工作段的分段位置宜在伸缩缝和沉降缝处,各段水平缝应一致。
(6)、当基础完成后立即回填,以小型机械进行分层夯实,并以表层稍留向外斜坡,以免积水渗入浸泡基底。
6、墙体砌筑规定及要求一般规定:(1)、为了控制好墙身内外侧的坡度,在砌筑前,首先用松木板钉好坡度架,其坡度按各段设计图纸进行控制。
坡度架制作好后立于砌筑段的两端,并拉小线进行砌筑。
(2)、砌筑顺序以分层进行为原则。
底层极为重要,它是以上各层的基石,若底层质量不符合要求,则要影响以上各层。
分层砌筑时,应先角石,后边石或面石,最后才填腹石。
(3)、因此段挡土墙较长,砌体除分层外,还要按图纸设计要求分段砌筑。
分段砌筑时,分段位置应设在变形缝或伸缩缝处,各段水平砌缝应一致。
相邻砌筑高差不宜超过1.2m。
缝板安装应位置准确、牢固,缝板材料应符合设计规定。
(4)、相邻挡土墙设计高差较大时应先砌筑高墙段。
挡土墙每天连续砌筑高度不宜超过1.2m。
砌筑中墙体不得移位变形。
(5)、砌筑挡土墙应保证砌体宽(厚)度符合设计要求,砌筑中应经常校正挂线位置。
(6)、砌石底面应卧浆铺砌,立缝填浆捣实,不得有空缝和贯通立缝。
砌筑中断时,应将砌筑好的石层空隙用砂浆填满。
再砌筑时石层表面应清扫干净,洒水湿润。
工作缝应留斜茬。
(7)、挡土墙外露面应留深10mm~20mm的勾缝槽,按设计要求勾缝。
(8)、片石分层砌筑以2~3层石块组成一工作层,每工作层的水平缝大致平齐,竖缝应错开,不能贯通。
(9)、外圈定位行列和转角石选择形状方正、尺寸相对较大的片石,并长短相间地与里层砌块立交接成一体,上下层石块也应交错排列,避免竖缝重合,砌缝宽度一般不应大于4cm。
(10)、较大的砌块应使用于下层,石块宽面朝下,石块之间均要有砂浆隔开,不得直接接触,竖缝较宽时可在砂浆中塞以碎石块,但不得在砌块下面用小石子支垫。
