小区绿化工程施工组织设计方案
小区园林景观工程施工组织设计

小区园林景观工程施工组织设计一、项目概况小区园林景观工程是指为了提升小区环境质量,增强小区居民的生活幸福感,对小区园林绿化进行改造升级的工程项目。
本项目位于城市郊区,总占地面积约为5000平方米,包括绿化草坪、花坛、健身广场、休闲长椅、娱乐设施等,并且配套有喷泉、灯光等景观设施。
本次施工为小区园林景观工程二期施工,主要包括景观绿化、灯光照明、景观水体等。
二、施工组织设计1.施工组织机构为了保证施工工程的高效进行,按照工程的实际情况,设立以下施工组织机构:(1)总指挥:项目总指挥负责项目的整体策划和实施,统一指挥各部门工作,确保施工进度和质量。
(2)技术负责人:技术负责人负责工程设计、施工图纸的编制和审核,监督现场施工工艺和质量。
(3)安全负责人:安全负责人负责制定施工安全措施和应急预案,监督现场施工作业的安全。
(4)管道工程师:负责项目管道绿化的设计和施工,监督管道工程的施工质量。
(5)景观工程师:负责项目景观绿化的设计和施工,监督景观工程的施工质量。
2.施工方案根据项目的实际情况和需要,制定以下施工方案:(1)绿化工程:首先进行场地整理和土方工程,根据设计图纸布置植被,包括树木、花草等。
施工过程中需注意植物的养护和灌溉,确保绿化工程的成活率。
(2)灯光工程:根据设计要求,布置灯光设施,包括路灯、景观灯等。
施工过程中需注意灯光的布设位置和光线效果,确保景观的照明效果。
(3)水体工程:对景观水体进行清理和修复,根据设计要求改善水体环境、布设喷泉等。
施工过程中需注意水体的清洁和循环,确保水质的清洁和透明度。
(4)硬装工程:对景观设施进行维护和修复,包括健身器材、游乐设施等。
施工过程中需注意设施的安全和舒适性,确保设施的质量和使用寿命。
3.施工进度计划为了保证工程的按时完工,制定以下施工进度计划:(1)前期准备:场地勘察和设计方案审核,确定施工方案和施工机构。
(2)施工准备:搭建施工场地,采购施工材料和设备,制定施工计划和安全措施。
小区园林景观施工组织设计范本

小区园林景观施工组织设计范本一、施工组织设计概述随着城市化进程的不断推进,小区园林景观成为了人们生活中不可或缺的一部分。
小区园林景观的施工组织设计是确保工程顺利进行的重要环节,合理的组织设计能够提高工程施工质量和效率,并确保工程的安全性。
二、施工组织设计内容1.人员安排:根据工程的规模和施工进度,合理安排工程人员,包括项目经理、技术人员、施工队员等,确保人员在工程中的分工合理。
2.机械设备调配:根据工程的需要,确定合适的机械设备、工具和材料,并按照施工进度合理安排机械设备的调配和使用,确保施工工序的顺利进行。
3.工序划分:根据工程的施工特点和工序之间的依赖关系,合理划分工程施工的各个工序,并编制详细的施工进度计划,包括施工工序、施工工期和施工的关键节点。
4.质量控制:制定施工质量控制计划,明确质量控制的要求和标准,并制定相应的监督检查措施,确保施工质量符合设计要求。
5.安全管理:制定安全管理制度,明确工程施工中的安全要求和措施,并进行安全教育培训,提高施工人员的安全意识和技能,确保施工过程中的安全。
6.现场管理:合理划定工地的布置和分块,确保施工过程中的物资存放、机械设备调配和施工区域的划分,提高施工效率。
7.施工进度管理:制定详细的施工进度计划,并进行定期的施工进度跟踪和分析,及时调整施工进度,确保工程的按时完成。
三、小区园林景观施工组织设计实施步骤1.收集相关资料:了解所需施工的小区园林景观的设计图纸、技术要求和合同文件,同时了解施工现场的实际情况和材料资源等。
2.确定施工方法:根据设计图纸和技术要求,确定小区园林景观施工的具体方法和工序,包括土方开挖、地基处理、绿化植物的选择和种植等。
3.编制施工进度计划:根据工程的实际情况和施工工序的依赖关系,编制详细的施工进度计划,并与业主和监理单位进行沟通和确认。
4.制定质量控制计划:根据设计要求,制定详细的施工质量控制计划,包括质量检验和验收的标准、方法和要求,并进行质量控制的培训和安排。
施工方案版(3篇)

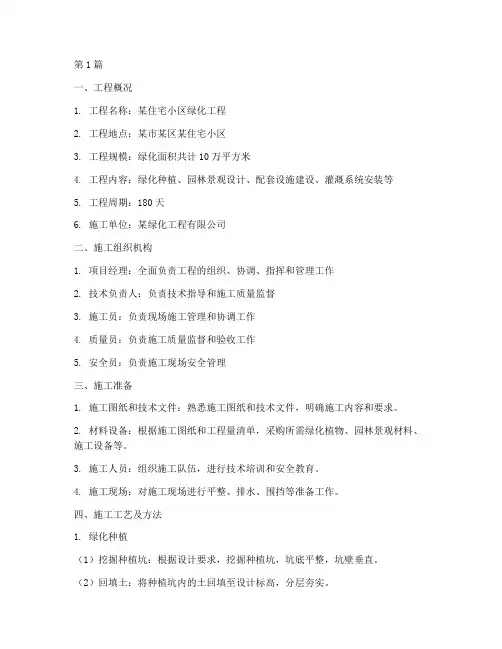

第1篇一、工程概况1. 工程名称:某住宅小区绿化工程2. 工程地点:某市某区某住宅小区3. 工程规模:绿化面积共计10万平方米4. 工程内容:绿化种植、园林景观设计、配套设施建设、灌溉系统安装等5. 工程周期:180天6. 施工单位:某绿化工程有限公司二、施工组织机构1. 项目经理:全面负责工程的组织、协调、指挥和管理工作2. 技术负责人:负责技术指导和施工质量监督3. 施工员:负责现场施工管理和协调工作4. 质量员:负责施工质量监督和验收工作5. 安全员:负责施工现场安全管理三、施工准备1. 施工图纸和技术文件:熟悉施工图纸和技术文件,明确施工内容和要求。
2. 材料设备:根据施工图纸和工程量清单,采购所需绿化植物、园林景观材料、施工设备等。
3. 施工人员:组织施工队伍,进行技术培训和安全教育。
4. 施工现场:对施工现场进行平整、排水、围挡等准备工作。
四、施工工艺及方法1. 绿化种植(1)挖掘种植坑:根据设计要求,挖掘种植坑,坑底平整,坑壁垂直。
(2)回填土:将种植坑内的土回填至设计标高,分层夯实。
(3)种植:按照设计要求,将绿化植物种植于种植坑内,注意植物的生长方向和间距。
(4)浇水:种植后及时浇水,保持土壤湿润。
2. 园林景观设计(1)地形塑造:根据设计要求,进行地形塑造,如堆山、挖池等。
(2)铺装:铺设园林景观道路、广场、休息区等。
(3)景观小品:设置亭子、雕塑、座椅等景观小品。
(4)绿化植物配置:按照设计要求,进行绿化植物配置,形成丰富的景观效果。
3. 配套设施建设(1)照明系统:安装太阳能路灯、景观灯等,保证夜间景观效果。
(2)座椅、垃圾桶:设置座椅、垃圾桶等设施,方便居民使用。
(3)灌溉系统:安装喷灌、滴灌等灌溉设备,保证绿化植物生长所需水分。
4. 灌溉系统安装(1)管道布置:根据设计要求,布置灌溉管道,确保灌溉效果。
(2)设备安装:安装喷灌、滴灌等灌溉设备,并进行调试。
(3)控制系统:安装控制系统,实现灌溉自动化。
小区绿化工程施工方案

8.绿化养护阶段:工程验收合格后,进行绿化养护管理。
七、施工要求
1.严格按照设计图纸和施工组织设计进行施工。
2.确保施工质量,满足绿化工程相关规范和标准。
3.加强施工现场管理,确保施工安全、文明。
4.加强绿化养护管理,确保绿化效果。
5.及时办理相关手续,确保工程合法合规。
二、工程目标
1.提高小区绿化覆盖率,改善生态环境。
2.营造优美、宜居的小区景观,提升居民生活品质。
3.合理利用现有资源,实现可持续发展。
三、工程依据
1.《中ቤተ መጻሕፍቲ ባይዱ人民共和国城市绿化条例》
2.《住宅小区绿化设计规范》
3.《建筑工程施工质量验收统一标准》
4.《生态环境部关于加强城市绿化工作的通知》
5.项目可行性研究报告
九、施工时间
本工程计划于XX年XX月XX日开工,预计XX年XX月XX日竣工。
十、工程质量保证
本工程将严格按照国家及地方绿化工程相关规范和标准进行施工,确保工程质量。工程验收合格后,提供一年绿化养护服务,确保绿化效果。
本施工方案旨在为小区绿化工程提供详细、严谨的施工指导,各参建单位应密切配合,共同为打造生态、舒适、美观的小区环境而努力。

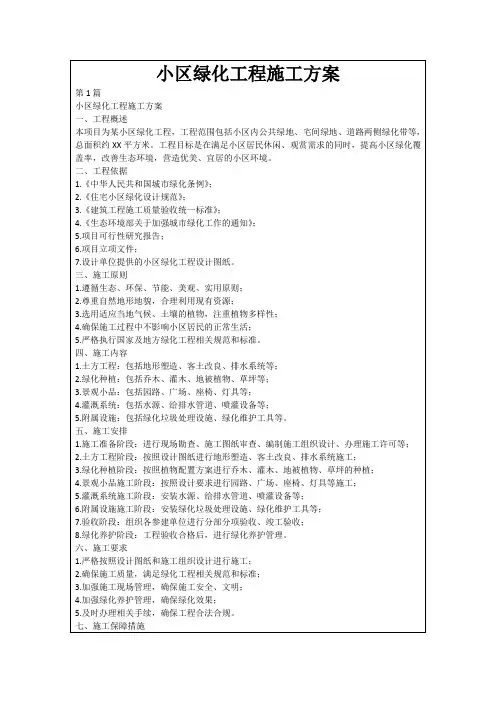

小区绿化工程施工方案
第1篇
小区绿化工程施工方案
一、工程概述
本项目为某小区绿化工程,工程范围包括小区内公共绿地、宅间绿地、道路两侧绿化带等,总面积约XX平方米。工程目标是在满足小区居民休闲、观赏需求的同时,提高小区绿化覆盖率,改善生态环境,营造优美、宜居的小区环境。
二、工程依据
1.《中华人民共和国城市绿化条例》;
3.加强施工现场管理,确保施工安全、文明;
住宅小区绿化工程施工方案

住宅小区绿化工程施工方案第一篇范本:一、项目概述本绿化工程施工方案旨在对住宅小区进行全面绿化设计和实施,为居民提供良好的生活环境和休闲场所。
二、项目背景1. 小区概况2. 绿化目标3. 工程规模三、项目实施方案1. 设计阶段a) 绿化规划设计b) 植物选择和布局c) 设施设备规划2. 施工阶段a) 施工组织设计b) 施工工序和时间安排c) 施工材料和器械准备3. 养护阶段a) 养护周期b) 养护措施c) 养护人员安排四、质量、安全及环保措施1. 质量管理2. 安全管理3. 环境保护五、工程预算与进度安排1. 工程预算2. 进度安排六、居民须知1. 施工期间注意事项2. 绿化养护期间注意事项七、其他事项1. 工程验收标准2. 技术与人员要求附件:1. 绿化规划图纸2. 设备清单附录:法律名词及注释1. 绿化规划设计:指对绿地进行合理规划和布局,达到美观、生态环境良好的目的。
2. 施工组织设计:指对施工过程进行组织和管理的设计方案。
3. 养护周期:指对绿化植物进行养护的时间周期。
4. 工程验收标准:指对工程施工完成后的检查验收标准。
第二篇范本:一、项目概述本绿化工程施工方案旨在对住宅小区进行全面绿化设计和实施,为居民提供优美的自然景观和健康环境。
二、项目背景1. 小区概况a) 小区面积b) 居民人数c) 绿化面积2. 绿化目标a) 提升小区形象b) 增加空气品质c) 提供休闲场所3. 工程规模a) 设计面积b) 施工工序三、项目实施方案1. 设计阶段a) 绿化规划设计 - 主题设计- 绿化要素选择 - 绿化布局设计 b) 植物选择和布局 - 植物种类选择- 植物分布布局c) 设施设备规划- 休闲设施- 照明设备2. 施工阶段a) 施工组织设计- 施工团队组织- 施工流程b) 施工工序和时间安排 - 地面准备工序- 植物种植工序c) 施工材料和器械准备 - 植物苗木采购- 施工机械器具3. 养护阶段a) 养护周期- 种植后养护要求- 日常养护周期b) 养护措施- 浇水养护- 草坪修剪c) 养护人员安排- 养护人员职责- 养护人员数量安排四、质量、安全及环保措施1. 质量管理a) 施工质量验收标准b) 质量检查方法2. 安全管理a) 安全注意事项b) 安全作业规范3. 环境保护a) 植物保护b) 废弃物处理五、工程预算与进度安排1. 工程预算a) 设计费用b) 施工费用2. 进度安排a) 设计阶段时间安排b) 施工阶段时间安排六、居民须知1. 施工期间注意事项a) 噪音控制b) 施工区域封闭2. 绿化养护期间注意事项a) 植物保护b) 深度养护要求七、其他事项1. 工程验收标准a) 设计验收b) 施工验收2. 技术与人员要求a) 设计人员要求b) 施工人员要求附件:1. 绿化规划图纸2. 设备清单附录:法律名词及注释1. 施工质量验收标准:指对施工质量进行检查验收的标准。

住宅小区园林绿化工程施工组织设计方案

住宅小区园林绿化工程施工组织设计方案本文是一份园林绿化工程施工组织设计方案,旨在确保该工程的质量、安全、工期和文明施工。
该方案的编制依据包括招标文件、施工图、技术规范以及现场踏勘情况等。
工程内容主要为绿地整理和种植苗木,其中包括5736.90㎡的绿地和44种植物。
为了实现优质施工,该方案将发挥公司优势和成熟先进的绿化施工技术,科学地组织交叉作业,精心施工,严格履行合同,以一流的项目管理、工程质量、文明施工、安全措施、工作效率和服务水平建设该工程。
同时,在施工过程中将严格要求、严格制度、严格管理、严格责任,确保每项工作质量达标,每道工序质量受控,每个分项工程质量创优,每项服务业主满意,以过程精品铸精品工程。
保证我们将从正规的苗木基地选购符合规格、健康无病虫害的苗木,并在运输过程中保证苗木的安全和完整性。
在栽植过程中,我们将采取科学的技术措施,确保苗木的成活率达到100%。
2)花卉的选购及质量保证我们将从正规的花卉市场选购符合规格、品种鲜艳、无病虫害的花卉,并在运输过程中保证花卉的安全和完整性。
在栽植过程中,我们将采取科学的技术措施,确保花卉的成活率达到100%。
3)栽植养护技术措施我们将根据不同植物的特点和要求,采取科学的栽植养护技术措施,包括适时浇水、施肥、修剪等,确保植物的健康生长和景观效果。
三、施工安全措施我们将严格遵守国家相关安全法规,确保施工过程中的安全。
在施工现场设置安全警示标志,并配备专业的安全人员进行监督和管理。
同时,我们将对施工人员进行安全教育和培训,提高他们的安全意识和技能水平。
四、环保措施我们将遵守国家相关环保法规,采取科学的环保措施,包括垃圾分类、废水处理、噪声控制等,确保施工过程中对环境的影响最小化。
同时,我们将对施工人员进行环保教育和培训,提高他们的环保意识和技能水平。
本公司按照《xx市政府住宅区绿化工程》招标文件的要求,严格执行苗木标准。
首先,我们派遣技术人员到苗圃地进行现场定苗、号苗,并做好标记。
住宅小区园林景观绿化工程施工组织设计方案
住宅小区园林景观绿化工程施工组织设计方案目录一、项目概述 (4)1. 项目背景介绍 (4)2. 设计理念与目标 (5)3. 工程实施范围及规模 (7)二、施工前准备 (7)1. 勘察与测量 (9)1.1 现场勘察 (10)1.2 测量与评估 (11)2. 施工队伍组织 (12)2.1 施工队伍构成 (13)2.2 人员培训与安排 (14)3. 材料设备采购与储备 (15)3.1 材料设备清单 (16)3.2 采购策略及储备计划 (17)三、施工组织设计 (19)1. 施工进度计划 (20)1.1 总体进度规划 (21)1.2 阶段性进度安排 (22)2. 施工工序与工艺 (24)2.1 绿化种植工序 (25)2.2 园林景观建设工序 (26)2.3 照明安装工序 (27)3. 质量与安全管理体系 (28)3.1 质量控制标准 (29)3.2 安全管理制度及措施 (30)四、施工环境管理 (31)1. 施工现场布置 (32)1.1 临时设施布置 (33)1.2 材料设备堆放 (35)2. 环境保护措施 (36)2.1 扬尘控制 (37)2.2 噪音控制 (38)2.3 废弃物处理 (39)五、园林景观绿化设计 (40)1. 绿化种植设计 (41)1.1 植物种类选择与配置 (42)1.2 绿化种植区域划分 (43)1.3 绿化种植技术要求 (45)2. 景观设施设计 (46)2.1 假山、雕塑等景观设施布局 (47)2.2 休闲座椅、照明设施设计 (49)2.3 景观水体设计 (50)六、验收与维护管理 (52)1. 工程验收标准及程序 (53)1.1 验收标准 (55)1.2 验收程序 (55)2. 后期维护管理方案 (56)2.1 维护管理责任划分 (57)2.2 维护管理周期及内容 (59)2.3 应急预案制定 (60)七、工程投资预算与成本控制 (61)1. 工程投资预算 (62)1.1 预算编制依据及方法 (63)1.2 工程投资预算总额及明细 (64)2. 成本控制策略及措施 (65)2.1 成本分析 (66)2.2 成本控制措施与方法 (67)2.3 效果评估与反馈机制 (68)一、项目概述本项目旨在打造一个宜居、生态且美观的住宅小区园林景观绿化工程,以满足居民对高品质生活环境的需求。
绿化工程施工设计(3篇)
第1篇一、工程概况本绿化工程位于某市某区,占地面积约为10000平方米。
工程主要内容包括绿化种植、园林小品、道路、照明、给排水等设施的建设。
绿化种植以乔木、灌木、地被植物为主,园林小品包括亭、廊、座椅等,道路采用水泥混凝土路面,照明和给排水设施按国家标准设计。
二、设计原则1. 环保原则:选用环保型材料,确保绿化工程对环境无污染。
2. 生态原则:遵循自然规律,保持生物多样性,实现人与自然的和谐共生。
3. 经济原则:在满足功能需求的前提下,降低工程成本,提高投资效益。
4. 美观原则:注重绿化景观的视觉效果,营造优美的生态环境。
三、施工设计1. 绿化种植设计(1)乔木:选用乡土树种,如柳树、梧桐树等,适应性强,生长速度快。
(2)灌木:选用低矮、耐修剪的灌木,如紫叶矮樱、金森女贞等,起到美化景观、遮挡视线的作用。
(3)地被植物:选用耐阴性、生长迅速的地被植物,如麦冬、鸢尾等,起到绿化、防尘、降温的作用。
2. 园林小品设计(1)亭:采用古典亭式建筑,风格典雅,可供游客休息、观赏。
(2)廊:采用木质廊架,起到遮阳、避雨、连接景点的作用。
(3)座椅:选用环保型材料,造型美观,方便游客休息。
3. 道路设计(1)道路宽度:根据人流密度和功能需求,确定道路宽度。
(2)路面材料:采用水泥混凝土路面,具有良好的抗压、耐磨性能。
4. 照明设计(1)光源:选用节能、环保的LED光源。
(2)灯具:采用美观、实用的户外灯具,如投光灯、壁灯等。
5. 给排水设计(1)给水:采用市政供水,确保绿化用水充足。
(2)排水:设置排水沟,将雨水、地表水及时排出。
四、施工组织1. 施工队伍:选用具有丰富绿化施工经验的施工队伍,确保工程质量。
2. 施工进度:根据工程量、施工难度和天气情况,制定合理的施工进度计划。
3. 施工质量:严格执行国家相关标准和规范,确保工程质量。
4. 安全生产:加强施工现场安全管理,确保施工人员生命财产安全。
五、工程效益1. 环境效益:绿化工程能改善城市生态环境,提高城市空气质量。
小区绿化设施工程施工方案
小区绿化设施工程施工方案主要包括以下几个方面:工程概况、施工准备、施工方法及工艺、施工进度计划、施工平面图、施工组织设计、质量保证措施和安全文明施工等。
以下是一篇关于小区绿化设施工程施工方案的范文,字数超过500字。
一、工程概况本项目为某小区绿化设施工程,位于XX市区,占地面积XX平方米。
工程内容包括绿化种植、景观小品、休闲设施、照明系统等。
绿化种植主要包括草坪、乔木、灌木、花卉等;景观小品包括亭子、长椅、雕塑等;休闲设施包括儿童游乐场、健身区等;照明系统包括道路照明、景观照明等。
二、施工准备1. 技术准备:收集相关资料,熟悉设计图纸,明确施工要求。
对施工人员进行技术交底,确保施工质量。
2. 材料准备:根据设计要求,提前采购所需绿化植物、景观小品、休闲设施等材料,并确保材料质量。
3. 设备准备:准备绿化种植、景观小品安装、休闲设施安装等所需设备,如挖掘机、推土机、吊车等。
4. 人员准备:组织施工队伍,明确各岗位职责,确保施工顺利进行。
5. 现场准备:对施工区域进行清理,移除障碍物,设置施工围挡,确保施工安全。
三、施工方法及工艺1. 绿化种植:按照设计图纸进行地形整理,挖坑、栽植、浇水、修剪等,确保植物成活。
2. 景观小品:根据设计图纸进行安装,确保小品造型美观、结构牢固。
3. 休闲设施:安装儿童游乐场、健身区等设施,确保安全、舒适、实用。
4. 照明系统:布设照明线路,安装道路照明、景观照明等设备,确保照明效果。
四、施工进度计划1. 施工前期:10天内完成现场准备、材料采购、人员组织等工作。
2. 施工阶段:按照施工方案,合理安排施工进度,确保工程按时完成。
3. 施工后期:10天内完成工程验收、资料整理、结算等工作。
五、施工平面图施工平面图详细展示了施工现场的布局、施工区域、材料堆放区、临时设施等,有助于施工人员明确施工位置,提高施工效率。
六、施工组织设计1. 施工管理:建立健全项目管理组织体系,明确各岗位职责,确保施工顺利推进。
小区绿化施工组织设计
小区绿化施工组织设计小区的绿化工程是小区环境美化的重要组成部分,对于提升小区居民的居住环境质量和生活品质起着至关重要的作用。
为了保证小区绿化工程的高效率和高质量完成,需要进行详细的组织设计。
本文将从施工组织设计的目标、原则、内容以及施工安排等方面进行探讨。
一、施工组织设计目标1.提高施工效率:通过精细化施工组织设计,合理安排工作流程,提高人力物力的利用效率,保证绿化施工的顺利进行。
2.确保工期与质量:通过详细的施工组织设计,科学安排各项工作任务,及时监管和调整工程进度,保证施工工期的合理安排,并确保工程质量的达标。
3.降低施工成本:通过科学的施工组织设计,合理选择施工方法和材料,优化资源配置,降低施工成本。
4.确保施工安全:通过严格的安全管理规定,建立完善的施工现场安全管理制度,确保施工过程中的人身、财产等安全。
二、施工组织设计原则1.合理性原则:施工组织设计应充分考虑小区绿化工程的具体情况,合理安排施工任务和工期,确保施工过程的顺利进行。
2.经济性原则:在保证施工质量的前提下,合理利用资源,降低施工成本,提高经济效益。
3.安全性原则:在施工组织设计中,必须充分考虑安全因素,确保施工过程中的人员安全和施工质量安全。
4.可操作性原则:施工组织设计应考虑到实际施工过程中的操作性,合理安排施工流程和工艺,方便施工人员的操作和协作。
三、施工组织设计内容1.施工方案的制定:根据小区绿化工程的具体情况,制定合理、科学的施工方案,包括施工方法、工艺、工序等内容。
2.施工计划的编制:根据施工方案,制定详细的施工计划,包括工期安排、进度计划、人员配置、设备使用等内容。
3.施工队伍的组织:根据施工工程规模和工期要求,合理组织施工队伍。
确定队伍的组织结构和人员分工,确保施工人员的专业性和配合性。
4.施工现场的准备:根据施工方案和计划,进行施工现场的准备工作,包括材料、设备的采购和准备,工地的清理和平整。
5.施工过程的监管:对施工过程进行严格监管,确保施工按照施工方案进行,及时解决施工中的问题和难题。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
苗木种植前的修剪:
种植前应进行苗木根系修剪,宜将劈裂根,病虫根,过长根剪掉并对树冠进行修剪,保持地上地下平衡。
乔木类修剪:具有明显主干的高大落叶乔木应保持原有树形,适当疏枝,对保留的主侧枝应在健壮芽上短截,可剪去枝条1/5—1/3。
某小区绿化
一、综合说明
(一)工程概况:
1、工程名称:山东某小区绿化工程
2、工程地点:山东海龙开元小区院内。开元小区位于潍坊市寒亭区,北依古亭街,南至金河街,东靠白云路,西邻上港路。总用地公顷,其中,绿化用地公顷。现状用地为平地,地势平坦。
3、施工现场现状:本工程施工现场业已具备“三通一平”,规划楼体已经形成,主要交通网业已铺设完毕,随时可以进入现场施工。
(4)绿化方面:苗木品种多,又遇秋冬季施工,栽植难度大,成活率低。
针对以上特点和难点,我公司专门在施工方案中制定出相应的措施办法。
二、开、竣工日期:
开工日期:2005年10月1日
竣工日期:2005年12月25日
总工期:86天(日历天数)
三、质量标准:优良
四、施工方案:
(一)现状考察:
我公司在收到山东海龙股份有限公司投标邀请书后,于2005年9月21日组织有关技术人员对施工现场进行了实地考察,并在现场召开了论证会,对本工程的特点及难点进行了分析、研究。
(6)园桥工程:本工程有四座小桥。桥虽小,但技术特点复杂。
(7)园林小品工程:座凳共有四种式样,亭子三个,石桌凳五套,景石若干。
2、本工程的难点有四条:
(1)新工艺、新作法的推广应用:如彩色模压砼的应用。
(2)工期短、范围广,工期仅为86天,同时又有一个多月的时间是在冬季施工。
(3)园路小品的作法花样较多、较复杂。
4、《砌体工程施工质量验收规范》GB50203-2002
5、《建筑地面工程施工质量验收规范》GB50209-2002
6、《山东省植物志》
7、《开元小区景观设计方案》
8、《山东海龙股份有限公司开元小区绿化工程招标文件》
9、本公司施工技术操作规程。()工程特点、难点:1、本工程为新式小区的景观绿化工程,施工项目齐全,施工面大,范围广,工期短。
(3)苗木栽植前的准备:
选苗:选苗标准:植株茁壮,无病虫害,根系发达而完整,枝条丰满,无机械损伤,高度合适,主侧枝分枝均匀,能够形成优美的树冠。
苗木起挖:根据季节原因,大部分苗木要考虑栽植的季节性,须带土球起挖的苗木,均由自己的施工人员亲自起挖,起挖土球直径为苗木地径的10—12倍,灌木土球直径为冠幅的三分之二。起挖时,保存好苗木的毛细根系,减少对苗木的人为损伤,带土球的苗木起出后,用草绳捆扎,裸根苗木起出后根系蘸泥浆,随挖随运,尽可能减少蒸腾作用对苗木的伤害。在苗木的装卸过程中,杜绝人为因素对苗木造成损伤。
(3)管道材质、规格型号等必须符合设计要求和施工规范规定管道的允许偏差,严格控制在设计要求范围内。
(4)管道设备安装:根据管道设备安装的技术要求先于沟底铺砂垫层,再按设计要求进行安装,安装完成后,喷灌工程做好闲水实验,路灯、草坪灯工程做电阻测试记录。实验合格后方可进行土方回填。
(5)回填土:管道安装经甲、乙双方验收合格后方可回填土,回填土时,需分层回填,并沉水,以保证绿化地平整无下陷。
(4)施肥:根据土壤测试的结果进行施肥。根据我公司多年做工程的经验,一般情况下,应按如下方案进行施肥:有机肥:复合肥:尿素=1:1:1;50—70斤/亩。
(5)整平:将地按图纸要求及现场特点整平,做好起伏。
3、园路工程:
(1)园路土基:本工程所有园路的土基均为素土夯实,人工整理出土基后,用蛙式打夯机连打三遍,保证土基密实度和稳定性,对于打夯机打不到的地方用人工夯实至设计要求。
种植穴:种植穴定点放线应符合设计图纸要求,位置准确,标志明显,同时应标明树种名称(或代号)规格,种植穴的大小,应符合下表的规定:
土球直径(cm)
种植深度(cm)
种植穴直径(cm)
40—50
50—60
80—90
70—80
80—90
100—110
80—100
90—110
120—130
140以上
120以上
(1)土方工程:本工程内有土方的倒运、垃圾的外运。
(2)绿化种植工程:乔木种植、花冠木的种植、灌木的种植、草坪的建植和养护,一应俱全。
(3)绿化养护工程:本工程保修保活期为一年,对工程须作一级养护管理。
(4)假山工程:本工程假山高3.8m,径2.2m.
(5)园路工程:本工程园路有:彩色混凝土园路、鹅卵石园路、碎拼大理石园路、青石板园路、植草砖停车场、文化石园路、水泥彩砖园路、广场砖园路、花岗岩园路及混合拼花园路等多种作法。
无明显主干、枝条茂盛的落叶乔木,对干径10cm以上树木,可疏枝保持原树形;对干径为5—10cm的苗木,可选留主干上的几个侧枝,保持原有树形进行短截。
枝条茂密具圆头型树冠的常绿乔木可适量疏枝。枝叶集生树干顶部的苗木可不修剪。具轮生侧枝的常绿乔木用作行道树时,可剪除基部2—3层轮生侧枝。
7、园林小品工程:本工程共有三座亭子,其一为木亭,其二为竹亭,其三为茅草亭。这三个亭子的式样各异,作法不同。由我公司专业从事木作的项目部负责施工。
8、绿化种植工程:
(1)整理绿化地:土壤改良工作完成后,整理绿化地的工作主要是耙地,达到绿化条件。
(2)人工换土:经过我公司现场考察,本工程的种植土仅为50cm厚,种植大树时土层不够,因此要将个别种植大树的地方进行换土。
180以上
苗木的运输和假植:
带土球苗木的运输:土球苗木在装车时,应按车辆行驶方向,将土球向前,树冠向后码放整齐,起吊土球小型苗木时,应用绳网兜土球吊起,不得用绳索缚捆根颈起吊,重量超过1T的大型土台,应在土台外部套钢丝缆起吊;苗木在装卸车时应轻吊轻放,不得损伤苗木和造成散球。
裸根乔木在运输时,应覆盖并保持根系湿润,装车时应码放整齐,装车后,将树干捆牢并加垫层防止磨损树干,裸根乔木必须当天种植,裸根苗木起苗开始暴露时间不宜超过8小时,当天不能种植的苗木应进行假植。
(二)主要工程量:
1、小区景观中的绿化、土建、装饰、小品等。
2、喷灌、路灯、草坪灯、土方垃圾等。
(三)编制依据:
本施工组织设计方案依照编制原则,及施工验收规范,以以下文件为编制依据:
1、《城市绿化工程施工及验收规范》CJJ/T 82-99
2、《建筑工程施工质量验收统一标准》GB50300-2001
3、《混凝土结构工程施工质量验收规范》GB50204-2002
(1)土壤PH值的测试:对土壤的PH值进行测试,根据土壤的
酸碱性,确定改良土壤用的肥料。
合格种植土的标准,含盐量≤2%0,PH值=7—。
(2)土壤的砂性测试:土壤的砂性小则粘性大,土壤透气性差,许多苗木的成活率会大大降低;土壤的砂性大,则土壤不能存水、存肥,对苗木的生长不利。
(3)对土壤进行中耕松土:用犁地机,旋耕机,对土壤进行松土。对于机械不便工作的地方如排水井边、路边等,进行人工松土。松土的最小深度为30cm。
(1)钢筋的制作和绑扎严格按图纸施工。
(2)混凝土的震捣必须密实。
(3)小拱桥表面的金山石,石栏杆必须细致、美观。
6、喷灌工程、路灯、草坪灯安装工程
(1)管沟开挖:根据喷灌工序特点要求,在回填好种植土后进行开挖,开挖时,深度必须达到设计要求,同时在遇到园路时则加?100cm过路管。
(2)沟槽挖完后,及时报项目部质检员做检查工作,在自检达到设计要求及施工规范的条件下,请建设单位进行验收并及时办理相关手续,以便于及时组织管道安装。
附图一:
的倒运即可自行解决,另外施工现场已经换好部分种植土,但深度还达不到设计要求50cm,在种植土下个别地方还有石灰,必须换出,部分垃圾我公司计划就地挖坑掩埋,翻出好土重新改良作为种植土。
2、土壤的改良:由于新换入的土壤大部为生土;不能直接用于苗木的种植,因此要对土壤改良,土壤的改良要有以下几个步骤:
(2)假山定位放线,本工程放线采用50cm×50cm尺寸画出方格网,以其方格与山脚轮廓线的交点作为地面放样根据。
(3)假山基础的施工:原土夯实——铺筑垫层——砌筑基础
(4)假山山脚的施工:
拉底:底脚石选择石质坚硬,不易风化的山石。每块山脚石必须垫平垫实,用水泥砂浆将底脚空隙灌实,不得有丝毫摇动感,各山石之间要咬合紧密,互相连接。形成整体,以承托上面山体的荷载分布,拉底的边缘要错落变化,避免作成平直和浑圆形状的脚线。
3、思想保证:围绕创优良工程这个主题,召开动员大会,奖罚分明,调动各方工作积极性。
4、技术准备:
(1)组建在总工程师监管,项目工程师为技术负责的技术管理体系,设专职技术员、质检员、施工员、安全员、材料员。
(2)组织施工人员勘察现场,会审图纸,深刻领会设计意图。
(3)做好技术交底。技术交底要具体交待给工人,做到人人心中有数,严格按技术交底及操作规程施工。
(2)垫层:本工程垫层共有二种:混凝土垫层和砂石级配垫层。混凝土垫层在施工时严格配比,浇制之前先洒水湿润土基,浇筑时用平板振动器震动密实,找好平。砂石级配垫层,严格砂石比例1:2,铺设时浇水湿润,并用平板震动器震动密实。
(3)路面的铺筑:本工程的路面面层有:鹅卵石路面、彩色
压砼路面、大理石路面、彩色水泥砖路面、碎拼大理石路面、青石板路面、拼花路面等几种形式。下面重点以鹅卵石路面和彩色膜压砼路面的施工为例将施工方案和施工顺序作一下说明。
鹅卵石路面:垫层打好后,将4—6cm厚的干硬性水泥砂浆铺好找平,然后将鹅卵石按设计图样排放好,鹅卵石要嵌入干硬性砂浆三分之二,外露三分之一,然后用纯水泥浆灌实,待初凝后,将鹅卵石用清水洗出,3—5天内洒水湿润养护即可。
