承台钢筋施⼯技术交底承台钢筋施⼯技术交底1、钢筋的下料及加⼯在钢筋加⼯场进⾏,然后运⾄施⼯场地内。

2、在绑扎承台钢筋前,先进⾏承台的平⾯位置放样,在垫层上标出每根底层钢筋的平⾯位置,准确安放钢筋。

3、竖向增设⼀些Φ28钢筋作为承台钢筋的⽀承筋或采⽤钢管架定位,保证顶层钢筋⽹的标⾼,以免钢筋⽹的变形太⼤。

4、钢筋制安严格按照设计及钢筋制作安装规范施⼯,钢筋制安⼀般规定如下:1)钢筋存放与标识钢筋必须按不同钢种、等级、牌号、规格及⽣产⼚家分批验收,分别堆存,不得混杂,且应设⽴识别标识(相关标识按物设部统⼀标准制作)。

钢筋(含加⼯完毕待安装的钢筋)宜堆置在仓库(棚)内,露天堆置时,应垫离地⾯⾄少30cm并⽤不透⽔蓬布加遮盖。

2)钢筋的进场检验进场的每批钢筋必须对其质量指标进⾏全⾯检查并抽取试件做屈服强度、抗拉强度、伸长率和冷弯试验,其质量应符合现⾏国家标准《钢筋混凝⼟⽤热轧带肋钢筋》(GB1499)的规定和要求。

检验数量:以同牌号、同炉号、同规格、同交货状态的钢筋,每60吨为⼀批,不⾜60吨也按⼀批计。

3)钢筋的储存、加⼯与安装①钢筋的保护与储存a、钢筋应储存于离地⾯以上0.3m的平台、垫⽊或其它⽀承上,并应保护它不受机械损伤及由于暴露⽽产⽣锈蚀和表⾯破损。

b、当安装时,钢筋应⽆灰尘、有害的锈蚀、松散锈⽪、油漆、油脂、油或其它杂质。

②钢筋的加⼯统⼀在钢筋加⼯场加⼯,从事钢筋加⼯和焊(连)接的操作⼈员必须考试合格,持证上岗。

钢筋正试焊接前,应进⾏现场条件下的焊接性能检验,合格后⽅能正式⽣产(基本程序:由物设部组织,各作业队配合抽取试样送到试验室,并填写原材料试验委托单)。

钢筋焊接接头按批抽取试件做⼒学性能检验,其质量必须符合现⾏⾏业标准《钢筋焊接及验收规程》(JGJ18)的规定和设计要求。

焊接接头的⼒学性能检验以同级别、同规格、同接头形式和同⼀焊⼯完成的每200个接头为⼀批,不⾜200个也按⼀批计。

设计图已标出了箍筋的端部形式,箍筋端部按设计图加⼯即可。

承台、基础梁钢筋绑扎技术交底

承台、基础梁钢筋绑扎技术交底

工程名称云南省2013-2017年城市棚户区改造省级统贷项目(四期)-玉溪市易门县城山片区2#(异地)地块一标段棚户区改造项目施工总承包交底日期2016年4月27日施工单位云南工程建设总承包公司分部分项工程名称钢筋工程交底提要±0.00以下梁板、梯钢筋绑扎工艺、安全审核人交底人接受交底人交底内容一、施工准备1、交底分部(子分部)、分项工程名称:钢筋绑扎。

2、交底执行标准名称及编号:混凝土结构工程施工质量验收规范GB50204-2002钢筋焊接及验收规程JGJ18-20033、交底内容摘要:承台和地梁钢筋绑扎的相关材料、机具准备、质量要求及施工工艺2、机具:钢筋钩子、撬棍、力矩扳手、板子、钢丝刷、手推车、粉笔、尺子、钢筋马凳。

3、作业条件:3.1绑扎前,核对钢筋配料单及进场钢筋规格、数量并按使用部位、工序塔接,分别码放。

3.2做好抄平放线工作,在槽边弹好水平标高点,用红油漆点做标志。

二、施工工艺:1、承台、地梁钢筋施工工艺流程:弹钢筋位置线→绑扎承台下铁钢筋→绑扎地梁钢筋→绑扎承台上铁钢筋→插入墙体、柱钢筋1.1划钢筋位置线:按图纸注明的钢筋间距,划出承台钢筋位置线,并用墨斗弹上墨线。

1.2承台钢筋:1.2.1先铺承台下铁筋。

承台先放下铁封闭箍筋,然后再放下铁南、北向的2号下纵筋钢筋,所有交叉点都要绑扎牢固,保证钢筋不位移。

下铁钢筋绑扎时要全数绑扎,不得漏扣,绑扎承台下铁钢筋时,下层端部弯成90°,平直段长度:250mm。

插入3号开口箍钢筋时要与4号封闭箍筋全数绑扎,开口箍的搭接点要满足31d的搭接要求。

1.2.2承台底筋绑扎完后,放混凝土垫块,垫块厚度为35mm,间距400mm,梅花型放置。

1.2.3绑扎完下铁和地梁钢筋后即安放撑筋,采用20@1500*1500钢筋做成,间距1000mm,也可工程名称云南省2013-2017年城市棚户区改造省级统贷项目(四期)-玉溪市易门县城山片区2#(异地)地块一标段棚户区改造项目施工总承包交底日期2016年4月27日施工单位云南工程建设总承包公司分部分项工程名称钢筋工程交底提要±0.00以下梁板、梯钢筋绑扎工艺、安全审核人交底人接受交底人1.2.4撑筋放完后进行上筋的绑扎,绑扎上铁钢筋的方法同下铁筋,钢筋交叉点均绑扎。

承台钢筋绑扎技术交底

承台钢筋绑扎技术交底
钢筋运输:将加工好的钢筋运往施工现场时应做好钢筋编号,同时临时在现场堆放时防止钢筋污染。
钢筋绑扎:按弹出的钢筋位置线,铺下层钢筋:一般情况下先铺短向钢筋,再铺长向钢筋;绑扎时,靠外围两行的相交点每点都绑扎,中间部分可交叉绑扎。
钢筋网固定:先绑2~4根竖筋,并画好横筋分档标志;绑扎钢筋的缺口、松口数量不超过过绑扣总数的10%,且不应集中;间距位置应符合设计要求。
⑥沉降观测:承台顶面预埋2个沉降观测预埋件,预埋件由局指测量队统一制作,标明:墩号、埋置日期及编号,分别位于承台(面向大里程)右上角、左下侧向内侧50cm处。
3、安全注意事项
针对工程特点、施工环境、施工方法、劳动组织、作业方法、使用的机械、动力设备、变配电设施、以及各种安全防护设施等制定切安全施工技术措施。
3、浇筑混凝土前应对钢筋进行下列检查
①钢筋的品种、规格、数量、位置和间距等严格按照《承台及钻孔桩钢筋参考图》;
②钢筋的连接方式采用闪光对焊或直螺纹套筒连接,同一截面接头面积百分率不大于50%;
③墩身的规格、数量及位置等,墩身预埋筋采用专用定型模具定位防止位置变移,墩身保护层厚度4cm,墩身主筋可一次预埋成型或预留搭接焊连接,接头截面错开不小于35d,基顶上3m范围内不得有接头,同一截面接头数量不得大于25%;
临时道路、通道在狭窄、陡坡、急弯、穿越电力通讯地段设置交通标志,大型施工机械及特种车辆通过时设有专人负责指挥。
工地施工用水和饮用水在施工前对水质进行化验鉴定,并采取相应的处理和防护措施。生活用水符合中国卫生组织对饮用水的要求。
11.3临时电力及照明安全
临时电力及照明严格按照安全规定执行和设置。在施工作业区、施工道路、临时设施、办公区和生活区设置足够的照明。
加工钢筋的允许偏差

地下承台、底板钢筋

地下承台、底板钢筋
2.1.1钢筋:应有出厂合格证,按规定作力学性能复试。当加工过程中发生脆断等特殊情况,还需作化学成分检验。钢筋应无老锈及油污。
2.1.2铁丝:可采用20~22号铁丝(火烧丝)或镀锌铁丝(铅丝)。铁丝的切断长度要满足使用要求。
2.1.3控制混凝土保护层用的砂浆垫块、塑料卡、各种挂钩或撑杆等。
2.1.4工具:钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等。
钢筋安装及预埋件位置的允许偏差值表4-6
项次
项目
允许偏差(mm)
检验方法
焊接
±10
绑扎
±20
2
骨架宽、高度
±5
3
骨架长度
±10
焊接
±10
绑扎
±20
间距
±10
尺量两端、中间各一点,取其最大值
排距
±5
各一点取其最大值
6
钢筋弯起点位移
20
中心线位移
5
水平高差
+3 -0
基础
±10
8
受力钢筋保护层
梁、柱
±5
尺量检查
桩承台、底板钢筋分项工程质量技术交底卡
GD2301003
施工单位
中铁十局集团有限公司
工程名称
沈阳人杰水岸小区二期(29#、30#)
分部工程
基础工程
交底部位
桩承台、底板钢筋
日期
年月日








桩承台、底板钢筋绑扎
1范围
本工艺标准适用于地下室钢筋混凝土底板、墙的钢筋绑扎。
2施工准备
2.1材料及主要机具:
7、安全技术措施
7.1进入施工现场必须戴安全帽,穿戴好必须的劳保用品。

基础承台钢筋绑扎技术交底1

基础承台钢筋绑扎技术交底1

1、本表由施工单位填写,交底单位与接受交底单位各保存一份。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

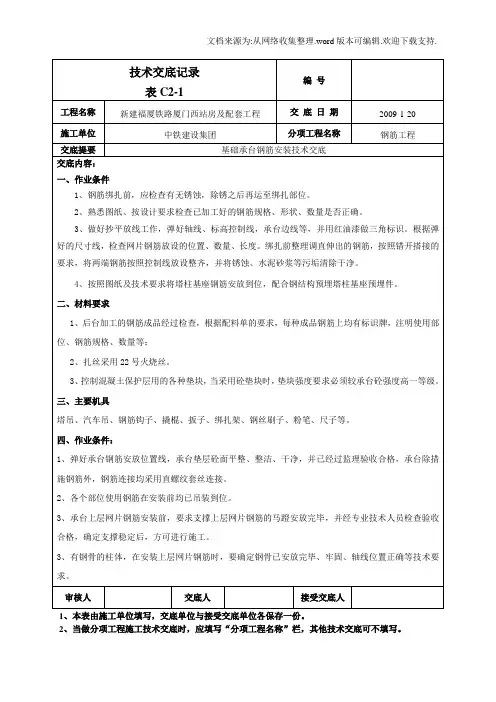

编号表C2-1工程名称新建福厦铁路厦门西站房及配套工程交底日期2009-1-20施工单位中铁建设集团分项工程名称钢筋工程交底提要基础承台钢筋安装技术交底交底内容:五、操作工艺1、工艺流程:清理垫层表面→画钢筋位置线→按照图纸要求绑扎承台底层底钢筋→按照图纸要求绑扎承台底层面钢筋→绑扎塔柱基座钢筋→安放塔柱预埋件→浇注塔柱基座砼→安放塔柱钢骨→安放承台马蹬→绑绑扎承台面层底筋→绑扎承台面层面筋→绑扎地梁钢筋→插柱筋。

2、钢筋下料完成后,做好预检工作,核对钢筋的级别,型号、形状、尺寸及数量是否与加工配料单相同。

3、画钢筋位置线:根据承台结构施工图,纵横向承台起步筋距离承台外皮5cm起开始向内设置,所有钢筋绑扎均要求按照弹好墨线进行钢筋绑扎,所有下网片及上网片钢筋弯锚段均要求按照图纸要求垂直向上或向下安装,要求安装时拉通线调直、调顺;4、按照弹出的钢筋位置线,先按照1000×1000间距梅花形放好砼垫块,砼垫块100mm厚,再绑扎底部钢筋,保证纵横向底部钢筋位置准确后,绑扎塔柱底座钢筋及预埋塔柱基座预埋钢板,并进行塔柱基座砼浇注,承台上层钢筋网片待塔柱钢骨预埋完成并验收合格后,进行施工。

5、柱插筋要求在承台上层网片钢筋绑扎完毕后,利用经纬仪等仪器将柱外轮廓线放出并用红油漆在承台上网片钢筋上做好标记,再进行柱插筋施工。

6、柱插筋按照图纸要求下插至承台底筋上面。

按照图纸及规范图集等要求放设好承台内定位封闭箍筋,柱底采用电弧焊与承台底网片筋焊接牢固。

7、上下层钢筋网片要求采用22#火烧丝满绑,不得出现跳绑、漏绑等现象,所有相交点都要绑扎牢固,采用“八字扣”绑扎,丝头置于混凝土内,保证钢筋不位移。

如下图1。

图1审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。

技术交底(承台地梁底板钢筋绑扎)

技术交底(承台地梁底板钢筋绑扎)

表F.0.3技术交底记录施表F.0.3 共 5 页筋骨架就位前要垫好梁筋及筏板下层筋的保护层垫块,数量要足够。

(2)为方便地梁钢筋绑扎,特搭设临时支撑架(采用钢管搭设,临时架高于梁高200mm)。

待梁筋绑扎完毕后,拆除支撑架,将梁就位。

三、质量要求1、主控项目:1.1、钢筋的品种和质量符合设计要求和有关标准要求;1.2、钢筋的规格、形状、尺寸、数量锚固长度、接头设置必须符合设计要求和施工规范规定。

1.3、剥肋滚压直螺纹连接套筒有合格证、型检报告、材质单,并符合规范要求;2、一般项目:2.1、钢筋采用剥肋滚压直螺纹连接接头,接头率不大于50%。

2.2、钢筋表面清洁,无锈蚀、丝口无损坏、无松扣,漏扣,火烧丝头伸向构件内2.3、箍筋间距数量应符合设计要求,弯钩角度135°,平直长度10d,误差控制在±1mm。

四、安全措施:1、遵守施工现场关于文明安全生产的有关规定,进入现场必须戴好安全帽,高处作业(2m以上)系好安全带,高挂低用。

2、抬用钢筋、绑扎柱、墙、梁钢筋时,确认搭设的脚手架符合安全要求,墙、柱钢筋绑扎时严禁直接踩踏钢筋,严禁直接在钢筋上搭设临时脚手板。

3、夜间施工要有足够的照明设施,并制定夜间施工的安全措施,设安全巡视人员。

4、高处作业不穿硬底易滑的鞋,钢筋钩要挂在裤带上,以免坠落伤人。

表F.0.3技术交底记录施表F.0.3 共 5 页筋骨架就位前要垫好梁筋及筏板下层筋的保护层垫块,数量要足够。

(3)为方便地梁钢筋绑扎,特搭设临时支撑架(采用钢管搭设,临时架高于梁高200mm)。

待梁筋绑扎完毕后,拆除支撑架,将梁就位。

三、质量要求1、主控项目:1.1、钢筋的品种和质量符合设计要求和有关标准要求;1.2、钢筋的规格、形状、尺寸、数量锚固长度、接头设置必须符合设计要求和施工规范规定。

1.3、剥肋滚压直螺纹连接套筒有合格证、型检报告、材质单,并符合规范要求;2、一般项目:2.1、钢筋采用剥肋滚压直螺纹连接接头,接头率不大于50%。

承台、承台连梁及地板钢筋绑扎技术交底

承台、承台连梁及地板钢筋绑扎技术交底
筋表面应保持清洁。 (3)钢筋的规格、形状、尺寸、数量、锚固长度、接头设置必须符合设计要求和施工
能试验结果必须符合钢筋机械连接
及验收的专门规定。 (二)基本项目 (1)钢筋网片和骨架的绑扎和连接质量应符合规范要求,不得有缺扣、松扣、漏扣。 (2)弯钩的朝向应正确。绑扎按头应符合施工规定,其中搭接长度的检验结果每个搭
三、主要机具设备
主要机具:钢丝刷、操作台、卡盘、钢筋扳子、绑扎架、钢筋钩、滑轮、夹具、卷尺、卡
尺等。
四、作业条件
1、按施工平面图确定的位置平整清理好钢筋加工堆放场地、挖好排水沟,铺好垫木,按
施工安装顺序分类堆放钢筋。
2、核对运到现场的钢筋的钢号,规格尺寸、形状、数量与施工图纸配料但是否一致,如
有问题及时解决。
(d)底板钢筋上下层钢筋接头宜错开布置,采用钢筋剥肋滚压直螺纹连接。其位置、数 量、质量均要符合设计、施工规范和钢筋剥肋滚压直螺纹连接的技术要求。此处见图纸会审。
(e)地下室后浇带钢筋、底板、地梁主筋按设计要求连续绑扎、不得切断。 (4)基础底板钢筋绑扎完毕后进行墙体、柱的插筋。墙主筋、暗柱、插筋根据图纸总说明要 求进行插筋,基础梁厚大于 1200mm 的,四角钢筋应插入到基础下层钢筋的上面并打拐 150mm。 根据划好的位置,将插筋绑扎牢固,用电焊固定。
要求严,安装难度大。
工艺流程:划钢筋位置线
运钢筋到使用部位
绑底板及梁钢筋
墙体插筋
检查验收
(1)绑扎钢筋前在防水保护层上由放线员弹好底板钢筋的分档标点线和位置线,由工长进行
核对。
(2)把在后台加工好的各种型号的钢筋用塔吊运送到作业面。
项目(专业) 技术负责人
交底人
注:本记录一式两份,一份交底单位存,一份接受交底单位存。

承台钢筋绑扎技术交底

承台钢筋绑扎技术交底

承台钢筋绑扎施工技术交底3.调直细钢筋时,应根据钢筋的直径选用调直模和传送压辊。

用调直机调直粗钢筋时,表面伤痕不应使截面面积减少5%以上。

4.调直后的钢筋应平直、无局部曲折,钢筋表面不得有明显擦伤。

2.4钢筋弯制1.所有钢筋的弯折必须在温度+5℃以上时进行。

2.钢筋必须按图纸所示形状弯折,所有钢筋都应冷弯。

3.弯制钢筋宜从中部开始,逐步弯向两端,弯钩一次成型。

4.弯曲半径必须按图纸所示。

如设计无规定时,应按表进行弯钩及弯折。

(a)受拉热轧光圆钢筋的末端应做180°弯钩,其弯曲直径dm不得小于钢筋直径的2.5倍,钩端应留有不小于钢筋直径3倍的直线段(见图)。

(b)受拉热轧带肋钢筋的末端应采用直角形弯钩,其弯曲半径不得小于钢筋直径的 2.5倍(HRB335)或3.5倍(HRB400),钩端应留有不小于钢筋直径3倍(HRB335)或5倍(HRB400)的直线段(图4.5.6-2)。

半圆形弯钩直角形弯钩(5)钢筋加工的允许偏差和检验方法钢筋加工允许偏差和检验方法应符合TB10424-2010(J 1155-2011)《铁路混凝土工程施工质量验收标准》P.19页表5.3.3《钢筋加工的允许偏差和检验方法》的要求。

TB10424-2010.P.19表5.3.3 基底高程的允许偏差和检验方法序号项目允许偏差(mm)检验方法1 受力钢筋全长±102 弯起钢筋的弯折位置20尺量3 箍筋内净尺寸±33、承台钢筋及预埋钢筋安装3.1承台钢筋定位安装及桩头钢筋处理。

根据测量放样点将承台钢筋专用定位卡具定位,按照卡具位置绑扎钢筋,在承台与桩头钢筋干涉时调整承台钢筋间距(严谨割断钢筋)承台钢筋布置图详见《承台钢筋图》。

(1)底部底层钢筋:采用采用∠50角钢加工钢筋定位卡,垫于承台边线内12cm处。

(2)底部上层钢筋:采用采用∠50角钢加工钢筋定位卡,卡住钢筋端头。

(3)顶部钢筋:与底部钢筋相同。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

承台、底板钢筋绑扎安装技术交底
————————————————————————————————作者:————————————————————————————————日期:
技术交底记录
编号:工程名称绿城.无为玫瑰园春晓苑商业S4、S5楼交底项目基础钢筋绑扎
施工单位安徽宏运建设工程有限公司交底日期
交底内容:
一、施工准备
1、材料
钢筋半成品的质量要符合设计图纸要求。

钢筋绑扎用的铁丝,采用20~22号铁丝(镀锌铁丝)。

水泥垫块:强度等级高于或等于施工要求等级。

2、工具
常用的铅丝钩、小扳手、橇杠、绑扎架、折尺或卷尺、白粉笔、专用运输机具等。

3、作业条件
(1)熟识图纸,核对半成品钢筋的级别、直径、尺寸和数量是否与料牌相符,如有错漏应纠正增补。

(2)准备好铁丝、水泥垫块以及常用绑扎工具和机具。

(3)绑扎形式复杂的结构部件时,在施工前进行图纸分析,确定钢筋穿插顺序。

(4)绑扎部位的位置上所有杂物应在安装前清理好。

二、操作工艺
工艺流程:划钢筋位置线→运送钢筋到使用部位→筏板及承台下层钢筋绑扎→水电、防雷预埋→绑扎地梁→底板下层钢筋绑扎→筏板、底板上层钢筋绑扎→墙、柱插筋绑扎→隐蔽验收施工操作要点要求:
1、筏板、承台钢筋绑扎。

(1)根据设计要求的钢筋间距,计算出钢筋数量,划出钢筋绑扎位置线。

(2)根据划出的钢筋位置线,先铺设下层钢筋,铺设钢筋位置时,先铺设短向钢筋,后铺设长向钢筋。

(3)筏板及承台底、面筋均采用钢筋绑扎时,接头的位置应相互错开,同一根钢筋不得出现两个以上的接头连接区段的长度为35倍钢筋直径且不小于500mm,同一区段内受力钢筋接头面积的百分率不宜大于50%。

(4)对筏板、承台下层钢筋进行绑扎,下层钢筋绑扎结束后,设置钢筋支撑马凳(马凳设置间距不得大于1.2米),在马凳上摆放纵横两个方向的上层钢筋,进行绑扎。

支撑马凳与两层钢筋间的相交点必须全部进行绑扎。

(5)钢筋绑扎时,钢筋必须全部进行绑扎,钢筋绑扎结束后,在下层钢筋底部进行保护层垫块设置,保护层呈“梅花点”式设置,间距不得大于1.2米。

2、承台钢筋
①承台钢筋的绑扎,四周两行钢筋交叉点应每点扎牢,中间部分分交叉点相隔交错扎牢,但必须保证受力筋不位移。

②现浇柱与基础连接用的插筋,以便连接。

插筋位置定要固定牢靠,采用定位框固定。

③箍筋弯钩做成135 度,旁钩直段长度为10d。

3、底板钢筋
(1)钢筋绑扎前应先把垫层清理干净,不得有杂物,然后弹好底板钢筋的位置线,并摆放下层钢筋。

(2)根据底板受力情况,决定下层钢筋哪个方向钢筋在下面,一般情况下先铺短向钢筋,再铺长向钢筋。

(3)钢筋绑扎时,纵横两个方向所有相交点必须全部绑扎,不得跳扣漏绑。

(4)绑完下层钢筋后,摆放钢筋马凳(间距以1.2m左右一个为宜),在马凳上摆放纵横两个方向定位钢筋,钢筋上下次序及绑扣方法同底板下层钢筋。

(6)马凳筋摆放固定好后,在定位筋上用粉笔划出上层筋横向筋位置线并绑扎好,然后开始绑扎上层纵向筋,上层钢筋绑扎与下层钢筋相同,不得跳扣。

(7)底板钢筋连接采用绑扎搭接,同一截面搭接接头数量不大于50%,且相互错开,相邻接头错开长度应符合相关规范及设计要求。

(8)S4底板厚h=500mm,配筋三级钢14双层双向@150;S54底板厚h=500mm,配筋三级钢14双层双向@150;底板面钢筋除承台配有顶面受力钢筋时锚入承台外,其余均应双向拉通。

板底钢筋双向均锚入承台即可。

(9)底板下层钢筋采用高强度垫块确保护层厚度,垫块呈“梅花点”式设置,间距不大于1米。

(10)底板筋搭接长度和端头锚固长度为要符合相关规范和设计要求。

3、柱及剪力墙
(1)在垫层上用墨线弹出柱的位置及尺寸。

柱插筋位置要准确。

(2)柱插筋要求插到承台的底部,支在底部钢筋上,弯钩长度为6d且不小于150mm,在承台内至少设置两道箍筋,第一道箍筋距承台顶标高100mm。

柱出承台长度取1/3柱净高、柱截面长边尺寸及500mm 之中的最大值。

接头位置同一截面不大于50%,相邻接头相互错开距离大于35d。

(3)墙筋要求插到承台梁底部,支在底部钢筋之上,弯钩长度为6d。

(4)承台上部预留的柱及剪力墙钢筋上要加设两道箍筋,以免浇筑混凝土时,造成钢筋偏移。

三、质量要求:
1、钢筋绑扎完毕后,同向钢筋应平行,并拉通线,以保证顺直。

2、钢筋规格、形状、尺寸、数量、间距、锚固长度、接头设置必须符合图纸、规范要求。

3、钢筋接头的连接方式、位置、错开百分率等必须满足要求,每个接头均要进行检查,合格后做标
记。

4、钢筋安装的允许偏差及检查方法如下:
项次项目允许偏差(mm)检验方法
1 网眼尺寸±10 尺量三档,取最大值
2 受力主筋间距
±5 尺量两端,中间各取一
点,取其最大值
排距±5 尺量两端,中间各取一
点,取其最大值
3 受力主筋保护层±5 尺量检查
4 钢筋弯起点位移10 尺量检查
5、马凳、垫块、绑扎定位措施应设置合理、有效、牢固。

四、注意事项
1、成品保护措施
(1)不得将钢筋及其他重物堆放在已绑扎完毕的钢筋网片和立筋上,如必须放则需有保护措施。

(2)水电安装工程施工时不得随意切割钢筋。

2、文明施工:现场剩余的材料、废料必须及时清理干净。

3、安全要求
(1)各种特殊工种上岗必须持证,严禁无证人员操作。

(2)塔吊吊钢筋严禁长、短混吊。

(3)所有电器操作必须有漏电保护,严禁非电工接电。

(4)其他见安全技术交底。

安徽宏运建设工程有限公司
施工技术交底记录会签表
工程名称绿城.无为玫瑰园春晓苑商业S4、S5楼子单位工程工程部位基础工程
(所有操作工人签名)





交底人审核人
交底日期审核日期。
