质量日志格式
质量记录的填写要求
质量记录的填写要求
质量记录是企业或组织对产品或服务质量进行记录和评估的一种方式。
为了保证记录的准确性和可读性,我们需要遵守以下填写要求:1. 标题
每个记录都应有一个明确的标题,以便读者能够快速了解记录的主题和内容。
2. 记录内容
在填写质量记录时,应尽量使用准确的中文进行描述,避免使用网络地址或链接。
使用简洁明了的语言,确保句子流畅,并使用丰富多样的词汇来表达。
3. 文章结构
文章应具有合理的结构和明晰的段落,使用适当的标题来区分不同的内容。
每个段落应有一个主题句,用于引导读者理解该段落的主要内容。
4. 图片和公式
质量记录中不得包含任何形式的图片链接或数学计算公式。
避免使用依赖图像的语句,如“如图所示”。
应使用文字描述来表达观察结果和问题。
5. 内容独一性
确保记录的内容独一性,避免内容重复出现。
不得在文章中反复提出同一个问题,以免造成读者的困惑和重复阅读。
6. 自我介绍
不必在文章中过多自我介绍,应以客观的角度描述记录的内容和观察结果。
7. 文章的自然度和流畅度
文章应以人类的视角进行写作,富有情感,使读者感到仿佛是真人在叙述。
尽量保证文章的自然度和流畅度,避免给读者一种机器生成的感觉。
8. 准确无误
文章应准确无误,严肃认真。
避免使用歧义或误导的信息,确保内容的真实性和可信度。
通过遵守以上填写要求,我们可以保证质量记录的质量和可读性。
只有以严谨的态度和清晰的表达,才能有效记录和评估产品或服务的质量。

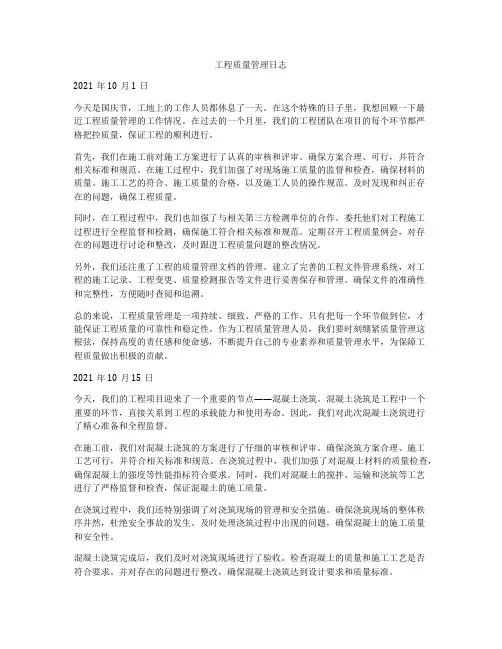

工程质量管理日志
工程质量管理日志2021年10月1日今天是国庆节,工地上的工作人员都休息了一天。
在这个特殊的日子里,我想回顾一下最近工程质量管理的工作情况。
在过去的一个月里,我们的工程团队在项目的每个环节都严格把控质量,保证工程的顺利进行。
首先,我们在施工前对施工方案进行了认真的审核和评审。
确保方案合理、可行,并符合相关标准和规范。
在施工过程中,我们加强了对现场施工质量的监督和检查,确保材料的质量、施工工艺的符合、施工质量的合格,以及施工人员的操作规范。
及时发现和纠正存在的问题,确保工程质量。
同时,在工程过程中,我们也加强了与相关第三方检测单位的合作。
委托他们对工程施工过程进行全程监督和检测,确保施工符合相关标准和规范。
定期召开工程质量例会,对存在的问题进行讨论和整改,及时跟进工程质量问题的整改情况。
另外,我们还注重了工程的质量管理文档的管理。
建立了完善的工程文件管理系统,对工程的施工记录、工程变更、质量检测报告等文件进行妥善保存和管理。
确保文件的准确性和完整性,方便随时查阅和追溯。
总的来说,工程质量管理是一项持续、细致、严格的工作。
只有把每一个环节做到位,才能保证工程质量的可靠性和稳定性。
作为工程质量管理人员,我们要时刻绷紧质量管理这根弦,保持高度的责任感和使命感,不断提升自己的专业素养和质量管理水平,为保障工程质量做出积极的贡献。
2021年10月15日今天,我们的工程项目迎来了一个重要的节点——混凝土浇筑。
混凝土浇筑是工程中一个重要的环节,直接关系到工程的承载能力和使用寿命。
因此,我们对此次混凝土浇筑进行了精心准备和全程监督。
在施工前,我们对混凝土浇筑的方案进行了仔细的审核和评审。
确保浇筑方案合理、施工工艺可行,并符合相关标准和规范。
在浇筑过程中,我们加强了对混凝土材料的质量检查,确保混凝土的强度等性能指标符合要求。
同时,我们对混凝土的搅拌、运输和浇筑等工艺进行了严格监督和检查,保证混凝土的施工质量。
在浇筑过程中,我们还特别强调了对浇筑现场的管理和安全措施。
混凝土浇筑工程日志填写规范
混凝土浇筑工程日志填写规范日志编号:编号格式为YYYY-MM-DD-XXX,其中YYYY代表年份,MM代表月份,DD代表日期,XXX代表当日第几个填写的日志。
填写日期:填写日志的日期,按照YYYY-MM-DD的格式填写。
填写人员:填写当日执行工程的责任人员姓名。
工程名称:填写浇筑的混凝土工程名称。
工程地点:填写具体的工程施工地点。
天气状况:填写当日的天气情况,包括温度、湿度、降雨等。
施工单位:填写承包或实施混凝土浇筑工程的单位名称。
施工班组:填写当日实施施工的班组名称。
1. 施工准备阶段1.1 材料准备- 列出当日所需的混凝土原材料,包括水泥、砂、石子等。
- 记录材料的来源和数量,确保材料充足。
1.2 设备准备- 记录当日使用的施工设备和机械,如搅拌机、输送泵等。
- 检查设备的工作状态和维护情况,确保设备正常运行。
1.3 现场布置- 描述当日的施工现场布置情况,包括安装脚手架和安全警示标志等。
- 记录各个工序的施工区域和划定的边界。
2. 施工过程记录2.1 混凝土搅拌- 记录搅拌机的型号、生产日期和搅拌时间。
- 描述混凝土搅拌的过程,包括加入水泥、砂、石子的顺序和比例。
2.2 输送泵工作- 记录输送泵的型号、使用时间和工作状态。
- 描述混凝土输送的过程,包括输送距离和高度。
2.3 浇筑工艺- 记录混凝土浇筑的开始和结束时间。
- 描述混凝土浇筑的方式,包括手工浇筑、砼泵灌注等。
2.4 养护措施- 记录混凝土浇筑完后的养护措施,如覆盖保湿、喷水养护等。
3. 质量控制记录3.1 强度试验- 记录混凝土浇筑后进行的强度试验的时间和结果。
- 描述试块的制作方法和强度试验的过程。
3.2 表面养护- 记录表面养护的开始和结束时间。
- 描述采取的养护措施,如覆盖塑料薄膜、喷涂养护剂等。
4. 安全记录4.1 安全措施- 记录当日的安全措施,包括佩戴安全帽、使用防护设备等。
- 描述遇到的安全问题和解决方法。
4.2 安全事故- 记录当日发生的安全事故情况,包括事故时间、地点和人员伤亡情况。

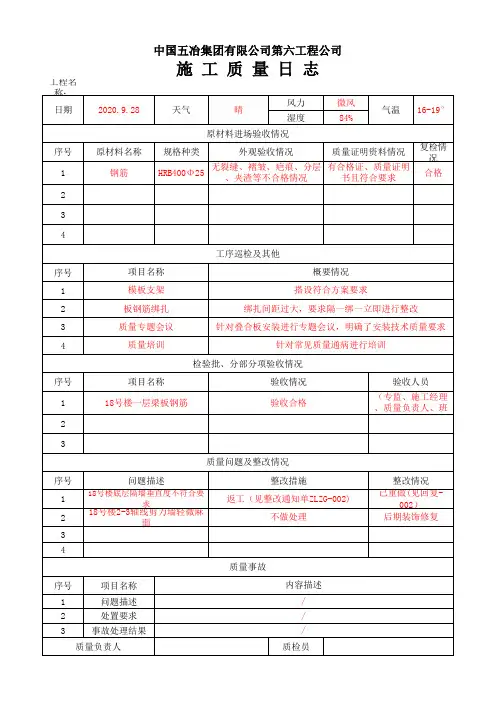

质量日志填写示例
3
事故处理结果
质量负责人
内容描述 / / /
质检员
合格
3
4
工序巡检及其他
序号 1 2 3 4
序号 1 2
项目名称
概要情况
模板支架
搭设符合方案要求
板钢筋绑扎
绑扎间距过大,要求隔一绑一立即进行整改
质量专题会议
针对叠合板安装进行专题会议,明确了安装技术质量要求
ቤተ መጻሕፍቲ ባይዱ
质量培训
针对常见质量通病进行培训
检验批、分部分项验收情况
项目名称 18号楼一层梁板钢筋
验收情况 验收合格
验收人员
(专监、施工经理 、质量负责人、班
3
质量问题及整改情况
序号 1 2 3 4
问题描述
18号楼底层隔墙垂直度不符合要 求
18号楼2-3轴线剪力墙轻微麻 面
整改措施 返工(见整改通知单ZLZG-002)
不做处理
质量事故
整改情况 已重做(见回复-
002) 后期装饰修复
序号
项目名称
1
问题描述
2
处置要求
工程名 称: 日期
序号 1 2
中国五冶集团有限公司第六工程公司
施工质量日志
2020.9.28
原材料名称 钢筋
天气
晴
风力
微风
气温 16-19°
湿度
84%
原材料进场验收情况
规格种类
外观验收情况
质量证明资料情况
HRB400Φ25
无裂缝、褶皱、疤痕、分层 、夹渣等不合格情况
有合格证、质量证明 书且符合要求
复检情 况
质量日志填写标准
质检日志填写标准 讲 义来自1、 项目原材料检试验情况: 包括今天进场原材料名称、数量、型号等,见 证取样、送检情况。取回前期试验报告情况,取回 几份,是否合格。 2、 工序检查情况: 包括检查的工序名称,部位,检查的内容,实 测实量情况(数据记录),检验数据偏差,存在的 质量问题,重要工序旁站情况,前期质量问题整改
情况。
3、 质量管理情况 细部做法落实情况。质量会议内容简要介绍, 质量联查简要说明。主要工序监督、检查情况 。 4、 监理、甲方、上级部门检查提出的问题 5、 前期存在的质量问题整改情况 6、 分包队伍质量管理情况
7、 试块管理情况、混凝土养护情况 当天施工部位的试块留置情况,前期试验报告 取回情况。混凝土养护情况。 8、标识情况 。 9、不合格品控制 当天下发的不合格品通知单,不合格品存在的 问题情况。
施工日志范例施工过程中的施工质量评估记录
施工日志范例施工过程中的施工质量评估记录施工日志范例:施工质量评估记录2022年3月1日今天的施工工作主要集中在建筑物的钢筋绑扎和混凝土浇筑上。
为了确保施工质量,我们进行了详细的质量评估记录。
测量与检查在施工现场,我们首先对已完成的钢筋绑扎进行了测量与检查。
测量结果显示,各支撑柱的钢筋数量和位置都符合设计要求,并且焊接牢固。
我们还使用金属检测仪对已安装的钢筋进行了磁性颗粒检测,未发现任何裂纹或缺陷。
这些数据表明钢筋绑扎工作符合质量标准。
混凝土浇筑在完成钢筋绑扎后,我们进行了混凝土浇筑工作。
在浇筑前,我们测试了混凝土的骨料和水泥含水量,结果显示它们都在允许范围内。
我们还使用颗粒大小测试仪对混凝土的骨料进行了筛分,确保其粒径均匀。
施工期间,我们严格按照施工计划进行了混凝土的搅拌和浇筑。
每一车混凝土都经过了振动器的作用,以保证混凝土的紧密性和均匀性。
浇筑完成后,我们使用液压泵对混凝土进行了良好的充实和整平。
质量评估在施工过程中,我们还对施工质量进行了评估。
我们使用划线仪器检查了墙体和地板的垂直度和水平度,结果显示误差在允许范围内。
我们还观察了混凝土的表面质量,未发现明显的裂缝、孔洞或麻面现象。
同时,我们用静载试验仪对已浇筑的构件进行了荷载测试,结果表明其承载能力符合设计要求。
总结通过今天的施工质量评估记录,我们确认了钢筋绑扎和混凝土浇筑的工作质量符合要求。
我们将继续保持高标准的施工质量,并在后续的施工过程中进行进一步的监测和评估。
施工日志结束。
质量监督日志
质量监督日志
日期:20XX年X月X日
时间:上午10点-11点
地点:XX工厂生产车间
监督人员:XXX(质量监督员)
参与人员:XXX(生产经理)、XXX(质量部门负责人)
检查内容:
1. 检查生产车间的卫生状况,如是否有杂物、垃圾等。
2. 检查生产设备的正常运转情况,如有无故障、异常声音等。
3. 检查生产过程中是否按照标准操作规程进行,如操作人员是否佩戴相关的防护装备、是否严格按照工艺流程操作等。
4. 检查生产产品的质量状况,如有无明显的瑕疵、不合格品等。
检查结果:
1. 生产车间的卫生状况较好,无杂物、垃圾。
2. 生产设备运转正常,无故障、异常声音。
3. 操作人员佩戴了相关的防护装备,并按照工艺流程操作。
4. 生产产品经初步检查,无明显的瑕疵和不合格品。
存在问题:
1. 发现有个别员工在操作时未严格按照工艺流程操作,需加强员工培训和工艺流程的宣传。
2. 有生产产品的待检区域未做好标识,操作人员需加强对待检产品的区分。
改进方案:
1. 定期组织员工培训,加强对工艺流程的培训和宣传,加强员工的操作纪律性。
2. 根据待检产品的特点,确定标识方式,明确标识区域,避免混淆。
3. 加强对生产车间的日常卫生管理,定期进行清洁和整理。
主持人:XXX(质量监督员)
记录人:XXX(质量部门职员)。
质量管理部 人员观察日志
□合格
□不合格
考核人:
考核日期:
LTWH-SP11-01-001-0003 V1.0
5
了解客户及内部对出货的特殊要求与实施
5
IPC-610E的基础认识
5
岗位技能
电子元件基础知识培训
5
测量设备操作
5
了解控制计划内的控制要求及项目
5
熟悉5W2H问题反馈的模式
5
熟悉ESD产品认可与符合性验证测量设备的操作
5
熟悉ESD产品认可与符合性验证标准文件
5
了解公司的规章制度及管理要求
5
静电防护
ESD防护(是否按照要求佩戴防护用品、检查时两脚是否按要求着 地、静电环是否接插静电仪器内并设备呈开启状态)
质量管理部 人员观察日志
部门:质量管理部
姓 名:
工 号:
岗位:□IPQC ■OQC
观察日期:
观察时间:
观察项目
观察内容 通用的 SMT、组装、插件段及不同客户的客诉特殊标准
评分标准 (总分100
分)
评分 (现场询问+ 实际操作)
5
出货过程中的异常处理流程
5
出货中发现不良的不合格品处理流程
5
出货检查的确认时机和注意事项
10
桌面工具材料摆放整齐,无私人物品摆放生产工用区域
5
5S管理
地面干净、无掉落零件、无积水油污,地面无安全隐患突出物
5
防护用品使用
佩戴手套及防护用品
5
操作规范
严格按照检验指导书操作顺序进行操作10来自综合得分:100
备注:评分达到80分为合格,可予以上岗;未达到80分为不合格,不予上岗,需重新培训
考核结果:
质量日志模板
质量日志模板
日期:______________
质量日志编号:__________
~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~
项目:______________
项目经理:______________
质量经理:______________
~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~
日志内容:
1. 问题描述:
[输入具体问题的描述,包括问题的起因、影响和表现。
]
2. 问题分析:
[对问题进行分析和评估,确定问题的原因和可能的解决方法。
]
3. 解决方案:
[提出解决问题的具体方案,包括具体措施和时间计划。
]
4. 实施情况:
[描述解决方案的实施情况,包括具体措施的执行情况和效果评估。
]
5. 预防措施:
[提出预防类似问题发生的措施和建议。
]
6. 后续行动:
[列出需要进一步跟进和执行的行动计划和任务。
]
7. 结论和总结:
[对整个问题的处理过程进行总结和评估,指出值得注意的地方和改进的方向。
]
8. 签名:
项目经理:______________
质量经理:______________
日期:______________
~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~
注:本日志为内部文件,请谨慎处理。
内墙腻子工施工质量记录日志
内墙腻子工施工质量记录日志
一、前言
内墙腻子工施工是室内装修的重要环节之一,其施工质量直接影响到整个室内装修效果。
因此,对于内墙腻子工施工质量的记录日志非常重要。
二、记录日志的目的
1. 为了保证内墙腻子工施工质量,及时发现和解决问题。
2. 为了方便后期验收和维护,记录施工过程中的各种信息。
3. 为了提高施工效率和规范化管理。
三、记录内容
1. 施工前准备:包括材料准备、场地清理等。
2. 施工过程:包括腻子涂刷次数、厚度控制等。
3. 施工质量检查:包括表面平整度、色差等。
4. 质量问题处理:如出现质量问题应及时进行记录,并采取相应措施解决。
四、记录方式
1. 时间:每天结束前进行记录,并做好标注。
2. 形式:可以采用电子表格或纸质表格进行记录,同时也可以在图纸
上直接标注。
3. 内容:详细描述每个环节的情况,并附上照片或视频资料。
五、记录要求
1. 记录应真实、准确、完整。
2. 记录应及时,不能拖延。
3. 记录应规范化,遵守相关规定和标准。
六、施工质量问题处理
1. 出现质量问题应及时记录,并采取相应措施解决。
2. 对于无法解决的问题,应及时通知相关部门或责任人进行处理。
3. 处理结果应及时记录,并进行跟踪。
七、总结
内墙腻子工施工质量记录日志是室内装修中不可缺少的一部分,对于保证施工质量和后期维护非常重要。
因此,在日常施工中要严格按照标准要求进行记录,并及时解决出现的问题。
