临时土方堆场及临时土方堆场施工便道施工方案
土方堆放施工方案

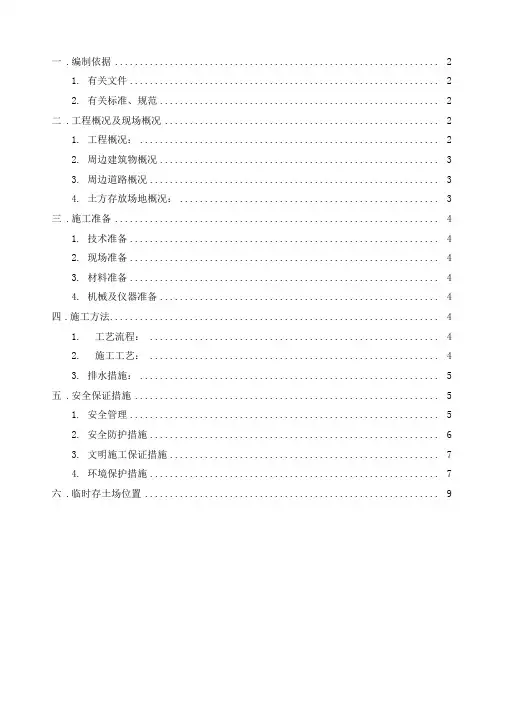

一 .编制依据 (2)1.有关文件 (2)2.有关标准、规范 (2)二 .工程概况及现场概况 (2)1.工程概况: (2)2.周边建筑物概况 (3)3.周边道路概况 (3)4.土方存放场地概况: (3)三 .施工准备 (4)1.技术准备 (4)2.现场准备 (4)3.材料准备 (4)4.机械及仪器准备 (4)四.施工方法 (4)1.工艺流程: (4)2.施工工艺: (4)3.排水措施: (5)五 .安全保证措施 (5)1.安全管理 (5)2.安全防护措施 (6)3.文明施工保证措施 (7)4.环境保护措施 (7)六 .临时存土场位置 (9)一. 编制依据1.有关文件1.1.我公司现场踏勘资料;1.2.我公司企业标准、程序文件、作业指导书、成功管理经验等;2.有关标准、规范2.1.《建筑工程施工技术管理规程》(DBJ01-80-2003);2.2.《工程测量规范》(GB 50026-2007);2.3.《建筑工程测量技术规程》(DB11/T 446-2015);2.4.《混凝土结构设计规范》(GB50010-2010);2.5.《建筑工程施工质量验收统一标准》(GB50300-2013);2.6.《建筑施工安全检查标准》(JGJ59-2011);2.7.《建筑机械使用安全技术规程》(JGJ33-2012);2.8.《施工现场临时用电安全技术规范》(JGJ 46-2012);2.9.《北京市建设工程施工现场生活区设置和管理标准》(DBJ01-72-2003);2.10.《建筑施工场界环境噪声排放标准》(GB12523-2011);2.11.《建设工程施工现场安全防护、场容卫生及消防保卫标准》(DB11/945-2012);2.12.《建设工程施工现场环境与卫生标准》(JGJ146-2013);2.13.《北京市建筑工程施工安全操作规程》(DBJ01 — 62 — 2002);2.14.《建筑工程资料管理规程》(DB11/T695-2017);2.15.《建设工程施工现场安全资料管理规程》(DB11/383 — 2017)。
临时施工便道施工方案

临时施工便道施工方案1.工程概况本文旨在介绍一项工程的概况。
该工程包括便道结构及线路布置,施工组织等方面的内容。
2.便道结构及线路布置2.1 便道结构该工程的便道结构包括路面、路基和排水系统。
路面采用水泥混凝土铺设,路基采用砂石料填筑,排水系统包括雨水口和排水管道。
2.2 线路布置该工程的线路布置包括车道、人行道和绿化带。
车道和人行道分别设置在两侧,中间是绿化带。
车道和人行道的宽度分别为3米和1.5米。
3.施工组织3.1 管理机构该工程的管理机构包括总工程师、项目经理、质量监督员等。
总工程师负责工程的整体规划和设计,项目经理负责工程的具体实施,质量监督员负责工程的质量管理。
3.2 人员组织该工程的人员组织包括施工人员、技术人员和管理人员。
施工人员主要负责工程的具体施工,技术人员主要负责工程的技术支持,管理人员主要负责工程的管理和协调。
3.3 主要机械设备及人员配置该工程的主要机械设备包括挖掘机、推土机、压路机等。
人员配置方面,每个机械设备都需要配置一名操作人员和一名维修人员。
此外,还需要配置一定数量的劳动力。
3.3.1 主要机械设备本项目的主要机械设备包括挖掘机、推土机、压路机、装载机、混凝土搅拌站等。
这些设备的使用能够有效地提高施工效率,保证工期的顺利进行。
3.3.2 主要人员配备为了保证施工质量,本项目配备了一支经验丰富的施工团队。
团队成员包括工程师、技术人员、施工人员等,每个人员都有其专业领域的优势,能够协同工作,提高施工效率。
3.4 工期控制为了保证工程按时完成,我们将采用严格的工期控制措施。
通过合理的施工安排和协调,及时处理工程中遇到的问题,保证工程质量和进度。
3.5 主要施工工法本项目采用的主要施工工法包括测量及施工准备、排水及原地面处理、山皮土填筑、细集料面层和圆管涵施工等。
其中,每个工法都有其独特的施工流程和要求,我们将在施工过程中严格按照要求进行操作,确保施工质量。
4.1 测量及施工准备在施工前,我们将进行详细的测量和施工准备工作。
施工便道施工方案

施⼯便道施⼯⽅案⽬录1、⼯程概况 (2)2、⼯程范围 (2)3、⼯程施⼯内容 (2)4、⼈员和机械计划 (3)4.1 ⼈员计划 (3)4.2机械计划 (3)5、作业条件准备 (3)6、施⼯过程 (4)6.1施⼯流程 (5)6.2便道施⼯说明 (5)7、施⼯质量保证体系 (6)7.1 质量⽬标 (6)7.2 ⼯程质量保证体系 (6)7.3 质量管理保证措施 (8)7.4 施⼯准备的质量管理保证措施 (8)7.5 质量保证的⼯艺措施 (8)7.6 安全施⼯⽂明施⼯⽬标 (8)7.7 安全施⼯保证体系 (9)7.8 施⼯安全管理保证措施 (9)7.9 施⼯现场的安全措施 (10)7.10 施⼯机械的安全措施 (10)7.11 现场⽤电安全管理 (11)施⼯便道专项⽅案1、⼯程概况⼤亚湾淡澳河两岸(红树林公园⾄惠阳交界)景观整治⼆期⼯程东南起虎头⼭,西北⾄惠阳交界,全长12公⾥。
河道控制宽度控制在100~150⽶之间,规划设计范围主要是周边路⽹及河道沿线之间的景观⾯积。
本⼯程分⾃然段、⽂化段、休闲段、⽣态段,具体内容包括:绿地绿化、园林⼩品、室外⽔景、园内配套建筑等。
本河两岸由于多年的垃圾堆积,对边坡的稳定有⼀定的影响,边坡修筑时必须将垃圾、种植⼟挖运⾛。
因路⾯与河底⾼差在15~20⽶,施⼯时挖运边坡⼟⽅采⽤挖⼟机分台阶修建便道进⾏,再装车运⾄业主指定的弃料场,修建便道主要解决边坡的清表施⼯,解决边坡加固⼟⽅填筑运输要求,解决边坡的绿化施⼯要求。
2、⼯程范围淡澳河(红树林公园⾄惠阳交界)两岸。
3、⼯程施⼯内容本⼯程的⾃然段总长度约为753m,⽂化段总长度约为1907m,休闲段总长度约为1657m,⽣态段总长度约为1163m,施⼯便道按边坡⾼程划分。
⾃然段1、施⼯便道的开挖宽度为4.3⽶,边⾼度为3⽶,便道长度以现场实际发⽣长度为准。
2、为了不影响下道⼯序施⼯,⼟⽅开挖时必须采⽤挖⼟机场内转堆⽅法进⾏堆放,具体转堆次数根据便道道数及参照便道⽰意图。
临时土方堆场及临时土方堆场施工便道施工方案

临时土方堆场及临时土方堆场施工便道施工方案一、项目概况在土方工程中,需要建立临时土方堆场以及临时土方堆场施工便道。
临时土方堆场用于存放挖掘出来的土方,便于整理和使用。
临时土方堆场施工便道用于运输土方到堆场的道路,在施工过程中起到了连通作用。
为了确保工程质量和施工安全,我们制定了以下的施工方案。
二、方案内容1.临时土方堆场施工便道的规划与设计(1)便道的方向:方向应按照土方运输车辆的流向和工程需求来确定。
(2)便道的宽度:应满足土方运输车辆的需要,同时考虑到施工过程中的安全等问题,一般不小于6米。
(3)便道的材料:便道采用沥青或混凝土硬化路面材料,确保便道的平整度和耐久度。
(4)便道的排水:便道必须保证排水畅通,避免因积水导致施工车辆滑动或堵塞。
2.临时土方堆场的规划与设计(1)堆场的位置:堆场应尽量靠近施工区域,减少土方运输距离和时间。
(2)堆场的面积:面积应根据土方的数量和种类来确定,保证有足够的空间来堆放土方,并考虑到堆场内的运输道路和操作空间的要求。
(3)堆场的整齐度:堆场内的土方应按规定的标高整齐堆放,并划定清楚的区域,便于管理和识别。
(4)堆场的防尘设施:堆场应设置喷雾降尘设施,减少扬尘对周边环境的影响。
3.施工步骤与要求(1)便道施工步骤:a.对便道进行平整处理,确保路面整齐平坦。
b.根据设计要求,铺设沥青或混凝土路面材料,并进行压实处理。
c.对路面进行检查,补修不平整的地方,确保路面的平整度。
d.进行路面的标线和标识。
(2)堆场施工步骤:a.根据堆场的规划设计,对堆场进行平整处理,清除障碍物。
b.根据土方运输车辆的需求,设置堆场内的运输道路,确保运输的便捷性。
c.进行土方的运输和堆放,确保堆场内的土方整齐、稳定以及符合标高要求。
d.做好堆场的安全防护措施,避免意外伤害。
4.安全措施与环保措施(1)安全措施:在施工过程中,工作人员必须正确佩戴安全帽、安全鞋等个人防护设备。
施工便道和堆场上必须设置警示标志和警戒线,严禁未经授权的人员和车辆进入施工区域。
便道施工方案(1)

便道施工方案(1)一、前言便道施工是城市建设中至关重要的一环,它关乎到市民的生活质量和城市的整体形象。
在制定便道施工方案时,需要充分考虑各种因素,确保施工过程安全高效。
本文将围绕便道施工方案展开详细论述。
二、施工前准备1. 地面勘察在开始便道施工前,首先需要进行地面勘察。
勘察范围应包括便道的长度、宽度、坡度等重要参数,以便合理安排施工计划。
2. 施工材料准备准备好施工所需的各类材料,包括水泥、砂子、石子、石灰等,确保施工顺利进行。
三、施工步骤1. 清理便道在正式施工前,需要对便道进行清理,清除杂物、积水等障碍物,为后续施工创造良好的工作环境。
2. 筑路根据地面勘察结果,合理安排路面的坡度和坡高,进行路面的筑路工作。
确保路面平整、坚固。
3. 边坡处理便道的边坡处理很重要,可以增加便道的美观性和使用寿命。
通过加固、砌石等方式进行边坡处理。
4. 铺设路面材料根据实际需要,选择合适的路面材料进行铺设。
可以选择水泥路面、沥青路面等,确保路面光滑、耐磨。
5. 完善设施在便道施工完成后,可以根据需要增加设施,如路灯、护栏等,提升便道的使用体验。
四、施工注意事项1. 安全第一施工过程中要严格遵守安全规范,确保施工人员和周围居民的安全。
2. 合理施工施工过程中要合理安排施工顺序,提高工作效率,确保施工质量。
3. 环保在施工过程中要注意环保,减少对周围环境的影响,确保施工过程绿色环保。
五、总结便道施工是一个细致、繁琐但又必不可少的工程。
通过本文的介绍,我们可以看到便道施工的重要性以及施工过程中需要注意的方方面面。
在未来的城市建设中,我们需要不断完善便道施工方案,为市民提供更加安全、便利的出行环境。
河底施工便道专项方案

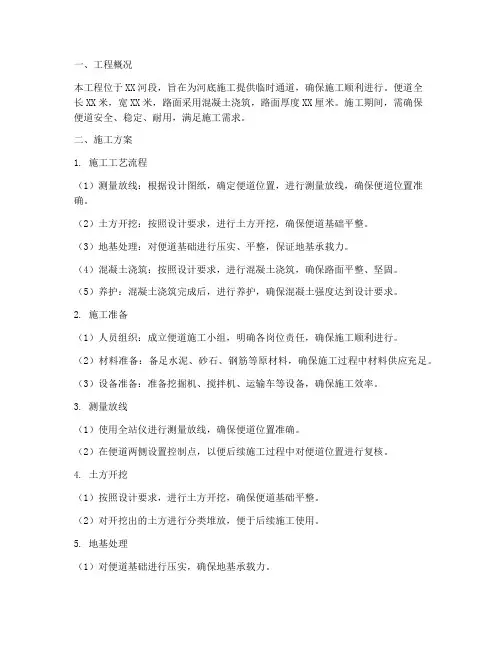

一、工程概况本工程位于XX河段,旨在为河底施工提供临时通道,确保施工顺利进行。
便道全长XX米,宽XX米,路面采用混凝土浇筑,路面厚度XX厘米。
施工期间,需确保便道安全、稳定、耐用,满足施工需求。
二、施工方案1. 施工工艺流程(1)测量放线:根据设计图纸,确定便道位置,进行测量放线,确保便道位置准确。
(2)土方开挖:按照设计要求,进行土方开挖,确保便道基础平整。
(3)地基处理:对便道基础进行压实、平整,保证地基承载力。
(4)混凝土浇筑:按照设计要求,进行混凝土浇筑,确保路面平整、坚固。
(5)养护:混凝土浇筑完成后,进行养护,确保混凝土强度达到设计要求。
2. 施工准备(1)人员组织:成立便道施工小组,明确各岗位责任,确保施工顺利进行。
(2)材料准备:备足水泥、砂石、钢筋等原材料,确保施工过程中材料供应充足。
(3)设备准备:准备挖掘机、搅拌机、运输车等设备,确保施工效率。
3. 测量放线(1)使用全站仪进行测量放线,确保便道位置准确。
(2)在便道两侧设置控制点,以便后续施工过程中对便道位置进行复核。
4. 土方开挖(1)按照设计要求,进行土方开挖,确保便道基础平整。
(2)对开挖出的土方进行分类堆放,便于后续施工使用。
5. 地基处理(1)对便道基础进行压实,确保地基承载力。
(2)对地基进行平整,保证路面施工质量。
6. 混凝土浇筑(1)按照设计要求,进行混凝土浇筑,确保路面平整、坚固。
(2)混凝土浇筑过程中,严格控制浇筑厚度,确保路面平整度。
7. 养护(1)混凝土浇筑完成后,进行养护,确保混凝土强度达到设计要求。
(2)养护期间,避免车辆通行,保证养护效果。
三、质量保证措施1. 严格控制原材料质量,确保混凝土强度满足设计要求。
2. 加强施工过程中的质量控制,确保路面平整、坚固。
3. 对施工人员进行技术培训,提高施工技能。
4. 定期对施工质量进行检查,发现问题及时整改。
四、施工进度计划及保障措施1. 制定详细的施工进度计划,明确各阶段施工任务和时间节点。
工程土方施工方案(3篇)

第1篇一、工程概况本工程位于我国某市,占地面积约为XX平方米,总建筑面积约为XX平方米。
主要包括住宅、商业、地下车库等。
土方施工是本工程的重要组成部分,为确保工程顺利进行,特制定以下土方施工方案。
二、施工准备1. 施工人员:组织一支经验丰富、技术过硬的土方施工队伍,包括项目经理、技术负责人、施工员、测量员、质检员等。
2. 施工材料:根据工程需要,准备充足的土方、石子、水泥、钢筋、模板等材料。
3. 施工设备:配置挖掘机、推土机、装载机、自卸汽车、压路机、平板振动器等机械设备。
4. 施工图纸:熟悉施工图纸,明确施工范围、施工要求、施工工艺等。
5. 施工现场:平整场地,设置临时施工道路,搭建临时办公、住宿、生活设施。
三、施工工艺1. 土方开挖:采用分层开挖的方式,开挖深度根据设计要求进行。
先进行场地平整,然后分层开挖,每层厚度控制在0.5-1.0米,开挖过程中注意保护地下管线、电缆等设施。
2. 土方运输:采用自卸汽车进行土方运输,运输过程中确保车辆安全,避免对周边环境造成污染。
3. 土方填筑:根据设计要求,对填方区域进行填筑,分层压实,每层厚度控制在0.3-0.5米,压实度达到设计要求。
4. 土方回填:对地下室、基坑等区域进行回填,回填材料选用合格土,分层压实,确保回填土密实度。
5. 土方支护:根据地质条件,采用适当的方法进行土方支护,如:锚杆支护、土钉支护、挡土墙等。
6. 土方排水:在施工过程中,设置排水沟、集水井等设施,确保施工区域排水畅通。
四、质量控制1. 施工过程中,严格执行国家有关土方施工的规范、标准。
2. 加强对施工人员的技术培训,提高施工质量意识。
3. 施工过程中,对土方开挖、运输、填筑、回填等环节进行全过程跟踪检查,确保施工质量。
4. 对施工过程中出现的质量问题,及时分析原因,采取措施进行整改。
五、安全文明施工1. 施工现场设置安全警示标志,加强安全教育培训,提高施工人员的安全意识。
2. 严格执行施工现场管理制度,确保施工安全。
土方施工便道专项方案

一、编制说明1. 编制依据本方案依据《公路工程技术标准》(JTGB01-2003)四级道路标准,结合施工现场实际情况,按照施工图纸和相关规范要求编制。
2. 编制原则(1)确保施工质量,确保施工安全;(2)合理组织施工,提高施工效率;(3)节约资源,降低施工成本;(4)保护环境,减少施工污染。
二、工程概况1. 工程名称:XX项目土方施工便道2. 施工地点:XX市XX区3. 施工内容:新建土方施工便道,全长XX公里,路面宽6米,占地约XX亩。
4. 施工工期:XX个月三、施工组织与管理1. 施工组织机构(1)项目经理部:负责整个工程的施工组织、协调和管理;(2)施工队:负责具体施工任务的执行;(3)技术人员:负责技术指导和施工质量控制。
2. 施工管理(1)建立健全施工管理制度,明确各岗位职责;(2)严格执行施工规范和操作规程;(3)加强施工现场安全管理,确保施工安全;(4)加强施工质量控制,确保工程质量。
四、施工工艺与施工方法1. 施工工艺(1)便道基础施工:采用山皮石分层填筑,厚度暂定500~800mm;(2)便道面层施工:采用细集料压实,厚度按100mm;(3)排水设施施工:设置排水沟,保证排水畅通;(4)圆管涵施工:穿越沟渠处设置圆管涵,采用500mm~1000mm圆管涵。
2. 施工方法(1)便道基础施工:采用挖掘机、装载机等设备进行土方开挖,运输至指定地点进行山皮石填筑;(2)便道面层施工:采用压路机、摊铺机等设备进行细集料压实;(3)排水设施施工:采用挖掘机、装载机等设备进行排水沟开挖,采用混凝土浇筑圆管涵;(4)圆管涵施工:采用挖掘机、装载机等设备进行圆管涵基础开挖,采用混凝土浇筑圆管涵结构。
五、施工进度计划1. 施工进度安排:根据工程量和施工条件,制定详细的施工进度计划;2. 施工节点:按照施工进度计划,合理安排施工节点,确保工程按期完成。
六、安全保证措施1. 严格执行安全生产法律法规,加强施工现场安全管理;2. 加强施工人员安全教育培训,提高安全意识;3. 严格执行操作规程,确保施工安全;4. 加强施工现场安全隐患排查,及时整改;5. 加强施工现场消防安全管理,确保消防安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
CB01 施工技术方案申报表(承包[2017]技案04号)
说明:本表一式 6 份,由承包人填写,监理机构签收后,发包人1份、设代机构1份、监理机构3份、承包人1份。
1 / 14
绥阳县洋川河兴隆至保林桥河段综合治理工程
( K7+580河道旁)
临时土方堆场、临时土方堆场施工便
道
施工方案
贵州中核水利水电建设有限责任公司
绥阳县洋川河兴隆至保林桥河段综合治理工程项目经理部
2017年3月8日
2 / 14
审批:
审核:
校核:
编制:
3 / 14
第一章编制依据及说明 (1)
一、编制依据 (1)
二、编制说明 (1)
第二章临时土方堆场选择及堆土施工方案 (2)
一、工程概况 (2)
1.1弃土概况 (2)
二、土方转运至临时土方堆场施工方法 (2)
2.1弃土工作流程图 (2)
2.2弃土堆存方法 (3)
2.3合理堆渣 (3)
第三章临时土方堆场施工便道施工方案 (4)
一、施工便道布置设计 (4)
二、施工方法 (4)
(一)施工流程 (4)
(二)测量定位 (4)
(三)便道施工 (4)
三、施工便道工程量 (6)
第四章弃土二次倒运施工方案 (7)
一、工程概述 (7)
二、施工方法 (7)
(一)施工流程 (7)
(二)测量定位 (7)
(三)土方转运流程 (7)
第五章安全施工及环境保护 (8)
一、确保施工安全的措施 (8)
1、安全领导小组 (8)
2、临时土方堆场施工便道安全措施 (8)
3、临时土方堆场安全措施 (8)
5、环境保护措施 (9)
4 / 14
第一章编制依据及说明
一、编制依据
1.《中华人民共和国水土保持法》
2.《中华人民共和国环境保护法》
3.《中华人民共和国水污染防治法》
4.现场实际情况
5.施工设计图
二、编制说明
我项目部现在万豪沥青便道处(该处新开挖河道桩号为K7+580)进行新河道开挖及污水管沟开挖工作,预计开挖土方量约为4万m3,因此需设置临时土方堆场以及河道至临时土方堆场的施工便道,并按相关要求制定本临时土方堆场及临时土方堆场施工便道的施工方案。
1 / 14
第二章临时土方堆场选择及堆土施工方案
一、工程概况
1.1弃土概况
本施工段(新开挖河道K7+580-K7+880),预计会有土方及淤泥弃土约4万m3。
1.2临时土方堆场的选定
考虑到临时土方堆场一方面不能破坏现有道路,另外又要尽可能避免弃土外运造成的污染及额外的费用支出,同时还要避免可能造成的水土流失,因此我项目部经过现场勘察、研究决定将临时土方堆场设于万豪沥青路右侧约60米的原河道旁,新开挖河道K7+580处。
(见临时土方堆场及施工便道平面示意图)
二、土方转运至临时土方堆场施工方法
2.1弃土工作流程图
经便道运输至临时土方堆场
弃土卸车至堆土点,推平并碾压
周边修建排水沟
2 / 14
2.2弃土堆存方法
自卸卡车从河道开挖处将土方及淤泥,经施工便道运送至临时土方堆场倒土点,并根据现场管理人员指挥,将弃土倒于指定位置上,当场地表面倒满后,用推土机推平并碾压,碾压时保持中间高于周边的地势,便于排水,然后继续在经过碾压的土层上倾倒弃土,再碾压,如此反复,但必须保证堆存高度满足安全施工要求,同时在临时土方堆场周边修建排水沟,避免造成场内积水。
2.3合理堆渣
通过现场管理,合理调整开挖、弃土调运的施工顺序,保证弃土堆放的有序进行。
3 / 14
第三章临时土方堆场施工便道施工方案一、施工便道布置设计
根据现场测量地形情况及规范要求,施工范围内土质为软土耕地,因此通过对施工经济性、安全性及可行性几方面考虑决定采取以下布置:
1.临时土方堆场施工便道路口设于K7+580附近,车辆经新建施工便道向右侧过原河道、经弃土场右侧边缘、进入该处原乡村道路后驶入弃土平台,车辆弃土后从原乡村道路驶入左侧新建施工便道,再驶回万豪沥青便道,保证弃土倾倒工作面的展开及有序进行。
(详见临时土方堆场及施工便道平面示意图)
2.因施工便道途经原河道,将在原河道处顺水流方向安设直径1米混凝土涵管5排,每排长度8米,在涵管上部铺设便道。
3、便道路基宽5.5m,铺设路面采用毛石回填,并铺渣石面层。
二、施工方法
(一)施工流程
施工放样→路基回填→毛石铺设→机械碾压→铺设渣石→碾压成型(二)测量定位
采用全站仪测量出便道的具体位置,按施工便道布置设计图(详见临时土方堆场及施工便道平面示意图)放出开始至结束部位的便道位置(三)便道施工
先进行土方回填路基,再进行毛石铺设,铺设厚度为1m,路基宽度不小于5.5m,路面顶净宽度5m,采用渣石铺填路面,渣石厚度不小于10cm,最后再进行路面碾压,同时路面横向设置不小于2%的横坡,以防止路面积水,施工路段全长约350米。
4 / 14
5 / 14
三、施工便道工程量
工程名称工程量
6 / 14
第四章弃土二次倒运施工方案
一、工程概述
由于土堆场地块属遵义康地房地产开发有限公司所有,经业主协调设为临时堆土场,在堤防及管槽土方回填施工完成后,需将临时土堆场处剩余的弃土二次转运至指定的弃土场(弃土场距临时堆土场约14公里),以恢复原场地还给遵义康地房地产开发有限公司。
二、施工方法
(一)施工流程
弃土开挖→运输车装载→运输车车轮及外表清洗→运输车外运
(二)测量定位
弃土二次转运前,采用全站仪测量临时土堆场的面积,计算弃土方量,再根据现场场地情况,确定开挖点。
(三)土方转运流程
挖掘机在开挖点进行弃土开挖,开挖深度至原地面表层。
在施工便道出口处设置洗车槽,以及冉璞桥上安排车辆清洗点。
自卸车在转运出工地前,需先过洗车槽,再在清洗点进行清洗,保证车辆清洁,避免造成城市道路污染。
7 / 14
第五章安全施工及环境保护
一、确保施工安全的措施
1、安全领导小组
成立以项目负责人为组长、安全员为副组长、班组负责人等其他人员为兼职安全员的安全小组。
安全领导小组人员名单
苏公维安全员2.安全副组长
夏邦建生产技术员兼职安全员 3.王云福领工员兼职安全员.4
吴东.便道施工员兼职安全员 5
何桐桐班组负责人.6 兼职安全员
2、临时土方堆场施工便道安全措施安排专职安全员现场巡查,做到尽早发现潜在的安全隐患,避免机械与电1)
线、电话线、高压线等触碰,造成安全事故。
出现事故应及时汇报项目部安全管理部门。
所有机械操作人员,需持证上岗2)
3、临时土方堆场安全措施汽车弃土作业时,需由专人指挥。
非作业人员不得进入弃土作业区,作业1) 区内的工作人员、车辆、工程机械,服从指挥人员的指挥。
按规定顺序弃土。
在同一地段进行卸车和推土作业时,设备之间保持足够2)
的安全距离。
卸土时,汽车采用后退法进行卸土工作。
汽车倒车速度小于,不得高速倒车。
在临时土方堆场边缘,推土机不得沿平行坡顶线方5km/h8 / 14
向推土。
当临时土方堆场作业区内烟雾、粉尘、照明等因素导致驾驶员视距小于30m,或遇暴雨、大雪、大风等恶劣天气时,停止推土作
业。
3)汽车进入临时土方堆场内限速行驶,距弃土工作面50~200m时速度低于16km/h,50m范围内低于8km/h。
弃土作业区设置一定数量的限速牌等安全标志牌。
4)弃土作业区配备质量合格、适合自卸车突发事故救援使用的钢丝绳(多于4根)、大卸扣(多于4个)等应急工具。
5)临时土方堆场运转过程中,临时土方堆场关键点设有警示标志、安全保障等措施。
4.土方转运的安全措施
1)安全员跟现场管理人员需在现场,指挥工程机械,按照施工要求进行操作,杜绝安全事故的发生。
5、环境保护措施
(一)成立环境保护领导小组,以现场负责人为组长,生产技术员为副组长,各班组班长为组员。
1)做好拦排水,防止雨水在新弃土表面形成径流,造成水土流失以及污染。
在弃土过程中,严格按照摊铺、碾压程序施工,严禁未经碾压直接摊铺新土层。
土层摊铺过程中,依照施工进展形成内高外低的坡势,便于排水,及时掌握天气变化情况及当地汛情,提前做好排水工作,完善排水沟等设施。
2)水污染防治清理施工机械、设备及机械的废水、废油等有害物质以及生活污水,不得直接排放河流、池塘或其他水域中,也不得倾泻于饮用水源附近的土地上,以防污染水源和土壤。
9 / 14
3)禁止在施工现场焚烧油毡、橡胶、塑料、皮革、树木,枯草、各种包装袋及其它会产生有毒、有害烟尘恶臭气体物质。
4)设置汽车清洗
