车库顶板蓄水试验方案
车库防水专项施工方案

目录一、工程概况 (2)二、编制依据 (3)三、施工整体部署 (4)四、施工准备 (4)1. 技术准备 (4)2.材料准备 (5)3.工器具准备 (5)4.样板施工准备 (5)五、施工顺序 (5)六、车库顶板工程施工工艺 (5)七、地下室外墙防水工程施工工艺 (9)八、质量控制 (14)九、成品保护 (16)十、安全措施 (16)一、工程概况二、编制依据1)《地下工程防水技术规范》GB50108-20082)《种植屋面工程技术规程》JGJ155-20133)本工程施工图纸4)施工组织设计5)河北省12J2图集三、施工整体部署1)现场备齐技术规范、验收规范、标准图集、施工方案、施工手册等与本工程有关的技术资料。
2)进场后认真调查了解、掌握现场的实际情况,做好图纸会审工作,针对有关施工技术和图纸存在的疑点做好记录,工程开工前及时沟通处理。
3)进行施工前的工料分析,按照施工进度计划编制加工定货及材料供应一览表,制定分供方案选择计划,保证物资供应。
做好各种物资进场计划,保证主材及配套辅材、施工机具器械完整。
4)为提高工程质量,在企业内外选择有同类工程施工经验且施工组织能力强、工作效率高、机械设备先进、声誉良好的队伍作为专业施工班组。
5)组织施工管理人员进行岗前集中培训,学习新规范、新法律法规,掌握施工工艺、操作方法,并进行考试,考核合格后上岗,使全部管理人员心中有数。
6)对劳务班组全体人员进行进场前安全文明施工宣传动员及安全、技术、质量交底。
7)提前与相关单位联系,做好施工现场临时用水用电的接驳准备工作以及垂直运输设备的调配工作,并就工作面准备、材料堆放、工序交接、施工基面处理、保护及成品保护等问题进行沟通、协调。
8)在施工区域内弹线以4×4米为分格线每个方块线内非固化用量为不低于二桶装材料(每桶为20㎏)四、施工准备1. 技术准备1)管理人员要熟悉图纸,了解掌握防水材料施工工艺,按图纸和项目经理部的施工进度计划合理安排材料、机具、人员进场施工。
地下室蓄水试验施工方案Microsoft Office Word 文档

相国花园(B区)人防地下室蓄水试验施工方案一、工程概况:相国花园(B区)人防地下室工程位于武汉市洪山区井岗村,总建筑面积9273平方米,为框架剪力墙结构。
工程按平战结合设计,平时为地下室汽车库,战时为6级人防工程,共设5个防护单元,均按二等人员掩蔽工程设计,抗暴单元20个,出入口数量为8个,车道入口为2个。
本工程设计南北长61米,东西长228米,基础结构采用整体筏板基础,底板厚度为300采用C35P8商品混凝土,外墙剪力墙厚度为300采用C35P8商品砼,顶板厚度为250采用C35P8商品砼,地下室除结构自防水外,底板加做聚乙烯丙纶复合防水卷材、顶板及外墙加做SBS改性沥青防水层。
二、施工情况:1、地下室工程混凝土本工程地下室混凝土由施工单位自行采购,供应商为湖北运辉建材有限公司,混凝土配合比为:(单位:Kg)2、施工概况:由于本程顶板、底板设计纵向有4条后浇带,(1)8轴向7轴2米处;(2)12轴向13轴2米处;(3)19轴向18轴2米处;(4)24轴向23轴3米处,因而分为5个流水从两边向中间同时施工。
第一个施工段完成时间为07年10月16日,砼均采用泵送商品混凝土,HN50插入式振动机振捣,浇捣后用塑料膜覆盖浇水养护,外墙拆模时间控制在5天,顶板拆模时间控制在约28天,具体待拆模试块试压合格后,经监理审批后同意拆模,目前施工平均气温约为25度左右,28天强度约为39Mpa。
3、细部构造施工1):地下室底板与外围剪力墙之间施工缝在底板面上50厘米处,采用30厘米宽钢板止水带处理,沿墙通长设置环通,止水钢板搭接5毫米宽并焊接。
2):地下室工程在施工过程中所有穿墙螺杆钢筋全部采用止水片双面满焊连接。
3):由于顶板结构板面标高为-1.1米,上覆土0.9米,设计顶板与剪力墙无钢板止水带,考虑人防工程施工防水需要,采用梁、板、柱、剪力墙板混凝土一次性浇捣以避免因施工缝而导致墙板渗水、漏水。
三、地下室灌水规定及施工方法:1、规定:根据武汉市人防工程规定:防空地下室主体结构完工后,在进行装饰及防水施工之前必须进行防毒、防渗漏检查和试水试验,重点检查防空地下室工程结构自防水质量和结构密闭质量。
车库顶板防水方案

车库顶板防水方案一、施工准备1所有材料进场均应提供合格证和复试报告,不合格的材料严禁使用于本工程。
2、材料及机具准备3、主要材料防水材料:APP聚酯胎改性沥青防水卷材,卷材公称宽度为IOOOmm,公称厚度为3mm,每卷卷材面积为IOm防水涂料:水泥基渗透结晶防水涂料。
4、主要机具:电动搅拌器、油毛刷、铁桶、汽油喷灯或专用火焰喷枪、压子、手持压滚、铁馄、剪刀、量尺等二.施工工艺工艺流程:基层处理T水泥基渗透结晶型防水涂料施工一陶粒混凝土找坡一聚酯胎APP改性沥青防水卷材施工一水泥砂浆隔离层施工T细石混凝土保护层施工—碎石滤水层施工T种植土回填。
1、基层处理:1)对车库顶板结构层清理彻底,封闭侧排和检查井口进行主体结构蓄水实验,24小时后检查若有渗水点需用环氧树脂进行堵漏处So2)基层的凹槽缺陷用1:3的水泥砂浆进行找平达到表面光滑平顺对于挡土墙爆模严重需进行剔凿,然后使用花锤进行处理,接着采用水泥o砂浆抹平。
3)出车库顶板的检查井、阴阳角等部位采用1:3水泥砂浆抹出半径不小于50mm的园弧角。
4)对处理完成后基层进行干燥处理,其含水率不大于15%。
然后涂刷一层防水基层处理剂,应用刷子用力薄涂,使涂料尽量刷进基层表面毛细孔中,并将基层可能留下的少量灰尘等无机杂质,像填充料混入基层处理剂中,使之与基层牢固结合。
2、水泥基渗透结晶防水涂料施工:1)根据具体的施工方法,严格按照水灰1:由等粉剂与干净的水混合。
混合好的浆料静置5分钟后,稍加混合后即可使用。
搅拌料要拌透、拌匀,此是对施工质量的保障。
2)涂刷防水涂料施工时,在裂缝、缺口、粗糙面等细部结构处,要涂刷仔细。
用硬鬃毛刷或其它的涂刷工具,将混合好的渗透结晶防水涂料均匀涂覆于基面上,涂刷方向应一致均匀无积洼,涂覆量为1O~1.5kg∕平方米。
待第一层干固后进行第二层涂刷,刷第二层前应先用水润湿前一涂层,第二层的涂覆方向应与第一层的方向相垂直。
3)检查修整及验收每一道工序施工完成后都必须经过检查验收后方可进入下一道施工工序。
车库顶板防水蓄水试验

车库顶板防水蓄水试验车库顶板是车库建筑中的一个重要组成部分,其主要功能是保护车库内部免受雨水侵蚀。
防水蓄水试验是一种常用的测试方法,用于评估车库顶板的防水性能。
本文将介绍车库顶板防水蓄水试验的目的、步骤和结果分析。
一、试验目的车库顶板防水蓄水试验的主要目的是验证车库顶板的防水性能是否符合设计要求,并评估其抗渗漏能力。
通过对车库顶板进行蓄水试验,可以模拟真实的雨水冲刷环境,检测车库顶板在不同水压下是否会发生渗漏现象。
二、试验步骤1. 准备工作:清理车库顶板表面的杂物和灰尘,确保顶板表面干净整洁。
同时检查车库顶板的排水系统是否正常运行。
2. 设置试验装置:在车库顶板上设置蓄水装置,可以使用塑料蓄水池或搭建临时水槽。
确保蓄水装置与车库顶板紧密连接,防止漏水。
3. 加水试验:将水缓慢地注入蓄水装置中,逐渐增加水位。
在每个水位上停留一段时间,观察车库顶板是否有渗漏现象。
同时记录每个水位的时间和水压。
4. 持续观察:保持水位在最高点时的状态,持续观察车库顶板是否有渗漏现象。
记录试验过程中的任何异常情况。
5. 结束试验:当试验时间达到要求或出现渗漏现象时,停止加水并记录试验结果。
将蓄水装置中的水排空,清理试验现场。
三、试验结果分析根据试验结果,可以对车库顶板的防水性能进行评估和分析。
如果试验过程中未出现任何渗漏现象,并且车库顶板能够承受所施加的水压,说明其防水性能良好。
如果出现渗漏现象,需要进一步检查车库顶板的施工质量和防水材料的选择是否合理。
在试验结果分析中,还可以根据不同水位下的时间和水压数据,绘制曲线图来反映车库顶板的防水性能。
通过对曲线的分析,可以确定车库顶板的渗漏压力、持续时间等关键参数,为车库顶板的设计和改进提供参考依据。
试验过程中还可以记录一些其他观察结果,如车库顶板的变形情况、水流分布情况等。
这些观察结果可以为车库顶板的结构设计和施工提供参考,进一步提高车库顶板的防水性能。
车库顶板防水蓄水试验是一种有效的评估车库顶板防水性能的方法。
建筑工程屋面蓄水实验方案

建筑工程屋面蓄水实验方案**一、研究背景**近年来,人们对城市雨水管理问题的重视日益增加。
随着城市化的发展,建筑物遍布各地,屋面的蓄水能力对于城市雨水的处理和利用变得越来越重要。
因此,本次实验旨在研究建筑工程屋面蓄水系统的设计和性能,为城市雨水管理提供参考和支持。
**二、实验目的**1. 研究屋面蓄水系统对雨水的蓄存能力;2. 分析屋面蓄水系统对雨水渗透和保留的效果;3. 探讨屋面蓄水系统对城市雨水治理的影响。
**三、实验内容**本次实验将通过模拟降雨条件,对建筑工程屋面蓄水系统进行蓄水性能和效率的评估,具体实验内容包括:1. 设计和搭建模拟雨水的实验设备;2. 选取不同类型和规格的建筑屋面蓄水系统进行实验;3. 进行降雨模拟实验,记录雨水蓄存和排放的数据;4. 分析数据,得出建筑屋面蓄水系统的蓄水性能和效率指标。
**四、实验步骤****4.1 实验设备的搭建**1. 准备用于模拟降雨的喷雾装置和水源;2. 搭建屋顶蓄水系统的模型,包括蓄水槽、渗透层和排水系统。
**4.2 实验参数的设置**1. 设定不同强度和持续时间的降雨条件;2. 调整蓄水系统的参数,如蓄水槽的容积和渗透层的材料。
**4.3 实验数据的记录**1. 在实验过程中,记录降雨量、蓄水量和排水量;2. 观察渗透层的渗透率和排水系统的排水速度。
**4.4 数据的分析和评估**1. 根据实验数据,计算蓄水系统的蓄水率和排水效率;2. 分析不同类型和规格蓄水系统的性能优劣,并得出结论。
**五、实验预期**1. 针对不同类型和规格的建筑屋面蓄水系统,得出其蓄水性能和效率的评价;2. 分析蓄水系统对城市雨水管理的作用和影响;3. 提出改进建议,为建筑屋面蓄水系统的设计和应用提供参考。
**六、实验安全**1. 实验过程中,注意操作规范,避免发生意外;2. 在调整实验参数和记录数据时,保持设备和实验场地的整洁。
**七、实验方案的可行性分析**1. 本实验方案涉及到模拟降雨和屋面蓄水系统的搭建,具有一定的可行性;2. 实验过程中需要注意安全和实验数据的准确性,确保实验结果的可信度。
屋面蓄水试验方案

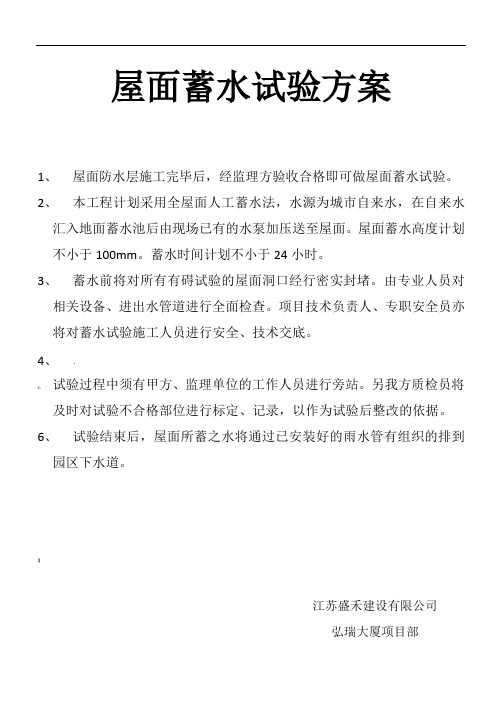

屋面蓄水试验方案
1、屋面防水层施工完毕后,经监理方验收合格即可做屋面蓄水试验。
2、本工程计划采用全屋面人工蓄水法,水源为城市自来水,在自来水
汇入地面蓄水池后由现场已有的水泵加压送至屋面。
屋面蓄水高度计划不小于100mm。
蓄水时间计划不小于24小时。
3、蓄水前将对所有有碍试验的屋面洞口经行密实封堵。
由专业人员对
相关设备、进出水管道进行全面检查。
项目技术负责人、专职安全员亦将对蓄水试验施工人员进行安全、技术交底。
4、·
5、试验过程中须有甲方、监理单位的工作人员进行旁站。
另我方质检员将
及时对试验不合格部位进行标定、记录,以作为试验后整改的依据。
6、试验结束后,屋面所蓄之水将通过已安装好的雨水管有组织的排到
园区下水道。
】
江苏盛禾建设有限公司
弘瑞大厦项目部
2013年11月6日。
车库顶板及外墙防水施工方案
目录一、工程概况 (2)二、编制依据 (2)三、施工条件 (3)四、施工准备 (3)4。
1、技术及人员准备 (3)4。
2、材料准备 (3)五、地下室顶板防水施工 (5)5。
1、工艺流程 (5)5.2、施工要点 (5)5.3、SBS防水卷材施工注意事项 (6)5。
4、保护层施工 (7)5。
5、细部做法 (7)六、地下室外墙防水施工 (7)6.1、作业条件 (7)6.2、6。
2。
1 工艺流程: (7)6.3、细部处理 (8)七、施工进度计划 (8)八、防水工程施工安全技术要求 (8)九、质量检查 (9)十、成品保护措施 (9)一、工程概况1、建设项目概况1)、工程名称:哈尔滨万达文化旅游城配建住宅3#地块2)、工程位置:哈尔滨市松北区世茂大道与宏源街交界处3)、建设单位:哈尔滨万达城投资有限公司4)、设计单位:哈尔滨方舟建筑设计有限公司5)、监理单位:浙江江南工程管理股份有限公司6)、工程结构形式:钢筋混凝土剪力墙结构7)、质量要求:合格2、建筑设计概况本工程位于哈尔滨市松北区世茂大道与宏源街交界处,地下结构一层,层高4.2m;地上结构为剪力墙住宅楼及2层底商,其中C1、C4、C5、C6、C9、C10楼为高层住宅,地上33层,标准层层高3m,建筑檐口高度100m;C2、C3、C7、C8楼为超高层住宅,地上49层,标准层层高3m,建筑檐口高度150m;C12、C13为两层配套底商,层高4.2m,建筑檐口高度9m;主楼基础工程桩为超流态灌注桩100m高层为27m/150m超高层为34m,基础形式为承台、梁及筏板结合;地库基础结构形式为柱下独立基础和墙下条形基础结构。
3、防水工程概况面积()二、编制依据2.1 哈尔滨万达文化旅游城配建住宅-3#地块施工图纸(地下室详图A29-29).2.2地下工程防水技术规范(GB50108—2008)2。
3地下防水工程施工质量验收规范(GB50208-2011)2。
4混凝土结构工程施工质量验收规范(GB50204-2002)2011版2。
车库顶板蓄水试验方案
地下车库顶板冬期防水施工蓄水试验方案根据12月22日《珠江帝景(B区)工程冬期防水施工蓄水试验方法的探讨》会议精神,地下车库冬期必须施工防水层,且必须进行蓄水试验,以确保不影响明年西半区的交楼计划。
按照本次会议整理、结合现场实际情况制定本《地下车库顶板冬期防水施工蓄水试验方案》。
必须按规范要求,顶板面蓄水保持一昼夜(24小时),不渗不漏为合格。
当日最低气温不低于-5℃时,冬季防水施工蓄水试验采取加氯盐的方法,具体掺量见表1。
表1:冬期屋面蓄水试验氯盐掺量(氯化钠、氯化钙任选其一)应先按蓄水面积算出溶液使用量,在车库顶板内的化粪池内把氯盐溶液按比例配制好,搅拌均匀后,方可使用,应避免不计量、随意配比而造成实验用蓄水遭冻结。
若气温低于-5℃时,因氯盐掺量太大,故不是很经济,所以应同时辅以搭设塑料暖棚保温。
塑料暖棚采用片竹弯成弧形(若因片竹市场上无货,则采用钢架管),上面覆盖塑料膜,晚上加双层草帘覆盖。
弧顶部高度50cm。
须注意的是,为保证水不致于因温度过低而结冰,蓄水屋面防水层下若无保温层时,其下层房间必须用彩条布和草帘临时封闭洞口。
在蓄水试验期间,必须每天收听天气预报和实测大气温度,根据实际情况决定是否采取搭暖棚及棚内升温的措施。
为避免所蓄的盐水结冰,当棚内温度过低时,必须采取升温措施,应优先选用远红外线加热器给棚内升温的方法,远红外线加热器的具体制作方法详见《冬期施工方案》。
每次蓄水的面积暂按2000平方米考虑,即按平均蓄水30mm,需水量为60立方米/次。
为避免因面积过大而造成平均蓄水深度的增大,可按每块200~400平方米细分每次蓄水的面积。
蓄水后,修导流渠把所蓄的水再引回就近的化粪池内。
为保证盐水浓度的准确,应购买若干比重计,根据不同浓度时盐水的比重而进行控制。
为确保不结冰,必须先行试验,达到预期效果后再全面推广。
为保证安全,必须按冬季施工方案的要求配备足量的灭火器材,用火必须审批,蓄水期间,必须轮班24小时值班,发现情况,及时处理。
蓄水试验施工方案
目录一、编制说明 (2)二、编制依据 (2)三、工程概况 (2)四、施工部署 (2)五、施工准备 (3)六、施工工艺 (4)七、注意事项 (7)八、成品保护 (7)九、安全文明施工 (7)蓄水试验施工方案一、编制说明根据现行验收规范及建设单位相关管理规定,为了保证屋面、卫生间等涉水部位交付业主正常使用,杜绝渗漏水的现象发生,规避交付质量风险,提升交房后业主质量满意度,在交付验收前必须对各涉水部位的防水做系统性排查。
经综合考虑,采用蓄水试验全覆盖检查,真实、有效地检验屋面及卫生间等部位的防水效果。
为保证蓄水试验施工安全、有序地进行,保证施工质量,特编制本方案。
二、编制依据1、《建筑工程施工质量验收统一标准》(GB 50300-2013 )2、《海南省建设工程质量通病防治》3、本工程施工设计文件4、建设单位相关管理规定5、施工单位企业标准1、蓄水的部位及范围(1)部位:各栋高层住宅。
(2)范围:屋面、露台、阳台、卫生间、厨房内管线穿板口。
2、蓄水的时间节点各涉水部位的结构层均须进行1次蓄水试验。
对设计有防水层的部位,在防水层及其构造层完成后要另进行1次蓄水试验。
3、组织领导与职责分工为便于施工组织和协调,项目部成立以项目经理为组长,执行经理为副组长的蓄水施工领导小组,小组成员及责任分工如下:组长:——负责组织协调工作。
副组长:——负责现场施工指挥、质量监督工作。
组员:——技术总部署、方案编制审核。
——交底、现场施工技术指导、细部施工做法管理。
——现场施工管理、组织协调。
——材料的采购、配备。
——蓄水试验资料的整理。
五、施工准备1、技术准备(1)编制施工方案根据本工程实际特点及施工要求,编制具体、合理的施工方案,并经监理单位审核批准后实施。
(2)技术交底对现场管理人员、施工操作人员进行详尽的技术及安全交底,使其熟悉并掌握施工的技术要点、安全操作规程等。
(3)根据现场施工进度的安排,及时安排人员进场施工,准时完工。
屋顶防水卷材蓄水试验分析
屋顶防水卷材蓄水试验分析1. 引言屋顶防水对于建筑物的可靠性和寿命至关重要。
防水卷材被广泛应用于屋顶防水系统中,它能够有效地阻止水分渗透,并保护建筑结构。
然而,对于某些地区来说,由于降雨量大,排水系统不完善等原因,屋顶防水系统在长期使用过程中可能面临较大的压力。
对于防水卷材的蓄水性能进行试验分析具有重要意义。
2. 防水卷材蓄水试验的目的及原理防水卷材蓄水试验是通过模拟降雨情况,将一定量的水加到防水卷材上,并观察其蓄水效果和排水性能。
通过试验,我们可以评估防水卷材的抗渗透能力和蓄水适应性,为选择合适的防水材料提供参考。
防水卷材蓄水试验通常采用以下步骤:1) 对待测防水卷材进行准备,确保其质量和状态符合标准要求。
2) 将防水卷材固定在实验台面上,确保密封严实。
3) 通过水泵系统将一定量的水加到防水卷材上,模拟降雨情况。
4) 观察并记录防水卷材的蓄水情况,包括水位的上升速度、蓄水面积等。
5) 观察并记录防水卷材的排水情况,包括排水速率和排水效果等。
3. 防水卷材蓄水试验的结果分析通过对防水卷材蓄水试验结果的分析,可以得出以下结论和评估:1) 防水卷材的抗渗透能力:观察防水卷材的蓄水情况,如果水位上升缓慢且没有明显的渗透现象,则说明防水卷材具有良好的抗渗透能力。
2) 蓄水面积和排水速率:记录蓄水面积和排水速率可以评估防水卷材的蓄水和排水性能。
蓄水面积越大且排水速率越快,说明防水卷材具有更好的蓄水适应性和排水效果。
3) 排水效果:观察防水卷材的排水效果,包括是否有积水、漏水等不良现象。
如果防水卷材能够完全排水,说明其排水效果较好。
4. 防水卷材蓄水试验的意义和应用防水卷材蓄水试验可以帮助我们评估和选择合适的防水材料,提高屋顶防水系统的可靠性和持久性。
其意义和应用主要包括以下几个方面:1) 产品研发和改进:通过试验分析,生产商可以了解自己产品的性能和不足之处,进而进行研发和改进,提供更好的防水卷材产品。
2) 工程设计和选择:工程师和设计师可以根据试验结果,选择适合不同环境和条件的防水卷材,确保屋顶防水系统的可靠性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
地下车库顶板冬期防水施工蓄水试验方案根据12月22日《珠江帝景(B区)工程冬期防水施工蓄水试验方法的探讨》会议精神,地下车库冬期必须施工防水层,且必须进行蓄水试验,以确保不影响明年西半区的交楼计划。
按照本次会议整理、结合现场实际情况制定本《地下车库顶板冬期防水施工蓄水试验方案》。
必须按规范要求,顶板面蓄水保持一昼夜(24小时),不渗不漏为合格。
当日最低气温不低于-5℃时,冬季防水施工蓄水试验采取加氯盐的方法,具体掺量见表1。
表1:冬期屋面蓄水试验氯盐掺量(氯化钠、氯化钙任选其一)
应先按蓄水面积算出溶液使用量,在车库顶板内的化粪池内把氯盐溶液按比例配制好,搅拌均匀后,方可使用,应避免不计量、随意配比而造成实验用蓄水遭冻结。
若气温低于-5℃时,因氯盐掺量太大,故不是很经济,所以应同时辅以搭设塑料暖棚保温。
塑料暖棚采用片竹弯成弧形(若因片竹市场上无货,则采用钢架管),上面覆盖塑料膜,晚上加双层草帘覆盖。
弧顶部高度50cm。
须注意的是,为保证水不致于因温度过低而结冰,蓄水屋面防水层下若无保温层时,其下层房间必须用彩条布和草帘临时封闭洞口。
在蓄水试验期间,必须每天收听天气预报和实测大气温度,根据实际情况决定是否采取搭暖棚及棚内升温的措施。
为避免所蓄的盐水结冰,当棚内温度过低时,必须采取升温措施,应
优先选用远红外线加热器给棚内升温的方法,远红外线加热器的具体制作方法详见《冬期施工方案》。
每次蓄水的面积暂按2000平方米考虑,即按平均蓄水30mm,需水量为60立方米/次。
为避免因面积过大而造成平均蓄水深度的增大,可按每块200~400平方米细分每次蓄水的面积。
蓄水后,修导流渠把所蓄的水再引回就近的化粪池内。
为保证盐水浓度的准确,应购买若干比重计,根据不同浓度时盐水的比重而进行控制。
为确保不结冰,必须先行试验,达到预期效果后再全面推广。
为保证安全,必须按冬季施工方案的要求配备足量的灭火器材,用火必须审批,蓄水期间,必须轮班24小时值班,发现情况,及时处理。
珠江帝景项目部
2003年12月23日。
