水利工程施工期度汛方案

水利工程施工期度汛方案为了有效应对汛期对水利工程施工的影响,保障工程安全顺利实施,特制定本方案,以期做到全面、周密、科学、规范的应对工程施工期间的汛期影响。
一、汛期工程施工影响分析1. 汛期的特点每年的6月至9月是汛期的主要时段,此时气候湿热,降雨量多,河流水位上涨,发生洪水的频率较高。
工程施工期间遇到汛期的影响,将对施工安全和进度产生严重影响。
2. 汛期对水利工程施工的影响(1)降雨引起的河流水位上涨,可能导致工地水位上涨,给工程施工和设备带来损害。
(2)降雨引发的泥石流、山洪爆发等自然灾害,可能影响到工程的施工和周边村庄的安全。
(3)河流水位上涨,可能对河岸边的护岸工程施工造成影响。
(4)汛期大雨的降临,工地可能出现积水、泥泞等状况,对施工作业也会产生不利影响。
3. 汛期工程施工影响措施(1)提前做好水利工程施工的汛期前期准备工作,确保施工人员安全撤离。
(2)加强对施工现场的巡视,及时排除因降雨和河水上涨导致的安全隐患。
(3)及时更新汛期的气象信息,及时调整施工计划,确保施工人员的安全。
二、施工期的水利工程汛期管理方案1. 水位监测(1)建立完善的水位监测系统,定期监测河流水位的变化,及时预警可能的洪水和水位上涨。
(2)对施工现场的工地周边水域进行监测,及时发现可能的水患隐患,并采取相应措施。
2. 施工防汛设施的建设(1)在施工现场周边建立临时防洪抗洪设施,如临时围堰、挡水墙、易漫水保护等设施,确保施工现场的安全。
(2)对施工现场的施工设备和材料进行防水防潮处理,确保设备和材料的使用安全。
3. 施工人员安全措施(1)加强对施工人员的安全教育培训,提高工程施工中的水害防护意识。
(2)建立完善的应急预案,确保施工人员在发生水害事件时能够迅速撤离施工现场。
4. 施工周期管理(1)合理安排施工周期,避开汛期高发期,尽量在汛期低峰时进行安全施工。
(2)对施工计划进行科学优化,尽量避免施工进度的大幅调整和停滞。
山坪塘施工安全度汛预案

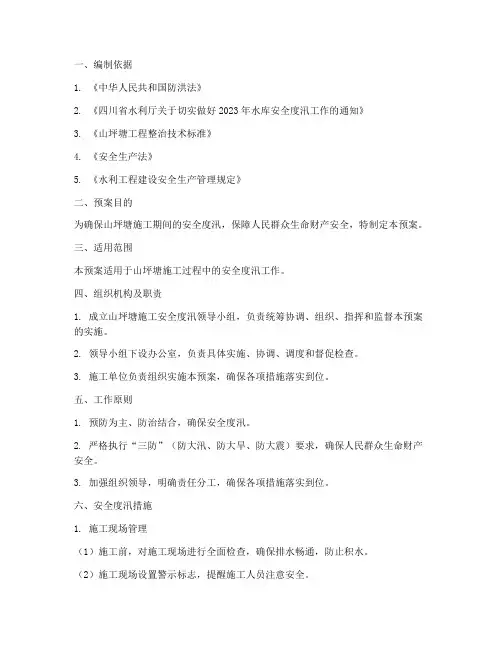

一、编制依据1. 《中华人民共和国防洪法》2. 《四川省水利厅关于切实做好2023年水库安全度汛工作的通知》3. 《山坪塘工程整治技术标准》4. 《安全生产法》5. 《水利工程建设安全生产管理规定》二、预案目的为确保山坪塘施工期间的安全度汛,保障人民群众生命财产安全,特制定本预案。
三、适用范围本预案适用于山坪塘施工过程中的安全度汛工作。
四、组织机构及职责1. 成立山坪塘施工安全度汛领导小组,负责统筹协调、组织、指挥和监督本预案的实施。
2. 领导小组下设办公室,负责具体实施、协调、调度和督促检查。
3. 施工单位负责组织实施本预案,确保各项措施落实到位。
五、工作原则1. 预防为主、防治结合,确保安全度汛。
2. 严格执行“三防”(防大汛、防大旱、防大震)要求,确保人民群众生命财产安全。
3. 加强组织领导,明确责任分工,确保各项措施落实到位。
六、安全度汛措施1. 施工现场管理(1)施工前,对施工现场进行全面检查,确保排水畅通,防止积水。
(2)施工现场设置警示标志,提醒施工人员注意安全。
(3)施工过程中,密切关注天气变化,做好防雨、防雷、防暑、防寒等工作。
2. 防汛物资储备(1)储备足够的防汛物资,如沙袋、草袋、编织袋等。
(2)制定防汛物资使用计划,确保防汛物资充足。
3. 防汛设施建设(1)对施工现场周边的排水沟、涵洞等进行疏通,确保排水畅通。
(2)对施工区域内的山坪塘、水库等水利设施进行检查、加固,确保其安全运行。
4. 预警预报(1)密切关注气象部门发布的天气预报和预警信息。
(2)及时向施工人员发布预警信息,确保施工人员及时采取防范措施。
5. 应急救援(1)制定应急救援预案,明确救援程序和措施。
(2)组织应急救援队伍,确保应急救援工作有序进行。
七、应急预案启动与处置1. 预警响应(1)当气象部门发布橙色及以上级别预警时,立即启动本预案。
(2)领导小组召开紧急会议,分析研判形势,部署应急处置工作。
2. 应急处置(1)立即组织撤离施工区域内的施工人员,确保人员安全。
建筑工程安全度汛方案

建筑工程安全度汛方案建筑工程安全度汛方案一、方案背景自然灾害是影响建筑工程安全的重要因素之一,其中洪水是一种常见、危害较大的自然灾害。
在建筑工程项目的设计、施工和运营中,如何有效应对洪水灾害,保障建筑工程的安全运营,是每个建筑工程相关人员都应重视的问题。
二、方案目标本方案的目标是保障建筑工程在洪水暴发时的安全,确保人员和财产不受洪水灾害的影响。
三、方案内容为了实现上述目标,在建筑工程项目的每个阶段,都需要采取一系列措施来确保建筑工程的安全度汛,具体如下:1.设计阶段(1)建筑设计师应根据所在地区的洪水情况,合理设置建筑工程的高度和基础设施,并确保建筑物能够承受洪水的冲击。
(2)在建筑物的设计中,需要设置洪水预警系统和疏散通道,以便在洪水来临时及时发出警报,并提供人员疏散的通道。
2.施工阶段(1)施工方需要在施工现场设置有效的排水系统,确保及时将雨水和洪水排出,防止积水和冲击造成的损害。
(2)施工团队需要合理安排工作进度,及时完成工程,以避免处于未完工状态下遭受洪水侵袭。
(3)施工团队需要进行洪水应急救援演练,提前制定应急预案,确保工地人员的安全和救援的高效进行。
3.运营阶段(1)建筑物的运营方需要定期检查洪水预警系统和排水系统的运行状况,确保其正常工作。
(2)在洪水暴发前,建筑物的运营方需要确保人员熟悉应急预案并做好培训,以保证他们能够正确应对洪水灾害。
(3)运营方需要与当地政府和相关部门保持密切联系,及时了解洪水情况和预警信息,并及时采取相应的应对措施。
四、方案效益通过实施上述方案,将在建筑工程的设计、施工和运营阶段充分考虑洪水灾害的可能性,并采取相应的防护措施,以确保建筑工程在洪水暴发时的安全。
从而保障人员和财产的安全,减少洪水灾害带来的负面影响。
五、方案总结建筑工程安全度汛方案是保障建筑工程项目安全的重要措施之一。
在方案的实施过程中,不仅需要加强与相关部门的沟通合作,还需要建立健全的监测与应急机制。
雨季施工防汛专项方案

雨季施工防汛专项方案•相关推荐雨季施工防汛专项方案(通用5篇)为确保事情或工作顺利开展,预先制定方案是必不可少的,方案可以对一个行动明确一个大概的方向。
那要怎么制定科学的方案呢?下面是小编为大家整理的雨季施工防汛专项方案(通用5篇),欢迎阅读,希望大家能够喜欢。
雨季施工防汛专项方案1做好防汛工作,确保各在建工地的财产安全及施工人员的生命安全至关重要。
结合我镇实际,特制定本工作方案。
一、工作目标坚持“安全第一常备不懈以防为主全力抢险”的防汛工作方针,加强对在建工地汛期安全生产工作的组织领导,强化监管和防范措施,及早制定防范措施和部署各项工作,坚决遏制安全生产事故发生,确保平安度汛。
二、组织领导成立汛期在建工地安全生产领导小组:组长:副组长:成员:三、防洪度汛措施各在建工地施工期间必须采取切实可行的措施,减少洪涝灾害造成的损失。
防洪度汛工作要采取主动控制早研究早布置早着手早落实防患于未然。
(一)加强组织保障,明确责任各在建工地要成立防汛抗洪领导小组,结合自身实际制定切实可行的防汛抗洪与应急抢险工作方案,制定责任制度,并将责任细化落实到个人。
(二)做好物质资准备,建设应急救援队伍各在建工地要结合项目具体情况,做好雨衣雨鞋手电救护担架常用救护用品铁锹编织袋河沙碎石车辆等物资的购买与贮备工作,同时要组织精壮人员成立应急抢险救援队伍,并确保在事故发生时能第一时间投入到应急抢险救援工作去。
(三)加强防洪度汛宣传,开展应急抢险演练各在建工地要充分利用标语广播电视职工会议等有效途径开展防洪度汛知识的宣传教育,增强工人的防灾意识,并在汛前组织开展一次应急抢险救援实战演练。
(四)开展汛期安全生产检查各在建工地要开展汛期安全生产自查,一是检查项目防汛安全生产主体责任落实情况,各项汛期安全生产措施和责任落实到具体环节岗位和责任人的情况;二是检查施工场地临时办工场所宿舍工棚仓库等设施的安全防护,尽量避开可能受滑坡坍塌泥石流等灾害影响的区域;三是强化对施工现场对各个关键部位和关键环节的检查,重点检查施工现场排水运输道路边坡基坑支护脚手架工程施工用电高大模板工程及支撑体系起重吊装及安装拆卸工程地下暗挖及水下作业工程等危险性较大分部分项工程的监管;四是加强施工期间气象和施工的监测,及时预警,有效开展预防措施。
度汛施工安排方案

度汛施工安排方案1. 背景度汛施工是指在汛期到来之前,对可能影响到水利工程安全和效率的问题进行整改和修复的工作。
为了确保施工的顺利进行,需要制定一份度汛施工安排方案。
2. 目标本方案的目标是保证度汛施工的安全性、高效性和顺利进行,以确保水利工程在汛期到来之前得以完善和维护。
3. 执行步骤3.1 施工前准备- 梳理施工项目清单,明确需要进行的整改和修复工作。
- 分析施工项目的难度和风险,制定相应的施工方案和安全措施。
- 调查和评估施工现场的地质和环境情况,确保施工的可行性和安全性。
3.2 施工组织- 成立度汛施工指挥部,明确施工负责人和各个施工小组的职责和权限。
- 制定详细的施工计划和时间表,合理安排各个施工任务的执行顺序和时间节点。
- 分配施工人员和设备资源,确保施工队伍的合理配置和工作效率。
3.3 安全措施- 制定详细的安全管理规定和操作规程,确保施工过程中的安全性和人员保护。
- 配备必要的安全设施和器材,如安全帽、安全绳等,提供必要的安全培训和指导。
- 加强现场巡查和监控,及时发现和处理安全隐患,确保施工现场的安全和秩序。
3.4 进度控制- 设立进度监控系统,跟踪施工进展和完成情况,及时调整施工计划和资源配置。
- 制定进度评估和风险分析机制,预测可能的延误和问题,并采取相应的应对措施。
- 加强与相关部门和单位的沟通和协调,确保施工进度的顺利推进。
4. 风险管理在度汛施工过程中,可能面临以下风险和问题:- 天气因素:汛期的天气多变,可能影响施工的进行。
需要密切关注天气预报,合理安排施工计划。
- 地质条件:某些施工地点可能存在地质问题,如软土、岩石等。
在施工前进行充分的勘察和评估,制定相应的施工方案。
- 人员安全:度汛施工可能涉及到高空作业、水中作业等高风险工作。
需要加强安全培训和监管,确保人员的安全。
- 沟通协调:度汛施工通常涉及多个部门和单位的合作,需要加强沟通和协调,避免因沟通不畅导致的问题和延误。
施工导流及防洪度汛方案

施工导流及防洪度汛方案一、背景随着城市化进程的加快和土地利用的改变,城市周边的土地大量被开发建设,导致水资源的集中流失和排放增加。
同时,气候变化也加剧了洪涝灾害的频发程度。
为了保障城市安全,需制定施工导流及防洪度汛方案。
二、目标制定施工导流及防洪度汛方案的目标如下:1.确保施工现场的排水畅通,防止雨水积聚和土石堆积导致的安全事故发生。
2.强化治理河道,有效降低洪水灾害的发生风险。
3.提高城市抗洪能力,防止洪水灾害对居民生命财产造成损失。
三、方案细节本方案主要分为施工导流和防洪度汛两部分,具体措施如下:1.施工导流(1)清理沟渠:及时清理施工现场附近的沟渠,确保排水畅通,防止小雨造成的积水。
(2)构建临时排水系统:在施工现场周边建设临时排水系统,包括雨水排水管道和暗管等,确保施工现场排水畅通。
(3)建设临时堤坝:在施工现场附近设置临时堤坝,防止洪水进入施工区域。
2.防洪度汛(1)加强河道治理:加大对河道的清淤、疏浚力度,确保河道的通畅。
同时要加强堤岸的加固工作,提高河道的防洪能力。
(2)建设防洪设施:在河道两侧设立防洪墙或挡水板,防止河水破堤泛滥。
同时,要加大对水闸和泵站的维修和检查力度,确保其正常运行。
(3)建立洪水监测系统:建立洪水监测系统,实时监测水位、流量等洪情信息,及时预警和调度,提高应对洪水灾害的能力。
四、应急预案为了应对突发情况,需要制定应急预案如下:1.设置应急响应机制,明确各部门的职责和任务。
2.加强与气象部门的合作,及时掌握天气情况,做好预警工作。
3.充分利用现有资源,组织力量进行抢险救援。
4.制定安全疏散计划,确保人员安全。
5.加强与周边地区的沟通合作,共同应对洪水灾害。
五、实施与监督1.设立相应部门负责施工导流及防洪度汛方案的执行和监督工作。
2.加强对施工现场的巡查和监测,确保方案的有效执行。
3.建立定期评估机制,及时总结经验,完善和调整方案。
六、预期成果通过施工导流及防洪度汛方案的实施,预期将达到以下成果:1.施工过程中排水畅通,减少因雨水积聚和土石堆积导致的安全事故。
施工导流方案及安全度汛措施

施工导流方案及安全度汛措施为了保证水利工程施工的顺利进行并做好度汛安全工作,需要制定相应的施工导流方案和安全度汛措施。
本文将介绍具体内容,分以下几个方面进行说明。
一、施工导流方案1.水工建筑物准备工作(1)对要施工的水工建筑物进行详细勘测,查明其水文地质情况,了解各因素的变化规律,制定合理的施工计划和导流方案。
(2)对施工现场进行测量,确定施工地形及建筑物位置,绘制详细的工程图纸和施工图,保证施工的准确性和安全性。
2.水流控制和导流设计(1)水流控制:施工期间需要严格控制水流,确保施工区域内的水流速度和水位不超过安全范围。
必要时,可采用挖沟、筑坝等措施对水流进行控制,确保施工区域内的水流平稳、平缓。
(2)导流设计:为了确保工程施工的顺利进行,需要在水利工程上游设立导流建筑物,通过导流建筑物对水流进行控制,将水流引导到施工区域外,确保施工现场安全。
3.导流建筑物的建设导流建筑物的建设应按照设计方案进行,施工过程中应做好安全防护措施,防止施工过程中出现安全事故。
同时,根据导流建筑物的实际情况和施工进度,及时做好调整和维护工作,保证施工的正常进行。
二、安全度汛措施1.水位监测系统为了及时掌握降雨量和水位变化情况,需要建设相应的水位监测系统。
监测系统应具有实时性和准确性,并能及时发布警报信息。
在度汛期间,要加强对监测系统的运行和管理,确保其正常运行,并及时采取措施应对可能发生的紧急情况。
2.应急预案针对可能发生的各类紧急情况,需要制定相应的应急预案。
预案应包括应急处理流程、应急处置措施、责任人及联系方式等,以确保在紧急情况下能够快速、高效地处置,减少损失。
3.巡逻和警戒在度汛期间,应设置专门的巡逻和警戒工作人员,对水位、天气等变化情况进行监测,并进行巡视,防止河道岸线破坏、决口等情况发生。
同时,需疏通河道,确保畅通,减少水流冲击。
4.安全知识培训在施工前,要对施工人员进行安全知识培训,让施工人员了解度汛期间存在的各类危险情况,以及应对措施,提高他们的安全意识和自救能力。
施工防洪防汛应急预案范文(通用6篇)

施工防洪防汛应急预案范文(通用6篇)施工防洪防汛应急预案1一、指导思想为了搞好防汛抢险工作,确保本公司安全度汛,预案编制工作,坚持“安全第一,常备不懈,以防为主,防抢结合”的方针,本着“团结协作与局部利益服从全局利益”的原则,以科学的态度认真分析实际情况,立足防大汛应对突发性灾害天气,切实做好防汛排涝的各项准备工作,采取有效措施避免雨季漏雨、倒灌、淹泡等现象,避免与减少经济损失,保障汛期生产经营的正常进行,编制操作性较强的防汛预案,确保公司及职工生命财产安全。
二、防汛工作指挥系统防汛工作严格执行行政首长领导下的分级负责制,层层夯实责任,防汛期间各车间部门一把手亲自挂帅,同时为使防汛的各项指挥工作的有序进行,公司成立防汛工作指挥部。
成员如下:总指挥:集团公司党委书记、总经理副总指挥:集团公司党委副书记、工会主席成员:公司各分管领导、本部各部门负责人。
联络员:__x值班电话:公司办公室:综合部:夜间值班:值班室:三、组建抢险应急分队在汛期,为预防灾害事故对生产经营造成影响,我们按照某某集团(控股)有限公司、区、街防汛指挥部的要求,组建保安队与消防队为主的应急抢险分队,应急抢险分队服从公司防汛工作指挥部领导,在汛情紧急情况下随时进入防汛抢险战斗负责处置紧急情况。
四、建抗洪抢险队伍1、为了做好防大汛、排大涝的各项准备工作,我们根据上级防汛指挥部的要求,组建以民兵与青壮年职工为主体的二百人抢险队伍,出现特大汛情将服从区防汛指挥部统一调动,做好上堤抗洪抢险的准备。
2、在防汛期间,为搞好公司内部抢险排涝工作,由公司职工组成100人的抢险队伍,一切抢险工作由公司防汛指挥部统一调动。
五、做好防大汛及防雨漏与防倒灌的准备为安全渡汛,保证企业财产不受损失,在预报大雨及暴雨来临时,各车间、部门应加强防汛力量,保证在岗人员不得少于2人。
同时,为确保公司所属企业各生产车间的厂房、库房及重点要害部位的汛期安全,尤其是杜绝各种细菌通过地下排水对食品的感染,车间、部门相应做好汛前防漏雨与对厂区内地下排水管道检查,各库房部位做好防倒灌检查工作,发现问题及时找主管部门解决,对地势低洼部位应采取防倒灌的措施,并切实保证安全渡汛,做到中、小雨不漏,大雨不倒灌,确保生产经营正常进行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工安全度汛方案
一、工程概况
⑴项目名称:
⑵建设地点:
⑶规模:
⑷工期要求:
二、防洪渡汛期间河道安全过水施工布署
河道安全过水度汛:由于主墩钻孔灌注桩施工需在水上及平整的场地上摆放桩机,又考虑到施工期施工材料的运输便道的需求,为此,主墩桥桩基础及桥墩的施工需用土料填筑一块平整的临时施工平台。
我们将充分利用2015年9月至12停水清理渣石的时间,按照我司制定的项目进度计划,完成主墩(4#5#墩柱)共计24条桩以及4个承台墩柱的施工任务作业任务。
在9月8日炸桥完成后,我项目部将利用炸桥的渣石修筑临时便道,至主承台地位置,再利用粘土填筑(4#5#墩柱)桩基平台,共设置8台桩基进行施工,预计一个月时间完成桩基的施工,再进行承台的施工。
承台施工计划15天完成施工,墩柱完成第一节施工(第一节高9.7m)此几项施工任务完成后,我项目部将清除便道以及打桩平台,完成河道的清理工作,确保在汛期河床正常过水防汛。
三、防洪度汛期间工程及人员设备度汛布署
1、工地度汛隐患
(1)项目部临时用房、钢筋加工厂、临时仓库等多位于河岸附近,在水位较高时,可能受淹。
(2)汛期雨水较多,施工人员的安全问题将更加突出。
(3)材料周转平台临近河道,在水位较高时可能受淹。
2、人员的安全度汛
(1)人员主要包括项目部管理人员、施工班组管理人员、土方开挖施工人员、结构施工人员、桩基施工人员、河道疏浚施工队、砼施工队等。
(2)确定紧急状态下,人员撤离方案,明确转移地点。
(3)设专人及时收听气象预报,在收到汛情或台风预报时,提前将项目部管理人员、施工人员和现场其它相关人员撤退到安全地带,并停止现场一切施工活动。
3、物资设备度汛
设备度汛是本工程的重点之一,本工程工程设备主要桩机12台,挖掘机4台、自卸汽车6辆、砼施工机械两台套、120kw发电机2台、项目部交通用车2辆、小型发电机1台等。
(1)建立主要设备责任人联系通讯录,便于及时指挥统一调度;
(2)建立主要施工机械清单,确定每一机械的管理负责人;
(3)明确汛期机械的转移地点,尽量能往离工地较近地势较高的地方进行转移
四、总体渡汛计划
在进度计划方面将整个项目及进度目标进行分解,使目标明确化,合理地进行各项目的施工安排,使施工安排科学合理,又有利于保证汛期前施工目标按质按量完成,使工程在安全渡汛方面处于有利地位。
2015年9月初大桥爆破以后,开始填筑施工便道以及打桩平台,9月底完成,立即开始桥桩基的施工,至2016年1月底完成主墩(4#5#墩柱)24条灌注桩、4个承台、4条花瓶墩柱的施工。
并在一月底完成清理河床渣土的施工。
在2016年汛期到来前完成所有水中作业工作。
五、施工期安全渡汛准备措施
大桥重建工程项目需要在停水期间完成的施工任务有,主墩柱24条灌注桩的施工,主墩柱承台施工,主墩柱墩柱施工,塔吊基础以及安装,渣土清理工作等。
(1)技术措施
施工过程中我项目部将狠抓施工进度,确保实现安全渡汛的里程碑式进度。
2015年9月8日,炸桥完成后开始施工便道以及桩基施工平台的施工,按照施工进度计划的要求,此项工作将在9月底完成。
施工期间将影响工期的关键项目作重点研究,采取积极应对措施,确保工程顺利进展。
(2)、加强水文气象方面的观测措施
为防止非常情况,我部将从业主方和有关部门收集河道水位关系表、现有水工建筑物运行情况,工程所在地历年分月河水位现状资料等有关水文气象资料,加强雨天对卤汀河水位的观测和可能受灾范围的调查工作,确保施工期工程安全导流,进入汛期后根据天气预报提前做好防备。
我部还将指定专人负责与张家界水文部门及三防指挥部门保持联系,密切掌握工程流域的水情
信息,作好洪水预警工作。
(3)、组织措施
1)组织成立防洪小组
进入施工汛期,我部成立以项目经理曾祥茂为组长的防洪小组,组长负责管理组织防洪小组、工程项目部所有人员、设备。
其中副组长吴勇根据施工具体情况和实际汛情协调防洪物质和机械人员的调渡。
各组员将防洪物资的储备和管理,并根据实际汛情分配防洪物质;机械调渡以供防洪渡汛的需要,安排人员分班监察汛情,根据汛情需要合理分配人员防洪渡汛。
把有经验的技术人员和工人组成防洪抢险队,对险工险段进行巡查,随时采取应急措施保护围堰、基坑大堤的安全,并常备不懈,发现问题及时上报。
附表:主要人员联系电话表
人员名称
电话
责任
全面负责落实
直接执行人
直接执行人
所有项目部人员和防洪小组人员必须全天开通手机,防洪要防患于未然。
2) 落实防洪度汛责任制度、加强防洪度汛安全教育
制定防洪度汛责任制度,层层落实管理责任,确保一旦出现险情时,项目部各部门、班组人员能够有条不紊、各负其责地完成抢险任务。
对施工技术人员、管理人员及抢险队员进行有针对性地教育,学习掌握有关险情检查和防汛应急处理方法,对突发汛情能够进行科学地分析判断并通过模拟演练,做到心中有数,应付自如。
3)落实防洪抢险机械设备、物资和人力
我项目部将根据目前情况配备足够的防洪抢险机械设备、物资和人力(详见附表),根据汛情需要随时待命。
为预防突发性洪水,我部在加强同气象部门、水文部门和三防指挥部等部门联系的同时,发现新的汛情立即向项目部报告,项目部保证24小时有人值班,所有项目部人员
和防洪小组人员必须全天开通手机。
防洪要防患于未然,在有险情时可用挖掘机就近挖装砂土用于加高围堰及边坡的保护。
1、防洪机械设备配备
设备
名称
型号及规格
数量
检修情况
现在何处
挖掘机
PC220
2
良好
工地现场振动压路机YZ14A
1
良好
工地现场
自卸汽车5t 东风
2
良好
随时调渡
发电机组150KVA
1
良好
工地现场发电机组110KVA 1
良好
工地现场
污水泵8寸
4
良好
工地现场污水泵6寸
2
良好
工地现场
潜水泵
4寸
4
良好
工地现场
2、防洪物资的预备名称
型号及规格数量
用途
现在何处碎石
200m3
施工平台基坑左侧
砂
200m3 施工平台基坑左侧土工布100m2
施工平台
工地现场
砂袋
1000个
边坡防护加固
工地现场
3、防洪人力的预备
工种
数量
现在何处电工
4人
工地现场抽水工8人
工地现场
抢险工人
70人
工地现场
认真做好包括材料组织在内的施工组织安排,投入充足的技术、人员、机械设备等,确保汛前的施工目标完成。
在不同的防洪阶段我公司采取不同的安全渡汛措施。
在进入汛期前预备好防洪物资(砂土、编制袋等)并派专人管理。
防洪物质主要储备在泵站工区防洪重点位置附近。
防洪渡汛小组组织工程施工技术人员、管理干部及抢险队员针对性地学习掌握有关险情检查和防汛应急处理方法,能对突发事件不同汛期进行正确判断并合理处理。
在有汛无险的情况下,加强汛情监察,密切关注汛情、雨情的发展,并有专人对围堰的稳定及基坑边坡的渗流进行观测,提前预报险情并立即调集物质、人员控制险情。
在有汛有险的情况下,防洪物质、机械必须提前到位,人员充足,同时进一步加强监察并立即向主管部门汇报汛情,争取变被动为主动,将洪水危害减小到最小。
(4)超标洪水应急措施
考虑到非正常情况,必须做好出现超标洪水时的应急措施,主要应急措施如下:
1、提前编制超标洪水的防洪应急方案,明确相关的管理制度、组织措施、管理措施和技术措
施,落实相关人员的管理责任。
加强与泰州市、海陵区的三防指挥部的日常工作联系,有超标洪水预报时,提前同业主、监理单位和三防指挥部联系,起动应急方案。
检查和落实的石料、编织袋等防汛材料的准备情况,保证施工平台临时加固加高时的材料供应。
洪水来临前,提前撤走施工平台内人员、施工材料及机械设备。
5、提高防洪抗灾意识,做好防洪逃生演习,熟练掌握防洪及逃生技能。
六、度汛期间具体注意事项安排
1、在组织保障的前提下,项目部管理人员思想上要高度重视防汛工作,加强宣传力度,深入进行防台度汛安全教育,引起广大职工重视,群防群治,切实落实好各项防汛措施。
2、度汛期间安排人员24小时不间断值班,专人收听气象预报,出现暴雨、洪水和台风等灾害性预报,应立即组织防汛抗台工作,积极采取有效措施,保证工程、设备及人身财产安全。
3、暴雨、洪水、台风到来期间做好记录,密切注意水位、台风走向及对工程的影响;
4、洪水、台风到来前2天立即停止施工,现场设备全线撤离,全力做好防汛抗台准备工作;
5、建立通讯联络糸统,以手机和固定电话为主(详见附表),梅汛、台汛期间,所有参与本工程建设的人员必须确保手机24小时开通;。
