吕梁体育中心——体育场结构设计
➢本工程体育场屋盖跨度大于120m,超出常用空间结构形式的超限大跨空间结构。 ➢通过建筑方案可见:体育场的结构将为大跨度、四支点、中心大开口的壳体结 构(为保证整个体育中心建筑群的形式统一,拟采用混凝土结构)。经核实,此
类结构在国内乃至世界范围内未有工程实践。
二、自然条件
1、风荷载
湖南大学风工程试验研究中心对体育中心的体育场、体育馆 和游泳馆三馆进行刚性模型测压风洞试验,确定了其表面的 平均风压和脉动风压。 1)、基本风压:
Ⅰ区域为本场地为非自重湿陷场地,地基湿陷等级Ⅰ级(轻微)。
场地地下水稳定水埋深约120.00m左右,水位标高为854.97m左右。
拟建场地地基土对混凝土结构和混凝土结构中的钢筋具有微腐蚀性。
拟建场地可不考虑液化影响。
第⑩层石灰岩层为奥陶系上马家沟组,属于可溶盐岩,层厚度厚,一般沿裂隙及
层面发育有溶洞,溶洞密集,多呈网格状、蜂窝状。
吕梁新城体育中心 体育场钢-混凝土组合壳体结构设计
体育场
游泳馆
群众水上活动中心
体育馆
2020年3月26日
主要内容
第一部分 结构综述 第二部分 体育场屋盖优化设计过程 第三部分 体育场屋盖设计成果 第四部分 体育场屋盖结构方案对比
第一部分 结构综述
一、建筑概况
• 吕梁新城体育中心是吕梁市的市级体育 中心。规划建成为体育竞赛、大众健身、 文化表演、休闲娱乐为一体的综合服务 型多功能场所。
体育场
游泳馆
群众水上活动中心
体育馆
场馆
建筑面积(m2) 座数 长度(m) 宽度(m)
体育场
29000
15000 204
160
体育馆
27000
6800 131.6 100
游泳馆
17000
2000 100
70
群众水上运动中心
4500
-
70
35
南北入口
900
-
30
30
附属设施、看台
12000
结构体系 四角落地钢拱与中间大开孔单层组合网壳 四角落地带钢组合边拱的空心壳板混凝土薄壳 四角落地带钢组合边拱的空心壳板混凝土薄壳 四角落地带钢组合边拱的变厚度混凝土薄壳
混凝土薄壳 框架结构
一、建筑概况
• 体育场:建筑面积29000m2, 15000座;
• 建筑平面尺寸: 204mX160m
• 结构安全等级:一级; • 抗震设防类别:乙类; • 设计使用年限:50年; • 结构重要性系数:1.1; • 地基基础设计等级:甲级; • 建筑物的耐火等级:一级;
H:中心点矢高;Ha:长轴矢高;Hb:短轴矢高;β:翻沿倾角; L:翻沿外挑长度;中心开孔形状; 中心开口尺寸;
弹性 弹性 弹性 弹性 0.03
弹性 不屈服 不屈服 弹性 0.03
不屈服 局部屈服 局部屈服 不屈服
0.04
五、基础设计
场地地质条件
地貌单元属于侵蚀堆积河谷区,可划分出两个工程地质区(Ⅰ、Ⅱ区)
体育馆、南大门Ⅱ区,游泳馆、群众水上运动中心和北大门Ⅰ区。
Ⅱ区域为自重湿陷场地,地基湿陷等级为Ⅱ级(中等);
响应, 其中90°风向角为最不利风向角,其中结构的整体位 -0.33
移风振系数 β=1.91和整体内力风振系数β =1.95 。
-0.81 0.20
4)、等效静风荷载
-0.02 -0.10
根据《吕梁体育中心风荷载试验研究报告》中体育场的块平
均风压,乘以风振系数后即可得到各分块的结构等效静力风
荷载。
-0.38
-0.15 -0.09 0.21
-0.62
-0.16
-0.88
w0=0.50kN/m2 (重现期100年),地面粗糙类别:B类
Байду номын сангаас-0.41
2)、体型系数
通过风洞试验获得在典型风向角下的风荷载体型系数。
-0.45
3)、风振分析
-0.49
研究0°~360°(每15 °)风向角,结构在脉动风作用下的
-1.01
最大负温差:-27.4-10=-37.4℃
同时考虑日照时,表面混凝土壳体升温20 ℃ 。
1、材料
三、结构设计条件
混凝土壳面、基础承台、桩都采用C40。 受力筋采用HRB400级、HRB500;分布筋、拉筋等采用HRB335级。 受力钢构件、混凝土中钢骨等采用Q345B。
2、设计荷载
部位 屋盖
荷载类别 恒载
地震
多遇地震 设防烈度 罕遇地震
地震方 向
水平 水平 水平
超越概 率 63% 10%
2~3%
设计采用的主要地震动参数
重现周期 (年)
50 475 2475
地面加速度峰值 (gal)
38.0625 51.3 125
地震影响系数最大值
max 0.087(安评) 0.114(规范) 0.28(规范)
场地特征周期
桩端持力层⑩强风化石灰岩(⑧混合土)
钻孔灌注桩
层序
岩性
桩的极限侧阻力标准 侧阻力后注浆增 桩的极限端阻力 端阻力后注
值 qsik(kPa)
强系数
标准值 qPk(kPa) 浆增强系数
活载/雪荷载 马道恒荷载 马道活荷载
标准值(kN/m2) 1.25(建筑刚性防水)/0.5(建筑吊顶)
0.5/0.35 2.0 0.5
四、抗震性能目标
抗震设防水准 计算方法
多遇地震 反应谱、时程分析法
设防烈度 反应谱
罕遇地震 反应谱、时程分析法
落地拱体
弹性
弹性
不屈服
体育场环梁 体育场肋梁 混凝土壳面 拱脚基础拉梁 结构阻尼比
-0.02
-0.18
-0.36
-0.35
-0.01
0.38
0.35 0.29
-0.34
-0.50
0.40 0.04
0.26
0.30 0.15
-0.21 0.22
-0.38 0.30 0.32
2. 地震作用
二、自然条件
抗震设防烈度: 设计地震分组: 建筑场地类别:
6度(相应地震基本加速度0.05g) 第3组 II类 设计特征周期: 0.45s
溶洞主要分布在游泳馆和群众
水上运动中心区域
961.12
926.30
五、基础设计
桩基础设计
本工程采用钻孔灌注桩基础,并采用后注浆技术。 看台:桩径600mm,桩长10-13m,桩底压浆,单桩竖向承载力1300kN;
桩端持力层⑤卵砾石、⑥混合土
屋盖:桩径1200mm,桩侧、桩底压浆,单桩竖向承载力15000kN;
Tg(s) 0.45 0.45 0.50
3、基本雪压 4、温度荷载
S0=0.35kN/m2 (100年重现期)
根据《吕梁新城体育中心建设项目场地岩土工程勘察报告》(详细勘察)提供的当地
气象资料,极端最高气温39.9℃,极端最低气温-27.4℃。取合拢温度为5~10℃。
最大正温差:39.9-5=34.9℃
体育运动中心体育场工程主体结构施工看台模板及支架施工方案
体育运动中心体育场工程主体结构施工看台模板及支架施工方案(优质方案资料,可直接使用,可编辑,推荐下载)招远市体育馆工程模板工程施工方案一、编制依据1、本工程施工图纸、图纸变更、图纸会审纪要文件2、本工程施工组织设计3、建筑施工扣件式钢管脚手架安全技术规程(JGJ 130-2011 )4、建筑施工安全检查标准(JGJ59-2011)5、《建筑工程施工质量安全验收统一标准》GB50300—20136、《砼结构工程施工质量验收规范》GB50204—20027、《建筑工程施工重大危险源辨识与监控技术规程》DBJ13—20078、《建筑施工高处作业安全技术规范》JGJ80—919、《建筑施工模板安全技术规范》JGJ162—200810、建质[2009]87号文二、工程概况2。
1工程简况:本工程为招远市体育馆,位于山东省招远市文体路以北、春雨路以西招远市新一中院内,建设单位为招远市体育馆筹建办公室,施工单位为中铁十四局集团有限公司.本工程建筑结构形式为钢筋混凝土框架结构加钢结构,主体地上三层,首层平台和内部附属用房采用钢筋混凝土框架结构,楼盖为现浇钢筋混凝土梁板体系,屋盖采用钢结构梭状晶体组合椭球面网格,建筑高度为20。
85米,东西长约105m,南北宽约为85m,总建筑面积10954.9m2。
2.2工程特点概况:本工程结构较为复杂,圆弧形梁和异形模板支设较多,施工放线及模板支设困难较大,主体结构主要为单层构造,不存在标准层,模板周转次数达不到普通建筑周转系数,材料损耗较大。
具体施工难点施工部位为一层外墙及看台模板。
主体一层外墙墙体高度达5.3米,东段局部墙体高度达7。
6米,模板支设时需搭设施工脚手架,提供施工及加固平台.主看台位于二层结构东段,1/Ⅰ-14轴以东交1/Ⅰ—B至1/Ⅰ—Q部位,结构标高从4。
95至15。
4m。
整个看台主要构件包括看台踏步板,看台梯梁,看台斜梁、框梁及框柱等结构构件组成,单跨最大梁长达9.7米,斜梁折梁较多梁截面较大,模板支设最大高度达10。
双曲索拱索网结构体育馆施工组织设计
双曲索拱索网结构体育馆施工组织设计目录一、工程概况及特点 (3)1.工程概况 (3)2.工程特点 (6)二、施工部署 (7)1.施工顺序 (7)2.比赛馆的施工程序 (8)3.双曲钢拱制安方案的选择 (8)4.预应张拉与屋盖结构施工 (9)三、施工准备工作 (10)1. 组织准备 (10)2.技术准备 (10)3.生产准备 (11)四、主要分部分项的施工方法 (12)1.双曲体型建筑施工测量放线 (12)2.基础施工 (13)3.底层施工 (13)4.主体结构施工 (14)5.双曲钢拱的制作与安装 (17)6.斜大墙预应力张拉施工 (18)7.索--拱体系的安装与预应力张拉 (19)8.索网屋面预应力张拉施工 (21)9.索网屋面施工 (24)10.装饰工程 (26)11.架子工程 (27)12.季节性施工措施 (28)五、各项需用量计划 (29)六、各项管理措施 (31)1.保证工程质量措施 (31)2.安全文明施工措施 (34)3.保卫、消防措施 (35)4.场容卫生与环保措施 (36)5.保证工期措施 (36)6.应用推广科技成果,节资、节能 (37)7.工程成本控制措施 (38)[简介]本文主要介绍下沉式的双曲体型体育馆建筑的施工组织设计。
**体育馆比赛馆主体为现浇钢筋混凝土框架结构,屋面为双曲索拱—索网结构。
体育馆因设计新颖,构造独特,结构复杂,特别是复杂的多种预应力张拉综合技术等项新技术、新工艺施工的应用,给编制施工方案、实施方案带来了一定难度。
本施工组织设计编制的施工部署、施工顺序、施工方案、施工方法等各项措施,在历时二年的施工中,得到较好的实施,从而保证了工程按阶段目标、按期、保质交付使用。
该工程在十一届亚运会比赛期间经受了考验。
工程质量、各项专业设备使用功能、技术指标符合设计要求,得到亚运会有关部门的好评。
该工程荣获亚运会工程特别鲁班奖。
一、工程概况及特点1.工程概况**体育馆是第十一届亚运会工程项目之一。
体育场土建施工设计方案
.章丘全民健身中心体育场土建部分施工案目录第一章工程概况1、工程概况2、工程特点3、建设地点与环境特征4、施工条件5、项目管理特点6、总体应对构想7、总体要求及对策第二章施工部署1、施工准备2、施工原则3、项目管理总体安排4、工程进度控制安排与资金安排5、主要转材料投入第三章前期准备及辅助设施工程1、前期准备2、现场情况3、平面布置4、现场排水系统5、施工用电计划6、主要施工机械7、临时设施搭设8、现代管理设备配置第四章施工组织与劳动力投入、管理技术、目标管理措施1、组织管理机构建制2、明确项目各管理阶段的任务3、项目部管理目标措施与任务第五章工程测量与施工放线1、工程测量特点2、工程测量案3、测量放线的基本要求4、施工测量前的准备工作5、测量、计量、通讯设备仪表计划表6、定位放线7、楼层轴线控制8、标高控制9、精度要求第六章体育场测量案1、概况2、理解设计图纸、确定关键轴线控制网3、校核设计图纸尺寸4、放线法选择和数据计算5、放线测量步骤第七章主体结构主要施工法1、土工程2、钢筋工程3、模板施工与保证措施4、混凝土工程5、土回填6、砌体工程第八章成品保护1、成品保护职责2、成品保护法第一章工程概况1、工程概况1.1气象、地理条件、建设场地的工程地址条件本地区最冷月平均温度1.8℃, 气候子区为寒冷B区。
建筑抗震设防烈度6度。
1.2公共设施和交通运输条件本项目位于章丘市体育公园区,该区域围市政设施正在逐步建设完善。
规划中章丘市体育公园区南面为唐山路。
总体上,市政管线的接入位置和向均在明堂街一侧。
公园园区北侧为福泰路,西侧为世纪西路,体育场与三条路均有较便捷的联系。
1.3建设项目规模1.3.1本项目体育场为举办地性、群众性运动会的小型丙级体育场。
本项目建设规模为21000座。
南北长259米,东西宽为217米,呈椭圆形,总建筑面积25713m²。
包括比赛场地、观众看台、观众用房、运动员用房、竞赛管理用房、新闻媒介用房、计时计分用房、广播电视用房、技术设备用房、场馆运营用房等。
国家体育馆地上型钢柱(梁)砼方案

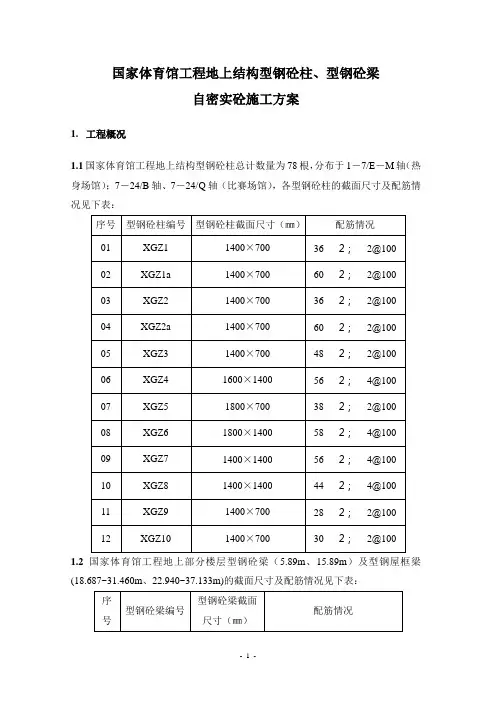

国家体育馆工程地上结构型钢砼柱、型钢砼梁自密实砼施工方案1.工程概况1.1国家体育馆工程地上结构型钢砼柱总计数量为78根,分布于1-7/E-M轴(热身场馆);7-24/B轴、7-24/Q轴(比赛场馆),各型钢砼柱的截面尺寸及配筋情况见下表:3622@1006022@1003622@1006022@1004822@1005624@1003822@1005824@1005624@1004424@1002822@1003022@1001.2国家体育馆工程地上部分楼层型钢砼梁(5.89m、15.89m)及型钢屋框梁(18.687~31.460m、22.940~37.133m)的截面尺寸及配筋情况见下表:728+112;728+12012@100528+120;528+12012@100932+212;93212@100(6)928+212;92812@100(6)725;625+11612@100(4)428+120;428+12012@100425+120;425+12012@100528+220;928+12012@100425+120;625+12010@100 728;628+12012@100(4)528+220;1128;12@100725;625+12012@100(4)928;828+12012@100(4)625;625+12012@100(4)928;92812@1001032;103212@100(4)728;628+11612@100(4)628;62812@100(4)725;625+11612@100(4)525;82812@100(4)625;62512@100(4)828;82812@100(4)425+120;425+12012@100625;52512@100(4)1.3砼工程量统计见下表:砼方量()2.砼施工方法的选择2.1型钢砼柱采用传统的泵送砼结合人工振捣的施工方法在施工过程中存在极大的施工难度,不易保证砼施工质量,具体表现一下几个方面:①32),主筋间距小(最小间距为3㎜),箍筋、拉钩密集,这些都给砼浇筑带来极大的影响,主要体现在下灰困难、粗骨料难以顺利下沉,振捣棒几乎无法插入,容易造成漏振,很难保证砼浇灌密实。
浅析大体积混凝土夏季浇筑入模温度控制措施

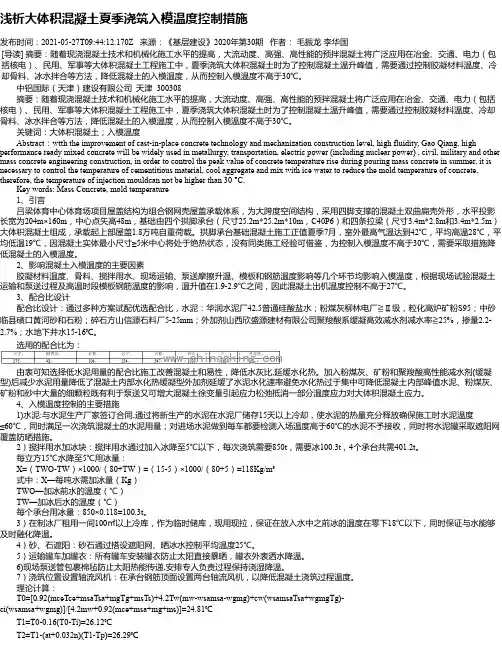

浅析大体积混凝土夏季浇筑入模温度控制措施发布时间:2021-05-27T09:44:12.170Z 来源:《基层建设》2020年第30期作者:毛振龙李华国[导读] 摘要:随着现浇混凝土技术和机械化施工水平的提高,大流动度、高强、高性能的预拌混凝土将广泛应用在冶金、交通、电力(包括核电)、民用、军事等大体积混凝土工程施工中,夏季浇筑大体积混凝土时为了控制混凝土温升峰值,需要通过控制胶凝材料温度、冷却骨料、冰水拌合等方法,降低混凝土的入模温度,从而控制入模温度不高于30℃。
中铝国际(天津)建设有限公司天津 300308摘要:随着现浇混凝土技术和机械化施工水平的提高,大流动度、高强、高性能的预拌混凝土将广泛应用在冶金、交通、电力(包括核电)、民用、军事等大体积混凝土工程施工中,夏季浇筑大体积混凝土时为了控制混凝土温升峰值,需要通过控制胶凝材料温度、冷却骨料、冰水拌合等方法,降低混凝土的入模温度,从而控制入模温度不高于30℃。
关键词:大体积混凝土;入模温度 Abstract:wtth the improvement of cast-in-place concrete technology and mechanization construction level, high fluidity, Gao Qiang, high performance ready mixed concrete will be widely used in metallurgy, transportation, electric power (including nuclear power) , civil, military and other mass concrete engineering construction, in order to control the peak value of concrete temperature rise during pouring mass concrete in summer, it is necessary to control the temperature of cementitious material, cool aggregate and mix with ice water to reduce the mold temperature of concrete, therefore, the temperature of injection mouldcan not be higher than 30 °C. Key words: Mass Concrete, mold temperature 1、引言吕梁体育中心体育场项目屋盖结构为组合钢网壳屋盖承载体系,为大跨度空间结构,采用四脚支撑的混凝土双曲扁壳外形,水平投影长宽为204m×160m,中心点矢高48m,基础由四个拱脚承台(尺寸25.2m*25.2m*10m,C40P6)和四条拉梁(尺寸3.4m*2.8m和3.4m*2.5m)大体积混凝土组成,承载起上部屋盖1.8万吨自重荷载。
钢结构体育馆及文化公园建设项目施工总平面布置方案

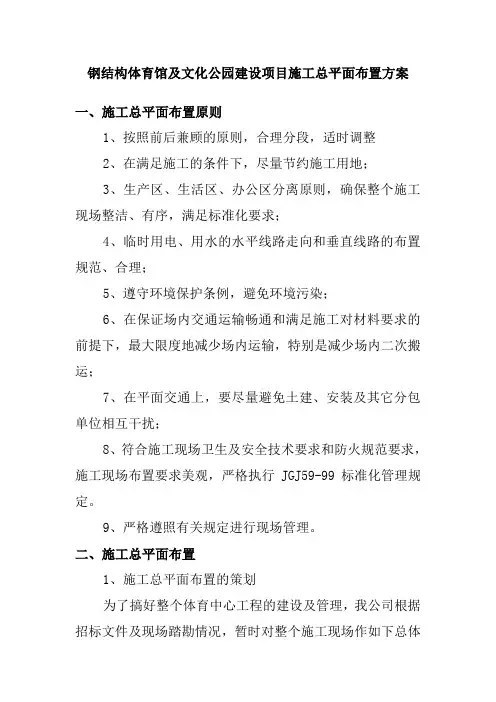

钢结构体育馆及文化公园建设项目施工总平面布置方案一、施工总平面布置原则1、按照前后兼顾的原则,合理分段,适时调整2、在满足施工的条件下,尽量节约施工用地;3、生产区、生活区、办公区分离原则,确保整个施工现场整洁、有序,满足标准化要求;4、临时用电、用水的水平线路走向和垂直线路的布置规范、合理;5、遵守环境保护条例,避免环境污染;6、在保证场内交通运输畅通和满足施工对材料要求的前提下,最大限度地减少场内运输,特别是减少场内二次搬运;7、在平面交通上,要尽量避免土建、安装及其它分包单位相互干扰;8、符合施工现场卫生及安全技术要求和防火规范要求,施工现场布置要求美观,严格执行JGJ59-99标准化管理规定。
9、严格遵照有关规定进行现场管理。
二、施工总平面布置1、施工总平面布置的策划为了搞好整个体育中心工程的建设及管理,我公司根据招标文件及现场踏勘情况,暂时对整个施工现场作如下总体策划。
(1)施工现场采用彩钢板围墙全封闭式管理,避免对周围产生不利影响,减少对周边居民的干扰。
(2)将临建设施、搅拌用地、加工车间等占地使用期较长的临时设施,布置在周围规划中绿化用地范围内,尽量不占用体育中心附属设施,外装修基本结束后开始总平施工。
(3)临建生活区布置在体育中心北侧预留用地上,办公区设置在体育场南侧空地上,与生产区分开布置,减少生产区对办公区、生活区的影响。
(4)为了保证现场总平面布置的合理性及适用性,按结构施工阶段、装饰施工阶段、总平施工阶段的不同特点及各分包商进场时间,在办公区、生活区不变的原则下,分阶段及时调整、规划生产区的总平面布置。
(5)为了保证各类资源、机械、车辆进出交通及生产区材料运输、人员通行的便利,尽量利用总平规划设置施工道路,减少工作量,道路设置详见总平面布置图。
2、现场围墙、大门总平面布置围墙采用240厚M7.5机制砖,M5混合砂浆砌筑,围墙高度2.5米,内外粉刷20厚1:2水泥砂浆,白灰罩面。
山西五建集团有限公司第十工程公司_企业报告(业主版)
TOP2
苗木-山西五建集团有限公司第十 工程公司-五台山台怀镇征拆村庄 环境治理及生态修复项目采购+1 山西九加一生态环境治理股份有 限...
山西九加一生态环 境治理股份有限公 司
TOP3
石材-山西五建集团有限公司第十 工程公司-五台山台怀镇征拆村庄 环境治理及生态修复项目采购+ 山西特达建设工程有限公司中标 结果...
山西淳景贸易有限 公司
TOP8
其他材料-山西五建集团有限公司 第十工程公司五台山台怀镇征拆 村庄环境治理及生态修复项目采 购(西沟、营坊)+山西淳景贸易 有限...
目标单位: 山西五建集团有限公司第十工程公司
报告时间:
2023-08-25
报告解读:本报告数据来源于各政府采购、公共资源交易中心、企事业单位等网站公开的招标采购 项目信息,基于招标采购大数据挖掘分析整理。报告从目标单位的采购需求、采购效率、采购供应 商、代理机构、信用风险 5 个维度对其招标采购行为分析,为目标单位招标采购管理、采购效率 监测和风险预警提供决策参考;帮助目标单位相关方包括但不限于供应商、中介机构等快速了解目 标单位的采购需求、采购效率、采购竞争和风险水平,以辅助其做出与目标单位相关的决策。 报告声明:本数据报告基于公开数据整理,各数据指标不代表任何权威观点,报告仅供参考!
平均节支率
最新体育馆大跨度钢结构屋盖的结构设计
精品资料体育馆大跨度钢结构屋盖的结构设计........................................体育馆大跨度钢结构屋盖的结构设计【摘要】进入二十一世纪以来,在经济持续不断发展的过程中,建筑行业也进入到了一个蓬勃发展的时期,期间涌现出了各种不同的新兴建筑结构和新型工程设备,这类新兴技术和新型设备的应用,对于现代建筑工程结构性能的提升带来了巨大的便利。
如大跨度钢结构结构,该结构形式为大空间建筑结构的修建提供了更好的技术支持,本篇文章主要对某体育馆的大跨度钢结构屋盖设计进行了全面详细的阐述,从而对其中的关键环节进行了全面的计算,以期为其他大跨度钢结构建筑修建提供参考。
【关键词】钢管桁架;立体桁架;相贯节点大跨度钢结构是建筑行业不断发展过程中出现的一种极为优秀的建筑结构形式,该建筑结构形式自身所具有的结构性能能够为开阔性空间提供极为良好的结构支撑,避免结构出现各种不同的质量问题。
在大跨度钢结构实际施工的过程中,最为重要的便是对大跨度转换立体桁架计算、拱型倒三角形钢管桁架计算、构造处理、节点设计等几个方面。
下文主要针对体育馆大跨度钢结构屋盖结构设计进行了全面详细的阐述。
0.工程概况某体育馆建筑平面呈八角形,由65.4m×67.2m 矩形切角而成,地上三层,一层地下室。
地下室用作羽毛球馆、乒乓球室、健身房等体育训练用房及设备间。
一层局部为门厅及休息室,其余均不设楼板,以形成地下室大空间训练用房。
二层是由篮球赛场、看台、舞台等组成大空间运动馆,看台下夹层为办公室、会议室及休息室等。
三层和局部四层为休息室、灯光音响控制室及机房。
室内座位为3000 座。
屋盖结构横向由不等高三跨组成,中间主跨跨度33.6m,为一拱形倒三角形钢管桁架,凸出屋顶4.5m;两侧低跨为跨度15.9m 的斜屋面,坡度5%,采用网架结构;屋盖周边纵向柱距8.4m。
屋盖内无柱支承,在轴设一转换立体桁架,其上弦作为钢管桁架支座,下弦为网架屋面支座,立体桁架在轴间跨度为42.0m。
山西体育中心主体育场钢结构安装工程关键技术
山西体育中心主体育场钢结构安装工程关键技术摘要:对安装过程中的(1)土建基础柱脚定位偏差纠偏(2)钢管高空焊接接头间隙过大处理(3)管内积水结冰爆管(4)相贯口管空中就位(5)整体同部卸载(6)建测控网等关键技术的有效实施;通过合理施工流程,确保了工程质量、安全和进度。
1.工程概况山西体育中心位于山西省太原市晋源区中南部,占地1237亩。
设有60000座主体育场8000座主体育馆3000座游泳跳水馆、综合训练馆1500座自行车馆各一个和训练基地等配套工程设施(见图1)。
图1 山西体育中心整体效果图主体育场融合了灯笼、大鼓与剪纸等元素。
整体造型如大鼓,浑圆敦厚,气质淳朴,大气磅礴。
将灯笼的编织手法巧妙地运用到主体育场的幕墙结构体系(主体钢结构)中,提取山西地方剪纸艺术的图案加以抽象化运用,以‘中国红’为主色调,以透明阳光板来模拟剪纸的图底关系,通过随机组合来形成表皮肌理。
将山西的地方建筑文化内蕴延伸到现代建筑中,显得生动灵活,妙趣盎然,富有韵律。
主体育场的上部为空间管桁架钢结构罩棚(见图2),呈弧形状,东西高、南北低。
罩棚外边缘南北向最长处293m,东西向最宽275m。
罩棚最宽处68m,最窄处约49m,罩棚最高点离地面约55.45m。
悬挑长度最大为52m,最小为34,7m桁架根部最大高度7.8m,根部高度5m。
各榀桁架内支座间距约26m。
图2 体育场罩棚钢结构模型图2 体育场罩棚钢结构模型立体主桁架为倒三角变截面桁架(见图3),由立面支撑倾斜段、肩部弧形段(下设V形撑)和顶面悬挑段三部分组成,桁架单榀最重达116t。
主桁架截面尺寸最宽处达7.8m×5.0m最大管直径为φ610*45,单件最大起吊重量为52吨。
V形撑钢管最大为Φ651*35,最长约9.9m,重约5.4t环桁架分四弦杆和三弦杆两种形式,最大截面尺寸为4.5m×2.5m。
内环桁架与中环桁架断面为四边形,外环桁架与边桁架断面为三角形,单榀最重约25t。
山西体育中心建筑设计
山西体育中心建筑设计卫晓东【摘要】Combining with the project situation of Shanxi Sports Center, this paper described to it from planning land use, design concept, function division, shape-designing, traffic organization and other aspects, and through the function design of auxiliary space, so as to meet the demand of mass sports activities.%结合山西体育中心工程概况,从规划用地、设计理念、功能分区、造型设计、交通组织等方面对其进行了叙述,并通过辅助空间的多功能设计,从而满足群众体育活动的需求。
【期刊名称】《山西建筑》【年(卷),期】2012(038)034【总页数】2页(P22-23)【关键词】体育建筑;设计理念;功能;体育文化【作者】卫晓东【作者单位】山西省华城建筑设计公司,山西太原030013【正文语种】中文【中图分类】TU245山西地处黄河中游,是中华民族的摇篮,也是中华民族文化的发祥地之一。
在这古老的文化源泉里,也孕育出丰富多彩的体育文化。
勤劳聪慧的祖先,采用石雕、砖雕、陶制、泥塑、壁画等形式记载下多彩多姿的体育形象,反映出体育的发生和发展进程,形象逼真地记载着源远流长的山西古代体育发展史。
建国以来,尤其是改革开放以来,随着国家经济的持续发展和中部崛起战略的提出,和着山西扩大对外开放的步伐,体育的现代化高速发展步入了产业化的范畴。
体育场馆已成为了各个地区的名片和重要标志,而各种大型赛事也被世界公认为是凝聚人心、加速城市建设或改变城市面貌的助力器,南非前总统曼德拉名言“体育有改变世界的力量”是为佐证。
