工程施工技术交底记录

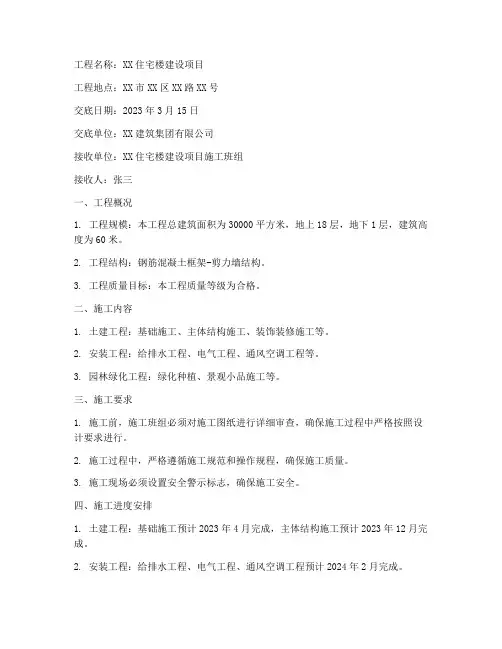

工程施工交底记录范例

工程名称:XX住宅楼建设项目工程地点:XX市XX区XX路XX号交底日期:2023年3月15日交底单位:XX建筑集团有限公司接收单位:XX住宅楼建设项目施工班组接收人:张三一、工程概况1. 工程规模:本工程总建筑面积为30000平方米,地上18层,地下1层,建筑高度为60米。
2. 工程结构:钢筋混凝土框架-剪力墙结构。
3. 工程质量目标:本工程质量等级为合格。
二、施工内容1. 土建工程:基础施工、主体结构施工、装饰装修施工等。
2. 安装工程:给排水工程、电气工程、通风空调工程等。
3. 园林绿化工程:绿化种植、景观小品施工等。
三、施工要求1. 施工前,施工班组必须对施工图纸进行详细审查,确保施工过程中严格按照设计要求进行。
2. 施工过程中,严格遵循施工规范和操作规程,确保施工质量。
3. 施工现场必须设置安全警示标志,确保施工安全。
四、施工进度安排1. 土建工程:基础施工预计2023年4月完成,主体结构施工预计2023年12月完成。
2. 安装工程:给排水工程、电气工程、通风空调工程预计2024年2月完成。
3. 装饰装修工程:预计2024年3月完成。
4. 园林绿化工程:预计2024年4月完成。
五、施工注意事项1. 施工过程中,严格控制原材料、半成品、成品的质量,不合格品不得使用。
2. 施工过程中,注意保护施工现场的环保,不得随意堆放垃圾,及时清理施工垃圾。
3. 施工过程中,加强施工现场的安全管理,确保施工人员的人身安全。
4. 施工过程中,加强与监理单位的沟通与协调,确保施工进度和质量。
六、技术交底1. 施工班组负责人要对施工人员进行技术交底,确保施工人员掌握施工技术要求。
2. 施工过程中,严格按照施工图纸和施工规范进行施工,发现问题及时上报。
3. 施工过程中,对关键技术节点进行重点监控,确保施工质量。
七、验收标准1. 土建工程:按照《建筑工程施工质量验收统一标准》GB 50300-2013进行验收。
2. 安装工程:按照《建筑工程施工质量验收统一标准》GB 50300-2013进行验收。
施工技术交底记录3篇

施工技术交底记录第一篇:混凝土浇筑技术交底记录时间:20XX年X月X日地点:xxx工地施工单位:xxx有限公司施工项目:xxx总承包:xxx有限公司监理单位:xxx有限公司参与人员:施工:xxx(工长)、xxx(工人)、xxx(工人)监理:xxx(监理工程师)总承包:xxx(项目经理)交底内容:1. 在浇筑混凝土前,必须按照设计要求进行排版和标高,并做好基础检查。
2. 混凝土施工应根据设计要求配制材料,并在施工前进行试配。
3. 混凝土浇筑前,必须预埋好隐蔽工程,如电缆、排水管等。
4. 混凝土浇筑必须按照设计要求进行,严禁违规操作,如施工过程中添加水泥或水等。
5. 混凝土浇筑要均匀,不允许产生空鼓、夹层等现象,必要时可以采用振捣机进行振捣。
6. 混凝土浇筑结束后,必须及时养护,防止出现龟裂、渗水等现象。
交底结果:1. 工长和工人听取了交底内容,并表明会按照要求进行施工。
2. 监理工程师对交底内容进行确认,并提出了建议,施工方予以接受。
3. 项目经理与施工方进行沟通,协商好各项细节,确保施工质量。
4. 双方签字确认交底结果,并进行记录,以备查验。
第二篇:电气安装技术交底记录时间:20XX年X月X日地点:xxx工地施工单位:xxx有限公司施工项目:xxx总承包:xxx有限公司监理单位:xxx有限公司参与人员:施工:xxx(工长)、xxx(电工)、xxx(电工)监理:xxx(监理工程师)总承包:xxx(项目经理)交底内容:1. 在电气安装前,必须根据设计要求制定详细的施工方案,包括制图、标准、材料等。
2. 应根据国家电气安全规定进行电气线路的规划和布线,具体安装方法和材料每个环节都要符合国家规定和要求。
3. 安装电器设备前,必须对现场环境进行评估并保证符合设备安装和使用要求。
4. 电气安装应根据设计要求和现场环境进行合理的安放,准确无误地确定电器和设备的安装位置和高度。
5. 电气线路应进行验电,确保符合电气安全要求。
工程施工技术交底记录详解

工程施工技术交底记录详解施工单位:XXX建设工程有限公司工程名称:XXX项目施工工程地点:XXX市XXX区工程负责人:XXX施工技术交底人:XXX一、施工单位概况XXX建设工程有限公司成立于2005年,专业从事建筑工程施工和设计,已经承接了多项大型项目,并取得了较好的施工业绩。
公司拥有一支专业的施工团队和优秀的管理团队,保证了项目的顺利进行和质量的保证。
二、项目概况1. 项目名称:XXX项目2. 项目地址:XXX市XXX区3. 项目概况:本项目为一座多功能商业综合体,建筑面积约为XXX平方米,包括商场、办公楼等多个功能区域,为提高项目品质,公司将严格按照设计图纸和相关规范进行施工。
三、施工技术要求1. 施工图纸:施工单位应仔细研读设计图纸,了解项目的各个施工要求,确保施工按照设计图纸进行。
2. 施工人员要求:施工单位应安排具有丰富施工经验的负责人员,保证施工质量和进度。
3. 安全措施:施工单位应制定详细的安全计划和应急预案,保证施工过程中的安全。
4. 施工材料:施工单位应采用符合国家标准的建筑材料,确保施工质量。
5. 施工工艺:施工单位应严格按照相关规范和要求进行施工,确保每一个工序的质量。
6. 环保要求:施工单位应合理利用资源,减少对环境的污染,为环保贡献一份力量。
7. 施工进度:施工单位应根据项目计划制定合理的施工进度表,保证项目按期完成。
四、施工技术交底内容1. 基础施工:根据设计要求,采用桩基础,确保地基承载力的可靠性。
桩基础施工应符合相关规范,确保桩的质量和强度。
2. 主体结构施工:采用混凝土框架结构,主体结构施工应按照设计要求进行,确保结构的稳定和安全。
3. 外立面施工:外立面采用幕墙设计,施工过程中要注意幕墙的密封性和防水性,确保建筑外立面的美观和耐久。
4. 室内装修施工:根据设计要求,采用环保材料进行室内装修,保证室内空气质量和施工质量。
5. 设备安装:项目包括空调、给排水、电气等设备,施工单位应根据设计要求进行设备安装,确保设备正常运行。
市政工程施工技术交底记录

市政工程施工技术交底记录日期:xxxx年xx月xx日地点:工地办公室参会人员:1. 施工队负责人: 张xx2. 工程监理: 王xx3. 施工人员: xxx会议内容:1.工程概述:1.1 项目名称:xx市政工程项目1.2 工程地点:xx市xx区1.3工程范围:包括道路路基、排水系统、绿化带等1.4 工程计划开始时间:xxxx年xx月xx日1.5 工期:预计完成时间为xx个月1.6项目目标:按照设计要求,完成高质量的市政工程建设2.安全工作:2.1强调施工现场的安全重要性,所有人员必须严格遵守安全操作规程2.2工作人员需佩戴相应的劳动保护用品,并参与培训和应急演练2.3督促所有参与施工的方面建立完善的安全管理制度,并不断改进3.工程进度安排:3.1工程各个部分的施工顺序及优先级3.2工期计划安排,确保按时完成3.3工程进度监控与报告,及时调整施工计划4.施工过程要点:4.1施工必须符合施工图纸要求,不得擅自更改设计4.2施工过程中需对土方开挖、回填、压实、排水等进行严格控制4.3混凝土浇筑时需注意质量控制,确保强度、密实度和外形等要求4.4钢筋安装时需按照规范进行,确保固定牢固4.5绿化带施工时需选择适合当地气候和土壤条件的植物,并按照相应的养护要求进行管理5.质量控制:5.1强调对施工过程中的关键环节进行质量控制,如土方、混凝土等5.2采用严格的质量检测方法,确保工程质量符合设计要求5.3对施工方进行现场技术指导,确保工艺操作正确5.4根据工程图纸和规范要求,建立质量控制计划,并监督执行6.环境保护:6.1施工期间要合理配置施工设备6.2施工完毕后要进行环境清理,并做好土壤修复等相关工作6.3对占用的道路、人行道等进行恢复,确保无影响通行7.沟通协调:7.2在施工过程中及时报告和解决工程问题,确保施工的顺利进行7.3尊重和保护当地居民利益,积极沟通解决产生争议的问题会议总结:本次技术交底会议重点就施工工期安排、安全工作、质量控制、环境保护等方面进行了交流,并明确了施工队和监理、设计等各方的责任。
施工技术交底记录

施工技术交底记录一、工程概述本次施工的项目为具体项目名称,位于项目地点。
该项目包括具体施工内容,如建筑物的结构、层数、建筑面积等。
施工的目的是为了满足使用需求或功能要求,确保工程质量和安全,按时完成施工任务。
二、施工准备1、技术准备施工前,技术人员应熟悉施工图纸,进行图纸会审,编制施工方案和技术交底。
对施工人员进行技术培训,使其了解施工工艺和质量要求。
2、材料准备根据施工图纸和施工进度计划,提前准备好所需的材料,如列举主要材料名称、规格、数量等。
材料应符合设计要求和相关标准,并有质量证明文件。
3、机具准备配备齐全所需的施工机具,如列举主要机具名称、型号、数量等,并对机具进行检查和调试,确保其性能良好,能够正常使用。
4、现场准备清理施工现场,平整场地,修筑临时道路和排水设施。
设置测量控制点,进行测量放线,确定建筑物的位置和标高。
三、施工工艺流程1、施工工序 1 的名称(1)操作要点详细描述该工序的操作方法和注意事项,如具体操作步骤、控制参数等。
(2)质量标准明确该工序的质量验收标准,如允许偏差、检验方法等。
2、施工工序 2 的名称……四、质量控制措施1、建立质量管理体系成立质量管理小组,明确各成员的职责和分工,制定质量管理制度和质量目标。
2、加强原材料和构配件的质量控制对进场的原材料和构配件进行严格检验,不合格的材料不得使用。
3、加强施工过程的质量控制严格按照施工工艺流程和质量标准进行施工,每道工序完成后进行自检、互检和专检,合格后方可进行下一道工序。
4、加强成品保护制定成品保护措施,对已完成的部分进行保护,防止受到损坏。
五、安全注意事项1、建立安全管理制度制定安全生产规章制度和操作规程,落实安全生产责任制。
2、加强安全教育培训对施工人员进行安全教育培训,提高其安全意识和操作技能。
3、做好安全防护措施施工现场设置安全警示标志,为施工人员配备必要的安全防护用品,如安全帽、安全带等。
4、加强机械设备的安全管理定期对机械设备进行检查和维护,确保其安全运行。
混凝土工程施工技术交底记录

混凝土工程施工技术交底记录日期:XXXX年XX月XX日地点:工地施工现场主持人:XXX参会人员:施工队伍全体成员一、施工前准备工作1.1施工方案交底1)根据项目要求及相关规范要求,施工方案应包括混凝土配合比设计、浇筑施工工艺、施工设备选择等内容。
2)施工方案应由专业技术人员编制,并提交给相关部门审批。
3)施工方案应向全体参与施工的工人进行详细交底,并强调操作规程和安全事项。
1.2设备与工具准备1)确保施工所需要的设备、工具齐全,并进行运输、存放有序。
2)设备和工具应符合相关国家标准,并定时进行检查和维护,确保安全可靠。
3)对于初次投入使用的设备和工具,应进行实地演练,确保施工人员能够正确使用。
1.3施工场地准备1)清理施工场地,清除障碍物,并确保场地平整、无积水。
2)设立施工安全警示标志,并设置必要的警示牌。
3)准备好必要的施工模板和支撑材料,并进行检查,确保质量合格。
4)为工人提供充足的安全防护用品,并进行相应培训,确保工人在施工过程中的安全。
二、混凝土浇筑工艺交底2.1混凝土配合比设计1)混凝土配合比设计应符合相关规范和设计要求。
2)配合比设计应详细交底给施工人员,包括各种材料的种类、用量、调配方式等。
2.2混凝土浇筑工艺1)浇筑前,应进行现场检查,并保证模板安装牢固、板面规整。
2)确保施工现场有足够的混凝土供应,并具备混凝土搅拌设备的完好性。
3)根据混凝土的性质和施工要求,确定浇筑方式和施工工艺。
4)浇筑过程中,按照设计要求控制浇筑高度和浇筑速度,确保混凝土浇筑质量。
5)施工工艺应注意混凝土的初凝时间和终凝时间,避免浇筑不及时或过早浇筑。
6)混凝土浇筑完成后,对其进行整平、振捣、抹光等处理,确保混凝土表面平整光滑。
三、施工现场安全交底3.1个人安全意识培养1)施工现场工人应具备必要的安全培训,掌握基本的安全操作知识和技能。
2)提高工人对危险因素的辨识能力,加强安全意识培养。
3.2安全规章制度交底1)全体施工人员应熟悉并遵守施工现场的安全规章制度。
技术交底10施工技术交底记录
技术交底10施工技术交底记录日期:YYYY年MM月DD日项目名称:XXX施工项目施工技术交底的目的是确保施工人员了解工程要求、施工工艺、质量标准和安全措施,提高施工质量并保证施工安全。
本次施工技术交底记录将按照以下内容进行记录。
1.工程概况本项目位于XXX地区,涉及到的工程包括XXX、XXX等,总建筑面积为XXX平方米。
工程负责人为XXX,负责施工的班组人员为XXX。
2.施工工艺交底2.1施工流程针对本项目的施工流程,包括基础工程、主体结构、装饰装修等方面的施工过程进行详细说明。
(例如:基础工程包括地基处理、桩基施工等;主体结构包括混凝土浇筑、钢结构安装等;装饰装修包括墙面处理、水电综合管线敷设等。
)2.2施工工艺要求根据施工图纸、标准规范等文件,详细说明各个施工工艺的要求和操作步骤。
(例如:混凝土浇筑要求按照施工图纸要求进行浇筑,严格控制混凝土坍落度和浇筑速度;钢结构安装要求按照设计要求进行构件配对和连接,采取安全措施,确保施工过程中的人员安全。
)2.3施工质量标准根据相关标准和规范,解释并明确各个施工过程中的质量标准。
3.安全措施交底3.1安全操作规程根据国家和地方的安全生产标准和规范,详细说明施工现场的安全操作规程。
(例如:高空作业要求佩戴安全帽和安全带,必须有专人监护;施工机械操作要求按照操作手册进行,严禁未经培训人员操作。
)3.2安全设施要求详细说明施工现场的安全设施要求,包括警示标识、安全网等。
(例如:施工现场应设置安全警示标识,标明禁止通行和危险区域;在高空作业区域要设置防护网,防止坠落。
)3.3突发事件应急处理4.培训和签字确认在交底会上,确保施工人员充分理解交底内容并提供机会解答疑惑,最后进行签字确认。
以上是本次技术交底记录的具体内容,以便施工人员全面了解工程要求和施工流程,提高施工质量和安全水平。
施工现场安全技术交底记录模板
一、工程名称:二、工程地点:三、交底时间:四、交底内容:1. 工程概况(1)工程规模、结构形式、施工工艺等;(2)施工现场布置、施工进度安排等;(3)施工中可能存在的安全隐患及预防措施。
2. 安全生产责任制(1)明确各级人员的安全职责;(2)落实安全生产责任制,确保施工安全。
3. 安全防护措施(1)施工现场安全防护设施设置;(2)施工现场安全警示标志设置;(3)施工现场安全通道、消防通道设置;(4)施工现场临时用电、临时用水、临时消防等设施的安全要求。
4. 施工现场作业安全要求(1)高处作业安全要求:1)高处作业人员必须佩戴安全带,并确保安全带连接可靠;2)高处作业时,作业人员必须正确使用安全防护设施,如脚手架、防护网等; 3)高处作业时,严禁酒后作业、疲劳作业;4)高处作业时,作业人员必须听从指挥,遵守操作规程。
(2)垂直运输安全要求:1)垂直运输设备必须定期检查、维护,确保设备安全可靠;2)垂直运输作业人员必须经过专业培训,持证上岗;3)垂直运输作业时,严禁超载、超速;4)垂直运输作业时,必须遵守操作规程,确保安全。
(3)机械设备安全要求:1)机械设备必须定期检查、维护,确保设备安全可靠;2)机械设备操作人员必须经过专业培训,持证上岗;3)机械设备操作时,必须遵守操作规程,确保安全。
5. 施工现场消防安全要求(1)施工现场必须设置消防设施,并定期检查、维护;(2)施工现场禁止使用明火,严禁吸烟;(3)施工现场易燃、易爆物品必须妥善保管,严禁随意堆放;(4)施工现场发生火灾时,必须立即报警,并采取有效措施进行扑救。
6. 应急预案(1)明确施工现场各类事故的应急处置流程;(2)制定应急预案,确保事故发生时能够迅速、有效地进行处置。
五、交底人:六、记录人:七、备注:1. 本记录作为施工现场安全技术交底的重要依据,必须认真执行;2. 施工过程中,如遇特殊情况,应及时调整安全技术交底内容;3. 本记录一式两份,交底人和记录人各执一份。
施工技术交底记录
施工技术交底记录日期:xxxx年xx月xx日地点:xxxx工地参与人员:施工方代表A先生,施工方代表B先生,技术负责人C先生一、项目背景和目标1.项目背景:本项目为xxxx工程,主要包括建造一座xxxx的建筑物,工程总面积xxx平方米,建筑高度xx米。
项目采用xxxx结构体系,主要施工内容包括基坑开挖、地基处理、主体结构施工、室内装修等。
2.项目目标:(1)按照设计图纸和相关规范要求,建造一座符合功能和美观要求的建筑物。
(2)保证施工过程的安全性和质量可控性,确保工期的合理安排和进度。
二、施工组织及管理1.施工方案:(1)基础工程:按照设计要求,进行基坑开挖、地基处理等工程。
(2)主体结构:按照设计图纸,采用xxx材料进行施工。
(3)室内装修:根据设计要求,进行室内墙体、地面的装修工程。
2.施工人员组织:(1)根据施工进度和施工工序的需要,合理组织施工人员,确保施工进度。
(2)设立相关的安全管理人员和技术负责人,负责施工现场的安全和质量管理。
三、施工过程1.基础工程交底:施工方代表A先生详细介绍了项目的基础工程,包括基坑开挖、地基处理等。
A先生强调了施工过程中的安全注意事项,包括基坑的防护、地基处理中的技术要求等。
2.主体结构交底:施工方代表B先生介绍了主体结构的施工工艺和注意事项。
B先生重点强调了施工时的安全措施,包括搭设安全网、悬挑施工时的防护措施等。
3.室内装修交底:技术负责人C先生详细介绍了室内装修工程的施工方法和要点。
C先生强调了装修中的质量要求,包括墙面平整度、瓷砖贴附等。
四、质量控制和安全管理1.质量控制:(1)施工质量验收:按照设计要求和相关规范,对施工过程进行质量把关,确保符合验收标准。
(2)质量追踪:对主要工序进行质量追踪,及时发现和解决质量问题。
2.安全管理:(1)安全教育:组织施工人员进行安全教育培训,提高安全意识。
(2)安全检查:定期进行施工现场的安全检查,及时处理隐患。
技术交底施工技术交底记录
技术交底施工技术交底记录一、交底目的技术交底是指在施工现场,施工单位对各岗位工人进行相关技术和安全操作的交底,以确保工人了解和掌握施工技术要求,提高工作效率和施工质量,同时保障工人的人身安全。
二、交底内容1.交底施工技术2.施工工艺流程和要求3.使用的设备、工具和材料以及其正确使用方法4.安全措施和操作规程5.安全事故案例和应急处理方法6.施工质量要求和验收标准7.相关技术规范和施工图纸要求三、交底方式1.集中交底:由技术负责人组织,将相关工人集中在一起进行交底,通过口头讲解和演示操作的方式进行。
2.个别交底:对于一些特殊岗位或任务,可以对相关工人进行个别交底,根据实际情况确定时间和地点,进行针对性的讲解和操作演示。
3.书面交底:将交底内容编写成文档,由相关负责人进行签字确认,作为交底记录保存。
日期:XXXX年XX月XX日地点:XXXX施工现场施工部位:XXXX工程交底人员:参与人员:岗位工种姓名交底内容:1.XXXX岗位工人需掌握的施工技术和要求,包括XXXXX。
2.XXXX岗位工人需了解的施工工艺流程和要求,包括XXXXX。
3.使用的设备、工具和材料以及其正确使用方法,包括XXXXX。
4.安全措施和操作规程,包括XXXXX。
5.安全事故案例和应急处理方法,包括XXXXX。
6.施工质量要求和验收标准,包括XXXXX。
7.相关技术规范和施工图纸要求,包括XXXXX。
交底方式:(根据实际情况填写交底方式,例如集中交底、个别交底或书面交底)记录人:XXX审核人:XXX五、交底后工人操作效果考核1.考核标准:XXXXX2.考核方法:XXXXX3.考核结果:XXXXX总结:通过技术交底,工人了解和掌握了施工技术要求,并对操作方法有了清晰的认识。
交底内容清晰明确,交底方式合理灵活。
通过对工人操作效果的考核,促进了工人技术的提升和施工质量的保证。
六、改进建议1.提出建议:XXXXX2.改进措施:XXXXX以上是施工技术交底记录,旨在提高工人对施工技术和操作流程的理解和掌握,确保施工安全和质量的同时提高施工效率。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
模板上口应钉木带,以控制带形基础上口宽度,并通长拉线,保证上口平直。
c.隔一定间距,将上段模板下口支承在钢筋支架上。
d.支撑直接在土坑边时,下面应垫以木板,以扩大其承力面,两块模板长向接头处应加拼条,使板面平整,连接牢固。
(2)梁模板:防止梁身不平直、梁底不平及下挠、梁侧模炸模、局部模板嵌入柱梁间、拆除困难的现象。
(2)底层地面应夯实,并铺垫脚板。采用多层支架支模时,支柱应垂直,上下层支柱应在同一竖向中心线上。各层支柱间的水平杆和剪刀撑要认真加强。
(3)通线调节支柱的高度,将大龙骨找平,架设小龙骨。
(4)铺模板时可从四周铺起,在中间收口。
(5)楼面模板铺完后,应认真检察支架是否牢固,模板梁面、板面应清扫干净。
交底人
接受交底人
参加人员
专职质安员
2018年月日
施工技术交底记录
共4页第2页
建设单位
开封市东磁房地产开发有限公司
分部分项工程名称
模板工程
单位工程名称
杞国新城名仕雅苑D区块
施工单位
浙江省东阳市江南建设有限公司
(三)质量标准
1.保证项目
(1)模板及其支架必须有足够的强度、刚度和稳定性,其支架的支承部分必须有足够的支承面积。如安装在基土上,基土必须坚实并有排水措施。
措施:a.支模时应遵守边模包底模的原则,梁模与柱模连接处,下料尺寸一般应略为缩短。
b.梁侧模必须有压脚板、斜撑、拉线通直后将梁侧钉固。梁底模板按规定起拱。
c.混凝土浇筑前,模板应充分用水浇透。
(3)柱模板:防止炸模、断面尺寸鼓出、漏浆、混凝土不密实,或蜂窝麻面、偏斜、柱身扭曲的现象。
措施:a.根据规定的柱箍间距要求钉牢固。
(3)梁下支柱支承在基土上时,应对基土平整夯实,满足承载力要求,并加木垫板,确保混凝土在浇筑过程中不会发生支顶下沉。
(4)当梁高超过700时必须加穿梁螺栓加固,螺栓直径为Φ12,间距为800。
(5)模板的缝隙用胶带贴好,以防漏浆。
4、楼面模板
(1)根据模板的排列图架设支柱和龙骨。支柱与龙骨的间距为1米大龙骨间距为0.8米,小龙骨间距为0.5米。支柱排列要考虑通道。
(2)柱子封模前要及时清理柱子根部垃圾;
(3)大跨度房间顶板、梁的支撑架体,要加装防滑扣;
(4)剪力墙加固时,对拉丝要加上双丝帽;
(5)楼层架体斜撑、扫地杆必须及时搭设;
(6)架体严禁连接外脚手架;
(7)架体、模板拆除后及时整理归类。
交底人
接受交底人
参加人员
专职质安员
2018年月日
2、柱模板
(1)按图纸尺寸制作柱侧模板后,用钢管加固好模板以后,校正柱子的垂直度及柱顶的对角线。
(2)安装柱箍:柱箍间距为500左右,柱边超过700以上的必须设置柱中穿心螺栓,螺栓的直径为Φ12,间距为400
3、梁模板安装
(1)在柱子上弹出轴线、梁位置和水平线。
(2)梁底模板:按设计标高调整支柱的标高,然后安装梁底模板,并拉好线找平,跨中梁底应按设计要求起拱。
(1)支模过程中应遵守安全操作规程,如遇途中停歇,应将就位的支顶、模板联结稳固,不得空架浮搁。拆模间歇时应将松开的部件和模板运走,防止坠下伤人。
(2)拆模时应搭设脚手板。
(3)拆楼层外边模板时,应有防高空坠落及防止模板向外倒跌的措施。
3.成品保护
(1)坚持每次使用后清理板面,涂刷胶模剂。
(2)按楼板部位层层复安,减少损耗。
(3)材料应按编号分类堆放。
交底人
接受交底人
参加人员
专职质安员
2018年月日
施工技术交底记录
共4页第4页
建设单位
开封市东磁房地产开发有限公司
分部分项工程名称
模板工程
单位工程名称
杞国新城名仕雅苑D区块
施工单位
浙江省东阳市江南建设有限公司
4、注意事项
(1)顶板铺设完毕要及时清理余料、锯末、垃圾等,以保证后续施工的顺利进行;
2.基本项目
(1)模板接缝宽度应符合以下规定:
不大于1.5mm
(2)模板与混凝土的接触面应清理干净,并采取防粘结措施。每件(处)板的模板上粘浆和漏涂隔离剂累计面积应符合以下规定。
不大于1000mm2
3.允许偏差
模板安装的允许偏差应符合表6—1规定。
模板安装允许偏差
允
许
偏
差
项
目
项 目
允许偏差
高层框架
1
轴 线
位 移
基 础
5
3
柱、墙、梁
2
标高
+2
-5
3
截 面
尺 寸
基 础
±10
柱、墙、梁
+2
-5
4
每层垂直度
3
5
相邻两板表面高低差
2
6
表面平整度
5
7
预埋钢板中心线位移
3
8
预埋管预留孔中心线位移
3
9
预 埋
螺 栓
中心线位移
2
外露长度+10 Nhomakorabea-010
预留洞
中心线位移
10
截面内部尺寸
+10
-0
交底人
接受交底人
参加人员
专职质安员
2018年月日
施工技术交底记录
共4页第3页
建设单位
开封市东磁房地产开发有限公司
分部分项工程名称
模板工程
单位工程名称
杞国新城名仕雅苑D区块
施工单位
浙江省东阳市江南建设有限公司
(四)施工注意事项
1.避免工程质量通病
(1)模板安装前,先检查模板的质量,不符质量标准的不得投入使用。
(2)基础模板
(1)带形基础要防止沿基础通长方向,模板上口不直,宽度不够,下口陷入混凝土内,拆模时上段混凝土缺损,底部钉模不牢的现象。
b.成排柱模支模时,应先立两端柱模,校直与复核位置无误后,顶部拉通长线,再立中间柱模。
c.四周斜撑要牢固。
(4)板模板:防止板中部下挠,板底混凝土面不平的现象。
措施:a.楼板模板厚度要一致,搁栅木料要有足够的强度和刚度,搁栅面要平整。
b.支顶要符合规定的保证项目要求。
c.板模按规定起拱。
2.主要安全技术措施
(2)根据图纸要求,并放好轴线和模板边线定好水平控制标高。
(3)墙、柱钢筋绑扎完毕,水电管及予埋件已安装完毕绑好钢筋保护垫块并办好隐蔽验收。
(二)操作工艺
1、剪力墙模板
(1)按图纸要求放好剪力墙轴线,基层清理干净。
(2)模板的缝隙用胶带内贴好,以防漏浆。
(3)每隔40设置一对拉螺栓,螺栓每端用三型卡外加两个螺冒固定。
施工技术交底记录
共4页第1页
建设单位
开封市东磁房地产开发有限公司
分部分项工程名称
模板工程
单位工程名称
杞国新城名仕雅苑D区块
施工单位
浙江省东阳市江南建设有限公司
(一)施工准备
1、材料准备
本工程模板系统采用木模和砖胎模及部分铝模板,支撑系统采用钢管卡具及螺栓。
2、作业条件
(1)模板应涂刷脱模剂,并分规格堆放。
