外墙砌体防渗漏专项方案

外墙砌体防渗漏专项方案

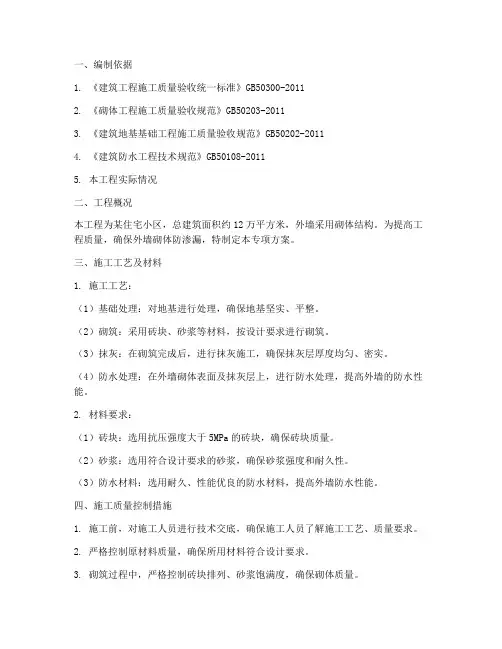

一、编制依据1. 《建筑工程施工质量验收统一标准》GB50300-20112. 《砌体工程施工质量验收规范》GB50203-20113. 《建筑地基基础工程施工质量验收规范》GB50202-20114. 《建筑防水工程技术规范》GB50108-20115. 本工程实际情况二、工程概况本工程为某住宅小区,总建筑面积约12万平方米,外墙采用砌体结构。

为提高工程质量,确保外墙砌体防渗漏,特制定本专项方案。

三、施工工艺及材料1. 施工工艺:(1)基础处理:对地基进行处理,确保地基坚实、平整。

(2)砌筑:采用砖块、砂浆等材料,按设计要求进行砌筑。

(3)抹灰:在砌筑完成后,进行抹灰施工,确保抹灰层厚度均匀、密实。

(4)防水处理:在外墙砌体表面及抹灰层上,进行防水处理,提高外墙的防水性能。

2. 材料要求:(1)砖块:选用抗压强度大于5MPa的砖块,确保砖块质量。

(2)砂浆:选用符合设计要求的砂浆,确保砂浆强度和耐久性。

(3)防水材料:选用耐久、性能优良的防水材料,提高外墙防水性能。

四、施工质量控制措施1. 施工前,对施工人员进行技术交底,确保施工人员了解施工工艺、质量要求。

2. 严格控制原材料质量,确保所用材料符合设计要求。

3. 砌筑过程中,严格控制砖块排列、砂浆饱满度,确保砌体质量。

4. 抹灰施工时,确保抹灰层厚度均匀、密实,避免出现裂缝、空鼓等现象。

5. 防水处理时,严格按照防水材料施工工艺进行操作,确保防水效果。

五、施工进度安排1. 施工前,编制详细的施工进度计划,明确各工序的施工时间。

2. 施工过程中,严格控制施工进度,确保工程按期完成。

六、质量保证措施1. 建立健全质量保证体系,明确各岗位质量责任。

2. 定期进行质量检查,发现问题及时整改。

3. 对施工过程中的关键工序进行抽检,确保工程质量。

4. 施工完成后,组织相关部门进行竣工验收,确保工程质量符合要求。

七、安全文明施工措施1. 施工现场设置安全警示标志,确保施工安全。

外墙防渗漏施工技术方案

外墙防渗漏施工技术方案

外墙防渗漏施工技术方案一.预防框架结构墙体开裂渗漏的施工技术目前框架结构外墙围护多采用蒸压气混凝土砌块,加气混凝土砌块具有强度低、收缩大、与砂浆的粘结性差等材料特性,造成墙体施工后出现灰缝开裂、抹灰层空鼓是引起外墙渗漏的主要原因,因此要对墙体砌筑过程进行系统的,全过程的跟踪控制。

1.砌体选材在砌体选材要选用抗压强度大于5MPa,干燥收缩值不大于0.5mm∕m,出釜后须保证有28天养护期的砌块,并应使用专用的加气混凝土砌筑砂浆,利用其良好的保水性能,以克服砌块自身收缩引起的裂缝。

2.砌筑要求砌筑时砌块的含水率控制在IO~15%之间,在砌筑过程中尤其注意不同干密度和强度等级的加气混凝土砌块不应混砌,加气混凝土砌块也不应与其他砌块混砌,每日砌筑高度应控制L40m以内,砌筑至梁底约200mm左右处应静停7天,待砌体变形稳定后,再用同种材质的实心辅助小型砌块成60〜75。

角挤紧顶牢。

外墙部位最下一皮砖应满刷专用的面剂以确保不渗漏。

3.交接部位处理框架结构梁柱与外墙围护结构由于材料强度不同收缩不一致,容易形成裂缝,施工中在其交接部位加钉300宽钢板网,钢板网钉牢后,在钉网处用1:1水泥浆抹5mm厚,覆盖网体,增大网体与墙面粘结能力,避免交接处产生裂缝而形成渗漏。

二.预防外保温层开裂渗漏的施工技术1.逐层渐变.释放应力、防止外保温层开裂渗漏面层裂缝主要是材料变形引起的,只要能有效变形释放应力,减少在约束条件下产生的应力集中,就能控制裂缝。

因此,墙体保温工程的材料应有必须具备相应的柔韧性,并在抗裂防护层中增加分散应力的加强网。

防止裂舞的主要措施如下:(1)在选用保温形式时,尽量选用外墙外保温体系;(2)玻璃纤维网格布要选用质量好的,钢丝网应采用热镀锌的,布置时要充分的搭接长度,并做防腐处理;(3)窗户周边及其角部集中部位应增设加强网,以分散其中应力;(4)在结构变形缝处设置变形缝。

2.外墙热桥的断桥处理外墙的围护结构中包含金属、钢筋混凝土梁、柱、挑阳台、遮阳板、突出线条等部位在室内外温差作用下,形成传热密集、内表面温度较低的部位,这些部位形成传热的桥梁,故称热桥。

质量通病防治——外墙渗漏防治

质量通病防治——外墙渗漏防治

质量通病防治——外墙渗漏防治按建筑结构施工图及有关变更、图纸会审及相关的验收规范、住宅工程质量通病防治办法、区域样板先行标准做法等规范标准,制定本措施。

一、造成外墙渗漏的原因1、砌体的砌筑砂浆不饱满、灰缝空缝;室内装饰面的材质质地松散;饰面抹灰厚度不均匀,抹灰层发生裂缝和空鼓,分格条底灰不密实有砂眼,造成墙身渗水。

脚手眼及其它孔洞堵塞不当。

2、填充墙与剪力墙(柱)、梁交接处开裂渗漏。

二、针对第1条原因可采取的施工技术措施1、外墙粉刷使用含泥量低于2%、细度模数不小于2.5的中粗砂。

2、外墙涂料在使用前,应进行抽样检测。

3、抹灰工程不得使用过期水泥,其凝结时间和安定性须合格。

4、外墙洞眼应按规范留置,采用半砖、防水砂浆二次堵砌,表面采用1:3防水砂浆粉严,小圆孔宜采用微膨胀水泥砂浆二次填塞密实。

孔洞填塞由专人负责,并及时办理专项隐蔽验收手续。

5、外墙粉刷基层采用水泥界面剂喷浆处理,洒水养护3d以上。

基层平整度偏差超标时,进行局部凿除(不得露出钢筋),再采用聚合物水泥砂浆进行修补。

6、粉刷前清除墙面污物,并提前1d浇水湿润。

7、两种不同基体交接处铺设300宽细镀锌钢丝网,墙体防裂措施到位。

8、外墙抹灰必须分层进行,严禁一遍成活,施工时每层厚度宜控制在6~10mm。

外墙粉刷各层接缝位置错开,并设置在混凝土梁、柱中部。

9、外粉刷必须设置分隔缝。

10、外墙涂料找平腻子的厚度不应大于1mm。

11、外墙面砖嵌缝必须采用勾缝条抽压出浆至密实。

12、窗台、窗眉、阳台、雨蓬、腰线和挑檐等处粉刷的排水坡度不应小于2%。

滴水线粉刷应密实、顺直,不得出现泄水不畅的现象。

13、外墙面水泥砂浆刮糙时,门窗洞口四周墙面刮糙底层与糙面层位置错开。

14、外墙转角处构造柱的截面积不宜大于240mmx240mm,与楼板同时浇筑的外墙圈梁,其截面高度应不大于300mm。

15、外墙外保温不得选用以膨胀珍珠岩为骨料的无机保温砂浆。

三、针对第2条原因可采取的施工技术措施1、填充墙体拉结筋应严格按设计及施工规范要求设置。

外墙防渗漏专项方案

外墙防渗漏专项方案

外墙防渗漏专项方案1、各种孔洞修补措施1.1、施工准备1.1.1、编制施工组织设计,选择经济合理的施工方案,健全技术管理系统,制定技术措施,落实技术岗位责任制,做好技术交底,以及质量检验和评定的准备工作。

1.1.2、进行原材料检验,各种原材料必须符合规定标准;备足材料,并妥善保管,按品种、规格分别堆放,注意防止骨料中掺混泥土等污物。

1.1.3、将需用的工具、机械、设备配备齐全,并经检修试验后备用。

1.2、外墙螺杆洞防渗漏1.2.1 穿墙对拉螺杆1.2.1.1 水泥砂浆封堵穿墙对拉螺杆孔洞必须逐个封堵密实。

对拉螺杆两端(模板内侧)有锥形塑料垫块的,封堵前需逐个剔除塑料垫块。

未加设锥形塑料垫块的孔洞,封堵前先对外墙外侧对拉螺杆孔洞用机械扩孔,并将扩孔部分的PVC管除去。

扩孔尺寸为:直径不小于30mm、深度不小于20mm。

工艺流程:剔除塑料垫块或将外侧螺栓孔扩孔——浇水湿润——内侧堵塞——外侧封堵——外侧刷JS 防水——外饰面施工(1)、剔除塑料垫块或将外侧螺杆孔扩孔逐个剔除对拉螺杆中使用的塑料垫块。

对未使用成品塑料垫块的螺杆孔,将外侧用机械扩孔,并将扩孔部分的PVC 管除去。

扩孔深度不小于20mm、直径不小于30mm。

(2)、浇水湿润清理孔内杂物垃圾,周边浇水湿润。

(3)、内侧堵塞从内侧堵塞1:2干硬性水泥砂浆(添加防水剂及膨胀剂)到墙体中部并压实。

(4)、外侧封堵从外侧堵塞1:2干硬性水泥砂浆(添加防水剂及膨胀剂)到墙体中部并压实。

(5)、外侧刷JS防水待外侧水泥砂浆干燥后(约24小时),在外侧孔洞及周边分多遍涂刷1.0mm 厚JS 防水,涂刷范围为100×100mm。

(6)、外饰面施工按图纸要求施工抹灰、保温及外装饰层等。

质量控制点:塑料垫块剔除或扩孔;孔洞清理并湿润;砂浆堵塞密实。

1.2.1.2 聚氨酯发泡胶封堵穿墙对拉螺杆孔洞必须逐个封堵密实。

对拉螺杆两端(模板内侧)有锥形塑料垫块的,封堵前需逐个剔除塑料垫块。

建筑外墙防渗漏施工技术防治措施

建筑外墙防渗漏施工技术防治措施

建筑外墙防渗漏施工技术防治措施建筑外墙防渗漏是建筑工程中非常重要的一环节,防渗漏施工技术和防治措施直接关系到建筑外墙的密封性和耐久性。

在建筑工程中,如果外墙防渗漏做的不好,容易导致建筑物的损坏和质量问题,同时也会给业主和使用者带来不便和安全隐患。

建筑外墙防渗漏施工技术和防治措施的重要性不言而喻。

本文将详细介绍建筑外墙防渗漏施工技术和防治措施。

1. 立面密封材料的选择:在进行建筑外墙防渗漏施工时,首先要选择适合的立面密封材料。

目前常用的密封材料主要有硅酮密封胶、聚硅氧烷密封胶、聚氨酯密封胶等,不同的材料适用于不同的建筑材料和环境条件,因此在选择密封材料时一定要根据实际情况进行合理的选择。

2、基层处理:建筑外墙的基层处理是防渗漏施工的基础,好的基层处理可以有效提高密封层的附着力和密封效果。

在进行基层处理时,要根据建筑外墙的材料和情况进行合理的处理,包括清理表面灰尘和杂物、修补裂缝和孔洞、打磨附着面等。

3、施工方法:在进行建筑外墙防渗漏施工时,施工方法也十分重要。

不同类型的密封材料有不同的施工方法,一定要按照厂家的要求和施工规范进行施工,避免施工不当导致防渗漏效果不佳。

4、施工温度和湿度控制:在进行建筑外墙防渗漏施工时,一定要控制好施工温度和湿度。

一般来说,密封材料的施工温度在5℃-35℃之间比较合适,湿度在85%以下比较适宜。

在施工过程中一定要注意天气变化和环境湿度,避免施工不当导致材料粘附不牢或者出现裂缝。

5、检测与验收:建筑外墙防渗漏施工完成后,一定要进行检测与验收。

通过不同的检测手段,如水压试验、红外检测等,对施工质量进行检测与验收,确保建筑外墙的防渗漏效果合格。

二、建筑外墙防渗漏防治措施1、日常维护保养:建筑外墙防渗漏施工完成后,日常维护保养工作非常重要。

定期对建筑外墙进行检查,及时发现并修复可能存在的裂缝、孔洞和脱落等问题,避免防渗漏材料老化和损坏导致渗水。

2、做好排水设计:在建筑外墙的设计和施工阶段,一定要做好排水设计。

建筑外墙防渗漏施工技术防治措施

建筑外墙防渗漏施工技术防治措施

建筑外墙防渗漏施工技术防治措施
1. 预防水泥疏松开裂:在施工过程中,要加强对混凝土浇筑的质量控制,确保混凝
土的密实度,避免水泥疏松开裂,从而防止水渗透。

2. 使用防水材料:在施工外墙涂料时,使用防水材料,例如聚合物型防水涂料、橡
胶防水涂料等,能够有效地防止水渗透。

3. 加强墙体防潮层的施工:在墙体建筑过程中,应该施工墙体防潮层,根据墙体材
料的特点选择合适的防潮材料,在墙体内外分别施工,形成有效的防渗漏层。

4. 密封接缝处理:在建筑外墙的接缝处,使用密封材料进行处理,例如硅酮密封胶,能够有效地防止接缝处的水渗透。

5. 加强外墙渗漏的检测和维护:在施工完工后,定期对建筑外墙进行渗漏检测,及
时发现和处理墙体渗漏问题,防止渗漏扩大。

6. 加强外墙防水隔热层:在建筑外墙上增加防水隔热层,例如外墙保温系统,不仅
能够提高墙体的防水性能,还能够提高墙体的隔热性能,达到节能效果。

7. 加强施工工艺控制:在施工过程中,加强施工工艺控制,例如在墙体砌筑过程中,要保证砖与砖之间的接缝牢固,采用防渗漏砂浆填塞,避免水渗透。

8. 排水系统的设计和施工:在建筑外墙的下部设置排水系统,确保雨水及时排水,
避免积水进入墙体,引起墙体渗漏。

建筑外墙防渗漏施工技术防治措施需要从施工质量控制、材料选择、工艺控制等多个
方面入手,全面提高外墙的防水性能,确保建筑物长期使用时的防水效果。

定期检测和维
护是防治措施的重要环节,及时发现并处理外墙渗漏问题,避免渗漏扩大。

外墙防水工程防渗漏措施

外墙防水工程防渗漏措施

外墙防水工程防渗漏措施
首先,选择合适的外墙防水材料。

一般来说,聚合物防水涂料、橡胶
防水涂料、膜型防水材料等是常见的选择。

这些材料具有良好的粘结性、
柔韧性和耐候性,能够有效地防止水分渗透。

其次,对外墙进行清洗和修补。

在进行防水处理之前,需要对外墙表
面进行清洗,去除泥土、灰尘和油污等杂质,以保证防水材料的粘结质量。

对于已经存在的裂缝和破损部位,需要及时修补,以免影响防水效果。

接下来,进行基层处理。

基层处理是外墙防水工程中的重要环节,包
括处理墙体表面状况、疏松部分处理、填补裂缝等。

在基层处理过程中,
需要充分考虑墙体的结构和材料特性,选择适合的处理方法和材料。

然后,进行涂料施工。

涂料施工是外墙防水工程的核心环节,其质量
直接关系到防水效果。

在涂料施工前,需要先进行底漆处理,以提高涂料
与基层的粘结力。

涂料的施工要均匀、密实,避免漏涂和空鼓现象。

最后,进行检查和维护。

一般来说,外墙防水工程的防渗漏效果需要
经过检查和维护来保持。

定期检查外墙防水层的状况,如有发现问题及时
处理。

维护工作包括清理外墙表面的污物和积水,及时修补破损的防水涂层。

总之,外墙防水工程的防渗漏措施是非常重要的,它直接关系到建筑
的安全和使用寿命。

选择合适的防水材料、进行基层处理、进行涂料施工、进行检查和维护,是常见的防渗漏措施。

通过这些措施的综合应用,可以
有效地防止外墙的渗漏问题。

外墙涂料工程防渗漏措施

外墙涂料工程防渗漏措施

外墙涂料工程防渗漏措施
外墙涂料工程的防渗漏措施对于保护建筑物的结构和外观非常重要。

下面是一些常用的防渗漏措施:
1. 涂料选择:选择高品质的外墙涂料,具有良好的防水性能和耐候性。

根据不同的气候条件和建筑物的特点,选择适合的涂料类型。

2. 基层处理:在涂刷涂料之前,确保基层表面干燥、平整、无油污和脱落。

如果有裂缝或破损的地方,需要进行修补和处理。

3. 密封处理:使用防水胶或密封胶填充墙体和构件的缝隙,确保墙体的整体密封性。

对于特别容易渗漏的部位,如门窗周围和阳台边缘,需要进行特殊密封处理。

4. 涂料施工:按照涂料厂家的指导和要求进行施工,确保涂料均匀、覆盖面积大,并注意避免涂刷过厚和漏刷。

在施工过程中,注意保持涂层的一致性和平滑性。

5. 防水层加固:对于易渗漏的区域,如雨水管道周围和山墙部位,可以在涂料施工之前增加防水层,以增强防渗漏能力。

6. 定期检查和维护:定期检查外墙涂料的状况,发现问题及时
修复。

注意处理墙体渗漏问题,避免进一步损坏。

综上所述,采取适当的防渗漏措施对于外墙涂料工程至关重要。

正确的涂料选择、基层处理和施工方法,以及定期的检查和维护,
将有助于延长涂料的使用寿命,保护建筑物的外墙,提高建筑物的
整体质量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

外墙防渗漏措施
外墙防渗漏应从基层抓起,主要从以下各个层次进行防范:
一、从结构上:
1)、外墙混凝土构件,所有外墙混凝土构件在拆模后应进行检查,做结构修补工序,所有的蜂窝麻面空洞都会造成渗漏的隐患,都要进行处理,比较小可采用防水砂浆补再刷一道聚合物防水,比较大应采用压浆处理。

2)、外墙构件螺杆洞的处理做法为:沿孔洞中心凿直径5cm 深3cm的凹面,再对凹面采用堵漏灵补平凹面,采用聚合物防水沿孔洞中心刷一径直径30cm防水层。

3)、混凝土反沿(内配钢筋),反沿在防范渗漏很重要,在施工中应重点注意,施工时基底应凿毛冲洗干净,采用小型振动棒振捣密实,振捣密实很重要,不密实又会造成渗漏的源头,所有外墙墙体的底部如设计无要求应要求设计加设混凝土反沿,高底为20cm。

4)、凸窗窗台板及空调板,外墙脚手架在设置应避免穿过窗台板或空调板造成孔洞,混凝土浇灌应密实,负筋随捣随提。

窗台板至楼板面墙体应采用混凝土,禁止使用砌体。

5)、所有构件模板安装禁止采用木条支撑或固定,吊模可采用加焊钢筋支架支撑,剪力墙或梁的内撑应采用钢筋。

二、从砌体上,砌体上的把关是预防砌体空隙及墙体与结构
的收缩开裂。

1、楼层清理:施工前先将楼层建筑垃圾、混凝土漏浆等凿
除清理干净,墙脚清浮浆并冲冼干净。

2、放线:将各轴线墙体弹出定位线,外墙墙体应从顶层
往下挂通线保持外墙墙体在同一垂直面上。

3、砌体种类:现行大部分砌体为加气混凝土砌块,部分
构造位置采用灰砂砖砌筑,加气砖材料的验收要点:
1)、蒸压加气混凝土砌块、轻集料混凝土小型空心砌块砌筑时,产品龄期不应小于28天。

2)、空心砖、蒸压加气混凝土砌块、轻集料混凝土小型空心砌块等的运输、装卸过程中,严禁抛掷和倾倒。

堆置高度不宜超过2米。

加气混凝土砌块应防止雨淋。

3)、加气混凝土切割表面呈鱼鳞状,砌体表面受损气孔及切割过程中残渣余屑的存在,对砌体及抹灰层会起隔离作用,影响砌体与砂浆的粘结力,使墙体易出现墙皮空鼓、开裂和脱落等。

4)、由于加气混凝土含水量大,解湿时间缓慢,抗冻性能较差,所以容易在其表面出现空鼓及开裂现象。

5)、砌块强度较低,有的外型尺寸偏差较大,砌筑质量不合格,会造成砌体的灰缝宽窄不一,抹灰层厚薄不均,收缩变形不一,从而使抹灰层出现空鼓现象。

6)、因砌块堆放条件、气候、浇水及出厂时间、施工周期等原因,使加气混凝土的含水率差异大,相应产生变形差异也大;另外,加气混凝土的密度大小不一,所产生的变形也不一致。

这也会引起抹灰后空裂。

4、砌体施工:卫生间装模墙脚浇200mm高C20素混凝土,
墙面根部采用砌筑200mm高灰砂砖,墙体应表面平整垂直、砂浆饱满、灰缝平直,平整度及垂直度不超过5mm,灰缝
不大于12 mm。

5、注意重点:
1)墙体墙顶拱砖应在7天后才能施工。

2)窗台放置预制板,预制板比窗宽度宽300mm。

3)门窗洞口两侧半砖部分采用灰砂砖砌筑。

4)墙面的修补,每一层砌砖完成拱砖后对内外墙面进行修补,特别是外墙面,凡梁边柱边出孔洞、砂浆不饱满的进行塞砂浆,特别是构造柱、过梁顶部的孔洞及空隙。

5)养护:墙体砌筑24后浇水养护。

三、从外墙抹灰上
1、楼层清理:施工前先将楼层清理及外墙外架底部打扫
干净,余渣运至指定位置堆放。

2、定点:定点为抹灰平整度及垂直度控制的关键,定点
应由熟手专人负责,定点完成后需通过验收后才能抹
灰。

3、挂网:每一层砌砖完成后由专业施工员验收合格后进
行挂网,凡梁柱边及线管位置均需挂网,挂网宽度为交
接处(线管)两边各150mm,外墙为满挂,完成后通知
监理验收。

4、拉毛:施工前提前一天先将墙面浇湿并冲除表面灰尘,
对墙面充分浇水,拉毛时还要边湿水边拉毛,拉毛采用
水泥浆掺细砂及811胶水混合,拉毛后第二天进行浇水
养护确保拉毛质量。

5、充分淋水:内外墙抹灰前均应提前一天将墙体充分湿
透,由于加气砖吸水率高,为了防止空鼓、开裂、外墙
渗漏,别特是外墙外面淋水同时还要将砌体内侧淋水,
为了保证质量班组应安排专人专职进行墙体淋水。

6、抹灰层施工:注意抹灰的厚度,如厚度过厚应分层抹
灰,抹灰应控制压实。

7、外墙抹灰防水砂浆的防水剂掺量应严格按要求每砂浆
机下一桶防水剂。

四、从外墙贴砖上
1、从外墙贴砖上:重点为滴水线的做法,窗台板下沿口应做鹰嘴,上沿口做找坡,窗外边比窗框边低2cm左右,防止雨水倒
流。

空调板如有装百叶下板应贴砖,不贴砖应加抹防水砂浆,使窗台板里面高于窗沿,保证板面不积水,百叶窗下框应与空调板应留有空隙,便于积水排走,空调板上板底面可不贴砖,但沿口应贴滴水线。

平窗也一样上下找坡,两边做往外的八字。

2、从外墙的分隔缝上:多数外墙的渗水从分隔缝引起特别是与窗台板交接处,分隔缝耐候胶出现脱落或开口将有可能造成外墙渗漏。

分隔缝的留置位置应选在外梁中,避免在梁面或梁底。

外墙分隔缝作用一个是美观,另一个是防外墙热胀冷缩。

从美观上考虑分隔缝的宽度应为2cm宽,从防水作用上考虑应为0.5~1cm,由于定额无此项的价格,施工应与甲方协商做法及价格。

分隔缝材料耐候胶的应选用质量过关的好材料,最好采用玻璃幕墙用的密封胶,材料的好坏关系分隔缝的使用寿命,在确保基底完全干透后再由专业人员施工,可以由熟悉打胶的门窗技术工人完成。

五、从外墙预留洞、穿墙管、外架结点
1、空调孔在预埋管时,应饱浆固定并外口比内口低防水雨水倒灌,预埋管应伸出内外墙长些,等饰面完成后预留出完成面1cm 再锯除预埋管。

混凝土中预埋或砌体中的空调孔出现偏位,不要进行调整直接封堵后重新钻孔。

2、从外墙预留洞、外架结点上:贴外墙砖对外墙的孔洞施工及拉结点的预留贴砖应比孔洞及取出拉结点所需孔洞大20cm左右。

外墙拉结点的材料应全部取出,孔洞应分工序进行施工,
冲洗清理好孔洞再进行填补砌体后第二天才进行抹灰、第三天进行防水处理可以进行贴砖。

六、从外窗上
6、从外窗上:所有楼房均会出现外窗渗漏,多数为窗台,平窗窗台下口墙体应加设10cm的混凝土压顶,伸出窗两边各20cm。

窗框塞缝由为关键,塞缝应专人专业人员操作,塞缝的砂浆也应干湿适宜并加掺防水剂。

四周塞好固定牢固后取出窗框木垫,再塞木垫处的缝隙。

外窗的打胶首先材料质量要好,胶的宽度在窗框与墙体接触处应有2cm左右且平滑有弯弧,窗板有拼接或缝隙均应打胶,比较小的缝隙应采用比较好的胶。
