浅谈高速公路水稳基层试验段的监理要点

试验段施工监理控制要点

试验段施工监理控制要点
试验段施工监理控制要点是确保工程质量和安全的关键环节,涉及多方面的指导和监管工作。
以下为详细的控制要点:
首先,明确试验目的:在进行试验段施工前,监理单位应与施工单位进行充分沟通,明确试验的目的和预期结果。
这有助于确保试验段的施工符合工程要求,并为后续的施工提供可靠的依据。
其次,审查施工方案:监理单位应对施工单位提交的施工方案进行审查,确保方案中工艺流程、质量标准和安全措施等符合相关法规和工程标准。
同时,要对方案中的资源配置、进度安排等进行评估,以确保其实施的可行性。
再者,监控材料质量:试验段施工所使用的材料应符合设计要求和相关标准。
监理单位应对进场的材料进行验收,检查其质量证明文件、外观质量等,并按照规定进行抽样检测。
对于不合格的材料,应要求施工单位进行更换或处理。
此外,严格控制施工质量:在试验段施工过程中,监理单位应对关键施工环节进行旁站监督,检查施工工艺是否符合方案要求。
同时,应定期对施工质量进行巡检,及时发现并处理存在的质量问题。
对于重要节点或隐蔽工程,应在施工单位自检合格的基础上,进行验收并签署意见。
最后,做好协调与沟通:在试验段施工过程中,监理单位应积极与施工单位、设计单位等相关方进行沟通协调。
对于施工中出现的问题或争议,应及时组织会议进行解决。
同时,应保持与业主的联系,定期汇报工程进展情况。
总之,试验段施工监理控制要点是确保工程质量的重要环节。
监理单位应从施工方案的审查、材料质量的监控、施工质量的控制以及协调沟通等方面入手,全面提升试验段施工的质量和安全水平。
水稳基层监理细则 水稳控制要点

一、二、专业工程特点1、本工程设计技术标准:①公路等级:三级②设计速度:30KM/h③设计标准:沥青路面以双轮组单轴100KN为标准轴载④设计年限:8年2、本工程主要内容为道路、涵洞、交通安全设施及与本工程相关的配套设施的施工。
路面结构:行车道路面结构为:4cm改性沥青砼(AC -13)+6cm中粒式沥青砼(AC-20C)+稀浆封层+36cm水泥稳定碎石+20cm12%石灰土二、监理工作方法及控制要点(一)施工准备阶段监理工作要点1、施工机械检查,进场审批必须要求承包人按照投标承诺和批准的施工组织设计(施工方案)配备齐全的施工机械和配件,做好开工前的保养、试机工作,并保证再施工期间一般不发生有碍施工进度和质量的故障。
路面基层施工,一律要求采用集中厂拌、摊铺机摊铺,按层次施工,要求各施工单位配备足够的拌和、运输、摊铺、压实机械。
每层最大压实厚度不大于18cm,以确保基层施工质量。
水泥稳定碎石施工要求单幅分层梯队摊铺作业,因而配备的主要机械建议如下:(1)拌和机根据本工程的技术要求和摊铺日进度,必须配备产量大于400t/h的拌和机,要保证其实际出料(生产量的80%)能力超过实际摊铺能力的10~15%。
拌和机必须采用定型产品,并在多个工程中应用,且用户反应良好。
为使混合料拌和均匀,拌缸要满足一定长度,至少要有五个进料斗,料斗口必须安装钢筋网盖,筛除超出粒径的集料及杂物。
拌和机的用水应配有大容量的储水箱,所有料斗、水箱、罐仓都要求装配高精度电子动态计量器,所有电子动态计量器应该经有资质的计量部门标定后方可使用。
配备的水泥钢制罐仓,视摊铺能力决定其容量,可用4个100t的,罐仓内应配有水泥破拱器,以免水泥起拱停流。
(2)摊铺机应根据路面基层的宽度、厚度,选用合适的摊铺机械。
由于基层施工采用两台摊铺机梯队作业,因此,要求两台摊铺机功能一致,最好为同一机型,而且机型较新,功能较全,以保证路面基层厚度一致,完整无缝,平整度好。

路面水稳碎石基层施工的监理要点

路面水稳碎石基层施工的监理要点本文根据某路面水泥稳定碎石基层施工的监理,阐述了监理在水泥稳定碎石拌和、运输、摊铺、碾压等施工工艺方面进行质量控制应注意的问题。
标签:水泥稳定碎石;质量;控制;监理路面基层是路面结构中的主要承重层。
在具有一定级配的碎石中,掺入足量的水泥和水,经拌和得到的混合料在压实和养生后,当其强度符合规定的要求时,称为水泥稳定碎石。
水稳碎石基层具有成型快、水稳性好,不易起灰等优点。
目前在城市道路路面施工中广泛采用,但水稳碎石基层施工中往往出现原材料质量不合格、配合比不准确、拌和不均匀、摊铺不平整、粗集料离析、碾压不密实、接缝不平整等质量问题,同时还易产生起皮、松散、裂缝、弹簧、翻浆、强度不合格等质量缺陷。
为确保水稳碎石基层的施工质量,应加强水稳碎石基层各个施工阶段的监理。
1、施工前准备工作的监控1.1施工组织设计的审查着重对承包人施工组织设计中申报的组织体系、质量保证体系、质量控制措施以及对可能出现的质量缺陷或质量事故所采取的控制措施进行审查,提出建议和意见,并召开由业主、承包商、监理单位参加的施工技术交底会,明确施工的质量目标、质量要求、施工方法、操作步骤及各工序的质量责任人,解决施工中可能出现的问题。
1.2底基层的检查与验收除对底基层的高程、中线偏位、宽度、横坡和平整度进行检查外,应着重对压实度进行检查,凡不符合要求的路段,应采用有效的措施进行返工处理,并按规定重新进行检查与验收。
松软未成型的底基层必须铲除。
1.3施工机械的检查由于水泥稳碎石采用集中厂拌、摊铺机摊铺,应对拌和、摊铺运输、压实等机械进行检查:机械数量、功能是否满足施工要求、运行状况是否良好。
要求承包人做好开工前机械的保养、试机工作,保证机械在施工期间一般不发生故障。
对机械进行检查的具体要求为:使用的拌和机的产量应大于400t/h,且应超过摊铺能力的20%。
使用的摊铺机应满足路面基层的宽度、厚度的施工需要。
当采用两台摊铺机作业时,摊铺机应功能一致、机型相同,功能全面以确保厚度一致、完整无缝、表面平整。
水稳施工与监理要点

2011年3月12日
道路工程师严格应要求承包人按试验段采用的碾压机械组合和碾压遍数,进行碾压,以确保压实度达到规定值。验收承包人报验路段的外观尺寸;试验工程师旁站压实度自检试验,并按承包人自检频率的20%独立抽检。
7
接缝的处理
每段工作缝与纵缝的处理,在保证接缝垂直、平顺,强度、压实度、平整度合格的原则下,承包人可按照自己熟悉的工艺和方法进行处理(纵缝处理推荐采用切割凿除)。
2
备料
宜采用终凝时间符合规范要求的低标号水泥,使用强度高的石料,形状接近立方体、有棱角、尺寸均匀、表面粗糙。控制最大粒径、细料含量及其塑性指数,保证材料易压实、易平整且具有足够的动稳性。拌和场内严禁堆放不合格材料。
路用原材料要求满足《公路路面基层施工技术规范》(JTJ034-93)的要求。除试验监理按照规定频率抽检外,监理工程师要经常巡视拌和场,随时取样抽检。
道路工程师检测松铺厚度、宽度、平整度是否符合要求;试验工程师现场抽检含水量。
6
碾压
当混合料的含水量为最佳含水量(+1%~2%)时碾压,每层压实厚度不应超过20cm,分层碾压时,最小压实厚度为12cm。碾压顺序为先轻后重,先慢后快,先两侧后中心,先内侧后外侧。碾压过程中,混合料应始终保持潮湿,严禁压路机在已完成的或正在碾压的段落上调头或急刹车。碾压过程中,如有“弹簧”、松散、起皮等现象,应及时挖除,用新拌混合料填补。应在规定的延迟时间不得超过水泥初凝时间内完成碾压,碾压完毕后应无明显轮迹,自检压实度合格后报验。
3
试验段施工
选择具有代表性的路段进行试验段施工,确定生产配合比、拌合时间、允许延迟时间、材料的松铺系数、摊铺方法和适用的机具、碾压遍数等参数,编制试验段报告。

水稳基层监理细则

水稳基层监理细则一、概述水稳基层是路面结构中最重要的层次之一,跟着基层的建设水平的提高,对水稳基层的标准与要求也不断提高。
水稳基层的施工不仅要保证其质量,更要严格控制其每个阶段的施工流程,确保道路的全面性、平整性、耐久性和安全性。
因此,本文主要针对水稳基层工程监理进行详细讲解。
二、施工前的监理在水稳基层施工之前,监理工程师首先要检查施工现场是否符合设计方案要求,以及是否有安全隐患。
1.现场平整度测量:水稳基层的平整度是施工的关键指标之一,监理工程师应当检查现场是否符合设计方案要求,以及是否存在明显的高低差。
如果发现问题,监理工程师应当及时与施工方沟通,协调解决。
2.基层工程检查:监理工程师需要在工程施工期间检查基层工程是否符合设计要求,包括基础的强度、稳定性和充实度等。
3.施工设备检查:监理工程师需要检查施工设备的数量、类型、配置和使用是否符合规范,以及是否能够满足施工要求。
4.施工方案审核:监理工程师需要审核施工方案是否符合设计要求,以及施工方案是否存在缺陷和问题。
三、施工期间的监理1.现场质量监控:监理工程师需要对水稳基层的施工质量进行监控,包括材料的质量监控、施工过程的质量监控和施工结果的质量监控等。
监理工程师应当在施工过程中随时检查施工情况,及时记录问题并提出改进建议。
2.施工机械设备的使用监控:监理工程师需要不断检查施工机械设备是否正常运行,确保机械设备的稳定性、精度和安全性。
3.工程验收:监理工程师需要执行基础验收、地面验收和结构验收等各个环节的验收工作。
任何问题都应及时记录并与施工方及相关单位沟通解决。
四、施工后的监理1.废弃物处理:监理工程师需要监督施工方按照规定处理水稳基层施工过程中产生的废弃物。
2.工程文件管理:监理工程师需要管理施工中的各类文件、记录和保修单据,以及提交供应商提供的材料检验报告和成品检验报告等文件。
3.保修期的监理:监理工程师需要在保修期内进行定期检查,及时记录基础情况和问题,并协调解决。
浅谈水稳施工监理

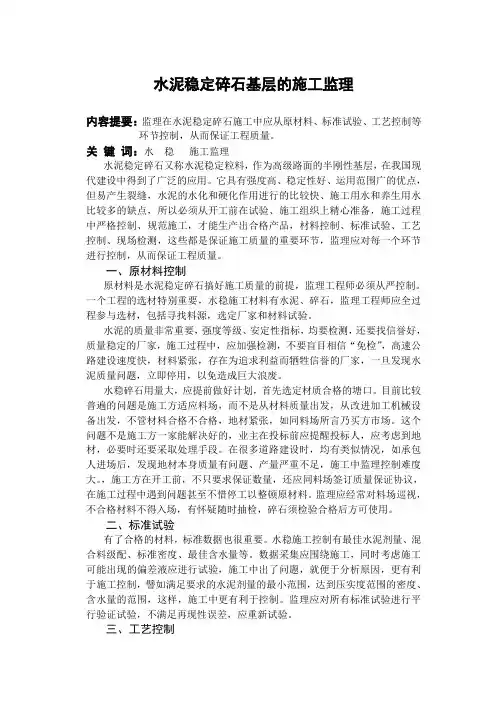

水泥稳定碎石基层的施工监理内容提要:监理在水泥稳定碎石施工中应从原材料、标准试验、工艺控制等环节控制,从而保证工程质量。
关键词:水稳施工监理水泥稳定碎石又称水泥稳定粒料,作为高级路面的半刚性基层,在我国现代建设中得到了广泛的应用。
它具有强度高、稳定性好、运用范围广的优点,但易产生裂缝,水泥的水化和硬化作用进行的比较快、施工用水和养生用水比较多的缺点,所以必须从开工前在试验、施工组织上精心准备,施工过程中严格控制、规范施工,才能生产出合格产品,材料控制、标准试验、工艺控制、现场检测,这些都是保证施工质量的重要环节,监理应对每一个环节进行控制,从而保证工程质量。
一、原材料控制原材料是水泥稳定碎石搞好施工质量的前提,监理工程师必须从严控制。
一个工程的选材特别重要,水稳施工材料有水泥、碎石,监理工程师应全过程参与选材,包括寻找料源,选定厂家和材料试验。
水泥的质量非常重要,强度等级、安定性指标,均要检测,还要找信誉好,质量稳定的厂家,施工过程中,应加强检测,不要盲目相信“免检”,高速公路建设速度快,材料紧张,存在为追求利益而牺牲信誉的厂家,一旦发现水泥质量问题,立即停用,以免造成巨大浪废。
水稳碎石用量大,应提前做好计划,首先选定材质合格的塘口。
目前比较普遍的问题是施工方适应料场,而不是从材料质量出发,从改进加工机械设备出发,不管材料合格不合格,地材紧张,如同料场所言乃买方市场。
这个问题不是施工方一家能解决好的,业主在投标前应提醒投标人,应考虑到地材,必要时还要采取处理手段。
在很多道路建设时,均有类似情况,如承包人进场后,发现地材本身质量有问题、产量严重不足,施工中监理控制难度大。
,施工方在开工前,不只要求保证数量,还应同料场签订质量保证协议,在施工过程中遇到问题甚至不惜停工以整顿原材料。
监理应经常对料场巡视,不合格材料不得入场,有怀疑随时抽检,碎石须检验合格后方可使用。
二、标准试验有了合格的材料,标准数据也很重要。
水泥稳定碎石基层施工监理细则

水泥稳定碎石基层施工监理细则前言水泥稳定碎石基层是公路工程中常用的路基加强材料,其施工质量的好坏直接关系到路面的使用寿命和行车安全。
为了确保水泥稳定碎石基层的施工质量,制定本文档以进行监理工作,并规范施工。
材料要求砂石材料砂石材料必须符合以下要求:1.风化系数不得大于3;2.粘结率不得低于95%。
水泥水泥必须符合以下要求:1.按照国家相关标准,标明商标和技术标准;2.满足国家有关水泥质量的要求。
添加剂添加剂必须符合以下要求:1.与水泥配合使用;2.可以有效改善混凝土结构;3.不得对混凝土混合物有任何负面影响。
设备要求施工机械施工机械必须符合以下要求:1.机械设备型号符合计划要求;2.机械设备应该经得起检验及试验。
3.施工机械稳定、操作便捷,损坏少。
实验设备实验设备必须符合以下要求:1.必须按照标准配备所有实验设备;2.实验设备应该经得起准确性检验和试验。
施工细则现场管理与安全1.施工现场必须符合安全标准;2.现场作业必须按照安全技术规程操作;3.在正式施工前,必须对现场进行勘测、测量,并确定桩位和高程控制点。
工程施工1.破碎机的使用与检查–检查和校正破碎机的电流和电压;–检查和校正破碎机的电缆和插头;–破碎机工作时,必须保持磨损部件和传动装置的润滑和冷却。
2.水泥稳定碎石的制备–砂石必须经过筛分并混合;–在砂石的黏结率达到要求时,添加水泥和适当的水合剂;–通过混合和压制将水泥稳定碎石制备成型;–制备成型后,必须加以养护。
3.施工要求–在施工前,对压实机器的配置进行检查和调整;–对基层进行压实,使得基层密实且具有良好的平整度;–在布设细石层之前,必须检查和调整基层的平整度。
质量评估1.在施工过程中进行现场监测;2.对基层的厚度、密度、平整度进行检查;3.将检查结果与计划的要求进行对比,形成检查报告。
本文档旨在对水泥稳定碎石基层的施工进行监理,规范施工过程,并对施工质量进行检查。
只有规范的施工,才能保证工程的质量和有效使用寿命。
水稳层质量工程监理方案

水稳层质量工程监理方案一、监理概述水稳层是公路路面的重要组成部分,它的质量直接影响着道路的使用寿命和安全性。
因此,对水稳层的施工质量必须进行全程监理,以确保施工质量符合规范要求。
本监理方案对水稳层质量工程监理进行了整体规划和设计,以确保施工过程的安全、质量和时限目标得以实现。
二、监理目标1. 完全理解和掌握设计文件、施工规范和相关规定,保证施工过程符合法律法规要求;2. 根据规范要求,对施工过程进行全程监理,确保水稳层的质量满足设计要求;3. 协助施工单位处理现场发现的问题和纠正施工过程中的不足,确保施工质量达标;4. 在施工结束后,对水稳层的质量进行验收,确保工程完工后的质量符合规范要求。
三、监理组织1. 监理人员选派根据工程的规模和施工条件,确定相应的监理人员数量和资质要求,确保监理人员能够全程参与监理工作。
2. 监理人员职责(1)监理工程师负责组织和协调监理工作,对施工质量进行全程监督,协助解决施工中遇到的问题。
(2)技术员负责质量检查和记录,协助监理工程师开展监理工作,确保施工过程符合规范要求。
(3)安全员负责施工现场的安全管理,确保施工过程中的安全问题得到及时解决。
四、监理内容1. 施工准备阶段在施工前,监理工程师应对施工单位的材料、设备和施工方案进行审核,确保符合规范要求。
2. 施工过程监理(1)材料检查监理工程师应对水稳层施工所使用的材料进行检查,确保符合规范要求,并对采购材料的质量证明进行审查。
(2)施工工艺监理监理工程师应对施工过程中的工艺进行监理,包括原料的配合、拌和、铺筑和压实等环节,确保施工工艺符合规范要求。
(3)质量检查监理人员应对水稳层的密实度、平整度、厚度等进行全程监理,确保施工质量符合规范要求。
(4)安全监督安全员应负责施工现场的安全管理工作,对施工现场的安全隐患进行排查和处理,确保施工过程的安全。
3. 施工结束阶段在施工结束后,监理工程师应组织相关人员对水稳层的质量进行验收,确保工程完工后的质量符合规范要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
浅谈高速公路水稳基层试验段的监理要点
摘要]当前,高速公路的路面基层多采用水泥稳定碎石,基层施工的质量非常重要,直接关系到面层及道路的整体质量和使用寿命。
为保证基层的质量,在大规模施工前进行试验段验证是一种行之有效的方法。
本文结合工程实际,分两方面论述了水泥稳定基层试验段的监理要点。
[关键词]高速公路施工监理水泥稳定碎石路面基层质量控制
南京绕越高速公路东南段RY-DN22合同段,路面基层采用水泥稳定碎石结构,设计厚度为38CM,分两层施工,每层厚度为19cm。
RY-DN22标项目部于2009年8月19日下午13:20分左右,在K31+258~K31+510左幅路面底基层二灰土上进行水泥稳定碎石首件工程施工,试铺段总长252m,厚19cm。
在这个标段的施工中,作为监理,笔者对试验段施工全过程进行了质量监理工作。
主要开展了以下几方面的监理。
1 施工前的监理
1.1对原材料、机械设备、配合比的检查。
监理组在本项目的施工准备阶段就直接介入并开始监理工作,首先审查施工单位的施工方案,对水泥稳定碎石首件工程施工方案进行了审查,对审查结果详细记录并报总监核准;其次对进场的机械设备进行审查,主要审查施工机械设备型号、性能和投标文件是否相符合,数量能否满足一个施工点的需要,不合格者,通知施工单位调整;再次对进场原材料进行审查:本标段使用江苏省三龙水泥厂生产的P.O 4
2.5等级普通硅酸盐缓凝水泥,水泥进。
