上人屋面面层工程技术交底
(完整版)屋面技术交底记录

3.1.3.3找坡层平整、压光,无酥松现象。
3.2岩棉保温板施工
3.2.1技术准备
3.2.1.1项目管理人员已经过专门培训,施工人员已经过上岗培训并取得上岗作业证书。
3.2.1.2组织项目管理人员认真审核施工设计图纸,仔细阅读施工设计图纸说明及营造做法,准备好相关技术规程和质量验收标准手册,按设计和规范要求准备好国标图集并熟悉掌握相关图集中各构造节点保温的细部做法和要求;熟悉相关技术手册及图集。
3.3.2.2铺装水泥砂浆:装灰、铺平,用刮扛靠冲筋刮平,找坡后用木抹子槎平,铁抹子压光。找平层水泥砂浆一般配合比为1:3,水泥为普通硅酸盐水泥,其强度不应低于32.5级。
3.3.2.3找平层与突出屋面结构的交接和转角处,做成圆弧形,圆弧形半径为50mm,水落口处做成略低的凹坑。
3.3.2.4找平层抹平、压实后,常温时在24h后浇水养护,干燥后即可进行防水层施工。
3
保温层
在保温板上抹粘接钢网片、抗裂砂浆
4
找平层
1:3水泥砂浆
5
防水层
3mm厚贴必定BAC双面自粘卷材二遍
3
保护层
满铺1.5厚聚乙烯薄膜一层
7
保护层
50mm厚c15细石混凝土
8
保护层
涂料或粒料(不上人屋面)
屋面面砖(上人屋面)
一、施工准备
1、选用专业施工人员,在正式施工前,由技术人员组织施工操作人员进行现场技术交底,详细说明具体的施工做法和操作规程、注意事项以及质量要求等。
3.2.8.4.2不得直接在可燃保温材料上进行防水材料的热熔、热粘结法施工。
3.2.8.4.3外保温工程施工作业工位配备消防灭火器材。
屋面工程施工技术交底

屋面工程施工技术交底一、任务描述屋面工程施工技术交底是指在屋面工程施工前,施工方与施工人员进行必要的技术交底,明确施工过程中的工作要求、施工方法、安全注意事项等,以确保屋面工程施工质量和施工人员的安全。
二、施工要求1. 施工人员资质要求所有参预屋面工程施工的人员应持有相关的施工资质证书,并具备一定的施工经验。
施工方应核实施工人员的资质证书,并记录在案。
2. 施工材料要求2.1 屋面防水材料:应选择符合国家标准的防水材料,具备良好的耐候性、抗老化性能和耐化学腐蚀性能。
2.2 施工工具:施工方应提供符合安全要求的工具,并确保工具完好无损。
3. 施工准备工作3.1 现场清理:施工前应清理屋面上的杂物和垃圾,确保施工区域干净整洁。
3.2 安全防护:施工前应设置必要的安全防护措施,如搭建安全网、设置警示标志等,确保施工人员的安全。
4. 施工方法4.1 屋面防水施工:根据设计要求和施工方案,采用适当的施工方法进行屋面防水施工。
施工方应确保施工过程中的施工层次、施工工艺、施工顺序等符合相关规范要求。
4.2 屋面材料安装:根据设计要求和施工方案,按照正确的安装方法进行屋面材料的安装,确保材料的坚固性和密封性。
5. 施工质量控制5.1 施工过程中应进行必要的质量检查,确保施工质量符合设计要求和相关规范要求。
5.2 施工方应建立施工质量档案,记录施工过程中的关键节点、施工质量检查记录等,以备后期验收和维护使用。
6. 安全注意事项6.1 施工人员应穿戴符合安全要求的劳动防护用品,如安全帽、防滑鞋、防护手套等。
6.2 施工人员应严格遵守安全操作规程,禁止违章作业和高空抛物。
6.3 施工过程中应设立安全警示标志,提醒施工人员注意安全。
7. 施工记录和交底施工方应对屋面工程施工过程进行详细记录,包括施工日期、施工人员、施工工艺、施工质量检查记录等,并与施工人员进行技术交底,确保施工人员理解并遵守施工要求。
三、施工例子为了更好地理解屋面工程施工技术交底的内容,以下是一个屋面工程施工的例子:1. 施工人员资质要求施工方核实了施工人员的相关资质证书,包括屋面工程施工人员证书和高空作业证书,并记录在案。
屋面工程施工技术交底

屋面分项工程施工技术交底
图4-1 排气管排气道布置图
(5)排汽屋面防水层施工前,应检查排汽道是否被堵塞,并加以清扫。
然后宜在排汽道上粘贴一层隔离纸或塑料薄膜,宽约200mm,在排汽道上对中贴好,完成后才可铺贴防水卷材(或涂刷防水涂料)。
防水层施工时不得刺破隔离纸,以免胶粘剂(或涂料)流入排汽道,造成堵塞或排汽不畅。
(6)雨水口、排气孔、女儿墙拐角、管道等根部在找平层施工完成后,采用砂浆抹成圆角,圆弧半径50mm。
施工员补充内容:
项目技术负
责人施工员
质检员
安全员
接
受
交
底
人
A100。
屋面找平层技术交底

技术负责人
交底人
接受交底人
本表由施工单位填写,交底单位与接受交底单位各存一份。
共2页 第1页
技术交底记录 (表式 C2-2-1)
编号
工程名称 丰台区委党校学员餐厅改扩建项目(食堂) 分项工程名称
屋面找平层
施工单位 北京市丰房建筑工程有限公司
交底日期
交底内容:
4、找平层应平整、压光,不得有酥松、起砂、起皮现象。 5、女儿墙与顶板交接处和基层的转角处,均应做成圆弧形,且整齐平顺。 四、成品保护: 1、保护好已完项目,即透气管等防止小推车等撞坏。 2、落水口等部位必须加临时防护,避免砂浆灌入造成堵塞。 3、施工完毕,在砂浆上强度前,将楼梯上屋面口封闭,严禁随意上人。 五、质量通病及防治: 1、起砂:砂浆配合比不准,水泥标号不够或不稳定,抹压程度不足,养护过早、过晚,过早上 人踩踏等均能引起找平层起砂。 2、找平层空鼓、开裂:砂子过细、基层清理不干净,施工前未浇水或浇水养护不够;屋面转角 处、出屋面管根漏压或操作不够认真等均易产生空鼓裂等现象。 六、安全环保注意事项: 1、操作工人严格执行“活完料净场地清”,并设专人、定时地进行场地清理、洒水等工作,保持 现场清洁。 2、作业时,互相协作,禁止大声喧哗,减少人为噪音。 3、砂石料场用密目网覆盖严密,经常洒水,防止扬尘。 4、机械操作手必须持证上岗,严格按照操作规程操作。使用前必须检查试运行正常。机械线路 改造须由电工进行。 5、遇到四至五级以上强风、大雨、大雾,应停止室外高处作业。 6、进入施工现场,必须带戴安全帽,穿防滑鞋;作业现场严禁烟火。 七、其他注意事项 1、砂浆配合比必须准确,搅拌时间不得少于 1 分半。保证砂浆的和易性。 2、施工过程中发现问题及时向项目部反映,以免出现质量问题。 3、负责此项工作的管理人员编制详细交底并传达给施工班组,严格按施工工艺进行施工。 4、施工过程中操作工人注意安全,作好安全防护,避免事故发生。

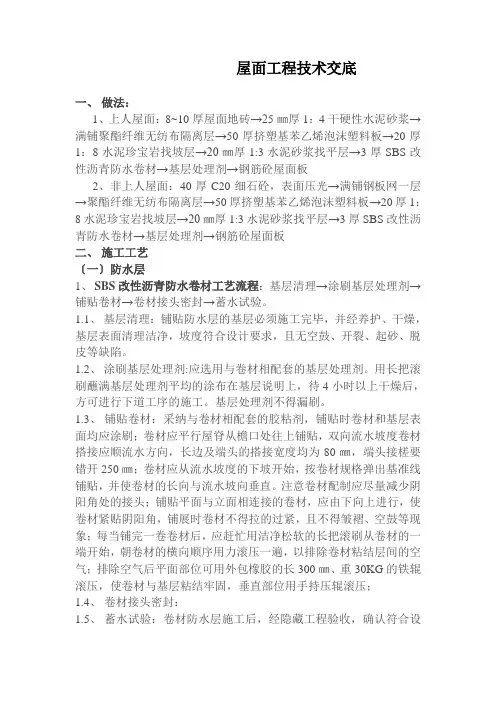

屋面工程技术交底

屋面工程技术交底一、做法:1、上人屋面:8~10厚屋面地砖→25㎜厚1:4干硬性水泥砂浆→满铺聚酯纤维无纺布隔离层→50厚挤塑基苯乙烯泡沫塑料板→20厚1:8水泥珍宝岩找坡层→20㎜厚1:3水泥砂浆找平层→3厚SBS改性沥青防水卷材→基层处理剂→钢筋砼屋面板2、非上人屋面:40厚C20细石砼,表面压光→满铺钢板网一层→聚酯纤维无纺布隔离层→50厚挤塑基苯乙烯泡沫塑料板→20厚1:8水泥珍宝岩找坡层→20㎜厚1:3水泥砂浆找平层→3厚SBS改性沥青防水卷材→基层处理剂→钢筋砼屋面板二、施工工艺〔一〕防水层1、 SBS改性沥青防水卷材工艺流程:基层清理→涂刷基层处理剂→铺贴卷材→卷材接头密封→蓄水试验。
1.1、基层清理:铺贴防水层的基层必须施工完毕,并经养护、干燥,基层表面清理洁净,坡度符合设计要求,且无空鼓、开裂、起砂、脱皮等缺陷。
1.2、涂刷基层处理剂:应选用与卷材相配套的基层处理剂。
用长把滚刷蘸满基层处理剂平均的涂布在基层说明上,待4小时以上干燥后,方可进行下道工序的施工。
基层处理剂不得漏刷。
1.3、铺贴卷材:采纳与卷材相配套的胶粘剂,铺贴时卷材和基层表面均应涂刷;卷材应平行屋脊从檐口处往上铺贴,双向流水坡度卷材搭接应顺流水方向,长边及端头的搭接宽度均为80㎜,端头接槎要错开250㎜;卷材应从流水坡度的下坡开始,按卷材规格弹出基准线铺贴,并使卷材的长向与流水坡向垂直。
注意卷材配制应尽量减少阴阳角处的接头;铺贴平面与立面相连接的卷材,应由下向上进行,使卷材紧贴阴阳角,铺展时卷材不得拉的过紧,且不得皱褶、空鼓等现象;每当铺完一卷卷材后,应赶忙用洁净松软的长把滚刷从卷材的一端开始,朝卷材的横向顺序用力滚压一遍,以排除卷材粘结层间的空气;排除空气后平面部位可用外包橡胶的长300㎜、重30KG的铁辊滚压,使卷材与基层粘结牢固,垂直部位用手持压辊滚压;1.4、卷材接头密封:1.5、蓄水试验:卷材防水层施工后,经隐藏工程验收,确认符合设计要求后,应做蓄水试验,确认不漏水后方可进行下道工序施工。
屋面施工技术交底

一、施工部署(一)施工进度计划客房1:2016年8月10日——2016年9月10日客房2:2016年8月19日——2016年9月25日裙1区:2016年8月20日——2016年9月30日裙2区:2016年8月20日——2016年9月30日裙3区:2016年8月20日——2016年9月30日(二)施工组织(1)劳动力安排本屋面工程的找坡保温层、找平层由主体施工队伍施工。
防水层选择有资质的分包施工队伍。
(2)垂直运输所有材料利用外用电梯进行垂直运输,根据工期要求,视进度情况,必要时采用人工倒运。
二.施工准备(一)现场材料准备(1)轻集料混凝土:搅拌站定制轻集料混凝土。
(2)防水材料:2层3厚SBS防水卷材。
其质量是保证防水成功的关键所在,对防水材料一定严格把关,所使用的材料必须符合要求,进场时具备材料出厂合格证、检测报告、使用说明书,材料分批进入现场后,及时报验,按规定进行现场抽查复试,待复试合格且完成材料报验后方可使用。
(3)面层材料:20厚1:3水泥砂浆面层(每1m见方设分格缝,缝宽10mm,,缝内填粗砂,水泥砂浆保护层内配1mm镀锌钢丝网,每块980x980mm,网孔25~30mm;(4)80mm厚挤塑聚苯板(带表皮)保温板、40mm厚挤塑聚苯板(带表皮)保温板、50mm厚挤塑聚苯板(带表皮)保温板。
(4)块瓦;②、木防腐挂瓦条L30X30,间距依水泥瓦品种定;③、顺水条30X30,固定用∅3.5长60膨胀螺丝@600。
(二)机具准备(1)2.2 主要施工机具:小型平板振动器、平锹、手推车、木杠、铁抹子、木抹子、笤帚、搅拌器。
(2)热熔工具:喷枪、喷灯及配套燃料汽油、煤气。
(3)配套工具:分包自备。
(4)消防器材:干粉灭火器、砂袋、水等。
三.施工要点各道工序的基底必须清理干净,不得有任何杂物,基层符合要求、经验收后进行下道工序。
屋顶楼层与空调机房墙体相接处的阴角、穿屋面管道根部抹成八字角,所有阳角抹成圆角。
屋面工程施工技术交底

屋面工程施工技术交底标题:屋面工程施工技术交底引言概述:屋面工程施工技术交底是指在屋面工程施工前,施工方与监理、设计方进行专业技术方面的沟通和确认,以确保施工过程中的质量和效率。
屋面工程施工技术交底是保障工程质量的重要环节,也是确保施工过程顺利进行的关键步骤。
一、施工方案交底1.1 确定施工方案:在屋面工程施工技术交底中,首先需要确定施工方案,包括施工方法、工艺流程、施工周期等内容。
1.2 确认施工材料:施工方案中需要明确使用的材料种类、规格、数量等信息,以确保施工过程中材料的供应和使用。
1.3 安全措施交底:在施工方案中还需包括安全措施的交底,确保施工过程中安全生产。
二、施工工序交底2.1 屋面基层处理:在施工工序交底中,需要明确屋面基层的处理方法,包括清理、修补、防水等工序。
2.2 防水层施工:确定防水层施工的工艺流程和施工方法,包括防水材料的选择、涂刷方式等。
2.3 面层施工:交底面层施工的工艺流程,包括面层材料的铺设、固定、接缝处理等内容。
三、施工质量要求交底3.1 屋面平整度:明确屋面平整度的要求,包括平整度标准、检测方法等,确保屋面施工质量。
3.2 防水性能:交底防水层的质量要求,包括防水材料的厚度、附着力、抗渗性等指标。
3.3 面层外观:确定面层的外观质量要求,包括颜色、光泽度、平整度等方面,确保屋面美观。
四、施工进度计划交底4.1 施工周期安排:明确施工进度计划,包括施工开始时间、工序安排、竣工时间等内容。
4.2 施工人员配备:确定施工所需人员数量和技术要求,确保施工进度计划的顺利执行。
4.3 施工检查验收:交底施工过程中的检查验收标准和频率,确保施工质量和进度。
五、施工交底记录5.1 编制施工交底记录:在屋面工程施工技术交底过程中,需要及时记录交底内容,包括施工方案、工序、质量要求、进度计划等。
5.2 监理、设计方确认:确保监理、设计方对施工交底内容进行确认,避免后续工程纠纷。
屋面工程安全技术交底 (2)

屋面工程安全技术交底标题:屋面工程安全技术交底引言概述:屋面工程是建造工程中非常重要的一部份,其施工过程中存在一定的安全隐患。
为了确保施工过程中的安全,必须进行安全技术交底,明确施工人员的责任和安全措施。
本文将从五个方面详细介绍屋面工程安全技术交底的内容。
一、施工人员安全意识培训1.1 着装要求:施工人员应穿戴符合安全标准的工装,包括安全帽、安全鞋、安全带等。
1.2 安全知识培训:施工人员应接受关于屋面工程安全知识的培训,了解施工过程中的危(wei)险因素和应急措施。
1.3 安全意识培养:施工单位应定期组织安全意识培养活动,提高施工人员对安全问题的重视程度。
二、屋面工程施工安全措施2.1 安全防护设施:在施工现场设置安全防护设施,包括警示标识、围栏等,确保施工人员和周围人员的安全。
2.2 安全作业规范:制定屋面工程施工的安全作业规范,明确施工人员的操作流程和注意事项。
2.3 安全监测措施:安排专人对屋面工程施工过程进行监测,及时发现安全隐患并采取措施解决。
三、高空作业安全管理3.1 高空作业培训:对从事高空作业的施工人员进行专门培训,掌握高空作业的安全技术要点。
3.2 安全防护设备:提供符合安全标准的高空作业安全防护设备,如安全带、安全网等。
3.3 安全监督管理:建立高空作业安全监督管理制度,确保高空作业的安全进行。
四、施工现场安全管理4.1 现场巡查制度:建立施工现场定期巡查制度,及时发现施工现场的安全隐患。
4.2 安全警示标识:在施工现场设置明显的安全警示标识,提醒施工人员注意安全。
4.3 应急预案制定:制定屋面工程施工现场的应急预案,确保在突发情况下能够迅速有效地处置。
五、安全技术交底记录5.1 交底内容:对屋面工程安全技术交底的内容进行详细记录,包括安全措施、责任分工等。
5.2 交底人员:明确安全技术交底的交底人员和接受人员,确保信息传达的准确性。
5.3 交底确认:交底结束后,交底人员和接受人员应签署确认文件,以备查证。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
上人屋面面层工程技术交底一、施工准备(一)作业条件1、出屋面设备已安装完毕,各种管口、下水口等已安装完毕,女儿墙抹灰已完成。
2、屋面防水层已施工完毕,作完蓄水试验,且已验收合格。
3、标高控制线、泛水坡度线、屋脊控制线等已弹好。
4、水泥花砖在使用前一天用水浸泡润湿。
5、水泥花砖应进行选砖,颜色、花纹要一致,表面无缺棱、掉角,表面有裂纹的应剔除。
6、水泥花砖等均要有出厂质量证明文件,且水泥花砖表面要光滑,图案花纹正确,颜色一致。
(二)材质准备1、泥:32.5级矿渣水泥或普通水泥,要杜绝使用过期水泥。
2、砂:中粗砂。
含泥量≤3%,使用前过筛。
3、水泥花砖:抗压抗折强度符合设计要求,其规格品种按设计要求选配,板块的长、宽、厚,允许偏差不得超过±lmm,平整度偏差不得超过0.5mm,两条对角线长度差不超过1.5mm。
4、外墙条砖:条砖的品种、规格、图案、颜色应与水泥花砖的品种、规格、图案、颜色相协调,砖的表面平整方正,厚度一致,无缺棱、掉角、裂纹、漏瓷、麻脸等现象。
条砖的吸水率<18%。
(三)施工机具1、操作人员使用工具:大铲、钢卷尺、橡皮锤、云石机、小线、木工尺、灰槽、勾缝镏子、水桶、扫帚。
2、砂浆、材料配制运输工具:砂浆搅拌机、磅秤、手推车、铁锹。
二、质量要求(一) 主控项目l、面层所用材料的品种、规格、质量必须符合设计要求。
2、面层与基层结合牢固,无空鼓。
(二) 一般项目l、各种板块面层表面洁净,图案清晰,色泽一致,按缝均匀,边角顺直,板块无裂纹、掉角和缺棱等缺陷。
2、坡度符合设计要求,无倒坡,无积水,与下水口结含处、阴阳角处按缝严密。
边角整齐、光滑。
3、允许偏差项目:表3—16三、工艺流程基层处理→水泥砂浆打底→排砖弹线→大面铺砖→养护→勾缝→细部铺砖→养护→勾缝四、施工工艺(一) 基层处理l、将屋面防水层表面上的砂浆、杂质、污物等彻底清理干净,然后晾干。
2、刮冷油一遍,随刮随往上撒干粗砂。
撒砂要用力,每次撒砂量要少,成活要做到砂粒牢固、均匀。
3、完活后轻轻扫一遍,将浮砂清扫干净,要防止搓刮地面将巳粘牢的干砂刮起甚至破坏防水层。
(二) 水泥砂浆打底在清理好的基层上,抹一道25mm厚掺建筑胶水泥砂浆,随抹随用木抹子搓平。
女儿墙根部要抹成半径R=200mm的圆弧形,出屋面管根部位,要用细石混凝土做成200×200mm的台度(具体尺寸根据排砖尺寸决定,一般取一块长条砖的长度)。
抹完后要连续养护3d以上。
(三) 找规矩、弹线、排砖l、大面排砖按照屋面泛水的布局进行排砖,一般从屋脊和分水岭处开始排整砖,然后沿纵横双向进行预排,灰缝不大于10mm,大面排砖要离开女儿墙、出屋面风道口等阴角处200mm左右,以便做阴角圆弧形排砖。
以下水口为中心500×500mm范围内,也要预留出来,重新进行细部排砖。
2、细部排砖细部砖采用长条砖(外墙釉面砖),砖缝宽窄要与大面砖保持一致。
阴角:女儿墙、出屋面风道口等阴角处要做成圆弧形,沿女儿墙方向横向排砖,圆弧半径R=200mm左右。
台度:台度的长、宽、高一般都取一块长条砖的长度,尽量减少下水口,下水口四周约两块大砖宽的范围内,做放射型排砖,可将砖裁成梯形、三角形等不同形状进行排列,具体排列方法可根据下水口的位置、形状来确定,做到缝宽一致,外观整齐,泛水流畅。
(四) 铺砖大面铺砖:大面铺砖采用干硬性水泥砂浆铺贴,铺砖前基底要清扫干净,洒水润湿。
铺砖要按照预先弹好的排砖线,拉好通线,从屋脊和分水岭开始,先铺几行砖,找好规矩,以此为筋压线,沿泛水方向,从上往下退着铺,每块砖都要跟线,不出现倒坡现象,大面平整流畅,泛水坡度符合要求。
铺砖操作程序如下:l、刷素水泥浆一遍:在清扫润湿后的基层表面,刷一遍水灰比为0.5左右的素水泥浆,要随铺砂浆随刷,防止出现风干现象。
2、虚铺干硬性水泥砂浆找平层,铺设厚度25~30mm,用木抹子摊平拍实,然后进行水泥花砖试铺,对好纵横缝,用橡皮锤敲击水泥花砖板块中间,振实砂浆至铺设高度后,将试铺合适的水泥花砖板块掀起移至一边,满浇一层水灰比为0.5左右的素水泥浆结合层,再铺上水泥花砖板块,铺时要四角同时落下,用橡皮锤轻轻敲平,随时用水平尺或直板尺找平。
3、每块砖铺好后,向两侧和后退方向顺序逐块铺砌,板块间灰缝要一致,拉通线对灰缝的平直度进行控制,安装好的水泥花砖板块应整齐平整,横竖缝对齐。
4、细部铺砖:细部铺砖采用粘结砂浆(胶泥)进行粘贴。
砂浆配合比l:2,掺胶量根据胶的品种来定。
粘结砂浆要随用随拌,防止终凝后影响粘结效果。
细部铺砖应在大面砖养护期满后进行。
其粘贴方法为:(l)在基层表面刷素水泥浆一遍,随铺贴随刷。
(2)在砖的背面抹粘结砂浆,厚度10mm左右。
(3)将抹好灰的砖粘贴到基层上,按线用抹子柄轻轻敲实敲平。
(4)台度部位要平面砖压立面砖,边角不留通天缝,管根部位要将砖裁贴成圆形,灰缝大小一致;女儿墙根部要贴成圆弧形,圆弧要自然流畅,阴阳角部位接缝严密,裁砖整齐。
下水口呈放射状粘贴,次缝一致,坡向流畅。
(5)细部铺砖全部完毕进行养护并检查验收,合格后进行勾缝。
(五) 养护水泥花砖铺好后,于次日洒水养护3d以上,3d内不准上人,3d后检查有无空鼓、断裂等不合格现象,对不合格的进行修补,全部合格后进行勾缝。
(六) 勾缝将灰缝内杂质清理干净,用l:l水泥砂浆勾缝,要求勾缝密实,缝内平整光滑。
五、成品保护1、屋面面层施工完毕应尽量进行封闭,防止受,损破坏。
2、防止油漆、涂料等污染屋面。
3、严禁在已完工的屋面上堆放物料和其他杂物。
4、屋面上尚有其他项目施工时,要采取保护揩施,防止破坏、污染。
5、防止下水口掉进杂物,造成堵塞。
上人屋面面层工程技术交底六、施工准备(四)作业条件7、出屋面设备已安装完毕,各种管口、下水口等已安装完毕,女儿墙抹灰已完成。
8、屋面防水层已施工完毕,作完蓄水试验,且已验收合格。
9、标高控制线、泛水坡度线、屋脊控制线等已弹好。
10、水泥花砖在使用前一天用水浸泡润湿。
11、水泥花砖应进行选砖,颜色、花纹要一致,表面无缺棱、掉角,表面有裂纹的应剔除。
12、水泥花砖等均要有出厂质量证明文件,且水泥花砖表面要光滑,图案花纹正确,颜色一致。
(五)材质准备1、泥:32.5级矿渣水泥或普通水泥,要杜绝使用过期水泥。
2、砂:中粗砂。
含泥量≤3%,使用前过筛。
3、水泥花砖:抗压抗折强度符合设计要求,其规格品种按设计要求选配,板块的长、宽、厚,允许偏差不得超过±lmm,平整度偏差不得超过0.5mm,两条对角线长度差不超过1.5mm。
4、外墙条砖:条砖的品种、规格、图案、颜色应与水泥花砖的品种、规格、图案、颜色相协调,砖的表面平整方正,厚度一致,无缺棱、掉角、裂纹、漏瓷、麻脸等现象。
条砖的吸水率<18%。
(六)施工机具1、操作人员使用工具:大铲、钢卷尺、橡皮锤、云石机、小线、木工尺、灰槽、勾缝镏子、水桶、扫帚。
2、砂浆、材料配制运输工具:砂浆搅拌机、磅秤、手推车、铁锹。
七、质量要求(一) 主控项目l、面层所用材料的品种、规格、质量必须符合设计要求。
5、面层与基层结合牢固,无空鼓。
(二) 一般项目l、各种板块面层表面洁净,图案清晰,色泽一致,按缝均匀,边角顺直,板块无裂纹、掉角和缺棱等缺陷。
2、坡度符合设计要求,无倒坡,无积水,与下水口结含处、阴阳角处按缝严密。
边角整齐、光滑。
3、允许偏差项目:八、工艺流程基层处理→水泥砂浆打底→排砖弹线→大面铺砖→养护→勾缝→细部铺砖→养护→勾缝九、施工工艺(一) 基层处理l、将屋面防水层表面上的砂浆、杂质、污物等彻底清理干净,然后晾干。
2、刮冷油一遍,随刮随往上撒干粗砂。
撒砂要用力,每次撒砂量要少,成活要做到砂粒牢固、均匀。
3、完活后轻轻扫一遍,将浮砂清扫干净,要防止搓刮地面将巳粘牢的干砂刮起甚至破坏防水层。
(二) 水泥砂浆打底在清理好的基层上,抹一道25mm厚掺建筑胶水泥砂浆,随抹随用木抹子搓平。
女儿墙根部要抹成半径R=200mm的圆弧形,出屋面管根部位,要用细石混凝土做成200×200mm的台度(具体尺寸根据排砖尺寸决定,一般取一块长条砖的长度)。
抹完后要连续养护3d以上。
(三) 找规矩、弹线、排砖l、大面排砖按照屋面泛水的布局进行排砖,一般从屋脊和分水岭处开始排整砖,然后沿纵横双向进行预排,灰缝不大于10mm,大面排砖要离开女儿墙、出屋面风道口等阴角处200mm左右,以便做阴角圆弧形排砖。
以下水口为中心500×500mm范围内,也要预留出来,重新进行细部排砖。
2、细部排砖细部砖采用长条砖(外墙釉面砖),砖缝宽窄要与大面砖保持一致。
阴角:女儿墙、出屋面风道口等阴角处要做成圆弧形,沿女儿墙方向横向排砖,圆弧半径R=200mm左右。
台度:台度的长、宽、高一般都取一块长条砖的长度,尽量减少下水口,下水口四周约两块大砖宽的范围内,做放射型排砖,可将砖裁成梯形、三角形等不同形状进行排列,具体排列方法可根据下水口的位置、形状来确定,做到缝宽一致,外观整齐,泛水流畅。
(四) 铺砖大面铺砖:大面铺砖采用干硬性水泥砂浆铺贴,铺砖前基底要清扫干净,洒水润湿。
铺砖要按照预先弹好的排砖线,拉好通线,从屋脊和分水岭开始,先铺几行砖,找好规矩,以此为筋压线,沿泛水方向,从上往下退着铺,每块砖都要跟线,不出现倒坡现象,大面平整流畅,泛水坡度符合要求。
铺砖操作程序如下:l、刷素水泥浆一遍:在清扫润湿后的基层表面,刷一遍水灰比为0.5左右的素水泥浆,要随铺砂浆随刷,防止出现风干现象。
2、虚铺干硬性水泥砂浆找平层,铺设厚度25~30mm,用木抹子摊平拍实,然后进行水泥花砖试铺,对好纵横缝,用橡皮锤敲击水泥花砖板块中间,振实砂浆至铺设高度后,将试铺合适的水泥花砖板块掀起移至一边,满浇一层水灰比为0.5左右的素水泥浆结合层,再铺上水泥花砖板块,铺时要四角同时落下,用橡皮锤轻轻敲平,随时用水平尺或直板尺找平。
6、每块砖铺好后,向两侧和后退方向顺序逐块铺砌,板块间灰缝要一致,拉通线对灰缝的平直度进行控制,安装好的水泥花砖板块应整齐平整,横竖缝对齐。
7、细部铺砖:细部铺砖采用粘结砂浆(胶泥)进行粘贴。
砂浆配合比l:2,掺胶量根据胶的品种来定。
粘结砂浆要随用随拌,防止终凝后影响粘结效果。
细部铺砖应在大面砖养护期满后进行。
其粘贴方法为:(l)在基层表面刷素水泥浆一遍,随铺贴随刷。
(2)在砖的背面抹粘结砂浆,厚度10mm左右。
(3)将抹好灰的砖粘贴到基层上,按线用抹子柄轻轻敲实敲平。
(4)台度部位要平面砖压立面砖,边角不留通天缝,管根部位要将砖裁贴成圆形,灰缝大小一致;女儿墙根部要贴成圆弧形,圆弧要自然流畅,阴阳角部位接缝严密,裁砖整齐。
下水口呈放射状粘贴,次缝一致,坡向流畅。
