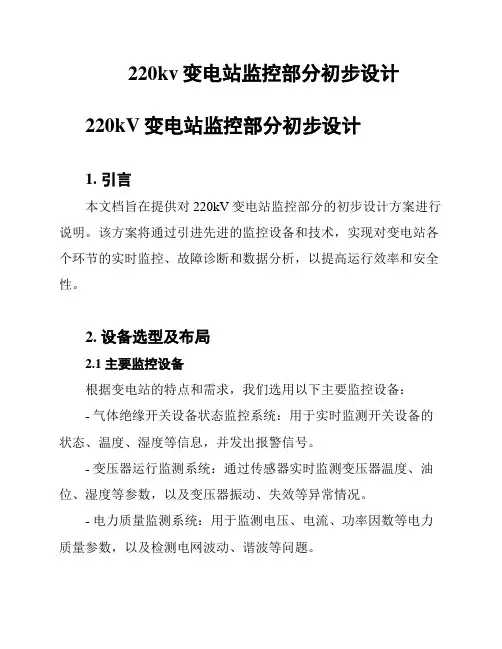

220KV变电站视频监控施工方案

220KV变电站视频监控施工方案
220KV变电站视频监控施工方案

220KV变电站视频监控施工方案

220KV变电站视频监控施工方案

2008年10月21日星期二

目录

220KV变电站视频监控系统 (2)

一、前言 (2)

二、施工方案 (2)

三、质量、安全、文明施工措施 (8)

四、工程验收 (9)

220KV变电站视频监控系统

一、前言

“视频监控系统”就是指应用先进的电子、通信、微机计算机控制原理和多媒体应用等高新技术手段,以现代应用电视技术形式(采用同轴电缆或光缆作为电视信号的传输介质,其特点都是不向空间发射频率)来实时、形象、真实地反映在工业、交通、商业、金融、医疗卫生、军事、安全保卫以及其它各个领域被监视控制的对象的电视系统。视频监控系统以其明显的特点而成为现代管理、监测和控制的技术手段之一,同时也成为现代“安全防范技术”体系中的一个重要组成部分。电力工业是国民经济的基础产业,是一切电子设备正常运行的基础。电力既是生活资料也是生产资料,安全、稳定和充足的电力供应是国民经济健康稳定持续快速发展的重要前提条件,也是关系到国计民生的大事。在电力工业迅速发展的今天,电力体制改革和市场化进程加快的同时,电力安全生产的重要性显得尤为重要。视频监控系统不仅可以使电力电网的安全运行起到保驾护航的作用,而且也是电力行业内部辅助管理提高工作效率、降低消耗的有力手段。

二、施工方案

1、线缆铺设:

A、视频线缆:

视频监控信号的传输采用传统的视频基带传输,即视频信号不经过频率变换等任何处理由图像摄取端通过普通同轴电缆直接传输到监视端的传输方式,图像在传输时直接利用同轴电缆的0~6MHz来传输。电力变电站复杂环境内(强电磁干扰、)的视频监控系统,尤其要注意视频信号在传输过程中容易受到干扰而使图像出现网纹、横纹和噪点等影响监视效果,同时由于个别点位距离监控中心遥远,因此要考虑视频信号的高频部分在传输中的衰减问题,所以同轴视频线缆应采用符合以下要求(最基本)的线缆:(1)传输线缆的特性阻抗为75Ω±3,外导体铜丝编制网编数≥96编;(2)内导体为铜芯导体,纯度≥96%;(3)线缆内层粘合性好,不易相对滑动;(4)线缆外皮光滑。

视频线缆采用SYV75-5上海产线缆-如:上海天诚、上海爱谱

B、电源线缆:

视频监控前端采集设备电源一般为直流DC12V或交流AC24V,一般情况下,电源

线是按交流AC220V(50Hz)布线,在摄像机端再经电源适配器转换成直流电源12V供

给摄像机,并且可以在监控中心设置总电源开关,以对整个监控系统直接控制。但由于

变电站前端摄像机较多、分布较散,且多数摄像机布置在高处高压强电流变输电设备设

施附近,电力站变送电运行后前端摄像机维护较为困难,尤其高处维护维修作业较为困难,尽量减少对前端设备的维护也是一项系统指标,而此种电源供给方式显然已不太适

合这种要求。因此,电源供给可以采用如下方式:

监控中心设总电源开关,从总电源开关引出多路AC220V交流电源分别供给1#、2

#变电楼电源箱,电源箱内安装开关电源或交流24V电源适配器及端子排、接地端子,

开关电源输出DC12V后经端子排分出多路后供给前端摄像机。交流24V电源适配器一

般采用球型摄像机原配电源,一般为一台摄像机使用一块适配器,所以,球型摄像机(快

速球、匀速球)电源供给也要考虑集中问题。

总上所述,电源的集中供给一方面要考虑维护的问题,另一方面也要考虑电源线路

过长导致压降过高,还要考虑电源线路在复杂环境内受到高次谐波干扰。

主干电源线采用RVV3×1.5mm2,分支电源线RVV2×1.0mm2或RVVP2×1.0m

m2护套线,线芯双绞,线缆外皮光滑。

C、控制线缆:

前端球形云台摄像机控制信号的传输采用RS-485通信控制信号传输方式,选择采用

抗干扰性能较好的两芯屏蔽双绞线缆RVVP2×1.0mm2线缆。

由于RS-485通信协议的特性,摄像机控制也可采用总线到前端集中然后再分置的方式,这样既便于施工、维修,同时也可降低成本。

D、线缆敷设要点:

-穿放线缆时,每根线缆均按序编号,作好标记,其号码标记应清晰,标号要防止破

损,以便施工安装、调试及故障查找。

-线缆在前端设备处应留有足够余量(一般至少3M以上),以利位置稍加变动时的灵活处置。

-需直角拐弯穿线时,应防止拐角处的线缆外皮不被磨损,否则电缆外皮破损后易造成屏蔽层接地,进而导致系统多点接地。

-线缆在桥架外的部分须采用保护套管进行保护,保护管在吊顶或墙面处暗装。穿线管内线缆数应符合要求。

-线缆布防要严格注意与强电线缆的间距。

2、前端设备的安装

2.1 一般要求

-按照安装图纸进行安装。

-安装前应对所装设备通电检查。

-安装质量应符合《电气装置安装工程及验收规范》的要求。

2.2 支架的安装

-支架和建筑物,支架与摄像机均应牢固安装。电源线与控制线接出端应固定,且留有一定余量。

-安装高度以满足防范要求为原则。

2.3 摄像机的安装

-安装前应对摄像机进行检测和调整,是摄像机处于正常工作状态。

-摄像机安装时应注意摄像机的工作电压。

-摄像机应牢固地安装在支架上,所留尾线长度以摄像机与安装墙面形成下行100mm~150mm弯且摄像机防护罩内适当预留长度为宜,尾线必须加保护、绑扎牢固。

-摄像机转动过程尽可能避免逆光摄像。

-在搬动、安装摄像机过程中,不得打开摄像机头盖(感光CCD保护盖)。

-摄像机安装完,通电调试。在监视范围、图像质量均满足要求后,对摄像机进行固定。

2.4 镜头安装

-镜头安装要注意安装方式:镜头与摄像机大部分采用“C”、“CS”安装座连接,“C”

型接口从镜头安装基准面到焦点的距离是17.52 mm。“C”型接口为 1寸32牙螺纹座,镜头安装部位的口径是25.4mm,“CS”型接口的装座距离为 13.52mm。C座镜头通过接圈可以安装在CS座的摄像机上,反之则不行。

-镜头安装要注意镜头规格应和摄像机规格(靶面大小)相对应。一般有 2.5cm (1英寸)、1.7cm(2/3英寸)、1.3cm(1/2英寸)、0.8cm(1/3英寸)几种。

-选用定焦距镜头焦距在一定范围内一般可以调整,只要将镜头前座左右两颗“六角螺丝”松开,将“内环”往内、外移动。镜头焦距便得到调整,最后再将“六角螺丝”锁紧。

-根据现场实际情况可选用手动光圈镜头、自动光圈镜头。室内因为照明条件比较固定,多用手动光圈镜头,室外光照变化较大用自动光圈镜头。

2.5 电源箱端子箱安装

-箱体安装横平竖直,牢固。

-箱内断路器设备、TB端子排要排列整齐,固定可靠;各电器设备、端子排要标明编号、名称。

-箱内配线整齐、美观无损伤;配线严格区分色标,即交流220V电源L线为“红线”,N线为“兰线”;直流12V电源正极为“红线”,负极为“兰线或黑线”;接地线为“黄绿相间即双黄线”。

-TB端子排选用10A型,每个端子板接线不超过两根,进出线排列整齐,避免交叉;

-多芯导线与接线端子排连接时要使用TE型、SV型冷压接线端子;单芯硬导线与接线端子排连接可不使用冷压接线端子,但要安装牢固;较细单芯硬导线与接线端子排连接时,导线要弯成与端子排螺丝拧紧方向一致的圆圈,导线与螺丝间要使用垫圈压紧。

-箱内设接地母排,箱体外壳、开关电源接地端及所有线缆屏蔽线要接地母排连接牢固。

3、中心控制设备的安装

3.1 监视器的安装

-监视器应端正、平稳安装在监视器机柜上,应有良好的通风散热环境。

-主监视器距监控人员的距离应为主监视器荧光屏对角线长度的4倍~6倍。

-避免日光或人工光源直射荧光屏。荧光表面背景光照度不得高于100Lx。

-监视器机柜(架)的背面与侧面距墙不应小于0.8m。

3.2 控制设备的安装

-控制台应端正、平衡安装,机柜内设备应当安装牢固。安装所用的螺钉、垫片、弹簧、垫圈等均应按要求装好,不得遗漏。

-控制台或机架(柜)内插件设备均应接触可靠,安装牢固,无扭曲、脱落现象。-监控室内的所有引线均应根据监视器、控制设备的位置设置电缆槽和进线孔。

-所有引线与设备连接时,均要留有余量,并做永久性标志,以便维修好管理。4、监控系统的调试

4.1 一般要求

-监控系统调试应在系统施工结束后进行。

-监控系统调试前应具备施工时的图纸资料,设计变更文件。

-调试负责人必须由熟悉该系统的工程技术人员担任。

-具备调试所用的仪器设备,这些设备符合计量要求。

-检查施工质量,确保设备安装正确。

4.2 调试前的准备工作

4.2.1 电源检测

接通控制台总电源开关,检测交流电源电压;用万用表检查电源电压;合上分电源

开关,检查各输出端电压,直流输出极性等;确认无误后,给每一回路通电。

4.2.2 线路检查

检查各种接线是否正确。用250V兆欧表对控制电缆进行测量,线心与线心、线心与

地绝缘电阻不应小于0.5MΩ;用500V兆欧表对电源电缆进行测量,其线心间、线心与地

间绝缘电阻不应小于0.5MΩ。

4.2.3 接地电阻测量

监控系统中的金属护管,电缆桥架,金属线槽,配线钢管和各种设备的金属外壳均

应与地连接,保证可靠的电气通路。系统接地电阻应小于4Ω。

4.3 摄像机的调试

-闭合控制台、监视器电源开关,若设备指示灯亮,即可闭合摄像机电源,监视器屏幕上便会显示图像。

-调节光圈(电动光圈镜头)及聚焦,使图像清晰。

-改变变焦镜头的焦距,并观察变焦过程中图像清晰度。

-遥控云台,若摄像机静止和旋转过程中图像清晰度变化不大,则认为摄像机工作正常。

4.4 球形云台的调试

-遥控云台,使其上下、左右转动到位,若转动过程中无噪音(噪音应小于50dB),无抖动现象,电机不发热,则视为正常。

-重点监视部位有逆光摄像情况,有遮挡物遮挡较为严重时,适当调整安装位置。

4.5 系统调试

-系统调试在单机设备调试完后进行。

-按照设计图纸对每台摄像机编号。

-用综合测试卡测量系统水平清晰度和灰度。

-检查系统的联动性能。

-检查系统的录像质量。

-在现场情况允许、建设单位同意的情况下,改变灯光的位置和亮度,以提高图像质量。在系统各项指标均达到设计要求后,可将系统连续开机24小时,若无异常,则调试结束。

三、质量、安全、文明施工措施

1、保证工程质量措施

-建立以项目现场负责人为首,配有专职质检员、专业工长、主要工种班组长参加的质量保证体系。质量管理落实到人,落实到施工全过程。

-抓好全面质量管理。从原材料进场,各工种上岗开始,环环相扣,严把质量关。不合格的材料、成品、半成品坚决不用。达不到技术标准的人员不准上岗。达不到规范要求的施工部位坚决“推倒”重来。

-重点抓好工程的配管、配线等部位,尤其是线缆敷设的质量,严格监督配管、线缆敷设全过程,确保整体工程的安全性。

-做好施工技术资料管理工作,有专人负责,做到资料齐全,数据准确,文字清晰,装订整齐。

2、全生产、文明施工措施

-严格执行施工现场管理各项法规,老老实实照着去做,不走过场。

-建立安全保证和检查监督体系。由项目负责人负责安全和文明施工,并由公司专职安全员与现场施工班组的兼职安全员形成完整的安全生产管理体系,认真贯彻安全生产责任制,保证安全措施的全面落实。

-施工队伍进场前进行教育,教育每位施工人员自觉做好施工防护和自我保护,牢固树立“安全第一,预防为主”的思想。

-切实做好施工中的防护措施。进入现场施工现场必须戴安全帽。各种机械必须专人负责管理,严禁违章操作。各类电器机具都必须设置漏电保护器。

-施工现场必须重视环保和文明施工。严禁在楼内大小便,如有发现,必须重罚。施工人员不准穿拖鞋、赤膊上工地,进入大楼必须遵守大楼管理规定、爱护成品。

-站内设备精密,设备线路高压强电流运行,严格教育施工人员按照预定施工路线行进,不准乱窜,杜绝乱动。

-站内施工梯具一律施工木梯,严禁使用铁梯。

-施工现场要做到“活完、料尽、场地清”,保持干净整洁。

四、工程验收

参照中华人民共和国公共安全行业标准GA/T75-94 《安全防范工程程序与要求》中

有关验收条款的规定。

工程项目按招标文件的规定内容全部完成,经试运行达到设计要求并为领导认可,

视为竣工。由领导组织进行初验,并写出初验报告。工程竣工后,施工单位应提供以下

文件:

1. 试运行报告;

2. 竣工报告;

3. 系统验收报告;

4. 竣工图纸资料。
