地下室人防工程监理细则加设备

地下室人防工程监理细则加设备一、监理管理1.监理人员应具备相应的专业技能和合格的资质,并经过相关培训,熟悉人防工程的施工及监理规范、要求;2.设立专门的监理机构,由专职监理人员负责地下室人防工程的监理工作;3.监理人员应按照国家相关法规和标准要求,审核施工单位的施工图纸、施工方案,并对其进行监督、检查和验收;4.在施工过程中,监理人员应及时报告施工单位违反合同约定、违反沟通要求、存在质量问题和安全隐患等情况,并提出整改意见;5.监理人员应制定监理计划,明确监理的内容、阶段、工作重点和监理方法,并定期向业主和相关部门汇报工作进展。
二、施工安全措施1.施工单位应根据地下室人防工程的特点,制定详细的施工安全措施,并提供相应的安全设备、器材和防护用品;2.施工单位应组织专业人员进行安全技术交底,明确施工人员的责任和义务,并对施工人员进行安全培训;3.施工单位应落实施工现场的安全防护措施,包括设置警示标志、隔离带、保护网等,确保施工现场的安全和防护;4.施工单位应建立健全的安全管理制度,确保施工人员遵守安全规定,严禁违反作业规程,保证施工现场的安全和秩序。
三、设备安装监理要求1.监理人员应对设备的安装位置、安装方案、连接方式等进行审核和监督,确保设备的安装符合规范要求;2.监理人员应对设备的质量进行检验和验收,确保设备的性能和功能符合设计要求;3.监理人员应监督设备的操作、调试和维护,确保设备正常运行;4.监理人员应对设备的保养和维修情况进行监督,确保设备的正常使用。
地下室人防工程监理的细则加设备主要从监理管理、施工安全措施和设备安装监理要求等方面进行规范,确保地下室人防工程的施工质量和安全。
通过严格执行监理细则和加强设备的安装监理,可以提高地下室人防工程的施工质量和施工进度,降低事故的发生率,确保施工过程的安全和顺利完成。
人防监理细则范本_0

人防监理细则范本目录一、工程概况1 二、监理范围及内容2 三、结构工程监理3 四、防水工程监理4 五、孔口防护工程监理5 六、建筑装修工程监理6 七、给排水工程监理6 八、通风工程监理7 九、建筑电气安装工程监理8 十、防火设备安装工程监理9 十一、工程计量监理 10 人防监理实施细则台州协力工程监理有限公司 1概述本公司受业主委托,承担※※※人防地下工程的施工监理。
为使该项工程施工监理工作达到制度化、标准化、规范化、程序化,根据《人民防空工程质量检验评定标准》 RFJ01-2002 进行人防工程专项监理,而制定本工程监理细则。
一、工程概况 1、本工程为※※※人防地下工程,由※※※置业有限公司兴建;※※※设计研究院设计;浙江省人防工程质量监督站※※※市分站监督;台州协力工程监理有限公司监理;※※※建设集团承建。
战时第一、二、三、四防护单元为二等人员掩蔽部,为甲类人防地下室,防化丙级,可掩人员4500 人,以上各单元平时为小型车库、自行车库; 2、项目组成及建设规模建筑面积:6800m2(人防部份),使用面积为5131m2,人员掩蔽面积为4500m2; 3、结构类型为整体现浇钢筋混凝土粱板式结构,选用自防水混凝土,外围护墙及内承重墙密闭墙选用钢筋混凝土墙,内1/ 20阁墙选用空心砖砌块墙; 4、与消火栓灭火系统,该区消防水库及消防水泵等消防设施在非人防区内与其合用并统一控制,该车库疏散人车分流,设九个直通地面人员疏散口,二个汽车双车道出入口; 5、防化设计:防化等级为丙级,战时防护单元内设防化值班室,并设滤毒通风,简易洗消间等设施; 6、防水设计:防水等级为二级,采用添加微膨胀剂的防水混凝土结构自防水加卷材防水;人防监理实施细则台州协力工程监理有限公司 27、质量目标:合格。
二、监理范围及内容业主委托监理方对本工程项目实施建设监理,本项目的监理范围为工程实施阶段对工程质量、工程进度、工程投资进行监控。
监理细则(人防工程)

监理细则(人防工程)标题:人防工程监理细则一、前言本《人防工程监理细则》依据国家有关法律法规,如《人民防空工程建设管理规定》、《建设工程监理规范》等,结合人防工程的特殊性与实际建设需求制定。
旨在确保人防工程质量,提升工程效率,保障工程建设的安全稳定运行,充分发挥其战备效益和社会效益。
二、监理工作范围与内容1. 工程质量控制:对人防工程的设计方案、施工图审查、施工过程中的材料质量、工艺流程、隐蔽工程验收等进行全面细致的监督和管理,确保工程质量符合设计要求和相关技术标准。
2. 工期进度控制:按照合同约定的工期计划,监控施工进度,预防和处理可能影响工程进度的因素,保证工程按期完成。
3. 安全生产监督:严格执行国家安全生产法规,督促施工单位建立健全安全生产责任制,定期进行安全检查,消除安全隐患。
4. 合同管理:核查施工合同的履行情况,处理合同执行中出现的问题,维护各方合法权益。
5. 信息资料管理:做好监理日志、会议纪要、往来文件等监理资料的收集整理,确保工程信息的完整性和准确性。
三、监理工作程序与方法1. 设计阶段监理:参与设计方案评审,重点审查人防工程的防护等级、结构安全、设备配置等方面是否满足人防工程设计规范要求。
2. 施工阶段监理:通过巡视检查、旁站监理、平行检验等方式,对施工过程进行全方位、全过程的质量控制,并对关键工序、隐蔽工程实施严格把关。
3. 竣工验收阶段监理:协助组织竣工预验收,审核工程结算资料,确认工程达到设计要求和使用功能后,方可提交正式验收申请。
四、结语本《人防工程监理细则》是人防工程监理工作的基础指导文件,所有参与人防工程建设的单位和个人都应严格遵守。
在实际工作中,我们将持续改进和完善监理细则,以适应不断发展变化的人防工程建设需求,切实保障人防工程的质量与安全。
地下室人防工程监理实施细则

地下室人防工程监理实施细则地下室人防工程是指在建筑物的基础层以下的使用空间内设计的一种防灾设施,它可以有效的抵御地震、火灾等自然或人为灾害的影响。
在人防工程建设过程中,监理人员负责对项目的施工进行监督和管理,以保证地下室人防工程的顺利实施和安全性能的达到。
一、工程监理人员的职责1. 总体监督和管理,协调各方面的工作,确保工程按照合同约定进行。
2. 审核施工单位提供的施工方案、施工图纸等,确保工程实施的合理性和正确性。
3. 审查材料、设备、质量、安全等相关证明和记录,确保人防工程质量、安全符合规定要求。
4. 对现场进行巡视,及时发现和处理工程质量、安全、进度等方面的问题。
5. 对施工单位的变更设计和施工计划进行审查,确保其符合规定要求。
6. 对地下室通风、照明、排水、通风、消防等设施的设计和安装进行检查,确保其实现设计要求。
7. 对地下室人防工程的竣工验收进行监督,确保验收规范、合格。
二、地下室人防工程的监理实施细则1. 地下室人防工程的施工开始前,监理人员应仔细审核施工方案、施工图纸等,确保其符合国家标准和工程设计要求。
2. 施工过程中,监理人员要及时巡视施工现场,检查施工进度、质量和安全等方面问题,并及时要求施工单位做出整改。
3. 监理人员要对工程现场的隐蔽工程进行抽验,以确保施工质量符合规定要求。
4. 在施工期间,监理人员和施工单位要密切沟通,共同推进工程进度,确保工程能够如期完工。
5. 据施工单位提供的验收资料和现场查验结果,监理人员要进行全面检查,确保地下室人防工程的质量、安全和符合规定要求。
6. 在验收呈报书中要详细描述地下室人防工程的安全性能、技术指标、工程条件以及各方面的验收结果。
7. 对待验收的地下室人防工程,在验收合格证书、验收报告等备齐后可以办理结算程序。
三、结语监理人员是工程建设中的关键角色,在地下室人防工程的实施中也不例外。
监理人员要认真履行职责,确保地下室人防工程的顺利实施和安全性能的达到,这对于为人们的生命安全保驾护航具有非常重要的意义。
新版人防工程监理质量控制实施细则

已审批的监理规划设计图纸及相关变更、洽商记录和有关规定国家及地方、行业现行规范、图集,主要有:《人民防空工程施工及验收规范》 GB50134-2022《人民防空地下室设计规范图示》 05SFJ10《防空地下室通风设计》 FK01-02《防空地下室室外出入口部》 05SFJ04-05《钢结构装配式防崩塌棚架》 05SFJ03《防空地下室结构设计》 FG01-03《人防工程防护设备图集》 RFJ01-2022按具体工程设计图纸中人防设计专篇的主要内容(人防等级、人防工程面积、洗消间、滤毒室、染毒井、人防密闭门、密闭窗、防爆观察窗、防爆地漏、战时电缆、防爆翼环等)编制此部份内容。

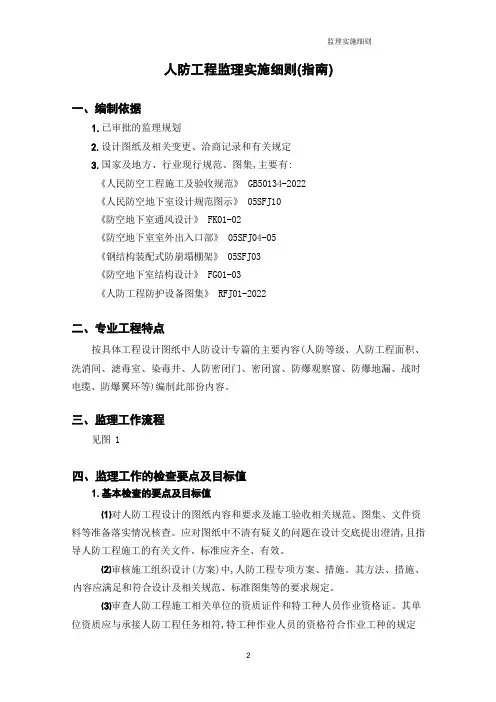

见图 1料等准备落实情况核查。
应对图纸中不清有疑义的问题在设计交底提出澄清,且指导人防工程施工的有关文件、标准应齐全、有效。
(方案)中,人防工程专项方案、措施。
其方法、措施、内容应满足和符合设计及相关规范、标准图集等的要求规定。
位资质应与承接人防工程任务相符,特工种作业人员的资格符合作业工种的规定熟悉图纸及要求审核施工组织设计(方案)审查特工种人员资格证件原材料、设备、配件检验工程定位控制网建造物放线控制桩高程水准引测标点技术复核钢筋材质、复试报告密闭门、窗合格证防爆门、窗证件设备、管道及附件电缆、电线等桩基施工及验收人防施工过程监控地下防水:材质检查、复试审核、人员持证钢筋:材质和复试检查、加工绑扎检查模板:支撑系统、支架体系等强度、刚度、严密度等检查混凝土:等级、塌落度、灌注、振捣、成型、人防隐蔽工程验收签认人防分项工程检查验收留置试块、养护等检查孔口防护设施制作与安装检查(门框墙、防护门、窗安装)消防管道与附件安装检查通风与排烟设备、管道安装检查人防电气设备、管线安装检查人防工程竣工检查验收人防工程资料核查、整理、登目、归档图 1要求,并持证上岗,要求人证相符。
⑷复核工程测量放线控制网和工程定位控制桩,各分项工程的点、位位置线以及高程水准点的引测过程及结果。
地下室工程监理实施细则

地下室工程监理实施细则一、监理前准备工作1.与业主代表、设计单位、施工单位进行必要的沟通,明确双方的责任及权利;2.审查地下室工程设计文件,确保其符合相关法规和规范;3.准备监理工具和仪器,确保监理工作可以正常进行;4.编制监理计划,明确监理任务和工作进度。
二、施工前监理工作1.审查相关资料,包括施工单位的施工方案和施工方管理人员的资质;2.对地下室工程的基础设计进行审查,包括基坑开挖深度、土质及坑底水位等;3.审查潜在的安全风险,包括地下水位的控制、基坑围护结构的稳定性等;4.检查施工现场,并对施工工艺进行指导和监督;5.对施工材料进行抽样检测,确保其符合质量要求。
三、施工中监理工作1.对施工单位的施工进度进行监督和控制,确保施工按计划进行;2.监测地下室工程的质量,包括土方开挖、基坑支护、地下室结构等;3.对施工过程中的施工质量问题进行整改和处理,并及时报告业主代表;4.开展安全检查,确保施工过程中的安全措施得到有效实施;5.与施工单位进行沟通,解决施工过程中的问题,并提出合理化建议;6.监督施工单位的材料验收和使用情况,确保合格材料的正常使用;7.定期组织施工现场会议,评估施工进展情况,并及时调整计划。
四、施工后监理工作1.对地下室工程的质量进行终验,确保其符合设计要求和相关规范;2.核对施工单位的工程量清单和支付情况,确保业主的利益不受侵害;4.协助业主代表进行工程的移交工作,包括相关资料和设备的验收;5.与业主代表进行交流和汇报,反映地下室工程的情况和问题;6.处理施工单位和业主代表之间的纠纷和争议,维护业主的合法权益。
五、监理工作的要求1.监理人员应具备相关专业的知识和技能,熟悉地下室工程的施工流程和相关法规;2.监理人员应具备较强的沟通能力和组织协调能力,能够有效地与各方沟通和协调;3.监理人员应按时按质完成工作任务,确保监理工作的顺利进行;4.监理人员应保持公正、客观的态度,不偏袒任何一方,维护施工质量和业主利益;5.监理人员应及时报告施工中的问题和风险,提供合理化建议和解决方案。
人防工程监理实施细则

从梁的主筋下穿过,设计应考虑到钢筋重叠放臵时对保护层的影响。
防护密闭门的门槛箍筋应该闭口,箍筋规格不得小于这里的外侧和内侧是相对临空墙而言,外侧是指防护区外,内侧是指处,必须电焊,若顶底板为梁板结构,则主梁的主筋(至少两根)与板的横向5~8m一点。
上述方法适用于无桩基人防地下室,如接地电阻值其长度与门洞同宽。
角钢宜采用角钢应预埋在非防护区一侧。
密闭肋,密闭肋厚度为5mm,宽度为防水套管应在两侧设两片固定法兰,当临战封堵的预埋件为角钢时,角钢应预埋在密闭通道内,角钢的闭锁盒开口大头在下,小头在上,门轴位臵(1)门扇吊钩口部顶板中应预埋一根民防工程口部最后一道密闭门以外的出入口和通道、墙面抹灰不得掺用纸筋等可能腐烂的材定位销能把手柄固定在处麻面面积分别不得大于门扇或门框墙总面积的(六)门扇与门框墙制作的允许偏差应符合下表的要求:5.密闭翼环应位于墙体厚度的中间,并应与周围结构钢筋焊牢。
密闭穿墙短管的轴线应与所在墙面垂直,管端面应平整。
有密封槽的法兰连接,.电缆、电线在穿越密闭穿墙短管时,应清除管内积水、杂物。
在管一)设备基础后,设备方可运转。
.混凝土设备基础的允许偏差,应符合下表的要求。
不同平面的标高)设备与管路连接时,宜采用整体性的橡皮软管接头,并不得漏气。
固定支架应平正、稳定。
)悬摆板应启闭灵活,能自行开启到限位座,且开口朝下;3)在门开启的终止位臵应设缓冲装臵;4)对穿墙管线应进行密闭处理。
)无扰动力作用时,可预埋带有翼环的防水短管;)预埋管的位臵、标高允许偏差不得超过(四)电气设备安装.落地式配电柜(屏、箱)的安装,应符合下列要求:.电气接地装臵安装,应符合下列要求:部或不同方向引进接地干线。
接地干线穿越防护密闭隔墙、牛皮纸内涂完底漆。
.工程内信号指示标志和机房内管道面漆的颜色应符合下列要求:出入口、安全门应为白底红字。
回风管11.当管、线穿越隔声墙时,管道与墙、电线与管道之间的空隙应用吸声材料填充密实。
某人防工程监理实施细则

B13工程工程监理实施细则(人防工程部分)内容提要:工程概况监理依据人防工程质量验收程序和组织施工阶段监理工作的控制要点人防工程的重要质量控制点项目监理机构(章):专业监理工程师:总监理工程师:日期:人防工程监理实施细则1、工程概况1.1、工程名称:。
1.2、工程地址:1.3、工程建筑总面积:。
1.4、工程技术指标依据:1.4.1、使用年限为50年;1.4.2、抗震设防分类为丙类建筑;1.4.3、抗震设防烈度为7度;1.4.4、工程防火等级为一级防火;1.4.5、工程防水等级为二级;1.5、质量目标:合格。
2、监理依据2.1、《建设工程质量管理条例》;2.2、《建设工程监理规范》;2.3、《人民防空工程质量检验评定标准》RFJ01—2002;2.4、地下一层人防地下室全部施工图;2.5、《工程建设标准强制性条文》(2002年版)及政府的有关规定;2.6、工程委托监理合同、建设工程施工合同;2.7、经批准的施工组织设计、施工方案。
3、人防工程质量验收程序和组织3.1、分项工程应由监理工程师组织施工单位项目专业技术负责人等进行验收。
3.2、分部工程应由总监理工程师组织施工单位项目负责人和有关勘察、设计单位项目负责人进行验收。
3.3、单位工程完工后,施工单位应自行组织有关人员进行检查评定,并向建设单位提交工程验收报告,按下列要求进行验收:3.3.1、工程施工应符合工程勘察、设计文件的要求;3.3.2、参加工程质量验收的各方人员应具备规定的资格;3.3.3、工程质量的验收均应在施工单位自行检查评定的基础上进行;3.3.4、隐蔽工程在隐蔽前应由施工单位通知有关单位进行验收,并形成验收文件;3.3.5、涉及结构安全的试块、试件以及有关材料,应规定进行见证取样检测;3.3.6、承担见证取样检测及有关结构安全检测的单位应具有相应资质;3.3.7、工程的观感质量应由验收人员通过现场检查,并应共同确认。
4、施工阶段监理工作的控制要点:4.1、钢筋工程4.1.1、钢筋除锈不能冷拉,冷拉除锈即不能控制拉伸率,也不能控制强度,在接受核爆动荷载作用时,达不到设计承受力,将会使结构遭到脆性破坏。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、工程概况1.项目名称:研创大厦2.参建单位:建设单位:无锡工业设计发展有限公司设计单位:无锡市民用建筑设计院有限公司监理单位:无锡太湖明珠建设咨询有限公司施工单位:华仁建设集团有限公司3.工程地址:无锡市滨湖区蠡园开发区吟白路4.建筑面积:总建筑面积79622m2,其中地下室建筑面积20767m2(人防防护单元建筑面积约1997m2),地上建筑面积58855 m25.建筑层数:地下二层6.结构性质:抗震设防烈度6度、设计使用年限50年二、(人防区域)设计要求1.人防区域:①~⑧/○A~○G轴内设置人防地下室,建筑面积2000m2,地下室顶板室外部分覆土厚度450mm。
2.人防等级:甲类、核武器抗力级别6级、常规武器抗力级别6级,防化等级丙级,防水等级二级。
3.防护单元:防护单元建筑面积2000m2,人防使用面积1900 m2、掩护面积1400 m2掩护人数1400人。
4.出入口:三个出入口,战时主要出入口利用室外汽车坡道设置;战时次要出入口利用人防地下室东北侧楼梯,人防区西侧设置一个战时人员疏散口。
5.进、排风口:排风口设防爆波活门,扩散室采用超压排风方式;进风口设进风竖井,防爆波活门、扩散室、除尘滤毒室和进风机房。
6.人防与非人防部分平时出入口临战封堵:共计封堵4处:钢筋砼预制梁临战封堵2处、密闭通道1处(不计入临战转换工作量)、钢筋砼防护密闭门临战封堵1处。
7.地下室防水等级为二级,抗渗等级P6。
三、监理依据1人防基础结构设计图纸,以及有关图纸会审纪要、设计变更、技术核定单等。
2.工程招标文件、合同及补充协议。
3.上级及国家政府机关颁发的施工规范、规定。
4.国家现行施工、验收规范,主要包括:①《混凝土结构工程施工质量验收规范》GB50204-2002②《钢筋焊接及验收规范》JGJ18—2003③《建筑工程施工质量验收统一标准》GB50300-2001④《混凝土结构施工图平面整体表示方法制图规则和构造详图》11G101-1⑤《地下工程防水技术规范》GB50108-2008⑥《人民防空工程施工及验收规范》GB50134-20045.人防标准图集等现行国家规范等6.经审批的施工组织设计、施工方案等。
四、监理目标1.质量目标:一次验收合格。
2.进度目标:在合同工期内竣工。
3安全监理目标:无重大安全事故和死亡事故,争创市级文明工地。
五、监理准备工作1.人防地下室施工前,监理组向公司办公室提供资源配备申请,包括与本工程相配套人员、检测设备、规范、标准图集等。
22.监理组熟悉施工图纸及国家相应的人防规范等。
3.编写人防监理细则并进行交底。
4.总监组织监理组进行人防监理专业知识学习。
5.检查施工单位设备、材料、人员准备情况,是否按既定的施工方案准备。
六、监理工作流程1.施工组织设计(方案)审批程序2.分包商资格审查程序43.施工图纸设计交底程序4.人防基础工程质量控制流程5.钢筋混凝土工程质量控制流程86.材料审批程序7.隐蔽工程验收程序七、施工难点及监理重点人防工程与普通民用建筑不同,在施工中往往忽略他们的差异性而产生质量通病,这是本工程监理的重点亦是本工程的难点。
监理将对以下方面予以重点控制:1.土建部分:·底板为梁板式,梁板顶标高一致,板的钢筋在梁主筋下。
·墙模板的支设要求用有止水片的穿墙螺杆支模。
·有槛临战封堵处要有角钢护角。
·有槛门要有T型角钢护角。
2.安装部分:·防爆波阀门专用防爆波阀门。
·套管为3~5mm钢板机械卷制,不能用无缝钢管。
·人防地下室结构施工完成后,要在回填土施工后(穿墙螺杆不要进行处理)请人防质检站验收合格,方能进行装修施工。
八、监理预控要点1.加强对施工单位资质审查,要求承建单位建立健全质量保证体系并确保其有效的运转。
2.监理人员认真熟悉施工图,了解工程特点(特别是按照人防图集对照)、工程关键部位的施工方法、质量要求;并对图纸中存在的问题通过建设单位向设计单位提出意见和建议。
3.监理人员参加设计技术交底会,对图纸存在的问题和难以施工部位和设计人员讨论具体实施方案。
4.组织监理组对施工单位报审的施工方案进行系统的审核。
5.严格对进场的原材料进行质量控制。
6.及时派测量监理师对本工程定位放线进行复合。
九、监理工作的方法、措施及过程控制要点1.原材料的控制①钢筋:进场钢筋必须有出厂质量证明书和实验报告单,按炉罐号和直径分别检查钢筋标志和外观质量,符合后(每60吨为一取样单位)随机取样,送样;合格后方可使用。
②水泥:进场水泥必须具有产品生产许可证、质量证明书(同厂生产的水泥一个编号为一个取样单位)进行取样、送样合格后方可使用。
③混凝土:本工程采用商品混凝土,混凝土到场要有配合比;在混凝土浇筑地点随机抽取(不超过200立方米同配合比混凝土)取样不得少于一次。
混凝土坍落度要符合施工规范要求。
12④砂浆:每天砌体中各种强度等级砂浆采用重量配合比并进行取样不得少于一次。
⑤骨料(砂、石)进场要有出厂合格证;(同产地、同规格以400立方米、600t为一取样单位)取样、送样;合格后方可使用。
⑥砌体:进场要有出厂合格证;(对不同规格,按照见证、取样手册所规定数量为一取样单位)随机取样、送样;合格后方可使用。
⑦防水卷材及防水涂料按规范进行取样、送检,合格后方可使用。
⑧须有进沪证的产品必须有“上海市准用证”。
⑨人防工程专用设备必须由人防部门认可的专业生产工厂生产的合格产品。
2.人防钢筋混凝土地下室的控制A、钢筋工程的质量控制①检查钢筋标牌、炉号、厂家及出厂质量合格证、实验报告,并按规定要求施工现场进行复试。
②试验不合格的钢筋,不能用于工程上,并及时报告有关上级和监理工程师做处理,并记录在案。
③钢筋加工制作:·施工单位应熟悉图纸,向监理工程师提供加工方案,加工翻样,加工料表,准备工作情况;·操作人员必须实行挂牌制,焊工持证上岗;·钢筋的级别、钢号和直径必须符合设计要求,带有颗粒状或鳞片状老化锈蚀的钢筋不能用,需要代换钢筋时,必须上报监理工程师,应征得设计的同意,否则不得以其他钢筋代换;·加强钢筋翻样的控制。
④钢筋加工成品要求:·钢筋的形状、尺寸必须符合图纸要求;·钢筋的表面应洁净、无损伤、油漆和锈蚀;·钢筋应平直无曲折,表面不得有明显的擦伤;·钢筋的弯折与弯钩应符合设计及规范要求;B、底板钢筋的检查①底板工程的关键部位及节点:·口部防护密闭门、密闭门、防爆活门下槛梁绑扎;·临空墙、密闭墙、防护单元隔墙的插筋(位置、弯锚朝向应正确);·连通口、通风竖井处钢筋插筋;·车道口部、防护单元隔墙处临战封堵下槛钢筋绑扎;·外墙转角、丁字墙交接处定位插筋;·墙底板、附墙柱施工缝处钢板止水带处墙板水平筋的结构处理;②各个口部密闭门(即第二道门)两侧的尺寸应注意,即门轴侧宽度≥350mm,另一侧为≥150mm,否则门扇安装后难以开启到位。
③各个口部防护密闭门(即第一道门)两侧箍筋为闭口箍,密闭门即第二道门两侧可按墙板水平筋绑扎。
④楼梯间处的防护密闭门如果侧向设置,其侧面应设置附墙抗爆柱或抗爆梁,出墙面≥100mm,宽200~250mm,或门框墙体缩进100mm。
⑤所有墙板水平筋在端部均应制弯锚,不得使用直条筋,弯锚长度≥10d。
⑥三防门下槛梁如果在底板混凝土浇捣后,如发现箍筋偏低,混凝土保护层增大,均应进行调整,采用开口箍与原有箍筋焊接,并将下槛梁水平筋重新移至上层绑扎。
焊接缝长度10d,要求焊缝饱满并须敲掉焊渣。
⑦进行临战封堵的竖向及上部角框焊制时,要求角框垂直、平整,焊缝饱满,敲掉焊渣。
竖向角须压在下部角框上焊接,两角平直、对齐。
角框背面应按设计要求焊接锚筋。
锚筋采用Ⅰ级钢,须做锚钩,采用Ⅱ钢锚固长度均应达到30d。
⑧如防护密闭门、密闭门设计为有槛门,可在底板混凝土浇捣后,在墙板钢筋绑扎后即进行角框安装,要求角框面与混凝土结构面平、齐。
14⑨在进行墙板、柱钢筋绑扎前,应首先按照控制标高进行测量,作出水平标高控制点,进行各项门框、安装预埋、结构标高控制。
○10在进行三防门门框墙钢筋绑扎是时应先将门框钢筋绑扎好,然后安装三防门门框,再绑扎门框上部墙板梁。
只有再门框上部墙板梁钢筋绑扎完成后才能进行电气管预埋。
○11三防门角框安装后进行各个面垂直调整,并采用钢支架将门框支撑牢固,严禁将角框与门框墙钢筋焊接在一起。
○12在进行三防门门框安装时应检查门框位置的正确与否,门轴侧边应≥350mm,另一面≥150mm,否则门扇安装后难以开启到位。
○13临空墙、防护单元隔墙如有预留洞,应设置双面角铁框,角铁均应≥80mm,一般为100mm。
○14防护单元隔墙的背靠三防护门均为防护密闭门,其钢筋断面一般为450mm。
各个三防门门框在安装后才能绑扎门洞上部过梁板钢筋,才能进行电气安装,因此,必须作好施工安排。
另外在三防门门框安装好后,所有门框墙钢筋均须重新进行整理,这是必须进行的一道工序。
○15绑扎防爆活门钢筋应注意断面尺寸,一般断面为≥450mm。
○16进行顶板隐蔽工程检查中勿忘三防门吊装的检查,吊钩规格、形状、安装位置按施工土和规范检查。
○17口部工程的隐蔽工程检查中勿忘侧压管的检查。
○18墙顶板交角处节点钢筋的绑扎应牢固、平直。
外墙外侧竖筋上部弯锚筋应捋须平直并与顶板筋绑扎。
○19应注意检查墙板、顶板下部混凝土垫块埔设,混凝土严禁露筋。
○20外墙转角、丁字墙交接处点钢筋绑扎应按施工图和规范规定检查。
○21墙板拉结筋布置应梅花形排列,勾住外层钢筋。
○22临战封堵除了预埋角框安装外,其余设计图纸所标的封堵钢板等暂不施工,临战前施工。
○23墙板预留孔及预埋管处的构造钢筋设置应按施工图和规范进行检查。
○24连通口处后封堵混凝土可按一次性浇捣处理,配置双面Ф8、200*200网片。
○25各个三防门侧安装的4根战时穿线管应要求标高、位置一致,竖向摆放应垂直,连通口处可横放,要求平直。
C、钢筋焊接接头的质量要求:①焊工必须经过培训,合格后方能上岗;②批量钢筋焊接前,必须根据施工条件试焊,合格后方能大批量焊接;③钢筋焊接质量按规范要求施工。
④钢筋焊接加强加工前检查和加工中间检查,焊接不合格的钢筋不能进入安装现场。
D、钢筋绑扎与安装:①钢筋绑扎前要求弹出位置线标记,分出双层钢筋位置线,尤其是梁柱、防护隔墙、临空墙、主筋位置必须准确,采取防位移措施;②钢筋接头位置要符合施工验收规范和设计要求;③检验质量标准按GB 50204-2002混凝土结构施工质量验收规范第五节钢筋分项工程和人民防空工程质量检验评定标准的有关规定。
