混凝土工程监理实施细则12

合集下载

混凝土浇筑监理实施细则

混凝土浇筑监理实施细则

混凝土浇筑监理实施细则一、引言混凝土浇筑工程是建筑施工过程中关键的一环,为了确保施工质量和工程安全,混凝土浇筑监理实施细则起到了重要的指导作用。

本文将针对混凝土浇筑监理的要点和实施步骤进行详细介绍,以确保工程的顺利进行。

二、监理准备阶段1. 施工前资料准备在施工前,监理人员应收集有关混凝土浇筑的相关设计图纸、规范规定、质量验收标准等资料,以便在后续的监理工作中参考使用。

2. 材料检查监理人员应对混凝土搅拌站提供的原材料进行检查,包括水泥、骨料、掺合料等。

检查的重点包括材料的质量合格证明、存放条件是否符合要求等。

3. 浇筑方案审核监理人员应对施工单位提交的混凝土浇筑方案进行审核。

包括混凝土配比、浇筑工艺、施工工序等内容的合理性评估。

三、施工监理阶段1. 模板安装验收在混凝土浇筑前,监理人员应对模板的安装情况进行验收,确保模板的稳固性和尺寸符合设计要求。

2. 浇筑准备监理人员应监督施工单位按照混凝土浇筑方案进行浇筑前准备工作,包括清理工地、安装导流板和防渗水措施等。

3. 混凝土浇筑过程监控在混凝土浇筑过程中,监理人员应在现场进行全程监控,确保浇筑的连续性和稳定性。

同时,监理人员还需注意混凝土坍落度、浇筑速度等参数的控制。

4. 后浇筑处理监督混凝土浇筑完成后,监理人员应监督施工单位进行后处理工作,包括浇水养护、防止混凝土裂缝等。

四、质量验收阶段1. 混凝土抗压强度测定在混凝土浇筑后的一段时间内,监理人员应对混凝土进行抗压强度测定,以评估施工质量是否符合要求。

2. 砼表面平整度检查监理人员应对浇筑完成的混凝土进行表面平整度的检查,包括平整度、光洁度等。

3. 理化性能测试监理人员应对混凝土进行理化性能测试,包括含水率、抗渗性能等指标的测定。

五、结语通过以上实施细则,混凝土浇筑监理工作能够确保施工质量的有效控制,减少工程质量问题和安全事故的发生。

监理人员应严格按照规定和要求进行工作,并及时记录和报告相关问题。

混凝土浇筑监理规范实施细则

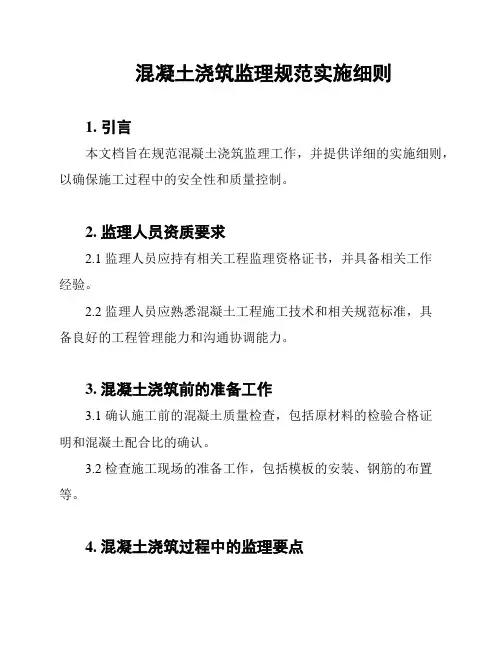

混凝土浇筑监理规范实施细则

混凝土浇筑监理规范实施细则1. 引言本文档旨在规范混凝土浇筑监理工作,并提供详细的实施细则,以确保施工过程中的安全性和质量控制。

2. 监理人员资质要求2.1 监理人员应持有相关工程监理资格证书,并具备相关工作经验。

2.2 监理人员应熟悉混凝土工程施工技术和相关规范标准,具备良好的工程管理能力和沟通协调能力。

3. 混凝土浇筑前的准备工作3.1 确认施工前的混凝土质量检查,包括原材料的检验合格证明和混凝土配合比的确认。

3.2 检查施工现场的准备工作,包括模板的安装、钢筋的布置等。

4. 混凝土浇筑过程中的监理要点4.1 监控混凝土的搅拌和运输过程,确保混凝土的均匀性和可泵性。

4.2 根据工程要求,监测混凝土浇筑时的浇筑速度和厚度,确保施工质量。

4.3 定期检查混凝土的凝结情况和强度发展,记录并报告相关数据。

5. 混凝土浇筑完成后的检验工作5.1 采用非损伤检测方法对混凝土结构进行检验,评估其质量和强度。

5.2 根据检验结果和规范要求,对混凝土浇筑质量进行评估和验收。

6. 监理工作记录和报告6.1监理工作应做好记录,包括施工过程中的关键环节、存在的问题及解决方案等。

6.2 监理人员应及时编写监理报告,向相关部门汇报工作进展和存在的质量问题。

7. 结论通过严格遵守本规范实施细则,可以有效监督混凝土浇筑工程的施工质量,确保工程安全可靠,达到设计要求。

以上为混凝土浇筑监理规范实施细则的主要内容,供参考使用。

具体实践中,还需根据项目实际情况进行适当调整和补充。

> 注意:本文档旨在提供一般性指导,具体施工时应参考当地相关法规和标准。

混凝土工程施工监理实施细则

混凝土工程施工监理实施细则

混凝土工程施工监理实施细则一、混凝土原材料监理要点1、原材料检验与审批(1)水泥水泥宜采用低碱普通硅酸盐水泥。

除要有出厂证明外,对过期的、存放不良的或有质量怀疑的水泥,要按国家GB177和B346做水泥强度、凝结时间和安定性的试验,以保证所用的水泥都是合格的产品。

(2)砂应按JTJ053的规定测定检验其含泥量、硫化物及硫酸盐含量和有机物含量,对用于预应力的砂的紧密干密度应不小于1.55t/m3。

此外,还应按JTJ053的规定测定其颗粒级配,并计算出其细度模数。

进场材料的细度模数和承包人提供的代表性样品的细度模数相差若超过0.2则不能使用,但可通过适当调整混合比例补救级配差别之后再使用,以保证砂料级配的均匀性。

(3)碎石碎石在选则料源时应了解其原料的立方体强度,强度试验可按JTJ054《公路工程石料试验规程》进行,并应按JTJ053《公路工程水泥混凝土试验规程》检验其针片状颗粒含量及筛分试验。

碎石可以用两种以上的规格混配,混配后的级配应符合规范要求,且在其后的施工中未经监理工程师批准,不得改变各规格石料间的混配比例。

(4)砂石材料的质量检验。

应按批进行,以一列火车或一批汽车所运送的产地和规格均相同的产品为一批,在正常情况下,每批数量200m3或300t,视当地商品供应单位而定。

不足上述数量者也可以一批论。

在发现质量有变化时,应按其变化情况,随时取样进行试验。

在砂石料质量比较稳定、用量又比较大时,允许定期进行试验,但每次试验所代表的数量不宜超过400m3或600t。

(5)混凝土拌和用水。

监理工程题师应了解承包人所取水源。

凡作为人畜饮用的水,经监理工程师批准后可直接采用;对其他源的水按JTJ056《公路工程水质分析操作规程》进行检验,符合规范要求并经监理工程师批准后方可使用。

(6)外掺剂及掺合料选用为提高砼的耐久性,掺合料宜采用二级粉煤灰和磨细高炉矿渣等活性矿物料。

减水剂应采用高效减水剂。

对外掺剂的使用应较为慎重,一般可允许使用减水剂,但一定要检查出厂证明,以保证使用的有效性。

混凝土工程监理实施细则

混凝土工程监理实施细则

混凝土工程监理实施细则<指南>一、编制依据1.已批准的监理规划;2.已审核的施工方案;3.设计文件及相关资料;4.现行《砼结构工程施工质量验收规范》GB50204-2002.二、专业工程特点针对所涉及的工程编写三、监理工作流程四、监理工作的控制要点及目标值1.材料2.砼试块留置砼试块留置组数和位置应符合施工组织设计及规范规定要求.连续浇筑按同一配比每100m 3取一组,抗渗砼每500m 3为一组.<非连续浇筑,按每台班为一组>,同条件养护试块按建设、施工、监理三方商定留置,但每次浇筑不得少于一组.3.混凝土的施工4.施工缝留置施工缝应符合设计要求及施工技术方案规定.除此之外,不应随意留置施工缝.如因特殊原因形成事实施工缝,应留置在受剪力较小处.5.后浇带后浇带留置位置符合设计要求及施工技术方案规定位置和尺寸.6.养护7.外观质量缺陷8.结构尺寸偏差五、监理工作的方法及措施1.专业监理工程师应熟悉图纸及相关设计文件资料的要求,对其中有疑意或不清楚的地方进行相应记录并通过建设单位向设计单位或设计交底提出澄清.2.监理工程师对施工单位的专项及相关的施工方案进行审核,提出相应意见并经施工方修改后,由总监理工程师审批.3.由总监理工程师组织专业监理工程师对供货单位的资质予以审核,并作好签认.如发现年审过期或资质不够的供货单位拒绝该单位供货资格.4.专业监理工程师在砼工程施工前对施工单位配置的相关人员数量及机具准备情况进行检查,以确保施工过程的连续性和满足性.如不能满足施工要求以书面形式通知施工单位做出相应调整.5.专业监理工程师在砼施工前对施工单位所报验的各项检验批及隐蔽工程予以逐一验收,并对验收结果予以确认.如存在突出问题以通知单形式告知施工单位进行整改,并在收到整改书面回复,经复验合格后方可同意浇筑砼施工.6.砼浇筑前要求施工单位呈报开盘及旁站申请,经专业监理工程师检查合格后签署同意开盘意见.7.监理工程师对施工单位申报的各项材料出厂合格证明进行审核,并对其有复试要求的材料进行见证取样、送试,待复试报告合格后方可同意使用,对不合格或加倍取样复试不合格的材料,以监理通知单的形式通知施工单位限期退场.8.在砼运输过程中,平行运输尽量减少颠簸防止砼离析,导管运输应注意尽量短距离,以减少阻力,其运输能力应保持满足浇筑速度.9.在砼的浇筑过程中对砼的出、入模温度<冬季>及砼塌落度进行抽检.对不能满足要求的责令施工单位立即退场.10.在砼的浇筑过程中专业监理工程师安排好旁站监理人员对浇筑的过程进行全进程旁站,随时对浇筑的砼浇筑顺序、钢筋、保护层、垫块变迁、震捣情况、标高、厚度、平整度等进行检查,尤其是大体积砼或有抗渗、抗冻要求的砼在旁站过程中监理人员严格按方案和相关规范规定进行监督检查,并做好旁站纪录.对浇筑过程中发现的问题要求施工单位及时纠正,对执意不改正的,监理工程师应及时下发监理工程师通知单,要求限时改正并书面回复.11.对砼试块留置<含同条件养护试块>按制定的方案进行控制,且留置过程旁站监理人员要进行见证.12.对砼测温,专业监理工程师及时安排好监理人员对施工单位的测温情况按制定方案和测温记录进行检查,对存在问题通知施工方改正.13.在砼养护的过程中监理人员随时对养护条件进行检查.如发现养护条件变化或不到位,及时要求施工单位进行改正,以防止砼收缩或受冻.14.砼拆模后监理工程师组织对砼外观质量、截面尺寸和预留构件的位置进行检查.同时做好检验批的签认工作.对发现有缺陷和不能满足要求的部位及问题,以通知单的形式要求施工单位整改和复查.对拒不整改的由总监理工程师依具体情况进行处置,对由使用功能或安全功能的部位质量问题及时做好相应记录,并会同建设、设计、施工单位确定处理方案并跟踪实施处理,同时做好相关记录.15.对于砼施工缝的留置检查,控制其位置应设置在构件受力较小的部位,并应符合设计和规范要求.16.对后浇带砼的浇注,监理工程师对其砼接茬处的清理、钢筋除锈、复位及止水带的清理和固定进行检查,并做好相关记录.其浇筑砼程序按砼浇注程序及旁站程序检查执行.17.监理工程师对砼预制构件的出厂质量证明文件、外观质量和构件尺寸进行检查,对不能满足要求的通知施工单位予以退场.18.对于楼板厚度,保护层厚度及冬季施工强度检查等依据方案中制定的方法措施要求进行.对检查记录予以签字确认.对检查中发现的不合格部位要求施工单位按方案组织整改并将整改结果报监理验收.19.砼施工工序完成结束后,资料人员对监理人员所提供收集的相关资料进行校核并做好整理编目登记工作.。

混凝土工程施工监理细则

混凝土工程施工监理细则

混凝土工程施工监理细则混凝土工程是指使用混凝土作为主要结构材料进行建筑或结构工程的一种方法。

混凝土工程施工监理是指在混凝土工程施工过程中,对施工单位进行技术指导、质量监督和管理的一系列工作。

混凝土工程施工监理细则是为了规范混凝土工程的施工监理工作而制定的具体细则。

下面是混凝土工程施工监理细则的一个示例:一、施工前准备1.施工前,监理人员应对工程进度、人员配置及施工设备进行全面了解,并核实施工单位的相关资质文件和人员证书。

2.混凝土材料的检查:监理人员应对混凝土原材料进行抽样检验,确保其符合相关标准和规定。

3.混凝土配合比的审定:监理人员应对施工单位提交的混凝土配合比进行审定,确保其满足设计要求。

4.施工现场的准备:监理人员应对施工现场进行勘查,并进行现场布置的指导,确保施工现场的通畅和安全。

二、施工过程1.混凝土浇筑前的准备:监理人员应对浇筑前的模板、钢筋骨架等进行检查,确保其符合设计要求。

2.混凝土浇筑的过程控制:监理人员应对混凝土浇筑的过程进行实时监控,确保浇筑工艺和施工质量符合要求。

3.施工现场的安全管理:监理人员应对施工现场进行安全检查,确保施工过程的安全性。

三、施工后的验收1.混凝土强度检测:监理人员应对混凝土的强度进行检测,确保其达到设计要求。

2.混凝土工程的质量验收:监理人员应对混凝土工程的质量进行全面检查,确保其符合要求。

3.施工记录和档案归档:监理人员应对施工过程的记录和档案进行整理和归档,确保其真实可靠。

四、工程后期1.施工单位的整改:监理人员应对施工单位存在的问题进行整改和督促,确保施工单位的责任落实。

2.工程使用和维护:监理人员应对工程的使用和维护进行指导,确保工程的正常使用和长期可靠。

以上是混凝土工程施工监理细则的一个示例,具体的细则根据不同工程的特点和要求可以进行适当调整和补充。

监理人员在施工过程中要严格按照细则执行,确保混凝土工程的施工质量和安全可靠。

混凝土工程监理实施细则

混凝土工程监理实施细则

监理实施细则混凝土工程一.使用材料和砼配合比1.检查水泥(外加剂)的出厂合格证和试验(化验)报告;水泥同一品种同一标号时,400 吨为一批进行取样,水泥出厂期超过三个月时应取样试验,检查出厂日期,对水泥质量有怀疑时应复查试验并按试验结果使用,严禁未试先用。

文档来源网络及个人整理,勿用作商业用途2.检查粗细骨料检验报告并现场实物检查,骨料应按品种、规格分别堆放,粗骨料粒径最大不得大于结构最小尺寸的1/4,同时不得大于钢筋间最小净距3/4,实心板最大粒径为1/2 板厚,且不得超过50mm。

文档来源网络及个人整理,勿用作商业用途3.拌制混凝土宜用饮用水。

4.审查砼配合比设计,应通过计算和试配确定,试配强度应考虑现场实际施工条件的差异和变化,根据现场施工质量确定砼施工配制强度。

文档来源网络及个人整理,勿用作商业用途5.砼掺用的外加剂,应符合有关标准,并经试验符合要求后,方可使用。

6.对质量怀疑时抽样送检。

7.砼最大水灰比、最小水泥用量应符合施工的验收规范规定,砼坍落度基础地面等大体积结构为10~30mm,梁、板、柱为30~50mm, 配筋较密等壁结构为50~70mm配筋特密结构为70~90mm,以上为机械振捣,斜面或曲面坍落度按实选定。

文档来源网络及个人整理,勿用作商业用途8.泵送砼配合比按规范规定。

二.砼拌制、运输、浇筑1.砼原材料每盘称量偏差水泥和水为± 2%,砂、石为± 3%。

2.砼搅拌最短时间全部材料装入简中算起,出料量小于250 公升强制式搅拌机60 秒以上,自落式为90 秒以上,出料量250~500公升坍落度<30mm时强制式90秒,自落式120秒,坍落度大于30mm 时,强制式60 秒,自落式90 秒。

文档来源网络及个人整理, 勿用作商业用途3.砼运至浇筑地点有离析现象时,必须在浇筑前进行二次搅拌,砼从搅拌机中卸出到浇筑完毕C so砼为90分钟,高于C30为60分钟,掺用外加剂按试验确定,砼泵送按规范规定。

混凝土施工监理实施细则

混凝土施工监理实施细则一、总则混凝土施工监理细则编制依据已批准的监理规划、施工组织设计、有关规范、技术规程、施工合同、招投标文件、施工图纸等。

监理细则应根据工程项目的特点进行编制,尽量详细、具体、有针对性和可操作性。

在混凝土施工过程中,要制定技术安全措施,加强安全教育,严格执行安全操作规程,确保安全生产。

结构构件的混凝土强度应按照国家标准《混凝土强度检验评定标准》GBJ107的规定进行分批检验评定。

结构构件拆模、吊装、张拉及施工期间临时负荷时的混凝土强度,应根据同条件养护的标准尺寸试件的混凝土强度确定。

当混凝土试件强度评定不合格时,可采用非破损或局部破损的检测方法,按国家现行有关标准的规定,对结构构件中的混凝土强度进行推定,并作为处理的依据。

混凝土的冬期施工应符合国家现行标准《建筑工程冬期施工规程》104和施工技术方案的规定。

二、原材料在混凝土施工中,水泥进场时应进行检查,包括品种、级别、包装或散装仓号、出厂日期等,并对其强度、安定性及其他必要的性能指标进行复验。

水泥的质量必须符合现行国家标准《硅酸盐水泥、普通硅酸盐水泥》GB175等的规定。

当怀疑水泥质量或水泥出厂超过三个月(快硬硅酸盐水泥超过一个月)时,应进行复验,并按复验结果使用。

在钢筋混凝土结构、预应力混凝土结构中,严禁使用含氯化物的水泥。

检查数量应按照同一生产厂家、同一等级、同一品种、同一批号连续进场的水泥,袋装不超过200t为一批,散装不超过500t为一批,每批抽样不少于一次。

三、配合比的设计混凝土配合比的设计应根据工程项目的特点、使用要求、原材料的性能指标、施工工艺和养护条件等因素进行。

配合比设计要符合国家现行标准《混凝土结构设计规范》GB和《混凝土配合比设计规范》GB 的规定。

在配合比设计中,应根据混凝土的强度等级、坍落度、抗渗等要求,合理选用水泥、矿物掺合料、骨料、粉煤灰、膨胀剂等原材料,控制配合比中各原材料的用量,确保混凝土的质量。

混凝土工程监理实施细则(最新版)

混凝土工程监理实施细则(最新版)范本1:混凝土工程监理实施细则1. 项目概述1.1 项目名称:XXX混凝土工程监理1.2 项目位置:XXX地区1.3 项目背景:该项目是为了确保混凝土工程施工质量,按照设计要求进行监督和管理。

2. 监理目标2.1 施工质量监督:对混凝土工程施工过程进行实时监督,确保施工质量符合设计要求和相关标准。

2.2 工程进度控制:对施工进度进行检查和评估,及时发现和解决施工延期等问题。

2.3 资金管理:进行工程款项的审核和支付管理,保证资金使用的合规性和正确性。

3. 监理职责3.1 建立监理机构:成立监理团队,包括监理工程师、助理等,负责具体的监理工作。

3.2 混凝土材料审查:对供应商提供的混凝土材料进行审查,确保材料的质量和符合要求。

3.3 施工方案审查:对施工单位提供的施工方案进行审查和批准,确保施工过程的科学性和安全性。

3.4 施工现场巡查:定期对施工现场进行巡查,发现并解决施工过程中的问题和隐患。

3.5 施工质量检验:进行混凝土工程施工质量的抽查和检验,确保工程质量符合设计要求。

3.6 工程竣工验收:组织工程竣工验收,确保工程质量、安全和使用功能符合要求。

3.7 监理报告编写:按照合同要求编写监理报告,报告工程进展、存在的问题和解决措施等。

4. 附件4.1 监理机构组织机构图4.2 施工资料审批表4.3 施工质量抽查记录表5. 法律名词及注释5.1 混凝土:指由水泥、砂、骨料和加水剂按一定比例配制而成的浆状物。

5.2 施工方案:指施工单位根据设计方案进行具体施工的详细方案。

5.3 竣工验收:指工程竣工后进行的验收活动,包括工程质量验收、安全验收等。

--------------------------------------------------------范本2:混凝土工程监理实施细则1. 项目概述1.1 项目名称:XXX混凝土工程监理1.2 项目位置:XXX地区1.3 项目背景:为了确保混凝土工程施工质量,本项目将进行监督和管理。

混凝土工程监理实施细则

混凝土工程监理实施细则一、前言混凝土工程是建筑工程中非常重要的一部分,其质量直接关系到建筑物的稳定性和安全性。

而混凝土工程监理作为保障混凝土工程质量的重要环节,也扮演着不可忽视的角色。

为了确保混凝土工程的顺利进行并达到设计要求,制定本实施细则,明确混凝土工程监理的具体任务和要求。

二、监理任务1.混凝土材料的质量监控和验收,包括水泥、骨料、粉煤灰等材料的检测和验收。

2.混凝土配比的监督和审核,确保混凝土配比符合设计要求。

3.施工现场的监督,包括混凝土浇筑、搅拌、振捣等工艺的合理性和操作正确性的监测。

4.混凝土强度检测,要求监理人员对混凝土的抗压强度、抗折强度等进行监测和测试。

5.现场实际施工情况的记录和整理,包括每日施工进度、工艺要求等的记录。

6.异常情况的应急处理,如混凝土开裂、泄漏等问题的发现和解决。

7.混凝土工程验收,对施工完工后的混凝土工程进行验收,确保质量符合设计要求。

三、监理要求1.监理人员必须具备相关专业知识和经验,并严格执行相关标准和规范,确保监理工作的准确性和严谨性。

2.监理人员应积极与施工单位和设计单位进行沟通和配合,及时解决施工中的技术问题和质量瑕疵。

3.监理人员应保持工作记录的完整性和及时性,每日记录施工情况,并随时准备好监理报告。

4.监理人员应及时发现并处理施工中的问题,确保混凝土工程按计划顺利进行。

5.监理人员应及时向建设单位汇报工作进展,及时反馈工作的问题和建议。

四、监理流程1.施工准备阶段,监理人员应与施工单位共同制定混凝土工程的施工方案和施工进度计划。

2.混凝土浇筑阶段,监理人员应在浇筑前检查材料、模板和设备的准备情况,并对浇筑过程进行监督和记录。

3.实测强度试验,监理人员应根据施工进度和设计要求进行钢筋混凝土的抗压强度试验,并记录试验结果。

4.施工完工阶段,监理人员应对混凝土工程进行验收,确保工程质量符合设计要求,并书面记录验收结果。

5.监理总结阶段,监理人员应及时总结混凝土工程的施工情况和质量问题,并向建设单位提出改进意见和建议。

混凝土工程监理实施细则

混凝土工程监理实施细则一、监理工作概述混凝土工程监理工作是对混凝土工程从设计、材料采购、施工到验收全过程的监控与管理,以确保工程质量和安全。

监理工作应依据相关法律法规、工程设计文件、施工合同及本细则的要求进行。

二、监理职责与权限监理职责:负责混凝土工程的质量控制、进度控制、成本控制及信息管理,确保工程按照设计要求、施工规范和相关标准进行。

监理权限:监理有权对混凝土工程的施工质量、材料质量、施工工艺等进行监督,对不符合要求的部分提出整改要求,并向相关单位报告。

三、材料供应与验收监理应对混凝土工程所需材料进行验收,确保其符合设计要求和质量标准。

监理应对混凝土原材料如水泥、骨料、外加剂等的质量进行抽查,确保其符合相关标准。

四、配合比与搅拌监督监理应对混凝土配合比进行审查,确保其符合设计要求。

监理应对混凝土搅拌过程进行监督,确保搅拌工艺符合规范要求,混凝土质量稳定。

五、施工过程监理监理应对混凝土浇筑、振捣、养护等施工过程进行监督,确保施工质量。

监理应对施工中出现的问题及时提出整改意见,并监督整改情况。

六、质量检测与评估监理应对混凝土工程的施工质量进行定期检测,包括强度、密实性等方面的检测。

监理应对检测结果进行评估,确保混凝土工程满足设计要求。

七、交底与培训要求监理应向施工单位进行技术交底,明确施工要点和质量控制要求。

监理应对施工单位进行必要的培训,提高其施工技术水平和质量意识。

八、监理日志与记录监理应详细记录混凝土工程监理过程中的关键信息,包括材料验收、配合比审查、施工过程监督等。

监理应定期对监理日志进行整理和分析,以便及时发现问题并采取相应措施。

通过本细则的实施,可以规范混凝土工程监理工作,提高工程质量和安全水平,确保混凝土工程符合设计要求和相关标准。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

合肥混凝土工程监理细则xxxxxx工程监理有限公司ISO9001:2008质量体系认证企业xxxxxx二期项目混凝土工程监理细则编写:审定:日期:目录一、工程概况 (1)二、混凝土工程质量监理的主要依据 (1)三、混凝土工程的质量控制程序 (2)四、混凝土工程的质量预控内容 (3)(一)审核混凝土工程的施工方案 (3)(二)确定分项工程质量目标 (3)(三)监理交底 (3)(四)原材料质量的控制 (3)(五)商品混凝土的原材料质量控制 (7)(六)混凝土配合比的控制 (8)五、混凝土工程施工质量监理要点 (8)(一)检验批划分 (8)(二)混凝土留设试件数量计划 (11)(三)浇筑前的监理工作要点 (11)(四)一般混凝土浇筑过程中的监理要点 (12)(五)大体积混凝土施工 (12)(六)冬期混凝土施工 (15)(七)高温混凝土施工 (17)(八)雨期混凝土施工 (17)一、工程概况3#、4# 地块二期工程建筑物共有25栋,其中包括19栋花园洋房,5栋高层,1栋幼儿园和相关地下室及车库。

整个施工场地高程在566---568米之间较为平整,基础持力层为中风化基岩,基础为桩基础或独立柱基础,安全等级为二级,主体结构为剪力墙结构,设计合理使用年限50年;结构安全等级二级。

建筑抗震设防基本烈度为6度;地下室防水等级为二级,混凝土抗渗等级为P8.车库耐火等级为一级,其余各栋耐火等级为二级;砌体部分施工质量控制等级为B 级。

二、混凝土工程质量监理的主要依据(一)施工图纸、设计交底文件、图纸会审纪要、设计变更文件;(二)《混凝土结构工程施工质量验收规范》GB50204-2015(三)《混凝土施工高处作业安全技术规范》JGJ80-91(四)《建筑机械使用安全技术规程》JGJ33-2012(五)《混凝土强度检验评定标准》GBT50107-2010(六)《混凝土外加剂应用技术规范》GB50119-2013(七)《建筑工程施工质量验收统一标准》GB50300-2013(八)《重庆市建筑工程施工质量验收标准表格》(九)《检验批质量验收表格》(十)国家现行其他施工及验收规范、行业标准、施工安全操作规程。

不合格 合格有无熟悉图纸、审查混凝土施工方案。

施工机具准备、检查。

设置设备管理负责人。

原材料准备、检验。

进场报验。

混凝土配合比试配、审定。

出具配合比报告。

隐蔽验收监理工程师签署混凝土浇筑令。

混凝土搅拌、运输、浇筑、养护。

设置搅拌操作手,配料称量仪器检校负责人, 搅拌监控负责人等。

拆模申请。

严禁提前拆模。

混凝土质量检查。

主控项目与一般项目是否满足规范要求。

签署拆模通知。

有无缺陷签署中间验收证明。

施工方提出缺陷修补方案 检查修补方案 混凝土缺陷修补 返工 随机抽检 动态控制 测坍落进入下道工序监理工程师应对以下内容进行预控:(一)审核混凝土工程的施工方案施工单位应根据设计图纸、工程结构形式、浇筑面积、浇筑工程量在施工组织设计中编制混凝土工程的施工工艺、劳动力组织、施工设备和材料供应等施工方案。

监理工程师应重点审核如下内容:施工工艺、施工设备、浇筑顺序、振捣方法、后浇带及施工缝的位置、混凝土原材料供应、混凝土连续浇筑保障措施以及停电的应急措施等问题进行认真的综合研究并落实,确保万无一失。

(二)确定分项工程质量目标监理工程师应根据主体分部工程的质量目标及监理合同中的质量目标制定混凝土分项工程的质量目标,以利于在施工中进行质量控制。

严格认真检查,确保一次验收合格率百分之百。

(三)监理交底监理工程师应在混凝土工程施工前进行监理交底,交底内容主要有混凝土工程质量监理程序、质量监理控制要点、监理必检内容及重点、监理抽查内容及方法等。

监理工程师应要求施工单位进行详细的技术交底。

(四)原材料质量的控制混凝土所用原材料(水泥、砂、石、外加剂、添加剂、水)质量控制应遵循天津市有关文件的规定和防碱集料要求规定,要求如下:1、水泥(1)工程所用水泥进场时,必须有水泥准用证、出厂质量证明书、生产许可证及材料交易证,监理工程师应检查上述四证,并应对其品种、标号、包装或散装仓号、出厂日期等进行检查验收。

水泥执行GB50204-2002(2011年版)《混凝土结构工程质量验收规范》第7.2条、GB175-2007《通用硅酸盐水泥》标准。

取样规则:同品种、同强度等级、同批次的水泥散装每500吨为一个验收批,不足500吨亦为一个验收批。

同品种、同强度等级、同批次袋装水泥每200吨为一个验收批,不足200吨亦为一个验收批。

取样数量:可连续取,亦可从20个以上不同部位取等量样品,采用取样管,插入水泥适当深度,用大拇指按住气孔,小心抽出取样管,将所取样品放入洁净、干燥、不易受污染的容器中,总量不少于12kg。

(2)用于承重结构的水泥、用于使用部位有强度等级要求的水泥、水泥出厂超过三个月的水泥(快硬硅酸盐水泥为一个月)、进口水泥,监理工程师应对水泥进行现场见证抽样,取样应以同一水泥厂、同标号、同品种、同一生产时间、同一进场日期的水泥,200t为一验收批,每一验收批取样一组,数量为12kg,复试检验合格后方可使用。

(3)监理工程师应经常检查水泥储存情况,不同品种、不同标号、不同进场日期的水泥应分别堆放,不能混在一起;当水泥受潮、结块、混入杂物或对水泥质量有怀疑时应再进行复试,复试不合格可根据报告降级使用或禁止使用。

(4)水泥检验项目必须有胶砂强度(抗压强度、抗折强度)、安定性、凝结时间(初、终凝)等。

普通水泥凝结时间:初凝不得早于45分钟,一般为1~3小时。

终凝不得迟于10小时,一般为5~8小时。

硅酸盐水泥凝结时间:初凝不得早于45分钟,终凝不得迟于6小时30分钟。

2、骨料(1)砂、石使用前应按产地、品种、规格、批量进行见证抽样试验。

内容包括颗粒级配、密度(比重)、表观密度(容重)、含泥量、泥块含量。

砂取样规则:同一产地、同一规格、同一进场时间,每400m3或600吨为一个验收批,不足每400或600吨亦为一个验收批。

取样数量:约40-50㎏/组石子取样规则:同一产地、同一规格、同一进场时间,每400m3或600吨为一个验收批,不足每400或600吨亦为一个验收批。

取样数量:约80kg/组(2)用于配制有特殊要求的混凝土时,还需做相应的项目试验。

(3)砂、石质量必须合格,应先试验后使用,要有出厂质量合格证或试验单。

3、混凝土外加剂(1)监理工程师必须检查混凝土外加剂的准用证、出厂质量证明书,内容包括:厂名、品种、包装、质量(重量)、出厂日期、性能和使用说明,并检查核对外加剂批号。

外加剂按照《混凝土外加剂》GB8076-2008执行,取样规则:生产厂应根据产量和生产设备条件,将产品分批编号。

掺量大于1%(含1%),同品种的外加剂每一批号为100t,掺量小于1%的外加剂每一批号为50t。

不足100t或50t的也应按一个批量计,同一批号的产品必须混合均匀。

(2)监理工程师应按规定对外加剂现场见证抽样,进行性能的试验试验合格后方可使用。

(3)督促和检查施工单位对不同品种外加剂分别存储,做好标记,防止混杂、错用。

4、混凝土掺合料:(1)其质量应符合相对应的标准规定,但掺量应经系统试验验证,确认混凝土质量符合要求,用以确定最大取代水泥量。

粉煤灰GB/T1596-2005《用于水泥和混凝土中的粉煤灰》取样规则:连续供应的200t相同等级、相同种类的粉煤灰为一批,不足200t也为一批。

(2)掺合料易与水泥混淆误用,造成混凝土质量事故。

因此,要设置明显标志,严防混淆误用。

5、水(1)所用于拌合混凝土的水所含物质对混凝土、钢筋混凝土和预应力混凝土不应产生影响混凝土的和易性和凝结;不有损于混凝土的强度发展;不降低混凝土的耐久性;不加快钢筋腐蚀及导致预应力钢筋脆断;不污染混凝土表面。

(2)采用待检验水和蒸馏水或符合国家标准的生活用水,试验所得的水泥初凝时间差及终凝时间差均不大于30min,其初凝和终凝时间应符合有关水泥国家标准的规定。

(3)采用待检验水配制的水泥砂浆或混凝土的28d抗压强度不低于用蒸馏水或符合国家标准的生活用水拌制的对应砂浆或混凝土抗压强度的90%。

若有早期抗压强度要求时需增加7d的抗压强度试验。

(4)水的PH值、不溶物、可溶物、氯化物、硫酸盐、硫化物的含量应符合有关规定的要求。

(五)商品混凝土的原材料质量控制监理工程师应对混凝土生产设备或商品混凝土厂进行实地考查、考查的主要内容是:1、试验室的资质条件及工作人员上岗证是否齐全,是否有完整的技术资料和管理台帐;2、技术管理工作系统、机构设置状态;3、有无健全的技术管理制度,主要包括:技术合同审核、材料管理、质量检验、混凝土开盘鉴定、运输、泵送、技术档案资料、操作规程和技术岗位责任制等管理制度。

4、现场搅拌设备,特别是计量设备的年检和可靠程度。

(六)混凝土配合比的控制混凝土的配合比设计应符合有关的规定,监理工程师应检查的主要内容如下:1、混凝土施工配合比应根据设计的混凝土强度等级和施工工艺对混凝土的和易性要求决定,充分满足耐久性要求,还要有比较适宜的技术经济性,对有抗冻、抗渗要求的混凝土,尚应符合有关专门规定。

2、混凝土在施工前应有试配申请单和试验室签发的配合比通知单。

配合比通知单应附配套的砂、石、水泥、外加剂及配合比试块强度试验单(30天后及时补送)。

3、对于重要工程及对混凝土性能指标有特殊要求的,所用原材料的品种、产地或质量有明显变化的,不能任意套用常用配合比,应进行专用配合比设计。

五、混凝土工程施工质量监理要点(一)混凝土检验批的划分,严格按照《建设工程施工质量验收统一标准》GB50300-2013执行。

混凝土浇筑事前、事中、事后控制严格按照《混凝土结构工程施工质量验收规范》GB50204-2002(2011版)执行。

基础分部工程分部工程子分部工程分项工程检验批检查内容主控项目一般项目土方开挖土方开挖以每一根桩为一检验批1、平面位置;2、地基承载力是否达到设计要求;3、嵌岩深度是否达到设计要求。

1、宽度基坑支护钢筋以每一根桩为一检验批1、钢筋的品种;2、钢筋的级别;3、钢筋的规格;4、钢筋的数量。

1、钢筋的间距;2、钢筋弯起点的位置砼以每一根桩为一检验批1、砼所用材料复检情况;2、砼配合比;3、砼试件留取组数;4、混凝土的强度。

1、砼搅拌首次作开盘鉴定;2、砼坍落度;3、砼养护。

挖孔桩钢筋以每一根桩为一检验批1、钢筋的品种;2、钢筋的级别;3、钢筋的规格;4、钢筋的数量。

1、钢筋的间距;2、钢筋弯起点的位置砼以每一根桩为一检验批1、砼所用材料复检情况;2、砼配合比;3、砼试件留取组数。

1、砼搅拌首次作开盘鉴定;2、砼坍落度;3、砼养护。

主体分部工程 分分部工程 子分部工程 分项工程 检验批 检查内容 主控项目 一般项目主主体分部工程 砼结构工程 钢筋 以每区每一楼层现浇结构中的柱、梁板钢筋为一检验批 1、钢材原材;2、受力钢筋的弯钩和弯折;3、箍筋弯钩形式;4、主筋连接方式;5、焊接接头的力学性能;6、受力钢筋的品种、规格、级别、数量。
