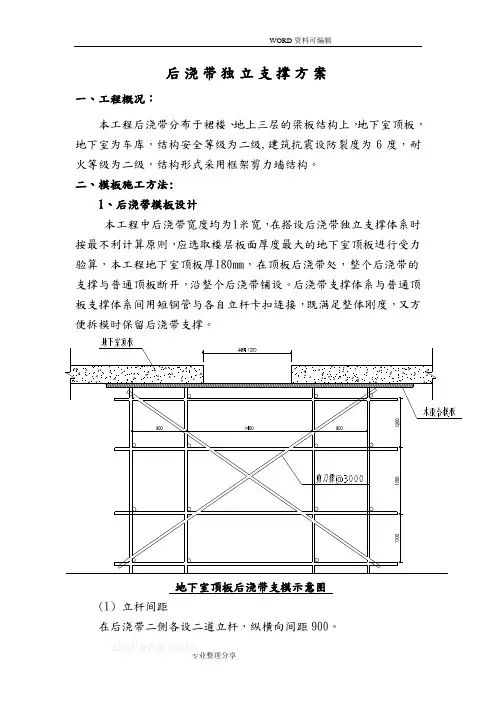

二、模板施工方法:1、后浇带模板设计本工程中后浇带宽均为1米宽,在搭设后浇带独支撑体系时按最计算原则,应选取楼层板面厚最大的地下室顶板进受验算,本工程地下室顶板厚180田口,在顶板后浇带处,整个后浇带的支撑与普通顶板断开,沿整个后浇带铺设。

后浇带支撑体系与普通顶板支撑体系间用短钢管与各自杆卡扣连接,既满足整体刚,又方拆模时保后浇带支撑。

地下室顶板后浇带支模示意图(1)杆间距在后浇带二侧各设二道杆,纵横向间距900。

(2)横向支撑扫地杆:离地200mm,沿后浇带设置。

大横杆:步高1500mm,纵横满设。

(3)剪刀撑剪刀撑间距3000mm。

2、模板计算搭设尺寸为:杆的纵距6=0.90米,杆的横距1=0.90米,步距卜=1.20米。

模板支架搭设高为4.5米。

采用的钢管类型为“48x3.5。

(1)模板面板计算面板为受弯结构,需要验算其抗弯强和刚。

模板面板的按照三跨连续计算。

静荷载标准值q1 = 25.000x0.180x0.900+0.350x0.900=4.365kN/m活荷载标准值q2 = (2.000+1.000)x0.900=2.700kN/m面板的截面惯性矩1和截面抵抗矩将分别为:本算中,截面惯性矩1和截面抵抗矩将分别为:W = 90.00x1.80x1.80/6 = 48.60cm3;I = 90.00x1.80x1.80x1.80/12 = 43.74cm4;1)抗弯强计算f = M / W < [f]其中f ——面板的抗弯强计算值(N/mm2);M 面板的最大弯距(川川也);W ——面板的净截面抵抗矩;[f] ——面板的抗弯强设计值,取15.00N/mm2;M = 0.100ql2其中q ----- 荷载设计值(kN/m);经计算得到M = 0.100x(1.2x4.365+1.4x2.700)x0.300x0.300=0.0811kN.m经计算得到面板抗弯强计算值 f = 0.08110X1000X 1000/48600=1.67N/mm2面板的抗弯强验算 f < [f],满足要求!2)抗剪计算 [可以计算]T = 3Q/2bh < [T]其中最大剪Q=0.600X(1.2X4.365+1.4X2.700)X0.300=1.623kN截面抗剪强计算值T=3X1623/(2X900.000X18.000)=0.15N/mm2截面抗剪强设计值[T]=1.40N/mm2抗剪强验算T < [T],满足要求!3)挠计算v = 0.677ql4 / 100EI < [v] = l / 250 面板最大挠计算值v = 0.677X4.365X3004/(100X6000X 437400)=0.100mm面板的最大挠小于300.0/250,满足要求!(2)模板支撑木方的计算木方按照均布荷载下连续计算。

后浇带模板(独立支撑)工程施工组织方案

后浇带模板(独立支撑)工程施工组织方案

后浇带模板(独立支撑)工程施工组织方案1. 项目概述该工程旨在完成后浇带模板(独立支撑)的施工,确保施工质量和进度。

本施工组织方案旨在明确施工步骤、安全预防措施以及资源需求,以确保施工顺利进行。

2. 施工步骤2.1 准备工作在正式施工前,必须进行必要的准备工作,包括但不限于:- 对施工现场进行清理和平整;- 准备施工所需的材料、设备和工具;- 计划施工人员的安排和配备。

2.2 模板搭设在模板搭设阶段,需要按照设计要求搭设后浇带的模板。

具体步骤如下:1. 根据设计图纸确定模板的位置、形状和尺寸;2. 搭设模板的支撑体系,并确保其稳固和牢固;3. 对模板进行调整、校正,以确保其符合设计要求。

2.3 钢筋布置在钢筋布置阶段,需要按照设计要求进行钢筋的布置。

具体步骤如下:1. 根据设计图纸确定钢筋的位置、形状和尺寸;2. 进行钢筋的剪断、弯曲和焊接等加工工作;3. 将钢筋按照设计要求布置在模板内。

2.4 浇筑混凝土在浇筑混凝土阶段,需要按照设计要求进行混凝土的浇筑。

具体步骤如下:1. 准备好混凝土搅拌设备,并进行必要的调试和检查;2. 在钢筋布置完毕后,进行混凝土的浇筑;3. 控制混凝土的浇筑速度和均匀性,以确保浇筑质量。

2.5 养护在浇筑完混凝土后,需要进行养护工作,以确保混凝土的强度和耐久性。

具体步骤如下:1. 对浇筑好的混凝土进行密封和保温,以促进水泥的养护;2. 对混凝土进行必要的湿润和保护,防止龟裂和变形。

3. 安全预防措施为确保施工过程中的安全,必须采取以下预防措施:1. 施工现场设置明显的安全警示标志;2. 配备必要的个人防护装备,并进行安全培训;3. 定期检查和维护施工设备和工具;4. 严格遵守施工现场的安全操作规程。

4. 资源需求完成后浇带模板(独立支撑)工程的施工,需要以下资源:1. 人力资源:具有施工经验的工程人员和技术人员;2. 材料资源:包括但不限于模板材料、钢筋材料和混凝土材料;3. 设备资源:包括但不限于混凝土搅拌设备、吊装设备和测量设备。

后浇带模板如何施工万科的施工经验

后浇带模板如何施工万科的施工经验

后浇带模板如何施工?万科的施工经验值得分享! 1.后浇带支模体系
1.1 梁板后浇带采用独立的支撑体系,与主体架体一起搭设,主体模板拆除时后浇带部分架体不拆,模板就不受影响,从而保证后浇带两侧沉降一致,后浇带浇筑后无错台、下沉、漏浆现象;
1.2 支模架搭设同梁板支模架搭设。

2后浇带楼板、梁侧面支模
2.1 断面必须垂直,严禁留成斜坡状。

梁、板钢筋上、下面保护层的厚度必须按要求作准,钢筋间距严格控制好尺寸。

堵缝用的木条尽量使用下角料,但必须符合尺寸。

2.2 砼初凝能上人时,应速拆除施工缝的材料,拆除时严禁破坏砼棱角,拆除后必须立即把垃圾清扫干净用水冲洗,并用麻袋或毛毯敷设严密。

3底板后浇带支模
3.1 地下室底板后浇带处底部钢筋下建议采用和地下室混凝土同配合比的砂浆做成挡条,防止混凝土流入后浇带。

止水钢板下的隔断采用钢筋焊接网片加钢丝网隔断混凝土。

后浇带独立支撑方案说明

后浇带独立支撑方案说明

后浇带独立支撑方案一、工程概况:本工程后浇带分布于裙楼、地上三层的梁板结构上,地下室顶板,地下室为车库,结构安全等级为二级,建筑抗震设防裂度为6度,耐火等级为二级,结构形式采用框架剪力墙结构。

二、模板施工方法:1、后浇带模板设计本工程中后浇带宽度均为1米宽,在搭设后浇带独立支撑体系时按最不利计算原则,应选取楼层板面厚度最大的地下室顶板进行受力验算,本工程地下室顶板厚180mm,在顶板后浇带处,整个后浇带的支撑与普通顶板断开,沿整个后浇带铺设。

后浇带支撑体系与普通顶板支撑体系间用短钢管与各自立杆卡扣连接,既满足整体刚度,又方便拆模时保留后浇带支撑。

地下室顶板后浇带支模示意图(1) 立杆间距在后浇带二侧各设二道立杆,纵横向间距900。

(2) 横向支撑扫地杆:离地200mm,沿后浇带设置。

大横杆:步高1500mm,纵横满设。

(3) 剪刀撑剪刀撑间距3000mm。

2、模板计算搭设尺寸为:立杆的纵距 b=0.90米,立杆的横距 l=0.90米,步距h=1.20米。

模板支架搭设高度为4.5米。

采用的钢管类型为48×3.5。

(1)模板面板计算面板为受弯结构,需要验算其抗弯强度和刚度。

模板面板的按照三跨连续梁计算。

静荷载标准值 q1 = 25.000×0.180×0.900+0.350×0.900=4.365kN/m活荷载标准值 q2 = (2.000+1.000)×0.900=2.700kN/m面板的截面惯性矩I和截面抵抗矩W分别为:本算例中,截面惯性矩I和截面抵抗矩W分别为:W = 90.00×1.80×1.80/6 = 48.60cm3;I = 90.00×1.80×1.80×1.80/12 = 43.74cm4;1)抗弯强度计算f = M / W < [f]其中 f ——面板的抗弯强度计算值(N/mm2);M ——面板的最大弯距(N.mm);W ——面板的净截面抵抗矩;[f] ——面板的抗弯强度设计值,取15.00N/mm2;M = 0.100ql2其中 q ——荷载设计值(kN/m);经计算得到 M = 0.100×(1.2×4.365+1.4×2.700)×0.300×经计算得到面板抗弯强度计算值 f = 0.08110×1000×1000/48600=1.67N/mm2面板的抗弯强度验算 f < [f],满足要求!2)抗剪计算 [可以不计算]T = 3Q/2bh < [T]其中最大剪力 Q=0.600×(1.2×4.365+1.4×2.700)×0.300=1.623kN截面抗剪强度计算值 T=3×1623/(2×900.000×18.000)=0.15N/mm2截面抗剪强度设计值 [T]=1.40N/mm2抗剪强度验算 T < [T],满足要求!3)挠度计算v = 0.677ql4 / 100EI < [v] = l / 250 面板最大挠度计算值 v = 0.677×4.365×3004/(100×6000×437400)=0.100mm面板的最大挠度小于300.0/250,满足要求!(2)模板支撑木方的计算木方按照均布荷载下连续梁计算。

后浇带独立支撑方案

后浇带独立支撑方案

后浇带独立支撑方案后浇带独立支撑方案一、工程概况:本工程后浇带分布于裙楼、地上三层的梁板结构上,地下室顶板,地下室为车库,结构安全等级为二级,建筑抗震设防裂度为6度,耐火等级为二级,结构形式采用框架剪力墙结构。

二、模板施工方法:1、后浇带模板设计本工程中后浇带宽度均为1米宽,在搭设后浇带独立支撑体系时按最不利计算原则,应选取楼层板面厚度最大的地下室顶板进行受力验算,本工程地下室顶板厚180mm,在顶板后浇带处,整个后浇带的支撑与普通顶板断开,沿整个后浇带铺设。

后浇带支撑体系与普通顶板支撑体系间用短钢管与各自立杆卡扣连接,既满足整体刚度,又方便拆模时保留后浇带支撑。

地下室顶板后浇带支模示意图(1) 立杆间距在后浇带二侧各设二道立杆,纵横向间距900。

0.300×0.300=0.0811kN.m经计算得到面板抗弯强度计算值 f = 0.08110×1000×1000/48600=1.67N/mm2面板的抗弯强度验算 f < [f],满足要求!2)抗剪计算 [可以不计算]T = 3Q/2bh < [T]其中最大剪力 Q=0.600×(1.2×4.365+1.4×2.700)×0.300=1.623kN截面抗剪强度计算值 T=3×1623/(2×900.000×18.000)=0.15N/mm2截面抗剪强度设计值 [T]=1.40N/mm2抗剪强度验算 T < [T],满足要求!3)挠度计算v = 0.677ql4 / 100EI < [v] = l / 250 面板最大挠度计算值 v = 0.677×4.365×3004/(100×6000×437400)=0.100mm面板的最大挠度小于300.0/250,满足要求!(2)模板支撑木方的计算木方按照均布荷载下连续梁计算。

后浇带独立支撑工程施工方案

后浇带独立支撑工程施工方案

后浇带模板(独立支撑)工程施工方案第一节工程概况 (1)第二节编制依据 (3)第三节施工方案 (3)第四节质量要求 (7)第五节技术质量保证措施 (8)第六节安全注意事项 (9)第七节文明施工 (10)第八节后浇带模板支撑计算书 (11)第一节工程概况一、工程概况1、工程名称:常州市钟楼区(新闸)全民健身中心建设工程建筑安装工程2、建设单位:常州奥体场馆管理有限公司3、设计单位:江苏筑森建筑设计有限公司4、监理单位:江苏上田工程项目管理有限公司5、勘察单位:常州市中元建设工程勘察院有限公司6、施工单位:常嘉建设集团有限公司7、工程地址:凤凰河以东、玉龙路以西、飞龙路以南。

8、工期要求:本工程要求建设工期(中标合同工期)为405日历天。

计划开工日期:2016年1月30日,计划竣工日期: 2017年3月9日。

9、工程质量目标:江苏省优质工程(扬子杯)。

10、安全文明目标:江苏省建筑施工标准化文明示范工地(江苏省绿色施工工地)。

11、本工程为多层民用建筑工程,地下一层,地上四层;总建筑面积约为:23437.55㎡,其中地下室4934.31㎡,地上:18503.24㎡。

二、后浇带概况1、本工程防止结构温差变形设计了温度后浇带,宽度800;根据规范要求后浇带混凝土强度应比同区域强度提高一级,并使用微膨胀砼。

2、各楼层温度后浇带位置如下:1).地下室顶板在7~8轴交C~H轴区域设置一道后浇带;在7~13轴交D~E轴区域设置一道后浇带(附图详见下页)。

2).二层结平在3~4轴交C~H轴区域设置一道后浇带(附图详见下页)。

3).二层夹层顶板在3~4轴交C~H轴区域设置一道后浇带(附图详见下页)。

4).三层结平在3~4轴交C~H轴区域设置一道后浇带(附图详见下页)。

5).三层夹层顶板在3~4轴交C~D轴区域设置一道后浇带(附图详见本页)。

6).屋面层结平在3~4轴交C~H轴区域设置一道后浇带(附图详见下页)。

第二节编制依据本施工方案编制依据如下:1、本工程结构、建筑施工图;2、本工程施工组织设计;3、本工程模板施工方案;4、本工程高大模板专项施工方案;5、《混凝土结构工程施工规范》GB50606-2011;6、《混凝土结构工程施工质量验收规范》GB50204-2015;7、《建筑施工模板安全技术规范》JGJ162-2008;8、《建筑施工高处作业安全技术规范》JGJ80-2011;9、《建筑施工安全检查标准》JGJ59-2011;10、《建筑施工扣件钢管脚手架安全技术规范》JGJ130-2011;11、《江苏省建筑安装工程施工技术操作规程——砼结构工程》;12、常州市建设局关于后浇带独立支撑施工相关文件。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
-1-
万科光明城市三期一标段后浇带施工方案
1.工程概况 本工程为南京万科置业有限公司开发的万科光明城市三期一标段工程,座落在南
京建邺区,东靠嵩山路、西至黄山路、南临牡丹江路、北接梦都大街,一标段位于整 个建设区南半侧,本标段地块内设有 10 栋 17(16)层、15 栋 18 层的高层住宅,11、 12、16 三栋 11 层的小高层住宅以及 6#、7#、8#、9#四个车库,总建筑面积约为 62700 平方米.本工程地下室车库内共六条后浇带。后浇带宽度宽度为 800。为保证后浇带施 工的结构安全,明确后浇带的支、拆模及加固,特编制本施工方案。 2.后浇带模板支设: 2.1 后浇带的底板处理:
-2-
万科光明城市三期一标段后浇带施工方案
模板 后浇带 梁板
顶托
备备 200
顶托
梁端顶头支撑(可拆)
独立定型支撑(不拆)
(见图一、二、三;表一、二)
备备
后浇带第一次模板支撑体系示意图
梁板 顶托
模板 后浇带
备备 200
顶托 200
独立定型支撑
见图一、二、三;表一、二)
备备
后浇带第二次模板支撑体系示意图
根据公司《钢筋砼结构后浇带施工标准》附表 1:
取序号 7 中的第一种,规格型号见下:
单根允许条件
允许荷载 允许高度 (KN) (mm)
插管 插管 (2)
钢管支撑规格(单位:mm)
插销 (3)
顶板(4) 底板(5)
钢板厚 钢板厚


(1)
外径 壁厚 外径 壁厚
45
4500
100
4
120
4
2.3.1.1.2 跨度为 1200,取独立支撑的间距为 4200
根据公司《钢筋砼结构后浇带施工标准》附表 1:
取序号 7 中的第一种,规格型号见下:
单根允许条件
允许荷载 允许高度 (KN) (mm)
插管 插管 (2)
钢管支撑规格(单位:mm)
插销 (3)
顶板(4) 钢板厚

底板 (5) 钢板 厚度
(1)
外径 壁厚 外径 壁厚
60
3800 108 4
Байду номын сангаас
120
4
圆 20 δ16 δ20
万科光明城市三期一标段后浇带施工方案
目录
1.工程概况..............................................................2 2.后浇带模板支设:......................................................2 2.1 后浇带的底板处理: ..................................................2 2.2 墙板后浇带的处理: ..................................................2 2.3 后浇带顶板的处理: ..................................................2 2.3.1 后浇带第一次竖向独立支撑: ........................................4 2.3.2 后浇带的第二次支模: ...........................................10 2.3.2.1 后浇带板的第二次支模: .......................................10 2.3.2.2 后浇带墙的支模 ...............................................12 3、后浇带砼的浇筑 ....................................................13 4、后浇带模板的拆除 ..................................................14
2.3.1.2 6#车库东侧的后浇带部位: 跨度分别为 2000 和 3700
-4-
万科光明城市三期一标段后浇带施工方案
2.3.1.2.1 跨度为 3700,独立支撑的间距,在 5500 跨内用两根支撑、6500 跨内分别
用三根支撑,梁下设独立支撑,跨内靠近梁的独立支撑柱距梁的独立支撑分别为 1800
钢管支撑规格(单位:mm)
用三根支撑,梁下设独立支撑,跨内靠近梁的独立支撑柱距梁的独立支撑分别为 1800
(5500 跨)和 1600(6500 跨)
恒载计算:
梁的自重:G1=0.5*0.95*3.7/2*25=21.96KN
板的自重:G2=(1.7-0.5)*0.4*3.7/2*25=22.2 KN
活荷载计算:取 1.0KN/M2
恒载计算:
梁的自重:G1=0.5*0.95*1.2/2*25=7.125KN
板的自重:G2=(4.2-0.5)
*0.4*1.2/2*25=22.2KN
圆 18
δ14
δ18
活荷载计算:取 1.0KN/M2 则 Q=1.2/2*4.2*1=2.52 KN
N=1.2(G1+ G2)+1.4Q=1.2*(7.125+22.2)+1.4*2.52=38.718KN
活荷载计算:取 1.0KN/M2 则 Q=2/2*1.7*1=1.7KN
N=1.2(G1+ G2)+1.4Q=1.2*(11.875+22.2)+1.4*1.7=43.27KN
根据公司《钢筋砼结构后浇带施工标准》附表 1:
取序号 7 中的第一种,规格型号见下:
单根允许条件 允许荷 允许高 载(KN) 度(mm)
-3-
万科光明城市三期一标段后浇带施工方案
2.3.1 后浇带第一次竖向独立支撑:
2.3.1.1 6#车库北侧的后浇带两侧的跨度分别为 3500 和 1200,梁的间距为 8400,
将后浇带简化成两端简直的单向板进行受力分析,靠近后浇带的部位用独立钢管柱进
行支撑。梁下设置必须设独立支撑,单对梁位置的独立支撑进行验算:
2.3..1.3.1.2 梁位置的独立支撑的验算:(后浇带边的独力支撑验算)
恒载计算: 梁的自重:G1=0.5*0.95*1.12*25=13.3KN 板的自重:G2=(1.7-0.5) *0.4*1.12*25=13.44KN
活荷载计算:取 1.0KN/M2 则 Q=1.7*1.12*1=1.904KN
2.3.1.1.1 跨度为 3500,取独立支撑的间距为 1200
恒载计算:
梁的自重:G1=0.5*0.95*3.5/2*25=20.781KN
板的自重:G2=(1.2-0.5)*0.4*3.5/2*25=12.25 KN
活荷载计算:取 1.0KN/M2
则 Q=3.5/2*1.2*1=2.1 KN
N=1.2(G1+ G2)+1.4Q=1.2*(20.781+12.25)+1.4*2.1=42.58KN
2.3..1.2.2 跨度为 2000,独立支撑的间距,在 5500 用两根支撑、6500 跨内分别用
三根支撑,梁下设独立支撑,跨内靠近梁的独立支撑柱距梁的独立支撑分别为 1800
(5500 跨)和 1600(6500 跨)
恒载计算: 梁的自重:G1=0.5*0.95*2/2*25=11.875KN 板的自重:G2=(1.7-0.5) *0.4*3.7/2*25=22.2 KN
恒载计算: 梁的自重:G1=0.5*0.95*2.24*25=26.6KN 板的自重:G2=(1.3-0.5)*0.4*2.24*25=17.92KN 活荷载计算:取 1.0KN/M2 则 Q=2.24*1.3*1=2.912KN N=1.2(G1+ G2)+1.4Q=1.2*(26.6+17.92)+1.4*2.912=57.5KN
(5500 跨)和 1600(6500 跨)
恒载计算:
梁的自重:G1=0.5*0.95*3.7/2*25=21.96KN
板的自重:G2=(1.7-0.5)*0.4*3.7/2*25=22.2 KN
活荷载计算:取 1.0KN/M2
则 Q=3.7/2*1.7*1=3.15 KN
N=1.2(G1+ G2)+1.4Q=1.2*(21.96+22.2)+1.4*3.15=57.042KN
根据公司《钢筋砼结构后浇带施工标准》附表 1:
取序号 8 中的第一种,规格型号见下:
单根允许条件
允许荷 允许高 载(KN) 度(mm)
60
4500
插管 (1)
外径 壁厚
108
4
钢管支撑规格(单位:mm)
插管 (2)
外径 壁厚
插销 (3)
顶板(4)底板(5)
钢板厚 钢板厚


120
4
圆 20 δ16 δ20
则 Q=3.7/2*1.7*1=3.15 KN
N=1.2(G1+ G2)+1.4Q=1.2*(21.96+22.2)+1.4*3.15=57.042KN
根据公司《钢筋砼结构后浇带施工标准》附表 1:
取序号 7 中的第一种,规格型号见下:
单根允许条件
允许荷 允许高 载(KN) 度(mm)
插管 插管 (2)
插销
(2) 外径 壁厚
钢板厚 钢板厚
(3)


40
4500
89
4
108
4
圆 20 δ16 δ20
2.3.1.4 11#楼东西向的后浇带:
-6-
万科光明城市三期一标段后浇带施工方案
