市政道路工程监理旁站方案

合集下载

市政道工程旁站监理方案

市政道工程旁站监理方案

市政道工程旁站监理方案一、前言市政道路工程是城市基础设施建设的重要组成部分,为了保证城市交通的顺畅和安全,需要对道路工程进行全方位的监理工作。

本方案旨在对市政道路工程旁站监理方案做出详细的规划和安排,以确保道路工程的施工质量和安全达到相关标准要求。

二、监理范围1.施工现场监理对道路工程施工现场进行日常巡查,确保施工过程中的质量和安全,及时发现并解决施工中出现的问题。

2.工程质量监理对道路工程施工质量进行全面检查,包括材料的选用、施工工艺的执行、工程验收的合格情况等方面进行监督检查。

3.安全生产监理对道路工程施工现场的安全生产工作进行全面监管,确保施工作业中不发生安全事故。

4.环境保护监理对道路工程施工现场的环境保护措施进行监督检查,确保施工过程中不对环境造成负面影响。

5.进度管理监理对道路工程施工进度进行动态监督管理,确保施工按照计划进行,不断延期。

6.设备材料监理对施工现场使用的设备和材料进行检查和验收,确保合格产品进入施工现场。

三、监理组织为了保证监理工作的高效进行,监理组织需要合理规划和分工。

监理组织主要包括监理单位和监理人员。

1.监理单位监理单位是对道路工程施工过程进行全面监督的主体,具有专业的监理资质和丰富的监理经验,对施工现场进行全方位的监理工作。

2.监理人员监理人员是监理单位的核心力量,他们需要具备相关专业背景和丰富的实践经验,能够全面监督施工现场的各个环节,针对问题及时提出解决方案。

四、监理程序1.施工前期准备阶段在道路工程施工前期准备阶段,监理单位需要全面了解工程情况和规划施工方案,制定相关的监理计划和执行方案,确保施工前期工作有条不紊进行。

2.施工过程监理在道路工程施工过程中,监理单位需要进行日常巡查和检查工程进度、施工质量、安全生产以及环境保护等方面的工作,及时发现并解决问题。

3.施工验收阶段当道路工程施工完成后,监理单位需要对施工工程进行全面验收,确保工程的质量和安全达到相关标准要求,做出相应的验收意见。

市政工程监理旁站方案示范文本

市政工程监理旁站方案示范文本

市政工程监理旁站方案示范文本12020年4月19日市政工程监理旁站方案示范文本一、工程概况:×××工程是××××交通网配套交通主干线之一,本工程南起×××路,北至×××路,道路桩号0+000-2+790。

工程建设跨四环路立交一座,并同步实施雨水、污水、电力等综合管线。

本工程项目分两个标段:1#标道路桩号K0+000-K1+050 全长1050 米2#标道路桩号K1+050-K2+790 全长1720 米工期要求:××年×月×日至××年×月×日二、适用范围本旁站监理方案适用于×××工程道路、桥梁、雨水污水工程及其它相关工程。

三、编制依据1、建设部《房屋建筑工程施工旁站监理管理办法》2、DBJ01-41- 《建设工程监理规程》3、其它相关的标准和规范四、监理管理机构图1、检查施工企业现场质检人员到岗、特殊工种人员持证上岗以及施工机械、建筑材料准备情况;22020年4月19日2、在现场跟班监督关键部位、关键工序的施工,执行施工方案以及工程建设强制性标准情况;3、核查进场建筑材料、建筑配件、设备和商品砼的质量检验报告等,并可在现场监督施工企业进行检验或者委托具有资格的第三方进行复验;4、做好旁站监理记录和监理日记,保存旁站监理原始资料;5、认真履行职责,对需要实施旁站监理的关键部位、关键工序在施工现场跟班监督,及时发现和处理旁站过程中出现的质量问题,如实、准确地做好旁站监理记录;6、实施旁站监理时,发现施工企业有违反工程建设强制性标准行为的,有权责令施工企业立即整改;发现其施工活动已经或者可能危及工程质量,应当及时向监理工程师报告。

六、旁站监理项目本工程将旁站项目划分为两类:I 类和II 类。

市政道路监理旁站方案

市政道路监理旁站方案

旁站监理工作方案一、旁站依据1.建设工程有关法律、法规。

2.建筑工程技术标准、规范、规程。

3.合同:本工程的建设工程监理合同、建设工程施工合同。

4.设计文件:本工程的地质勘查资料,经批准设计文件(图纸、设计说明、设计指定的标准图集、设计交底、图纸会审纪要、设计变更文件、经设计确认的工程变更文件等)。

5.施工及监理文件:施工组织设计和规划。

二、旁站监理人员的职责1.旁站监理人员的职责1.1.检查施工企业现场质检人员到岗,特殊工种人员持证上岗及施工机械、建筑材料准备情况。

1.2.现场跟班监督关键部位、关键工序的执行情况,施工方案及工程建设强制性标准情况。

1.3.检查现场建筑材料、建筑构配件、设备和混凝土的质量检验报告等,并可在现场监督施工企业进行检验或者委托有资质的第三方熟悉相关的技术规范,设计图纸,建设工程施工合同和委托监理合同;2.旁站监理过程中2.1.做好旁记录(时间、位置、标高、施工情况);2.2.当发现施工活动可能危害工程质量和安全时及时制止,并监督施工单位纠正处理;2.3.发现重大施工质量和安全问题或隐患时,必须立即上报项目监理部;并责令暂停施工;2.4.现施工单位在施工过程中有违反技术标准、规范、规程、建设工程施工合同,经批准的施工方案等行为时,旁站监理人员有权要求施工单位立即整改;2.5.做好旁站过程和交接工作;2.5.1.旁站工作完成后,及时向项目监理部提交完整、准确的旁站记录。

2.5.2.客观公证地开展旁站监理工作。

三、旁站监理的范围监理人员道路施工阶段监理中,对关键部位,关键工序的施工质量实施全过程现场跟踪监理。

本工程主要分项旁站部位:沟槽回填、砼浇筑、灰土层摊铺、水稳层摊铺、沥青面层摊铺等。

四、旁站监理的工作内容5.1.检查是否按照技术标准,规范,规程和批准的设计文件,施工组织设计施工(施工方案)。

5.2.检查是否使用合格的材料、构配件和设备。

5.3.见证取样,旁站应细化到按材料,试件,规格,品种编制台帐。

XX市政道路工程旁站监理方案

XX市政道路工程旁站监理方案

编号:XXX市政道路工程旁站监理实施方案编制人:批准人:批准时间:XXX工程监理有限公司旁站监理方案一、工程概况与特点及编制依据工程名称:XXX市政道路工程工程规模内容及建设项目投资额:本工程位于XXX。

本工程设计范围为XXX,设计桩号:0+061.911~1+146.879.00,设计全长1085.968m。

红线宽度40m,四块板断面形式,城市次干路。

沿线主要相交道路有XX路、规划支路一、规划支路二、规划支路三、XX路等五条道路。

工程内容包括上述范围内的道路、局部河道、桥梁、排水工程。

道路横断面布置:2m(人行道)+3.5m(非机动车道)+1.5m(分隔带)+11.5m (机动车道)+3.0(中央分隔带)+11.5m(机动车道)+1.5m(分隔带)+3.5m (非机动车道)+2m(人行道)。

机动车道从土路基往上依次为20CM级配碎石,40CM三渣基层,1CM下封层,6AC-25粗粒式沥青砼,5AC-20中粒式沥青砼,4AC-13细粒式沥青砼。

非机动车道从土路基往上依次为20CM级配碎石,20CM 三渣基层,1CM下封层,6AC-25粗粒式沥青砼, 3AC-13细粒式沥青砼。

人行道从土路基往上依次为10CM级配碎石,15CM三渣基层,3CM M10水泥砂浆,6CM 凝灰岩。

桥梁宽度:2m(人行道含栏杆)+3.5m(非机动车道)+1.5m(分隔带)+16.5m (机动车道)+3.0(中央分隔带)+14.5m(机动车道)+1.5m(分隔带)+3.5m (非机动车道)+2m(人行道含栏杆)=48m(全桥宽度)。

桥梁中心桩号为K0+129.35,偏角15゜,跨径3×18米。

桥梁上部结构为后张法预应力混凝土大铰缝空心梁板,梁高为90CM。

结构简支,桥面连续。

下部结构采用重力式桥台、钻孔灌注桩基础,桩径为100CM;桥墩采用桩柱式排架墩,桩径130CM灌注桩基础。

桥面铺装采用8CM后C40混凝土+0.1CM防水层+8CM沥青混凝土(4CM细粒式沥青砼,4CM中粒式沥青砼);非机动车道采用10CM厚的预制板,板顶铺筑4CM细粒式沥青混凝土;人行道采用8CM厚的预制板,预制板顶面用2CM座浆铺筑2CM厚的凝灰岩火烧板。

市政道路工程监理旁站方案

市政道路工程监理旁站方案

监理旁站方案一、工程概况(一)、工程简介:仙洲岛环岛路拓宽工程全长4660 米,正常路段规划路宽11 米,占地面积约51260 平方米,其中新建绿道长约409 米,(桩号B0+000 ? B0+409.131),保留现状绿道(桩号K0+080.656 ? K0+255),车道由原2 米拓宽至9 米。

主要建设内容包括对现有路堤面上拓宽并拆除道路全线原混凝土路面、加铺沥青砼路面、绿道铺贴环保透水砖、埋设排水排污管道系统,配套照明、交通设施、绿化工程等。

1、路面结构设计:车道采用沥青砼面层,绿道铺设环保透水砖。

路面结构组合如下:①车行道:上面层:AC-13 细粒式SBS 改性沥青砼,厚度40mm ;粘层油:1.0L/m2 沥青粘层油;下面层:AC-16 中粒式SBS 改性沥青砼,厚度60mm ;下封层:1.5L/m2 沥青表处下封层;基层:6%水泥稳定级配碎石,厚度220mm ;垫层:级配碎石,厚度200mm 。

②绿道:环保透水砖,尺寸200 X100 X80mm ;干拌水泥河沙(1 :5),厚度30mm ;垫层:C20透水砼,厚度120mm ;6%水泥级配碎石,厚度120mm 。

2、排水工程排水工程设计采用雨、污分流制,内容包括雨水管道一根,污水管道一根。

管道采用二级钢筋混凝土承插管和U-PVC 管。

管道基础采用1 :1 碎石砂基础。

检查井采用重型彩色防盗高强复合材料的井盖和井座。

3、照明工程本段道路电源分五段各自接入,各段变压器均为新增变压器,配备照明控制箱。

路灯类型包括双臂路灯、单臂路灯和绿道景观灯。

常规路灯采用双臂或单臂路灯单侧布灯的照明方式,路灯水平间距35 米,灯杆中心距路缘石外边0.8m 。

绿道采用景观灯单侧布灯的照明方式,路灯间距1 0米。

所有灯杆均做可靠的防雷接地。

4、交通设施工程交通设施工程包括交通标线和交通标志牌。

本段道路全线设置车道中心线和车行道分界线,交叉口按规定设置各种导向箭头、停止线、中心分界线、人行横道线等标线。

道路监理旁站方案

道路监理旁站方案

道路监理旁站方案

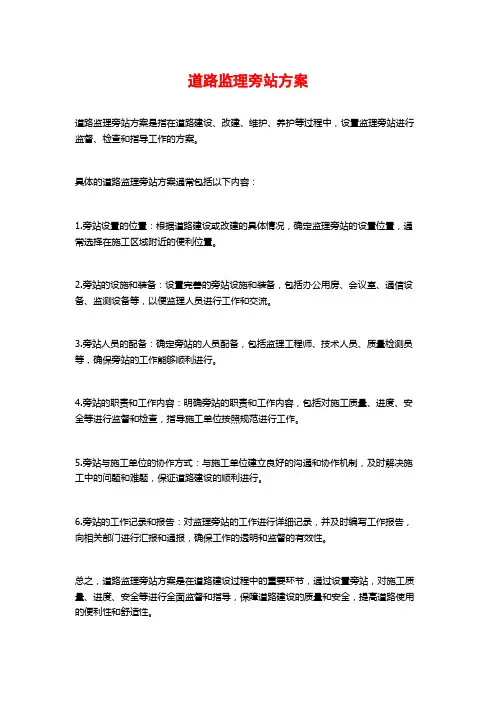

道路监理旁站方案是指在道路建设、改建、维护、养护等过程中,设置监理旁站进行监督、检查和指导工作的方案。

具体的道路监理旁站方案通常包括以下内容:
1.旁站设置的位置:根据道路建设或改建的具体情况,确定监理旁站的设置位置,通常选择在施工区域附近的便利位置。

2.旁站的设施和装备:设置完善的旁站设施和装备,包括办公用房、会议室、通信设备、监测设备等,以便监理人员进行工作和交流。

3.旁站人员的配备:确定旁站的人员配备,包括监理工程师、技术人员、质量检测员等,确保旁站的工作能够顺利进行。

4.旁站的职责和工作内容:明确旁站的职责和工作内容,包括对施工质量、进度、安全等进行监督和检查,指导施工单位按照规范进行工作。

5.旁站与施工单位的协作方式:与施工单位建立良好的沟通和协作机制,及时解决施工中的问题和难题,保证道路建设的顺利进行。

6.旁站的工作记录和报告:对监理旁站的工作进行详细记录,并及时编写工作报告,向相关部门进行汇报和通报,确保工作的透明和监督的有效性。

总之,道路监理旁站方案是在道路建设过程中的重要环节,通过设置旁站,对施工质量、进度、安全等进行全面监督和指导,保障道路建设的质量和安全,提高道路使用的便利性和舒适性。

某市政道路修缮工程旁站监理总体方案

某市政道路修缮工程旁站监理总体方案

某市政道路修缮工程旁站监理总体方案一、项目背景及目标眼前浮现出这座城市繁华的景象,市政道路如同城市的脉络,承担着交通运输的重任。

然而,随着时间的推移,部分道路出现了破损、龟裂等问题,影响了市民的出行安全。

此次修缮工程旨在提升道路质量,确保市民出行安全,让这座城市焕发新的活力。

二、项目概况想象着施工现场的热闹场景,我梳理了一下项目的概况。

该市政道路修缮工程全长5公里,包括路面修复、桥梁加固、排水设施改造等。

工程预计耗时3个月,投资金额为5000万元。

三、旁站监理职责1.对施工现场进行全面监督,确保施工质量符合设计要求。

2.对施工进度进行把控,确保工程按时完成。

3.对施工现场的安全管理进行监督,预防安全事故的发生。

4.对施工过程中的变更进行审核,确保变更合理、合规。

四、监理工作重点1.施工前的准备工作:检查施工图纸、施工方案、施工队伍资质等,确保施工顺利进行。

2.施工过程中的质量控制:对施工材料、施工工艺、施工设备等进行检查,确保施工质量。

3.施工进度控制:制定合理的施工计划,对施工进度进行实时跟踪,确保工程按时完成。

4.安全管理:对施工现场的安全防护设施、施工人员的安全意识等进行监督,预防安全事故。

5.变更管理:对施工过程中的变更进行审核,确保变更合理、合规。

五、监理工作方法1.实地考察:深入施工现场,了解施工实际情况,发现问题及时解决。

2.数据分析:对施工数据进行收集、整理、分析,为决策提供依据。

3.沟通协调:与施工方、设计方、业主方等保持良好沟通,确保工程顺利进行。

4.定期汇报:对监理工作情况进行定期汇报,让各方了解工程进展。

六、监理团队建设1.选拔优秀人才:选拔具有丰富经验的监理工程师,确保监理工作的顺利进行。

2.培训提高:定期组织监理人员培训,提高业务水平。

3.考核激励:设立考核机制,对监理人员的工作进行评价,给予奖励或处罚。

七、项目风险应对1.施工质量风险:加强施工现场监督,确保施工质量。

道路工程监理旁站方案

道路工程监理旁站方案

道路工程监理旁站方案1. 背景作为道路工程监理的一项重要工作内容,旁站是指监理人员对工程施工过程中的重要工作节点进行实地检查和验收。

旁站的目的是确保工程施工符合设计要求、施工方案和施工标准,并及时发现和解决工程质量问题,确保工程质量到达预期目标。

2. 旁站方案的目标道路工程监理旁站方案的目标是为监理人员提供一套系统和标准的流程和方法,以确保旁站工作的高效进行,保证对工程质量的监控和控制。

3. 旁站方案的准备工作在进行旁站工作之前,需要做以下准备工作:•熟悉工程设计文件、施工方案和施工标准。

•撰写旁站工作方案,明确旁站工作的时间、地点和内容。

•确定旁站的检查要点和验收标准。

4. 旁站工作流程4.1 通知施工方在进行旁站之前,监理人员需要提前向施工方发出通知,告知旁站的时间和地点,并明确要求施工方提供相关的技术资料和施工记录。

4.2 实地检查施工现场和工程进度在旁站中,监理人员需要首先对施工现场进行实地检查,包括但不限于以下内容:•施工场地的平面布置和堆放物资的情况。

•施工现场的平安设施和施工人员的平安意识。

•施工现场的环境保护措施和施工扬尘的控制。

同时,监理人员也需要检查工程的实际进度是否与方案进度相符,并做出记录和评估。

4.3 检查施工质量旁站的重点工作是对施工质量进行检查和验收。

监理人员需要依据设计要求、施工方案和施工标准,对以下内容进行检查:•根底工程的土方开挖、回填和夯实情况。

•道路面层的铺设和压实情况。

•排水系统的安装和功能是否正常。

•路缘石、护栏和交通标志的设置是否符合要求。

4.4 验收工程质量在检查施工质量合格后,监理人员需要与施工方进行工程质量的验收。

验收过程中,需要依据设计要求和施工标准,对工程各项指标进行测量、检测和记录,并与验收标准进行比照,最终确定工程质量是否合格。

4.5 编写旁站报告旁站工作完成后,监理人员需要根据实地检查和验收结果,撰写旁站报告。

报告中应包括以下内容:•旁站时间、地点和参与人员的名单。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

**道路改造工程旁站监理方案编制人:审批人:**建设工程监理有限公司第*标段项目监理部**年*月目录一、工程概况 (1)二、编制依据 (1)三、监理人员配备 (1)四、旁站程序 (2)五、旁站监理人员主要职责 (2)六、旁站监理的基本要求 (2)七、旁站监理的基本范围 (7)八、旁站监理的方法 (3)九、旁站监理记录表的填写 (4)十、旁站项目清单及重点分项工程监理验收表 (7)一、工程概况(1)工程范围**道路改造工程位于**市中心城区,沿线贯穿连接**片区,道路呈南北走向,该道路是**市中心城区西部片区贯穿南北的重要交通干道,道路沿线设置公交专用道。

本工程建设范围北起**南侧(K0+**),终点位于**路(K*+**),工程设计全长**km。

(2)工程内容本项目为道路改造工程,第*标段主要施工内容包括:道路、隧道、管线、排洪渠、绿化景观、交通、安监、人行地道、公交站亭工程等。

二、编制依据1、有关工程建设的法律、法规:《建筑法》、《建设工程质量管理条例》、《建设工程监理规范》GB50319-2000、《公路工程施工监理规范》JTG-G10-2006、《合同法》、《旁站监理管理办法》。

2、政府为业主建设项目所下达的文件(项目审批文件)。

3、当地建设行政主管部门的有关文件。

4、设计、勘察系列文件。

5、现行的技术规范、施工验收规范规程等。

主要的规范、标准见表1-2。

6、业主与承建商及物资供应商签订的工程施工承包合同及物资供应合同。

7、经公司批准同意的监理规划、监理实施细则和其他图、表、文件资料等。

8、经批准的实施性施工组织设计、施工进度计划、施工方案等。

三、监理人员配备为确保工程质量,项目监理部在工程质量监理过程中注重施工过程的质量控制(事中控制),对隐蔽工程的隐蔽过程、下道工序施工完成后难以检查的重点部位,安排有丰富现场施工监理经验的监理人员进行旁站。

在工程施工监理中监理部一直注重加强对现场的巡视、旁站监督与检查,及时发现违章操作和不按设计要求,不按施工图纸或施工规范、规程或质量标准施工的现象,对不符合质量要求的要及时进行纠正和严格控制。

根据本工程的特点和工程进展情况,项目监理部将在每个标段配备多名专职监理员,必要时总监可安排专业监理工程师实施旁站。

需旁站的施工部位在实施前由项目总监向旁站员进行交底,并要求如实、准确做好旁站监理记录。

四、旁站程序1.按要求编制旁站监理方案;2.向建设单位和施工单位送达“旁站监理方案”;3.施工单位在关键工序施工前24小时,书面通知监理单位;4.监理单位按计划实施施工全过程现场跟班监督;5.按工序做好旁站记录;6.发现问题,提出处理意见;7.旁站记录未经施工单位质检员签字或问题未处理,不得进入下道工序施工。

五、旁站监理人员主要职责1.检查承包商现场质检人员到岗、特殊操作人员持证上岗及主要机械、材料、测量、检(试)验设备准备情况。

2.跟班全过程监督关键部位(工序)施工中执行方案及工程建设强制性标准情况。

3.核查进场建筑材料、建筑构配件、设备及商品混凝土的质量检验报告,监督承包商在现场进行的检(试)验或委托具有资格的第三方进行复验。

4.及时向项目总监或专业监理工程师报告旁站过程中发现的质量问题和处理情况。

发现承包商行为违反工程建设强制性标准时,有权责令其立即整改;发现其施工活动已经或可能危及工程质量时,立即向总监报告,由总监下达局部暂停施工指令或采取其他措施。

5.如实、准确做好旁站监理记录和监理日记。

六、旁站监理的基本要求1.落实现场质保体系,旁站人员应检查承包商的有关现项目监理部应督促承包场管理人员、质检人员、特殊工种人员到位及持证上岗和施工机械、建筑材料准备情况。

2.在现场监督关键部位、关键工序施工中执行施工方案以及工程建设强制性标准情况。

3.旁站监理全过程必须有完整的旁站记录可追溯。

4.发现施工中违反设计要求、规范要求和强制性标准条文的行为时,旁站监理人员应及时制止并责令整改。

发现施工质量和安全隐患,应按规定及时上报。

必要时应及时报告项目总监,发出工程暂停令或采取其他应急措施。

七、旁站监理的基本范围1.基础工程:水泥搅拌桩、钻孔桩施工。

2.市政排水管道:排水井基础、关键或重点位置开挖、监理结合现场环境认为重点的其他部位、工序。

3、电力工程质量监理4、顶管施工的质量监理5、通信管线施工质量监理6、桥涵工程质量监理7、巴士站工程质量监理8、“四新”(新工艺、新技术、新材料、新设备)试验的首件样板工程的重要施工过程。

八、旁站监理的方法旁站监理工作前的方法为三查二问一核对。

所谓三查,一查交底记录,二查仪器、设备、工具、备用材料等,三查人员及组织。

目的是确认承包单位在技术方案和文件上已完善,仪器、设备工作正常,所需工具和备用材料已齐备,操作人员持证上岗,人员有组织、有带班,质检人员已到岗。

通过三查掌握承包单位对本关键部位、关键工序的施工准备情况。

保证组织上能够应对施工现场的整改或应急措施。

所谓二问,一问一线操作工人交底内容,了解交底是否已完成三级交底,落实到了班组;二问施工技术文件有关内容,以保证施工资料的及时、真实和可靠,保证施工试件等条件可靠。

一核对则是指核对施工前必须办理的手续是否齐全,满足监理程序要求。

当通过三查二问一核对发现不具备或部分不具备施工条件时,旁站监理人员有权延迟进行施工作业。

旁站监理工作中的方法为一核查三监督,以及处置、获取原始资料。

一核查是指核查进场用于工程实体的材料是否与设计文件及报验资料相吻合,凡不相吻合的,旁站监理人员立即报告总监,由总监决定暂停施工或采用何种应急措施,并据总监决定进行紧急处置。

三监督是指现场跟班监督关键部位、关键工序的施工执行施工方案以及工程建设强制性标准情况,监督施工现场作业是否满足合格工程验收标准。

如果监督过程中发现问题,旁站监理人员有权不经报告进行处置,并务必留下原始资料。

处置是对施工现场发生的各种异常情况作出明确的处理意见,并监控处理过程,只要存在异常情况,为了便于事后分析,旁站监理人员留存原始资料,避免事后出现不利于监理单位的被动局面。

为了现场及时处置和留原始资料的需要,对旁站监理工作监理部统一配工具袋和相应的设备。

旁站监理人员随身携带笔和文件夹,文件夹内除旁站监理记录表外,还有相关的技术文件和工作记录用表。

作记录按时间顺序记录,不论是否正常施工.都记下每一时间段所处的施工位置和进度。

如旁站时间很长,必须进行旁站监理工作交接时,将工作记录办理移交,转交下一旁站监理人员,以保证某一关键部位、关键工序记录内容的完整和连续,和保证旁站监理工作的连贯性。

旁站监理人员随身携带与旁站内容相关的必要检查工具,以量化所监督情况。

当出现异常情况,检查工具尚不能说明问题的,选择录音、录像、摄像等任何一种形式,进行现场实录。

旁站监理工作结束,及时填报旁站监理记录表,各方及时签字认可,本次旁站工作方视为结束。

出现整改的、有处理措施的、存在问题的都如实记录在案,作为质量信息的重要组成部分留存归档。

九、旁站监理记录表的填写旁站监理记录是监理人员实施旁站监理和工程施工过程等情况的真实记载。

旁站监理人员应如实、准确地填写。

1.填写旁站监理记录的要求旁站监理记录应真实、准确、全面反映关键部位或关键工序施工过程的有关情况。

文字书写应工整、清晰,语言表达应简明扼要,措辞严谨。

旁站记录应尽量采用专业术语,不用或少用修饰词语,更不要夸大其词。

涉及到数量的地方,应写清准确的数字。

2.旁站监理记录的主要内容①天气情况:包括阴、晴、雨、雪和温度变化(最高气温、最低气温)、风况。

②旁站监理起止时间应记录工程施工开始时间和结束时间。

③施工部位:应写清工程所在部位的里程、编号、轴线、标高。

④施工情况。

包括关键部位或关键工序的施工过程情况,试验与检验情况,设备、材料的使用情况,质量保证体系运行情况等。

A.关键部位或关键工序的施工过程情况:主要记述关键部位或关键工序的施工方法、施工工艺及施工前承包商制定的质量保证措施的执行情况。

B.试验与检验情况:主要记述旁站过程中所做的与旁站有关的试验与检验情况。

C.机械设备使用情况:主要记述施工时使用的主要设备名称、规格、数量,与承包商报验并经监理工程师审批的设备是否一致,施工机械设备运转是否正常。

D.材料使用情况:主要记录关键部位或关键工序使用的主要材料的名称、型号、厂家、使用数量及其与施工报验并经监理工程师审批的材料是否一致。

E.质量保证体系运行情况:主要记述旁站过程中承包商质量保证体系的管理人员是否到位,是否按事先的要求对关键部位或关键工序进行检查,是否对不符合操作要求的施工人员进行督促,是否对出现的问题进行纠正。

F.若工程因意外情况发生停工,应写清停工原因及承包商所做的处理。

⑤监理工作情况:包括旁站过程中监理人员发出的指令,承包商提出的问题及监理人员的回复,各方指示,包括业主、总监理工程师或专业监理工程师对旁站监理人员的指示都要记录在旁站记录中。

3.旁站监理记录作为旁站监理工作的真实记载,应与《监理日志》有所区别,因此,除在监理日志中有所记载外,还应单独记录,以便日后查阅。

4.旁站监理记录由专业监理工程师或监理员填写、由专业监理工程师或总监理工程师日常抽查填写情况,通过对旁站记录的审阅,可以从中掌握关键部位或关键工序的有关情况,针对出现的问题,分析原因,制定措施,保证关键部位或关键工序的施工质量和安全。

5.旁站监理记录应及时整理归档。

6.《旁站监理记录表》旁站监理记录表工程名称:编号:备注:施工企业: ____________________项目经理部:____________________质检员(签字):_________________年月日监理企业:_______________________ 项目监理部:___________________旁站监理人员(签字):____________年月日注:(1). 旁站时间应写明年、月、日、时、分(以24时顺序)。

(2).应对主材、主要施工设备情况、承包商质保体系、管理人员到位情况、试验与检验情况和施工过程出现的重要情况和采取措施等予以记录。

十、旁站项目清单及重点分项工程监理验收表路基工程路基土石方工程土方路基、软基处理填料检测、基底验收、试验施工、填筑工序验收、压实度检测、软基处理隐蔽验收停止点排水、给水、原水工程沟槽开挖、管道基础及管节安装、检查井砌筑、管沟回填原材检测、沟槽开挖、槽底验收、基础浇筑、管节安装验收、管节接口验收、管沟回填、检查井验收、沟槽回填压实度检测停止点砌筑防护工程挡土墙、墙背填土原材检测、基底验收、基础浇筑、墙身砌筑验收、泄水孔验收、墙背填土停止点涵洞、通道基础及下部结构、上部结构浇筑、两侧填土原材检测、基底验收、模板验收、钢筋验收、基础、上部结构浇筑、两侧填土、压实度检测停止点注:1、本表的单位工程、分部工程、分项工程按公路工程验收标准进行分类。
