输煤系统施工组织设计
输煤系统施工组织设计

第一章编制依据1、煤炭工业部济南设计研究院《岩石工程勘探报告》2、输煤系统施工图纸3、国家及山东省现行有关技术规范、规定文件4、本单位质量、安全、技术、文明施工等管理文件5、工程测量规范6、土方与爆破工程施工验收规范7、钢结构工程施工及验收规范8、混凝土结构工程施工及验收规范9、地基与基础工程施工验收规范10、砖石工程施工及验收规范11、屋面工程施工及验收规范12、建筑装饰工程施工及验收规范13、建筑安装工程质量检测评定标准14、我单位在类似工程的施工经验第二章工程概况输煤系统包括1#带式输送机栈桥、2#带式输送机栈桥、筛分破碎楼等三个单项工程。
●1#带式输送机栈桥本工程为螺旋节点结构输煤栈桥,四柱框架支撑,局部采用混凝土结构,栈桥全长107.046m(水平)。
7~8轴为我单位施工。
●2#带式输送机栈桥本工程为螺栓节点支撑输送机栈桥。
四柱框架支撑,局部采用混凝土结构,栈桥底班为预置小槽板及部分现浇混凝土梁板,围护结构为轻质钢结构,混凝土间地重结构用螺栓球网架,维护结构为90系列层型钢板,内有轻质钢骨架生根于楼板上,栈桥全长85.0m(水平)。
●筛分破碎楼地基承载能力230KPa,持力层坐落于第三层土上,基础采用柱下钢筋混凝土独立基础,框架填充墙采用M5.0空心砌块,M5.0混合砂浆砌筑。
屋面采用TS高分子复合防水卷材屋面,建筑面积506.88m2,建筑体积2572.16m3。
第三章整体施工部署●工程组织管理机构我公司为保证本工程的顺利进行,确保工期、质量等各项指标的实现,将充分发挥企业总合优势,选派具有丰富施工管理经验和类似工程经验的管理及技术骨干组成精干高效的项目经理部。
本工程按项目法施工,项目管理成员是管理层,下设施工队为作业层,施工人员多少随工程进度调整。
项目经理部严格按照项目法实施施工管理,其职能是:直接受业主指令,代表本企业对工程施工负责,即对本工程施工实施统一计划、统一组织、统一指挥、统一管理。
输煤系统施工方案

输煤系统施工方案输煤系统施工方案一、工程概述输煤系统是指将煤炭从煤矿或煤场运输到燃煤锅炉、煤气化炉等燃烧设备的贮煤场地及输送系统。
本方案拟对输煤系统进行施工和安装,使其能够高效、稳定地运输煤炭,并确保工程质量和安全性。
二、工程内容1. 设备安装:根据工程设计要求,安装输煤系统的主要设备,包括输送带、卸煤机、煤仓、传感器等。
2. 设备调试:在设备安装完成后,对各个设备进行调试,测试其运行状态和功能是否正常。
3. 系统连接:将输送带、卸煤机等设备进行连接,确保系统的连续运行和煤炭的顺利输送。
4. 输煤线路布置:根据工程设计要求,进行输煤线路的布置,包括输送带的走向和高度等。
5. 安全措施:在施工期间,采取必要的安全措施,确保施工人员的安全。
三、施工步骤1. 施工准备:派遣施工人员到工地进行勘测,确认施工范围和条件,并进行相关材料和设备的准备。
2. 设备安装:根据施工图纸和设备说明书,进行设备的安装和固定,并进行相应的接线工作。
3. 设备调试:对安装完成的设备进行调试,测试其运行状态和功能。
4. 线路布置:根据工程设计要求,对输送带进行布置,确保其走向和高度符合要求。
5. 系统连接:将输送带、卸煤机等设备进行连接和调整,确保系统的连续运行和煤炭的顺利输送。
6. 安全措施:在施工期间,设置相应的安全标识,进行必要的安全防护措施。
7. 设备调试:在施工完成后,对整个系统进行全面的调试和检查,确保设备运行正常。
8. 工程验收:经过系统调试和检查合格后,进行工程验收,并出具相应的验收报告。
四、施工要求1. 施工人员必须严格按照施工图纸和设备说明书进行施工和安装,不得随意更改设备布置。
2. 施工人员必须熟悉相关设备的安装和调试方法,遵守施工安全规范,确保施工过程的安全性。
3. 施工期间,应注意保护现场环境,避免影响周围居民和生态环境。
4. 施工人员必须做好施工记录和材料调配,确保施工质量和进度。
五、安全措施1. 施工期间,设置相应的施工警示标识,提醒施工人员和其他人员注意安全。

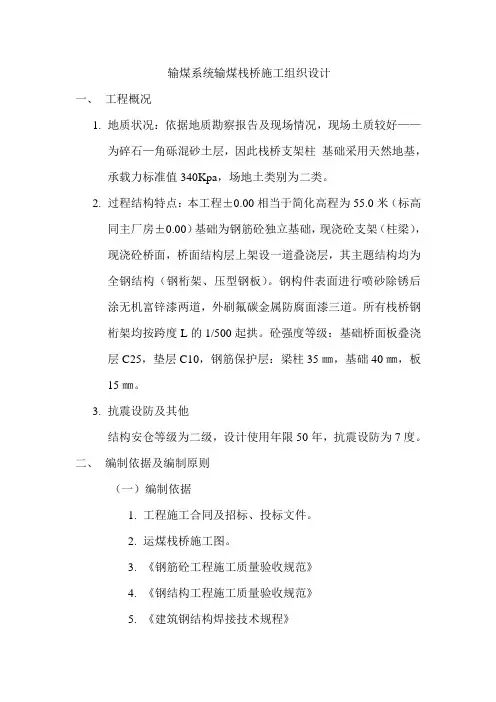

输煤系统输煤栈桥工程施工组织设计

输煤系统输煤栈桥施工组织设计一、工程概况1.地质状况:依据地质勘察报告及现场情况,现场土质较好——为碎石—角砾混砂土层,因此栈桥支架柱基础采用天然地基,承载力标准值340Kpa,场地土类别为二类。
2.过程结构特点:本工程±0.00相当于简化高程为55.0米(标高同主厂房±0.00)基础为钢筋砼独立基础,现浇砼支架(柱梁),现浇砼桥面,桥面结构层上架设一道叠浇层,其主题结构均为全钢结构(钢桁架、压型钢板)。
钢构件表面进行喷砂除锈后涂无机富锌漆两道,外刷氟碳金属防腐面漆三道。
所有栈桥钢桁架均按跨度L的1/500起拱。
砼强度等级:基础桥面板叠浇层C25,垫层C10,钢筋保护层:梁柱35㎜,基础40㎜,板15㎜。
3.抗震设防及其他结构安仓等级为二级,设计使用年限50年,抗震设防为7度。
二、编制依据及编制原则(一)编制依据1.工程施工合同及招标、投标文件。
2.运煤栈桥施工图。
3.《钢筋砼工程施工质量验收规范》4.《钢结构工程施工质量验收规范》5.《建筑钢结构焊接技术规程》6.《钢结构高强螺栓连接的设计施工及验收规程》7.输煤系统工程二级网络计划及施工现场实际情况8.国家和行业的有关规程规范的要求(二)编制原则1、切实贯彻国家的有关标准、施工验收规范和操作规程,积极推行全面质量管理,坚持质量安全第一,预防为主、以人为本的方针,用户至上的思想。
2、根据合同约定的施工工期,保证该工程提前完成任务,选用适合本工程的切实可行的技术方案和一切技术组织措施以及我公司已有的新工艺,新技术起用成果,降低施工成本,提高劳动生产率、创造经济效益。
3、遵循基本建设程序,切实抓紧时间做好施工准备,合理安排施工顺序,在保证工程质量的前提下,努力加快施工速度,缩短施工工期,改善劳动组织的前提下,努力降低劳动力高峰系数,做到连续均衡施工。
4、提高车间化施工程度,减少现场作业,压缩现场施工场地,施工现场布置应紧凑合理,便于施工,符合安全、防火、环保和文明施工的要求。
输煤系统施工组织设计

第一章编制依据一、编制依据1、本工程标书文件2、原电力工业部电力建设总局《火力发电工程施工组织导则》(试行)3、《火力发电厂施工组织大纲设计规定》(试行)4、GB/T19002-ISO9002质量体系,生产、安装和服务的质量保证模式5、《公司质保手册》6、《公司质量体系程序》7、《电力建设平安工作规程》DL5009.1-928、《电力建设平安施工管理规定》9、《神华准东五彩湾电厂工程初步设计文件》10、华北电力设计院神华准东五彩湾电厂2×350MW机组初设图(机务部分)11、以往施工的同类型机组的施工阅历12、神华准东五彩湾电厂2×350MW机组施工组织总设计13、北京约基同力有限公司设备图纸二、运用规范1、华北电力设计院工程有限公司图纸2、《电力建设施工质量验收及评定规程》(DL/T5210.1—2005)3、《电力建设施工及验收技术规范》锅炉篇DL/T5047-19954、《电力建设施工质量检验及评价规程》锅炉篇DL/T5210.2-20095、《电力建设平安工作规程》(火力发电厂部分)DL5009.1-20026、《火力发电厂焊接技术规程》DL/T869-20117、《电力建设施工质量验收及评价规程》焊接篇DL/T5210.7-20108、《中华人民共和国工程建设标准强制性条文》(电力工程部分2006年版)9、建设单位制定的本工程“创优规划”10 《国家电网公司输变电优质工程评比方法》(国家电网基建005]253 号)其次章工程概况第一节工程简介一、工程简述神华新疆准东五彩湾发电厂一期工程的输煤系统按2*350MW+4*1000MW机组容量一次建成,在一期主厂房扩建端预留二期扩建的接口,在一期工程中为便利犁煤器卸煤,皮带上煤的带速不得超过2.5m/s。
燃煤通过带式输送机运至电厂,来煤粒度≤40mm。
本工程运煤系统的设计范围:从煤矿工业广场的电厂用缓冲仓下C1A/B带式输送机起先到将燃煤输送到电厂原煤斗为止的整个工艺系统,主要由筛分裂开设备、计量采样设备、带式输送机、皮带机附属设备、起吊设备等组成。

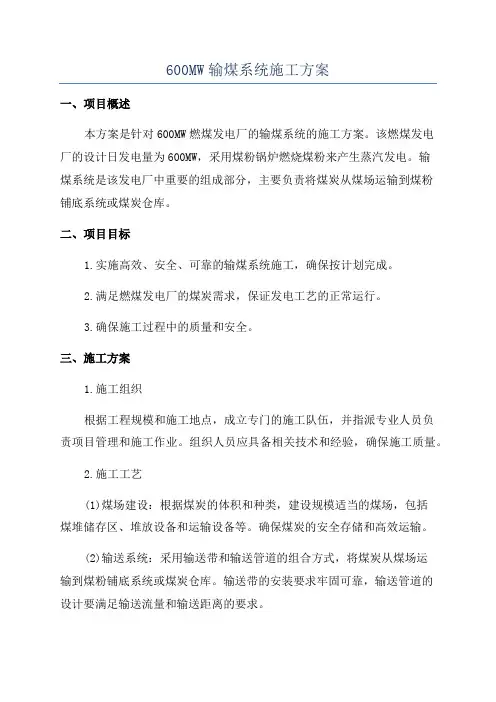

600MW输煤系统施工方案

600MW输煤系统施工方案一、项目概述本方案是针对600MW燃煤发电厂的输煤系统的施工方案。
该燃煤发电厂的设计日发电量为600MW,采用煤粉锅炉燃烧煤粉来产生蒸汽发电。
输煤系统是该发电厂中重要的组成部分,主要负责将煤炭从煤场运输到煤粉铺底系统或煤炭仓库。
二、项目目标1.实施高效、安全、可靠的输煤系统施工,确保按计划完成。
2.满足燃煤发电厂的煤炭需求,保证发电工艺的正常运行。
3.确保施工过程中的质量和安全。
三、施工方案1.施工组织根据工程规模和施工地点,成立专门的施工队伍,并指派专业人员负责项目管理和施工作业。
组织人员应具备相关技术和经验,确保施工质量。
2.施工工艺(1)煤场建设:根据煤炭的体积和种类,建设规模适当的煤场,包括煤堆储存区、堆放设备和运输设备等。
确保煤炭的安全存储和高效运输。
(2)输送系统:采用输送带和输送管道的组合方式,将煤炭从煤场运输到煤粉铺底系统或煤炭仓库。
输送带的安装要求牢固可靠,输送管道的设计要满足输送流量和输送距离的要求。
(3)煤粉铺底系统:根据燃烧设备的需要,建设煤粉铺底系统,将煤粉均匀地铺放在锅炉的炉底以保证燃烧的平稳进行。
煤粉铺底系统要采用可调节的装置,确保煤粉的均匀分布。
(4)煤炭仓库:建设适当大小的煤炭仓库,用于存储煤炭。
煤炭仓库要具备防潮、防尘、防火的能力,确保煤炭的质量和安全。
3.施工流程(1)前期准备:制定详细的施工计划,明确责任和任务。
组织人员到施工现场进行勘察,制定详细的施工方案。
(2)施工准备:购买和租赁所需的设备和材料。
组织人员进行技术培训和安全教育,确保施工人员的技能和安全意识。
(3)施工作业:按照施工计划进行具体施工工作。
包括煤场建设、输送系统安装、煤粉铺底系统建设和煤炭仓库建设等。
(4)施工验收:进行施工质量检查和安全评估,确保工程质量和施工安全。
完成施工后,对所有设备和系统进行调试和试运行。
四、质量和安全控制1.质量控制(1)严格按照设计图纸和规范要求进行施工,确保各项工艺和设备的安装和调试质量。

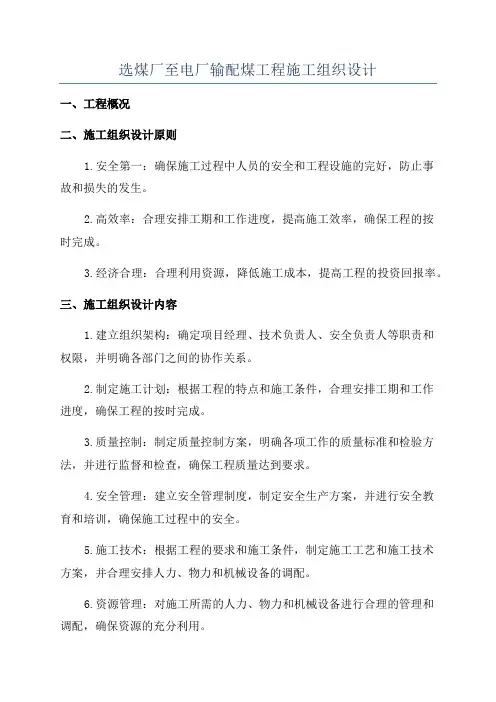

选煤厂至电厂输配煤工程施工组织设计

选煤厂至电厂输配煤工程施工组织设计一、工程概况二、施工组织设计原则1.安全第一:确保施工过程中人员的安全和工程设施的完好,防止事故和损失的发生。
2.高效率:合理安排工期和工作进度,提高施工效率,确保工程的按时完成。
3.经济合理:合理利用资源,降低施工成本,提高工程的投资回报率。
三、施工组织设计内容1.建立组织架构:确定项目经理、技术负责人、安全负责人等职责和权限,并明确各部门之间的协作关系。
2.制定施工计划:根据工程的特点和施工条件,合理安排工期和工作进度,确保工程的按时完成。
3.质量控制:制定质量控制方案,明确各项工作的质量标准和检验方法,并进行监督和检查,确保工程质量达到要求。
4.安全管理:建立安全管理制度,制定安全生产方案,并进行安全教育和培训,确保施工过程中的安全。
5.施工技术:根据工程的要求和施工条件,制定施工工艺和施工技术方案,并合理安排人力、物力和机械设备的调配。
6.资源管理:对施工所需的人力、物力和机械设备进行合理的管理和调配,确保资源的充分利用。
7.经济管理:合理控制施工成本,制定预算和物资采购计划,对工程的经济效益进行监测和分析。
四、施工组织设计的实施步骤1.进行工程勘察和设计,确定施工的基本条件和要求。
2.制定施工组织设计方案,并报请相关部门审核和批准。
3.根据批准的设计方案,进行施工计划和施工技术方案的制定。
4.根据施工计划和施工技术方案,制定资源管理和经济管理措施。
5.实施施工组织设计方案,按照设计方案和计划进行施工工作,并进行质量、安全和进度的监督和检查。
6.对施工过程中出现的问题进行及时处理,并及时调整施工组织设计方案。
7.完成施工工程后,进行验收和总结,评估施工组织设计的效果,并提出改进建议。
施工组织设计对于煤炭输配工程的顺利进行起到了至关重要的作用。
通过合理的施工组织设计,可以确保工程的安全、高效和经济,提高工程的投资回报率。
因此,在进行选煤厂至电厂输配煤工程施工组织设计时,需要充分考虑工程的特点和要求,制定合理可行的施工计划,合理调配资源和设备,确保工程顺利进行。
输煤系统施工方案

3.定,杜绝使用不合格产品。
5.施工完成后,组织专业验收,确保工程质量。
七、施工进度计划
1.施工准备:1个月。
2.输煤皮带系统施工:2个月。
3.输煤管道系统改造:2个月。
4.输煤电气设备配置与调试:1.5个月。
-根据设计要求,安装高低压开关柜、变压器等设备。
-进行设备接线,确保接线正确、牢固。
-对电气设备进行绝缘测试和功能测试。
-实施联动调试,确保输煤系统整体协调运行。
4.自动化控制系统实施
-根据输煤工艺要求,设计自动化控制逻辑。
-选择合适的控制器、传感器和执行器。
-编写控制程序,实现远程监控与自动控制。
3.环保节能:施工过程中采取有效措施,减少对环境的影响,提高能源利用效率。
4.合规守法:严格遵守国家法律法规和行业标准,确保工程合法合规。
三、施工内容
1.输煤皮带系统的设计与安装。
2.输煤管道系统的改造与优化。
3.输煤电气设备的配置与调试。
4.自动化控制系统的集成与实施。
5.施工现场的安全管理及环境保护。
二、施工目标
1.满足煤炭运输需求,提高输煤效率;
2.确保施工过程合法合规,保障施工安全;
3.降低运行成本,提高经济效益;
4.节能减排,保护环境。
三、施工内容
1.输煤皮带系统的改造;
2.输煤管道系统的升级;
3.输煤电气设备的安装与调试;
4.输煤系统自动化控制系统的设计与实施;
5.施工现场的安全防护及环保措施。
四、施工步骤
1.施工前准备
(1)办理施工手续,获取相关资质;
(2)组织施工队伍,进行技术培训;
输煤系统冬季工程施工组织设计方案

神头发电有限责任公司“上大压小”2×600MW机组工程输煤系统工程冬期施工及维护措施编制:审核:批准:省火电第一工程公司神头项目部目录第一章工程概况、特点及冬期施工项目安排 (3)第二章冬施组织机构 (4)第三章施工准备........................................ (4)第四章主要施工方法及技术措施.......................... . (5)第五章临水、临电...................................... (15)第六章质量保证措施.................................... (15)第七章安全施工技术措施................................ (17)第八章文明施工措施.................................... (18)第九章危险点、危险源辨识与控制措施..................... . (19)第十章冬期施工材料费用明细表........................... (20)一.工程概况、特点及冬期施工项目安排1.工程概况及特点根据电厂总体施工进度计划,输煤系统部分结构已于10月份以前施工完毕,根据目前需施工的工程量、施工现场具体情况和施工进度,冬期施工已不可避免,现在已进入十月中旬,我单位施工的C4、C5、C6输煤栈桥、C6驱动间、碎煤机、T-1转运站、T-3转运站及电厂站(T-2转运站及斗轮机视基础部分施工图到位情况完成)等工程将进入冬期施工。
由于《建筑工程冬期施工规程》(JGJ104—2011)规规定,当室外日平均气温连续5天稳定低于5℃即进入冬期施工,当室外日平均气温连续5d高于5℃时解除冬期施工。
因此,在工程即将进入冬期施工前,要提前准备和防,把不利的因素消除在萌芽状态,要提前收集朔州地区当地冬期的气象资料,了解当地的气温变化、持续时间、最低温度以及最大风、雪等资料,还要了解施工过程中未来一周的天气变化,只有这样才能作到防患于未然,根据朔州地区气象资料统计,通过计算并结合工程特点,根据初冬(10月15日一12月15日)和严冬(12月15日一次年2月底)各时期的气温,选用合理的添加剂和保温措施。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
精心整理第一章 编制依据一、编制依据 1、本工程标书文件2、原电力工业部电力建设总局《火力发电工程施工组织导则》(试行)3、《火力发电厂施工组织大纲设计规定》(试行)4、56789101112131234567、《电力建设施工质量验收及评价规程》焊接篇DL/T5210.7-20108、《中华人民共和国工程建设标准强制性条文》(电力工程部分2006年版) 9、建设单位制定的本工程“创优规划”10《国家电网公司输变电优质工程评选办法》(国家电网基建005]253号)第二章 工程概况第一节工程简介一、工程简述神华新疆准东五彩湾发电厂一期工程的输煤系统按2*350MW+4*1000MW机组容量一次建成,在一期主厂房扩建端预留二期扩建的接口,在一期工程中为方便犁煤器卸煤,皮带上煤的带速不得超过2.5m/s。
燃煤通过带式输送机运至电厂,来煤粒度≤40mm。
本工程运煤系统的设计范围:从煤矿工业广场的电厂用缓冲仓下C1A/B带式输送机开始到将燃煤输送到电厂原煤斗为止的整个工艺系统,主要由筛分破碎设备、计量采样设备、带式输送机、皮带机附属设备、起吊设备等组成。
燃煤系统的主要运行方式:燃煤经煤矿工业广场电厂用缓冲仓下设的环式给煤机、电厂1号带1基础划线:基础划线应以设计尺寸为准,采用经纬仪定点划线的方法,划出机架中心线,头尾部滚筒中心线,依此中心线划出驱动装置及各部支腿位置线。
划线时应注意:(1)划主中心线通过头尾部,落煤斗予留孔;(2)以头尾部传动滚筒标高为准,测量检查头尾部机架予埋件的标高;(3)线划完后,用油漆在线端标出记号。
2、头尾部安装头尾部机架安装前,检查传动滚筒的轴承座是否歪斜,如有歪斜应重新找正,安装时以传动滚筒轴线为准进行机架找正,符合质量后将机架支腿焊接固定在予埋铁板上。
找正时应注意(1)确保传动滚筒横向中心线与皮带中心线垂直。
(2)固定后的传动滚筒用于手盘车应旋转自如。
(3)机架生根处应焊接牢固,若予埋件错位或偏斜需要用型钢过渡或采用其他加固时,加固后的强度不得低于设计强度。
3(1(2(3(44(初5。
拉紧装6、其他装置件安装:皮带机其他装置件的安装要求严格,按照设计位置施工。
7、皮带的铺设与胶接(1)皮带的铺设①皮带铺设前应根据设计要求核对,皮带的规格型号是否与图纸一致。
并分清皮带的工作面和非工作面,方能铺设。
②在机架传动滚筒上、下托辊拉紧装置滚筒装完后,皮带铺设和胶接工作就可进行。
③皮带胶接从第一头开始,依次进行直到胶接成环形为止,在胶接最后一头时,要用倒链将皮带拉紧,使胶带胶接后,拉紧装置有3/4的拉紧行程,拉皮带的卷扬机为动力,胶接场所一般选在机头或机尾处的空间地带。
皮带铺设时,应把成卷的胶带脱离地面以免磨坏。
(2)皮带的胶接胶接方式为冷胶:胶液采用801胶,胶接的方法和步骤:①将皮带放在半整的板上,根据要求划线后割成阶梯形,阶梯数=帆布层数-1,接头采用直口接,接口与胶带中心垂直,阶梯长度均为100mm,合扰后应无间隙。
裁制阶梯时,严禁割伤帆布层,并1公斤计算。
应有1(1(2(3②胶带的规格(厚度、宽度、帆布层数和覆盖胶厚度等)应附合设计规定,胶面无硬化和龟裂等变质现象。
2、输煤胶带机安装(1)构架安装①每节构架中心与设计中心偏差不大于3mm。
②标高偏差±10mm③横向水平偏差不大于3mm④纵向起伏平面偏差不大于10mm(2)滚筒安装①轴线必须与胶带相垂直②纵横向位置偏差不大于5mm③水平度偏差不大于0.5mm④标高偏差±10mm(3)拉紧装置安装(4(43(1)除铁器应经电气人员检查合格后方可安装。
(2)除铁器安装角度及吸铁表面与胶带表面的距离应符合设计要求,其吊挂装置应牢靠。
第四章施工技术及物资供应计划第一节机械及主要工具配备计划一、大型机械配备二、小型机械及主要工具供应计划第二节力能供应计划一、施工用水1、本工程施工用水由业主提供水源接口。
施工方在业主提供的接口位置接管,装表计费。
综合布置水消防管网。
装表计费和负责维修。
2、施工区主管采用DN200钢管。
施工用水管网均采用地下敷设,所有管线均敷设在冻土以下。
各分区用水接口处设水表。
重要部位的临时消防采用地下消火栓与手提式灭火器相结合的布置方式。
二、施工用电1、业主为工程提供电源接口,施工方在业主提供的接口位置接线,然后以直埋电缆的形式向各个施工点和生活点供电,装表计费,形成自身的施工电源网络并自行管理。
2、施工用电管理制度:为切实保障工地施工电源安全可靠地运行,保障工程的正常施工,施工12(1(2(3工种要进行培训。
对队伍开工前的计划、技术、安全的交底。
外包项目要设专人管理,严格队伍资质的审核。
二、施工过程1、施工过程管理的任务据施工计划,对工程的进度、质量、节约、安全、各班的协作配合进行现场指挥、协调和控制。
2、根据施工计划,将施工任务细化,平均分配各班,并据现有人员制定详细的周计划、月度计划,使之能按时完成工期。
工期拖后则影响下一步工序的进行,工期压缩则必然会增加直接费用的开支。
3、要搞好施工过程中质量检查和督促工作。
经常检查施工过程是否遵守设计规定的工艺、是否按图纸施工、是否按照规程施工,材料的储存、发放是否符合规定,隐蔽工程的施工是否符合质量检验规定,把质量问题消灭在施工过程中。
4、加强施工过程中的安全检查和督促,防止伤亡事故的发生,特别注意以下方面:(1(2(3(4(556也是最甚至第三节施工技术管理及培训计划一、技术管理的任务和原则1、技术管理的主要任务是贯彻国家的各项技术政策,科学地组织各项技术工作,充分发挥技术人员和现有物质技术条件的作用,建立正常的生产秩序,不断地推进技术进步,保证工程的施工质量,从而促进施工任务的完成。
2、搞好技术管理工作,必须遵循以下原则:(1)从实际出发,正确贯彻国家的各项技术政策、规范和规程。
(2)按规律办事,坚持一切经过试验的原则。
(3)注意节约,讲求经济效益。
二、技术管理的内容1、建立健全技术管理制度,主要包括施工技术责任制、工程质量管理制度、施工图会审制度、技术交底制度、技术检验制度、设计变更管理制度、技术资料管理制度。
2、本工程重点抓好以下几项工作(1)施工图纸审查、会审、学习。
四、技术管理网络(5)下岗和待岗人员的培训。
(6)新工人入厂培训。
3、委外培训计划实施内容(1)特殊工种人员的上岗取证培训。
(2)质检、安监人员的资格培训。
(3)专业知识培训。
4、招聘人才的岗位培训(1)招聘的高级生产、经营管理人员补充知识培训。
(2)招聘的技术骨干补充知识培训。
5、培训项目计划分部工程合格率:100%分部工程优良率:100%单位工程合格率:100%单位工程优良率:100%(2)根除设备系统的漏灰、漏烟、漏风、漏油、漏气、漏粉等七漏现象。
2、工程质量目标实现:(1)分部试运启动项目一次成功,(2)实现下列“七个零目标”:工程事故“零目标”;基建痕迹“零目标”;非文明状态“零目标”;未签证项目“零目标”;八项漏点“零目标”;施工原因强停机“零目标”;“零”缺陷移交生产。
(3)投产即达标。
三、质量保证措施1、坚持质量第一的思想,对干部和职工加强思想教育,提高全体人员的工作质量,养成人人重视工艺质量,人人关心工程质量的作风。
2、按照ISOGB/19002质量标准与《电力建设工程施工技术管理制度》,落实工程技术人员责任34561234领导,并在他们的指导下开展各种工作。
5、建立和健全质量责任制,使每一个人都有明确的质量责任,做到奖罚分明,形成一个严密的质量管理体系。
6、工地配备专职计量员。
按照国家规定,对计量器具定期进行鉴定,对不符合标准的计量器具进行修理和报废;计量器具妥善保管,以保证其质量稳定准确,数值可靠;不断改进计量器具和测量方法,实现测量手段现代化,以提高安装质量。
7、认真搞好质量情报工作。
为了有效地控制工程质量,需及时地掌握质量形成和发展过程中的全部信息和数据。
对质量情报工作做到:准确、及时、全面,做好收集、整理、分类、立档等工作。
8、工程技术人员要做好季度、年度质量总结,主要内容包括:质量总的情况,注意设备或单位工程关键性质量的负责指标的实测数据,质量评定情况及质量事故处理情况分析、经验和教训。
提高质量的主要措施及今后工作的安排等。
质监员要负责监督质量总结工作,汇总后作出总的总结。
五、质量管理网络2、杜绝重伤及以上人身事故、设备严重损坏事故、交通及火灾事故,争创死亡零目标。
3、争创“安全、文明施工样板工程”。
三、安全保证措施1.严格遵守公司及上级制定的各项安全管理规定,认真执行公司《职业安全健康管理手册》和《体系程序》等一系列体系文件,在公司各管理部室的监督指导下实施、运行职业安全健康管理体系,规范工地的职业安全健康管理工作。
2.工程项目开工前,由各技术人员根据本项目的施工特点,按照公司《危害辨识、风险评价和风险控制程序》的要求对本项目进行风险预测分析,辨识出重大危险因素,提出针对性的控制措施,明确责任人和控制目标,经审批后实施。
小型及一般的施工项目风险预测、预控措施加入到本项目作业指导书中,重要及危险的施工项目风险预测、预控措施单独编写,具体划分范围执行《电力建设安全健康与环境管理工作规定》中的规定。
3、责任制,建立健全安全风险、安全监督制度、安全教育激励三项机制。
实行风险抵押金制,与各班签定安全承包合同。
4567全。
89领导。
101112、12、对现场的材料、设备实行定置化管理,按指定场所分数堆放,并应整齐、有序、标志明显,不得随意乱放、乱丢、阻塞交通和防碍施工。
3、施工现场作业面,必须做到工完料尽场地清,严禁存在“五头”(烟头、铁丝头、电缆电线剥头、焊条头、废料头)。
施工人员下班前,应对作业面进行清理,清理出的施工垃圾倒入垃圾池内,废料应堆放在指定地方。
4、不得对施工现场设置的安全标语、安全设施进行有意破坏。
五、安全网络图鼓励他们大胆偿试新的施工方式。
给工程技术人员分派革新课题,让他们根据各自的专业特点,去发明创造,并给他们创造一定的参加学习机会、培训机会,以提高自身素质。
发明创造成果以及合理化建议经工程试用效果优异,要以论文的形式报公司技改会审批发表。
并进行重奖鼓励和加大推广,对大的发明创造还可申请专利。
三、新工艺及推广1、采用“W”火焰旋流燃烧器安装新工艺。
2、皮带机支腿安装采用无垫铁安装。
3、推广使用逆变焊机,高效铁粉焊条,降低噪音、节约电能。
