冬期施工方案(砌筑抹灰专项)

合集下载

内墙抹灰工程冬季施工方案

内墙抹灰工程冬季施工方案

内墙抹灰工程冬季施工方案一、工程基本概况目前主体结构施工已基本完成,冬季施工内容主要为砌体工程,内墙抹灰工程。

现即将进入冬季施工,为了保证工程质量,编制砌筑和内墙抹灰工程冬季施工方案。

二、冬期室内内墙抹灰工程施工概况冬期施工起始日期根据“建筑工程冬期施工规程”,室外日平均气温连续5天稳定低于5℃即进入冬期施工,起止日期经实测确定。

按以往经验**市冬施一般于12月中旬开始。

三、组织措施1、成立冬季施工领导小组组长: ***副组长: *** ***组员: *** *** *** *** *** ***2、进入冬期施工前,对掺外加剂人员、测温保温人员、暖风机管理人员,专门组织技术业务培训,学习本工作范围内的有关知识,明确职责,经考试合格后,方准上岗工作。

3、派专人及时收听天气预报,防止寒流突然袭击。

4、试验人员测量施工期间的室外气温,室内气温,抹灰砂浆的温度并做好记录。

四、冬期施工准备工作材料准备冬季施工的计划性和准备工作时间性强。

这是由于准备工作的时间短,技术要求复杂。

往往有一些质量事故的发生,都是由于这一环节跟不上,仓促施工造成的。

抹灰工程,当环境最低气温低于+5℃时即按冬季施工的有关规定执行。

1、30KW暖风机5台(每台加热面积为200-300㎡)。

电暖气10台,棉被100条,彩条布1000㎡。

2、根据实物工程量提前组织有关机具、外加剂和保温材料进场。

3、加热用的暖风机、彩条布,保温棉被,敷设管道,对各种加热的材料、设备要检查其安全可靠性。

4、工地的临时供水管道做好保温防冻工作。

五、组织措施冬季抹灰施工方案应包括以下内容:施工程序:施工方法,现场布置,设备、材料、能源、工具的供应计划;安全防火措施;测温制度和质量检查制度等。

方案确定后,要组织有关人员学习,并向队组进行交底。

1、进入冬季施工前,对掺外加剂人员、测温保温人员、暖风机管理人员,应专门组织技术业务培训,学习本工作范围内的有关知识,明确职责,经考试合格后,方准上岗工作。

冬季抹灰施工方案

冬季抹灰施工方案

克拉玛依工程教育基地图文信息中心冬季抹灰施工方案C建安123-2014编制:审核:批准:新疆石油工程建设有限责任公司2017年10月23日目录一、工程概况 (1)二、编制依据(法律法规、图纸、规范) (2)三、施工准备(进度计划、) (2)四、施工工艺流程 (5)五、质量标准 (9)六、成品保护 (11)七、安全措施 (13)八、冬季施工安全注意事项 (14)九、环保措施 (15)一、工程概况克拉玛依城南区.防火分类及耐火等级:耐火等级为一级。

建筑抗震设防烈度7度。

结构类型:框架剪力墙结构。

地基基础设计等级为甲级,桩基础设计等级为甲级。

建筑设计使用年限:3类50年。

防水等级:地下室防水等级二级,电气用房为一级,屋面防水等级为一级。

设计单位:NBBJ(思比建筑咨询(上海)有限公司)。

总建筑面积49636.55㎡,地上建筑面积39232.51㎡,地下建筑面积10404。

04㎡。

建筑层数地下一层、地上六层,屋面结构高度30.75m,女儿墙高度33.40m。

±0。

000相当于绝对标高295。

65,室内外高差0。

15m.设计专业包括建筑、结构、给排水、电气、暖通。

其中弱电(宽带网络、自动抄表系统、一卡通、BA系统、智能监控等弱电系统,本次设计仅考虑配合预埋管线,具体需承包商作二次深化设计)。

幕墙由专业幕墙公司提供详细施工图,主体设计单位确认后实施。

二、编制依据(法律法规、图纸、规范)1施工图及设计变更文件2《建筑装饰装修工程质量验收规范》GB50210—20013《建筑机械使用安全技术规程》JGJ33—20124《砌体结构工程施工质量验收规范》GB50203-20115《建筑工程施现场供用电安全规范》GB50194-93三、施工准备(进度计划、)原因:工程因为工期紧,未完工程量大,即使进入冬季施工,我施工单位同样要抓进度,并通过各种有效的冬施工措施来克服困难,但是所有措施都围绕一点:保证工程质量.冬季施工时间一般为11月中旬到第二年的3月中旬左右,时间比较长,根据工程现状及冬季施工特点,我施工单位将冬季施工的重点放在做好室内外抹灰的防冻、施工防裂,临时工棚积雪防塌,现场道路和高空作业防滑,取暖设施防火,外加剂防毒工作上。

多层砖砌体冬季施工方案

多层砖砌体冬季施工方案

多层砖砌体冬季施工方案在建筑工程中,砌体施工是一个非常重要的环节。

特别是在冬季施工时,由于低温的影响,施工难度会增大,需要采取合理的措施确保施工质量和进度。

本文将介绍多层砖砌体冬季施工方案。

1. 施工准备阶段在冬季进行多层砖砌体施工前,首先要做好充分的施工准备工作。

包括但不限于:•清理施工现场,确保施工区域的平整和安全;•准备好所需的砖块、砂浆等材料,并确保材料不受冻害;•搭建临时遮阳棚,保护施工现场不受雨雪天气的影响;•配备足够的保温设备和保暖措施,保障施工人员的安全和舒适度。

2. 砌体施工技术2.1 砖砌体结构设计在冬季施工中,为了提高砌体的保温性能,可以在设计时考虑增加保温层的厚度或者采用保温砖。

同时要合理设计砌体结构,并保证施工质量,避免出现裂缝等质量问题。

2.2 砌筑工艺在冬季施工中,要采用干砌、半干砌等砌筑工艺,避免使用水泥砂浆。

采用干砌可以减少砌体受冻的风险,同时还可以提高施工效率。

另外,在选用砂浆时,要选择防冻保温性能好的砂浆,以确保砌体的质量。

2.3 砌体保温在冬季多层砖砌体施工中,砌体保温是一个至关重要的环节。

可以在砌体中间夹入保温材料,或者在外墙表面加贴保温材料,以提高墙体的保温性能。

同时,要注意保温材料的选用和施工质量,以确保保温效果。

3. 施工安全在冬季施工中,要特别注意施工安全。

施工现场要做好防滑措施,防止发生坠落事故。

另外,要保证施工现场通风良好,避免一氧化碳中毒等问题。

施工人员要穿着保暖服装,避免受到寒冷天气的影响。

结语冬季多层砖砌体施工是一个复杂的过程,需要施工人员严格按照方案进行操作,确保施工质量和安全。

同时,也需要加强现场管理,做好施工准备工作,以最大程度地减少冬季施工的风险。

希望本文提供的多层砖砌体冬季施工方案对您有所帮助。

冬期施工方案

冬期施工方案

冬期施工方案根据当地多年气象资料统计,连续5昼夜按照室外日平均气温低于5℃或者当日最低气温低于0℃,开始进入冬季施工期。

连续5昼夜高于5℃时,解除冬期施工。

随着气温变化,冬期施工的时间可能提前或拖后,应根据气象预报确定。

3#楼工程今年冬期施工中主要有砌体砌筑工程、混凝土工程、抹灰工程、屋面工程等,为确保工程质量,做到经济合理,顺利进行冬期施工特制定本方案。

一、现场准备:1.根据实物工程量提前组织,有关机具掺加剂和保温材料进场,如塑料布、保温炉、温度计、手套、草垫子等。

2.搭建暖棚、搅拌站,对各种加热材料、设备要检查其安全可靠性。

3.工程临时供水管道做好保温防冻工作。

4.做好冬期施工砂浆及掺外加剂的试配、试验工作,提出施工配合比。

二、砌体工程:1)一般规定(1).冬期施工所用材料应符合下列规定:①.砌体在砌筑前,应清除表面污物,冰雪等不得使用遭水浸和受冻后的砖或砌块。

②.砂浆宜优先采用复合硅酸盐水泥拌制。

冬期砌筑不得使用无水泥拌制的砂浆。

③.拌制砂浆所用的砂,不得含有直径大于1㎝的冻结块或冰块。

④.拌合砂浆时,水的温度不得超过80℃,砂的温度不得超过40℃,砂浆稠度宜较常温适当增大。

(2).冬期施工中,每日砌筑后,应及时在砌筑表面进行保护性覆盖,砌筑表面不得留有砂浆。

在继续砌筑前,应扫净砌筑表面。

(3).冬期施工的砖砌体,应按“三一”砌砖法施工,灰缝不应大于1㎝.(4).砌筑工程的冬期施工应优先选用外加剂法。

对绝缘,装饰等有特殊要求的工程,可采用其他方法。

(5).冬期砌筑工程应进行质量控制,在施工日记中,除应按常规要求外,尚应记录室外空气温度,暖棚温度,砌筑时砂浆温度外加剂掺量以及其他有关资料。

(6).砂浆试块的留置,除应按常温规定要求外,尚应增设不少于两组与砌体同条件养护的试块,分别用于检验各龄期强度和转入常温28d 的砂浆强度。

2)外加剂法(1).冬期砌筑采用外加剂法时,可使用氯盐或亚硝酸钠等盐类外加剂拌制砂浆。

2024年砌体工程冬季施工方案

2024年砌体工程冬季施工方案

2024年砌体工程冬季施工方案____年砌体工程冬季施工方案一、项目概况:本次砌体工程位于城市建设工地,总面积为3000平方米,属于大型项目,预计施工周期为3个月。

施工过程包括基础施工、砌墙、抹灰等多个环节。

二、冬季施工特点:冬季施工与其他季节相比,面临的主要问题是低温、降雪和湿度较大。

这些问题可能会对砌体工程的施工速度和质量产生一定的影响。

针对这些问题,需要提出具体的解决方案。

三、施工前准备:1. 清理现场:根据当前天气状况,提前清理现场,确保施工区域没有杂物和积雪。

2. 安全设施:设置必要的安全设施,如警示标志、安全楼梯等,确保施工现场的安全。

3. 火源准备:根据室外天气情况,准备好必要的取暖和干燥设备,提供工人必要的热源。

四、基础施工:1. 水泥搅拌:在低温情况下,水泥的凝固时间较长,可能会延长施工周期。

为了加快水泥的凝固时间,可以在水泥中添加特殊的添加剂。

同时,在施工前,将水泥放置在室内进行采暖,这样可以保持水泥的温度,提高凝固速度。

2. 混凝土浇筑:将混凝土的水泥用量增加,控制水灰比,提高混凝土的强度和耐寒性。

另外,在混凝土浇筑后覆盖保温材料,避免混凝土受寒冷天气的影响。

五、砌墙施工:1. 砌筑材料选择:冬季砌墙施工可以选择一些具有抗冻性能好的砌筑材料。

优选使用丙烯酸酯纤维增强砂浆,此类砂浆具有较好的抗冻性能,使墙体的抗冻性能得到提高。

2. 保温措施:在砌墙过程中,可以在墙体表面铺设保温材料,如塑料膜或保温棉,防止冷气侵入墙体,减少温度损失。

另外,在砌墙后尽快对墙体进行保温措施,如加盖塑料薄膜,以防止其在初始阶段受到冷冻和受潮的影响。

3. 施工速度控制:由于冬季天气寒冷,为了保证砌筑质量,施工速度应适度控制。

适当增加工人数量,并根据实际施工进度进行合理的安排,提高施工效率。

六、抹灰施工:1. 选择合适的抹灰材料:冬季抹灰使用的砂浆应具有良好的抗冻性能和可操作性。

可以选用聚合物改性砂浆,增强其粘结力和抗冻性能。

砌体工程冬季施工专项方案

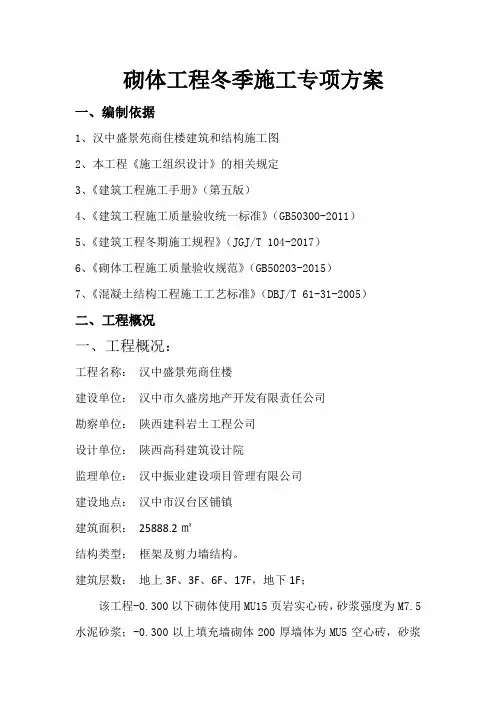

砌体工程冬季施工专项方案

砌体工程冬季施工专项方案一、编制依据1、汉中盛景苑商住楼建筑和结构施工图2、本工程《施工组织设计》的相关规定3、《建筑工程施工手册》(第五版)4、《建筑工程施工质量验收统一标准》(GB50300-2011)5、《建筑工程冬期施工规程》(JGJ/T 104-2017)6、《砌体工程施工质量验收规范》(GB50203-2015)7、《混凝土结构工程施工工艺标准》(DBJ/T 61-31-2005)二、工程概况一、工程概况:工程名称:汉中盛景苑商住楼建设单位:汉中市久盛房地产开发有限责任公司勘察单位:陕西建科岩土工程公司设计单位:陕西高科建筑设计院监理单位:汉中振业建设项目管理有限公司建设地点:汉中市汉台区铺镇建筑面积:25888.2㎡结构类型:框架及剪力墙结构。

建筑层数:地上3F、3F、6F、17F,地下1F;该工程-0.300以下砌体使用MU15页岩实心砖,砂浆强度为M7.5水泥砂浆;-0.300以上填充墙砌体200厚墙体为MU5空心砖,砂浆强度为M5混合砂浆。

120厚后砌墙为MU15页岩实心砖,砂浆强度为M5水泥砂浆。

三、冬期施工期限的界定1、关于冬期施工期限划分原则是:根据“建筑工程冬期施工规程”,室外日平均气温连续5天稳定低于5℃即进入冬期施工;当室外日平均气温连续 5天高于50C时,解除冬期施工。

2、确保工程质量符合要求。

3、即将进入冬期施工的项目,应本着先室内后室外,先地下后地上和易冻工程先做的原则进行安排,做到安排合理。

4、施工前要对全体职工进行冬期施工动员教育和措施交底,建立健全冬期施工各项管理制度。

5、确保经济合理。

四、冬期施工准备工作1、组织准备根据建设项目的施工总进度计划要求,确定建设工程要进行的工期施工部位和分部分项工程。

设立室外气温观测点,安排好冬期测温人员,在进入规定冬期施工前15d开始进行大气测温,掌握日气温状况,及时收集气象预报情况,防止寒流突然袭击。

2、人员准备①保温保湿工作小组组长:刘建平五、冬期施工砌体工程一)方案选定1、砌体工程冬期施工主要方法,一般有外加剂法、暖棚法、蓄热法、电加热法等。

冬季专项施工方案(最终完整版)

冬季专项施工方案(最终完整版)

冬季专项施工方案(最终完整版)1.前言2.编制目的3.编制依据4.冬季施工特点5.冬季专项施工方案编制要点6.施工安全措施7.施工质量控制8.施工进度控制9.施工经济控制10.结束语前言为了确保冬季施工顺利进行,保障工程质量和安全,特编制本专项施工方案。

编制目的本方案旨在明确冬季施工的特点和要求,制定合理的施工方案,确保施工质量和进度,并加强施工安全措施,保障施工人员的生命财产安全。

编制依据1.国家有关法律法规;2.工程合同;3.工程施工组织设计;4.工程施工图纸;5.工程施工技术规范;6.工程施工进度计划。

冬季施工特点1.温度低,天气不稳定,施工条件较差;2.土方开挖、混凝土浇筑等施工工序受气温影响较大;3.雪、冰、霜等天气现象易造成施工现场危险;4.设备、材料易受低温影响。

冬季专项施工方案编制要点1.合理安排施工进度,根据气温情况选择施工时间;2.选用适宜的施工方法和技术,保证施工质量;3.严格执行施工安全措施,确保施工人员的生命财产安全;4.严格控制施工质量,确保工程质量;5.加强材料、设备的保温措施,确保施工材料、设备的正常使用。

施工安全措施1.施工现场设立安全警示标志,保障施工人员安全;2.严格执行施工安全操作规程,确保施工安全;3.加强对施工人员的安全教育,提高安全意识;4.加强对施工设备的维护保养,确保设备安全可靠。

施工质量控制1.严格执行施工技术规范,确保施工质量;2.加强对施工材料的检验,保证材料质量;3.加强对施工现场的巡查,及时发现和纠正问题。

施工进度控制1.制定合理的施工进度计划,确保施工进度;2.根据气温情况和工程实际情况,及时调整施工进度计划。

施工经济控制1.严格控制施工成本,确保施工经济效益;2.加强对施工材料、设备的管理,避免浪费;3.加强对施工人员的管理,提高劳动效率。

结束语本专项施工方案是冬季施工的重要保障措施,希望全体施工人员认真执行,确保工程质量和安全,顺利完成施工任务。

冬季砌筑施工方案

冬季砌筑施工方案

冬季砌筑施工方案冬季是砌筑施工的严峻季节,由于低温、湿度大以及雨雪等恶劣气候条件,冬季的砌筑施工比其他季节更加困难。

然而,针对不同的工程项目,可以采取一些有效的方案来提高施工效率和质量。

首先,准备工作是非常重要的。

在冬季砌筑施工开始之前,需要做好充分的准备工作。

首先,要对工地进行整理和清理,确保工地平整干燥,以防止冰雪或积水对施工造成干扰。

同时,需要配置好必要的设备和工具,确保施工过程中的顺利进行。

其次,合理安排施工计划。

冬季的砌筑施工时间相对较短,因此需要合理安排施工计划,充分利用好每天的施工时间。

考虑到冬季的低温和短暂的施工时间,可以适当增加人工和机械设备的数量,提高施工效率。

第三,保持施工现场温暖。

在冬季砌筑施工过程中,要保持施工现场的温暖,以提供良好的工作环境。

可以采取一些措施,如在施工现场搭建临时棚顶,使用加热设备等,提供温暖的施工环境,有利于施工的进行。

第四,采用保温措施。

冬季的低温容易对施工材料和产品造成影响,因此需要采取保温措施。

对于砖石等砌筑材料,可以在施工之前先进行保温处理,如加热或使用保温剂等,以防止温度过低导致施工质量下降。

第五,注意材料的质量控制。

在冬季砌筑施工中,由于低温的影响,材料的质量和性能可能会有所下降。

因此,需要严格控制材料的质量,选择符合要求的材料,并对材料进行检测和验收,确保其满足施工要求。

第六,采取防冻措施。

冬季的低温可能造成施工材料和产品的冻结,因此需要采取一些防冻措施。

对于水泥等液态材料,可以添加防冻剂,以防止冻结。

对于已经施工的部分,可以加盖保温层或使用加热设备进行保温,避免冻结。

最后,及时清理和养护。

在冬季施工完毕后,要及时清理施工现场,清除残留的材料和设备,确保施工现场整洁有序。

同时,对施工完毕的部分进行养护,加强保温措施,以防止温度的急剧变化对施工结果造成不良影响。

总的来说,冬季的砌筑施工是一项艰巨的任务,需要制定合理的施工方案并采取相应的措施。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

word
###############号楼冬期施工专项方案
######建设集团有限公司
第##分公司
####年##月
冬季施工方案审批表
word
冬期施工方案
一、编制依据
1、建设部(90)建标字407号文;
2、《冬期施工规程》JGJ104-2011;
3、本工程设计图纸、变更签;
4、本工程施工组织设计。

二、工程概况
本工程位于########################。

建筑规模#####㎡,占地面积####㎡,结构形式为框架-剪力墙结构,建筑层数为主体建筑###层,其中裙房##层,使用功能为####。

本工程于####年##月开工,根据《JGJ104-2011建筑工程冬期施工规程》(以下简称“规程”)的规定,当室外平均气温连续5d稳定低于5℃即进入冬期施工。

原预计####年##月底竣工,现由于现阶段建设单位对本工程有较大设计变更(主要为工位布局调整),根据建设单位要求,原工期计划进行相应调整,预计砌筑施工、抹灰施工等将在冬期施工期间进行,特制定本方案以指导施工。

三、施工部署
1、组织措施
建立以项目经理为组长的冬期施工领导小组,定期组织各工种施工人员对冬期施工方法进行学习交底并进行考核。

成员见下表:
2、准备工作
1)、本工程由专人负责每日收集天气预报情况,及时向冬期施工领导小组成员汇报,及时掌握了解近期的天气变化以便采取必要的防护措施。

2)、提前确定工地所需的冬施材料(塑料布、岩棉、草垫子、测温工具等)、设备以及其数量、型号、进场时间等并及时落实,以确保冬期施工的进行。

3)、落实责任制。

对各级施工技术管理人员、试验人员及施工人员进行冬施培训,并明确责任,认真贯彻落实冬期施工措施。

做好技术交底,在每个分项施工前,由项目技术负责人向施工班组作出书面交底,并监督实施。

4)、建立冬季施工测温制度,测温派专人负责,发现异常及时反映并采取措施。

项目技术负责人绘制测温孔平面图,并向测温人员做详细交底。

5)、做好试块管理,砂浆试块除按正常规定组数制作外,增设两组同条件养护的试块。

冬期施工试块养护室的温、湿度符合规范要求。

6)、现场搭设机具保温棚,施工及生活用水管道用岩棉进行保温,以防冻裂。

7)、办公室、仓库、职工暂舍等临设工程在进入冬期施工前进行全面的检查及维修,确保不漏水、不积水、不塌降。

四、主要分部分项工程冬期施工措施
1、砌筑工程
本工程预计有部分填充墙砌筑施工处于冬施期间,由于本工程外门窗等已施工
完毕,新增变更部分的砌筑施工将在封闭的楼(室)内进行,施工中除满足常温砌筑施工要求外,需注意以下几点:
1)、冬期施工所用的材料应符合下列规定:
①.各类砖、砌块在砌筑前,应清除表面污物、冰雪等,不得使用遭水浸和受冻后的砖或砌块。

②.砂浆优先采用普通硅酸盐水泥拌制,冬施期间砌筑不得使用无水泥拌制的砂浆。

③.拌制砂浆所用的砂,不得含有直径大于1cm的冻结快或冰块。

④.拌合砂浆时,水的温度不应超过80℃,砂的温度不得超过40℃。

2)、冬期施工的砖砌体,应按“三一”砌砖法施工,灰缝不应大于1cm。

3)、冬期施工中,每日砌筑后,应及时在砌筑表面进行保护性覆盖,砌筑表面不得留有砂浆。

在继续砌筑前,应扫净砌筑表面。

4)、冬期砌筑施工工程应进行质量控制,在施工日记中除应按常规要求外,尚应记录室外空气温度、砌筑时砂浆温度、外加剂掺量以及其他有关资料。

5)、砂浆试块的留置,除应按常温规定要求外,尚应增设不少于两组与砌体同条件养护的试块,分别用于检验各龄期强度和转入常温28d的砂浆强度。

2、抹灰工程
本工程预计有抹灰施工处于冬施期间,施工中除满足常温抹灰施工工艺等要求外,需注意以下几点:
1)、进行室内抹灰前,应将门口和窗口封好,施工洞口、运料口及楼梯间等处也应封闭保温。

北面房间距地面以上500mm处最低温度不应低于5℃。

2)、抹灰施工前,应清除基层表面的冰、霜等,可采用与抹灰砂浆同浓度的
防冻剂溶液冲刷,并清除基层表面的尘土等杂物。

3)、砂浆应在搅拌棚中集中搅拌,并应在运输中保温,要随用随拌,防止砂浆冻结。

砂浆室内抹灰的环境温度不应低于5℃。

4)、室内抹灰工程结束后,在7d以内,应保持室内温度不低于5℃。

抹灰层可采取加温措施加速干燥,在加温中,需注意通风,排除湿气。

五、安全措施
1、做好冬期施工的职工防火、防爆、防冻、防风、防滑、防触电、防中毒教
育。

2、严格执行冬期施工用火规定,易燃易爆场所严禁点火取暖,室内取暖及工
程保暖设专人管理。

施工现场不得随意点火,因工程需要保暖生火,经项目安全员检查后发用火证。

3、脚手架及上下人梯,及时清扫积雪,有防滑措施,从事高空作业人员,挂
好安全绳,衣着灵便。

4、电源开关,控制箱等设施搭防雪蓬,加强线路检查,防止漏电,并设触电
保护器。

5、对大型机械加强维修,检查满足冬期施工需要。

六、生活措施
1、随时检查工地班组休息室、建筑队宿舍、单身职工宿舍的防风抗寒及安全
情况,对门窗玻璃破坏、透风、保暖差的房屋及时修理,改善职工冬季居住条件。

2、食堂方面,做到饭菜保暖,夜班施工时特制去寒饭菜。
