砌筑抹灰工程施工方案09295
砌体抹灰施工方案

砌体抹灰施工方案1. 引言砌体抹灰是建筑工程中重要的施工环节之一,它对建筑物的美观度、耐久性和保温性等方面起着关键作用。
本文档旨在介绍砌体抹灰施工方案,包括施工前准备、材料选择、施工步骤和注意事项等内容,以提供指导和参考。
2. 施工前准备在进行砌体抹灰施工前,需要做好以下准备工作:•清理墙面:将墙面上的灰尘、油污等杂物清理干净,保证墙面干净整洁。
•基层处理:检查墙体基层是否平整、承重可靠,必要时进行处理,如填补空隙、修复裂缝等。
•防水处理:对需要进行防水处理的部位,施工前需进行涂抹防水材料,确保墙面具备防潮、防水的能力。
3. 材料选择3.1 砂浆砂浆是砌体抹灰的主要材料之一。
一般选择专用的砂浆材料,根据具体的施工要求选择水泥砂浆、石膏砂浆或粉煤灰砂浆等。
3.2 基层处理材料基层处理材料主要用于修补墙面基层的不平整和裂缝。
常见的基层处理材料包括石膏粉、填缝剂等。
3.3 防水材料防水材料常用于厨房、卫生间等需要防潮、防水的区域,如防水涂料、防水卷材等。
3.4 工具在砌体抹灰施工过程中,需要使用一些特定的工具,如抹子、刮板、砂光机等。
根据具体的施工要求,选择合适的工具以确保施工效果。
4. 施工步骤4.1 打底层首先进行底层打底,使用水泥砂浆将墙体表面进行均匀抹灰。
4.2 中层抹灰底层打底完成后,进行中层抹灰。
先将砂浆均匀涂抹在墙面上,然后使用抹子将砂浆均匀推开,保持墙面平整。
4.3 预留构件和插座处理在抹灰过程中,需要预留插座位置和其他构件的固定位置,这是为了方便后续的电线穿线和安装。
4.4 最后一层抹灰最后一层抹灰是为了修整整个墙面,使其达到平整光滑的效果。
抹灰完成后,可以使用砂光机对墙面进行打磨,以得到更加光滑细腻的表面。
5. 注意事项•施工过程中,需严格按照施工工艺要求进行操作,保证施工质量。
•施工结束后,应及时清理施工现场,清除多余的材料和垃圾。
•注意施工安全,佩戴合适的防护装备,避免施工过程中发生意外事故。
砌筑及抹灰工程施工方案

一、工程概况本工程为某住宅小区的住宅楼砌筑及抹灰工程,总建筑面积约12万平方米。
主体结构为钢筋混凝土框架结构,砌体采用蒸压加气混凝土砌块和蒸压灰砂砖。
抹灰工程包括外墙抹灰和内墙抹灰,抹灰材料为混合砂浆。
二、施工准备1. 材料准备(1)蒸压加气混凝土砌块:尺寸符合设计要求,质量合格。
(2)蒸压灰砂砖:尺寸符合设计要求,质量合格。
(3)水泥:采用P.O 32.5级水泥,质量合格。
(4)砂:中粗砂,质量合格。
(5)石灰膏:熟化时间不少于15天,质量合格。
(6)混合砂浆:按设计要求配比,质量合格。
2. 施工机具准备(1)搅拌机:用于搅拌砂浆。
(2)砖夹子、瓦刀、扁子等:用于砌筑施工。
(3)铁抹子、木抹子、阴阳角抹子等:用于抹灰施工。
(4)托线板、线坠、小白线等:用于测量和找平。
(5)扫帚、喷壶、胶皮水管等:用于清理和养护。
3. 作业条件(1)完成室外及房心回填,基础工程结构施工完毕,并经有关单位验收合格。
(2)弹好墙身线、轴线,根据现场砌块的实际规格尺寸,再弹出门窗洞口位置线,经验线符合设计图纸的尺寸要求。
(3)立皮数杆:用3040mm木料制作,皮数杆上门窗洞口、木砖、拉接筋、圈梁、过梁的尺寸标高。
按标高立好皮数杆,转角处距墙皮或墙角50mm设置皮数杆。
皮数杆应垂直、牢固、标高一致。
三、施工工艺及施工要点1. 砌筑施工(1)按设计要求,在基础顶面弹出轴线,确定砌筑位置。
(2)根据砌块尺寸,弹好砌筑层高,并设置皮数杆。
(3)按照砌筑层高,依次砌筑墙体,注意墙体垂直度和水平度。
(4)砌筑过程中,每层砌块应错缝搭接,搭接长度不小于砌块长度的1/3。
(5)墙体砌筑完成后,应及时进行养护,防止墙体裂缝。
2. 抹灰施工(1)抹灰前,将墙面上的灰尘、污垢、油渍等清理干净。
(2)根据设计要求,选用合适的混合砂浆,按比例配比。
(3)在墙体上弹出抹灰层厚度线,确保抹灰层厚度均匀。
(4)按照抹灰层厚度线,先刮涂底层砂浆,然后进行面层抹灰。

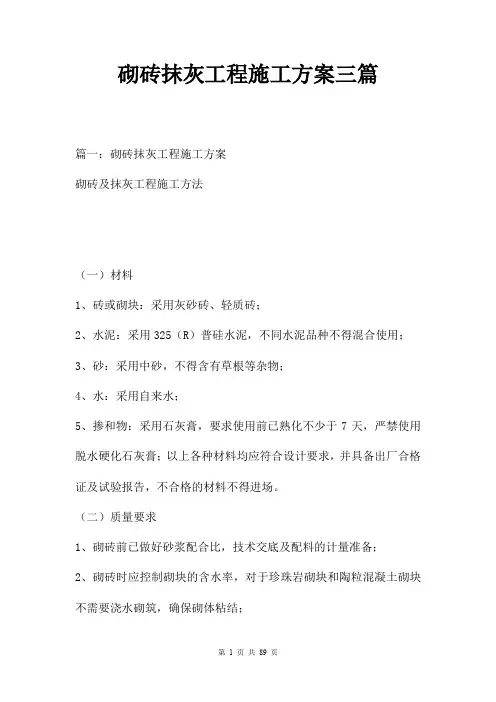

砌砖抹灰工程施工方案三篇

一、墙面抹灰要点:
1、抹灰部位的主体结构均已检查合格,门窗框及需要预埋的管道已安装完毕,并经检查合格。
2、混凝土表面突出部分要凿平。对蜂窝、麻面、露筋、疏松部分等凿到实处,用1:2.5水泥砂浆分层补平。把外露钢筋头和铅丝等清除掉。
3、对于加气混凝土砌块墙面,因其吸水速度较慢,应提前两天进行浇水,每天宜浇两遍以上,以保持一定的含水率。
抹灰砂浆必须按照设计要求进行拌制和操作应用。
3.3小型工机具配备
铁抹子、灰桶、皮卷尺、钢卷尺、皮数杆;
铝合金靠尺、2m长刮杆、楔形塞尺、水平尺、方尺;
胶皮管、手推车、铁锹、灰铲;
白线、铁钉、扫帚、铁锤等。
4.砌筑工程
4.1工艺流程
清理基层→定位放线→抄平、立皮数标杆→浇水湿润→制备砂浆→砌筑→清扫→验收
4、基层为混凝土时,抹灰前宜先刮素水泥浆一道;在加气混凝土砌块或粉煤灰砌块基层抹混合砂浆时,宜先刷108胶(掺量为水泥重量的10%—15%)水泥浆一遍。
5、在加气混凝土砌块墙基层上抹底的强度宜与加气混凝土砌块强度接近,中层灰的配合比亦宜与底灰基本相同。底灰宜用粗砂,中层灰和面灰宜用中砂。
6、纸筋灰或麻刀灰罩面,宜在底灰5—6成干时进行,底灰如过于干燥应先浇水湿润。
砌体填充墙应沿墙体高度设置拉筋,拉筋与柱或构造柱拉结,拉筋伸入墙内的长度和拉筋的设置间距与规格按设计要求布置。
墙体洞口上部应放置钢筋,钢筋的数量、规格以及伸过洞口长度按设计要求布置。
当砌体填充墙高度大于4m时应设钢筋混凝土圈梁。作法为:内墙门洞上设一道,兼作过梁,外墙窗台及窗顶处各设一道。内墙圈梁宽度同墙厚。圈梁内配筋按设计要求布置,圈梁兼作过梁时,应在洞口上方按过梁要求确定截面并另加钢筋。
砌体内外抹灰工程施工方案

一、工程概况本工程涉及砌体内外抹灰,主要包括内墙和外墙的抹灰施工。
抹灰层应达到平整、牢固、无裂缝、无脱落,且与基层粘结牢固,表面色泽均匀。
二、施工准备1. 材料准备:水泥、砂、外加剂、界面剂、纤维网、砂纸、抹子、搅拌机、吊线、喷壶等。
2. 人员准备:抹灰施工人员、质量检验人员、安全员等。
3. 工具准备:搅拌机、电钻、手推车、铁锹、挂杆、塑料桶、抹子、砂纸、吊线、喷壶等。
4. 施工场地准备:确保施工场地平整、清洁,满足施工要求。
三、施工工艺1. 基层处理(1)墙面清理:清除墙面上的废余砂浆、灰尘、污垢、油渍、铅丝头等。
(2)表面处理:对光滑的墙面进行毛化处理,提高抹灰层与基层的粘结力。
(3)界面处理:刷界面剂,增强抹灰层与基层的粘结力。
2. 砌体与砼梁板柱接缝处理(1)接缝处贴纤维网:纤维网每边搭贴宽度为250mm,纤维网间的搭接宽度为100mm。
(2)用水泥钉钉挂,铺贴平稳,不得翘曲。
3. 抹灰施工(1)基层处理:将基层表面处理平整,洒水湿润。
(2)刮涂或刷涂界面剂:按常规方法进行刮涂或刷涂,厚度为0.5~1毫米。
(3)抹底层砂浆:用1:3水泥砂浆抹底层,厚度约为12mm。
(4)抹罩面灰:用1:2.5水泥砂浆抹罩面灰,厚度约为5~8mm。
4. 养护(1)抹灰完成后,应及时覆盖湿布,保持湿润。
(2)养护时间不少于7天,以确保抹灰层强度。
四、施工质量控制1. 基层处理:确保基层表面平整、无裂缝、无脱落。
2. 界面处理:界面剂涂刷均匀,无遗漏。
3. 抹灰层厚度:底层砂浆厚度约为12mm,罩面灰厚度约为5~8mm。
4. 抹灰层平整度:抹灰层表面平整,无凹凸不平现象。
5. 抹灰层粘结力:抹灰层与基层粘结牢固,无裂缝、脱落现象。
五、安全措施1. 施工人员必须佩戴安全帽、安全带等防护用品。
2. 施工现场应设置警示标志,防止人员误入。
3. 施工过程中,注意高空作业安全,防止坠落。
4. 电气设备应按要求接地,防止触电事故。

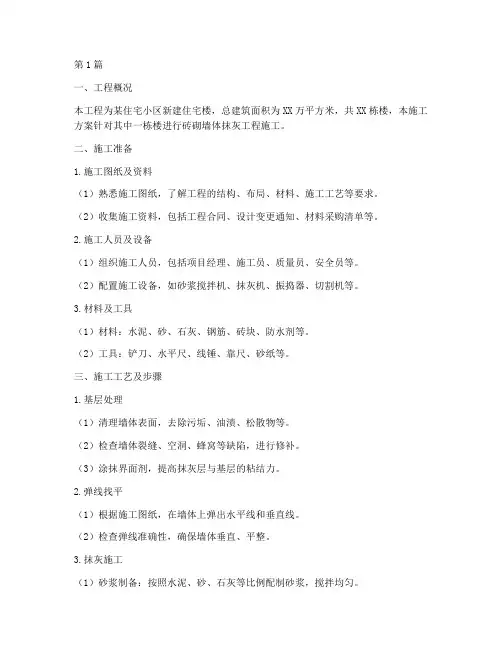

砖砌墙体抹灰工程施工方案(3篇)

第1篇一、工程概况本工程为某住宅小区新建住宅楼,总建筑面积为XX万平方米,共XX栋楼,本施工方案针对其中一栋楼进行砖砌墙体抹灰工程施工。
二、施工准备1.施工图纸及资料(1)熟悉施工图纸,了解工程的结构、布局、材料、施工工艺等要求。
(2)收集施工资料,包括工程合同、设计变更通知、材料采购清单等。
2.施工人员及设备(1)组织施工人员,包括项目经理、施工员、质量员、安全员等。
(2)配置施工设备,如砂浆搅拌机、抹灰机、振捣器、切割机等。
3.材料及工具(1)材料:水泥、砂、石灰、钢筋、砖块、防水剂等。
(2)工具:铲刀、水平尺、线锤、靠尺、砂纸等。
三、施工工艺及步骤1.基层处理(1)清理墙体表面,去除污垢、油渍、松散物等。
(2)检查墙体裂缝、空洞、蜂窝等缺陷,进行修补。
(3)涂抹界面剂,提高抹灰层与基层的粘结力。
2.弹线找平(1)根据施工图纸,在墙体上弹出水平线和垂直线。
(2)检查弹线准确性,确保墙体垂直、平整。
3.抹灰施工(1)砂浆制备:按照水泥、砂、石灰等比例配制砂浆,搅拌均匀。
(2)分层抹灰:首先抹底层砂浆,厚度约为5-10mm;然后抹中层砂浆,厚度约为10-15mm;最后抹面层砂浆,厚度约为5-10mm。
(3)抹灰过程中,注意砂浆的均匀性、密实度,确保墙体平整、垂直。
(4)抹灰完成后,进行养护,避免墙体开裂、起砂。
4.防水处理(1)在墙体抹灰层表面涂抹防水剂,提高墙体的防水性能。
(2)检查防水层质量,确保无漏涂、气泡等现象。
5.检查验收(1)检查墙体垂直、平整度,确保符合设计要求。
(2)检查抹灰层厚度、密实度,确保符合规范要求。
(3)检查防水层质量,确保无渗漏现象。
四、质量控制及保证措施1.严格控制材料质量,确保材料符合设计要求。
2.加强施工人员培训,提高施工技能和意识。
3.严格执行施工工艺,确保施工质量。
4.加强现场巡查,发现问题及时整改。
5.加强检查验收,确保工程质量。
五、安全文明施工1.施工现场设置安全警示标志,确保施工安全。
工程砌体及抹灰工程施工方案

工程砌体及抹灰工程施工方案一、工程概述:本工程为建筑工程中的砌体及抹灰工程,主要包括砖墙、石墙、抹灰等施工工艺。
本施工方案旨在详细描述砌体及抹灰工程的施工步骤、注意事项和质量要求,以保证施工工程的质量和安全。
二、施工步骤:1.准备工作:确定砌体及抹灰的施工位置和工程图纸,准备所需的施工材料和工具,进行施工现场的安全检查和围挡搭设。
2.砌墙:根据工程图纸要求,在砌墙基础上设置基准线,并按照砌墙顺序逐层砌筑,砖墙的垂直度和水平度要符合规范要求。
3.石墙:根据工程图纸要求,在石墙基础上设置基准线,并按照石墙图案逐块砌筑,石块的颜色、形状和质地要保持一致。
4.抹灰:待砌墙完成后,进行抹灰工艺。
首先是刷涂灰浆,然后用石膏砂浆进行粉刷,最后进行打磨,确保灰浆的密实性和表面的光滑度。
5.清理和验收:施工结束后,进行施工现场的清理和材料的回收整理。
结合相关施工规范,对砌体及抹灰工程进行验收,确保施工质量和安全。
三、注意事项:1.施工过程中要遵守相关安全规定,着装符合要求,做好个人防护,确保施工人员安全。
2.在施工前要对施工现场进行检查,排查潜在的安全隐患并采取相应的措施。
3.施工过程中要控制水泥浆的浓度和比例,以确保灰浆的粘结性和抗裂性。
4.在进行砌体施工时,要根据设计要求进行基准线的设置,确保墙体垂直度和水平度的合格。
5.在进行石墙施工时,要注意石块的选择和摆放,保持石墙表面的整齐和美观。
6.在进行抹灰施工时,要控制好涂抹厚度和灰浆的水泥与砂浆的比例,保证抹灰层的均匀和光滑。
7.完成砌体及抹灰工程后,要及时清理施工现场并做好验收工作,确保工程质量和交付时间。
四、质量要求:1. 砌体工程:墙体垂直度≤5mm/m,水平度≤5mm/m,墙体表面要平整、光滑、无空鼓、无裂缝。
2.抹灰工程:灰浆密实、均匀,表面光滑、平整,无刷涂不均匀、松散、开裂等现象。
3.石墙工程:石块间缝隙均匀、紧密,颜色、形状、质地一致,石墙表面光滑、无明显突出物。
砌体抹灰施工方案

砌体抹灰施工方案一、施工概况砌体抹灰是建筑施工中常用的一种表面整平和装饰处理方式,在建筑物外墙、内墙和天花板等部位广泛应用。
本方案旨在确保抹灰工程施工质量,提高施工效率和安全性。
二、施工准备1.安全准备:施工现场应设置安全警示标志,施工人员应穿戴好安全工装,按规定佩戴好防护用具。
2.施工材料准备:准备抹灰材料,如水泥、沙子、石膏等,根据设计要求合理配比。
3.施工工具准备:准备抹灰所需的工具,如抹子、敲刀、抹刀、抹灰板、水平仪等。
三、施工流程1.基础处理:在进行砌体抹灰之前,需要对基础进行处理。
首先清理基础表面的灰尘和杂物,保持基础表面干净。
然后对基础进行湿润处理,以提高灰浆与基础的粘结力。
2.砌体处理:在砌体表面进行湿润处理,以提高灰浆与砌体的粘结力。
然后按砌体的要求,用合适的灰浆进行抹灰。
先用抹子将灰浆均匀涂抹在砌体表面,然后用敲刀把表面压实并整平。
3.外墙处理:在外墙进行抹灰时,要注意对角线的控制,以确保外墙的垂直度和水平度。
先用水平仪测量并调整墙体的垂直和水平度,再进行抹灰,抹灰层的厚度不宜超过设计规定的厚度。
4.内墙处理:在内墙进行抹灰时,要先将墙面水平标高线划定好,然后按规定的标高线进行抹灰。
注意保持墙面的平整度和垂直度,避免出现凹凸不平的情况。
5.天花板处理:天花板的抹灰需要在墙体抹灰完成后进行。
先用水平仪确定天花板的水平度,确保天花板表面平整。
然后进行干抹和湿抹两道工序,使天花板的表面平整光滑。
四、质量控制1.抹灰材料的质量检查:对进场的抹灰材料进行抽样检测,确保其质量符合设计要求和相关标准。
2.施工工艺的质量控制:对施工过程进行全程监控,确保抹灰层的厚度、平整度、垂直度和水平度符合设计要求。
3.施工人员的素质要求:施工人员应具备相关的工作经验和技能,遵守施工规范,严格按照施工方案进行操作,确保施工质量。
4.完工验收:在抹灰施工完成后进行验收,对抹灰层的厚度、平整度、垂直度和水平度进行检查,确保达到设计要求。
砌筑抹灰工程施工方案

砌筑抹灰工程施工方案工程概况本工程位于XX市XX区,总建筑面积约为XX平方米,包括主楼、附楼和地下室。
主楼为XX层,附楼为XX层,地下室为XX层。
建筑结构为钢筋混凝土框架结构。
本工程的主要用途为商业和办公。
工程重点及难点本工程的主要难点在于地下室的建设和主楼的高层建筑施工。
地下室的建设需要考虑地下水位和周边建筑物的影响,同时还需要保证地下室的防水和排水系统的畅通。
主楼的高层建筑施工需要考虑风力和地震等自然因素的影响,同时还需要保证施工过程中的安全。
施工部署本工程的施工分为两个阶段,第一阶段为地下室建设,第二阶段为主楼和附楼的建设。
施工部署按照施工阶段划分,分别安排专业施工队伍和施工计划。
同时,还需要考虑施工过程中的安全和环保等问题。
人员职责及配备本工程的施工人员包括项目经理、施工队长、技术人员、工人和安全保障人员等。
项目经理负责整个工程的管理和协调工作,施工队长负责具体施工工作的组织和管理,技术人员负责施工技术指导和质量控制,工人负责具体施工工作,安全保障人员负责施工现场的安全保障。
材料准备本工程所需的材料包括钢筋、混凝土、砖块、沙子、水泥等。
材料的准备需要提前计划,确保施工过程中材料的供应和质量。
同时,还需要考虑材料的储存和保管问题,保证材料的安全和质量。
小型工机具配备本工程所需的小型工机具包括电钻、电锤、电锯、砂轮机等。
小型工机具的配备需要根据具体施工工作的需要进行选择,同时还需要考虑机具的品质和安全性。
机械设备配备本工程所需的机械设备包括塔吊、升降机、混凝土泵车等。
机械设备的配备需要根据具体施工工作的需要进行选择,同时还需要考虑机械设备的品质和安全性。
在使用机械设备时,还需要注意设备的维护和保养,保证设备的正常运转。
砌筑工程是建筑工程中的一项重要工作。
它包括了一系列的工艺流程和施工方法。
首先,清理基层是必不可少的。
在清理完毕后,需要进行定位放线、抄平和立皮数杆等工作,以确保基层的平整和垂直度。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录1.工程概况 (1)2.工程重点及难点 (1)3.施工部署 (1)3.1人员职责及配备 (1)3.2材料准备 (1)3.3小型工机具配备 (2)3.4机械设备配备 .................................................................................. 错误!未定义书签。
4.砌筑工程 (2)4.1工艺流程 (2)4.2施工方法 (2)4.2.1清理基层、定位放线、抄平、立皮数杆 (2)4.2.2浇水湿润 (2)4.2.3制备砂浆 (2)4.2.4砌筑 (3)5.抹灰工程 (4)5.1工艺流程 (4)5.2工作原则 (4)5.3施工方法 (5)6.质量控制措施 (5)7.安全控制措施 (7)8.文明施工及环境保护措施 (8)1.工程概况宁德核电厂二期混凝土搅拌站及土建试验室工程,砌体工程主要分为MU10砌块以及MU7.5加气混凝土砌块两大类(地磅房±0.000米以下采用MU15蒸压灰砂砖,±0.000米以下采用MU10承重多孔砖),MU10砌块用于±0.000米以下墙体砌筑,MU7.5加气混凝土砌块主要用于±0.000米以上墙体,墙体抹灰为一般抹灰工程做法。
2.工程重点及难点为确保砌体、抹灰工程施工质量,本施工方案重点考虑的内容主要从选材到施工,严格按照规范及工法进行施工、质量监督,确保工程满足设计要求。
3.施工部署3.1人员职责及配备工长:负责组织砌筑、抹灰施工,进行施工人员、机具、材料的调配,组织施工前技术、安全交底并对安全文明施工和施工进度负责。
技术员:负责施工方案的编制,处理技术问题,图纸问题的澄清。
技术监督:负责根据施工方案编制施工前的技术、安全交底,施工中进行技术指导和监督,施工结束后进行内部检查,并制作施工资料。
安全员:会同技术员对施工人员进行安全交底,检查施工中的安全措施实施情况。
质量检查员:负责对砌体施工的整个过程进行监控和质量监督。
瓦工:负责砌筑施工。
抹灰工:负责抹灰施工架子工:负责操作脚手架的搭设与拆除。
普工:负责砖砌体的搬运,砂浆的倒运等杂活。
3.2材料准备砌体工程所采用的材料、半成品均应按现行国家质量标准及有关规定进行检验、验收。
砖砌体所用砖的规格及强度等级,必须根据设计要求选用,砖砌体所用的砌筑砂浆的强度等级必须符合设计要求,砌筑砂浆的拌制必须严格按土建试验室提供的配合比进行拌制。
抹灰砂浆必须按照设计要求进行拌制和操作应用。
3.3小型工机具配备铁抹子、灰桶、皮卷尺、钢卷尺、皮数杆;铝合金靠尺、2m长刮杆、楔形塞尺、水平尺、方尺;胶皮管、手推车、铁锹、灰铲;白线、铁钉、扫帚、铁锤等。
4.砌筑工程4.1工艺流程清理基层→定位放线→抄平、立皮数标杆→浇水湿润→制备砂浆→砌筑→清扫→验收4.2施工方法4.2.1清理基层、定位放线、抄平、立皮数杆砌筑前,应将楼地面找平并清理干净,然后按设计图纸放出墙体的轴线,并在其他砌体转角处、交接处应立好皮数杆,皮数杆间距不得超过15m,皮数杆上画出每皮砖的高度及灰缝厚度,砌筑时,在皮数杆上拉准线。
对于混凝土砌块砌体在墙体底部采用标准砖砌筑,宽度依据设计要求定,高度250mm左右(不得小于200mm)。
4.2.2浇水湿润砖块在砌筑24小时前应浇水湿润,以确保砖块不再吸收砂浆中的水分,从而保证砂浆的强度。
4.2.3制备砂浆砂浆的配合比应采用重量比,并经试验确定。
砂浆应随拌随用,水泥砂浆和水泥混合砂浆必须在拌成后3小时和4小时内使用完。
每一检验批且不超过每250m3砌体中同强度等级和品种的砂浆。
砂浆取样不少于一组,如砂浆强度等级或配合比变更时,还应制作试块。
4.2.4砌筑砌筑方法:采用“三一”砌法。
砌块砌筑时,应上、下错缝,内外搭砌,灰缝应横平竖直,砂浆饱满,砌体之间有良好的粘结力,垂直灰缝宽度和水平灰缝厚度宜为10mm,但不应小于8mm,也不应大于12mm。
砖墙水平灰缝砂浆的饱满度,应按净面积计算不得低于90%,竖向灰缝饱满度不得小于80%。
垂直缝采用挤浆法或加浆法,灰缝与砌块面要平整密实,不得出现丢缝、瞎缝、开裂和粘结不牢等现象,以避免墙面渗水和开裂。
砖砌体转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分砌施工。
对不能同时砌筑而又必须留置临时间断处应砌成斜槎,斜槎水平投影长度不应小于高度的2/3。
砖墙工作段的分段位置宜设在变形缝处,相邻工作段的砌筑高度不得大于4m。
砖墙每日砌筑高度不得超过1.8m。
空心砖砌筑时,搭砌长度宜为空心砖长的1/2,但不应小于空心砖长的1/3。
空心砖墙的转角处,应用烧结普通砖砌筑,砌筑长度角边不小于240mm。
内外墙交接处和外墙转角处应咬槎砌筑,并在沿墙高1m。
临时间断处应砌成阶梯形斜槎,斜槎补砌处必须将接槎处表面清理干净,浇水湿润,并填实砂浆,保持灰缝平直。
砌块墙的转角处,应隔皮纵横墙砌块相互搭砌,水平灰缝中应设置拉结钢筋。
切割砌块时采用专用刀锯,不得用灰铲或瓦刀任意砍劈。
当砌体填充墙长度大于层高2倍时,应在墙中部设置钢筋混凝土构造柱,且间距不大于4米。
构造柱与楼面相交处在施工楼面时应留出相应插筋。
构造柱钢筋绑完后,应先砌墙,后浇筑混凝土;在构造柱处,墙体中应留好拉结筋。
浇筑构造柱混凝土前,应将柱根处杂物清理干净,并用压力水冲洗。
砌体填充墙应沿墙体高度设置拉筋,拉筋与柱或构造柱拉结,拉筋伸入墙内的长度和拉筋的设置间距与规格按设计要求布置。
墙体洞口上部应放置钢筋,钢筋的数量、规格以及伸过洞口长度按设计要求布置。
当砌体填充墙高度大于4m时应设钢筋混凝土圈梁。
作法为:内墙门洞上设一道,兼作过梁,外墙窗台及窗顶处各设一道。
内墙圈梁宽度同墙厚。
圈梁内配筋按设计要求布置,圈梁兼作过梁时,应在洞口上方按过梁要求确定截面并另加钢筋。
填充墙砌至板、梁底附近后,应待砌体沉实后再用斜砌法把下部砌体与上部板、梁间用砌块逐块敲紧填实,构造柱顶采用干硬性混凝土填实。
5.抹灰工程5.1工艺流程基层处理→铺设钢丝网→制作标准灰饼、冲筋→阴阳角找方→底层低于冲筋→中层垫平冲筋→面层装修→养护5.2工作原则工作开始前,工长应对施工准备作全面检查,并确认是否具有可进行施工的条件。
对业主设定的待检点,需待业主现场代表检查释放后方可施工。
抹灰用手工操作完成,内外部墙面抹灰层数及厚度需满足设计文件要求。
抹灰前,必须找好规矩,即四角规方,横线找平,立线吊直,弹出准线。
提前一天对墙面进行湿润,一般浇水两遍,使渗水深度达到8~10mm。
墙体砌筑后应经过一定时间(7天后)方可进行抹灰施工。
抹灰前墙面灰饼冲筋施工,冲筋分两遍进行,底层、面层抹灰前均应冲筋。
门窗洞口及阴阳角处,冲筋应从洞口及阴阳角边各让开10cm做冲筋。
对于不同材料墙体连接处加铺一层200宽小孔钢丝网。
砂浆中掺入不少于1.0kg/m3的聚丙烯单丝纤维。
5.3施工方法墙面抹灰的施工顺序:先大面后细部(门窗套,阴阳角),先墙面后墙裙(踢脚线)。
对门窗套、阴阳角处,每侧宽度5cm~10cm范围内均用1:2水泥砂浆抹出护角,抹灰施工时根据已抹好的墙面厚度(或灰饼厚度),然后粘好八字靠尺,找方吊直,用1:2水泥砂浆进行一侧分层抹灰,待这一侧抹好后,同样按此要求进行另一侧抹灰,待砂浆稍干后,再用捋角器和水泥浆捋出小圆角。
分层抹灰时,注意分层间隔时间,一般在底层抹灰后5-6成干时(第二天),即可进行面层抹灰施工。
如间隔时间较长,在进行面层抹灰时,应先用水湿润,然后刷素水泥浆一遍,方可进行面层抹灰施工。
踢脚线抹灰施工时,踢脚线一般比墙面罩面灰凸出3-5mm,根据高度尺寸弹上线,把八字靠尺靠在线上用铁抹子切齐,然后用水泥浆和采角器进行修边清理。
6.质量控制措施砂浆拌成后和使用时均应盛入贮灰器中,如砂浆出现泌水现象,应在砌筑前再次拌合。
砂浆应随拌随用。
水泥砂浆和水泥混合砂浆必须分别在拌成后3h和4h内使用完毕。
如果施工期间最高气温超过30℃,要再各提前1小时使用完毕,硬化后严禁使用。
砌筑时,皮数杆的木桩要牢固,防止碰撞松动。
皮数杆立完后,要再进行一次水平标高的复验,确保皮数杆高度一致。
砌体的转角和交接处,应同时砌筑,否则应砌成斜槎。
每天砌筑高度不宜超过1.8m。
严禁干砖上墙,砌筑前应提前1~2d将砖湿润,冬期施工时,在正温度条件下将砖面适当润湿后再砌筑,负温下施工时,应适当增大砂浆的稠度。
砌筑前应测定好标高,立皮数杆,挂线两端要相互呼应,并调整好灰缝厚度,防止出现“螺丝墙”。
不允许随意留设接槎,构造柱处必须按规定要求留设“大马牙槎”和设置拉结筋,施工中留槎应按规范留设斜槎,确需留设直槎时,应引出致墙面120mm 的直槎,并按规定设置拉结筋,接槎时,接槎处须清理干净,砂浆填实,灰缝平直。
抹灰砂浆原材料的品种和性能应符合设计和规范要求,检查产品合格证书、进场验收记录、复验报告等。
施工前,对抹灰砂浆的配合比、强度等级、稠度、搅拌质量等进行控制,确保所使用的施工材料在浇筑前符合设计和规范要求。
运输至现场的抹灰砂浆,在使用过程中不可擅自添加水、水泥、砂等调整其配比。
推小车或搬运东西时,要注意不要损坏门窗阳角和墙面。
抹灰用的大杠、靠尺和铁锹把不要靠在墙上。
严禁蹬踩窗台,防止损坏其棱角。
要注意保护好楼地面面层,不得直接在楼地面上拌灰。
抹灰层凝结前,应防止快干、暴晒、水冲、撞击、振动和挤压,以保证灰层有足够的强度。
抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓,面层应无爆灰和裂缝。
由于抹灰前基层底部清理不干净或不彻底,抹灰前不浇水,每层灰抹得太厚,跟得太紧;对于预制混凝土,光滑表面不剔毛、也不甩毛,甚至混凝土表面的酥皮也不剔除就抹灰;抹灰后不养护等原因可造成空鼓、开裂等质量缺陷。
为解决好空鼓、开裂的质量问题,应从三方面下手解决:第一施工前的基体清理和浇水;第二施工操作时分层分遍压实应认真,不马虎;第三施工后及时浇水养护,并注意操作地点的洁净,抹灰层一次抹到底,防止烂根。
抹灰层的表面平整度应符合要求,墙面用2m靠尺和塞尺检查,允许偏差3mm;立面垂直度用2m垂直检测尺检查,允许偏差3mm;阴阳角方正用直角检测尺检查,允许偏差3mm 。
抹灰层的总厚度应符合设计要求。
7.安全控制措施砌体及抹灰工程施工,除遵守一般建筑工程施工的安全规定和安全技术操作规程外,还必须注意如下:检查垂直运输机械进出口处木板是否牢固。
严禁站在墙顶上砌筑、划线、理缝、清扫墙面、检查大角垂直等工作,更不得在墙顶上行走。
在脚手架使用期间,严禁任意拆除主节点的水平杆、连墙件、支撑等。
脚手架拆除时要严格按照安全规范施工,先搭后拆,后搭先拆,确保安全施工。
不准用不稳固的工具和物体在脚手板面上垫高操作,更不准在未经加固的情况下,在一层脚手架上随意再叠加一层。
