清表土方记算表

合集下载

清表工程量

清表工程量
K3+580-K3+640
110
60
0.5
3300
K3+640-K3+700
60
60
0.5
1800
K3+700-K3+860
95
160
0.5
7600
合计
680
26200
工程名称:来凤县龙凤科教示范园(教育城)市政配套工程教育一路东段
计算:
监理:
复核:
参考医学
(注:表格素材和资料部分来自网络,供参考。只是收取少量整理收集费用,请
已按教育城建设指挥部要求完成清表工程,现申请对已完成工程量进行签证计量。
二、工程量:
清表厚度按50cm计算
清表内容:耕植土、积水排除、疏干,将树根坑、井八、坟坑等进行技术处理 清表范围:详见附表
清表工程量:26200m3
清表土方外运工程量:26200m3注:运输距离5KM
三、工程起止时间及完成情况:
2013年12月1日完成
四、附件及其他:清表范围平面图
施工单位:
监理单位:
建设单位::
审计单位:
年 月日
年 月日
年 月日
年 月曰
参考医学
工程量计算表
清表范围
宽度(m)
长度(m)
厚度(m)
工程量(m3)
K3+180-K3+240
110
60
0.5
3300
K3+240-K3+580
60
340
0.5
10200
预览后才下载,期待你的好评与关注)

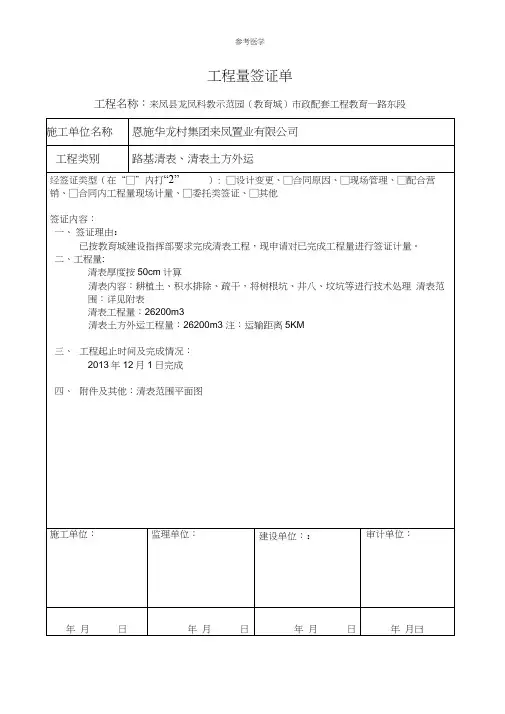

参考医学
工程量签证单
工程名称:来凤县龙凤科教示范园(教育城)市政配套工程教育一路东段

清表面积计算

清表面积计算

根据[公路工程国内招标文件范本]的要求(P38),即公路工程的统一标准,在合同中没有另外规定的,按照以下方法计量:1、施工场地清理的计量应按监理工程师书面指定的范围进行验收后现场实地测量,按投影平面面积以平方米计量。

现场清理包括路基范围内的所有垃圾、灌木、竹林及胸径小于150mm的树木、石头、废料、表土(腐殖土)、草皮的铲除与开挖。

2、砍伐树木仅计胸径(即离地面1.3m处的直径)大于150mm的树木,以棵计量。

3、所有场地清理、拆除与挖掘工作的一切挖方、回填、压实,以及适用材料的移运、堆放、废料的移运处理等作业均不另行计量。

我这里是按平方米计量的,清场是按设计清场20cm厚。

清场不一定是30厘米,按设计图。

按投影面积计算。

我们这里计算投影面积是:挖方计算至顶边坡,填方至坡脚线,两侧为路肩墙的,只计算路肩墙内侧与地面线接触之间的投影面积。

清表回填的土方是要计量的,关键就看设计挖填方数量中是否包含了清表的开挖和回填,如果设计挖方中包含了清表挖方,则挖方工程量中要扣减清表挖方;如果设计填方中未包含清表的填方,则在填方工程量中要加上清表回填的土方。

一般设计的断面方中是不包含清表的,你可以核查一下路基横断面。

我们这清表是30CM,其实就按照设计的清表厚度计算清表量就行了。

标高是肯定要测的,因为你要比较下清表后高程和按理论的清表高程那个划算,当然高程高的对自己有利了。

至于原地面-设计高程,这个设计高程是什么高程?原地面?还是道路设计高程?实际清表高程=实测原地面高程(业主认可后方有效)-清表后高程;理论清表高程=设计图纸上的原地面高程-设计清表厚度我原来在过的公路项目,对清除表土也是这样处理的(清单挖土方中扣除在填方中给相应的量),这也是主要参考《公路工程工程量清单计量规则》造价的人应对施工工序及管理有所了解才行,其实在承包人进场后,首先应对原地表进行复测,这叫定位.然后才进行清表施工,不管填挖地段均应进行清表,填方段清表后需要进行碾压,然后对填前地表标高进行复测(联测),这个是承包人填方量计算的基础,多翻翻技术规范多个章节的土石方计算规则,你就明了了.比较模糊的是挖方段的清表与挖方量的计算,应该是这个原则,同样的部位只能计量一次.1\如果你的挖方是以原地面复测为基础来计算的,则不应再计量清表数量.2\如果挖方地段的清表量已单独计量,则计算挖方应以清表后复测的标高为基础计算.3\两种方法,不一定对哪方有利,可以协商解决.没有硬性规定.楼上有很多网友说,清表后回填至原地面线的填方已计算填方单价中,这是根据概算有关说明中来的,与技术规范中的计量规则不相附.应将该部分工程量列入填方量内计量,也不能作为换填来计量,因为换填是针对填方地段,地表以下的非适用土而言的,也就是当清表达到30公以上,还存在非适用土的情况下,才适用这个.如果清单中的换填量,等于清表土的体各量,只能说明那个编制招标清单的人,水平太低了,没有实际经验.。

工程计量附件(计算式)01

工程计量附件(计算式)01

编制说明依据《长江南路二期工程B标段施工合同》,项目为费率中标,施工中所有费用依据工程实际发生套取<2000年全国市政统一预算定额安徽省估价表>及相关配套定额,道路工程按市政一类工程取费计算。

根据合同及相关定额计量规则,我单位编制本月完成工程量预算书。

本月完成土石方工程造价工程造价:人民币贰佰肆拾叁万柒仟零捌拾陆元叁角叁分。

具体计算方式如下:一、清表我标段处水田和山林地段,采用挖掘机(反铲挖掘机1.0m3)清表,依据业主要求表土作为绿化填土,需翻运至绿化控制线内,平整压实后做为绿化填土。

1、清表厚度按30cm计;2、考虑需翻运2次,因此实际工作中清表土方量按图纸工程数量(断面坡角平均宽度*路线长度)*2考虑;3、填方段清表后需进行填前压实,采用18T振动压路机;4、表土作为绿化填土需整平压实,费用另计填土压实,本期暂不计。

二、路基清淤、鱼塘清淤1、我标段路基软基约10000m2,鱼塘约8000m2,其主要为淤泥状态,含水量在30%以上,呈半流动状态,属湿土范围需排水,采用人工配合污水泵,φ100以内,具体数量按定额说明“湿土需要排水,排水费的计算:每100m3,湿土列φ100mm电动单级离心泵15个台班和15个工日”计算排水;2、同上依据业主要求淤泥作为绿化填土,需翻运至绿化控制线内,晾干平整压实后做为绿化填土。

需翻运2次,因此实际工作中清淤量按实测断面工程数量(断面坡角平均宽度*路线长度)*2考虑;三、挖土方由于前期我标段范围内的山林砍伐阻碍,我可挖方地段到填方段的便道无法打通,考虑到工期紧迫,经业主和监理方现场查看,要求从原村庄道路运输(K2+680山头-齐石路-铁路口-村庄道路-K2+680处填方段),运距1.6km。

挖方为强风化按四类土壤考虑。

采用反铲挖掘机1.0m3配合8T自卸车运输。

按定额要求“自卸汽车运土,如系反铲挖掘机装车,则自卸汽车运土台班数量乘以系数1.10”,则运输费用计费*1.1;四、换填片石1、人工改换2、压实套机械填土压实定额,每层压实厚度按40cm计算五、路基压实采用T140推土机整平,18T振动压路机压实附件:定额说明(摘自<2000年全国市政统一预算定额安徽省估价表>)第一章土石方工程说明一、本章定额均适用于各类市政工程(除有关专业册说明不适用本章定额外)。

清表

清表

开工前必须对图纸所示或监理工程师提供的路基范围内各类现有障碍物和设施的位置及场地清理情况,进行现场核对和补充调查,并将结果通知监理工程师核查。

在复核设计及路基放样无误后,根据现场地面实际条件及土质情况按施工规范及设计要求进行场地清理。

场地清理根据填筑施工的需要,分期分批进行,原则上是全面清表、分段弃方。

场地清理包括清除路基范围内的树根、草皮等植物根系,将路基填筑基底范围内30cm厚种植土及非适用性土清理挖除,直至地基土满足要求为止。

对不符合路基填料要求的土体,挖除后外运至指定的弃土场,以便集中处理。

施工便道打通之后,用推土机、平地机、挖掘机对路基填筑范围原地面上的树木、植物等进行清理,表土清除深度10~30cm,清除的表土杂物堆弃于施工便道对侧路基坡脚线与公路界碑之间。

清表结束后,用平地机进行整平,用压路机对清表后的原地面进行碾压,压实度符合设计及规范的要求,清表质量、压实度、清表后高程及工程数量报监理工程师检验批准。

关于进一步加强土质路基基底处理(清表)管理的通知各相关单位:为确保工程质量,控制工程投资,结合本公司工程建设实际,依据国家、省、市的相关规定,现就进一步加强土质路基基底处理(清表)管理通知如下:一、工程开工前,施工单位应根据合同文件、设计文件和相关规范等,并依据地质资料、地下管线资料等踏勘施工现场,依据工程特点编制施工组织设计,并按其管理程序进行审批。

二、工程开工前,施工单位按工程施工合同、招投标文件管理规定,对原始地形地貌进行复测并按中心桩位置复测原横断面。

对复测结果与设计图纸存在出入的,必须经监理单位复核后,在合同规定期限内上报,上报资料应附横断面图及土石方方量的计算稿,严禁仅提供道路中心桩标高。

建设单位在收到施工单位原地面复测报告后,对部分工程确因设计与开工时间间隔较长,原地面存在较大出入的,由原施工图设计单位对原横断面进行重新测量,出具横断面图及土、石方计算表等设计变更图纸,并邀请财政、发改等政府项目投资管理部门现场踏勘,由建设单位按政府变更程序办理工程变更相关手续后实施。

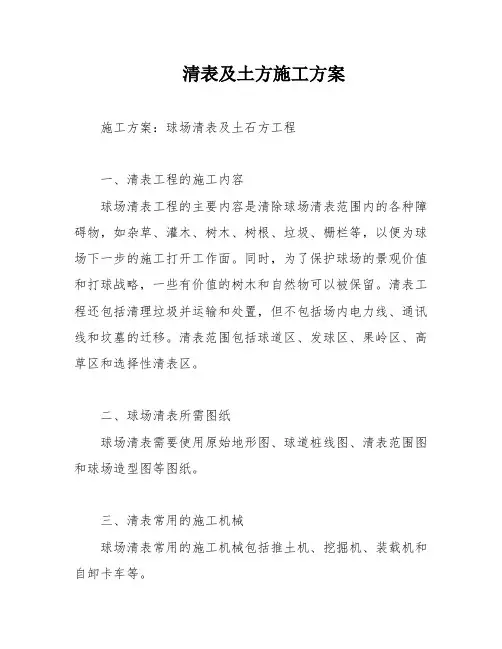

清表及土方施工方案

清表及土方施工方案

清表及土方施工方案施工方案:球场清表及土石方工程一、清表工程的施工内容球场清表工程的主要内容是清除球场清表范围内的各种障碍物,如杂草、灌木、树木、树根、垃圾、栅栏等,以便为球场下一步的施工打开工作面。

同时,为了保护球场的景观价值和打球战略,一些有价值的树木和自然物可以被保留。

清表工程还包括清理垃圾并运输和处置,但不包括场内电力线、通讯线和坟墓的迁移。

清表范围包括球道区、发球区、果岭区、高草区和选择性清表区。

二、球场清表所需图纸球场清表需要使用原始地形图、球道桩线图、清表范围图和球场造型图等图纸。

三、清表常用的施工机械球场清表常用的施工机械包括推土机、挖掘机、装载机和自卸卡车等。

四、清表施工流程清表工程施工流程包括测量放线和标识、球道线清表、设计师检查球道中心线清表和选择性清表补充清表。

五、球场清表工程的技术措施与质量要求在进行清表工程之前,需要根据球场桩线图将各洞的发球台中心点、转点、果岭中心点及球道中心线按照球场测量规范要求放线定桩,以便进行球道中心线通视清表和设计师现场踏察。

同时,清表范围的标识也需要根据清表范围图或球场造型图进行测量放线,完成清表范围的标识,并对清表区内需移植或保留的树木做出明显标记。

在进行清表工程时,需要严格遵守设计师指定的清表范围及清表对象,确保清理工作的精准和彻底。

在清表工程的过程中,需要注意保护有观赏价值的树木,对于需要移植的树木,应该进行专业的处理和移植。

同时,清表物的焚烧和埋填也需要严格禁止。

在第一阶段清表结束后,需要进行检验和必要的调整,确保清表工程达到预期的质量要求。

在第二阶段清表中,需要将清表区域延伸至计划的球道线或设计师现场划定的清表边线处。

在此阶段,需要保留此区域内的所有特定植物和地表岩石。

高尔夫球场设计师或设计师代表应在现场标出需保留的树木、岩石及为增加设计的战略性、挑战性等而保留的不需清表的区域。

现场施工时,必须注意保护所有的样本树木以及高尔夫球场设计师指定应保留的树木、岩石等特定地貌。

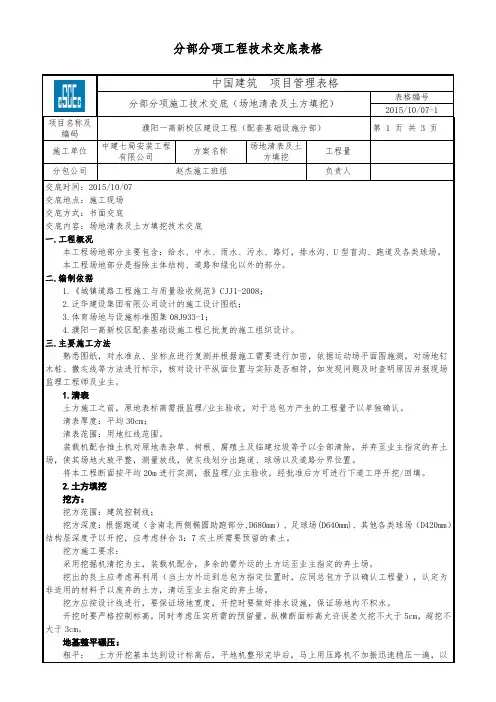

场地清表及土方填挖

场地清表及土方填挖

± 20
范围 (m)
20
检验频率 点数 1
检查验方法 用水准仪测量
中线偏位(mm)
≦30
100
2
用经纬仪、钢尺量取最大 值
平整度 (mm)
≦15
20
1
用3米直尺和塞尺连续量 取两尺,取较大值
宽度 (mm)
不小于设计值 +B
40
1
横坡
0.3%且不
反坡
20
1
用钢尺量 用水准仪测量
交底人签字 姓名
姓名
单位/职 务
填方: 填前碾压:下承层需经监理验收合格后,方可进行土方回填。对部分软土应进行翻晒,经过业主同意 也可换填灰土处理(予以计量)。 填方要求: 回填不得使用淤泥、垃圾及草皮、芦根的土及腐植土。土壤过湿或过干,应进行翻晒或加水拌和,使 其接近最佳含水量,较大土块应予打碎以利压实。填方作业应分层摊铺,平地机整平、分层填筑压实,每 层压实厚度不超过 25cm,填至结构层底面的最后一层的压实厚度不应小于 10cm,以防贴皮。 土方应考虑超宽 30CM 以使边缘有足够的宽度和压实度;碾压由边向中,均匀压实,坑洼处要随时填补 平整,发现软土现象,翻晒或换填良土。采用 20T 振动压路机碾压,重叠宽度至少 30cm,碾速不超过每分 钟 30m。按照图纸《建总施-11》路 1 要求,路基压实度应≥95%。 填土分层施工时,如其交接处不在同一时间填筑,则先填段应按 1:1 坡度分层挖台阶。如两段同时施 工,则应分层交叠,其搭接长度不得小于 1m。 填筑应考虑坡度排水,同时应控制压实土的含水量,填土层在压实前应先整平。 土方填筑时,试验控制要同步进行,压实度检测应在每层填土,每 2000m2 取样 4 处,不足 200m2 时, 至少取样 2 处进行压实度试验,并随时接受监理工程师任意取样检查。 填土必须派专人负责,每层填筑必须照相,并且会同检测资料一并存档。 填方每层施工完成后报该层压实度、宽度、压实厚度、逐桩高程等资料,交监理工程师审核后,方可 进行上一层填土施工。

关于清表回填可以计算的解释

关于清表回填可以计算的解释

关于清表回填可以计量的解释一、争议起源福银高速公路九江长江公路大桥北引道工程施工招标文件第93页表述如下:根据202.01-1.(1)有“填前碾压至原地面线”一句,因此认为清表与掘除以总额计量,包括了清表、回填两项。

二、可以计量的理由1、根据202.01-1(1)有“现场清理包括路基范围内的所有垃圾、灌木、竹林、树木、石头、废料、表土(腐殖土)、草皮等的铲除、挖除、移运与堆放。

”一句,因此认为清表与掘除工作内容不包括回填项。

即使把“平整回填”理解为回填到原地面线而不是坑穴的回填,那也只是填筑费用,借方的材料费48.5-4.39=44.11元/方仍要计价。

2、福银高速公路九江长江公路大桥北引道工程施工招标文件第96页表述如下:根据204.06-1(1)有“填筑路堤的土石方数量(包含沉降的土石方数量),应以发包人提供的设计图纸中横断面设计图和土石方数量表为基础”,而发包人提供的横断面设计图和土石方数量表的数量包括了清表回填的数量。

也就是说,即使清表与掘除包括回填项,也与同为发包人约定的填方计量规则相矛盾,根据《中华人民共和国合同法》第41条的规定:“对格式条款有两种以上解释的,应当作出不利于提供格式条款一方的解释。

”3、《公路工程工程量清单计量规则》第10页表述如下:明确清表与掘除工作内容只含“坑穴填平夯实”。

而第12页表述如下:明确填方的计量规则“含清表回填”。

4、《公路工程标准施工招标文件(2009版下册)》第36页表述如下:明确清表与掘除工作内容只含“坑穴的回填”。

5、本标段投标预算书内,清表回填的工作项目没含入清表与掘除、借土石填筑中的任何一个。

6、《湖北省工程量清单计量规则》第7页表述如下:。

施工便道工程量计算说明

施工便道工程量计算说明

施工便道工程量计算说明施工方案工程计算说明为了保证施工机械设备顺利进场施工,依据〈关于大临便道按标准施工的通知〉及《本部施工便道施工组织设计方案》,再根据现场调研进行细部结构优化。

施工便道工程量分为:A土石方工程量(采用南方CASS7.0土石方工程量计算)、B施工便道沿线埋设临时排水、防护等具体构造物处理的相关工程量。

工程量明细如下:A:土石方工程数量施工便道土石方工程数量分为:清淤清表、便道路基填挖整平成型部分及便道铺设面层。

1、清表、清淤:本施工便道横跨水田、水池长度共计1100m,其他均属于山道拓宽或新建便道。

施工过程中将存在清表、清淤,具体地质情况、淤泥深度未能确定,工程量将以施工现场而定.2、便道路基填挖成型部分:路基成型土石方工程数量如下汇总列表(具体断面、平面图详见附件—施工便道土石方数量计算表):3、便道面层:便道面层为在成型便道基础上铺设0.5m石渣面层,工程量:(5650—800)*4。

5*0。

5+800*0。

5*0。

5+(760+247+285+230)*4.5*0。

5+22*2*0.5(错车道)=14559m3.B:施工便道沿线埋设临时排水、防护等具体构造物处理的相关工程量具体里程及工程数量见下表:施工便道沿线构造物统计及处理的相应工程量其他零星工程量以现场施工为准。

挡土墙示意图说明:①图示以cm为单位;②该图为挡土墙标准断面图,图中H=0。

5~3。

5m,L=0。

6~1.0m,厚度0。

5~0。

8m;③墙身泄水孔按梅花型布置,间距为1m,采用PVC管;④砼挡墙尺寸通用该图。

水沟示意图说明:①图示以cm为单位;②该图为便道水沟标准断面图.。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
