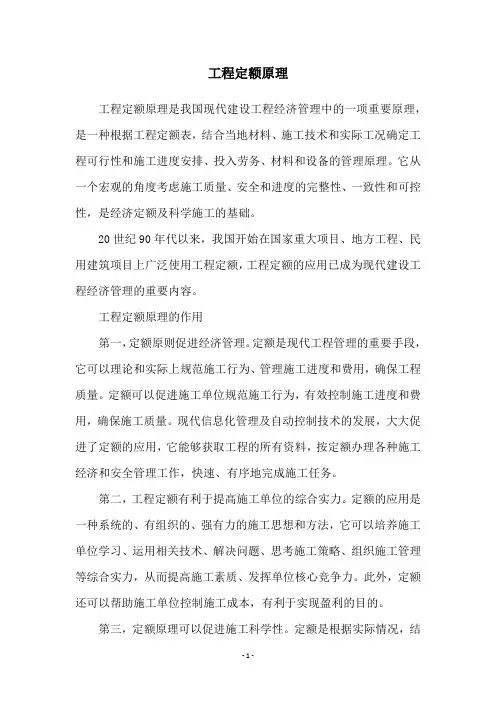

工程定额原理

合集下载

工程定额原理

工程定额原理

工程定额原理工程定额原理是我国现代建设工程经济管理中的一项重要原理,是一种根据工程定额表,结合当地材料、施工技术和实际工况确定工程可行性和施工进度安排、投入劳务、材料和设备的管理原理。

它从一个宏观的角度考虑施工质量、安全和进度的完整性、一致性和可控性,是经济定额及科学施工的基础。

20世纪90年代以来,我国开始在国家重大项目、地方工程、民用建筑项目上广泛使用工程定额,工程定额的应用已成为现代建设工程经济管理的重要内容。

工程定额原理的作用第一,定额原则促进经济管理。

定额是现代工程管理的重要手段,它可以理论和实际上规范施工行为、管理施工进度和费用,确保工程质量。

定额可以促进施工单位规范施工行为,有效控制施工进度和费用,确保施工质量。

现代信息化管理及自动控制技术的发展,大大促进了定额的应用,它能够获取工程的所有资料,按定额办理各种施工经济和安全管理工作,快速、有序地完成施工任务。

第二,工程定额有利于提高施工单位的综合实力。

定额的应用是一种系统的、有组织的、强有力的施工思想和方法,它可以培养施工单位学习、运用相关技术、解决问题、思考施工策略、组织施工管理等综合实力,从而提高施工素质、发挥单位核心竞争力。

此外,定额还可以帮助施工单位控制施工成本,有利于实现盈利的目的。

第三,定额原理可以促进施工科学性。

定额是根据实际情况,结合施工技术、经验和施工质量等要求而编制的一种施工文件,能及时发现和有效消除施工因素中的危害,有效控制施工进度和质量、减少施工中的不良因素。

定额原理能指导施工单位安排劳动力、材料和设备,促进施工安全和经济,是施工工作的科学化和管理科学性。

综上所述,工程定额原理是我国现代建设工程经济管理的重要内容,具有非常重要的作用。

它可以有效控制施工进度和费用,确保工程质量,培养施工单位的综合实力,提高施工素质,及时有效消除施工危害,有利于实现施工盈利的目的。

因此,施工单位在施工中应该加强对定额原理的学习,并积极探索有效的应用方法,促进施工科学性和经济定额。

工程定额原理课件

工程定额原理课件
工程定额原理课件
目录 CONTENT
• 工程定额概述 • 劳动定额 • 材料消耗定额 • 机械台班使用定额 • 工程定额计价与应用 • 工程定额管理与发展趋势
01
工程定额概述
定额定义与作用
定额作用
编制施工计划、组织施工生产的 基础。
定额定义:工程定额是指在正常 施工条件下,完成单位工程或分 部分项工程所需的人工、材料、 机械台班消耗的数量标准。
原因分析
针对以上问题,从管理 、技术、经济等角度进
行深入剖析。
工程定额发展趋势预测
信息化与智能化
国际化与标准化
预测工程定额管理将借助信息技术、人工 智能等手段,实现定额编制、执行、监督 等全过程的智能化和数字化。
展望工程定额管理将逐渐与国际接轨,推 动定额标准的国际化和统一化。
专业化与精细化
绿色化与可持续发展
量。
02
混凝土浇筑工程
根据混凝土强度等级、浇筑部位、机械设备型号等因素,制定混凝土浇
筑工程的机械台班使用定额,包括混凝土搅拌机、输送泵、振捣器等设
备的台班消耗量。
03
钢筋加工工程
根据钢筋规格、加工方式、机械设备型号等因素,制定钢筋加工工程的
机械台班使用定额,包括钢筋调直机、切断机、弯曲机等设备的台班消
作用
材料消耗定额是编制材料需用量计划 、运输和供应计划、计算仓库面积、 签发限额领料单和经济核算的依据。
材料消耗定额制定方法
01
02
03
技术计算法
根据产品的设计图纸、工 艺规程等技术文件,通过 计算制定出材料消耗定额 。
统计分析法
通过对生产过程中材料消 耗数据的统计分析,制定 出材料消耗定额。
经验估计法

工程建设定额原理与实务总结

工程建设定额原理与实务总结

工程建设定额原理与实务总结工程建设定额是指在建设工程项目的设计、施工、监理、造价等环节中,根据工程项目的特点和要求,通过对工程量、工程造价等因素进行测算和预算,得出一套具有普遍适用性的工程建设标准。

工程建设定额的制定和应用,对于保证工程项目的质量、进度和造价控制具有重要意义。

下面将对工程建设定额的原理与实务进行总结。

一、工程建设定额的原理:1.统筹兼顾原则:工程建设定额的制定应综合考虑工程质量、工程进度、工程造价等多个因素,确保各项因素的协调与平衡。

2.分项计算原则:工程建设定额应根据具体的工程项目特点,将工程量按照不同的分项进行计算,确保每个分项的工程量和造价都能得到准确的计算和预算。

3.现行标准原则:工程建设定额的制定应参照国家现行的相关标准和规范,确保工程建设定额的科学性和合理性。

4.预测和调整原则:工程建设定额应根据工程项目的实际情况和发展趋势,进行预测和调整,确保定额的适用性和可靠性。

二、工程建设定额的实务:1.定额的编制:工程建设定额的编制应根据工程项目的实际情况和要求,采用科学的方法和技术手段进行测算和预算,确保定额的准确性和可靠性。

2.定额的应用:工程建设定额的应用应根据工程项目的具体情况和要求,结合设计、施工、监理等环节,进行工程量的计算和工程造价的预算,确保工程项目的质量和进度得到有效控制。

3.定额的调整:工程建设定额的调整应根据工程项目的实际情况和发展趋势,结合工程量的变化和工程造价的波动,进行定额的预测和调整,确保定额的适用性和可靠性。

4.定额的监督:工程建设定额的监督应由相关部门和专业机构进行,确保定额的科学性和合理性,并及时发现和纠正定额中存在的问题和不足。

综上所述,工程建设定额的制定和应用对于保证工程项目的质量、进度和造价控制具有重要意义。

通过统筹兼顾、分项计算、现行标准和预测调整等原则的应用,可以确保定额的科学性和合理性。

同时,通过定额的编制、应用、调整和监督等实务的操作,可以有效控制工程项目的质量和进度,并确保工程造价的合理控制。

工程建设定额编制原理与方法

工程建设定额编制原理与方法

工程建设定额的特点
科学性
工程建设定额的编制需要经过科学的测定和计算, 数据和计算方法都有科学的依据。
统一性
工程建设定额是由国家或行业统一制定和管理的, 具有权威性和约束力。
ABCD
系统性
工程建设定额是一个完整的体系,各部分之间相 互联系、相互制约,共同构成一个整体。
稳定性
工程建设定额在一定时期内是相对稳定的,不会 频繁变动。
工程建设定额编制原
02

确定消耗量的基本方法
现场观察法
通过实地观察和记录,了解施工 过程中的实际消耗量,这种方法 较为准确,但工作量大。
统计分析法
根据历史数据和统计资料,分析 各种因素对消耗量的影响,从而 确定消耗量,这种方法较为简便。
类比估算法
根据类似工程项目的消耗量,估 算出新工程项目的消耗量,这种 方法需要经验丰富的专业人员。
标底编制
招标人在编制标底时,需要参照工程建设定 额进行计算,确保标底的合理性和准确性。 同时,标底也是评标的重要依据之一。
05
工程建设定额的发展
趋势
信息化技术在定额编制中的应用
信息化技术提高了定额编制的效率和准确性,通过数据采集、处理和分析,实现定额数据的快速处理 和智能化管理。
信息化技术能够实现定额数据的实时更新和动态管理,及时反映市场价格变化和技术进步,提高定额的 时效性和准确性。
基于专家经验进行估计
详细描述
经验估计法是一种基于专家经验进行估计的方法,通常由具有丰富经验的工程师或项目经理根据以往类似项目的 经验和数据,对工程定额进行估计和判断。这种方法简单易行,但受限于专家经验的主观性和局限性。
类推比较法
总结词
通过类比类似项目进行推算

公路工程定额编制原理及实例

公路工程定额编制原理及实例

公路工程定额编制原理及实例一、公路工程定额编制原理1.全过程定额原理:公路工程定额编制需要考虑工程建设的全过程,从设计、施工、验收等各个阶段综合考虑。

在编制过程中,需要充分考虑施工工艺、施工方法、施工工器具、施工劳动力的使用等,保证定额编制能够真实反映出工程实际需求。

2.科学可行原理:公路工程定额编制需要基于科学理论和实践经验进行,保证定额的科学性和可行性。

在编制过程中,需要充分考虑施工过程中的各种因素,如材料的性能、工艺的合理性、施工难度等,确保定额的准确性和合理性。

3.经济合理原理:公路工程定额编制需要保证工程的经济合理性,确保工程在一定质量要求下,尽可能地节约材料和人力资源。

在编制过程中,需要充分考虑使用材料的合理性、工时的合理安排等,以达到经济效益的最大化。

4.稳定可靠原理:公路工程定额编制需要保证定额的稳定性和可靠性,以便在实际施工中能够得到有效的应用。

在编制过程中,需要充分考虑施工工艺和施工方法的变化,以及材料性能的变化等因素,确保定额能够适应不同变化条件下的施工需求。

二、公路工程定额编制实例为了更好地理解公路工程定额编制的原理和具体应用,以下以公路桥梁施工为例,详细阐述定额编制的实际过程。

1.施工材料定额:根据施工设计图纸和技术要求,确定所需的各类材料,如混凝土、钢筋、道路材料等。

其中包括材料的规格、用量等信息。

定额编制时需要根据材料的性能指标、价格、供应能力等因素,确定合理的材料用量。

2.劳动力定额:根据施工工艺和工程量,确定施工过程中所需的人力资源,包括施工队伍的组成、工时安排等信息。

根据工人的工时、技能要求、工资等因素,确定劳动力的使用量。

3.施工工艺定额:根据施工设计和施工要求,确定施工过程中的各项工艺参数,如工程机械的使用、施工工艺流程、施工方法等。

根据实际施工情况和技术要求,编制出合理的施工工艺定额。

4.质量控制定额:根据施工要求和质量标准,确定各个施工阶段的质量控制要求和检验标准。

工程造价的定额原理有哪些

工程造价的定额原理有哪些

工程造价的定额原理有哪些工程造价的定额原理是指在工程施工过程中,根据工程项目的不同特点和实际情况,通过对工程项目所需材料、设备、人工等各项消耗的计量和估算,以及对各项费用的核算和分配,最终确定工程造价的一种计价原则。

其中包括了三个基本原理:1. 合理性原则工程造价的定额原理首先要求合理性原则,即定额应当合理、合适,并符合工程实际情况。

这就要求定额的编制应当严格按照工程标准和规范要求,结合施工技术和方法,通过对工程项目的详细分析和评估,合理确定各项工程量和消耗,保证定额的准确性和可靠性。

同时,定额还应当考虑到工程所在地的地域特点、材料价格的实际情况、人工费用的变动等因素,以确保定额合理且具有可操作性。

2. 经济性原则工程造价的定额原则还要求经济性原则,即定额应当尽可能节约成本,提高工程施工的效益。

这就要求定额的编制应当遵循节约材料、合理配置设备、优化施工工艺等原则,确保工程项目在最短的时间内、以最低的成本、实现最好的效果。

同时,定额的编制还应当充分考虑到材料采购、施工人员的效率、设备的利用率等因素,以最大程度地提高工程造价的经济性。

3. 稳定性原则工程造价的定额原理还包括稳定性原则,即定额应当具有一定的稳定性和可靠性,能够适应工程施工的需求和变化。

这就要求定额的编制应当考虑到工程项目的长期性和持续性,预见可能出现的变化和风险,以便及时做出调整和修改。

同时,定额的编制还应当结合工程项目的实际情况和发展趋势,灵活应对各种不确定因素,确保定额的稳定性和可靠性。

综上所述,工程造价的定额原理包括合理性原则、经济性原则和稳定性原则。

这些原则在定额的编制和使用过程中具有重要的指导意义,能够保证工程造价的准确性、经济性和稳定性,保障工程项目的顺利进行和成功实施。

因此,在工程施工过程中,必须严格遵循这些原则,认真制定和执行各项定额,以保证工程造价能够得到有效控制和管理,实现最佳的经济效益。

工程定额原理第一章绪论

工程定额原理第一章绪论

现代工程定额原理
总结词
信息化、动态管理
详细描述
在现代社会,随着信息技术和网络技术的发展,工程定额原理也得到了进一步的提升。 信息化技术的应用使得工程定额的制定更加快速、准确,同时也方便了数据的存储、查 询和分析。动态管理则使得工程定额能够更好地适应市场需求和变化,提高了工程定额
的灵活性和适应性。
现代工程定额原理
工程定额原理与其他学科的关系
工程定额原理与工程造 价管理的关系
工程定额原理与工程管 理的关系
01
02
03
工程定额原理与工程经 济学的关系
04
工程定额原理与相关法 律法规的关系
THANKS.
总结词
国际化、标准化
详细描述
在全球化的背景下,工程定额原理也呈现出 国际化和标准化的趋势。各国之间的工程定 额制定标准和原则逐渐趋向一致,国际间的 合作和交流也日益增多。同时,各种工程定 额标准化的制定和推广,使得工程定额的制 定更加规范、统一,提高了工程定额的可靠 性和可比性。
03
工程定额原理的研究
工程定额原理第一章绪 论
contents
目录
• 工程定额概述 • 工程定额原理的发展历程 • 工程定额原理的研究对象与任务
工程定额概述
01
工程定额的定义
总结词
工程定额是指在一定时期和一定的技术组织条件下,对完成一定工作量的工程所规定的必要劳动消耗和物资消耗 的数量标准。
详细描述
工程定额是指在一定时期和一定的技术组织条件下,完成一定计量单位的合格产品或作业所需要消耗的劳动、机 械、材料等资源的数量标准。它反映了在一定时期内完成单位工程所需要的人工、材料、机械等资源的消耗水平, 是衡量和比较施工企业生产效率的重要指标。

工程定额原理

工程定额原理

工程定额原理工程定额是指在规定范围内,通过有效的组织管理,根据工程材料、机具、劳动力的使用情况,按一定的技术基准和工作标准,对施工过程中的所有活动和工程量进行规定和控制,并确定各项定额的项目。

它是一种工程规划、管理和评价的有效手段,是我国工程领域工作的重要工具和手段。

定额编制是工程管理的基础工作,是根据工程设计编制施工定额的过程,它是指将工程设计和施工计划编制成施工定额,并将工程施工中的各项工作量衡量分类,定额有效地把握工程的工作量、工期、进度、质量。

编制定额的目的,一是为了减少工程的施工时间,加快工程的施工进度,二是为了完成原设计技术要求,保证工程质量。

定额技术主要有定额基础设置、定额编制、定额审核以及定额核算等几个方面。

定额基础设置,是指定额工作在编制前所必须准备和完成的基础工作,它决定了定额的质量,起着关键的作用;定额编制,是指按照定额基础设置好的内容,将定额表编制出来;定额审核,是指定额编制完成之后的审核工作,主要是审核其工程量是否符合要求;定额核算,是指对定额进行实际工作量或实际完成量核算,核算主要是为了给出定额进行报价和支付及汇报各项完成情况。

根据各类工程施工定额的特点,现在主要使用机电定额、桥梁定额、支护定额、电气设备定额、给排水定额以及起重安装定额等施工定额。

机电定额是指涉及机电技术的定额,主要涉及机械装置、电气设备等机电设备,机械部件组装、安装、调试以及电气设备安装、调试和运行等工作;桥梁定额是指桥梁施工活动;支护定额是指基坑支护施工活动。

定额编制、审核和核算是施工定额工作的核心,它们是施工中技术及经济评价的重要依据,因此必须加强定额编制、审核和核算的质量控制,以确保施工的质量和进度。

定额的作用不仅仅是估算工程量,它还是工程技术管理的重要依据,定额也是估算工程经济性的重要依据,它不仅可以指导工程的实施,还可以作为工程管理的重要依据。

定额编制的质量不仅影响工程管理的准确性,还影响工程质量和经济性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第1章 工程定额原理一、定额的概念1.定额的含义·定额是一种规定的数额(额度)·建筑工程定额是建筑产品生产中需消耗的人力、物力、时间和资金的数量规定,是在正常的施工条件下,为完成一定量的合格产品所规定的消耗标准 ——3个关键词2.定额的种类(1)按构成因素分类——(大造价构成)~建筑工程定额~设备安装工程定额~工器具定额~工程建设其他费用定额(2)按使用范围分类·统一定额 消耗量定额(预算定额、计价定额) ——行业的社会平均水平·企业定额(施工定额) 企业素质的一个标志 企业管理的基础性工作 ——个别劳动水平~平均先进水平举例:一个工日挖5M3土方(=0.2工日/M3)产量: 3 4 5 6 7 ① 5 6 7 平均先进 6 ② 5 5 5 6 7 平均先进 5.8——平均先进水平,是在正常的施工条件下,大多数施工队组和大多数生产者经过努力能够达到和超过的水平,低于先进水平,而略高于平均水平3.劳动消耗定额的表现形式 劳动消耗定额,简称劳动定额,是指在正常的施工技术条件和合理的劳动组织条件下,为生产单位合格产品所需消耗的工作时间,或在一定的工作时间中应该生产的产品数量(1)时间定额:生产单位产品必需消耗的工作时间·1个工人工作8小时为1个“工日”·1台机械工作8小时为1个“台班”举例:砌筑1砖墙时间定额——使用塔吊(每1M3) ——详见表1-2,1985年全国统一劳动定额双面清水单面清水混水外墙混水内墙砌 砖0.6900.6500.5220.458运 输0.4180.4180.4180.418调制砂浆0.0960.0960.0960.096综 合 1.200 1.160 1.0400.972思考:砖墙随厚度变化的工时变化规律是什么?(2)产量定额:单位时间完成的产品数量 ——时间定额的倒数举例:砌筑1砖双面清水墙的产量定额——使用塔吊 ——详见表1-2,1985年全国统一劳动定额时间定额产量定额砌 砖0.690 1.450运 输0.418 2.390调制砂浆0.09610.400综 合 1.2000.8334.定额水平的概念·定额水平指定额规定消耗在单位产品上的劳动、机械和材料数量的多少,是按照一定施工程序和工艺条件下规定的施工生产中活劳动和物化劳动的消耗水平·定额的水平直接反映劳动生产率水平,反映劳动和物质消耗水平·劳动生产率水平越高,定额水平也越高,而劳动和物质资料消耗数量越低思考:表2-1与表2-2的对比说明什么?5.定额的主要作用组织生产、决定分配——以企业定额为例·对外:确定工程成本、投标报价的依据·对内:⑴施工项目计划管理的依据 ⑵组织和指挥施工生产的工具 ⑶计算工人劳动报酬的根据 ⑷有利于推广先进技术 ⑸加强企业成本管理和经济核算的基础——以消耗量定额为例(计价表是计价定额的货币化表现)《江苏省建筑与装饰工程计价表》(2004年)总说明 本计价表的作用是:⑴依法不实行招投标工程编制与审核工程预结算的依据⑵编制建筑工程概算定额的依据⑶建设行政主管部门调解工程造价纠纷、合理确定工程造价的依据⑷编制工程标底、招标工程结算审核的指导⑸工程投标报价、企业内部核算、制定企业定额的参考二、施工过程研究1.施工过程的概念·施工过程指建筑工地范围内所进行的生产过程·施工过程的产品是“分项工程”复习:分项工程是通过较简单的施工过程生产出来、可以用适当的计量单位计算并便于测定或计算其消耗的工程基本构成要素·施工过程的消耗就是分项工程的消耗思考:一个分项工程的消耗及其费用是完成这个分项工程所经历的全部施工过程的消耗及其费用之和。

2.施工过程的分类(1)可分为工序、工作过程和综合工作过程·工序的主要特征是工人班组、工作地点、施工工具和使用材料均不发生变化·工作过程是技术操作上相互关联的工序的总和·综合工作过程则是获得同一个产品的工作过程的总和(2)可分为循环的和非循环的施工过程例:搅拌混凝土、挖掘机挖土、人力车运土方等均为循环的施工过程3.工时研究·定义:确定工人作业活动所需时间总量的一套程序和方法·目的:为了确定施工的时间标准,即时间定额4.工时测定的步骤⑴熟悉施工过程及其技术、质量要求⑵划分施工过程,并确定定时点 上下两个衔接的组成部分之间在时间上的分界点⑶确定施工过程产品的计量单位⑷选择施工条件⑸选择测定对象⑹观察测时⑺整理分析5.制定劳动定额的原则·取平均先进水平——在正常的施工条件下,多数人经过努力可以达到或者超过的水平 ——适用于企业内部定额·产品要符合规定的质量要求——质量应当符合国家现行的施工和验收规范要求 ——消耗量适应/对应一定的质量要求·有合理的劳动组织——工人班组应当具有一定的工人数量和等级配合 ——合理的配合才能产生好的效率·简明适用三、人工消耗定额1.工人工时消耗分析(1)必需消耗的时间 >定额时间 有效工作时间(基本工作时间/辅助/准备与结束) 不可避免的中断时间 休息时间(2)损失时间 ——详见表1-32.计时观测法(1)测时法 ——用来测定循环施工过程的基本工作时间·测时法分为选择测时法和连续测时法两种·连续测时法连续测定一个施工过程各工序或其组成部分的延续时间,记录各工序的终止时间,从而可以计算本工序的延续时间本工序的延续时间 =本工序的终止时间-紧前工序的终止时间举例:混凝土搅拌机(500L)搅拌时间连续测定 (10次)工序时间123…合计平均分秒分秒分秒装料终止0 15 2 16 4 20延续151********.8搅拌终止 1 45 3 48 5 55延续90929591591.5出料终止 2 03 4 07 6 13延续181********.1合计125.4·选择测时法详见表1-4(2)写实记录法·用来测定施工过程一段时间内各种时间消耗的情况(3)工作日写实法·用来测定工作班各种工作时间消耗的情况,尤其是可以研究损失时间的比例3.用计时观测法拟订劳动定额(1)拟订基本工作时间 ——用测时法测定(具体数据)思考:测定数据的精确性要求如何保证?(2)拟订辅助工作时间和准备与结束工作时间(3)拟订不可避免的中断时间(4)拟订休息时间 ——以上3项用写实记录法/工作日写实法测定(%)(5)拟订时间定额举例:测时资料表明,人工挖1M3土方需消耗基本工作时间60min,辅助工作时间占工作班延续时间的2%,准备与结束时间占2%,不可避免的中断时间占1%,休息时间占20%工作班延续时间100%1-X%①占工作班延续时间的X%T基本T辅助T准备T中断T休息基本工作时间100%②基本工作时间的X%1+X% ——题解见教材P25 定额时间=80 min 时间定额=80÷60÷8=0.166 工日 产量定额=1÷0.166=6M34.制订劳动定额的其他方法(1)比较类推法 已经制订了一个典型项目的定额,推算同类其他项目的定额(2)统计分析法 将以往施工当中累积的同类项目的工时消耗量加以科学的分析、统计(3)经验估工法 凭借经验估计工时消耗量四、机械消耗定额1.机械消耗台班的含义·机械消耗计量单位:1台机械工作1个8小时工作班 机械连续工作24小时为工作3个台班 机械停置24小时为停置1个台班举例:某工程地下2层,地上18层,基础为整体底板,底板底标高-6m,混凝土量为840m3。

施工方案确定,浇筑底板混凝土24小时连续施工需4天。

基坑开挖发现-6m地基仍为软土地基,与地质报告不符。

工程师及时通知业主与设计单位洽商修改基础设计,确定局部基础深度加深到-7.5m,混凝土工程量增加70m3。

思考:例中的数据可以有哪些分析/应用?2.机械消耗定额的制定方法(1)机械工时消耗分析 必需消耗的时间与损失时间 ——详见表1-5 简化:正常负荷下的工作时间,时间利用系数(2)循环施工机械产量定额计算·机械一次循环正常延续时间 =循环组成部分正常延续时间·机械纯工作1h循环次数 =3600(60)÷一次循环延续时间·机械纯工作1h正常生产率 =机械纯工作1h循环次数×循环一次的产量·机械产量定额 =机械纯工作1h正常生产率×8×时间利用系数3.施工机械定额的制定与应用举例:有4350m3土方开挖任务要求在11天内完成。

采用挖斗容量为0.5m3的反铲挖掘机挖土,载重量为5t的自卸汽车将开挖土方量的60%运走,运距为3km,其余土方量就地堆放。

经现场测定的有关数据如下:(1)假设土的松散系数为1.2,松散状态容重为1.65t/m3;(2)假设挖掘机的铲斗充盈系数为1.0,每循环一次时间为2分钟,机械时间利用系数为0.85;(3)自卸汽车每一次装卸往返需24分钟,时间利用系数为0.80。

——题解见教材P30举例:有10000m3土方量挖运任务,运土距离为8km,计划工期为10天,每天一班制施工。

现有三种型号的挖掘机各2台及自卸汽车各25台。

有关资料如下:挖掘机自卸汽车WY50WY75WY1005t8t10t 台班产量480558690325181台班单价618689915413505978单方成本 1.29 1.23 1.3312.909.9012.07 试确定施工机械的组合与使用 ——题解见教材P87·机械组合前的每1m3土方挖运直接费: 1.23+9.90=11.13(元/m3)·机械组合后的每1m3土方挖运直接费: (2×689+22×505)×9÷10000=11.24(元/m3)思考:用于报价的每1m3土方挖运直接费可能是多少? 工程量变化后的直接费将如何变化?五、材料消耗定额1.材料消耗的概念(1)定义:在合理使用材料的条件下,生产单位合格建筑产品所必须消耗的材料数量标准(2)构成:定额消耗量=净用量+损耗量 =净用量×(1+损耗率)举例:砌筑砂浆定额损耗率: 实砖墙2% 多孔砖墙10% 浇筑1M3混凝土构件需1.015M3混凝土(现拌) 浇筑商品混凝土需要增加0.5%的损耗 ——详见表1-6,表2-13~表2-15特例:柱混凝土定额项目分析 ——熟悉工艺技术的重要性!(3)损耗归属·场外运输损耗——→材料预算价格·仓库保管损耗——→材料预算价格·现场运输损耗——→材料定额损耗量·现场堆放损耗——→材料定额损耗量·现场制作损耗——→材料定额损耗量思考:材料预算耗用总量=材料采购总量? 加强现场材料管理的意义? 材料消耗分主体材料消耗和施工措施消耗2大类2.主体材料消耗定额的制定方法(1)理论计算法 ——主要用于板块类规格材料净用量计算举例:1M2块料净用量 =1÷[(块料长+缝宽)×(块料宽+缝宽)] 200×200地砖密缝地面(1M2): 地砖净用量=1÷(0.2×0.2)=25块举例:1M3砖砌体砖净用量= 1÷[砌体厚×(砖长+缝宽)×(砖厚+缝宽)] ×(2×砌体厚度的砖数) 1M3砖砌体砂浆净用量=1-砖体积×砖净用量 一砖半标准砖墙:砖净用量522块 砂浆净用量0.237M3举例:油毡需要量计算 ——详见教材P35 ——计算消耗量必须满足《施工规范》要求(2)其他方法·观测法——主要提供材料损耗量的数据,也可以提供材料净用量的数据·实验法——主要是提供材料净用量的数据·统计法——根据拨付材料量、剩余材料量及总共完成产品量计算分项工程所耗用的材料(总耗用量)3.周转材料消耗的基本数据(1)模板接触面积S 根据混凝土构件与模板的接触面,按照图纸计算(2)含模量=模板接触面积S/混凝土构件体积V举例:b×h圈梁的含模量计算 S=2×h×L, V=b×h×L, S/V=2/b 对于240×180圈梁: S/V=2/0.24=8.3(M2/M3) ——详见表1-7 ——参见教材P201 (模板工程量=混凝土构件工程量×取定含模量)思考:矩形柱含模量的计算特点是? 取定含模量计算模板需要量的后果是?(3)一次使用量 =模板接触面积×单位模板面积需材量 ×(1+制作损耗率)4.现浇构件周转材料消耗的确定(1)一次使用量Q(2)一次补损量=一次损耗量 =一次使用量×损耗率a(3)全部使用量 =一次使用量+(n-1)×一次补损量(4)周转使用量=全部使用量÷周转次数(5)全部回收量=一次使用量-一次损耗量(6)周转回收量=全部回收量÷周转次数(7)摊 销 量 (=周转使用量-周转回收量 (=一次补损量 (×) =周转使用量-周转回收量×折价系数b =F(周转次数,损耗率,回收情况)举例:圆柱木模板,周转3次,摊销量为0.2917 ——详见表1-8思考:如果实际做到周转了4次或者更多呢?思考:如果考虑周转材料在一个工程上完全摊销,将如何考虑?可以这么做吗?5.预制构件周转材料消耗的确定构件的规格化→简化计算:不计补损,不计回收 预制模板消耗量(摊销量) =一次使用量÷周转次数举例:周转次数n 钢模板为50 木模板为5 ——详见表1-9思考:主体材料和周转材料消耗量的变化规律是什么?六、工期定额1.工期的概念(1)建设工期·指建设项目中构成固定资产的单项工程、单位工程从正式破土动工到按设计文件全部建成验收交付使用所需的全部时间 建设工期同工程造价、工程质量一起视为建设项目管理的三大目标(2)合理的建设工期·指建设项目在正常的建设条件、合理的施工工艺和管理下,在建设过程中对人力、财力、物力资源合理有效地利用,使投资方和各参建单位均获得满意的经济效益的工期(3)建设周期·指建设总规模与年度建设规模的比值,反映国家、一个地区或行业完成建设总规模平均需要的时间,同时也反映建设速度与建设过程中人力、物力和财力集中的程度·可用总投资额与年度投资额表示,即: 建设周期(年)=总投资额/年度投资额 可用项目总个数与年度竣工项目个数表示,即: 建设周期(年)=项目总个数/年建成项目个数(4)定额工期·指在一定的经济和社会条件下,一定时期内由建设主管部门制订并发布的项目建设所消耗的时间标准 体现合理的建设工期,反映一定时期国家、地区或部门不同建设项目的建设和管理水平(5)合同工期·指在定额工期的指导下,由工程承发包双方根据工程具体情况,经招投标或协商一致后,在施工合同中确认的工期 合同工期一经确定,对双方都具有约束,受到法律的保护和制约2.工期定额的内容(1)工期定额的构成·划分Ⅰ、Ⅱ、Ⅲ类地区。

相关文档
最新文档
