网络规划与设计案例分析题库1-0-3
网络规划与设计案例分析题库1-0-3
[问答题,案例分析题]阅读以下关于电子政务系统安全体系结构的叙述,回答问题1~问题3。
博学公司通过投标,承担了某省级城市的电子政务系统,由于经费、政务应用成熟度、使用人员观念等多方面的原因,该系统计划采用分阶段实施的策略来建设,最先建设急需和重要的部分。
在安全建设方面,先投入一部分资金保障关键部门和关键信息的安全,之后在总结经验教训的基础上分两年逐步完善系统。
因此,初步考虑使用防火墙、入侵检测、病毒扫描、安全扫描、日志审计、网页防篡改、私自拨号检测、PKI技术和服务等保障电子政务的安全。
由于该电子政务系统涉及政府安全问题,为了从整个体系结构上设计好该系统的安全体系,博学公司首席架构师张博士召集了项目组人员多次讨论。
在一次关于安全的方案讨论会上,谢工认为由于政务网对安全性要求比较高,因此要建设防火墙、入侵检测、病毒扫描、安全扫描、日志审计、网页防篡改、私自拨号检测系统,这样就可以全面保护电子政务系统的安全。
王工则认为谢工的方案不够全面,还应该在谢工提出的方案的基础上,使用PKI技术,进行认证、机密性、完整性和抗抵赖性保护。
[问答题,案例分析题]阅读以下关于网络系统数据备份方面的叙述,回答问题1至问题3。
博学教育集团总公司的信息管理部门决定为信息中心的计算机网络制订一个相对完善的网络系统数据备份的整体解决方案。
经讨论与分析后,普遍认为在该数据备份方案中必须实施以下要点:
(1)选用专业级的网络备份管理软件,以代替原来使用的普通备份软件或者由网络操作系统中所提供的备份软件。
(2)选用可靠的存储介质,以优质磁带为主,辅以少量可记录光盘和若干可卸式硬盘或软盘片。
(3)选用性能价格比良好的自动加载磁带机,作为网络系统数据备份的主要备份设备。
(4)制定合理的备份策略。
可能选用的备份策略允许包括完全备份方式、增量备份方式和差分备份方式,以及这些方式的组合。
例如,完全备份方式可以是每天对网络系统进行全部数据的完全备份。
增量备份方式可以是只在每周五进行一次完全备份,在以下的周一到周四只对当天新的或被改动过的数据内容进行备份。
差分备份方式可以在每周五进行一次完全备份,在以下的周一至周四,每天对当天与上周五相比有不同的数据(新的或被改动过的)进行备份。
(5)建立起备份磁带和有关存储介质的严格管理制度,并由专人审计与监督备份的执行情况。
[问答题,案例分析题]阅读以下关于某企业内部网络系统的叙述,回答问题1、问题2和问题3。
某企业网络拓扑结构如图3-1所示。
根据企业要求实现负载均衡和冗余备份,构建无阻塞高性能网络的建设原则。
该企业网络采用两台S7606万兆骨干路由交换机作为双核心,部门交换机S2924G通过光纤分别与两台核心交换机相连,通过防火墙和边界路由器与Internet相连。
S7606之间相连的端口均为Trunk端口,S7606与S2924G 之间相连的端口也均为Trunk端口。
部分PC机IP信息及所属VLAN如表3-1所示。
11ѡ5 https://
[问答题,论述题]论园区无线局域网的建设
无线局域网(WirelessLocalAreaNetwork,WLAN)技术作为当今园区最为流行的无线技术,备受用户的青睐。
无线局域网解决了很多问题,如不受端口和线缆的限制;可以节省成本;但是也带来很多问题,如无线局域网的传输速度、无线辐射、信号干扰等一系列问题。
请围绕"园区无线局域网的建设"论题,依次对以下三个方面进行论述。
(1)概要叙述你参与分析和开发的园区网络以及你所担任的主要工作。
(2)具体叙述在设计园区无线局域网络的策略,以及讲述你如何利用无线局域网的优点而充分考虑其不足来进行建设。
(3)评价你所采用的技术方案,以及其中可以改进的方面。
[单选,共用题干
题]Bothbusandtreetopologiesarecharacterizedbytheuseofmultipoint1.Forthebus,allstationsattach,throughappropriatehardware2knownasatap,directlytoalineartransmissionmedium,orbus.Full-duplexoperationbetweenthestationandthetapallowsdatatobetransmittedontothebusandreceivedfromthe3.Atransmissionfromanystationpropagatesthelengthofthemediuminbothdirectionsandcanbere
空白(2)处应选择()
A.A.processing
B.switching
C.routing
D.interfacing
总线型和树形拓扑结构都使用多点传输介质。
对于总线来说,所有站点都通过被称为接头的硬件直接连接到线性传输介质或总线上。
站和接头之间的操作允许数据
发送到总线上,也可以从总线上接收数据。
任何站点发送的数据都向总线两端传播,并可以被所有其他站点接收到。
在总线的两端各有一个终接器,它接收并从总
线上移去所有信号。
[问答题,论述题]论网络管理中的灾难备份和容灾技术
由于技术不断的发展和人们对灾难、意外事故的认识越来越深刻。
灾难备份和容灾技术方案的可选择性也越来越多。
作为信息中心和网络中心的设计人员需要结合自身的条件而采取合适的灾难备份和容灾技术。
请围绕"网络管理中的灾难备份和容灾技术"论题,依次从以下三个方面进行论述。
(1)概要叙述你参与分析和设计的灾难备份方案、采用的容灾技术以及你所担任的主要工作。
(2)深入地讨论在项目中选择灾难备份方案、采用的容灾技术的原则。
(3)详细论述所选择的灾难备份方案、采用的容灾技术,并对之进行详细的评论。
[单选,共用题干题]Atransportlayerprotocolhasseveralresponsibilities,Oneistocreateaprocess-to-processprogram-to-
programcommunication;TCPusesport1toaccomplishthis.Anotherresponsibilityofatransportlayerprotocolistocreatea2anderror-
controlmechanismatthetransportlevel.TCPusesasliding3protocoltoachieveflowcontrol.Itusestheacknowledgmentpacket,time-
out,andretransmissiontoachieve4control.Thetransportlayerisalsoresponsibleforprovidingaconnectionmechanismfortheapplicationprogram.Theapplicationprogramsends5ofdatatothetransportlayer.空白(5)处应选择()
A.A.ports
B.streams
C.packets
D.cells
传输层协议有多个职责。
一是创建进程到进程(程序到程序)的通信,由TCP使用端口号来完成;另一个职责是在传输层创建流和差错控制机制。
TCP利用滑动窗口
协议来实现流控制。
它使用确认分组、超时、重传机制来完成差错控制。
传输层也负责为应用程序提供连接机制,应用程序将数据流发送到传输层,发送端的传输
层负责建立于接收端之间的连接。
[单选,共用题干题]Atransportlayerprotocolhasseveralresponsibilities,Oneistocreateaprocess-to-processprogram-to-
programcommunication;TCPusesport1toaccomplishthis.Anotherresponsibilityofatransportlayerprotocolistocreatea2anderror-
controlmechanismatthetransportlevel.TCPusesasliding3protocoltoachieveflowcontrol.Itusestheacknowledgmentpacket,time-
out,andretransmissiontoachieve4control.Thetransportlayerisalsoresponsibleforprovidingaconnectionmechanismfortheapplicationprogram.Theapplicationprogramsends5ofdatatothetransportlayer.空白(4)处应选择()
A.A.packet
B.time
C.error
D.phase
传输层协议有多个职责。
一是创建进程到进程(程序到程序)的通信,由TCP使用端口号来完成;另一个职责是在传输层创建流和差错控制机制。
TCP利用滑动窗口
协议来实现流控制。
它使用确认分组、超时、重传机制来完成差错控制。
传输层也负责为应用程序提供连接机制,应用程序将数据流发送到传输层,发送端的传输
层负责建立于接收端之间的连接。

网络计划优化案例试题及答案
网络计划优化案例试题及答案一、试题。
某工程的网络计划如下图所示,箭线上方括号外为工作名称,括号内为正常持续时间(天),箭线下方括号外为直接费用率(千元/天),括号内为最短持续时间(天)。
工程间接费用率为0.8千元/天,正常工期时的间接费用为16千元。
试进行工期优化,求出最低工程费用及其相应的工期。
[此处应插入网络计划图,图中节点用数字表示,例如1 2之间有工作A,正常持续时间为6天,直接费用率为0.5千元/天,最短持续时间为4天等类似表示]二、答案及解析。
1. 计算各工作的直接费用率和可压缩时间。
对于工作A,正常持续时间D_A=6天,最短持续时间d_A=4天,直接费用率C_A=0.5千元/天,可压缩时间Δ t_A=6 4=2天。
按照同样的方法计算其他工作的相关参数。
2. 找出关键线路并计算总工期和总费用。
通过计算(可采用标号法等计算关键线路的方法),找出关键线路,假设关键线路为1 2 3 4,总工期T = 18天。
总直接费用C_d(假设所有工作按正常持续时间计算直接费用之和),总间接费用C_i=0.8×18 + 16 = 30.4千元,总费用C = C_d+C_i。
3. 进行工期优化。
选择直接费用率最小的关键工作进行压缩。
假设在关键线路上工作A的直接费用率最小。
每次压缩Δ t = min{Δ t_A,Δ t_B,·s}(其中A,B,·s为关键工作),并且要考虑压缩后是否会改变关键线路。
压缩工作A一天,此时总工期变为T'=17天。
重新计算总费用:总直接费用增加0.5×1 = 0.5千元。
总间接费用减少0.8×1 = 0.8千元。
总费用C'=C 0.8+0.5。
继续按照上述方法进行压缩,直到不能再压缩为止(即再压缩会使直接费用增加超过间接费用减少量)。
4. 确定最低工程费用及其相应工期。
通过不断的计算和优化,最终得到最低工程费用及其对应的工期。
2017年下半年 网络规划设计师《综合知识与案例分析卷》答案及解析+论文写作要点
●某计算机系统采用5级流水线结构执行指令,设每条指令的执行由取指令(2△t)、分析指令 (1△t)、取操作数(3△t)、运算(1△t),写回结果(2△t)组成,并分别用5个子部件完成,该流水线的最大吞吐率为(1);若连续向流水线拉入10条指令,则该流水线的加速比为(2)。
(1)A. B. C. D.(2)A.1:10 B.2:1 C.5:2 D.3:1【答案】B C【解析】吞吐率:指的是计算机中的流水线在特定的时间内可以处理的任务数量。
因为TP=n/Tkn:任务数Tk:处理N个任务所需要的时间。
在本题中,最大吞吐率为(1/3∆)T。
加速比:完成同样一批任务,不使用流水线所花的时间和使用流水线所用的时间之比。
在本题中,加速比是9×10/36=5:2。
●RISC(精简指令系统计算机)是计算机系统的基础技术之一,其特点不包括(3)。
(3) A.指令长度固定,指令种类尽量少B.寻址方式尽量丰富,指令功能尽可能强C.增加寄存器数目,以减少访存次数D.用硬布线电路实现指令解码,以尽快完成指令译码【答案】B【解析】RISC鼓励尽可能使用较少的寻址方式,这样可以简化实现逻辑、提高效率。
相反地,CISC则提倡通过丰富的寻址方式来为用户编程提供更大的灵活性。
●在磁盘上存储数据的排列方式会影响I/O服务的总时间。
假设每磁道划分成10个物理块,每块存放1个逻辑记录。
逻辑记录R1,R2,…,R10存放在同一个磁道上,记录的安排顺序如下表所示:假定磁盘的旋转速度为30ms/周,磁头当前处在R1的开始处。
若系统顺序处理这些记录,使用单缓冲区,每个记录处理时间为6ms,则处理这10个记录的最长时间为(4);若对信息存储进行优化分布后,处理10个记录的最少时间为(5)。
(4)A.189ms B.208ms C.289ms D.306ms(5)A.60ms B.90ms C.109ms D.180ms 【答案】D B【解析】本题是一个较为复杂的磁盘原理问题,我们可以通过模拟磁盘的运行来进行分析求解。
网络规划与设计案例分析题库1-0-3
网络规划与设计案例分析题库1-0-3网络规划与设计案例分析题库1-0-3[问答题,案例分析题]阅读以下关于电子政务系统安全体系结构的叙述,回答问题1~问题3。
博学公司通过投标,承担了某省级城市的电子政务系统,由于经费、政务应用成熟度、使用人员观念等多方面的原因,该系统计划采用分阶段实施的策略来建设,最先建设急需和重要的部分。
在安全建设方面,先投入一部分资金保障关键部门和关键信息的安全,之后在总结经验教训的基础上分两年逐步完善系统。
因此,初步考虑使用防火墙、入侵检测、病毒扫描、安全扫描、日志审计、网页防篡改、私自拨号检测、PKI技术和服务等保障电子政务的安全。
由于该电子政务系统涉及政府安全问题,为了从整个体系结构上设计好该系统的安全体系,博学公司首席架构师张博士召集了项目组人员多次讨论。
在一次关于安全的方案讨论会上,谢工认为由于政务网对安全性要求比较高,因此要建设防火墙、入侵检测、病毒扫描、安全扫描、日志审计、网页防篡改、私自拨号检测系统,这样就可以全面保护电子政务系统的安全。
王工则认为谢工的方案不够全面,还应该在谢工提出的方案的基础上,使用PKI技术,进行认证、机密性、完整性和抗抵赖性保护。
[单选,共用题干题]Atransportlayerprotocolhasseveralresponsibilities,Oneistocre ateaprocess-to-processprogram-to-programcommunication;TCPusesport1toaccomplishthis.Ano therresponsibilityofatransportlayerprotocolistocreatea2anderror -controlmechanismatthetransportlevel.TCPusesasliding3prot ocoltoachieveflowcontrol.Itusestheacknowledgmentpacket,time -out,andretransmissiontoachieve4control.Thetransportlayerisalsoresponsibleforprovidingaconnectionmechanismfortheapplic ationprogram.Theapplicationprogramsends5ofdatatothetranspo rtlayer.空白(1)处应选择()A.A.numbersB.connectionC.diagramsD.resources传输层协议有多个职责。

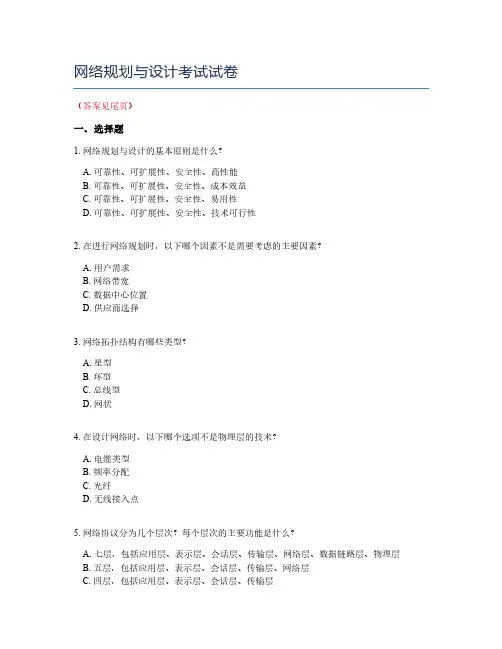

网络规划与设计考试试卷
网络规划与设计考试试卷(答案见尾页)一、选择题1. 网络规划与设计的基本原则是什么?A. 可靠性、可扩展性、安全性、高性能B. 可靠性、可扩展性、安全性、成本效益C. 可靠性、可扩展性、安全性、易用性D. 可靠性、可扩展性、安全性、技术可行性2. 在进行网络规划时,以下哪个因素不是需要考虑的主要因素?A. 用户需求B. 网络带宽C. 数据中心位置D. 供应商选择3. 网络拓扑结构有哪些类型?A. 星型B. 环型C. 总线型D. 网状4. 在设计网络时,以下哪个选项不是物理层的技术?A. 电缆类型B. 频率分配C. 光纤D. 无线接入点5. 网络协议分为几个层次?每个层次的主要功能是什么?A. 七层,包括应用层、表示层、会话层、传输层、网络层、数据链路层、物理层B. 五层,包括应用层、表示层、会话层、传输层、网络层C. 四层,包括应用层、表示层、会话层、传输层D. 六层,包括应用层、表示层、会话层、传输层、网络层、数据链路层6. 以下哪个选项不是路由协议?A. RIPB. OSPFC. IGPD. BGP7. 什么是VLAN?VLAN在网络中的作用是什么?A. 提高网络安全性B. 提高网络性能C. 增强网络管理效率D. A和B8. 以下哪个选项不是网络安全策略的一部分?A. 访问控制列表(ACL)B. 防火墙C. 入侵检测系统(IDS)D. 虚拟专用网络(VPN)9. 在设计网络时,以下哪个因素不是技术因素?A. 硬件设备B. 软件架构C. 人员技能D. 经济预算10. 以下哪个选项不是网络规划与设计中的风险评估步骤?A. 风险识别B. 风险评估C. 风险缓解D. 风险监控11. 网络规划与设计的基本原则是什么?A. 可靠性、高性能、可扩展性、安全性B. 可靠性、高性能、可扩展性、易用性C. 可靠性、高性能、可扩展性、成本效益D. 可靠性、高性能、可扩展性、资源利用率12. 在进行网络规划时,以下哪个因素不是需要考虑的主要因素?A. 用户需求B. 成本预算C. 技术发展趋势D. 设备供应商的选择13. 网络拓扑结构中,以下哪种拓扑结构通常具有较高的可靠性?A. 星型拓扑B. 环型拓扑C. 网状拓扑D. 树型拓扑14. 在网络设计中,为了保证数据的快速传输,通常会采用以下哪种技术?A. 电路交换B. 分组交换C. 信元交换D. 语音交换15. 在OSI模型中,哪一层负责数据的分段和重组?A. 物理层B. 数据链路层C. 网络层D. 传输层16. 以下哪种设备通常用于连接不同的网络?A. 路由器B. 集线器C. 中继器D. 网桥17. 在局域网(LAN)中,以下哪种设备负责数据的物理层传输?A. 路由器B. 交换机C. 集线器D. 物理层网关18. 在网络规划中,以下哪个方面不属于性能评估的范畴?A. 带宽B. 延迟C. 错误率D. 网络利用率19. 在广域网(WAN)中,以下哪种技术通常用于实现远程数据通信?A. 光纤通信B. 无线通信C. 同轴电缆D. 卫星通信20. 在网络设计中,为了保证网络的可用性和可扩展性,通常会采用以下哪种策略?A. 高内聚、低耦合B. 低内聚、高耦合C. 高内聚、高耦合D. 低内聚、低耦合21. 网络拓扑结构有哪些类型?A. 星型B. 树型C. 环型D. 网状E. 混合型22. 在OSI模型中,哪一层负责数据传输?A. 物理层B. 数据链路层C. 网络层D. 传输层23. 以下哪个设备位于OSI模型的物理层?A. 路由器B. 交换机C. 集线器D. 中继器24. 什么是VLAN?A. 一种网络设备,用于连接不同的网络段B. 一种网络技术,用于在物理网络上创建逻辑隔离的网络C. 一种网络协议,用于数据压缩和加密D. 一种网络拓扑结构,类似于星型25. 以下哪个选项描述了OSI模型的数据链路层?A. 负责建立、管理和终止链路连接B. 负责数据帧的封装、解封装和错误检测C. 负责物理层的功能,如比特流的传输D. 负责路由选择和流量控制26. 什么是OSI中的网络层?A. 负责数据包的路由选择和转发B. 负责物理网络的通信C. 负责数据帧的封装、解封装和错误检测D. 负责建立、管理和终止链路连接27. 在TCP/IP协议族中,哪个协议负责端到端的数据传输?A. IP协议B. TCP协议C. UDP协议D. ICMP协议28. 什么是DHCP?A. 动态主机配置协议B. 一种网络设备,用于连接不同的网络段C. 一种网络技术,用于在物理网络上创建逻辑隔离的网络D. 一种网络拓扑结构,类似于星型29. 在OSI模型中,哪一层负责错误检测和纠正?A. 物理层B. 数据链路层C. 网络层D. 传输层30. 什么是VPN?A. 一种网络设备,用于连接不同的网络段B. 一种网络技术,用于在公共网络上创建安全的私人网络C. 一种网络协议,用于数据压缩和加密D. 一种网络拓扑结构,类似于星型31. 网络规划与设计中,哪个因素决定了网络的性能和可靠性?A. 网络拓扑结构B. 网络协议C. 网络设备D. 网络软件32. 在进行网络规划时,以下哪个不是关键的网络资源?A. 时间资源B. 技术资源C. 人力资源D. 财务资源33. 网络规划与设计的基本原则不包括哪一项?A. 可靠性原则B. 高效性原则C. 安全性原则D. 灵活性原则34. 在设计网络拓扑结构时,以下哪种拓扑结构通常具有较高的可靠性?A. 星型拓扑B. 环型拓扑C. 网状拓扑D. 树状拓扑35. 在网络规划与设计中,哪种工具可以帮助评估网络资源的利用率?A. 网络模拟软件B. 网络优化软件C. 网络规划软件D. 网络管理软件36. 在设计网络安全策略时,以下哪个因素通常不是首要考虑的?A. 数据保密性B. 数据完整性C. 数据可用性D. 用户满意度37. 在进行网络优化时,以下哪个不是常见的优化措施?A. 重新配置网络设备B. 增加网络带宽C. 优化网络协议D. 更换网络拓扑结构38. 在网络规划与设计中,哪个方面通常不属于网络设计的范畴?A. 硬件选择B. 软件开发C. 网络管理D. 服务提供商的选择39. 在设计网络时,以下哪个因素通常不是影响网络性能的主要因素?A. 物理距离B. 网络设备性能C. 网络协议选择D. 网络管理员技能40. 在网络规划与设计中,哪个步骤通常位于项目启动和需求分析阶段?A. 网络架构设计B. 网络安全设计C. 网络性能设计D. 网络管理设计二、问答题1. 什么是网络拓扑?请列举几种常见的网络拓扑结构,并简要说明它们的特点。

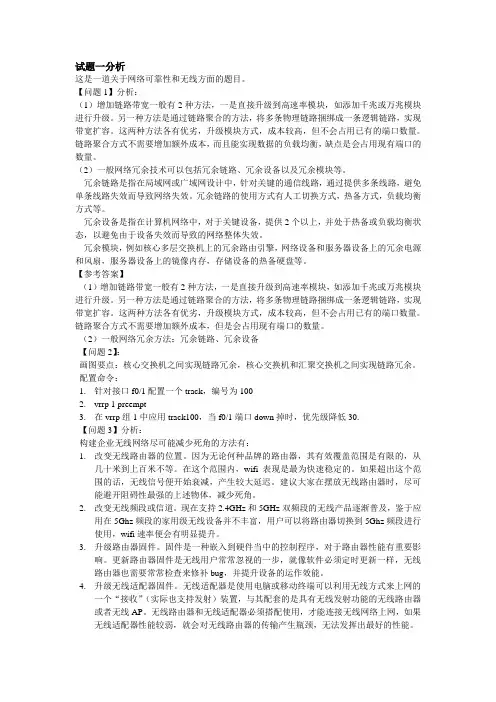

2013年下半年网规案例分析和答案
试题一分析这是一道关于网络可靠性和无线方面的题目。
【问题1】分析:(1)增加链路带宽一般有2种方法,一是直接升级到高速率模块,如添加千兆或万兆模块进行升级。
另一种方法是通过链路聚合的方法,将多条物理链路捆绑成一条逻辑链路,实现带宽扩容。
这两种方法各有优劣,升级模块方式,成本较高,但不会占用已有的端口数量。
链路聚合方式不需要增加额外成本,而且能实现数据的负载均衡,缺点是会占用现有端口的数量。
(2)一般网络冗余技术可以包括冗余链路、冗余设备以及冗余模块等。
冗余链路是指在局域网或广域网设计中,针对关键的通信线路,通过提供多条线路,避免单条线路失效而导致网络失效。
冗余链路的使用方式有人工切换方式,热备方式,负载均衡方式等。
冗余设备是指在计算机网络中,对于关键设备,提供2个以上,并处于热备或负载均衡状态,以避免由于设备失效而导致的网络整体失效。
冗余模块,例如核心多层交换机上的冗余路由引擎,网络设备和服务器设备上的冗余电源和风扇,服务器设备上的镜像内存,存储设备的热备硬盘等。
【参考答案】(1)增加链路带宽一般有2种方法,一是直接升级到高速率模块,如添加千兆或万兆模块进行升级。
另一种方法是通过链路聚合的方法,将多条物理链路捆绑成一条逻辑链路,实现带宽扩容。
这两种方法各有优劣,升级模块方式,成本较高,但不会占用已有的端口数量。
链路聚合方式不需要增加额外成本,但是会占用现有端口的数量。
(2)一般网络冗余方法:冗余链路、冗余设备【问题2】:画图要点:核心交换机之间实现链路冗余,核心交换机和汇聚交换机之间实现链路冗余。
配置命令:1.针对接口f0/1配置一个track,编号为1002.vrrp 1 preempt3.在vrrp组1中应用track100,当f0/1端口down掉时,优先级降低30.【问题3】分析:构建企业无线网络尽可能减少死角的方法有:1.改变无线路由器的位置。
因为无论何种品牌的路由器,其有效覆盖范围是有限的,从几十米到上百米不等。
2022年下半年(下午)《网络规划设计师(案例分析)》真题_4
2022年下半年(下午)《网络规划设计师(案例分析)》真题2022年下半年(下午)《网络规划设计师(案例分析)》真题问答题(共3题,共3分)1.某企业网络拓扑如图1-1所示。
图1-1【问题1】(6分)根据图1-1,对该网络主要设备清单表1-1所示内容补充完整。
表1-1【问题2】(8分)1.网络中A、B设备连接的方式是什么依据A、B设备性能及双链路连接,计算两者之间的最大宽带。
2.交换机组F的连接方式是什么采用这种连接方式的好处是什么【问题3】(6分)该网络拓扑中连接到各分部可采用租赁ISP的DDN、Frame Relay、ISDN 线路等方式,请简要介绍这几种连接方式。
【问题4】(5分)若考虑到成本问题,对其中一条连接用VPN的方式,在分部路由器上做下列配置:sub-company(config)#crypto isakmp policy 1sub-company(config-isakmp)#encry dessub-company(config-isakmp)#hash md5sub-company(config-isakmp)#authentication pre-sharesub-company(config)# crypto isakmp key 6 cisco address x.x.x.x该命令片段配置的是(7)(7)备选答案:A、定义ESPB、IKE策略C、IPSce VPN 数据D、路由映射在该配置中,IP地址x.x.x.x是该企业总部IP地址还是分部IP地址2.传统业务结构下,由于多种技术之间的孤立性,使得数据中心服务器总是提供多个对外I/O接口。
在云计算模式发展的推动下,数据中心正在从过去的存储处理中心演变成为应用中心,并逐步向服务中心和运营中心转变。
而对客户来说,由于技术、经验、资金等限制,在转变过程中会遇到各种挑战,例如:虚拟化带来的技术复杂性,规模扩大带来的运维压力,系统和数据迁移的困难以及数据中心的高能耗等。
软件资格考试网络规划设计师(综合知识、案例分析、论文)合卷(高级)试卷及答案指导(2025年)
2025年软件资格考试网络规划设计师(综合知识、案例分析、论文)合卷(高级)自测试卷(答案在后面)一、综合知识(客观选择题,75题,每题1分,共75分)1、在OSI七层模型中,哪一层负责提供逻辑地址并处理数据包的转发?1、在OSI七层模型中,网络层负责提供逻辑地址并处理数据包的转发。
网络层的主要功能是路由选择,它决定数据包从源地址到目的地址之间如何选择路径。
此外,网络层还负责数据包的分段与重组、拥塞控制等任务。
2、哪种路由协议使用跳数作为其度量值,并且存在环路问题?2、RIP(Routing Information Protocol,路由信息协议)使用跳数作为其度量值,并且存在环路问题。
RIP是一种距离矢量路由协议,它通过计算到达目的地的跳数来确定最佳路径。
但是,由于其更新机制和度量值限制(最大跳数为15),容易导致路由环路的问题。
3、以下关于OSI七层模型中传输层功能的描述,正确的是()A、负责数据帧的传输,保证数据的无差错传输B、负责数据包的路由选择,确保数据包从源到目的地的正确传输C、负责将数据从网络层传递到应用层,实现端到端的数据传输D、负责数据链路的建立、维护和拆除,提供可靠的连接服务4、在TCP/IP协议族中,负责将数据从源主机传输到目的主机的协议是()A、IP协议B、ICMP协议C、UDP协议D、TCP协议5、在OSI七层模型中,负责处理端到端的差错控制和流量控制问题的是哪一层?A. 物理层B. 数据链路层C. 网络层D. 传输层E. 会话层F. 表示层G. 应用层6、以下哪种路由协议使用带宽作为度量标准来选择最佳路径?A. 距离矢量路由协议(如RIP)B. 链路状态路由协议(如OSPF)C. 内部网关路由协议(如IGRP)D. 边界网关协议(如BGP)7、在OSI七层模型中,以下哪一层负责处理端到端的通信?A、物理层B、数据链路层C、网络层D、传输层8、以下哪种技术可以实现虚拟局域网(VLAN)的划分?A、IP地址B、MAC地址C、VLAN IDD、子网掩码9、在OSI七层模型中,负责提供流量控制、错误检测以及可能的纠正措施,确保数据可靠传输的层次是什么?A. 物理层B. 数据链路层C. 网络层D. 传输层11、在TCP/IP协议族中,负责将数据从源主机传输到目的主机的协议是:A. IP协议B. TCP协议C. UDP协议D. ICMP协议13、在进行网络设计时,以下哪一项不是影响网络性能的关键因素?A. 网络带宽B. 传输介质C. 网络拓扑结构D. 网络操作系统版本15、题干:在OSI七层模型中,传输层负责实现 ______ 。
网络规划设计师(综合知识、案例分析、论文)合卷软件资格考试(高级)试题及解答参考(2025年)
2025年软件资格考试网络规划设计师(综合知识、案例分析、论文)合卷(高级)自测试题(答案在后面)一、综合知识(客观选择题,75题,每题1分,共75分)1、题干:以下关于IP地址的分类,哪项说法是正确的?A、A类地址的第一个字节范围是1-126,用于大型网络B、B类地址的前两个字节范围是128-191,用于中小型网络C、C类地址的前三个字节范围是192-223,用于小型网络D、D类地址的第一个字节范围是224-239,用于多播2、题干:以下关于TCP和UDP协议,哪项说法是错误的?A、TCP协议提供面向连接的服务,而UDP协议提供无连接的服务B、TCP协议提供可靠的数据传输,而UDP协议提供不可靠的数据传输C、TCP协议使用三次握手建立连接,UDP协议使用三次握手建立连接D、TCP协议使用端口号进行数据传输,UDP协议使用端口号进行数据传输3、在TCP/IP协议族中,以下哪个协议负责提供可靠的数据传输服务?A. IP协议B. TCP协议C. UDP协议D. HTTP协议4、以下哪个技术可以实现网络的虚拟化,使得多个虚拟网络可以共享同一物理网络设备?A. VLAN(虚拟局域网)B. VPN(虚拟专用网络)C. NAT(网络地址转换)D. NAT645、题干:在OSI模型中,负责处理网络层以下的所有数据链路层及物理层协议的设备是:A. 路由器B. 网桥C. 交换机D. 网关6、题干:以下关于IP地址的说法中,正确的是:A. 公有IP地址可以在全球范围内使用,私有IP地址不能在互联网上直接使用B. 公有IP地址不能在互联网上直接使用,私有IP地址可以在全球范围内使用C. 公有IP地址和私有IP地址都可以在互联网上直接使用D. 公有IP地址和私有IP地址都不可以在互联网上直接使用7、以下关于OSI七层模型的描述,哪一项是错误的?A. 物理层负责数据传输的物理介质B. 数据链路层负责数据帧的传输C. 网络层负责网络寻址和路由选择D. 应用层负责提供端到端的服务8、以下关于TCP和UDP协议的描述,哪一项是正确的?A. TCP和UDP都是面向连接的协议B. TCP和UDP都是无连接的协议C. TCP提供可靠的数据传输,UDP不提供可靠的数据传输D. TCP和UDP都提供可靠的数据传输9、在OSI七层模型中,负责在发送方和接收方之间建立、管理和终止网络连接的层是:A. 应用层B. 表示层C. 会话层D. 网络层 10、以下哪种网络拓扑结构具有较高的可靠性,当网络中的一台设备故障时,不会影响其他设备的正常工作?A. 星型拓扑B. 环型拓扑C. 树型拓扑D. 网状拓扑11、在OSI七层模型中,负责传输层及以上各层之间的通信协议的是()A. 应用层B. 表示层C. 会话层D. 传输层12、以下关于IP地址的说法正确的是()A. 公有IP地址可以在任何网络中唯一标识一台主机B. 私有IP地址可以在任何网络中唯一标识一台主机C. 公有IP地址在局域网内部不能使用D. 私有IP地址在局域网内部不能使用13、在OSI模型中,哪一层负责在网络设备之间传输数据帧?14、以下哪个网络协议用于在网络层进行路由选择?15、题干:在OSI模型中,负责实现网络层到传输层的数据传输控制的协议是()。
网络规划设计师-网络规划与设计案例分析(一)
网络规划设计师-网络规划与设计案例分析(一)(总分:100.05,做题时间:90分钟)一、{{B}}试题一{{/B}}(总题数:1,分数:20.00)[说明]阅读以下关于某城市公交集团企业网络设计的叙述,回答下列问题。
某城市公交集团营运公司根据城市发展的需要,制定了公交集团2006年至2010年的信息规划。
在规划中明确提出在集团范围内建设一个用于公交车辆监控、调度的企业网络,利用先进的信息化技术改造传统的管理和运作模式,大力提升公共交通的服务水平和提高运行效率、降低运行成本。
公交集团营运公司是一家拥有4个二级分公司、1万多名职工、2000名办公人员的国有独资公司,目前拥有公交场站50个、公交营运线路250条,日营运车辆5000辆,平均运距为6km,线路总长度4000km,每年营运的载客人数为1亿人次,年营运收入130亿元。
公交集团企业网络覆盖集团总部与4个二级分公司,要求在5年内能够对所有公交车辆完成实时轨迹监控和调度,同时能够为公交集团内部信息系统的运行提供网络支撑环境。
(分数:20.01)(1).在需求分析阶段,设计单位了解到公交集团办公人员的工作时间是早上8:00至下午6:00,公交线路的运营时间是早上5:00至晚上10:00,在非工作时间,监控和调度网络基本处于闲置状态。
公交集团企业网络的应用主要包括4类,分别是车辆监控调度、办公和集团营运业务、场站视频监控和互联网访问。
各类应用的当前需求调查情况如下表所示。
(b)请根据应用需求调查情况,结合5年后的增长率,计算并填写下表的内容。
(分数:6.67)__________________________________________________________________________________________ 正确答案:((a)网络可用性为:((12-5)+10)/24×100%≈70.83%(b):应用名称平均事务量大小(MB)峰值用户数(个)平均会话长度(秒)每会话事务数(个)增长率5年后应用总流量(Mbps)车辆监控调度0.00007 5000 10 1 20% 0.336办公和集团营运业务0.5 2000 600 2 200% 80场站视频监控0.2 250 1 1 100% 800互联网访问0.6 200 600 2 300% 12.8)解析:本题是一个典型的规划设计案例,涉及网络分析与设计过程的需求分析、逻辑网络设计、物理网络设计。
2017年11月网络规划设计师案例分析真题及答案
【问题 4】(3 分) 配置 SwitchA 时,下列命令片段的作用是(12)。
试题二(共 25 分) 阅读以下说明,回答问题 1 至问题 5,将答案填入答题纸对应的解答栏内。 【说明】 图 2-1 所示为某企业桌面虚拟化设计的网络拓扑
【问题 1】(6 分)
结合图 2-1 拓扑和桌面虚拟化部署需求,1 处应部署(1)、2 处应部署(2)、3 处应部署
101、102、103、105 VLANIF101:10.101.1.1/24
VLANIF102:10.102.1.1/24
VLANIF103:10.103.1.1/24
100
VLANIF100:10.100.1.1/24
108
VLANIF108:10.108.1.1/24
107
VLANIF107:10.107.1.2/24
设备名 防火墙 AP 控制器 SwitchA
SwitchC SwitchD
接口编号 GE1/0/0 GE1/0/1 GE1/0/2 GE0/0/3 GE0/0/1 GE0/0/3 GE0/0/5
GE0/0/8 GE0/0/11 GE0/0/13 GE0/0/3 GE0/0/5 GE0/0/13 GE0/0/3 GE0/0/5 GE0/0/13
(3)、4 处应部署(4)。
(1)--(4)备选答案(每个选项仅限选一次):
A、存储系统 B、网络交换机
C、服务器 D、光纤交换机
【问题 2】(4 分)
该企业在虚拟化计算资源设计时,宿主机 CPU 的主频与核数应如何考虑?请说明理由,设
备冗余上如何考虑?请说明理由。
【问题 3】(6 分)
图 2-1 中的存储网络方式是什么?结合桌面虚拟化对存储系统的性能要求,从性
