弃土场临时便道施工方案
弃土场施工方案

弃土场施工方案弃土场施工方案一、施工目标弃土场施工的主要目标是确保环境安全、施工高效,并保护周边生态环境。
二、施工前准备1.进行场地勘察,评估弃土场的现状和资源情况。
2.编制详细的施工方案和防护措施,确保施工过程中的安全与环境保护。
3.获取相关施工许可证和环境保护手续。
三、施工过程1.现场布置:根据勘察结果,合理布置施工区域,设置围栏或临时防护设施,确保施工区域的安全。
2.弃土开挖:使用适当的设备进行弃土开挖,确保施工过程的高效与安全。
开挖后的土地应及时清理干净,不留任何垃圾和杂物。
3.弃土运输:将开挖的土壤运输到目标地点,运输过程中要注意避免土壤的二次污染和扬尘问题。
4.场地平整:将弃土场地进行平整处理,确保场地的水平度和稳定性。
5.场地固化:采用适当的固化材料对场地进行处理,增加场地的强度,防止土壤沉降和侵蚀。
6.绿化美化:在弃土场地周边进行绿化美化工作,以提升场地的环境质量和生态功能。
四、环境保护1.施工过程中应遵守环境保护相关法律法规,减少对周边环境的影响。
2.对施工现场进行定期巡查和监测,发现问题及时处理。
3.采取防尘、防扬尘等措施,保护周边空气质量。
4.合理利用和回收施工过程中产生的废弃物,减少对环境的负面影响。
五、安全措施1.施工过程中要保证人员的安全,配备必要的安全防护装备和设施。
2.施工现场应设立明显的警示标志和安全警戒线,禁止未经许可的人员进入施工区域。
3.做好现场消防设备的配备和维护,确保施工现场的消防安全。
六、施工后收尾1.结束施工后,要及时清理施工区域,将工地垃圾和杂物清除干净。
2.进行现场验收和整改,确保施工达到要求。
通过以上施工方案的执行,可以保证弃土场施工的高效性、安全性和环保性,最大限度地减少对周边环境的影响,并保护生态环境的稳定。
弃土场专项施工方案..

弃土场专项施工方案
一、背景
弃土场,又称填埋场,是城市垃圾填埋的主要场所之一。
随着城市化进程的不断加速,垃圾量不断增加,弃土场的规划和施工变得尤为重要。
本文将介绍针对弃土场的专项施工方案。
二、施工前的准备
场地选择
在选择弃土场地时,应考虑场地周围环境,以及便于运输等因素。
场地选择合适,有利于施工的顺利进行。
土地清理
在施工前需要对场地进行彻底的清理,确保没有障碍物,为后续的施工铺平道路。
三、施工方案
1. 场地布局
根据场地大小和形状,设置填埋区域、通道、水沟等区域,合理布局,便于管理和运输。
2. 填埋工艺
在填埋过程中,需要按照一定的工艺进行操作,例如分层填埋、覆土处理等,以确保填埋效果和环境保护。
3. 防渗措施
弃土场填埋后容易产生渗漏现象,需要设置防渗层和排水设施,避免污染地下水。
4. 管理办法
建立完善的管理制度,对弃土场进行定期检查和监测,确保施工质量和环境安全。
四、施工后的处理
竣工验收
施工完成后需要进行竣工验收,确认弃土场的功能完备,符合相关标准要求。
运行管理
弃土场投入运行后,需要定期检查和维护,保持运行状况良好,确保环境卫生。
五、总结
弃土场的建设和管理是一项综合性工程,需要各方面协调配合。
通过科学规划
和有效施工方案,可以提高弃土场的使用效率,降低对环境的影响,实现资源的最大化利用。
以上是针对弃土场的专项施工方案,希望可以为相关行业提供参考,促进城市
垃圾处理工作的顺利进行。
弃土场施工方案

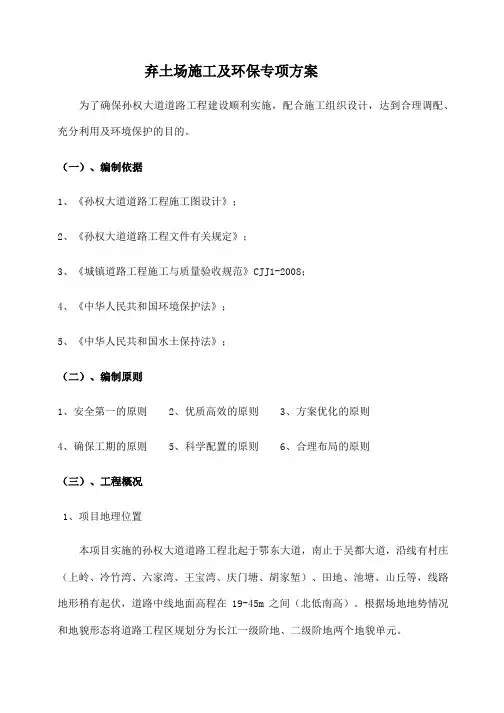

弃土场施工及环保专项方案为了确保孙权大道道路工程建设顺利实施,配合施工组织设计,达到合理调配、充分利用及环境保护的目的。
(一)、编制依据1、《孙权大道道路工程施工图设计》;2、《孙权大道道路工程文件有关规定》;3、《城镇道路工程施工与质量验收规范》CJJ1-2008;4、《中华人民共和国环境保护法》;5、《中华人民共和国水土保持法》;(二)、编制原则1、安全第一的原则2、优质高效的原则3、方案优化的原则4、确保工期的原则5、科学配置的原则6、合理布局的原则(三)、工程概况1、项目地理位置本项目实施的孙权大道道路工程北起于鄂东大道,南止于吴都大道,沿线有村庄(上岭、冷竹湾、六家湾、王宝湾、庆门塘、胡家堑)、田地、池塘、山丘等,线路地形稍有起伏,道路中线地面高程在19-45m之间(北低南高)。
根据场地地势情况和地貌形态将道路工程区规划分为长江一级阶地、二级阶地两个地貌单元。
2、技术标准(1)道路等级:城市主干路(2)设计车速:主路:40km/h(3)路面结构设计年限:15年,路面设计荷载标准:BZZ-100KN(4)地震基本烈度为六度(5)路面抗滑标准:TD=0.6㎜(四)、工程量及现场概况1.根据图纸设计工程量计算表,本工程弃土方量分别为:清耕植土123227m³、路床处理超挖30068m³、挖余外运117159.8m³、清淤4221m³、清除杂土10399m³、2-1粉质粘土166260m3、改路挖方2434m³、改渠挖方8888.5m³、管网沟槽土方外弃约20000m³,共计弃土量约483000m3。
2..由于本项目地理位置分布有小山丘与低丘地貌单元,低丘之间的洼地多处经人工改造成水田或鱼塘,沿施工区域分布有沟渠及排水港道,地下水比较丰富、长年积水量多,路基主线原地质分布有软土及淤泥,结构松散、强度低,压缩性高,不宜作为路基持力层。
弃土场施工方案

弃土场施工方案1.总体思路1)弃土场填筑施工严格按照<福建省高速公路施工标准化管理指南>(路基路面)执行。
2)弃渣前先施作弃渣场M7.5浆砌片石护脚、排水沟、盲沟和原沟铺砌,弃玩渣厚平整场地并回填80cm厚的表土,以便复耕或绿化施工。
弃渣前将表层50cm表土剥离统一堆放在安全地带,并采取临时防护措施进行防护3)为防止水土流失,在弃渣周围设置排水沟,弃渣时应从下往上分层填筑,每50cm一层,采用20吨压路机压实,压实度达到80%以上,在弃土过程中堆放按每10m高预留1.5宽平台,修刷边坡比率1:1.5保证边坡稳定。
在夯实弃土后在弃土堆修筑排水沟,在前口坡面修筑急流槽。
2.测量放线出盲沟纵横向开挖线后,采用挖掘机配合人工开挖的方法,沟槽的坡度,断面尺寸、深度,片石摆放以保证流水通畅为原则,盲沟采用土工布作为反滤层。
土工布铺设完成后方可进行弃土填筑。
3.护脚墙施工1)基础开挖前检查。
测量基础平面位置和平面标高,经监理检查批准后方能开挖。
墙址基坑采用人工或挖掘机分段开挖,人工配合整修。
若基坑为软土层不能满足地基承载力设计时,应及时向监理请示采取变更措施。
若基底有渗透水,采用集水坑法予以清除,尽快在无水状态下砌筑。
2)基坑开挖完成后,经监理验收后方可进行基础施工,基础施工中,墙面和伸缩缝必须拉线立架,保证墙面平整,坡度准确,沉降缝通直无杂物堵塞。
3)砌筑砌体基础第一层砌块时,若基底为土质,可以直接坐浆砌筑,若为岩层,则需清洗,湿润再坐浆砌筑。
4)砌筑石块时,应保证砂浆砌筑平缝宽度不应大于30mm,竖缝宽度不大于40mm,且要保证石块稳定,在砂浆凝固前将外露缝勾好,勾缝深度不少于20mm 5)墙背填土要求采用透水性良好的砂质土或砂砾石土回填。
4.片石排水沟施工1)弃土场周围应设置排水沟,其沿弃土场环形砌筑,弃土前先完成排水沟的砌筑,使得弃土施工做到先拦后弃,及时能够排出场内积水,排水沟修筑完成后做好临时挡护措施避免弃土过程中对其造成损害及堵塞。
弃土场施工方案

弃土场施工方案弃土场施工方案一、工作内容及要求:1.1 弃土场的建设目的是为了储存和处理施工现场产生的废弃土及建筑垃圾。
通过科学、合理地建设和管理,确保环境和谐、人身和物业安全。
1.2 弃土场的建设应遵循相关法律法规和环境保护要求,确保符合国家和地方标准。
1.3 施工方案确保施工工艺合理、操作规范,做到安全高效。
二、施工方案:2.1 弃土场地选择:选择远离居民区、水源地、地下水及其他环境敏感点的区域。
在地形平坦的地段选址,避免堆土倾斜或出现坍塌。
选择地质条件良好的区域,避免土壤稳定性差的问题。
最好选择脱水性好的土壤,以利于排水和处理。
2.2 弃土场的规划设计:根据弃土量及处理方式确定弃土场的规模,并按照环保要求设立专门的区域进行储存。
根据弃土量和类型,确定弃土场的容积和开挖深度,确保可以容纳所有的废弃土和建筑垃圾。
设计合理的路径和清理措施,确保弃土场可以便捷地进行垃圾的存放和清理。
2.3 弃土场的施工工艺:在施工前清理弃土场的现场,清除杂草和杂物;进行弃土场的平整和压实工作,确保土壤的稳定性和承载能力。
根据弃土场地的特点,采取合适的排水和防渗措施,确保水分和污染物能够得到有效处理和消散。
2.4 弃土场的管理与维护:建立完善的管理制度和机构,负责弃土场的日常管理和维护。
定期对弃土场进行巡查和检测,确保土壤的质量和环境的安全。
弃土场达到设计容量后,进行及时的封场和处理。
三、安全措施:3.1 施工过程中要保证作业人员的安全,提供必要的防护设备和培训,并按照相关规定进行合理的安全培训和考核。
3.2 弃土场周围设置围栏和标示牌,明确区域边界,防止未授权人员进入。
3.3 在施工现场设置监测井和监控设备,及时发现问题并进行处理。
3.4 弃土场的排水系统要设有完善的处理设施,确保废水的排放符合相关标准。
3.5 在施工过程中遵循环保法律法规,减少对环境的污染和破坏。
四、周边环境保护:4.1 在施工过程中要遵守周围环境的保护要求,减少噪音、扬尘等对周边居民的影响。
便道施工方案(1)

便道施工方案(1)一、前言便道施工是城市建设中至关重要的一环,它关乎到市民的生活质量和城市的整体形象。
在制定便道施工方案时,需要充分考虑各种因素,确保施工过程安全高效。
本文将围绕便道施工方案展开详细论述。
二、施工前准备1. 地面勘察在开始便道施工前,首先需要进行地面勘察。
勘察范围应包括便道的长度、宽度、坡度等重要参数,以便合理安排施工计划。
2. 施工材料准备准备好施工所需的各类材料,包括水泥、砂子、石子、石灰等,确保施工顺利进行。
三、施工步骤1. 清理便道在正式施工前,需要对便道进行清理,清除杂物、积水等障碍物,为后续施工创造良好的工作环境。
2. 筑路根据地面勘察结果,合理安排路面的坡度和坡高,进行路面的筑路工作。
确保路面平整、坚固。
3. 边坡处理便道的边坡处理很重要,可以增加便道的美观性和使用寿命。
通过加固、砌石等方式进行边坡处理。
4. 铺设路面材料根据实际需要,选择合适的路面材料进行铺设。
可以选择水泥路面、沥青路面等,确保路面光滑、耐磨。
5. 完善设施在便道施工完成后,可以根据需要增加设施,如路灯、护栏等,提升便道的使用体验。
四、施工注意事项1. 安全第一施工过程中要严格遵守安全规范,确保施工人员和周围居民的安全。
2. 合理施工施工过程中要合理安排施工顺序,提高工作效率,确保施工质量。
3. 环保在施工过程中要注意环保,减少对周围环境的影响,确保施工过程绿色环保。
五、总结便道施工是一个细致、繁琐但又必不可少的工程。
通过本文的介绍,我们可以看到便道施工的重要性以及施工过程中需要注意的方方面面。
在未来的城市建设中,我们需要不断完善便道施工方案,为市民提供更加安全、便利的出行环境。
弃土场专项施工方案

弃土场专项施工方案
本文旨在介绍弃土场专项施工方案的相关内容,包括方案目的、施工流程、安全措施等内容,以帮助相关人员更好地了解和实施该施工方案。
一、方案目的
弃土场专项施工方案是为了规范和指导弃土场的施工工作,保障环境安全,提高工作效率,保证工程质量。
通过科学合理的规划和施工,最大程度地减少对周边环境的影响,确保施工过程中安全高效地进行。
二、施工流程
1. 工程准备阶段
•详细了解工程要求和要点,明确施工目标。
•制定施工计划,确定施工程序和时间节点。
•落实相关人员的工作职责和安全措施。
2. 施工阶段
•清理弃土场周边环境,确保施工区域安全无障碍。
•按照施工计划进行作业,注意操作规范,确保施工质量。
•监测施工过程中的环境数据,及时调整施工方案。
3. 施工结束阶段
•进行施工总结和验收,确认工程达到要求。
•清理工地和设备,做好施工资料的整理与存档。
•完成施工报告和相关文件的编制和归档工作。
三、安全措施
•施工前进行全面安全检查,保证施工现场设施完善,操作规范。
•严格遵守相关施工标准和规定,做好施工人员的安全防护措施。
•定期对施工现场进行安全检查和评估,及时发现和解决安全隐患。
四、总结
弃土场专项施工方案是保障工程质量、环境安全和施工效率的重要保障措施。
只有在严格遵守施工方案,落实相关安全措施的前提下,才能确保弃土场施工工作能够顺利进行,达到预期效果。
希望相关人员能够认真执行施工方案,确保工程的安全和质量。
临时便道施工方案

临时便道施工方案临时便道施工方案为了保障事情或工作顺利、圆满进行,我们需要提前开始方案制定工作,方案具有可操作性和可行性的特点。
那么我们该怎么去写方案呢?以下是小编整理的临时便道施工方案,仅供参考,大家一起来看看吧。
临时便道施工方案篇1一、编制依据及规范标准1、编制依据(1)现行施工设计标准(2)现行施工安全技术标准(3)现行施工调查资料2、规范标准《公路工程技术标准》二、工程概况本工程位于金堂县三星镇赖宝沱村,为满足本工程施工要求,需修临时便道约1.5千米。
本工程采用挖除表层松土,回填建渣,压路机压实的施工方法进行修筑。
三、施工原则(1)施工前把各方面手续落实到位;(2)尽量做到挖填平衡;(3)施工便道槛车“安全适用、经济合理、便于维护”的原则。
四、施工措施:我们根据设计图纸并结合现场实际与现场具体情况,为确保安全和工期、质量控制,注重环保工作等有效开展,制定以下施工方案。
1、机械、设备、劳力组织根据该工程的工程内容、实际情况和施工进度要求,拟定机械、设备与现场劳动力安排见表。
2、技术措施:2.1本便道线路大多穿过耕地,修筑便道前,应先清除表层种植土,清除厚度根据现场情况实际而定,原则是清除后基地密实,无树枝杂物及弹簧现象即停止清除。
2.2路基施工前,清除施工范围内垃圾、有机物残渣及原地面以下100-300mm内的草皮和表土。
在施工前进行清理。
清除下来的垃圾、堆放在监理工程师指定的地点。
2.3碾压与基底处理:填筑路堤不应含有腐殖土、树根、草泥或其它有机物质;路堤施工填筑采用分层填筑。
流程:施工准备→施工放线→基底处理→填土→整平→碾压→边坡整型。
2.4土方开挖:根据路堑深度、长度以及地形、土质、土方调配情况和开挖设备条件确定开挖方式,当路堑较浅时,采用单层横向全宽挖掘法;使土道路和临时排水设施;为保证施工中边坡的稳定和边坡防护的施工,土方开挖采用挖掘机施工现场要求自上而下的进行。
开挖过程中要采取有效措施,如有弃方,必须弃在指定的弃土场。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
弃土场临时便道施工方案
涪陵区石沱移民迁建集镇小区综合帮
扶项目
弃
土
场
临
时
道
路
施
工
方
案
施工单位:重庆市涪陵荔枝建筑公司
编制人:复核:
编制日期:二0一六年十二月七日制
弃土场临时道路施工方案
一、工程概况
石沱镇位于涪陵西部,北临长江与义和镇隔江相望,东与蔺市连界,南与新妙毗邻,西与长寿区和巴南区接壤。
现石沱镇政府所在地团结组团,也是目前石沱镇镇区。
涪陵区石沱镇团结污水处理厂及其配套管网工程,在本工程中我司开挖沟槽产生弃土将运送到业主指定弃土场。
二、编制依据
1、涪陵区石沱移民迁建集镇小区综合帮
扶项目招标文件及施工合同。
2、施工前现场勘察。
3、业主单位委托。
三、弃土场临时道路规划方案
1、结构层标准
临时道路路面结构层:路面结构厚度为50cm,净宽8.0m。
基层为40cm 厚手摆片石;面层为10cm厚泥结碎石。
《弃土场临时道路结构图》。
2、便道施工工艺
采用装载机、挖掘机挖装,自卸汽车运输,填筑材料运至施工现场卸载后,由人工进行摊铺整平,并充分碾压密实再铺筑泥结碎石层。
施工工艺流程如下图所示:
施工准备
路基开挖、回填
基底整平及碾压夯实
基层手摆片石施工
泥结碎石层铺筑
养护
四、主要工程项目施工方法
1、施工准备:
(1) 测量人员根据规划便道的走向,将便道边线、中线、高程及坐标等主要线形参数放样出来,并用白灰将便道边线划出。
(2) 按要求准备施工机械及材料。
2、路基施工
(1)路基开挖:开挖主要采用混合式挖掘法,自卸汽车配合运输,路
堑施工前先做好排水设施,并随时注意检查。
堑顶为土质或弱夹层岩石时,及时做好防渗措施,确保边坡稳定。
开挖均自上而下进行,采用逐层顺坡开挖方法,用挖掘机沿纵向顺坡取土、石,自卸汽车运土至弃土场,不乱挖超挖,严禁掏底开挖。
(2)整平:用推土机、装载机将原路基进行整平,整平宽度8m。
(3)碾压:采用大于18t的重型振动压路机振动碾压,碾压顺序直线段自路边至路中,曲线段从外侧向内侧碾压,重复碾压次数在8遍以上。
3、路面结构施工
路面结构施工顺序:基层施工(40cm厚手摆片石)→碾压→10cm厚泥结碎石层→养护
(1) 路面基层:选用抗压强度大于30Mpa的砂岩片石、块石,规格不大于30cm,由自卸汽车运至施工现场,在规划线范围内人工进行摊铺,摊铺过程中,片石之间较大空隙处,采用小石块塞满,然后整平后反复振动碾压密实。
(2) 泥结碎石面层:
①摊铺石料
将事先准备好的石料按松铺厚度一次铺足。
松铺系数为1.2~1.3左右,当有几种不同品种和尺寸碎石时,应在同一层内采用相同品种和尺寸的石料,不得杂乱铺筑。
②初步碾压
初碾的目的是使碎石颗粒问初碾压紧,但仍保留有一定数量的空隙,以醒泥浆能灌进去。
选用振动压路机进行碾压为宜。
碾压至碎石无松动情况为度。
③灌浆
在初压稳定的碎石层上,灌注预先调好的泥浆。
泥浆要浇得均匀,数量要足够灌满碎石间的空隙。
泥浆表面应与碎石平齐,但碎石的棱角仍应露出泥浆之上,必要时,可用竹帚浆泥浆扫匀。
灌浆时务使泥浆灌到碎石层的底部,灌浆后1~2小时,当泥浆下注,孔隙中空气溢出后,碎石面层上撒上嵌缝料(约1~1.5m3/100m2),以填塞碎石层表面的空隙,嵌缝料要撒得均匀。
④碾压
灌浆后,待表面已干而内部泥浆尚处于半湿状态时,再用振动压路机继续碾压,并随时注意将嵌缝料扫匀,直至碾压到无明显轮迹及碾压下材料完全稳定为止。
在碾压过程中,每碾面与压1~2遍后,即撒铺薄层石屑并扫匀,再进行碾压,以便碎石缝隙内的泥浆流到所撒石屑粘结成整体。
拌和法施工与灌浆法施工不同之处,是土不必制成泥浆,而是将土直接铺撒在摊铺平整的碎石上,用多铧犁或多齿耙均匀拌和,然后用振动压路机进行碾压,碾压方法同灌浆法。
在碾压过程中,需要时应补充洒水,碾压6~8遍后,撒铺嵌缝料,然后继续碾压,直至无明显轮迹及碾压下材料完全稳定为止。
⑤、铺筑、保护层
为了防止泥结碎石路面雨天泥泞晴天飞尘,在泥结碎石路面上要铺筑磨耗层,磨耗层的铺筑应严格按下列步骤进行:
a.放样清底根据设计铺筑宽度划出边线,把泥结碎石路面上的松散材料清扫干净,然后进行压实,使路面平整坚实。
b.扫浆在路面铺筑宽度以内洒水,并用扫帚或扫浆器扫起薄层泥
浆。
如路面扫不起泥浆,可撒一层细粘土,然后适量洒水,再进行扫浆。
在泥浆面未干前进行铺料。
c.配料拌和根据材料性质及地区气候等因素,按5~10米的铺筑长度的用料数量,把各种材料堆放在路边。
拌和时一般干拌两遍,边拌和边洒水,达到均匀为止。
拌和砖屑、炉渣等粒料时,应先在砖屑等料堆上洒水润湿,然后才可与粘土拌和。
d.碾压碾压前应先做好整平工作,碾压工作应在混合料最佳含水量时进行,并要求和铺料工序紧密衔接,先用轻型压路机碾2~3遍。
初步压实后,可开放交通,利用行车控制碾压,先两边,后中间,交错碾压,并随时注意校验平整度和路面横坡。
五、工程质量控制措施
1、严格实行“三关”制度。
一是技术关,施工之前对参与本工程施工的所有人员进行技术交底,使各级施工人员了解工程施工的技术要求和重难点控制;二是材料关,所有施工材料都必须检验合格后才能用于工程施工。
2、加强施工过程质量管理,认真执行“三检制”(自检、互检、专检)及分项工程质量评定制,保证上一道工序施工质量符合要求后方可进入下一道工序的施工。
六、施工安全控制措施
本施工路段为多家施工单位共有,各种车辆过往频繁,为保证施工安全,采取如下的措施:
1、施工期间定专人指挥现场的交通,确保施工路段车行畅通。
2、在施工区域内用显眼的粗线(带)标出警戒线,严禁无关人员踏入。
3、在危险地段、拐弯处设置警示标志,并在便道进口处设置醒目规范的指示标识,并注明相应距离。
在进入施工现场的路边,设置“进入施
工现场,请减速慢行”“前方施工,减速慢行”“施工场地,闲人免进”等安全警示标识标牌。
4、所有进场运输车辆车速控制在20Km/h,车辆在运输过程中,不允许冒装、散装;同时在运输和施工过程中不能损坏既有道路,保证既有道路的畅通。
5、对于施工便道损坏的人行道路,施工时必须及时恢复或进行改建,以保证当地村民的正常出行。
七、机械设备配置
为确保本工程的施工进度,施工现场投入足够的机械设备(拟投入的主要机械设备表)。
八、工程数量汇总表附后
重庆市涪陵荔枝建筑公司
二0一六年十二月七日制
工程数量汇总表
涪陵区石沱移民迁建集镇小区综合帮扶项目【弃土场临时道路施工方案】
说明:以上工程数量为估算量,具体完成量以现场实际收方为准。
