建设工程监理案例分析(本)形考作业二

江苏开放大学形成性考核作业二学号2015090500007姓名课程代码 020031课程名称建设工程监理案例分析评阅教师第次任务共次任务任务内容:作答结果:完成日期:2017/10/7得分:评阅时间:评阅教师:建设工程监理案例分析形成性考核作业二本课程形考作业为案例分析题,要求分析合理,结论正确;有计算要求的,应简要写出计算过程。

【案例分析一】(30分)某实施监理的工程,在招标与施工阶段发生如下事件:事件1:招标代理机构提出,评标委员会由7人组成,包括建设单位纪委书记、工会主席、当地招标投标管理办公室主任,以及从评标专家库中随机抽取的4位技术、经济专家。

事件2:建设单位要求招标代理机构在招标文件中明确:投标人应在购买招标文件时提交投标保证金;中标人的投标保证金不予退还;中标人还需提交履约保函,保证金额为合同总额的20%。

事件3:施工中因地震导致:施工停工1个月;已建工程部分损坏;现场堆放的价值50万元的工程材料(施工单位负责采购)损毁;部分施工机械损坏,修复费用20万元;现场8人受伤,施工单位承担了全部医疗费24万元(其中建设单位受伤人员医疗费3万元,施工单位受伤人员医疗费21万元);施工单位修复损坏工程支出10万元。

施工单位按合同约定向项目监理机构提交了费用补偿和工程延期申请。

事件4:建设单位采购的大型设备运抵施工现场后,进行了清点移交。

施工单位在安装过程中该设备一个部件损坏,经鉴定,部件损坏是由于本身存在质量缺陷。

问题:1.指出事件1中评标委员会人员组成的不正确之处,并说明理由。

2.指出事件2中建设单位要求的不妥之处,并说明理由。

3.根据“建设施工合同(示范文本)”,分析事件3中建设单位和施工单位各自承担哪些经济损失。

项目监理机构应批准的费用补偿和工程延期各是多少?(不考虑工程保险) 4.就施工合同主体关系而言,事件4中设备部件损坏的责任应由谁承担,并说明理由。

答:1.事件1中评标委员会人员组成的不正确之处以及理由:(1)不正确之处:招标代理机构提出评标委员会的组成。

理由:应由招标人依法组建评标委员会。

(2)不正确之处:评标委员会人员组成中包括当地招标投标管理办公室主任。

理由:评标委员会由招标人代表和有关技术、经济方面的专家组成。

(3)不正确之处:从评标专家库中随机抽取4位技术、经济专家。

理由:技术、经济专家没有达到评标委员会成员总数的2/3,至少为5位技术、经济专家。

2.事件2中建设单位要求的不妥之处以及理由:(1)不妥之处:投标人应在购买招标文件时提交投标保证金。

理由:投标保证金应当在投标时提交。

(2)不妥之处:中标人的投标保证金不予退还。

理由:中标人和未中标人的投标保证金都应退还。

(3)不妥之处:履约保函的保证金额为合同总额的20%。

理由:履约保函一般为合同金额的5%~10%。

3.(1)事件3中建设单位应承担的经济损失:已建工程的损坏;现场堆放的价值50万元的工程材料的损毁;建设单位受伤人员医疗费3万元;修复损坏工程支出10万元。

(2)事件3中施工单位应承担的经济损失:部分施工机械损坏的修复费20万元;施工单位受伤人员医疗费21万元。

(3)项目监理机构应批准的费用补偿=(50+3+10)万元=63万元。

(4)项目监理机构应批准的工期延期为1个月。

4.就施工合同主体关系而言,事件4中设备部件损坏的责任应由建设单位承担。

理由:主体关系就是建设单位和施工单位,建设单位采购的材料设备经检查试验通过后,仍不能解除建设单位供应材料设备存在的质量缺陷责任。

【案例分析二】(35分)某实施监理的工程,甲施工单位选择乙施工单位分包基坑支护土方开挖工程。

施工过程中发生如下事件:事件1:乙施工单位开挖土方时,因雨期下雨导致现场停工3天,在后续施工中,乙施工单位挖断了一处在建设单位提供的地下管线图中未标明的煤气管道,因抢修导致现场停工7天。

为此,甲施工单位通过项目监理机构向建设单位提出工期延期10天和费用补偿2万元(合同约定,窝工综合补偿2000元/天)的请求。

事件2:为了赶工期,甲施工单位调整了土方开挖方案,并按约定程序进行了调整,总监理工程师在现场发现乙施工单位未按调整后的土方开挖方案施工并造成围护结构变形超限,立即向甲施工单位签发工程暂停令,同时报告了建设单位。

乙施工单位未执行指令仍继续施工,总监理工程师及时报告了有关主管部门,后因围护结构变形过大引发了基坑局部坍塌事故。

事件3:甲施工单位凭施工经验,未经安全验算就编制了高大模板工程专项施工方案,经项目经理签字后报总监理工程师审批的同时,就开始搭设高大模板,施工现场安全生产管理人员则由项目总工程师兼任。

事件4:甲施工单位为了便于管理,将施工人员的集体宿舍安排在本工程尚未竣工验收的地下车库内。

问题:1.指出事件1中挖断煤气管道事故的责任方,说明理由。

项目监理机构批准的工程延期和费用补偿各多少?说明理由。

2.根据《建设工程安全生产管理条例》,分析事件2中甲、乙施工单位和监理单位对基坑局部坍塌事故应承担的责任,说明理由。

3.指出事件3中甲施工单位的做法有哪些不妥,写出正确的做法。

4.指出事件4中甲施工单位的做法是否妥当,说明理由。

答:1.(1)事件1中挖断煤气管道事故的责任方为建设单位。

理由:开工前,建设单位应向施工单位提供完整的施工区域内的地下管线图,其中应包含煤气管道走向埋深位置图。

(2)项目监理机构批准的工程延期为7天。

理由:雨期下雨停工3天不予批准延期,只批准因抢修导致现场停工7天的工期延期。

(3)项目监理机构批准的费用补偿为14000元。

理由:费用补偿=7×2000元=14000元。

2.根据《建设工程安全生产管理条例》,事件2中甲、乙施工单位和监理单位对基坑局部坍塌事故应承担的责任及理由。

(1)甲施工单位和乙施工单位对事故承担连带责任,由乙施工单位承担主要责任。

理由:甲施工单位属于总承包单位,乙施工单位属于分包单位,他们对分包工程的安全生产承担连带责任;分包单位不服从管理导致的生产安全事故的,由分包单位承担主要责任。

(2)监理单位承担监理责任。

理由:监理单位应当按照法律法规和工程建设强制性标准实施监理,并对建设工程安全生产承担监理责任。

3.事件3中甲施工单位做法的不妥以及正确的做法:(1)不妥之处:甲施工单位凭施工经验,未经安全验算编制高大模板工程专项施工方案。

正确做法:应认真编制方案,且有详细的安全验算书。

(2)不妥之处:专项施工方案经项目经理签字后报总监理工程师审批的同时就开始搭设高大模板。

正确做法:专项施工方案经甲施工单位技术负责人、总监理工程师签字后实施。

(3)不妥之处:施工现场安全生产管理人员由项目总工程师兼任。

正确做法:应该由专职安全生产管理人员进行现场监督。

4.事件4中甲施工单位的做法不妥。

理由:依据《建设工程安全生产管理条例》,施工单位不得在工程尚未竣工验收的建筑物内设置员工集体宿舍。

【案例分析三】(35分)某实施监理的工程,施工单位按合同约定将打桩工程分包。

施工过程中发生如下事件:事件1:打桩工程开工前,分包单位向专业监理工程师报送了分包单位资格报审表及相关资料。

专业监理工程师仅审查了营业执照、企业资质等级证书,认为符合条件后即通知施工单位同意分包单位进场施工。

事件2:专业监理工程师在现场巡视时发现,施工单位正在加工的一批钢筋未报验,立即进行了处理。

事件3:主体工程施工过程中,专业监理工程师发现已浇筑的钢筋混凝土工程出现质量问题,经分析,有以下原因:(1)现场施工人员未经培训。

(2)浇筑顺序不当。

(3)振捣器性能不稳定。

(4)雨天进行钢筋焊接。

(5))施工现场狭窄。

(6)钢筋锈蚀严重。

事件4:施工单位因违规作业发生一起质量事故,造成直接经济损失8万元。

该事故发生后,总监理工程师签发工程暂停令。

事故调查组进行调查后,出具事故调查报告,项目监理机构接到事故调查报告后,按程序对该质量事故进行了处理。

问题:1.提出事件1中专业监理工程师的做法有哪些不妥,说明理由。

2.专业监理工程师应如何处理事件2?3.将项目监理机构针对事件3分析的(1)~(6)项原因分别归入影响工程质量的五大要因(人员、机械、材料、方法、环境)之中,并绘制因果分析图。

4.按损失严重程度划分,事件4中的质量事故属于哪一类?写出项目监理机构接到事故调查报告后对该事故的处理程序。

答:1.事件1中专业监理工程师的做法的不妥之处以及理由:(1)不妥之处:打桩工程开工前,分包单位向专业监理工程师报送了分包单位资格报审表及相关资料。

理由:在总承包单位选定分包单位后,应向监理工程师报送分包单位资格报审表及相关资料。

(2)不妥之处:专业监理工程师仅审查了营业执照、企业资质等级证书后,认为符合条件。

理由:专业监理工程师审查的内容不全面。

(3)不妥之处:专业监理工程师认为符合条件后即通知施工单位同意分包单位进场施工。

理由:应由总监理工程师书面确认。

2.专业监理工程师处理事件2的程序:报总监理工程师并下达监理工作通知单,要求施工单位提交产品出厂合格证、技术说明书及检验或实验报告,待重新检验合格后使用,如检验不合格,书面通知施工单位将该批钢材撤出现场。

3.第(1)项原因归入影响工程质量的五大要因的人员之中。

第(2)项原因归入影响工程质量的五大要因的方法之中。

第(3)项原因归入影响工程质量的五大要因的机械之中。

第(4)项原因归入影响工程质量的五大要因的环境之中。

第(5)项原因归入影响工程质量的五大要因的环境之中。

第(6)项原因归入影响工程质量的五大要因的材料之中。

绘制的因果分析图如下图所示。

4.按损失严重程度划分,事件4中的质量事故属于严重质量事故。

项目监理机构接到事故调查报告后对该事故的处理程序:①组织相关单位研究,并责成相关单位完成技术处理方案;②对工程质量事故技术处理施工质量进行监理;③组织相关各方对施工单位完工自检后报验的结果进行检查验收,必要时进行处理结果鉴定;④审核签认事故单位报送的质量事故处理报告,组织将有关技术资料归档;⑤签发工程复工令。

合集下载

2022年监理师《案例分析》真题及答案(案例二)

2022年监理师《案例分析》真题及答案(案例二)

2022 监理工程师《案例分析》真题及答案〔案例二〕案例二:某工程,实施过程中发生如下事件:事件 1:工程监理机构发现某分项工程混凝土强度未到达设计要求。

经分析,造成该质量问题的主要原因为:①工人操作技能差;②砂石含泥量大;③养护效果差;④气温过低;⑤未进行施工交底;⑥搅拌机失修。

事件 2:对于深基坑工程,施工工程经理将组织编写的专项施工方案直接报送工程监理机构审核的同时,即开始组织基抗开挖。

事件 3:施工中发现地质情况与地质勘察报告不符,施工单位提出工程变更中请。

工程监理机构审查后,认为该工程变更涉及设计文件修改,在提出审查意见后将工程变更申请报送建设设单位。

建设单位委托原设计单位修改了设计文件。

工程监理机构收到修改的设计文件后,立即要求施工单位据此安排施工,并在施工前组织了设计交底。

事件 4:建设单位收到某材料供给商的举报,称施工单位已用于工程的某批装饰材料为不合格产品。

据此,建设单位立即指令施工单位暂停施工:指令工程监理机构见证施工单位对该批材料的取样检测。

经检测,该批材料为合格产品。

为此,施工单位全向工程监理机构提交了暂停施工后的人员窝工和机械闲置的费用索赔申请。

问题:1.针对事件 1 中的质量问题绘制包含人员、机械、材料、方法、环境五大因果分析图,并将①-⑥项原因分别归入五大要因之中。

2.指出事件 2 中的不妥之处,写出正确做法3.指出事件 3 中工程监理机构做法的不妥之处,写出正确的处理程序。

4.事件 4 中,建设单位的做法是否妥当工程监理机构是否应批准施工单位提出的索赔申请分别说明理由。

参考答案:问题 1,因果分析图如下:问题 2:不妥 1,施工工程经理将组织编写的专项施工方案直接报送工程监理机构。

正确做法:工程经理应将深基坑专项施工方案报送给施工单位技术、平安管理部门,施工单位应当组织专家进行论证、审查,经过专家审查的专项施工方案需经施工单位技术负责人签字,附平安验算结果和专家审查意见,报送监理机构审查。

2024年监理工程师之土木建筑监理案例分析练习题(二)及答案

2024年监理工程师之土木建筑监理案例分析练习题(二)及答案

2024年监理工程师之土木建筑监理案例分析练习题(二)及答案大题(共12题)一、背景:某工程,施工总承包单位依据施工合同约定,与甲安装单位签订了安装分包合同。

基础工程完成后,由于项目用途发生变化,建设单位要求设计单位编制设计变更文件,并授权项目监理机构就设计变更引起的有关问题与总承包单位进行协商。

项目监理机构在收到经相关部门重新审查批准的设计变更文件后,经研究对其今后工作安排如下:(1)由总监理工程师负责与总承包单位进行质量、费用和工期等问题的协商工作;(2)要求总承包单位调整施工组织设计,并报建设单位同意后实施;(3)由总监理工程师代表主持修订监理规划;(4)由负责合同管理的专业监理工程师全权处理合同争议;(5)安排一名监理员主持整理工程监理资料。

在协商变更单价过程中,项目监理机构未能与总承包单位达成一致意见,总监理工程师决定以双方提出的变更单价的均值作为最终的结算单价。

项目监理机构认为甲安装分包单位不能胜任变更后的安装工程,要求更换安装分包单位。

总承包单位认为项目监理机构无权提出该要求,但仍表示愿意接受,随即提出由乙安装单位分包。

甲安装单位依据原定的安装分包合同已采购的材料,因设计变更需要退货,向项目监理机构提出了申请,要求补偿因材料退货造成的费用损失。

问题: 1.逐项指出项目监理机构对其今后工作的安排是否妥当,不妥之处。

写出正确做法。

2.指出在协商变更单价过程中项目监理机构做法的不妥之处,并写出正确做法。

【答案】1.(1)由总监理工程师负责与总承包单位进行质量、费用和工期等问题的协商工作是妥当的;(2)要求总承包单位调整施工组织设计,并报建设单位同意后实施不妥。

正确做法:重新调整施工组织设计应先经总监理工程师审核、签认;(3)由总监理工程师代表主持修订监理规划不妥。

正确做法:应由总监理工程师负责主持修订监理规划;(4)由负责合同管理的专业监理工程师全权处理合同争议不妥。

正确做法:应由总监理工程师负责处理合同争议;(5)安排一名监理员主持整理工程监理资料不妥。

2024年国家开放大学本科《建设监理》形考作业及答案

2024年国家开放大学本科《建设监理》形考作业及答案

2024年国家开放大学本科《建设监理》形考作业及答案学校:________班级:________姓名:________考号:________一、单选题(25题)1.质量检验的手段有目视检查、量测检查和实验检查等,其中对混凝土、钢筋、砖石的强度检验时,应采用()A.实验检查B.量测检查C.目视检查D.不能确定2.网络优化中的工期优化是指()A.压缩计算工期,以达到要求的工期目标,或在一定约束条件下使工期最短的过程B.寻求最低成本的最短工期安排,或按要求工期寻求最低成本的计划安排过程C.通过改变工作的开始时间,使资源按时间的分布符合优化目标D.利用自由时差调整计划安排,以满足资源限制条件,并使工期拖延最少过程3.一般把建筑安装工程费,设备工器具费用,预备费中的基本预备费和其他费用(不含建设期投资贷款利息)之和,称为()A.风险投资B.静态投资C.投资控制D.动态投资4.网络计划的优化主要包括()A.工期优化、费用优化和资源优化B.工期优化、质量优化和资源优化C.工期优化、费用优化和质量优化D.质量优化、费用优化和资源优化5.合同的主体是()A.合同签约双方的当事人B.合同当事人的权利义务共同指向的对象C.合同当事人之间的具体权利和义务D.基于出生而成为民事法律关系主体有生命的人6.下列关于要约说法有误的一项是()A.要约到达受约人时生效B.要约一经发出,仍可随意变更C.要约的撤回和撤销,应按《合同法》的规定实行D.要约人在要约有效期内受法律约束7.解决建筑合同纠纷的方式有协商、调解、仲裁和诉讼等方式,其中在第三者的参与下,以事实、合同条款和法律为依据,通过对当事人的说服,使合同双方自愿地、合理地达成解决协议的方式称为()A.协商解决B.调解解决C.仲裁解决D.诉讼解决8.按工程实际发生的成本(包括人工费、材料费、施工机械使用费、其他直接费和施工管理费以及各项独立费)加上商定的总管理费和利润,来确定工程总造价的合同指的是()A.固定总价合同B.计量估价合同C.单价合同D.成本加酬金合同9.用网络图表示的进度计划称为()A.曲线计划B.网络计划C.投资计划D.横道图计划10.网络计划的计算工期应等于()A.以网络计划终点节点为完成节点的工作的最早完成时间的最大值B.以网络计划终点节点为完成节点的工作的最早完成时间的最小值C.以网络计划终点节点为开始节点的工作的最早完成时间的最大值D.以网络计划开始节点为完成节点的工作的最早完成时间的最小值11.《土木工程施工合同条件》要求监理工程师不偏不倚地处理施工合同中的有关问题,因此建设工程监理的性质具有()A.服务性B.公平性C.独立性D.科学性12.合同的内容是指()A.合同签约双方的当事人B.合同当事人的权利义务共同指向的对象C.合同当事人之间的具体权利和义务D.基于出生而成为民事法律关系主体有生命的人13.债务人或者第三人将其动产或权利移交债权人占有,用以担保债权履行的担保方式指的是()A.保证B.抵押C.留置D.质押14.根据一定的质量标准,借助一定的检测手段来评估工程产品、材料或设备等性能特征或质量状况的工作指的是()A.质量检验B.质量保证C.质量分析D.质量管理15.下列关于建设项目投资相关说法有误的一项是()A.建设项目投资由设备工器具购置投资、建筑安装工程投资和工程建设其他投资组成B.设备工器具投资反映了项目投资有机构成的高低,属积极投资C.静态投资是指完成一个建设项目预计所需投资的总和D.建设项目投资,一般是指进行某项工程建设所花费的全部费用16.下列关于工程咨询相关说法错误的是()A.目前,国际工程咨询在向全过程服务和全方位服务方向发展B.国际上对咨询工程师的理解与我国习惯上的理解完全一样C.工程咨询是为建设工程决策和管理提供的智力服务D.工程咨询公司的服务对象可以是业主、承包商、国际金融机构和贷款银行等17.监理实施细则的作用是()A.审核监理范围、工作内容及监理目标B.编制投标文件C.具体指导监理业务的实施D.指导监理单位内部的财务工作开展18.用来反映项目偿付流动负债能力的指标是()A.投资利润率B.流动比率C.资产负债率D.速动比率19.见证点又称为()A.停止点B.截留点C.待检点D.免检点20.监理人合同管理的核心工作是()A.工程变更B.索赔管理C.合同存档D.质量控制21.工程项目的监理实践中的总负责人是()A.总监理工程师B.总监理工程师代表C.专业监理工程师D.监理员22.生产性工作之间由工艺过程决定的、非生产性工作之间由工作程序决定的先后顺序关系称为()A.组织关系B.前后关系C.工艺关系D.虚实关系23.组织投标人进行现场踏勘的目的在于()A.有助于编写招标文件B.确保投标人满足招标项目的资格条件C.了解工程场地和周围环境情况,以获取投标人认为有必要的信息D.保证潜在投标人能够公平地获取投标竞争的机会24.负责组织施工图纸会审的一方为()A.监理方B.施工方C.设计方D.材料供应方25.巡视检查是项目监理机构对实施建设工程监理的重要方式之一,下列关于巡视检查相关说法有误的一项是()A.巡视检查是监理人员针对施工现场进行的日常检查B.巡视检查内容仅限于工程质量、安全生产方面的内容C.监理人员应按照监理规划及监理实施细则的要求开展巡视检查工作D.监理文件资料管理人员应及时将巡视检查记录表归档二、多选题(10题)26.项目在开工建设之前要切实做好各项准备工作,其主要内容包括()A.征地、拆迁和场地平整B.完成施工用水、电、路等工程C.组织设备、材料订货D.准备必要的施工图样E.组织施工招标投标,择优选定施工单位27.工程计量的依据包括()A.质量合格证书B.工程量清单C.技术规范的计量支付条款D.监理合同E.设计图纸28.工序控制一般包括()A.施工机械、物资供应计划B.技术组织措施计划C.施工进度计划控制D.工程施工过程控制E.工程造价控制29.标准施工合同通用条款规定的变更范围包括()A.取消合同中任何一项工作,但被取消的工作不能转由发包人或其他人实施B.改变合同中任何一项工作的质量或其他特性C.改变合同工程的基线、标高、位置或尺寸D.改变合同中任何一项工作的施工时间或改变已批准的施工工艺或顺序E.为完成工程需要追加的额外工作30.决策影响工程投资的主要因素有()A.项目的建设规模B.项目的建设水平C.建设地点D.可行性研究及投资估算E.项目的监理单位31.在公路工程中,监理组织应具备的专业人员包括()A.公路专业B.桥梁专业C.装饰专业D.测量专业E.给排水专业32.监理规划审核的内容主要包括()A.监理范围、工作内容及监理目标B.项目监理机构C.工作计划D.工程质量、造价、进度控制方法E.监理工作制度33.建设工程投资的特点包括()A.建设工程投资数额巨大B.建设工程投资差异明显C.建设工程投资需单独计算D.建设工程投资确定依据复杂E.建设工程投资确定层次繁多34.施工专业分包与劳务分包的主要区别包括()A.分包人的收入B.工程相关的保险责任C.工程的施工组织D.分包人对施工质量承担责任的期限E.分包人的信誉35.建设工程监理的性质可以概括为()A.服务性B.科学性C.独立性D.公平性E.相对性三、简答题(2题)36.某监理单位对实行监理的某跨越大江大河的桥梁施工工程的动力供应、施工照明、安全防护设备、施工场地空间条件以及交通运送和道路条件在施工前进行了检查。

监理案例考试二及答案

监理案例考试二及答案

监理案例考试二及答案————————————————————————————————作者:————————————————————————————————日期:建设工程监理案例分析试卷二及答案一、某城市建设项目,建设单位委托监理单位承担施工阶段的监理任务,并通过公开招标选定甲施工单位作为施工总承包单位。

工程实施中发生了下列事件:事件1:桩基工程开始后,专业监理工程师发现,甲施工单位未经建设单位同意将桩基工程分包给乙施工单位,为此,项目监理机构要求暂停桩基施工。

征得建设单位同意分包后,甲施工单位将乙施工单位的相关材料报项目监理机构审查。

经审查,乙施工单位的资质条件符合要求,可进行桩基施工。

事件2:桩基施工过程中出现断桩事故。

经调查分析,此次断桩事故是因为乙施工单位抢进度,擅自改变施工方案引起。

对此,原设计单位提供的事故处理方案为:断桩清除,原位重新施工。

乙施工单位按处理方案实施。

事件3:为进一步加强施工过程质量控制,总监理工程师代表指派专业监理工程师对原监理实施细则中的质量控制措施进行修改,修改后的监理实施细则经总监理工程师代表审查批准后实施。

事件4:工程进入竣工验收阶段,建设单位发文要求监理单位和甲施工单位各自邀请城建档案管理部门进行工程档案的验收并直接办理档案移交事宜,同时要求监理单位对施工单位的工程档案质量进行检查。

甲施工单位收到建设单位发文后将该文转发给乙施工单位。

事件5:项目监理机构在检查甲施工单位的工程档案时发现,缺少乙施工单位的工程档案,甲施工单位的解释是:按建设单位要求,乙施工单位自行办理工程档案的验收及移交。

在检查乙施工单位的工程档案时发现,缺少断桩处理的相关资料,乙施工单位的解释是:断桩清除后原位重新施工,不需列入这部分资料。

问题:1. 事件1中,项目监理机构对乙施工单位资质审查的程序和内容是什么?2. 项目监理机构应如何处理事件2中的断桩事故?3.事件3中,总监理工程师代表的做法是否正确?说明理由。

工程建设监理概论形考任务二

工程建设监理概论形考任务二

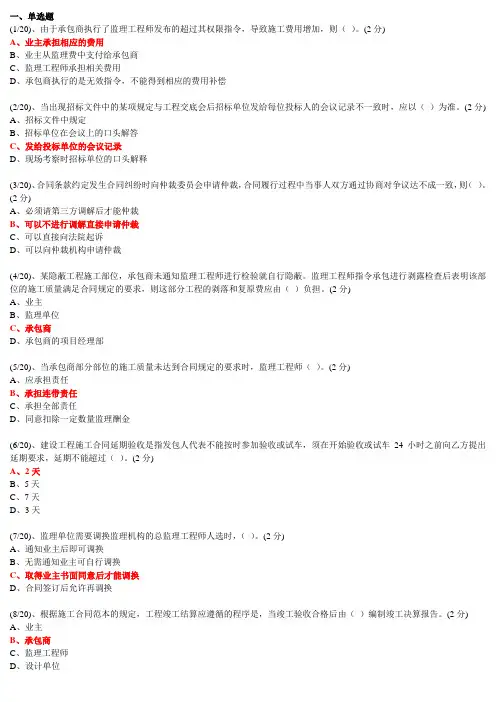

一、单选题(1/20)、由于承包商执行了监理工程师发布的超过其权限指令,导致施工费用增加,则()。

(2分)A、业主承担相应的费用B、业主从监理费中支付给承包商C、监理工程师承担相关费用D、承包商执行的是无效指令,不能得到相应的费用补偿(2/20)、当出现招标文件中的某项规定与工程交底会后招标单位发给每位投标人的会议记录不一致时,应以()为准。

(2分)A、招标文件中规定B、招标单位在会议上的口头解答C、发给投标单位的会议记录D、现场考察时招标单位的口头解释(3/20)、合同条款约定发生合同纠纷时向仲裁委员会申请仲裁,合同履行过程中当事人双方通过协商对争议达不成一致,则()。

(2分)A、必须请第三方调解后才能仲裁B、可以不进行调解直接申请仲裁C、可以直接向法院起诉D、可以向仲裁机构申请仲裁(4/20)、某隐蔽工程施工部位,承包商未通知监理工程师进行检验就自行隐蔽。

监理工程师指令承包进行剥露检查后表明该部位的施工质量满足合同规定的要求,则这部分工程的剥落和复原费应由()负担。

(2分)A、业主B、监理单位C、承包商D、承包商的项目经理部(5/20)、当承包商部分部位的施工质量未达到合同规定的要求时,监理工程师()。

(2分)A、应承担责任B、承担连带责任C、承担全部责任D、同意扣除一定数量监理酬金(6/20)、建设工程施工合同延期验收是指发包人代表不能按时参加验收或试车,须在开始验收或试车24小时之前向乙方提出延期要求,延期不能超过()。

(2分)A、2天B、5天C、7天D、3天(7/20)、监理单位需要调换监理机构的总监理工程师人选时,()。

(2分)A、通知业主后即可调换B、无需通知业主可自行调换C、取得业主书面同意后才能调换D、合同签订后允许再调换(8/20)、根据施工合同范本的规定,工程竣工结算应遵循的程序是,当竣工验收合格后由()编制竣工决算报告。

(2分)A、业主B、承包商C、监理工程师D、设计单位(9/20)、要求分包商实施新增工程项目施工的变更指令应由()签发。

建设工程监理案例分析(本)形考作业二

建设工程监理案例分析(本)形考作业二

江苏开放大学形成性考核作业二学号2015090500007姓名课程代码 020031课程名称建设工程监理案例分析评阅教师第次任务共次任务任务内容:作答结果:完成日期:2017/10/7得分:评阅时间:评阅教师:建设工程监理案例分析形成性考核作业二本课程形考作业为案例分析题,要求分析合理,结论正确;有计算要求的,应简要写出计算过程。

【案例分析一】(30分)某实施监理的工程,在招标与施工阶段发生如下事件:事件1:招标代理机构提出,评标委员会由7人组成,包括建设单位纪委书记、工会主席、当地招标投标管理办公室主任,以及从评标专家库中随机抽取的4位技术、经济专家。

事件2:建设单位要求招标代理机构在招标文件中明确:投标人应在购买招标文件时提交投标保证金;中标人的投标保证金不予退还;中标人还需提交履约保函,保证金额为合同总额的20%。

事件3:施工中因地震导致:施工停工1个月;已建工程部分损坏;现场堆放的价值50万元的工程材料(施工单位负责采购)损毁;部分施工机械损坏,修复费用20万元;现场8人受伤,施工单位承担了全部医疗费24万元(其中建设单位受伤人员医疗费3万元,施工单位受伤人员医疗费21万元);施工单位修复损坏工程支出10万元。

施工单位按合同约定向项目监理机构提交了费用补偿和工程延期申请。

事件4:建设单位采购的大型设备运抵施工现场后,进行了清点移交。

施工单位在安装过程中该设备一个部件损坏,经鉴定,部件损坏是由于本身存在质量缺陷。

问题:1.指出事件1中评标委员会人员组成的不正确之处,并说明理由。

2.指出事件2中建设单位要求的不妥之处,并说明理由。

3.根据“建设施工合同(示范文本)”,分析事件3中建设单位和施工单位各自承担哪些经济损失。

项目监理机构应批准的费用补偿和工程延期各是多少?(不考虑工程保险) 4.就施工合同主体关系而言,事件4中设备部件损坏的责任应由谁承担,并说明理由。

答:1.事件1中评标委员会人员组成的不正确之处以及理由:(1)不正确之处:招标代理机构提出评标委员会的组成。

江苏开放大学工程建设监理形考作业2参考答案

江苏开放大学工程建设监理形考作业2参考答案我的课程> 工程建设监理> 单元1 导学形考作业2(占形考总成绩15%)作业详情我的作业待评分1评标委员会按规定请投标人对不明确的作出澄清的内容作为( D )的组成部分。

客观题满分:2 得分:2A协议书B专用条件C通用条件D投标书2考虑到特殊行业施工内容的专业要求,设备安装工程一般采用( B )方式为宜。

客观题满分:2 得分:2A方案竞赛B邀请招标C公开招标D议标3按《中华人民共和国合同法》的规定,合同生效后,当事人就价款或者报酬没有约定的,确定价款或报酬时应按( C )的顺序履行。

客观题满分:2 得分:2A订立合同时履行地的市场价格、合同有关条款、补充协议B合同有关条款、补充协议、订立合同时履行地的市场价格C补充协议、合同有关条款、订立合同时履行地的市场价格D补充协议、订立合同时履行地的市场价格、合同有关条款4根据《建设工程监理规范》,以下关于总监理工程师的职责的表述,错误的是( D )。

客观题满分:2 得分:2A主持或参与工程质量事故的调查B审查和处理工程变更C审查分包单位的资质,并提出审查意见D组织编写监理工作阶段报告、专题报告和项目可行性研究报告5属于向地方城建档案管理部门报送工程档案的工程项目,应由(A)会同地方城建档案管理部门共同验收。

客观题满分:2 得分:2A建设单位B施工单位C监理单位D勘察单位6《建设工程质量管理条例》规定,屋面防水工程、有防水要求的卫生间、房间和外墙面的防渗漏的保修期为(D)年。

客观题满分:2 得分:2A1B2C4D57建设工程档案套数一般不少于( A )套。

.客观题满分:2 得分:2A2B3C4D68某道路工程划分为3个施工过程在5个施工段组织加快的成倍节拍流水施工,流水节拍值分别为4、2、6天,该工程的流水施工工期为( B )天。

客观题满分:2 得分:2A28B20C16D149按照《建设工程施工合同(示范文本)》的规定,下列事项中,属于发包人应承担的义务是( B )。

全国监理工程师考试《建设工程监理案例分析》模拟试题及答案详解(二)

全国监理工程师考试《建设工程监理案例分析》模拟试题及答案详解(二)本试卷均为案例分析题(共6题,每题20分)。

要求分析合理,结论正确;有计算要求的,应简要写出计算过程。

试题一(20分)某工程项目,其业主采用公开招标方式将建设项目的设计和施工任务先后发包给某设计单位A和某施工总承包单位B,签订了工程设计合同,并按《建设工程施工合同(示范文本)》签订了工程施工合同。

该项目业主与某监理单位C签订了施工阶段监理合同。

工程施工前,经业主同意后施工总承包单位将桩基施工任务分包给某个基础公司。

监理单位绘制的该项目监理模式如图1-1所示。

图1-1项目监理模式在该项目监理机构编制的监理规划中,有关“监理组织”部分列出了监理组织结构、监理人员名单和职责分工等内容。

人员职责分工中,列出了项目总监理工程师、总监代表、各专业监理工程师和监理员的职责与权限。

问题:1.试指出项目监理模式图1-1中的不妥之处。

说明理由。

2.《建筑法》对施工总包单位将承包工程中的部分工程发包给分包单位有哪些要求?《建设工程质量管理条例》对违法分包有何规定?3.按照《建设工程施工合同(示范文本)》,总监理工程师代表的任命应履行哪些手续?在总监理工程师的权力范围内,哪几方面的权力不能授予其代表?4.总监理工程师与总监理工程师代表之间、总监理工程师及总监代表同建设单位之间的责任关系如何?【参考答案】1.试指出项目监理模式图1-1中的不妥之处。

说明理由。

答:(1)图1-1中的不妥之处:未明确划清各方的合同关系及监理关系。

(2)理由:该图中监理单位与设计单位间只有业务关系,无合同关系和监理与被监理关系。

2.《建筑法》对施工总包单位将承包工程中的部分工程发包给分包单位有哪些要求?《建设工程质量管理条例》对违法分包有何规定?答:(1)《建筑法》中对分包工程的规定要点包括:①禁止承包单位将其承包的全部建筑工程转包给他人,禁止承包单位将其承包的全部建筑工程肢解以后以分包的名义分别转包给他人。

《工程建设监理》形考作业2(含参考答案)

江苏开放大学形成性考核作业学号姓名课程代码020022课程名称工程建设监理(本)评阅教师第 2 次任务共 3 次任务江苏开放大学形考作业二一、单项选择题(30题,每题1分,共30分)1.组织内部形成的较为( D )的相互关系和联系方式,称为组织结构。

A.连续B.一致C.固定D.稳定2.组织内部形成的较为稳定的相互关系和联系方式,称为( C )。

A.组织层次B.组织机构C.组织结构D.组织联系3.( D )是一名上级管理人员所直接管理的下级人数。

A.管理层次B.组织结构C.管理机构D.管理跨度4.审核确认分包单位是( A )的基本职责。

A.总监理工程师B.专业监理工程师C.子项监理工程师D.监理员5.主持制订监理规划并组织实施是( A )的基本职责。

A.总监理工程师B.专业监理工程师C.子项监理工程师D.监理员6.参加合同谈判,协助业主确定合同条款是( A )的基本职责。

A.总监理工程师B.专业监理工程师C.子项监理工程师D.监理员7.协商确定各部门之间的协调程序,为组织一体化主动开展工作是( B )的基本职责。

A.总监理工程师B.专业或子项监理工程师C.驻地监理工程师D.监理员8.及时发现并处理可能发生或已发生的工程质量问题是( D )的基本职责。

A.总监理工程师B.专业或子项监理工程师C.驻地监理工程师D.监理员9.参加或组织有关工程会议并做好会前准备是( B )的基本职责。

A.总监理工程师B.专业或子项监理工程师C.驻地监理工程师D.监理员10.检查、检测并确认材料、设备、成品和半成品的质量是( D )的基本职责。

A.总监理工程师B.专业或子项监理工程师C.驻地监理工程师D.监理员11.下列协调工作中,属于项目监理机构内部人际关系协调工作的是( D )。

A.事先约定各个部门在工作中的相互关系B.建立信息沟通制度C.平衡监理人员使用计划D.委任工作职责分明12.需要建设单位长期保存、监理单位短期保存的监理文件是( A )。

2020监理工程师考试《建设工程》案例分析

xx监理工程师考试《建设工程》案例分析案例一某监理单位承担了一工业项目的施工监理工作。

经过招标,建设单位选择了甲、乙施工单位分别承担A、B标段工程的施工,并按照《建设工程施工合同(示范文本)》分别和甲、乙施工单位签订了施工合同。

建设单位与乙施工单位在合同中约定,B标段所需的部分设备由建设单位负责采购。

乙施工单位按照正常的程序将B标段的安装工程分包给丙施工单位。

在施工过程中,发生了如下事件:事件1:建设单位在采购B标段的锅炉设备时,设备生产厂商提出由自己的施工队伍进行安装更能保证质量,建设单位便与设备生产厂商签订了供货和安装合同并通知了监理单位和乙施工单位。

事件2:总监理工程师根据现场反馈信息及质量记录分析,对A 标段某部位隐蔽工程的质量有怀疑,随即指令甲施工单位暂停施工,并要求剥离检验。

甲施工单位称:该部位隐蔽工程已经专业监理工程师验收,若剥离检验,监理单位需赔偿由此造成的损失并相应延长工期。

事件3:专业监理工程师对B标段进场的配电设备进行检验时,发现由建设单位采购的某设备不合格,建设单位对该设备进行了更换,从而导致丙施工单位停工。

因此,丙施工单位致函监理单位,要求补偿其被迫停工所遭受的损失并延长工期。

问题:1.在事件1中,建设单位将设备交由厂商安装的作法是否正确?为什么?2.在事件1中,若乙施工单位同意由该设备生产厂商的施工队伍安装该设备,监理单位应该如何处理?3.在事件2中,总监理工程师的作法是否正确?为什么?试分析剥离检验的可能结果及总监理工程师相应的处理方法。

4.在事件3中,丙施工单位的索赔要求是否应该向监理单位提出?为什么?对该索赔事件应如何应处理。

答案(共20分)1.不正确,因为违反了合同约定。

2.监理单位应该对厂商的资质进行审查。

若符合要求,可以由该厂安装。

如乙单位接受该厂作为其分包单位,监理单位应协助建设单位变更与设备厂的合同,如乙单位接受厂商直接从建设单位承包,监理单位应该协助建设单位变更与乙单位的合同;如不符合要求,监理单位应该拒绝由该厂商施工。
