隧道的监控量测设计

合集下载

隧道监控量测方案

隧道监控量测方案

隧道监控量测方案隧道监控量测方案隧道监控是指通过对隧道结构及其周围环境的全面监测,及时发现和处理隧道运营过程中可能出现的安全风险。

目前,全球各地的隧道安全事故时有发生,因此,隧道监控已经成为保障隧道安全的重要技术手段。

本文旨在探讨隧道监控量测的方案。

1.隧道监控量测参数隧道监控量测参数应包括以下几个方面:(1)位移:隧道位移监测主要针对隧道内部和周围岩体的位移进行监测,以及隧道结构中的任何变形。

主要的监测参数包括滞后变形、收敛变形和开挖变形等。

(2)压力:隧道压力监测是指测量隧道内部和周围岩体以及隧道结构的压力。

主要监测参数包括隧道围岩应力、锚杆力、压力管道内部压力等。

(3)温度:隧道温度监测是指监测隧道内部以及周围环境的温度。

主要监测参数包括隧道内部平均温度、温度梯度及各个节点温度。

(4)水位:隧道水位监测是指测量地下水位、坑内水位和排水系统中水位等。

主要监测参数包括水位高度、水位波动及水位变化速率等。

2.监测方法(1)传统测量仪器:传统测量仪器主要是指激光位移仪、全站仪、GPS、压力传感器、温度传感器等。

这些仪器的测量精度高,但是需要现场排线,测量工作量大,需要花费大量的人力、物力和财力。

(2)遥感监测技术:遥感监测技术是指应用遥感卫星、航拍摄影等技术进行监测。

这种方法无需人员进入现场,可以实现对较大范围内的隧道进行监测,提高了监测效率。

遥感监测数据也可以用于验证传统仪器监测结果的正确性。

(3)传感器网络技术:传感器网络技术是指通过无线传感器网络进行实时监测。

这种方法可以实现实时监测,数据传输方便,具有低功耗、低成本、易维护等优点。

3.数据处理监测数据处理是实施隧道监测量测方案的重要环节。

数据处理包括实时数据采集、数据传输、数据分析和数据存储等。

其中,重要的监测数据应当及时报警并进行应变措施,从而保持隧道安全运营。

4.安全管理隧道监测的安全管理也是隧道量测方案的重要部分。

安全管理应包括隧道安全预警、风险分析、隧道安全评估等方面。

隧道监控量测方案

隧道监控量测方案

隧道监控量测方案一、概况本标段位于达州境内通川区蒲家镇,线路起于A隧道中部K100+080,止于B隧道出口K104+400,全长4.32公里。

本标段全线有A、B两座隧道,4个掘进口,共计3010m(分离式),其中Ⅴ级围岩419m,Ⅳ级围岩1940m,Ⅲ级围岩580m,明洞71m。

隧道单洞净宽为10.25m,净高为5.0m。

隧道洞口段结合地形、地质情况设置了长度不等的明洞,明洞采用钢筋混凝土结构。

魏家山隧道两隧间距由洞口3.5m加宽至31.6m,洞口段为小净距段。

隧道洞身段衬砌均按新奥法原理设计,采用柔性支护体系结构的复合式衬砌,即以系统锚杆、喷射混凝土、钢筋网、钢架等为初期支护,超前注浆小导管、超前锚管等为施工辅助措施,充分发挥围岩的自承能力,在监控量测信息的指导下施作初期支护和二次模筑衬砌。

二次衬砌采用钢筋混凝土或模筑素混凝土,二次衬砌抗渗等级不低于S6。

隧道衬砌类型见下表所示:二、监测目的本标段隧道采用新奥法设计施工,为了确保施工期间周围环境及结构自身的施工安全及监测各施工阶段施工动态,经对量测数据的分析处理与必要的计算和判断,掌握围岩动态,确保施工安全,并为调整初期支护参数、确定二次衬砌和仰拱的施作时间提供信息。

通过监控量测达到以下目的:1)监视围岩应力和变形情况,保证支护结构稳定、地表建筑和地下管线的安全。

2)提供判断围岩和初期支护基本稳定的依据。

3)通过监控量测,了解施工方法和施工手段的科学性和合理性,以便及时调整施工方法,保证施工安全。

4)通过量测数据的分析,掌握围岩稳定性的变化规律,为修改或确认支护结构设计参数提供依据,确定后续工序的安排。

三、编制依据1、《建筑变形测量规范》JGJ8-072、《公路隧道施工技术规范》JTG F60-20093、隧道施工监控量测设计图四、量测项目、方法及频率本隧道设计要求监测项目包括:洞内(外)地质及支护状态观测、周边位移量测、拱顶下沉量测、地表下沉量测、洞口小净距段监测5个必测项目。

隧道监控量测

隧道监控量测

一、监控量测:1、监控量测步距,五级围岩和黄土隧道5米,四级围岩10米,三级围岩30米。

2、监控量测点埋设:每个断面5个监控点。

拱顶下沉1个。

3、埋点要求:点的制作和埋设要按业主要求施做,每个断面5个监控点要埋在同一里程断面上,水平收敛2组。

水平收敛的每组2个点要在同一水平面上。

点不得焊在拱架上。

埋设的监控点不能露出太多,喷完混凝土整好露出整个三角就可以,每个监控点埋设完成后必须用油漆做好标识。

4、数据的采集及整理:点在埋设完12小时内(在断面开挖放炮前)进行初始读数采集。

采集完的初始读数要上报现场监理工程师或在采集数据时与现场监理工程师一起。

现场要随时观测温度以便数据处理改正。

以后的观测按监控量测规范施做,到收敛沉降速率达到0.1~0.15毫米、平均变形达到85%或在二衬挂防水板前停止观测。

上下导开挖时观测时间拱顶下沉和水平收敛一线时间基本一致,三导坑开挖时拱顶下沉、水平收敛1、2线时间均不同。

不管是上下导还是三导坑施工结束时间在同一天。

5、资料整理:每天观测的数据要及时整理分析,对于没天变形量大于5毫米的和累计变形达到100毫米的要停止施工,将数据和资料上报项目部和监理,等待处理意见后在施工。

对于观测次数未能达到要求的,比如1天1次,观测是由于施工或时间的愿因中间可采用内插法。

每个断面观测完,变形稳定后将资料整理好报现场监理和监理站签字后归档。

资料不得做假资料或不测数据在家编资料。

6、监控量测牌:个分部都有统一的监控量测牌是业主下发的,没个断面要挂四个,水平收敛的四个点,牌上要标明里程,埋设时间,人员,初始读数等。

初始读数为你观测的尺的读数加电子显示的读数,尺为12.35,电子显示为2.356,牌上就写12.3756,不是温度改正后的数。

牌要挂整齐。

牌有顺坏的和不干净的要及时更换。

必须保证检查是完好无缺,干净整洁。

7、对于监控点损坏的或埋设不标准的要重新埋设重新测量数据。

损坏的要及时布设及测量。

公路隧道监控量测技术方案

公路隧道监控量测技术方案

隧道监控量测技术方案目录一、工作目标和范围 (1)1.1概述 (1)1.2监测工作目标 (1)1.3监测工作范围 (2)二、施工监控量测方案 (2)2.1设计思路 (2)2.1.1第三方监控量测的依据 (3)2.1.2第三方监控量测的重点 (3)2.1.3第三方监控量测的实施 (4)2.2隧道隧址区工程概况 (4)2.3隧道施工第三方监控量测方案设计 (7)2.3.1隧道监控量测设计原则 (8)2.3.2监控量测内容及测点布置 (8)2.3.3监测原理及方法 (47)2.3.4监测频率 (52)2.3.5测读技术要求 (52)2.3.6监测项目的控制基准及管理基准 (53)2.3.7监测结果的处理 (55)2.3.8监测过程组织管理 (56)三、主要分项监控量测工艺框图 (57)四、监控量测总体计划 (59)4.1监控量测工作的进度计划 (59)4.2质量保证措施 (60)隧道监控量测技术方案一、工作目标和范围1.1概述隧道起点位于北碚区静观镇西山村,终点位于合川区清平镇桃李园村。

隧道沿线存有煤矿采空区、瓦斯、瓦斯段落的腐蚀性地下水、岩溶及断层破碎带等不良地质,因此为确保隧道安全施工,有必要在施工过程中实施监控量测措施。

隧道的施工过程具有工序多、内容复杂、相互交叉、隐蔽性强等特点,所以如何加强现场监控量测,确保隧道施工安全,已成为隧道施工过程中的一个突出问题。

由此,施工各阶段的监控量测也就成为了隧道施工过程的核心问题。

从设计思路上讲,在隧道施工过程中,应坚持把“对存在的安全隐患具有前瞻性和预见性,及时发现隐患,预测和防止安全事故的发生”作为主线,从监测围岩与支护的变形和应力、了解隧道围岩与支护的受力状态与变形特征、判断围岩的稳定性、判断支护结构的合理性与稳定性这四方面着手,从而确保整个施工过程安全。

1.2监测工作目标通过施工现场巡查和监控量测,迅速准确地获得第一手实际观察和量测资料,在对这些数据资料处理分析和对现场施工观测分析的基础上,实现对隧道第三方监控量测和施工技术咨询,提供可靠、准确的安全控制、进度控制和投资控制在内的“三控”技术咨询服务。

隧道监控量测方案

隧道监控量测方案

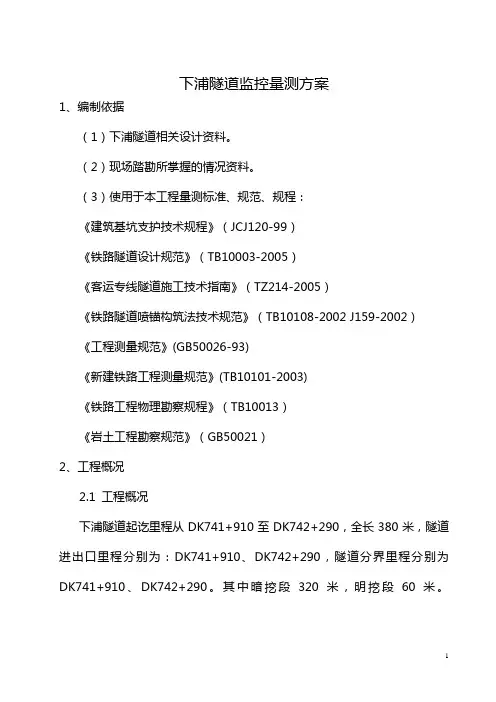

下浦隧道监控量测方案1、编制依据(1)下浦隧道相关设计资料。

(2)现场踏勘所掌握的情况资料。

(3)使用于本工程量测标准、规范、规程:《建筑基坑支护技术规程》(JCJ120-99)《铁路隧道设计规范》(TB10003-2005)《客运专线隧道施工技术指南》(TZ214-2005)《铁路隧道喷锚构筑法技术规范》(TB10108-2002 J159-2002)《工程测量规范》(GB50026-93)《新建铁路工程测量规范》(TB10101-2003)《铁路工程物理勘察规程》(TB10013)《岩土工程勘察规范》(GB50021)2、工程概况2.1 工程概况下浦隧道起讫里程从DK741+910至DK742+290,全长380米,隧道进出口里程分别为:DK741+910、DK742+290,隧道分界里程分别为DK741+910、DK742+290。

其中暗挖段320米,明挖段60米。

DK741+910~DK741+929、DK742+275~DK742+290分别为进出口洞门,采用斜切式缓冲结构、倒斜切式缓冲结构。

暗挖段隧道开挖断面达152.4m2,其中分别采用三台阶七步法及中隔壁法(CD法)施工。

初期支护部分采用洞口φ108长管棚+3m径向注浆、洞身φ89长管棚+单层超前小导管、双层超前小导管超前支护+工字钢。

明挖段采用放坡开挖,边仰坡采用喷锚网或骨架护坡。

2.2 周围环境2.2.1邻近建筑物本管段工程位于丘陵区,地面高程130~188m之间,相对高差30~50m,山体自然坡度8~23,最高点高程197.8m,隧区地表植被发育,杂草灌木丛生。

周边影响范围内无高层建筑。

2.2.2地下管线本管段隧道范围内无重要管线须拆迁及特殊处理。

2.3 工程地质情况根据勘察揭示,下浦隧道隧区地层特性为表层覆盖第四系残坡粉质粘土夹细角砾,下伏基岩为二叠系小江边组(P1x)灰岩夹炭质页岩。

2.4 量测工期安排工程总工期计划约为24个月。

隧道监控测量方案

隧道监控测量方案

隧道监控测量方案1. 引言隧道是一个封闭的道路系统,通常位于地下或山脉中,连接两个地点。

由于隧道的特殊性,其监控和测量是非常重要的。

监控隧道可以帮助确保隧道的安全性和可靠性,并提供实时的数据以便进行维护和改进。

本文档提出了一个隧道监控测量方案,旨在提供一种有效的方法来监控和测量隧道的关键参数。

2. 监控设备2.1 摄像头为了实现对隧道的实时监控,我们建议安装摄像头。

摄像头可以用于监测隧道的交通状况和行人活动。

建议在出入口和重要位置安装摄像头以获得最佳监控效果。

摄像头应具备高分辨率和低光照下的良好表现,以确保清晰的图像质量。

2.2 温度传感器温度是隧道内部环境的一个重要参数。

安装温度传感器可以实时监测隧道内的温度变化。

这对于检测火灾或其他温度异常非常有用。

温度传感器应该具有高精度和可靠性,并能够与监控系统实时通信。

2.3 烟雾传感器烟雾是隧道内部可能发生的火灾的一个重要指标。

安装烟雾传感器可以及时检测到隧道内的烟雾,并发出警报。

烟雾传感器应具有高度敏感性和可靠性,以确保在火灾发生之前及时发出警报。

2.4 气体传感器隧道中的气体浓度是另一个需要监控的重要参数。

高浓度的有害气体会对隧道使用者的健康产生危害。

安装气体传感器可以实时监测隧道中气体浓度的变化,并及时采取措施。

气体传感器应具有高灵敏度和稳定性,能够准确地测量各种气体。

3. 数据采集和存储为了实现对隧道的监控和测量,采集和存储数据是至关重要的。

采集传感器数据可以通过有线或无线方式进行。

建议使用无线传感器网络来收集传感器数据,并配备数据收集节点。

数据收集节点可以将采集到的数据传输到中央服务器进行存储和分析。

4. 数据分析和展示隧道监控数据的分析和展示对于及时发现问题和做出决策非常重要。

建议使用数据分析和可视化工具来对采集到的传感器数据进行处理。

通过分析数据,可以识别出潜在的问题和异常,并通过可视化界面向用户呈现。

5. 报警系统隧道监控中的报警系统是一项关键功能。

隧道控制测量和监控量测

隧道控制测量和监控量测
全站仪测量边长与GPS点坐标反算边长距离对比
一、洞内外控制测量
2、隧道洞外控制测量
按《工程测量规范》要求,隧道施工独立控制网旳边长投影变形值 要不大于2.5cm/km。从上表能够看出该隧道控制网达不到精度要求,为 了减小投影需建立独立网。
该隧道独立网采用既变化投影面又变化投影带旳措施。该独立网是 在北京54椭球下,以勘测网中隧道进口GPS9201点作为约束点起算,以 GPS9201-GPS9209方向作为约束方向,中央子午线 ,投影面高程H=332.10m。
一、洞内外控制测量
一、洞内外控制测量
2、隧道洞外控制测量
以某一长大隧道为例,该隧道东西走向,长约8km,中间设一斜井。该 区布设了勘测网(北京54参照椭球,0米投影面,中央子午线经度为 1 1 8 ° 1 5 ′ ) , 在测区共加密12个点GPS9201-GPS9212.
一、洞内外控制测量
2、隧道洞外控制测量
二、隧道监控量测
5、监测资料整顿及数据分析
回归分析是量测数据数学处理旳主要措施,经过对量测数据回归分 析预测最终位移值和各阶段旳位移速率。详细措施如下: 1 将量测统计及时输入计算机系统,根据统计绘制纵横断面地表下 沉曲线和洞内各测点旳位移u-时间t 旳关系曲线。 2 若位移-时间关系曲线出现反常,表白围岩和支护已呈不稳定状态, 加强监控量测频率,必要时将暂停开挖并进行加强支护处理。 3 当位移-时间关系曲线趋于平缓时,进行数据处理或回归分析,从 而推算最终位移值和掌握位移变化规律。 4 各测试项目旳位移速率明显收敛,围岩基本稳定后,进行二次衬 砌旳施作。
从上表能够看出,地面全站仪旳测量数据与独立网 GPS 坐标反算旳 数据吻合程度很好,能够验证独立网测量成果旳精度和可靠性,用该独 立网能够到达该隧道贯穿误差精度旳要求,所以该平面独立网能够作为 该隧道施工测量控制旳基准。

隧道的监控量测设计说明

隧道的监控量测设计说明

监控量测一、采用新奥法修建的隧道,应将现场监控量测项目列入施工组织中,并作为施工工序中不可缺少容认真实施。

监控量测不仅检测施工各阶段围岩和支护动态,确保施工安全,而且可为调整初期支护设计参数、确定二次衬砌的施工时机,了解隧道施工对附近既有构筑物的影响,提供反馈,并作为信息化设计的依据;同时积累资料,为以后的设计、施工提供参考。

二、监控量测计划与容1、监控量测计划应根据隧道的规模、地形地质条件、支护类型和参数、开挖方式及机械设备等因素制定,并根据《铁路隧道监控量测技术规程》(TB10121-2007)进行,监控量测作业应根据下图(图1)所示进行:监控量测计划的容包括:两侧项目及方法、量测仪器的选择、测点布置、量测频率、数据处理及量测作业人员的组织等。

施工过程中,当地质条件发生显著变化时,应及时修订监控量测计划。

2、监控量测应达到以下目的:(1)掌握围岩和支护状态,进行日常施工管理;(2)验证支护结构效果,确认或调整支护参数和施工方法;(3)确保隧道工程的安全性、经济性及结构的长期稳定性,确定二次衬砌施做时间;(4)将监控量测结构反馈与设计及施工中;(5)掌握隧道施工对周围环境的影响;(6)积累量测数据,为信息化设计与施工提供依据。

图1 监控量测反馈程序图框3、监控量测项目(1)监控量测项目分为必测项目和选测项目(2)必测项目是隧道工程应进行的日常监控量测项目,具体监控量测项目见表1。

(3)选测项目是为满足隧道设计与施工的特殊要求进行的监控量测项目,具体监控量测项目见表2。

表1 必测项目表2 选测项目(4)隧道开挖后应及时进行地质素描及数码成像,必要时应进行物理力学实验。

(5)初期支护完成后应进行喷层表面裂缝及其发展。

渗水、变形观察和记录。

(6)对软岩大变形可能发生时可对围岩部位移、锚杆轴力、初期支护力、锚杆拉拔试验等进行量测。

(7)对围岩为土砂质时可对围岩部位移、锚杆轴力、初期支护力、锚杆拉拔试验等进行量测。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

监控量测一、采用新奥法修建的隧道,应将现场监控量测项目列入施工组织中,并作为施工工序中不可缺少内容认真实施。

监控量测不仅检测施工各阶段围岩和支护动态,确保施工安全,而且可为调整初期支护设计参数、确定二次衬砌的施工时机,了解隧道施工对附近既有构筑物的影响,提供反馈,并作为信息化设计的依据;同时积累资料,为以后的设计、施工提供参考。

二、监控量测计划与内容1、监控量测计划应根据隧道的规模、地形地质条件、支护类型和参数、开挖方式及机械设备等因素制定,并根据《铁路隧道监控量测技术规程》(TB10121-2007)进行,监控量测作业应根据下图(图1)所示进行:监控量测计划的内容包括:两侧项目及方法、量测仪器的选择、测点布置、量测频率、数据处理及量测作业人员的组织等。

施工过程中,当地质条件发生显著变化时,应及时修订监控量测计划。

2、监控量测应达到以下目的:(1)掌握围岩和支护状态,进行日常施工管理;(2)验证支护结构效果,确认或调整支护参数和施工方法;(3)确保隧道工程的安全性、经济性及结构的长期稳定性,确定二次衬砌施做时间;(4)将监控量测结构反馈与设计及施工中;(5)掌握隧道施工对周围环境的影响;(6)积累量测数据,为信息化设计与施工提供依据。

图1 监控量测反馈程序图框3、监控量测项目(1)监控量测项目分为必测项目和选测项目(2)必测项目是隧道工程应进行的日常监控量测项目,具体监控量测项目见表1。

(3)选测项目是为满足隧道设计与施工的特殊要求进行的监控量测项目,具体监控量测项目见表2。

表1 必测项目表2 选测项目(4)隧道开挖后应及时进行地质素描及数码成像,必要时应进行物理力学实验。

(5)初期支护完成后应进行喷层表面裂缝及其发展。

渗水、变形观察和记录。

(6)对软岩大变形可能发生时可对围岩内部位移、锚杆轴力、初期支护内力、锚杆拉拔试验等进行量测。

(7)对围岩为土砂质时可对围岩内部位移、锚杆轴力、初期支护内力、锚杆拉拔试验等进行量测。

(8)对地下水发育断层破碎带等地质构造带可进行水量、孔隙压力等进行量测。

(9)对隧道附近存在隧道施工爆破影响的构筑物时,可进行隧道振动监控量测。

(10)对于一般硬质岩、软岩认为可以优化设计,减少支护结构数量时,必要时可对锚杆轴力、初期支护与二次衬砌间接触压力等进行量测。

三、监控量测作业1、洞内观察可分为开挖工作观察和已施工区段观察两部分。

开挖工作观察应在每次开挖后进行一次,观察后应绘制开挖工作面略图(地址素描),填写工作面状态记录表及围岩级别判定卡。

在观察中如发现地质条件恶化,应立即通知施工负责人采取紧急措施。

对已施工区段的观察也应每天至少进行一次,观察内容包括喷射混凝土、锚杆、钢架的状况。

洞外观察包括对洞口及浅埋段地表情况、地表沉陷、边仰坡的稳定、地表水渗漏的观察。

2、净空变形量测断面的间距应根据围岩级别、隧道断面尺寸、埋置深度及工程重要性等因素确定。

在Ⅱ级围岩地段可根据需要酌情设置测点。

监控量测断面间距可参考下表3进行:表3 必测项目监控量测断面间距3、净空变形量测应在每次开挖后尽早进行,初始读数应在开挖后12h 内读取,最迟不得超过24h,而且在下一循环开挖前,必须完成变形量的读取。

4、测点应牢固可靠,易于识别并妥善保护。

拱顶量测后视测点必须埋设在稳定岩面上并和洞内水准点建立关联。

5、量测应选用精度适当、性能可靠、使用及携带方便的仪器。

如拱顶沉降量测,应采用水准仪、水准尺和挂钩钢尺等,有条件时周边位移宜采用非接触量测仪器进行量测。

锚杆或围岩内部变形量测可采用单点或多点式锚头和传递杆,配以机械式或分表式点测位移计。

变形量测可选用电阻或电感式仪器,一般使用前必须经过严格标定。

6、水平相对净空变化量测线的布置应根据施工方法、地质条件、量测断面所在位置、隧道埋置深度等条件确定。

在地质条件良好、采用全断面开挖方式时,可设一条水平测线。

当采用台阶开挖方式时,可在拱腰和边墙位置各设一条水平测线。

7、拱顶下沉量测应与水平相对净空量测在同一量测断面内进行,可采用水准仪等测定下沉量。

当地质条件复杂,下沉量大或偏压明显时,除量测拱顶下沉外,尚应量测拱腰下沉及基地隆起量。

8、必测项目的监控量测频率应根据测点距开挖面的距离及位移速度分别按下表4、表5确定。

由位移速度决定的监控量测频率和由距开挖面的距离决定的监控量测频率之中,原则上采用较高的频率值。

出现异常情况或不良地质时,应增大监控量测频率。

表4 按距开挖面距离确定的监控量测频率注:B为隧道开挖宽度。

表5 按位移速度确定的监控量测频率9、地表沉降量测应根据隧道埋置深度、地质条件、地表有无构筑物、所采用的开挖方式等因素确定。

地表沉降量测的测点应与水平净空相对变化和拱顶下沉量测的测点在同一横断面内,沿隧道中线地表下沉两侧缎面的距离可按下表6采用:表6 地表下沉量测测点纵向距离注:1、无地表构筑物时取表中上限值。

2、H0为隧道埋深,B为隧道开挖宽度。

横断面方向地表沉降量测测点横向间距2~5m,在一个量测断面内应设7~11个测点;在隧道中线附件测点应适当加密。

隧道中线两侧两侧范围应不小于H0+B,地表有控制性建(构)筑物时,量测范围应适当加宽。

地表沉降量应在开挖工作面前方H0+B处开始,直至衬砌结构封闭、沉降基本停止为止。

地表沉降的量测频率应和拱顶下沉及水平相对净空的量测频率相同。

10、锚杆轴力、围岩压力、衬砌应力等的量测,开始时应和同一断面的变形量测频率相同,当量测值变化不大时,可降低量测频率,从每周一次到每月一次,直至无变化为止。

11、各项量测作业均应持续到变形基本稳定后的1~3周。

四、监控量测控制基准及位移管理等级监控量测控制基准应根据地质条件、隧道施工安全性、隧道结构的长期稳定性及周围建(构)筑物特点和重要性等因素制定,包括隧道内位移、地表沉降、爆破振动等。

位移控制基准根据测点距开挖面的距离,由初期支护极限相对位移按下表7要求确定:表7 位移控制基准注:1、B为隧道开挖宽度。

2、U0为极限相对位移值。

在缺乏实测资料时,可参照相关规范在施工加以调整。

根据位移控制基准,位移管理分为三个等级,根据将监控量测数据分析结果,对工程安全性进行评价,并提出相应工程对策建议,以此作为设计施工变更最重要的依据,做到信息化设计与施工。

根据位移管理等级,将工程安全性评价相应分为三级进行,并采取相应的应对措施,具体位移管理等级及应对措施见表8。

表8 位移管理等级注:U为实际位移值。

工程安全性评价可按流程图进行:图2 工程安全性评价流程地表沉降控制基准根据地层稳定性、周围建(构)筑物的安全要求分别确定,取最小值。

钢架内力、喷射混凝土内力、二次衬砌内力、围岩压力(换算成内力)。

初期支护与二次衬砌间接触压力(换算成内力)、锚杆轴力等控制基准应满足《铁路隧道设计规范》(TB10003-2005)相关规定。

1、根据控制基准,结合时态曲线形态判定围岩与支护结构稳定性。

2、一般情况下二次衬砌的施做应在满足下列要求时进行:1)隧道周边水平收敛速度及拱顶或底板垂直位移速度明显下降;2)隧道位移相对值已达到总相对位移量的90%以上;3)对浅埋、软弱围岩等特殊地段,应视现场具体情况确定二次衬砌的施做时机。

五、监控量测资料的整理与反馈1、掌子面的地质状况表、周边收敛、拱顶下沉测试数据按《铁路隧道监控量测技术规程》附表A、B、C格式记录。

2、应及时根据量测数据绘制水平相对净空变化、拱顶下沉时时态曲线及水平相对净空变化、拱顶下沉与据开挖工作面的关系图等。

根据现场量测数据绘制位移——时间曲线图或散点图,在位移——时间曲线趋平缓时进行回归分析,选择与实测数据拟合好的函数进行回归,预测可能出现的最大拱顶下沉及水平相对净空变化值,并推算最终位移和掌握位移变化频率。

当位移——时间曲线出现反弯点,即位移出现反常的急骤增加现象,表明围岩和支护已呈现不稳定状态,应及时加强支护必要时应停止掘进,采取必要的安全措施。

3、根据位移变化速率判定围岩稳定状态,变形基本稳定应符合下列条件:隧道水平净空变化速度及拱顶或底板垂直位移速度明显下降;隧道位移相对值已达到总相对位移量的90%以上。

4、围岩及支护的稳定性应根据开挖工作面的状态,净空水平收敛值及拱顶下沉量的大小和速率综合判断,并及时反馈于设计和施工中,根据水平相对净空变化值进行判断时,应符合现行《铁路隧道监控量测技术规程》(TB1021-2007)的有关规定,并结合隧道跨度修正考虑。

5、设计单位可根据施工单位所提供的监控量测数据反分析求算初始应力、岩体似弹簧、塑性区范围、作用在二次衬砌上的荷载及岩体流变参数等,为动态设计提供信息和资料。

6、测量过程中如发现异常现象或与设计不符时,应及时提出,以便修改支护参数。

7、根据量测结果及《铁路隧道监控量测技术规程》的有关规定、可按表8“位移管理等级”指导施工。

六、根据监控量测结果所反映的不同情况及其对应的工程管理等级,可采取加强超前预支护、喷射混凝土稳定开挖面、调整施工方法、调整初期支护强度和刚度并及时支护、降低爆破振动影响、围岩与支护结构间回填注浆等应对措施,确保施工的顺利进行。

七、测点埋设情况和量测资料应纳入竣工文件,以备运营中查考或继续观察。

八、本设计未详事项,请参照《铁路隧道监控量测技术规程》(TB10121-2007 J721-2007)中规定办理。

净空收敛量测测线布置拱顶测点和一条水平测线示意图拱顶测点和两条水平测线示意图二条斜测线示意图。
