----基地一期A块井架物料提升机施工方案

合集下载

物料提升机施工方案(最终)

物料提升机施工方案(最终)

物料提升机施工方案引言物料提升机(以下简称提升机)是一种常用于工业生产中提升或输送物料的设备,广泛应用于矿山、建筑、化工、粮食等行业。

提升机的施工质量直接影响设备的使用效果和寿命,因此制定一套科学合理的施工方案至关重要。

施工准备在进行提升机施工前,应对场地进行认真检查,确保位置符合设计要求,并清理现场,确保安全无障碍。

同时,需准备好施工所需的工具和材料,确保施工顺利进行。

施工步骤1.基础施工:首先进行提升机的基础施工,包括基础的打桩、浇筑混凝土等工序,确保提升机安装的基础稳固可靠。

2.提升机组装:在基础完成后,按照提供的设计图纸,进行提升机的组装工作,注意安装的顺序和方法,确保各部件正确安装到位。

3.电气连接:提升机通常需要电气控制,对电气系统的连接和调试工作至关重要,确保电路连接正确、安全可靠。

4.调试运行:施工完成后,进行提升机的调试工作,确保提升机运行正常,各部件功能齐全。

5.安全检查:最后对整个提升机设备进行一次全面的安全检查,确保施工质量达到标准,保障操作安全。

施工注意事项•施工人员需具备相关知识和经验,遵守安全操作规程,戴好安全帽等防护装备。

•施工过程中,严格按照设计要求进行,不得私自更改设计,造成设备损坏或安全事故。

•施工现场需保持整洁有序,杜绝杂物和易燃物料,确保施工安全。

施工总结提升机施工作为重要的工业设备安装工程,对施工质量具有重要影响。

通过科学合理的施工方案和严格遵守施工过程中的安全规定,可以保证提升机设备的安全稳定运行,延长其使用寿命,提高生产效率。

希望施工人员在工作中严格执行施工方案,确保设备的安全可靠运行。

井架物料提升机安装施工方案指导资料

井架物料提升机安装施工方案指导资料

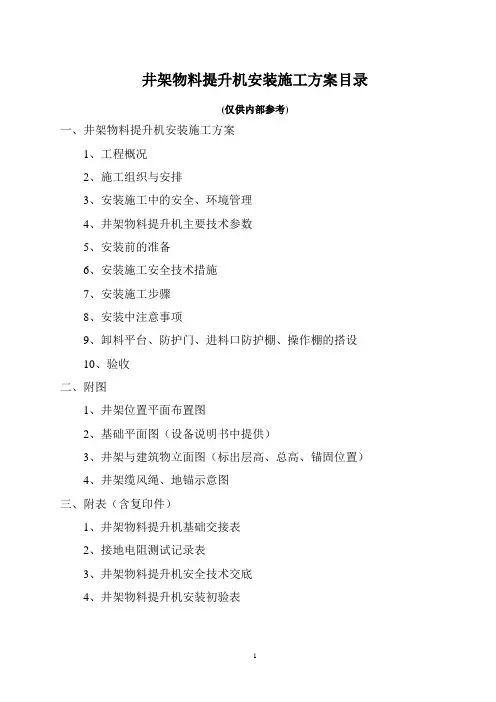

井架物料提升机安装施工方案目录(仅供内部参考)一、井架物料提升机安装施工方案1、工程概况2、施工组织与安排3、安装施工中的安全、环境管理4、井架物料提升机主要技术参数5、安装前的准备6、安装施工安全技术措施7、安装施工步骤8、安装中注意事项9、卸料平台、防护门、进料口防护棚、操作棚的搭设10、验收二、附图1、井架位置平面布置图2、基础平面图(设备说明书中提供)3、井架与建筑物立面图(标出层高、总高、锚固位置)4、井架缆风绳、地锚示意图三、附表(含复印件)1、井架物料提升机基础交接表2、接地电阻测试记录表3、井架物料提升机安全技术交底4、井架物料提升机安装初验表1、工程概况工程,位于市路,本工程总建筑面积约平方米,由栋米高的建筑和栋米高的建筑组成。

根据该工程施工的需要,在号楼安装一台由厂家生产的型号为外双笼井架,具体位置详见《井架位置平面布置图》。

2、施工组织与安排井架物料提升机的安装,安装队伍须由取得建设行政主管部门颁发的起重设备安装资质证书的单位进行作业;安装人员须持有建设厅颁发的特种设备安装操作证书;井架物料提升机厂家须有生产许可证、产品合格证。

本台井架由单位组织安装,由等人组成安装小组(安装资质及特种作业人员资格证附后)。

项目安全员、机管员协助做好井架安装全过程安全监督和管理。

井架物料提升机的基础浇筑、卸料平台、防护门及防护棚、操作棚的搭设等项组织及技术工作,由项目部同志负责。

项目部在安装作业区周围必须规定安全警戒区,并设置醒目标志,做到彼此分工明确,密切配合,服从统一指挥和监护操作。

3、井架物料提升机安装施工中的安全环境管理3.1 安全管理根据公司编制的大型设备危险源辨识及评价表,井架物料提升机在安装过程中的重大危险源为:安装操作人员未按方案施工;安装人员无证上岗作业。

所以,参加安装施工的人员均应高度重视,要求作业人员必须经过专业培训、持证上岗,严禁无证上岗作业,并严格按施工方案作业,执行安全技术交底(详见附表《井架物料提升机安全技术交底》)。

新井架式物料提升机施工方案

新井架式物料提升机施工方案

新井架式物料提升机施工方案一、前期准备工作1.确定提升机的安装位置和高度,制定安装方案;2.准备必要的施工设备和工具,如起重机械、焊接设备、螺栓和螺母等;3.对提升机的相关材料进行质量检查,确保质量合格。

二、机架安装1.根据提升机的安装图纸,搭建机架结构,首先安装立柱和横梁;2.使用起重机械将机架的各个零部件逐一安装到位,同时进行固定,确保机架的稳固性;3.检查机架的安装是否符合要求,确认无误后进行下一步施工。

三、钢丝绳安装1.将钢丝绳穿过滑轮,并通过固定装置固定住,确保钢丝绳的拉力合适;2.在钢丝绳的末端固定吊箍,用于连接提升物料的容器;3.检查钢丝绳的固定情况和拉力是否符合要求,确定无误后进行下一步施工。

四、电机安装1.将电动机安装在机架上,并根据连接线路进行接线;2.通过电机带动滑轮转动,从而实现物料的提升;3.安装并调试好电机,确保其正常运转。

五、安全设施设置1.安装安全警示标志,如“禁止入内”、“禁止触摸”等,提醒相关人员注意安全;2.安装紧急停止按钮,用于在紧急情况下停止提升机的运行;3.安装防护罩或护栏,防止意外事故发生。

六、试运行和调试1.在安装完毕后,进行提升机的试运行,并检查其运行情况;2.检查提升机的各个部位是否正常工作,包括机架、钢丝绳、电机等;3.调试提升机的性能参数,如提升速度、提升高度等,使其满足使用要求。

七、验收和维护1.进行提升机的验收,检查其施工质量和安全性等;2.制定提升机的维护计划,定期检查设备的运行情况,并进行必要的维护和保养。

通过以上施工方案,新井架式物料提升机可以顺利安装和投入使用,从而提高物料提升的效率和工作安全性。

井架式物料提升机施工方案

井架式物料提升机施工方案

井架式物料提升机施工方案
一、工程概况
井架式物料提升机是工程施工中常用的一种设备,主要用于垂直或倾斜方向上的物料提升和输送。

在施工现场,井架式物料提升机通常用于建筑工地、工厂、矿山等场所。

本文将介绍在施工过程中,如何进行井架式物料提升机的施工方案。

二、施工前准备
1. 确定施工位置
在进行井架式物料提升机施工前,需根据实际情况确定设备放置的位置。

通常需要确保设备的安全、稳定并且方便操作。

2. 搭建基础支撑
在确定好施工位置后,需要搭建井架式物料提升机的基础支撑结构。

确保支撑结构稳固可靠,符合安全标准。

三、施工步骤
1. 设备安装
将井架式物料提升机的主体设备安装在基础支撑结构上,并进行调试和检验,确保设备正常运行。

2. 调整设备参数
根据实际工作需求,调整设备的相关参数,例如提升速度、提升高度等,以确保设备能够正常运行并达到预期效果。

3. 联调测试
在设备安装和参数调整完成后,进行联调测试,确保井架式物料提升机与其他设备的配合良好,能够正常工作。

四、施工注意事项
•在施工过程中,需严格按照相关安全规定和操作流程进行,确保施工人员安全。

•定期检查和维护设备,确保设备正常运行。

•在操作设备时,需按照相关规定和标识进行操作,不得擅自调整设备参数。

五、施工总结
井架式物料提升机在工程施工中起着重要作用,合理的施工方案和严格的施工流程能够有效提高施工效率和保障安全。

通过本文的介绍,希望能够为井架式物料提升机的施工提供一些参考和帮助。

井架物料提升机施工方案1

井架物料提升机施工方案1

井架物料提升机施工方案1在现代建筑施工中,井架物料提升机是一种非常常见且重要的设备,能够高效快速地进行物料运输,提高施工效率。

本文将介绍井架物料提升机施工方案1,旨在为施工人员提供具体操作指导,确保施工顺利进行。

1. 工程背景井架物料提升机是在建筑施工过程中用于竖向运输物料的设备。

它能够快速、安全地将材料如砖块、混凝土、钢材等从地面运输到施工现场,大大提高了施工效率,减少了人工劳动强度。

2. 施工准备2.1 设备检查在开始施工之前,必须对井架物料提升机进行全面检查,确保设备的各项功能正常,无损坏或故障。

检查包括但不限于:电气系统、润滑油池、制动系统等。

2.2 安全防护施工现场必须设置明显的安全警示标志,确保施工人员遵守安全规定。

操作人员必须穿戴好安全帽、安全鞋等安全装备,避免发生危险事故。

3. 施工操作3.1 开机操作1.将电源开关置于“ON”位置,启动井架物料提升机。

2.检查设备是否正常运转,确认操作杆、按钮是否灵活可控。

3.检查提升机的载重限制,确定运输物料的重量在设备承载范围内。

3.2 物料装载1.将需要运输的物料整齐地摆放在提升机的载货台上。

2.根据需要将物料固定好,避免在运输过程中移位或掉落。

3.3 运输操作1.操作提升机的升降按钮,使物料顺利到达目的楼层。

2.注意观察运输过程中的各项指示灯及仪表,确保正常运行。

3.在取货和卸货的过程中,注意操纵提升机操作杆的速度和力度,保证物料的安全快速运输。

3.4 关机操作1.将电源开关置于“OFF”位置,关闭提升机。

2.将提升机内的物料清理干净,确保下次使用时能够正常运转。

4. 施工结束4.1 设备维护在施工结束后,对井架物料提升机进行全面清洁和维护,延长设备使用寿命。

4.2 工作总结施工结束后,进行工作总结,记录施工过程中遇到的问题和解决方法,为今后的施工经验积累提供参考。

结语井架物料提升机施工方案1是一个重要的施工指导方案,通过实施本方案,能够保证井架物料提升机在施工过程中高效、安全地运作。

物料提升机(井架)专项安全施工方案

物料提升机(井架)专项安全施工方案

物料提升机(井架)专项安全施工方案在工地安全管理的众多环节中,物料提升机(井架)的专项安全施工方案显得尤为重要。

为了确保工程进展的顺利进行,我们需深入研究并制定一套全面而切实可行的方案,以应对可能发生的各种安全风险。

首先,对于物料提升机的操作人员,他们的专业素养和技能水平至关重要。

在施工前,应进行全面的培训,确保每位操作人员都熟练掌握设备的使用方法,并能够灵活应对各种突发状况。

此外,定期的技能培训和考核也是必不可少的,以保证操作人员的技能始终保持在一个高水平。

其次,设备的日常维护和检查工作是确保施工安全的关键步骤。

在施工现场,设立专门的维护团队,负责定期对物料提升机进行全面检查和保养。

这不仅可以及时发现潜在问题,还可以有效预防故障的发生。

同时,建议引入智能化监控系统,实时监测设备运行状态,一旦发现异常,能够迅速做出响应,减少安全隐患。

除了对操作人员和设备进行全面管理外,施工现场的安全环境也需要得到高度重视。

建议在施工区域周围设置明确的安全警示标识,并定期进行安全演练,提高施工人员的安全意识和应急处理能力。

同时,加强与周边环境的沟通,确保施工不会对周围的居民和交通造成不必要的影响。

在项目实施的过程中,我们还应采用科技手段,如引入人脸识别技术,对施工人员进行实时监控,确保工地只有经过培训和授权的人员才能进入。

此外,利用无人机技术进行巡查,及时了解工地的整体状况,减少人为巡查的风险。

总体而言,物料提升机(井架)专项安全施工方案的制定需要多方面的考虑,既要关注操作人员的技能培训和设备的维护管理,也要注重安全环境的建设和科技手段的引入。

只有通过综合施策,才能确保工程施工过程中的安全可控,为项目的顺利完成提供有力保障。

井架物料提升机安装施工方案指导资料

井架物料提升机安装施工方案指导资料

井架物料提升机安装施工方案指导资料井架物料提升机是一种用于将物料从地面提升至高空的设备,在建筑、矿山和工厂等领域有着广泛的应用。

安装和施工井架物料提升机涉及到安装机械设备、电气设备以及操作系统的调试和联调,需要按照一定的安装方案进行施工。

以下是一份井架物料提升机安装施工方案指导资料,供参考:一、项目概述本项目是安装一台井架物料提升机,用于将物料从地面提升至高空。

设备参数如下:-最大载重量:2000千克-最大提升高度:30米-驱动方式:电动-控制方式:PLC控制二、施工准备1.确定安装位置:根据物料提升机的工作要求和建筑结构,确定最佳的安装位置,确保设备可以正常工作且不会对建筑结构造成损坏。

2.安装基础处理:根据设计要求和地质勘探报告,对安装基础进行处理,包括基础开挖、清理基坑、浇筑混凝土等工作。

3.测量定位:根据设备的安装要求,使用测量仪器对基础位置进行测量和定位,确保设备可以准确安装在基础上。

4.材料准备:根据施工方案和设备参数,准备所需的安装材料和工具,如螺栓、螺母、钢筋等。

三、设备安装1.安装底座:将设备的底座安装在基础上,并使用螺栓将其固定。

确保底座水平且稳固。

2.安装立柱:将设备的立柱按照设计要求和安装顺序安装,确保立柱与底座连接紧固、垂直且平衡。

3.安装梁组件:将设备梁组件安装在立柱上,并使用螺栓将其固定。

确保梁组件水平、平行且牢固。

4.安装提升机构:将设备的提升机构按照设计要求和安装顺序安装,包括卷筒、绳套、电机等。

确保提升机构顺畅运转、安全可靠。

5.安装防护装置:根据安全生产要求,安装设备的防护装置,包括灯光、声响、护栏等,确保施工和使用过程中的安全。

6.连接输电线路:将设备的电气部分与输电线路连接,确保设备可以正常供电运行。

四、设备调试1.检查设备安装是否牢固、稳定,调整并紧固连接螺栓。

2.检查设备的供电系统,确保电气连线正确、接地良好。

3.进行空载试运行,检查设备的各项功能是否正常。

井架物料提升机专项施工方案

井架物料提升机专项施工方案

井架物料提升机专项施工方案一、项目背景井架物料提升机在建筑工地上扮演着重要的角色,其施工方案的设计和实施对于工程进展和质量有着直接的影响。

因此,本文将围绕井架物料提升机专项施工方案展开讨论,以确保提升机在工地上的安全、高效运行。

二、施工方案概述2.1 施工目标井架物料提升机专项施工方案的主要目标是确保提升机在施工过程中的安全性和稳定性,保障提升机的正常使用,并提高施工效率。

2.2 施工内容1.安装井架:包括提升机的底框、寿命栏和立柱的安装。

2.安装电机及控制系统:安装井架提升机所需的电机及控制系统,保证提升机的正常运行。

3.安装输送系统:将物料输送系统与井架提升机连接,确保物料顺利输送。

4.调试与试运行:对井架提升机进行调试和试运行,确保其正常运行和稳定性。

三、施工步骤3.1 准备工作1.制定详细的施工计划,包括各个施工环节的时间节点和人员安排。

2.开展现场安全检查,确保施工场地符合安全标准。

3.配备所需工具和设备,包括吊车、螺丝刀等。

3.2 施工过程1.安装井架:根据设计要求进行井架的组装和安装。

2.安装电机及控制系统:按照安装说明书进行电机及控制系统的安装和调试。

3.安装输送系统:将输送系统与提升机连接,并进行检测和调试。

4.调试与试运行:对提升机进行全面的调试和试运行,确保其运行正常。

3.3 收尾工作1.对施工现场进行清理,保持环境整洁。

2.对提升机进行最后的检查和测试,确保设备完好无损。

3.编制施工总结报告,总结经验教训。

四、施工安全注意事项1.施工现场要配备足够的安全设备和救援人员。

2.操作人员要经过专门培训,并严格按照操作规程进行操作。

3.定期检查设备和设施,确保施工安全。

4.遇到紧急情况要及时采取措施并报告相关部门。

五、结尾通过本文的详细介绍,相信大家对于井架物料提升机专项施工方案有了更深入的了解。

只有在严格按照施工方案进行操作,并且遵守安全规程,我们才能保证井架提升机在工地上的安全、高效运行,为工程建设提供有力保障。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

********基地一期A块井架物料提升机施工方案编制人: * * *审核人: * * *********公司****************项目部2011年10月目录一、工程概况及编制依据 (1)二、用途与特点 (1)三. 主要性能参数 (2)四. 地基承载力验算 (3)五.施工准备 (4)六.井架物料提升机安装 (4)七.操作安全 (6)八.维护与保养措施 (7)九.职业健康安全与环境保护管理措施 (8)十.资质证书及验收 (9)一、工程概况及编制依据1.1工程概况*****基地一期A块,位于上海市***区****路和***路交接处,北临***路,南至***河,东接规划五路,西至***路。

该工程座北朝南,整个建筑群由20幢小高层住宅楼和一座人防地下车库、一座非人防地下车库、两座公建及配套设施组成,小高层住宅楼地上18层,地下一层,每层层高均为2.8m,建筑总高度为56.1m,总建筑面积为143519.42 m2,其中住宅建筑面积118377.12m2及地下车库面积为13271m2等组成。

结构类型为钢筋混凝土短肢剪力墙结构,抗震烈度7度;外墙1~2层局部3层为外粉水泥基保温砂浆墙面,3~18层外帖保温板及外刷涂料饰面。

公建配套为地上三层,层高3.6m,总建筑面积为2291.63m2,结构类型为框架结构,抗震烈度为7度,地上3层总高度11.4m;公建配套物料提升机搭设高度为15m,吊篮提升高度为11.4m。

外墙部分粉水泥基保温砂浆再干挂石材,部分为水泥基保温砂浆及刷外墙涂料。

1.2编制依据《建筑施工安全检查标准》JGJ59-99《龙门架及井架物料提升机安全技术规范》JGJ88-92《建筑工程施工质量验收统一标准》GB50300-2001《施工现场安全生产保证体系》DBJ08-903-2003二、用途与特点1. 物料提升机是我厂按GB10052~GB10056《施工升降机》,行业标准JGJ88-1992《龙门架及井架物料提升机安全技术规范》、JGJ159-1999《建筑施工安全检查标准》要求而专门设计的一种价格低廉、安全实用、装拆方便的货用施工升降机,它主要用于多层建筑施工中物料垂直运输使用。

2. 特点:2.1 各种安全装置齐全,为施工企业确保施工安全,提高工作效率,缩短工期,降低成本,创建安全文明施工现场提供了安全保证。

2.2 具有吊篮防坠装置,在施工过程中,如果提升机钢丝绳发生断绳,装在吊篮上的两只防坠装置能在瞬间夹持住导轨而起到防止吊篮坠地事故。

2.3 安装双极限保护装置,在井架上装有上极限和下极限保护装置,以确保吊篮上不冲顶,下不撞地。

2.4 具有超重限载装置,当货物超过额定载重时,不能启动电源(工地需要)。

2.5 具有安全门联锁装置,吊篮门装有限位联动保护开关,当门未完全关闭时,则卷扬机不能启动。

2.6 安装楼层停靠装置,可根据施工需要,吊篮可在楼层自动停靠,而确保施工人员的安全(工地需要)。

2.7 井架轨道间距800mm,并配置12只导向轮,能提高吊篮的抗倾覆能力,确保吊篮上下运行的平稳性。

2.8 井架底部设有缓冲器,能有效减缓吊篮下落的冲击力。

三. 主要性能参数四. 地基承载力验算基础由采用钢筋砼板,砼强度等级为C20,钢筋布置为双层双向φ8@200。

基础地基由质土和砂回填夯实而成。

基础板长3000mm,宽2800mm,厚300mm。

钢塔底座用预埋M16地脚螺栓连接,详见基础平面布置图。

由于提升机架体顶部的自由高度一般不得超过6m,故本工程钢塔安装高度最高按15m计算,从第二层起,在9m处设一道临时缆风绳,待架体搭设到15m处设拉缆风钢丝绳,待15m处缆风绳连接牢固后,拆除9m处的临时缆风绳,故只计算基础垂直压力。

这里以最高的F型商铺为例验算,其它类同。

(1)上部结构传至基础顶面的竖向力设计值如下:每节高1.5m,共10节F=3170+1000 (2为动力系数,1.2为分项系数)=4170kg≈41KN(2)基础底面面积A:基底面长×宽×高=3000×2800×300mm,则A=3.0×2.8=8.4(m2)(3)基础自重GG=3.0×2.8×0.3×25=63(KN)(4)地基承载力设计值f:地基设在原土上取f=80(KN/m2)(5)承载力P验算:P=(F+G)/A=(41+84)/8.4= 12.4(KN/m2)<f=80(KN/m2)通过计算可知,基础承载力可以满足本工程提升架的使用要求。

五.施工准备1. 井架安装前应对安装人员进行安全技术培训;对质量及安全防护要求详细交底。

2. 对安装的提升机、架体配件、杆件的规格质量和场地环境进行全面检查,确认符合规范和产品说明中的有关要求。

3. 安装班组人员要有明确的分工,确定指挥人员,设置安全警戒区,挂设安全标志,并派监护人员排除作业障碍。

4. 根据设计要求核对安装高度。

5. 安装作业前检查的内容包括:1)金属结构的成套性和完整性。

2)提升机构是否完整良好。

3)电气设备是否安全可靠。

4)基础位置和做法是否符合要求,混凝土强度是否达到80%以上,井架缆风绳锚固连接埋设是否牢固。

5)附墙架连接埋件的位置是否正确和埋设牢靠。

6)必备的各安全装置是否具备和性能是否可靠。

六.井架物料提升机安装1. 将底盘连接板上的螺栓孔对准预埋螺栓(M20)放下,用水平仪、四角校平,四角高差控制在1.5mm以内,紧固预埋螺栓,复测四角的水平度至规定要求。

2. 将吊篮放入底盘正中,请注意进料口的方向(向东)。

然后取1.5m底部短冲天两根对角安装,再取3m底部长冲天两根对角安装。

在底部短冲天上各装上两块大连接板,在每根底部长冲天中间装两块小连接板。

先装平支撑,再装平支撑的连接板,后装斜支撑,最后安装吊篮导轨,然后拧紧每个连接螺栓,每节安装如此进行。

3. 井架优先采用附墙连接,如在24m以下,亦可采用缆风绳。

物料提升机的最大独立高度为12m,超过12m时,从底盘上方12m处开始每隔伽设一道刚性附墙,顶部最大自由度6m。

井架附墙最大总体架设高度为60m。

(1)物料提升机的缆风绳应经计算确定(缆风绳的安全系数N取≥3.5)。

缆风绳应选用圆股钢丝绳,直径不得小于9mm。

物料提升机高度在20m以下(含20m)时,缆风绳不小于l组(每组4根):物料提升机高度在21~30m时,不少于2组。

(2)缆风绳应在架体四角有横赂缀件的同一水平面上对称设置,使其在结构上引起的水平分力处于平衡状态。

缆风绳与架体的连接处应采取措施,防止架体钢材对缆风绳的剪力破坏。

对连接处的架体及附件必须进行设计计算。

(3)架设过程中设置临时缆风绳时,应将架体两立柱间保持横向连接,不得分别牵拉立柱的单肢。

(风绳与地面的夹角不应大于60°,其下端应与地锚连接,不得拴在树木、电杆或堆放构件等物体上。

(5)缆风绳与地锚之间,应采用与钢丝绳拉力相适应的花篮螺栓连接,以便于调节张紧。

缆风绳垂度不大于0.01L(为缆风绳长度)。

调节时应对角进行,不得相邻两角同时拉紧。

(6)当缆风绳需改变位置时,必须先作好预定位置的地锚,并加临时缆风绳,确保物料提升机架体的稳定,方可移动缆风绳的位置,等待与地锚拴牢后,再拆除临时缆风绳。

4. 安装到顶时,装上顶立柱,上顶横梁,装上天梁。

拧紧各连接螺栓。

5. 安装中严禁扩空和开孔,各节点的连接螺栓必须紧固,不得潺装或以铅丝代替,全部安装好后必须由下至上检查每一个螺栓并确实拧紧,同时在牙上涂以油脂以防锈死。

6. 安装卷扬机,卷扬机离井架的距离应不小于15米,卷扬机底座用地脚螺栓与混凝土地面固定或与地锚连接,卷扬机绳筒中间应对准地滑轮的绳槽。

7. 按附图一穿绕吊篮钢丝绳,配有把杆的夜暗附图一穿把杆钢丝绳,钢丝绳端用绳卡固定在天梁的缆桩上,钢丝绳卡数量不得少于3只,钢丝绳卡的大小应与钢丝绳直径匹配,钢丝绳卡间距不得小于钢丝绳直径的6倍。

安装好防坠器,安装上、下限位装置位置(离顶端3m),安装超重限制装置。

8. 高度超过30m的高架物料提升机在任何情况下均不得采用缆风绳。

3Om 以下物料提升机受条件限制无法设置附墙架时,应采用缆风绳固定架体。

采用缆风绳固定架体时应做到以下几点:9. 按附图接通电源,检查绝缘及接地是否符合标准规定,待一切符合要求后,启动卷扬机提升吊篮至2~3m时即停,检查制动是否良好;检查防坠安全器是否活动自如,如有卡滞,调节其上部螺丝,直至正常。

再启动卷扬机在全程高度范围内上、下两至三次,调试上限位、下限位。

调整吊篮轨道,使导轮与轨道间隙适中没有卡滞现象,最后调试超载限制装置。

10. 风速超过13m/s(四级风以上)严禁进行安装,接高与拆卸作业。

11. 在物料提升机进料口上方塔建上进料口防护棚,宽2,sm,高2.5m。

其顶部材料强度应能承受1OKPa的均不静载荷,也可采用50mm原木板。

12. 在出料口的开口位置,应加强处理。

13. 拆卸架体基本按安装相反的次序进行。

在拆除架体前应在9m处拉好临时缆风绳拉接牢固,然后拆除架体顶端15m处的缆风绳。

拆到哪一组缆风绳时就拆哪一组,决不可把所有的缆风绳同时拆除。

以防拆架时晃动甚至倒塌。

14. 拆除作业一般在白天进行,夜间作业应有良好的照明。

15. 因故中断作业时,应采取临时稳固架体的措施。

作业中严禁从高处向下抛掷物件。

高空安装人员务必系好安全带,戴好安全帽,架体周围Zm内禁止站人,以防物体掉落伤人。

16. 电器控制柜应放在干燥无淋雨处,卷扬机必须可靠接地,接地电阻值应≤4Ω接地装置的选择应符合GBJ232的规定。

卷扬机应可靠固定,出绳的最大偏角应小于1.5°。

七.操作安全1. 安装工作必须由持有特种设备安装资质的专业安装人员完成,物料提升机安装后,应由安全主管部门验收,确认合格发给使用证,方可使用。

2. 使用前应检查各机构的安装是否符合要求,钢丝绳在卷扬机上缠绕是否正确。

3. 检查吊篮垂直运行方向,各接头处有无突出物体。

4. 检查附墙架或缆风绳连接是否牢靠,预埋件或缆风绳的地锚有无松动,钢丝绳滑轮组的固结是否可靠有无磨损。

发现问题必须及时处理,问题解决后方可使用。

5. 操作卷扬机、提升和下降吊篮至少三次,以检查其灵活性,同时检查保险装置是否动作灵活、安全可靠,检查各限位装置是否正确,卷扬机的制动是否可靠。

如有问题及时调整解决。

6. 安全操作规程(1)操作人员在使用本机之前必须经过必要的技术和安全培训,熟悉和掌握本机的主要性能和各零部件的功能。

并取得特种设备操作上岗证(IC卡)才能操作运行。

(2)开机要集中精力,严禁与人闲谈。

(3)劝运载不许超过1000kg。

物料不得超出吊篮。

相关文档
最新文档
