电力管道施工技术交底记录

合集下载

电力管道班组安全技术交底模板

电力管道班组安全技术交底模板

一、交底目的为确保电力管道班组在施工过程中安全、高效地完成工作任务,防止各类安全事故的发生,特制定本安全技术交底。

二、交底对象电力管道班组全体成员三、交底内容1. 安全意识教育(1)加强班组安全教育培训,提高全体成员的安全意识。

(2)明确安全生产责任制,落实班组长、安全员及每位成员的安全职责。

2. 现场安全操作规程(1)作业前,必须检查现场环境,确保无安全隐患。

(2)进入施工现场,必须正确佩戴安全帽、安全带等防护用品。

(3)禁止在高压电线附近进行作业,保持安全距离。

(4)使用电动工具时,确保电源线完好,防止漏电。

(5)高空作业时,必须使用安全带,并确保安全带固定牢固。

3. 设备操作安全(1)熟悉设备性能、操作规程和维护保养知识。

(2)严格按照操作规程进行设备操作,不得擅自改变设备参数。

(3)设备操作过程中,密切观察设备运行状态,发现异常立即停机检查。

(4)设备维修保养时,确保设备处于断电状态,防止误触电。

4. 管道施工安全(1)管道施工前,应进行现场勘查,确保施工方案合理、安全。

(2)管道敷设过程中,注意避开地下管线,防止发生安全事故。

(3)管道焊接作业时,确保焊接区域通风良好,防止中毒。

(4)管道试压过程中,密切关注压力表读数,防止超压。

5. 应急处理措施(1)发生安全事故时,立即停止作业,组织人员开展自救互救。

(2)迅速上报事故情况,按照应急预案进行处理。

(3)配合相关部门进行事故调查和处理。

四、交底要求1. 班组长负责组织全体成员认真学习本安全技术交底内容。

2. 安全员负责监督实施安全技术措施,确保施工安全。

3. 全体成员应严格遵守安全操作规程,确保自身和他人的安全。

4. 定期对安全技术交底内容进行修订和完善,确保其适用性和有效性。

五、交底时间[填写交底日期]六、交底人[填写交底人姓名及职务]七、接受交底人签字[填写接受交底人姓名及职务][注:本模板仅供参考,具体内容应根据实际情况进行调整。

电力管道施工技术交底

电力管道施工技术交底

电力管道施工技术交底一、工程概述本工程为电力管道施工项目,旨在为电力输送提供安全、高效的通道。

管道施工范围包括新设电力管道、旧管道修复及连接等。

工程地点位于城市中心区域,施工环境复杂,对技术要求较高。

二、施工准备1、现场勘查:对施工区域进行详细勘查,了解现场地形、地下管线等情况,以便制定合理的施工方案。

2、材料采购:根据施工需要,提前采购管道、阀门、支架等必要材料,确保质量合格,数量充足。

3、机械设备:准备挖掘机、吊车、焊机等施工机械,确保设备性能良好,满足施工需求。

4、安全措施:制定安全施工方案,明确安全责任人,加强安全教育,确保施工安全。

三、施工技术要求1、管道敷设:根据现场情况,采用人工或机械敷设方式,保证管道安装牢固,位置准确。

2、阀门安装:阀门应按设计要求进行选型和安装,确保密封良好,操作灵活。

3、支架制作与安装:根据设计要求,制作和安装支架,确保支架稳固,承重能力强。

4、焊接工艺:采用手工电弧焊或自动焊方式,确保焊接质量达到设计要求。

5、质量检测:对管道、阀门、支架等设施进行质量检测,确保施工质量符合规范要求。

四、施工流程1、现场勘查、制定施工方案;2、材料采购、机械设备准备;3、安全措施布置;4、电力管道敷设;5、阀门及支架安装;6、焊接及质量检测;7、工程验收及交付使用。

五、安全注意事项1、施工人员必须佩戴安全帽、防护服等个人防护用品;2、高空作业时,应采取防坠落措施,确保施工安全;3、加强现场安全巡查,及时发现并消除安全隐患;4、遵循相关法律法规及规范要求,确保文明施工。

管道施工技术交底在建筑工程中,管道的安装和施工是非常重要的一部分。

为了保证工程的质量和安全性,在进行管道施工之前,必须进行技术交底,以确保所有参与施工的人员都了解施工的详细要求和操作流程。

一、交底内容在进行管道施工技术交底时,应包括以下内容:1、施工图纸和施工计划的交底:向施工人员介绍施工图纸和施工计划,使其了解工程的具体要求和施工进度。

电力管道铺设安全技术交底模板

电力管道铺设安全技术交底模板

一、工程名称:___________二、工程编号:___________三、施工部位或层次:___________四、施工内容及交底内容:一、施工前的准备工作1. 施工人员应经过专业培训,了解电力管道铺设的安全技术要求,掌握相关操作规程。

2. 施工现场应设置明显的安全警示标志,禁止无关人员进入施工区域。

3. 施工前,应对施工现场进行勘察,排除安全隐患,确保施工安全。

二、施工过程中的安全技术要求1. 管道运输与搬运- 运输管道时,应采用专用车辆,确保管道绑扎牢固,防止在运输过程中发生脱落。

- 人力搬运时,起落要一致,通过沟、井等狭窄通道,要搭设马道,不得负重跨越。

- 使用滚杠运输时,防止压脚,不准用手直接调整滚杠。

管子滚动前方,不得有人。

2. 管道切割与加工- 使用克子切断铸铁管时,应戴防护眼镜,确保克子顶部无卷边裂纹。

- 使用锯床、锯弓、切管器、砂轮切管机切割管子时,要垫平卡牢,用力不得过猛,临近切断时,用手或支架托住。

- 砂轮切管机砂轮片应完好,操作时,应站侧面。

3. 管道煨弯- 煨弯前,砂子必须烘干,装砂架子搭设牢固,并设栏杆。

- 用机械敲打时,下面不得站人,人工敲的上下要错开。

- 管子加热时,管口前不得有人。

4. 火焰煨弯机操作- 火焰煨弯机的气压表、水压表、减压阀,应灵敏可靠,水封回火器必须保持安全水位。

- 乙炔压力控制在0.5-1.5kg/cm²,氧气压力控制在4-6kg/cm²之间。

- 工作完毕,应断电、断水。

5. 管道安装与焊接- 焊接作业前,对焊接人员应进行安全教育,确保其具备焊接技能和安全管理意识。

- 焊接过程中,电焊工应正确佩戴劳动保护用品,如工作服、绝缘鞋、绝缘手套、护目镜等。

- 焊接作业现场,应设置防火设施,清理易燃易爆物品,防止火灾发生。

三、施工结束后的安全注意事项1. 施工结束后,应对施工现场进行清理,确保无遗留安全隐患。

2. 对施工人员进行安全教育培训,提高其安全意识。

电力管道拉管施工技术交底记录

电力管道拉管施工技术交底记录

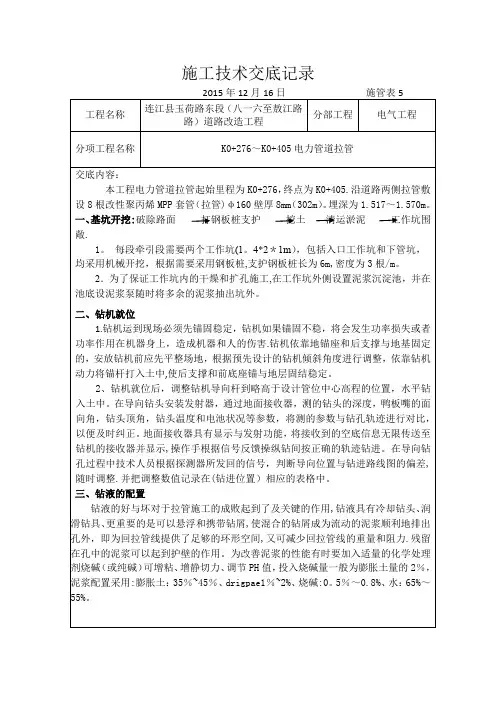

施工技术交底记录
2015年12月16日施管表5
工程名称
连江县玉荷路东段(八一六至敖江路路)道路改造工程
分部工程
电气工程
分项工程名称
K0+276~K0+405电力管道拉管
交底内容:
本工程电力管道拉管起始里程为K0+276,终点为K0+405.沿道路两侧拉管敷设8根改性聚丙烯MPP套管(拉管)φ160壁厚8mm(302m)。埋深为1.517~1.570m。
施工技术交底记录
2015年12月16日施管表5
工程名称
连江县玉荷路东段(八一六至敖江路路)道路改造工程
分部工程
电气工程
分项工程名称
K0+276~K0+405电力管道拉管
(续上页)
交底内容:
1、采用精度为0.1%的导向雷达控制钻进标高,导向标高控制在管中心线位置。
2、钻杆轨迹的第一段是造斜线,控制钻杆的入射角度和钻头斜面的方向,缓慢给进而不旋转的钻头,就能使钻头按设计的造斜段钻进.钻头达到斜段完成处,接下来的是排水管流水管的钻进。旋转钻头,并提供给进力,钻头就能沿水平直线钻进。由于在钻头的位置安装了最先进的探测仪器,使钻进按照流水线标高路线进行。到达出口工作坑,完成钻孔工序。
2、注浆管采用SC50镀锌钢管,用胶布绑扎在MPP管外侧.
3、灌浆位置镀锌管应多考虑5m。以便灌浆设备的连接。
交底单位
接收单位
交底人
接收人
3、检查钻机的测量仪器的电源是否充足,不足的应更换电池.
按照使用规范操纵仪器。
4、探头装进探头盒内,打开接收机合同步显示器,转动探头盒检查仪器是否正常。
5、探头盒与钻头接好并连接在钻杆上,开机输送钻进液,检查钻头喷嘴是否畅通。

(完整版)电力管道施工安全技术交底

(完整版)电力管道施工安全技术交底

(完整版)电力管道施工安全技术交底电力管道施工安全技术交底
1. 简介
本文档旨在详细说明电力管道的施工安全技术要点,以确保施工工作的顺利进行,并保障工人和公众的安全。

2. 施工前准备
在开始施工前,需要进行以下准备工作:
- 建立安全管理组织机构和责任制度
- 制定详细的电力管道施工方案
- 检查施工区域是否具备安全条件
- 配备必要的施工设备和工具
- 培训工人的安全技能和操作规范
3. 施工现场安全措施
为确保施工现场的安全,需要采取以下措施:
- 设置明显的施工警示标志
- 确保施工区域的通风良好
- 配备必要的个人防护装备
- 检查和维护施工设备的正常运行
- 预防火灾和爆炸事故的发生
- 做好电力设备和电源的绝缘处理
- 严禁违规操作和私自改动施工设备
4. 管道施工安全技术要点
在管道施工过程中,应注意以下要点:
- 使用合适的施工工艺和方法
- 在挖掘过程中确认地下设施的位置
- 控制施工区域的煤气等易燃物质
- 管道连接时采用合适的焊接技术
- 严禁施工现场的乱堆乱放和随意抛弃垃圾
- 确保施工区域的整洁和有序
5. 紧急事故处理
如果发生紧急事故,需要立即采取以下应急措施:
- 尽快报警并通知相关责任人
- 疏散施工人员和附近居民
- 施救伤员和确保现场的安全
- 配合有关部门进行事故调查和处理
6. 安全检查和监督
为确保施工安全,应定期进行安全检查和监督,发现问题及时纠正并改进安全管理措施。

以上为电力管道施工安全技术交底的简要内容介绍,详细内容需根据具体情况进行补充和完善。

电力通讯管道安全技术交底模板

电力通讯管道安全技术交底模板

一、工程名称:(填写工程名称)二、工程地点:(填写工程地点)三、工程概况:(简要描述工程规模、施工内容、施工环境等)四、安全目标:确保施工过程中无安全事故发生,实现安全生产零事故。

五、安全技术交底内容:1. 施工人员安全教育培训:(1)组织施工人员学习《电力通讯管道施工安全技术规程》及相关安全知识;(2)进行安全操作技能培训,确保施工人员掌握施工过程中安全操作要领;(3)加强施工人员安全意识教育,提高安全防范能力。

2. 施工现场安全管理:(1)设立施工现场安全警示标志,明确警示内容;(2)设置安全通道,确保人员通行安全;(3)加强施工现场临时用电管理,防止触电事故发生;(4)对施工现场的临时设施进行定期检查,确保其安全性;(5)加强施工现场的消防管理,配备必要的消防器材。

3. 施工过程安全控制:(1)严格按照施工方案进行施工,确保施工质量;(2)加强施工现场的安全巡查,发现问题及时整改;(3)加强施工现场的通风、防尘、防毒等措施,确保施工人员健康;(4)施工过程中,加强施工人员个人防护,佩戴安全帽、安全带等防护用品;(5)加强施工现场的交通安全管理,确保施工车辆行驶安全。

4. 施工设备安全管理:(1)对施工设备进行定期检查、保养,确保设备运行正常;(2)使用符合安全要求的施工设备,避免因设备故障导致安全事故;(3)对施工设备操作人员进行培训,确保其掌握设备操作技能;(4)加强施工现场的设备安全管理,防止设备操作失误。

5. 施工现场应急救援:(1)制定应急救援预案,明确事故发生时的应急措施;(2)配备应急救援设备,确保事故发生时能够及时进行救援;(3)加强施工人员的应急救援培训,提高其应急救援能力;(4)加强与周边单位的应急救援联动,确保事故发生时能够得到及时救援。

六、安全责任:(1)项目经理为施工现场安全生产第一责任人,对施工现场安全生产工作全面负责;(2)各施工负责人对本单位施工区域内的安全生产工作负责;(3)各施工人员对自身安全生产工作负责,严格遵守安全操作规程。

电力排管管道安全技术交底模板

电力排管管道安全技术交底模板

一、交底时间:____年____月____日二、交底地点:____地点三、交底人员:项目经理、技术负责人、安全员、施工队长、班组长及全体施工人员四、交底内容:一、安全目标确保电力排管管道施工安全,实现“零事故、零伤害、零污染”的目标。

二、施工前准备1. 施工人员应经过专业培训,熟悉电力排管管道施工技术及安全操作规程。

2. 严格按照施工图纸、设计规范及国家相关法律法规进行施工。

3. 施工现场应配备齐全的安全防护设施和应急物资。

三、施工过程中注意事项1. 施工人员必须佩戴安全帽、安全带等个人防护用品。

2. 严格遵守施工操作规程,严禁违规操作。

3. 严格按照施工顺序进行施工,不得擅自改变施工方案。

4. 施工现场严禁吸烟、饮酒、使用明火等易燃易爆物品。

5. 严格执行施工现场安全管理制度,确保施工现场安全。

四、施工安全措施1. 沟槽开挖(1)挖掘前,应先进行地质勘探,了解地下管线情况。

(2)挖掘时,应保持沟槽两侧土方稳定,防止塌方。

(3)挖掘过程中,应定期检查沟槽两侧土方,发现问题及时处理。

(4)挖掘深度超过2米时,应设置防护栏和安全警示标志。

2. 管道敷设(1)管道敷设前,应检查管道质量,确保符合设计要求。

(2)管道敷设过程中,应避免碰撞、挤压、弯曲等损伤。

(3)管道连接处应严密,防止泄漏。

(4)管道敷设完毕后,应进行试压检测,确保管道密封性。

3. 管道回填(1)回填前,应检查管道埋深是否符合设计要求。

(2)回填材料应选用合格、稳定、密实的土石材料。

(3)回填过程中,应分层压实,确保回填质量。

4. 施工用电(1)施工现场用电设备应符合国家相关安全标准。

(2)施工现场应设置专用配电箱,并配备漏电保护装置。

(3)施工人员应严格遵守用电操作规程,防止触电事故。

五、应急措施1. 立即切断事故电源,防止事故扩大。

2. 组织救援队伍,对受伤人员进行急救。

3. 拨打急救电话,请求专业救援。

4. 保护事故现场,协助相关部门进行调查。

电力管道施工技术交底记录

电力管道施工技术交底记录
排管安装
1、管材及附件验收
由于经过长途运输和多次搬动,必须仔细检查管身有无裂纹或损伤、防腐是否完整,决不使用任何一个不合格管材;
2、排管安装
根据管径大小和现场情况,采用人工安装;下管前,须对槽底的尺寸、高程、坡度、地基和基础的质量进行检查,并报请监理工程师进行检验核定;下管时应将排管排好,然后对线校正,严格控制中线和标高,自下由上进行下管,并用中心线法或边线法控制排管的中线和高程;排管用排管支撑隔开,管道敷设应保证管间距公分左右;管道就位后,随时检查管道的高程和平直度,发生偏差随时纠正,确保管道排列整齐平顺,接口密闭良好;
施工中所需的混凝土采用商品混凝土;
施工所需要的砂浆现场用砂浆搅拌机搅拌;
2、作业条件
沟槽开挖已经完成,做好基坑排水,处理好沟槽底部基层处理后,方可进行管线施工;
二、质量标准
质量要求符合港口工程质量检验评定标准JTJ221-98、电气装置安装工程电缆线路施工及验收规范GB50168-92的规定;
三、施工工艺
技术负责人
交底人
接受人

年月日
工程名称
分部工程
电气
分项工程名称:管道施工
电缆井及电缆沟施工工艺
电缆井垫层采用C10混凝土,电缆井顶、盖板、底板及侧墙均采用C30钢筋混凝土;进人井筒壁采用240mm厚砖,砌体采用蒸压粉煤灰砖,水泥砂浆砌筑,内外摸20厚1:2水泥砂浆;所采用钢筋为ΦHPB235钢及ΦHRB335钢;底板上面、侧墙及盖板钢筋保护层厚为30mm,底板下面钢筋保护层厚40mm;施工时若井框高出地面则可适当降低井室高度,埋管位置、角度、根数、标高应根据电缆排管位置图中各井所在位置埋管,暂时不用的埋管用橡皮塞塞紧,排管穿入电缆后入井,井端应用ZFD-S塑性无机电缆防火堵料封堵150mm,且要求封堵密实以防止积水及易燃易爆气体进入;同时,电缆井侧壁内外做聚合物防水砂浆防水层,预埋管与井壁连接处做好防水处理,预埋槽钢与预埋管间空隙用C30细石混凝土浇筑振捣密实,以及井内铁件外露部分均进行热镀锌防腐处理;
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
排管安装
(1)、管材及附件验收
由于经过长途运输和多次搬动,必须仔细检查管身有无裂纹或损伤、防腐是否完整,决不使用任何一个不合格管材。
(2)、排管安装
根据管径大小和现场情况,采用人工安装。下管前,须对槽底的尺寸、高程、坡度、地基和基础的质量进行检查,并报请监理工程师进行检验核定。下管时应将排管排好,然后对线校正,严格控制中线和标高,自下由上进行下管,并用中心线法或边线法控制排管的中线和高程。排管用排管支撑隔开,管道敷设应保证管间距6.8公分左右。管道就位后,随时检查管道的高程和平直度,发生偏差随时纠正,确保管道排列整齐平顺,接口密闭良好。
技术负责人
交底人
接受人

年月日
工程名称
分部工程
电气
分项工程名称:管道施工
电缆井及电缆沟施工工艺
电缆井垫层采用C10混凝土,电缆井顶、盖板、底板及侧墙均采用C30钢筋混凝土;进人井筒壁采用240mm厚砖,砌体采用MU10.0蒸压粉煤灰砖,M10.0水泥砂浆砌筑,内外摸20厚1:2水泥砂浆;所采用钢筋为ΦHPB235钢及ΦHRB335钢。底板上面、侧墙及盖板钢筋保护层厚为30mm,底板下面钢筋保护层厚40mm。施工时若井框高出地面则可适当降低井室高度,埋管位置、角度、根数、标高应根据电缆排管位置图中各井所在位置埋管,暂时不用的埋管用橡皮塞塞紧,排管穿入电缆后入井,井端应用ZFD-S塑性无机电缆防火堵料封堵150mm,且要求封堵密实以防止积水及易燃易爆气体进入。同时,电缆井侧壁内外做聚合物防水砂浆防水层,预埋管与井壁连接处做好防水处理,预埋槽钢与预埋管间空隙用C30细石混凝土浇筑振捣密实,以及井内铁件外露部分均进行热镀锌防腐处理。
2、安装好的管道不得用做支撑或放手板,其支撑、支架、垫块不得用于其他受力点。
3、管道安装完成后,应将所有管口及井口封闭严密,防止杂物进入。
4、预留管口的临时封堵不得随意打开,以防掉进杂物造成管道堵塞。
七、注意事项
1、每一个施工工序完成后必须先通知现场施工员进行质量检查,合格后报工程部技术员进行复查并报业主及监理进行检查验收,验收合格后方可进入下一工序施工。
施工中所需的混凝土采用商品混凝土。
施工所需要的砂浆现场用砂浆搅拌机搅拌。
2、作业条件
沟槽开挖已经完成,做好基坑排水,处理好沟槽底部基层处理后,方可进行管线施工。
二、质量标准
质量要求符合《港口工程质量检验评定标准》(JTJ221-98)、《电气装置安装工程电缆线路施工及验收规范》(GB50168-92)的规定。
2、不得私自改动图纸设计的尺寸、材料等。
3、不得出现不报验私自施工或私自报验。
技术负责人
交底人
接受人
技术负责人
交底人பைடு நூலகம்
接受人

年月日
工程名称
分部工程
电气
分项工程名称:管道施工
(2)、沟槽开挖根据现场地形、地质条件及工期要求,采用挖掘机配合人工的方法,机械挖至高于设计底标高20cm左右预留底层土,人工清挖底20cm之前,由施工员用水准仪随时抄平出距坑底20cm的水平桩,每隔2.5米打一个小木橛或钢筋头,人工再根据水平桩铲平设计底标高,修整槽底,清挖的土随挖机挖出,以确保槽底土壤不被扰动或破坏。
2、电缆井的浇筑前必须对预留孔洞的标高、位置及尺寸复核无误后方可进行浇筑。
3、在管道敷设施工中,管道在敷设前必须先报测量组对管道基础的标高符合后方可进行管道敷设施工,并且在管道安装后再次对管道的标高进行符合,标高无误后方可进入下一工序施工。
4、管道接头的处理必须严格按照设计图纸及相关规范要求进行施工。
(3)、挖出的土应及时运走,无法运走应堆放在离基坑3米以外堆放,并确保沟槽坡顶无静载,及重车碾压等动荷载。基底每边加30cm的施工工作面进行开挖,按照施工进度合理安排开槽长度。基坑验收后,立即浇筑垫层。超挖的部分严禁用浮土回填,经设计、监理认可后,进行处理。
素砼垫层施工
管沟开挖完毕,按规定对基底整平夯实,并清除沟底杂物。地基验槽完成后,清除表层浮土和扰动土,不留积水,立即进行放线支模、垫层混凝土施工,垫层砼混凝土采用C20商品混凝土,厚100mm,垫层混凝土必须振捣密实,表面平整。
三、施工工艺
1、电力管道
施工准备→测量定位→管槽开挖→验槽→基础处理→垫层浇筑→排管安装→管道包封→隐蔽验收→管槽回填土→工程验收
2、电缆沟、井
施工准备→测量定位→沟槽开挖→验槽→基础处理→垫层浇筑→电缆沟(井)浇筑→电缆井排水管施工→外壁聚合物水泥砂浆抹灰→隐蔽验收→沟(井)顶盖板安装→沟槽回填→工程验收
接口处理
PVC管采用粘结接口。粘结前,先将管接口处擦干净,如果管道内有水,要采取措施清除积水,或挡住来水,再清洁和擦干表面。
管道填充、包封
管道间隙必须用干细砂填实,车行道位置下管道填充、包封砼采用C20素砼,砼浇筑时必须密实。管子敷设完成后电缆排管采用混凝土包封两侧离管壁宽100mm,管上方厚100mm,混凝土包封顶面至道路路面结构层底之间采用1:6水泥土。
沟槽回填
经监理工程验收合格后,进行管槽回填,回填时采用蛙式打夯机分层夯实,填筑至原路基面标高,每层厚度不超过30cm。针对混凝土包封路段混凝土包封顶面至道路路面结构层底之间采用1:6水泥土回填。回填管道两侧土方时应避免碰撞管道以免损坏。
四、质量保证措施
1、沟槽的地基处理及管道的基础施工要严格按照设计图纸及相应规范要求进行施工,该工序完成后必须进过专业工程师检查及试验部门试验合格后方可进入下一个工序的施工。
五、安全、环境保证措施
1、建立和健全各项安全生产制度和措施,树立安全第一的思想。
2、所有管理及作业人员必须佩带安全帽。
3、材料的堆放必须整齐有序,不得占用施工临时通道及影响正常施工。
技术负责人
交底人
接受人

年月日
工程名称
分部工程
电气
分项工程名称:管道施工
六、成品保护
1、管道安装中断时,必须将留下的管口临时封闭。

年月日
工程名称
分部工程
电气
分项工程名称:管道施工
技术交底内容:技术与工艺要求、质量标准、安全措施
编制目的:纬五路即将进入电力管道施工阶段,为做好电力管道施工,针对本工程管道实际特点,特编制本交底。
一、施工准备
1、材料准备
工程中所需的管材、碎石、砂、钢筋、等原材料按照进度要求在施工前运至施工现场。并应要求材料供应厂家出具产品合格证。经监理检验合格后方可使用。
管沟开挖
(1)、挖深不大于2.5米的管沟:开挖坡度1:1,槽底宽度为L加2*50cm,L=排管断面的宽度+工作面宽度(2*300);挖深大于2.5米小于3.8米的管沟:开挖坡度1:0.05、1:1,槽底宽度为L加2*50cm,L=排管断面的宽度+支撑的宽度(2*200)+工作面宽度(2*300);挖深大于3.8米小于4.8米的管沟:开挖坡度1:0.1、1:1.25,槽底宽度为L加2*50cm,L=排管断面的宽度+支撑的宽度(2*200)+工作面宽度(2*300)。特殊路段示现场情况而定。以确保施工安全。
