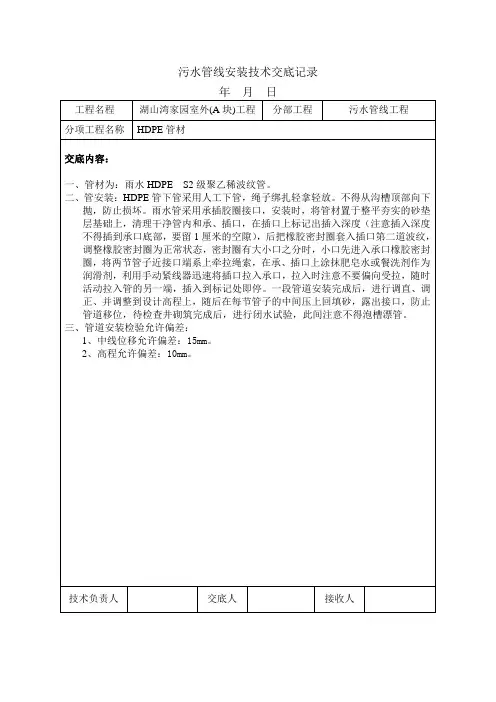

污水管道施工技术交底记录
HDPE污水管安装技术交底记录

年月日
工程名程
湖山湾家园室外(A块)工程
分部工程
污水管线ቤተ መጻሕፍቲ ባይዱ程
分项工程名称
HDPE管材
交底内容:
一、管材为:雨水HDPES2级聚乙稀波纹管。
二、管安装:HDPE管下管采用人工下管,绳子绑扎轻拿轻放。不得从沟槽顶部向下抛,防止损坏。雨水管采用承插胶圈接口,安装时,将管材置于整平夯实的砂垫层基础上,清理干净管内和承、插口,在插口上标记出插入深度(注意插入深度不得插到承口底部,要留1厘米的空隙),后把橡胶密封圈套入插口第二道波纹,调整橡胶密封圈为正常状态,密封圈有大小口之分时,小口先进入承口橡胶密封圈,将两节管子近接口端系上牵拉绳索,在承、插口上涂抹肥皂水或餐洗剂作为润滑剂,利用手动紧线器迅速将插口拉入承口,拉入时注意不要偏向受拉,随时活动拉入管的另一端,插入到标记处即停。一段管道安装完成后,进行调直、调正、并调整到设计高程上,随后在每节管子的中间压上回填砂,露出接口,防止管道移位,待检查井砌筑完成后,进行闭水试验,此间注意不得泡槽漂管。
三、管道安装检验允许偏差:
1、中线位移允许偏差:15mm。
2、高程允许偏差:10mm。
技术负责人
交底人
接收人
排水管道施工技术交底记录

排水管道施工技术交底记录
1. 项目概述
本项目旨在施工一条新的排水管道系统,用于有效排放污水和雨水。
该系统将由多个关键步骤组成,如挖掘沟槽、安装管道和连接附件等。
2. 施工步骤
2.1 挖掘沟槽
- 确定挖掘沟槽的准确位置和深度,符合相关规范要求。
- 使用适当的设备和工具进行挖掘,确保沟槽的平整和稳固。
- 在挖掘过程中,应注意避免损坏现有地下设施,如电力线路和通信网。
2.2 安装管道
- 选用符合标准要求的排水管材料,并确保其质量合格。
- 按照设计图纸和规范要求,进行管道的铺设和连接。
- 使用适当的工具和方法,确保管道的平整和密封。
2.3 连接附件
- 安装排水管道系统所需的附件,如检查井和排气阀等。
- 确保附件的安装位置准确,并进行密封处理,以防止漏水和异味。
3. 安全注意事项
- 施工人员应穿戴符合安全标准的个人防护装备,如安全帽、防护鞋和手套等。
- 在施工现场设置明显的警示标志,提醒他人注意施工区域。
- 定期对施工现场进行安全检查,排除可能存在的安全隐患。
以上为排水管道施工技术交底记录。
请施工人员按照以上步骤和注意事项进行施工,确保施工质量和安全。
如有任何疑问或需要进一步的说明,请随时与负责人员沟通。
污水工程施工技术交底记录

污水工程施工技术交底记录一、项目背景本次污水工程施工项目包括污水处理厂的建设和相关管网的铺设。
该工程的目标是解决当地区域内污水处理问题,提高环境质量。
二、施工方案1.污水处理厂建设(1)选址:根据环境影响评价报告,选取绿地空旷地段建设污水处理厂。
(2)工艺选择:采用生化处理工艺,包括预处理、好氧处理和厌氧处理。
(3)设备选型:根据设计要求选择合适的设备,如格栅、沉砂池、好氧池、厌氧池、污泥脱水机等。
(4)施工流程:分为土建施工和设备安装两个阶段,先进行土建的地基、主体和室内工程建设,然后进行设备的安装和调试。
(5)排放标准:根据国家排放标准进行处理,目标是达到二级A排放标准。
2.管网铺设(1)管材选择:根据设计要求和环境条件,选择合适的管材。
常用的有PVC、HDPE等。
(2)有害气体排放:在铺设过程中,需要注意避免有害气体的排放,采取合适的措施进行处理。
(3)施工工艺:按照设计要求进行管道的铺设和连接,保证连接牢固、无渗漏。
(4)质量管控:按照质量控制计划进行质量把关,确保施工质量符合要求。
(5)安全措施:施工过程中需采取相关安全措施,如设置警示标志、穿戴安全防护用具等。
三、施工技术交底1.基坑开挖(1)施工目标:按照设计要求进行基坑开挖,保证基坑的尺寸、坡度和平整度。
(2)工艺流程:先进行地面的测量和标划,然后进行机械开挖,最后验收基坑的尺寸和平整度。
(3)注意事项:在开挖过程中,要注意周边建筑物和管道的保护,避免损坏。
2.污水处理厂的土建施工(1)施工目标:按照设计图纸进行土建施工,保证建筑物的承重性和稳定性。
(2)工艺流程:先进行地基处理,包括夯实和灌浆,然后进行主体结构的施工,最后进行室内装修。
(3)注意事项:施工过程中要注意施工工序的顺序,确保承重墙、柱和梁的施工符合要求。
3.污水处理厂设备的安装和调试(1)施工目标:按照设计图纸和设备说明书进行设备的安装和调试,确保设备能够正常运行。
污水管道土方开挖施工技术交底

市政基础设施工程施工技术交底记录编号:市政施管—10复核人:记录人:年月日职场加油站:工作态度心态中有很重要的一点,那就是责任心的问题。
责任感指的是对组织的安排抱着尽善尽美的态度去完成,对于那些组织需要却不一定需要自己去完成的任务能够勇敢的承担下来并尽心完成。
责任感既包括对自己言行和人生道路承担责任的态度,又包括对自己履行职责的过失和责任的态度;既包括对自己负责的意识,也包括对他人和社会负责的意识。
或许我们达不到那样的品质,那样的精神高度,在公司只有一点要求;对自己该做的事情尽心尽力的做好,这样既是对公司负责也是对自己负责。
缺乏责任心会造成什么样的后果呢?我们先来举个例子:比如磨机部门的员工,操作时若不严格按照操作指引来做,很容易把一盘玻璃磨废,这样既浪费了物料自己也要被罚款;再比如QC人员,如果检查不仔细,把不良品流到下工序,那下工序花费人力物力来对不良品进行加工,做的全是无用功;也有一些人检查出批量的同一种不良项目,如果不及时反映到上工序,上工序操作人员在不知情的情况下继续生产不良品,是很严重的资源浪费。
所以做人一定要有责任心,是自己职责范围内的事一定要尽心尽力做好,既对公司负责也是对自己负责。
在工作中我们应该以什么样的心态来与同事及上级相处呢?如果你在工作中犯了错误,你的上级批评你并罚了你的款,你心里会怎么想呢?记恨于心趁机报复还是虚心接受并马上改正呢?不同的心态对你以后的工作将产生不同的影响。
如果你一直记恨他,你就会对自己的工作产生厌恶感,不会真心听从他的安排甚至会有抵触情绪,那样生产就会越来越差,而且错误不被指出来只会继续不停的犯错,对自己和公司都不利;可是如果你能够认识到自己的错误并牢记于心,下次就不会再有类似的事情发生,用正确的方法来做事合格率得自然会越来越高,挣的钞票也会增加。
帮助他人就等于帮助自己。
我们都知道,人与人之间的交往是一种平等互惠的关系,也就是说,你对别人怎么样,别人就会对怎么样对你。
污水管道施工技术交底记录

污水管道施工技术交底记录施工技术交底记录质控(市政)表C.0.7工程名称:管道施工交底日期:排水管道施工交底内容:1.2.2 施工准备1.2.2.1 技术准备1.在施工前,需做好施工图纸的会审工作,编制施工组织设计及交底工作。
2.收集并掌握基础资料:施工前,需根据施工需要进行调查研究,收集沿线地形、地貌、建筑物、各种地下管线和其他设施的情况;工程地质和水文地质资料;工程用地、交通运输及排水条件;施工供水、供电条件等基础资料。
对现况管线和构筑物的平面位置和高程与施工管线的关系,经核实后,标注在图纸上。
3.进行施工测量:需办理测量交接桩手续和复测工作,并完成护桩及加密桩的引测。
4.原材料和半成品检验试验工作已完成。
1.2.2.2 机具设备1.设备:汽车吊、挖掘机、10~20t自卸汽车、推土机、振动夯、蛙式打夯机、压路机、供电设备、环链、钢丝绳等。
2.工具:吊具、钩子、撬棍、探尺、钢卷尺、盒尺、角尺、水平尺、线坠、铅笔、钳子、螺丝刀等。
1.2.2.4 作业条件1.拆迁工作及交通疏导:地上、地下管线设施改移或加固措施已完成,施工期交通疏导方案、施工便桥的搭设方案经有关主管部门批准。
2.现场条件:现场三通一平已完成,地下水位降至槽底0.5m以下。
地下管线和其他设施物探和坑探调查清楚。
3.施工技术方案已完成审批手续。
1.2.3 施工工艺1.2.3.1 工艺流程测量放线→开槽、验槽→中粗砂垫层及工作坑→下管→对口→检查→管道试压→回填土方→冲洗消毒1.2.3.2 操作工艺1.沟槽开挖及验槽1) 测量放线需参照由测量队制订的市政工程施工测量专项方案执行。
2) 沟槽降水、沟槽开挖、边坡设置及沟槽支护等需参照“管线基坑明挖土方”施工。
3) 验槽:基底高程、坡度、轴线位置、基底土质需符合设计要求。
槽底宽度需根据设计情况确定,包括管道结构宽度及两侧工作宽度。
2.管道垫层及工作坑1) 管道垫层:直埋段管道一般需铺设砂垫层,砂垫层的平整度、高程、厚度、宽度、密实度需符合设计要求。
排水工程施工技术交底记录

排水工程施工技术交底记录一、项目概况本次施工任务是针对XX市某小区的排水工程进行施工,该小区位于市区中心,总占地面积约XX平方米。
排水工程的主要目的是解决小区内雨水和污水的排放问题,确保小区内的排水系统正常运行。
二、施工单位信息施工单位:XX建造工程有限公司地址:XX市XX区XX街道XX号联系电话:XXXX-XXXXXXX三、技术交底人员本次技术交底由以下人员参预:1. 项目经理:XXX2. 技术负责人:XXX3. 施工队长:XXX4. 监理工程师:XXX四、施工技术交底内容1. 工程范围本次排水工程的施工范围包括小区内的雨水管道和污水管道的铺设、连接以及相关设备的安装。
具体工程范围如下:- 雨水管道:铺设管道、连接雨水口、设置检查井等。
- 污水管道:铺设管道、连接污水口、设置检查井等。
- 相关设备:安装水泵、排水阀门等。
2. 施工方法与工艺2.1 雨水管道施工方法与工艺- 确定管道铺设路线和坡度,根据设计要求进行挖槽。
- 铺设管道,采用PVC管材,管道连接采用橡胶密封圈连接。
- 设置检查井,井底高度与管道底部保持一致,井盖采用铸铁材料。
- 进行管道的试压和清洗,确保管道无渗漏和阻塞。
2.2 污水管道施工方法与工艺- 确定管道铺设路线和坡度,根据设计要求进行挖槽。
- 铺设管道,采用HDPE管材,管道连接采用热熔连接。
- 设置检查井,井底高度与管道底部保持一致,井盖采用铸铁材料。
- 进行管道的试压和清洗,确保管道无渗漏和阻塞。
2.3 相关设备安装方法与工艺- 水泵安装:根据设计要求选择合适的水泵,安装在设备井内,确保水泵与管道连接密切。
- 排水阀门安装:根据设计要求选择合适的排水阀门,安装在管道上,确保阀门操作灵便可靠。
3. 安全措施- 施工现场要设置明显的警示标志,确保施工区域的安全。
- 施工人员必须佩戴安全帽、安全鞋等劳动保护用品,严禁穿拖鞋等不符合要求的服装。
- 施工过程中,要注意防止施工材料和设备掉落,确保施工人员的人身安全。
污水管道施工技术交底记录

污水管道施工技术交底记录
1. 项目背景
为确保污水管道施工按照规范和要求进行,交底会议将会进行污水管道施工技术的交底和沟通。
2. 交底人员
- 主管工程师:张先生
- 施工队负责人:李先生
- 监理工程师:王先生
3. 交底内容
- 施工方法和工序:李先生向施工队员详细交代了污水管道的施工方法和工序。
包括挖掘、安装管道、连接管道、回填等具体步骤。
- 施工标准:张先生讲解了污水管道施工的标准要求,包括管道的材质、安装角度、连接方式等。
要求施工人员严格按照标准进行施工。
- 施工安全:王先生强调了施工过程中的安全注意事项,包括穿戴防护用具、避免施工现场滑倒等,确保施工人员的安全。
4. 参会人员问题解答
- 参会人员就施工方法、施工标准和施工安全等方面提出了一些问题,交底人员逐一做了解答和说明。
5. 存档和签字
- 本次交底会议的内容将被整理归档,并由参会人员在交底记录上签字确认。
结束语
污水管道施工技术交底会议圆满结束,参会人员对污水管道施工的要求有了更清楚的了解。
我们将按照交底内容进行施工,确保施工质量和安全。
污水处理厂施工技术交底记录

污水处理厂施工技术交底记录日期:[日期]地点:[地点]参与人员:[人员列表]目的和背景本次技术交底旨在向参与施工的工作人员详细介绍污水处理厂的施工技术要求,确保施工过程中的安全和质量,达到预期的处理效果。
交底内容1. 污水处理工艺概述:- 介绍污水处理厂的处理工艺流程,包括进水、预处理、主处理、沉淀、过滤和出水等环节。
- 强调各个环节的重要性,并提醒工作人员遵守相应的操作规程。
2. 施工要点和要求:- 污水处理设备的安装:请工作人员按照设备安装图纸进行施工,确保设备位置准确、密封性良好。
- 管道系统的安装:强调管道系统的连接要求,包括管道材质、密封方式和连接技术,确保管道系统的稳定性和密封性。
- 施工现场的安全要求:提醒工作人员遵守安全操作规程,佩戴必要的安全装备,确保施工过程中的人员安全。
3. 施工注意事项:- 施工期间的技术交底记录:要求工作人员在施工期间记录交底事项的执行情况,包括安装细节、操作要点等。
交底记录应详细、准确,便于日后追溯和查阅。
- 与其他施工工序的衔接:提醒工作人员与其他施工工序的协调和配合,确保施工进度和质量的统一性。
- 工作人员培训和资质要求:强调工作人员必须具备相关职业培训和资质要求,才能参与污水处理厂的施工工作。
结论本次技术交底旨在确保污水处理厂施工过程的安全和质量,达到预期的处理效果。
工作人员应认真研究和理解本次交底内容,并按要求实施施工工作。
任何施工过程中的问题和变动应及时记录并汇报,以便及时解决和调整。
签字- [主持人签字]- [参与人员签字]{日期}注意:此文档内容仅为交底记录,不得作为法律文件或证明文件使用。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程名称分部工程排水管道施工
分项工程名称管道施工交底日期
交底内容:
6. 闭水试验
1)管道安装完毕且经检验合格后,应进行管道的密闭性检验。
宜采用闭水检验方法。
2)管道密闭性检验应在管底与基础腋角部位用砂回填密实后进行、必要时,可在被检验管段的管顶按本5.1.1回填到管顶以上一倍管径高度(管道接口处外露)的条件下进行。
7. 沟槽回填
1) 回填时清除槽内积水、砖、石等杂物。
2) 水压试验前除接口外,管道两侧及管顶以上回填高度不应小于0.5m,闭水试验合格后,及时回填其余部分。
3) 土方回填:填土前检查管底两侧砂三角处是否密实,缺砂或不密实的要补填密实。
管腔两侧同时进行,不得直接将土扔在管道上,沟槽底至管顶以上500的范围均应采用人工填土,超过管顶500以上采用机械还土,还土时应分层铺设夯实。
4) 胸腔回填:胸腔两侧填土必须同时进行,两侧回填高度不要相差一层(200~300)以上。
胸腔填土是防止管道竖向变形的关键工序。
胸腔填土至管顶以上时,要检查管道变形与支撑情况,无问题时继续回填,否则采取措施处理好后再回填。
5) 虚铺厚度:回填土压实的每层虚铺厚度根据设计要求进行,如设计无要求,铺土厚度可参照表1-13执行。
6) 夯实:回填土的夯实采用人工夯实和机械夯实相结合的方式。
夯实时,管道两侧同时进行,不得使管道位移或损伤。
采用木夯、蛙式夯等压实工具时,应夯夯相连,人工回填至管顶500以上后,可用压路机碾压,碾压的重叠宽度不得小于200。
应控制土的最佳含水量,以达到设计压实度,并保证管道与砂垫层接触部分的夯实质量。
7) 压实度:回填土的压实遍数,按回填土的要求压实度、采用的工具、回填土虚铺厚度和含水量经现场试验确定。
回填压实应逐层进行,管道两侧和管顶以上500范围内采用薄铺轻夯夯实,沟槽回填土的压实度符合设计规定。
7. 管道冲洗消毒:管道安装完毕,验收前应进行冲洗消毒,使水质达到规定洁净要求,做好管道冲洗消毒验收记录,并请有关单位验收。
(1) 冲洗:冲洗水采用自来水,流速不小于1.0m/s,连续冲洗,直至出水口处浊度、色度与入水口冲洗水浊度、色度相同为止。
冲洗应避开用水高峰,安排在管网用水量少、水压偏高的夜间进行。
交底方接收方。
