基础砖胎膜施工方案(打印版)

合集下载

砖胎膜施工方案完整版.doc

砖胎膜施工方案完整版.doc

砖胎膜施工方案完整版.doc一:砖胎膜施工方案1.1 方案背景:在进行砖胎膜施工前,需要先制定详细的施工方案,以确保施工过程可控、安全、高效。

1.2 工程概述:砖胎膜施工是指利用砖胎和薄膜进行建筑施工的一种方式,适用于一些墙体砌筑、地面铺设等工程。

二:施工准备2.1 设备和材料:施工过程中需要准备的设备和材料如下:1)砖胎:选用符合标准的砖胎,保证质量合格;2)薄膜:选择合适的薄膜材料,确保施工效果;3)施工工具:包括搬运工具、砌筑工具、安全工具等。

2.2 施工人员:确保施工人员具备相关的资质和经验,保证施工质量。

三:施工步骤3.1 基础准备:根据设计要求,对施工基础进行处理,确保基础平整、牢固。

3.2 砌筑砖胎:1)根据施工图纸,按照预定位置进行砌筑;2)控制砖胎的水平和垂直度,确保施工精度。

3.3 铺设薄膜:在砌筑砖胎后,将薄膜铺设在砖胎上,注意薄膜的平整和紧密性。

3.4 薄膜的固定:采用相应的固定方式,将薄膜牢固固定在砖胎上,防止薄膜出现松动或破损。

四:安全注意事项4.1 施工现场安全:确保施工现场的安全,设置防护网、标识牌等。

4.2 施工工具使用:做好施工工具的维护和保养,确保施工过程中工具的安全可靠。

五:附件请见附件1:施工方案图纸请见附件2:砖胎质量检测报告六:法律名词及注释1)《建筑施工法》:指规定建筑施工行为的法律法规。

2)《建筑工程质量管理条例》:指规定建筑工程质量管理的法律法规。

一:砖胎膜施工方案1.1 方案背景:砖胎膜施工是一种常用的建筑施工方式,其适用范围广泛,施工过程需要严格按照规定的步骤和要求进行。

1.2 工程概述:砖胎膜施工是指将砖胎与薄膜结合起来,用于建筑施工中的某些部位,如墙体砌筑、地面铺设等。

二:施工准备2.1 设备和材料:施工过程中需要准备的设备和材料如下:1)砖胎:选用质量合格的砖胎材料,确保施工质量;2)薄膜:选择符合要求的薄膜材料,保证施工效果;3)施工工具:选用适当的工具,如砌筑工具、安全工具等。

基础砖胎膜施工方案

基础砖胎膜施工方案

基础砖胎膜施工方案一、背景介绍在现代建筑工程中,基础是第一步也是最关键的一步,特别是在地面不平坦或地质条件较差的情况下,对于基础的施工要求更加严格。

基础砖胎膜是现代基础施工领域中一种常用的方法,它可以在不平整的地面上快速施工,节省时间和成本。

本文主要介绍基础砖胎膜施工方案。

二、施工准备1. 材料准备•砖块:标准长宽比为2:1的混凝土细砖,规格为240mm×115mm×53mm。

•膜材:采用高强度聚乙烯膜,厚度为0.5 ~ 0.8mm,质量稳定,避免变形。

•砂浆:采用高强度水泥制成的砂浆,强度等级为M5 ~ M10。

•钢筋:按照设计要求准备好配筋。

2. 设备准备•水平仪、激光水平仪、铁锤、切割机、电钻、钢板等。

三、施工步骤1. 地面处理在准备施工前应对地面进行清理,将其表面的泥土、积水、杂物等清理干净。

对于地面不平整的地方应进行加固处理,以确保胎膜铺设的平整度。

2. 配筋按照设计要求进行钢筋的配筋,将预留筋槽干燥,并使用高强度水泥砂浆将筋槽填实。

在钢筋预埋部位安装套筒,以便于后续操作。

3. 铺砖根据设计要求选用标准长宽比为2:1的混凝土细砖,使用高强度水泥砂浆将砖块铺设在地面上。

铺设砖块时需要采用斜铺法,以确保砖块之间不会出现空隙和移动。

铺完一层砖块后,用水平仪检测是否平整,并使用橡胶锤轻敲进行修正。

4. 铺胎膜选用高强度聚乙烯膜材进行铺设,首先需要将膜材完全展开,并进行修整,确保铺设时不会出现过多的褶皱。

铺设位置需要准确测量,以确保膜材与砖块之间没有过多的距离。

将膜材固定在砖块上,可以使用一些固定工具,如钢丝、钉子等。

在胎膜较大的情况下,还可以考虑使用电焊机将胎膜进行接头处理。

5. 处理胎膜边缘在完成胎膜的铺设后,需要将胎膜边缘处理妥当,以确保胎膜的稳定性。

首先要剪掉胎膜边缘多余的部分,然后将整个边缘向周围弯折,利用高强度水泥制成的砂浆,将胎膜边缘与砖块进行固定。

除了使用砂浆以外,还可以采用热熔胶等材料,进行胎膜的固定工作。

基础砖胎膜施工方案完整

基础砖胎膜施工方案完整

基础砖胎膜施工方案完整(完整版资料,可直接使用可编辑,推荐下载)商丘市城乡一体化示范区商务中心区7号/8号棚户区改造项目基础砖胎膜施工专项方案审批:中国建筑第七工程局第一章、工程概况 (2)第二章、编制依据: (3)第三章、施工要求: (3)第四章、施工方法: (4)1、施工顺序: (4)2、垫层浇筑: (4)3、砖胎模设计: (4)4、砖胎模有如下构造要求: (6)5、砖胎模砌筑: (7)6、抹灰工程: (10)7、砖胎模侧壁空隙回填: (10)8、排水措施: (12)第五章、质量保证措施: (12)1、基本要求: (12)2、施工保证措施: (13)3、质量保证体系: (13)第六章、安全保证措施: (15)1、安全管理体系: (15)2、安全管理组织: (15)3、安全管理制度: (16)4、安全技术措施: (16)5、安全生产管理措施: (17)第一章、工程概况工程名称:商丘市城乡一体化示范区商务中心区7 号/8 号棚户区改造项目建设单位:商丘云新城市建设发展设计单位: 中国建筑第七工程局监理单位:河南省光大建设管理工程地点:商丘市中州路华商大道交叉口南侧工程概况:本工程占地面积78400。

913川,总建筑面积258017.77 m2, 其中地下车库建筑面积45013.44 m,地上建筑面积192893.40 m, 主楼地下室面积20210.93 m . 包含11 栋住宅楼、1 栋商业楼及1 栋幼儿园,住宅楼地下2 层地上18 层,商业楼地下1 层地上14 层,幼儿园地上3 层,地下车库1 层. 住宅楼总户数1421 户, 按每户 3.2 人, 可安置4549人,商业楼建筑面积19126。

19 m;停车位共1611个。

建筑控高54.00m,住宅楼层高2。

9m商业楼标准层层高 3.5m,地下车库层高为3.9m.7 号地容积率2。

44,,8 号地容积率2.48;7号地绿地率54.89%, 8号绿地率40.52%。

基础砖胎膜专项施工方案

基础砖胎膜专项施工方案

基础砖胎膜专项施工方案
一、前言
基础砖胎膜施工是建筑基础工程中至关重要的一环,合理施工方案能够保证工
程质量,延长建筑寿命。

本文将从施工准备、施工步骤、质量控制等方面详细介绍基础砖胎膜专项施工方案。

二、施工准备
1.人员准备:确保施工人员具备相关证书和经验,提供必要的安全培训。

2.材料准备:准备好所需的砖胎膜、水泥、填充材料等施工材料,确保
材料质量。

3.设备准备:确保施工所需的施工机械设备处于良好状态,安全可靠。

三、施工步骤
1.地基处理:清理基础地面,确保干净整洁。

2.铺设砖胎膜:按照设计要求将砖胎膜铺设在基础地面上,注意砖胎膜
之间的搭接。

3.砌筑基础砖墙:在铺设好砖胎膜后,按设计要求进行基础砖墙的砌筑。

4.浇筑混凝土:在基础砖墙砌筑完成后,进行混凝土浇筑,注意浇筑过
程中的振实和抹光。

5.处理砖胎膜:在混凝土初凝后,对砖胎膜进行处理,确保其固定在混
凝土中。

四、质量控制
1.监测施工质量:定期检查砖胎膜的平整度、墙体的垂直度等质量要求。

2.强度测试:进行混凝土强度测试,确保混凝土达到设计强度要求。

3.防水检测:对砖胎膜进行防水性能测试,确保基础工程具备良好的防
水效果。

五、结束语
基础砖胎膜专项施工是基础工程中的核心环节,合理施工方案是保证工程质量
的关键。

本文从施工准备、施工步骤、质量控制等方面对基础砖胎膜施工进行了详细介绍,希望能为相关从业人员提供参考和借鉴。

基础砖胎膜专项施工方案-详细版

基础砖胎膜专项施工方案-详细版

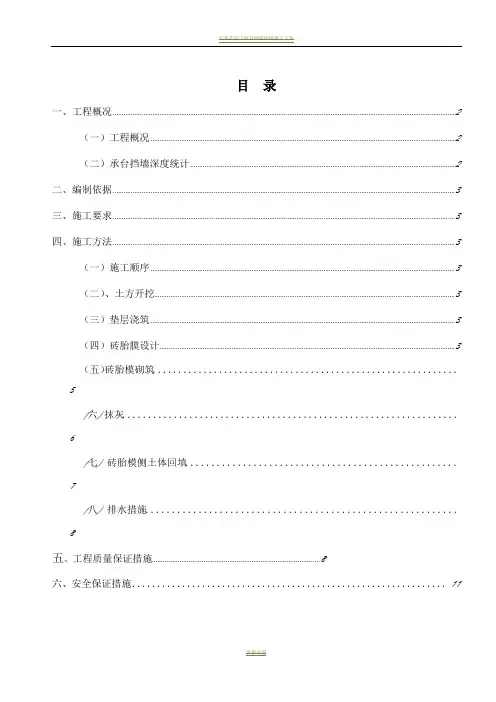

目录一、工程概况 (2)(一)工程概况 (2)(二)承台挡墙深度统计 (2)二、编制依据 (3)三、施工要求 (3)四、施工方法 (3)(一)施工顺序 (3)(二)、土方开挖 (3)(三)垫层浇筑 (3)(四)砖胎膜设计 (3)(五)砖胎模砌筑............................................................5(六) 抹灰.................................................................6(七) 砖胎模侧土体回填....................................................7(八) 排水措施...........................................................8五、工程质量保证措施 (8)六、安全保证措施...............................................................11一、工程概况(一)工程概况龙岗区妇幼保健院二期扩建工程位于深圳市龙岗区龙平西路北侧,院前路南侧,龙岗区妇幼保健院西侧,建筑面积:31539.17 m2,地下二层,地上十六层。

地下室建筑面积5770.64㎡,基础采用锤击预应力管桩、人工挖孔桩,地下室设有车库、人防设施、设备房等,桩承台与底板面深度为1.2至3.8米,最深承台为○F-○P/○14-○17轴电梯坑集水井,深度为4500mm,高低差为1.8米。

垫层混凝土为100㎜厚C15混凝土。

在基础施工过程中除土方开挖、回填、砖胎膜外,还包含基础钢筋制作、绑扎等,本方案主要针对基础施工中的土方回填、砖胎膜砌筑而编制。

(二)承台、挡墙深度统计底板厚度:600mm承台深度统计:二、编制依据翼城县紫竹苑4#楼工程施工图纸各种相关验收规范、规程等三、施工要求1、桩基础已检测合格。

基础砖胎膜施工方案

基础砖胎膜施工方案

基础砖胎膜施工方案基础砖胎膜施工方案1. 引言基础砖胎膜施工是建筑基础施工的一种常见方法,旨在提高地基的稳定性和承载能力。

本文档将介绍基础砖胎膜施工的方案,包括材料准备、施工步骤和注意事项。

2. 材料准备在进行基础砖胎膜施工前,需要准备以下材料:- 基础砖:选择质量好、尺寸精准的砖块作为基础砖,确保其具备足够的强度和稳定性。

- 胎膜:选择高质量、耐久性强的胎膜材料,如聚乙烯薄膜,以实现地基的防水和隔离作用。

- 水泥:选择具备良好粘结力和硬化效果的水泥,用于基础砖的粘接。

- 砂浆:准备适当比例的砂浆,用于填充基础砖之间的间隙。

- 基础处理剂:选择适当的基础处理剂,如防水剂、增强剂等,提高基础的抗渗性和强度。

3. 施工步骤3.1 准备工作在施工前,需对施工现场进行准备工作:1. 清理施工现场:清除杂物、泥土和其他障碍物,确保施工区域平整。

2. 测量与标记:使用测量工具准确测量施工区域,标记出基础布置线。

3. 检查基础条件:检查地基是否平整、坚实,确保基础状况良好。

3.2 砖胎施工1. 挂网环境:在基础底部铺设胎膜,将胎膜边缘适当固定于基础周边,以防止移动。

2. 粘接基础砖:使用水泥将基础砖逐层粘贴在胎膜上,确保砖块之间有适当的间隙。

3. 砌筑墙体:根据设计要求和基础尺寸,逐层砌筑墙体,注意保持墙体的垂直和水平。

4. 处理墙角:处理墙角处的砖块,确保贴合紧密。

5. 砂浆填充:在基础砖之间逐层填充砂浆,填满间隙。

6. 清理施工现场:清除施工过程中产生的杂物和垃圾。

3.3 后期处理1. 灌浆处理:根据需要,对基础进行灌浆处理,提高地基的稳定性和强度。

2. 表面处理:使用基础处理剂进行表面处理,提高地基的防水性能。

3. 检查与验收:施工完成后,对基础石胎膜进行检查,确保施工质量符合要求。

4. 注意事项在进行基础砖胎膜施工时,需要注意以下事项:- 选择适当的材料,确保其质量和稳定性。

- 施工前进行充分的准备工作,确保施工现场整洁和基础条件良好。

基础砖胎膜施工方案

基础砖胎膜施工方案

基础砖胎膜施工方案基础砖胎膜施工方案一、方案概述本方案是针对基础砖胎膜施工工艺及方法进行的详细规划,旨在确保施工质量,提高工作效率。

二、工艺流程1. 确定施工范围和数量;2. 清理施工场地,确保平整、干燥;3. 检查基础砖的质量和数量,并进行合理堆放;4. 将基础砖按照设计要求进行拾级砌筑,采用水泥砂浆粘结;5. 在基础砖墙体外表面涂刷防水涂料,确保基础砖墙体的防水性能;6. 铺设防水胎膜,严密贴合基础砖墙体,注意避免胎膜损坏;7. 在胎膜上涂刷一层胶黏剂,增加其粘结力;8. 铺设第二层防水胎膜,与底层胎膜错位铺设,严密贴合,并注意避免胎膜损坏;9. 修补胎膜上的损坏处,确保胎膜的完整性;10. 进行胎膜的质量检查,确保防水性能达到设计要求;11. 施工现场清理,按照规定进行废料处理。

三、工艺要点1. 胎膜选择:基础砖胎膜采用聚乙烯胎膜,具有良好的防水性能和耐久性;2. 砖墙砌筑:采用水泥砂浆粘结基础砖,确保墙体的稳固性和承重性;3. 防水涂料:选择高质量的防水涂料,涂刷均匀,确保胎膜墙体的防水性能;4. 胎膜铺设:胎膜应严密贴合基础砖墙体,并注意避免损坏;5. 胶黏剂的涂刷:胶黏剂应涂刷均匀,增加胎膜与墙体的粘结力;6. 胎膜的质量检查:检查胎膜的完整性和防水性能是否达标。

四、施工措施1. 严格按照施工流程进行操作;2. 做好施工现场的文明施工,确保工人的安全;3. 施工人员应穿戴好安全用具,避免意外伤害;4. 施工过程中,如出现问题,及时与相关人员沟通解决;5. 确保施工现场的整洁和清理,保持出色的环境。

五、安全注意事项1. 施工人员应经过专业培训和持证上岗;2. 施工现场应设置警示标志,确保行人和车辆的安全;3. 施工人员应严格遵守操作规程,避免意外伤害;4. 使用胶黏剂和涂料时,注意防火防爆措施;5. 施工现场应配备消防器材,并进行消防演练。

六、质量检验与验收标准1. 胎膜的完整性:胎膜不得有划痕、破损,且与基础砖墙体贴合严密;2. 防水性能:胎膜不得渗水,墙体内外表面干燥。

基础砖胎膜施工方案

基础砖胎膜施工方案

目录一、编制依据 (3)三、施工准备 (3)四、施工工艺及施工方法 (4)1、施工难点 (4)2、施工要求 (4)3、测量 (4)4、砖胎膜施工 (5)五、砖胎膜施工工艺 (8)1、工艺流程 (8)2、砖胎膜砌筑 (8)3、注意事项 (9)4、质量要求 (9)六、质量保证措施 (10)1、基本要求 (10)2、施工保证措施 (10)3、质量保证体系 (10)3.1、质量保证体系 (10)3.2、组织保证措施 (11)3.3、质量管理组织机构 (12)七、安全文明施工措施 (12)1、安全保证体系及措施 (12)2、主要安全保证措施 (14)3、文明施工保证措施及环境保护 (14)八、边坡支护应急预案 (15)1、突发事件风险分析和预防 (15)1.1、突发事件分析 (15)1.2、突发事件及风险预防措施 (15)2、应急组织机构 (16)2.1、组织机构图 (16)2.2、应急预案小组组织机构 (16)3、职责 (16)4、应急救援医疗电话 (18)5、应急工作小组及职责 (18)一、编制依据施工图纸;《砌体工程施工质量验收规范》GB50203-2011;《建筑工程施工质量验收统一标准》GB50300-2001;《建筑施工手册》;企业类似工程施工经验二、工程概况本工程项目用地为商业、住宅用地,净用地面积16680.00平方米,容积率3.644,绿地率20.30%,总建筑面积为89991.69平方米。

其中地上计入容积率的建筑面积:为60789.46平方米,地下建筑面积为29243.10平方米。

地上部分:L1地块1、2#楼1、2层为商业裙房、3-19层为住宅;L2地块为商业综合楼,商业为6层,酒店为3层。

因L1区1#、2#楼基础采用筏板基础裙房、采用独立基础,L2区采用独立基础加桩基础,土方开挖完成后砌筑砖胎膜进行施工。

三、施工准备1、基坑开挖完毕后,对土层做适当处理并清除浮土后应立即浇注基础垫层,严禁长期暴露坑底持力层。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录
《砌体工程施工及验收规范》GB50203-98 (2)
《砌筑砂浆配合比设计规程》JGJ/T98-2000 .. 2
《砌体工程施工质量验收规范》GB50203-2002 . 2
《地基与基础工程施工质量验收规范》(GB502022002)2
《建筑工程施工质量验收统一标准》(GB50300—2001)2
砂浆搅拌机、大铲、托线板、线坠、钢卷尺、灰槽、小水桶、砖夹子、线绳、筛子、扫帚、八字靠尺板、钢筋卡子、托灰板、木抹子、铁抹子等。

(2)
第一章编制依据
《砌体工程施工及验收规范》GB50203-98
《砌筑砂浆配合比设计规程》JGJ/T98-2000
《砌体工程施工质量验收规范》GB50203-2002
《地基与基础工程施工质量验收规范》(GB502022002)
《建筑工程施工质量验收统一标准》(GB50300—2001)
第二章工程概况
本工程站房采用扩展基础,根据地勘报告显示,基础标高范围为中风化岩层稳定性好。

基础施工采用砖胎膜M7.5砌筑240厚页岩实心砖,其上抹1.5cm厚水泥砂浆。

第三章施工准备
第一节技术准备
(1)砼垫层已浇筑完毕,且表面平整、干净,基坑槽的开挖尺寸已复核,符合设计要求。

标高检查合格,周围有足够的砌筑工作面。

(2)皮数杆按其要求制作完毕,并已安放到位,承台四角各放一根,地梁胎膜皮数杆以长度10-12米放一根,各异性承台按实际需要增减皮数杆的安置根数。

(3)各种预埋件已安装完毕,隐蔽工程已验收。

(4)所需的砌筑材料已运至现场,施工机具试运转正常,施工人员按工种的施工位置已经安排完成,各自所需的工具,机械已经到位。

(5)做好班前的技术及安全交底使施工员对各承台、异性承台的几何尺寸、高度、梁高度、宽度彻底的了解。

以及在施工过程中应注意的安全问题。

第二节机具准备
砂浆搅拌机、大铲、托线板、线坠、钢卷尺、灰槽、小水桶、砖夹子、线绳、筛子、扫帚、八字靠尺板、钢筋卡子、托灰板、木抹子、铁抹子等。

第三节材料准备
(1)MU7.5普通实心砖,强度必须符合设计要求,并规格应一致,共计1075m³。

(2)采用32.5普通硅酸盐水泥和中砂,砂中不得含有害物质。

(3)脚手板及其它铺设道路材料,便于砂浆和砖的运输。

第四节试验及检验工作准备
立方体抗压强度干体积密度。

1、同品种、同规格、同等级的砌块以1000块为一批,不足1000块也为一批。

随机抽取50块砌块。

2、从尺寸偏差与外观检验合格的砌块中,随机抽取砌块,制作3组试件进行立方体抗压强度试验,制作3组试件做于体积密度检验。

第四章施工安排
第一节施工部位
重庆西站东站房基础、高架候车区基础、出站通道基础砖胎模工程。

第二节工期要求
第三节劳动力组织和职责分工
(1)管理人员:设置1名专项砌体墙工长,实行生产主管负责制。

并安排2个试验人员(经过专业培训考核,持证上岗)。

(2)施工队负责人:本工程的砌体墙砌筑由砌体班组操作,砌体班组组长对砌体墙的施工全面负责,各工种全过程配合。

(3)具体操作人员配备:
根据本工程的实际情况,砌体施工选择高素质成建制的施工作业队伍及有经验的专业工种人
员,分级签定劳务合同,施工前进行入场教育。

项目部配备一名专业砌筑工长。

第五章质量要求
第一节质量标准
(1)砖的品种、强度等级必须符合设计要求。

(2)砂浆品种符合设计要求。

(3)砌体砂浆必须饱满密实,水平灰缝砂浆饱满度:≥90%,竖向灰缝砂浆饱满度≥80%。

(4)砌体组砌方法应正确,上下错缝、内外搭接。

转角处严禁留直槎,其它临时间断处留槎做法必须符合规定。

(5)砖砌体接槎处灰缝砂浆密实,缝、砖应平直。

(6)水平灰缝厚度、竖缝宽度:8mm~12mm之间。

第二节允许偏差及验收方法
第六
工方

第一
节施
工工
艺流
程及
技术
要点

1)工
艺流


湿砖
块—
—抄
平放
线—
—立
皮数
杆—
—送
砖、砂
浆—
—摆
砖样
——砌砖——复测水平标高、修砖缝、清理砖墙——清理落地灰——砖样内侧水泥砂浆粉刷——交付下道工序施工。

(2)首先在基础土方开挖好后,进行粗放线,大致确定梁和承台位置,并进行清理、整平,然后浇砖胎模垫层,垫层混凝土强度等级为C20,厚度150。

每边比砖胎模宽出100mm;
(3)砌筑前必须把垫层面清理打扫干净,洒水湿润。

先盘墙角,每次盘。

(4)在施工员的配合下,弹出垫层面上所砌墙体的厚度线,凡承台和梁及梁和梁交接处弹出位置线,弹线时在砖胎模内侧预留20mm的抹灰厚度,保证承台及梁的结构截面尺寸。

(5)在两端的皮数杆上弹好施工员抄弹好的标高线;
(6)根据承台、梁的高度计算出每道墙所要砌的高度,并在皮数杆上做出标记;
(7)采用M7.5水泥砂浆砌筑,控制好砂浆材料的计量,砂浆应随拌随用。

砂浆强度试块应在搅拌机出料口随机取样、制作;
(8)砌筑时要求拉直线,“三一”砌筑方法,转角处或接口处留出接槎口,灰缝厚度宜为1cm,应做到横平竖直,砂浆饱满。

应尽量采用主规格砖块,内外、纵横墙同时交错砌筑,墙体的临时间断处砌筑成斜槎;
(9)东站房基础、高架候车区基础、出站口通道基础,下翻梁两侧、承台间降板、集水坑四周、独立基础四周、桩承台四周及底板四周侧模模采用MU7.5普通实心砖和M7.5水泥砂浆砌筑240厚砖胎模。

砌筑砖胎模应考虑粉刷层及防水保护层厚度,砌筑实际尺寸等于设计图纸尺寸加40mm。

砖胎模内侧及顶面采用1.5厚1:2.5水泥砂浆粉刷层作为防水层的基层,粉刷层在阴、阳角处应抹成半径为5cm的圆弧。

待砖墙达到一定强度后侧面空隙用原土分层压实回填到垫层底标高。

砖胎膜内似做法如下图:
1)承台间降板(高度砌至垫层顶标高下5cm) 降板处
2)集水坑与梁承台相交(高度砌至垫层顶标高下5cm)
集水坑
3)下翻梁两侧(高度砌至垫层顶标高下5cm)

厚水泥砂浆粉刷

砂浆砌筑厚砖胎模
150厚C20素混凝土垫层
4)集水坑、桩承台、独立基础四周(高度砌至垫层顶标高下5cm)。

集水坑、桩承台或独立基础内部
第二节对施工特点、难点、重点提出施工措施及技术要求
(1)砖胎模砌筑高度高,基坑中又有地下水,给砌筑造成很大困难,影响工期。

对于砖胎模的砌筑应严把质量关,严格控制灰缝饱满度,避免地下水从灰缝中渗透,形成通缝。

(2)坑底要设置排水盲沟,砖胎模背面的回填量大,对于砖胎模的强度提出了很高要求,采取分层回填夯实的方法进行施工,确保砖胎模的稳定性。

第七章其他要求
第一节季节性施工措施
(1)砖在雨季期必须集中堆放,不宜浇水。

砌墙时要求干湿砖块合理搭配。

砖湿度较大时不可上墙,以避免砂浆流淌,影响砌体质量,雨后继续施工时,应复核砌体垂直度,砌筑高度应≦1m.
(2)雨期遇大雨必须停工。

砌砖收工时应在砖端顶盖一层干砖,避免大雨冲刷灰浆。

(3)稳定性较差的独立砖柱,应加设临时支撑或及时浇筑圈梁。

(4)砌体施工时,内外墙要尽量同时砌筑,并注意转角及丁字墙的连接要同时跟上。

遇台风时,应在风向相反的方向加临时支撑,以保护墙体的稳定。

第二节安全施工保证措施
(1)墙身砌体高度超过地坪1.2m以上,必须及时搭设好脚手架,严禁搭设有探头板。

不准用不稳定的工具或物体在脚手板面上垫高工作。

高处操作时要系好安全带,安全带挂靠地点牢固。

(2)停放搅拌机械的基础要坚实平整,防止地面下沉,造成机械倾倒。

(3)基础反梁、承台因高度较高,最深达到2500,要求周边临时堆放材料距离承台、反梁不小于1.5m。

(4)进入施工现场,要正确穿戴安全防护用品。

(5)施工现场严禁吸烟,不得酒后作业。

(6)从砖垛上取砌块时,先取高处后取低处,防止垛倒砸伤。

(7)临时搭设的架体上铺设一道水平防护网,防止人员高坠事故。

第三节绿色文明施工措施(消防、环保、节能等)
(1)砌筑砂浆不得遗撒,污染作业面。

(2)施工垃圾应每天清理至砌筑垃圾房(池)或堆放在指定的地点,应装车或装袋运输。

(3)现场的砂石料要用帆布覆盖,水泥库应维护严密,有防潮防水措施。

相关文档
最新文档
