阳西海滨电力发展有限公司机组定参数停运操作票
330MW机组滑参数停机操作票

4、停炉过程中应防止低过、屏过、高过、屏再、低再等处金属壁温超规定值。
5、严格控制降温、降压速度,主、再热蒸汽温差不应超过30℃。一般维持在20℃以下,再热汽温度不应高于主蒸汽温度。应密切监视主、再热蒸汽的过热度应≥50℃,严防汽轮机水冲击事故发生。降参数过程中应严密监视汽缸各部温度的变化,汽缸各点温差控制在规定的范围内,特别是高压内缸外壁上下温差不得大于35℃。
三、滑参数停机操作
序号
操作项目
操作 情况
时间
1
接值长令,#X机滑参数停机。
XX
XX
2
通知各岗位做好机组滑停前的各项检查及准备工作,同时联系燃料、化学、辅控等有关专业,准备停机。
XX
XX
3
停止原煤仓上煤,停止脱硫剂卸料。(输煤皮带备用、脱硫剂车辆备2台。)
XX
XX
4
锅炉全面吹灰一次。
XX
XX
5
检查#2油罐油位正常,启动#X燃油泵,调整母管油压1.8~2.5MPa,炉前点火油压0.6~1.5MPa,试点油枪正常。
23
机组负荷:231MW,对应主汽压力:11.2MPa,主汽温度:470℃,再热温度:460℃
XX
XX
24
机组负荷小于220MW,停运一台给水泵
XX
XX
25
机组负荷:198MW,对应主汽压力:9.5MPa,主汽温度:450℃,再热温度:440℃
XX
XX
26
机组负荷:165MW,对应主汽压力:7.2MPa,主汽温度:430℃,再热温度:415℃
XX
XX
27
炉侧加大排渣量,维持床压:6.5-7.0KPa,水冷风室:9.5-10KPa,一次风量20万NM3/H,氧量4-6%
300MW机组启动、停止运行典型操作票(滑启停)

300MW机组启动、停止运行典型操作票
目录
300MW机组冷态启动操作票
300MW机组热态启动操作票
300MW机组极热态启动操作票
300MW机组正常停止操作票
300MW机组滑参数停止操作票
热力机械操作票
*****发电有限公司RJ:
附表:锅炉启动期间膨胀指示值记录表
注:膨胀指示值填写格式为:指示坐标(横向,纵向,轴向),按坐标取“+”、“—”,单
位为mm。
抄录时面对膨胀指示器,“0”点为原点,水平为横向X,右侧取“+”,左侧取“-”;上下为纵向Y,“0”以下取“-”;指示器活动杆为轴向Z,杆上示值取“+”,指针离开指
示器面板估取“-”。
启(停)机参数记录
热力机械操作票
*****发电有限公司RJ:
热力机械操作票
******发电有限公司RJ:
热力机械操作票
*******发电有限公司RJ:
热力机械操作票
********发电有限公司RJ:。
阳江借创模“东风治大气

阳江借创模“东风治大气一年来,阳江市借助“创模”的契机,大力推动工业源污染整治,机动车污染防治等工作,取得明显成效。
走在阳江街头,清风拂面,空气中不再弥漫着灰蒙蒙的雾霾,抬头望去,蓝天白云不再是“奢侈品”,阳光闪耀让人心情愉悦……去年,随着阳江市创建国家环境保护模范城市(以下简称“创模”)工作逐步展开,不断提升服务效能,成为了阳江环保局大气污染治理的又一新亮点。
发“重力”推倒“黑烟囱”根据广东省环境保护厅发布的广东省城市环境空气质量状况,2022年1至9月份,全省空气质量综合指数排名中,阳江市位列前三甲,二氧化硫浓度全省最低。
好环境来之不易,必须牢牢守住。
阳江市环保局总工程师钟基用在接受本刊记者采访时表示,随着阳江市工业化、城镇化进程不断加快,一大批重大建设项目建成投产,耸立的大烟囱不断增加,为保障自然环境的承载能力,阳江开启燃煤锅炉整治行动。
“把污染消灭在产生之前,才能够最大程度地保护环境。
”钟基用告诉记者,阳江市环保局严格执行新建锅炉准入审批制度,把落实主要污染物排放总量指标作为环保“三同时”验收的必要条件,同时还严格实施区域、行业主要污染物排放总量控制,对未完成年度减排任务的地区,暂停该区域所有新增该项主要污染物排放建设项目的环境影响评价审批。
他表示,此举有效控制了大气污染物排放量的增长。
据阳江市环保局相关负责人介绍,阳江还多次开展了高污染、高能耗工业锅炉专项整治行动,严肃查处和惩治偷排、超排大气污染物行为,并通过扩大高污染燃料禁燃区、推行集中供热、煤改气改电等措施,加快高污染燃料工业小锅炉的淘汰。
此外,市环保局还督促65蒸吨/小时以上燃煤工业锅炉企业完成烟气脱硝工程建设,并要求其同步配套完善在线中控系统,以方便环保部门对其实施实时监控。
“有的放矢,重点推进火电厂完成污染减排任务,大气污染治理才能事半功倍。
”该负责人告诉记者,除要求新建火电机组不得设置脱硫旁路外,目前阳江市已基本完成现役火电燃煤机组脱硫设施烟气旁路的拆除改造任务。

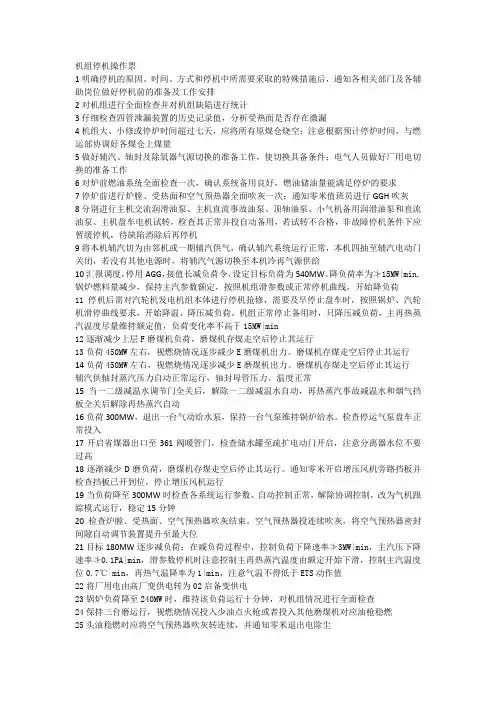

机组停机操作票

机组停机操作票1明确停机的原因、时间、方式和停机中所需要采取的特殊措施后,通知各相关部门及各辅助岗位做好停机前的准备及工作安排2对机组进行全面检查并对机组缺陷进行统计3仔细检查四管泄漏装置的历史记录值,分析受热面是否存在微漏4机组大、小修或停炉时间超过七天,应将所有原煤仓烧空;注意根据预计停炉时间,与燃运部协调好各煤仓上煤量5做好辅汽、轴封及除氧器气源切换的准备工作,使切换具备条件;电气人员做好厂用电切换的准备工作6对炉前燃油系统全面检查一次,确认系统备用良好,燃油储油量能满足停炉的要求7停炉前进行炉膛、受热面和空气预热器全面吹灰一次;通知零米值班员进行GGH吹灰8分别进行主机交流润滑油泵、主机直流事故油泵、顶轴油泵、小气机备用润滑油泵和直流油泵、主机盘车电机试转,检查其正常并投自动备用,若试转不合格,非故障停机条件下应暂缓停机,待缺陷消除后再停机9将本机辅汽切为由邻机或一期辅汽供气,确认辅汽系统运行正常,本机四抽至辅汽电动门关闭,若没有其他电源时,将辅汽气源切换至本机冷再气源供给10汇报调度,停用AGG,接值长减负荷令,设定目标负荷为540MW、降负荷率为≯15MW|min,锅炉燃料量减少,保持主汽参数额定,按照机组滑参数或正常停机曲线,开始降负荷11停机后需对汽轮机发电机组本体进行停机抢修,需要及早停止盘车时,按照锅炉、汽轮机滑停曲线要求,开始降温、降压减负荷。
机组正常停止备用时,只降压减负荷,主再热蒸汽温度尽量维持额定值,负荷变化率不高于15MW|min12逐渐减少上层F磨煤机负荷,磨煤机存煤走空后停止其运行13负荷450MW左右,视燃烧情况逐步减少E磨煤机出力。
磨煤机存煤走空后停止其运行14负荷450MW左右,视燃烧情况逐步减少E磨煤机出力。
磨煤机存煤走空后停止其运行辅汽供轴封蒸汽压力自动正常运行,轴封母管压力、温度正常15当一二级减温水调节门全关后,解除一二级减温水自动,再热蒸汽事故减温水和烟气挡板全关后解除再热蒸汽自动16负荷300MW,退出一台气动给水泵,保持一台气泵维持锅炉给水。
2012.3.13#机组滑参数启动操作票

5
6
7
8
9
启动燃油泵打循环,炉前燃油压力调整在 3MPa 左右; 确认主机润滑油油质化验合格,投主机润滑油系统,根据情况投入交流启动油 泵运行,冲转前必须启动交流启动油泵;润滑油压力 MPa。投顶轴油 系统, 投入主机盘车, 机组启动前必须连续盘车 4 小时以上。 盘车电流 A, 转子偏心 μ m,记录油膜压力。
除氧器上水时,应注意凝结水管路(除氧层)排放空气。泵启动 前,应检查轴承油位、油质,密封水、冷却水门开启,调整密封 水压力 0.4~0.6MPa。泵启动后,注意运行中闭冷水至凝结水泵 密封水及凝泵出口至密封水门均开启。除氧器水位上至 1500mm 时,停止上水,开启除氧器放水至炉疏扩门,冲洗一次。
5 / 23
3
炉本体全面检查。
4 5 6 7
确认各类消防系统正常,各类灭火器充足。 按系统对所有 6kV 电机摇测绝缘(大、中、小修后所有电机应测绝缘)。对 6kV 和 380V 厂用电系统送电恢复,确认直流系统、UPS 系统、保安电源运行正常。 确认 DCS、ECS、DEH、MEH、FSSS 系统正常。 所有电机、阀门送电,确认操作、控制及仪表电源等正常。 启动前两天运行确定各参数正常, 确认 DCS 中所有保护 逻辑正确,无屏蔽条件。 启动前三天进行各电动门、气动门开关试验,确认各阀 门、挡板开关正常,烟温探针进退正常。 启动前两天,应确认系统无工作,各辅机的缺陷处理完 毕,影响启动的工作票全部注销。各辅机冷却水管道正 常(冬季针对防冻措施中解开的法兰、冷油器、温度表 等确认恢复) 。
2 / 23
河南神火电力公司发电厂
点火前对#3 发电机测绝缘合格,发电机变压器组恢复备用,变压器风扇按要求 14 送电投入自动。 二、辅助系统的启动 循环水系统工作结束后,应组织运行人员进行系统恢 复,关闭系统上的所有放水门,循环水系统注水时应检 查开启内、外环放空气门,放尽空气后关闭,注水过程 中,注意检查系统有无泄漏,注意水塔水位不要保持过 高,防止外溢,凝结器注水前,应关闭循环水回水旁路 门,循环水泵启动正常后,根据规程规定若无热负荷切 至旁路运行,注意凝汽器截门井内水侧、汽侧放水门在 开启位置。 同时注意监视消防水池、生活水池水位,防止溢流。 循环水泵启动前,退出电加热,先切换冷却水源至工业 水, 检查冷却水回水管是否通水, 待泵启动运行正常后, 切换冷却水源,注意盘根冷却水应正常,排空气门有水 流出。注意切换工业水为循环水供时,应确认补充水至 工业水门在关闭位置。泵启动前,应检查确认电机上部 轴承油位 1/3~1/2,盘根冷却水门、上轴承冷却水门、 电机冷却水门在开启位置。 循泵启动后, 及时投入循环冷却水系统和开冷水系统运 行,恢复时应注意检查开式水系统排污门在关闭位置。 定冷水冷却器、油系统冷却器、闭式水冷却器、给水泵 油系统冷却器的排污门在开启位置,见水后关闭。各冷 却水进回水门在开启位置,注意操作时控制温度。投入 锅炉各辅机冷却水,检查冷却水入口压力正常。根据环 境温度,辅机启动前可适当节流冷却水,但不得断流; 复备结束后核对发变组保护投入正确, 励磁柜风机投入 正常,DCS 上各信号、位置指示正确。发电机封母微正 压装置投入正常。
广东华厦阳西电厂二期5、6号机组(21240MW)工程

广东华厦阳西电厂二期5、6号机组(2×1240MW)工程海洋环境影响报告书(修编)(简本)阳西海滨电力发展有限公司2018年4月目录1.工程概况与工程分析 (1)1.1项目由来 (1)1.2工程概况 (2)1.3工程分析 (3)2.海洋环境现状调查与评价 (5)2.1海水水质现状评价结论 (5)2.2沉积物质量现状评价结论 (6)2.3生物质量现状评价结论 (6)2.4海洋生态现状评价结论 (6)2.5渔业资源现状评价结论 (9)3.海洋环境影响预测与评价 (10)3.1水动力条件影响分析 (10)3.2冲淤环境影响分析 (11)3.3水质环境影响评价 (11)3.4水生生态环境影响分析 (12)3.5沉积物环境影响评价 (12)3.6对环境敏感保护目标影响评价 (12)4.环境事故风险分析与评价结论 (13)5.环境保护对策措施 (13)6.综合结论 (14)1.工程概况与工程分析1.1项目由来广东华厦阳西电厂现有装机规模为2×600MW(1、2号机组)+2×660MW(3、4号机组)超临界燃煤发电机组,1、2号两台600MW机组于2009年建成投产,2010年8月通过环境保护部组织的竣工环境保护验收,3、4号机组于2013年底建成投产,2014年7月通过环境保护部组织的竣工环境保护验收。
为满足广东国民经济发展对电力的需求,广东华厦电力发展有限公司拟依托一期工程己建成的公用系统,开展阳西电厂二期5、6号机组(2×1240MW)的扩建工程(以下简称本期工程)。
2016年7月,中国科学院南海海洋研究所完成了《广东华厦阳西电厂二期5、6号机组(2×1240MW)工程(含二期煤码头部分)海洋环境影响评价报告书)》,2016年7月13日至14日,受广东省海洋与渔业局委托,广东省海洋与渔业环境监测预报中心在阳江市阳西县主持召开了《广东华厦阳西电厂二期5、6号机组(2×1240MW)工程海洋环境影响报告书》评审会,并出具了“专家评审意见”。
工作票、动火票执行细则正式版090828

阳西海滨电力发展有限公司工作票、动火票执行细则—Q/—2009年 07 月 15 日编制 2009年 08月12 日发布阳西海滨电力发展有限公司工作票、动火票执行细则批准:张闻宇审核:李建明编制:李建明郭建军钟文斌2009年 07 月 15 日编制 2009年 08 月 12 日发布工作票、动火票执行细则为了加强安全管理,规范工作票、动火票执行程序,进一步落实安全责任,夯实安全生产基础,根据前一阶段实际工作中存在的问题,特制定以下本细则,生产部门应根据此细则要求,加强对内部员工培训,切实抓好生产管理。
本工作票、动火票执行细则是针对《安全生产制度》中的《工作票管理规定》、《特殊作业安全管理规定》、《动火作业安全管理规定》在实际工作中存在的问题进行的修订、补充和细化,部分条款与上述安全管理规定中不完全一致,执行中均以此为准。
本细则未涉及的方面,仍以安全管理制度的相关管理规定执行。
本细则自2009年9月1日起正式执行,解释权归安健环部。
附页1:工作票执行流程附页2:动火工作票执行流程注:工作票模板中提示性红色字体不允许在正式工作票中出现。
附页3阳西海滨电力发展有限公司电气第一种工作票编号1.工作负责人(监护人) 工作单位(或部门):班组:2.工作成员:等共人3.工作内容:4.工作地点:5.计划工作时间:自年月日时分开始,至年月日时分结束。
6.安全措施:工作票签发人:年月日时分设备部签发人:年月日时分7.值班负责人签名:收票时间:年月日时分8.批准工作时间:年月日时分批准工作结束时间:年月日时分值长:9.上述运行必须采取的安全措施(包括补充部分)已全部正确执行,已经工作许可人和工作负责人共同现场确认完毕。
许可开工时间年月日时分工作许可人:工作负责人:10.工作负责人变更:原负责人离去,变为工作负责人,变更时间:年月日时分工作票签发人:工作许可人:11.工作票延期到年月日时分值长:工作负责人:工作许可人:12.检修工作结束,检修设备需试运行,工作票押回。
(整理)2×1240MW高效超超临界机组工程监理规划

目录1、工程概况 02、监理工作的服务范围 (9)3、监理工作的服务内容.................... 错误!未定义书签。
4、工程监理的目标........................ 错误!未定义书签。
5、工程监理的依据........................ 错误!未定义书签。
6、项目监理机构的组织形式................ 错误!未定义书签。
7、项目监理机构的人员配置计划............ 错误!未定义书签。
8、项目监理机构的人员岗位职责............ 错误!未定义书签。
9、监理工作程序.......................... 错误!未定义书签。
10、监理工作方法及措施................... 错误!未定义书签。
11、监理工作制度 (136)12、主要专业工程针对性监理措施 (161)13、监理设施 (194)14、监理细则编制目录 (195)1、工程概况1.1 项目概况广东华厦阳西电厂位于阳江市阳西县南部溪头镇的青湾仔,距县城约25km,厂址西依青湾岭,东傍南海,南至白虎岭,北面2km外则为溪头镇。
电厂规划建设规模为6400MW,分二期建设,一期工程1、2号2×600MW机组己于2010年投入商业运行,3、4号2×660MW机组也已于2013年投入商业运行,本项目为阳西电厂二期5、6号机组工程,建设二台1240MW高效超超临界燃煤机组,并同步建设脱硫、脱硝装置。
项目投资方:阳西海滨电力发展有限公司,资本金占动态总投资的20%,其余资金由银行贷款,根据广东阳西海滨电力发展有限公司的要求,本期工程首台机组拟于2016年08月投产,第二台机组应于2017年08月23日投产。
工程三大主机设备:均采用上海电气集团产品,机组按基本负荷考虑,具有较好的调峰性能。
机组年利用小时为5500h。
1.2.工程名称广东华厦阳西电厂二期5、6号机组(2×1240MW)工程。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
机组停运操作票
(定参数停机)
# 机组
值别:
值长:
主值:
年月日
机组启停操作票使用说明
1.每次机组启动、停机,要求值长、主操作员要认真填写本操作票;
2.本操作票将整个启停过程分为几个主要阶段,每个主要阶段的工作由当值值长发令后操作;
3.每个阶段的工作由机组值班员执行,执行一项打“√”,对于有选择框“□”、“()”的,也要
求认真进行选择和填写;
4.启停过程中,有些操作的先后次序可能会有变化,对于这些操作,本操作票不作严格的次序规定,值
班员应根据当时机组的运行情况进行操作;但要求整个启停操作的完整性,所有操作项目都要打
“√”或简要说明;
5.值班员在启、停过程中收集的打印资料等请附在操作票后,作为机组启停资料存档。
6.汽机停机过程中主要控制指标
汽轮机停机前主要参数(主值):。
