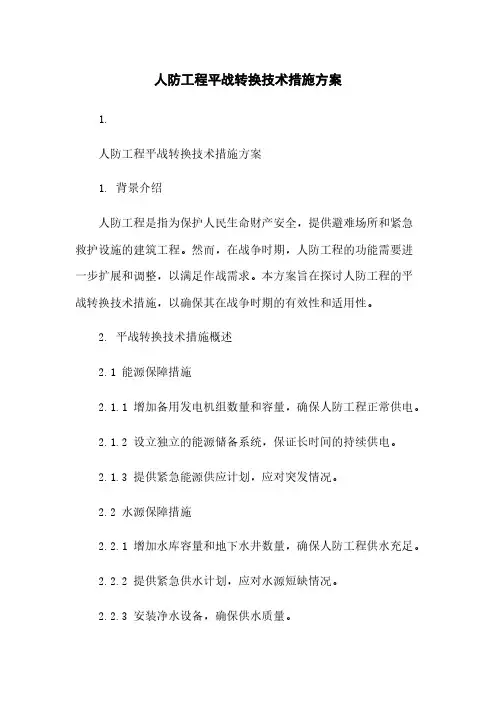

人防工程平战转换技术措施方案1.人防工程平战转换技术措施方案1. 背景介绍人防工程是指为保护人民生命财产安全,提供避难场所和紧急救护设施的建筑工程。

然而,在战争时期,人防工程的功能需要进一步扩展和调整,以满足作战需求。

本方案旨在探讨人防工程的平战转换技术措施,以确保其在战争时期的有效性和适用性。

2. 平战转换技术措施概述2.1 能源保障措施2.1.1 增加备用发电机组数量和容量,确保人防工程正常供电。

2.1.2 设立独立的能源储备系统,保证长时间的持续供电。

2.1.3 提供紧急能源供应计划,应对突发情况。

2.2 水源保障措施2.2.1 增加水库容量和地下水井数量,确保人防工程供水充足。

2.2.2 提供紧急供水计划,应对水源短缺情况。

2.2.3 安装净水设备,确保供水质量。

2.3 通信保障措施2.3.1 设置独立的通信网络,确保人防工程内部和外部的通信畅通。

2.3.2 配备应急通信设备,满足紧急通信需求。

2.3.3 加强通信保密技术,防止信息泄露。

3. 平战转换技术措施实施计划3.1 制定详细的实施时间表,确保各项技术措施的及时落实。

3.2 建立相应的监测和评估机制,时刻关注技术措施的运行和效果。

3.3 定期进行演练和训练,提高人员的应急响应能力。

3.4 不断改进和完善技术措施,适应不断变化的战争形势。

4. 附录本方案附带以下文件:附件1: 人防工程平战转换技术措施实施时间表附件2: 人防工程平战转换技术措施监测评估表附件3: 人防工程平战转换技术演练和培训计划5. 法律名词及注释- 人防工程:根据国家有关法律法规,政府和社会组织为保护人民生命财产安全,提供避难场所和紧急救护设施的建筑工程。

- 平战转换:指在平时保障人民生活安全的基础上,经过战时调整和改造,使人防工程能够适应战争时期的需求。

- 技术措施:指在平战转换过程中采取的各种技术上的改进和调整措施,以提高人防工程的可用性和保障能力。

2.人防工程平战转换技术措施方案本文档为人防工程平战转换技术措施方案的详细说明,旨在为有关单位和个人提供参考和指导。

设计常见问题解答人防工程为什么要平战转换设计有哪些要求

设计常见问题解答人防工程为什么要平战转换设计有哪些要求

设计常见问题解答1、人防工程为什么要平战转换设计?有哪些要求?平战转换是指人民防空工程有战时和平常两种不同的运用功能和要求,设计时必需确保战时防护的须要,并应满足平常及战时的运用要求。

当人防工程平常运用要求和战时防护要求不一样时,应实行平常功能向战时功能转换的措施,保证临战前能够快速地转入战时运用状态。

平战转换应符合下列规定:1)实行的转换措施应能满足战时的各项防护要求,并应在规定的转换时限内完成;2)平战转换设计应和工程设计同步完成,转换施工应平安牢靠、就地取材、加工安装快速简便;3)平战转换设计应符合有关设计规范的规定;4)当转换措施接受预制构件时,预埋件、预留孔等应在工程施工中一次就位,预制构件应和工程同步加工并设置就近存放位置;5)孔口防护设备的平战转换应在紧急转换时限3天内完成;6)现浇钢筋混凝土和混凝土结构构件,战时运用的出入口、连通口的防护设备和通风口、排烟口的防护设施,战时运用的给水引入管、排水出户管、防爆地漏等应在工程施工、安装时一次完成。

2、人防工程在什么状况下可不划分防护单元和抗爆单元?1)当上部建筑的层数为十层或多于十层(其中一部分上部建筑可不足十层或没有上部建筑,但其建筑面积不大于200平米)的防空地下室,可不划分防护单元和抗爆单元(位于多层地下室底层的防空地下室,其上方的地下室层数可计入上部建筑的层数);2)当多层的乙类防空地下室和多层的核5级/核6级/核6B级的甲类防空地下室,其上下相邻层划分为不同防护单元时,位于下层及以下各层可不再划分防护单元和抗爆单元。

3、防毒通道的大小应符合哪些规定?防毒通道的大小应满足滤毒通风条件下换气次数要求及战时的运用要求,并应符合下列规定:1)当两道人防门均向外开启时,在密闭门门扇开启范围之外应设有人员(担架)停留区。

人员通过的防毒通道,其停留区的大小不应小于两个人站立的须要;担架通过的防毒通道,其停留区的大小应满足担架及相关人员停留的须要;2)当外侧人防门向外开启,内侧人防门向内开启时,两门框墙之间的距离不宜小于人防门的门扇宽度,并应满足人员(担架)停留区的要求。

人民防空工程平战转换技术措施

人民防空工程平战转换技术措施

人民防空工程平战转换技术措施人民防空工程,说白了就是为了应对突发的战争或者灾难,给大家一个“避风港”,让大家在需要的时候能有个安全的地方。

咱们常说的“平时”和“战时”转换,这不就是在这两者之间切换的过程。

咋个切换呢?这就有讲究了,不能随随便便一弄就行。

我们平时见到的防空工程,多半是啥样?嗯,可能是地下的掩体、储物的地库,或者是个隐蔽的地下室,反正看起来并不显眼,但你千万别小看了它们。

要是战争一来,这些地方马上就能变成坚固的防御工事。

咋变呢?里面的结构、设备、气密性什么的,都得快速调整。

你想,平时这些工程就是为日常生活服务的,可能还兼着些存储、休息的功能。

这里放些应急物资,那里可能堆着几箱方便面和水,空闲的时候可能就当仓库来用。

但一旦敌情紧急,这个地方立马变身,什么存储仓库、休息室,通通得变成严密的防护场所。

那时候,地下的通风系统得重新启用,气密门得马上关闭,甚至连空气过滤装置都得启动。

还得有个地方给大家遮风挡雨,免得空气不流通出问题。

毕竟在战时,空气这东西就成了生死的关键。

说到平战转换,其实就是要让这些本来无害的地方,突然间变得坚固得像钢铁堡垒一样。

咋做到呢?那可得有一套完整的技术措施。

得做好应急准备,所有设备的运作得一气呵成。

比如,防空地下工程的照明系统、通讯系统、供电系统都得提前检修好,不能突然间停了。

你想,战时一旦断了电,黑漆漆的什么都看不清,慌了神可咋整?别说了,这种状况谁都不愿意碰。

像水池、水泵什么的,通通得提前准备好,真要是突然停水了,大家可没地方去“洗脸刷牙”了,甚至是存水的地方都找不到,那可真是麻烦大了。

不过,要是你觉得这些技术措施只是一堆无聊的硬件工程,那你就大错特错了!背后有很多人费尽心思,想了很多办法让这些措施能迅速到位。

就是要调动全社会的力量。

大家平时得有这方面的意识,防空工程可不仅仅是相关部门的事,普通老百姓也得明白什么时候得去哪里,去那儿该怎么办。

就像是突发事件的演练一样,大家平时参与一下,了解一下这个过程,等到真正需要的时候,能做到心中有数,不至于惊慌失措。

人防工程平战转换要求

人防工程平战转换要求

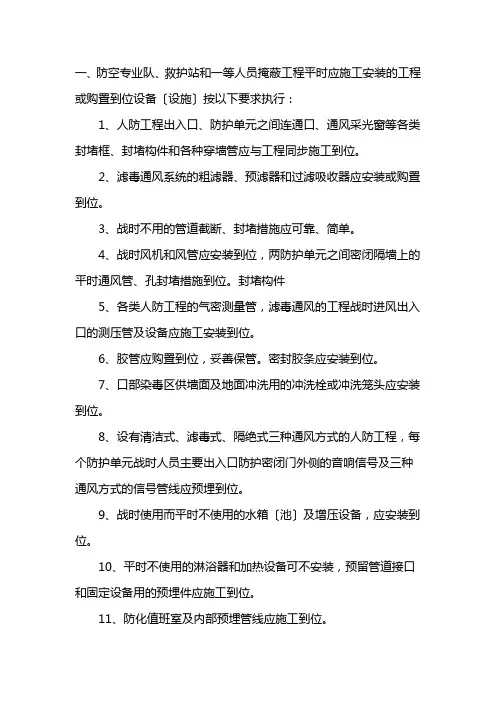

一、防空专业队、救护站和一等人员掩蔽工程平时应施工安装的工程或购置到位设备〔设施〕按以下要求执行:1、人防工程出入口、防护单元之间连通口、通风采光窗等各类封堵框、封堵构件和各种穿墙管应与工程同步施工到位。

2、滤毒通风系统的粗滤器、预滤器和过滤吸收器应安装或购置到位。

3、战时不用的管道截断、封堵措施应可靠、简单。

4、战时风机和风管应安装到位,两防护单元之间密闭隔墙上的平时通风管、孔封堵措施到位。

封堵构件5、各类人防工程的气密测量管,滤毒通风的工程战时进风出入口的测压管及设备应施工安装到位。

6、胶管应购置到位,妥善保管。

密封胶条应安装到位。

7、口部染毒区供墙面及地面冲洗用的冲洗栓或冲洗笼头应安装到位。

8、设有清洁式、滤毒式、隔绝式三种通风方式的人防工程,每个防护单元战时人员主要出入口防护密闭门外侧的音响信号及三种通风方式的信号管线应预埋到位。

9、战时使用而平时不使用的水箱〔池〕及增压设备,应安装到位。

10、平时不使用的淋浴器和加热设备可不安装,预留管道接口和固定设备用的预埋件应施工到位。

11、防化值班室及内部预埋管线应施工到位。

12、人防工程的柴油电站〔含兼作为区域电站〕柴油发电机组及附属设备及管线均应安装到位.二、二等人员掩蔽工程、配套工程、地下空间建立兼顾人民防空需要工程平时应施工安装的工程按以下要求执行:1、人防工程出入口、防护单元之间连通口、通风采光窗等各类封堵框、封堵构件和各种穿墙管应与工程同步施工到位。

2、滤毒通风系统除粗滤器、预滤器和过滤吸收器作预留位置外,其他设备设施及管线均应安装到位。

3、战时不用的管道截断、封堵措施应可靠、简单。

4、战时机房内风管应安装到位,两防护单元之间密闭隔墙上的平时通风管、孔封堵措施到位。

5、各类人防工程的气密测量管,滤毒通风的工程战时进风出入口的测压管应施工到位。

6、胶管应购置到位,妥善保管。

密封胶条应安装到位。

7、口部染毒区供墙面及地面冲洗用的冲洗栓或冲洗笼头应安装到位。

人防工程平战转换通用技术要求

人防工程平战转换通用技术要求

附件2
人防工程平战转换通用技术要求
〔2021年8月修订〕

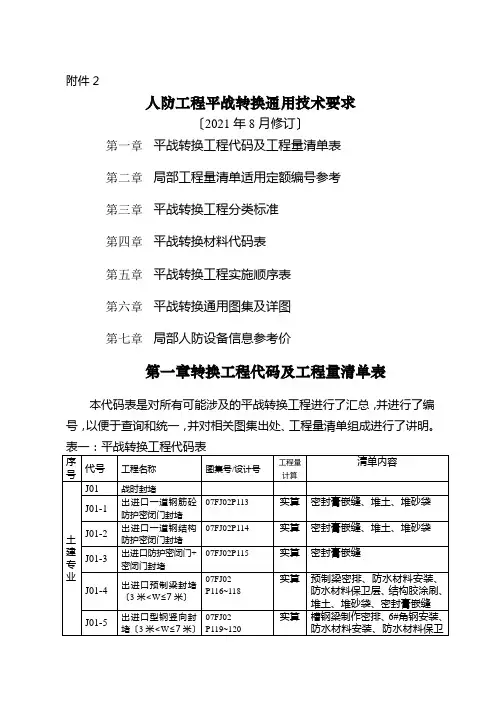

第一章平战转换工程代码及工程量清单表
第二章局部工程量清单适用定额编号参考
第三章平战转换工程分类标准
第四章平战转换材料代码表
第五章平战转换工程实施顺序表
第六章平战转换通用图集及详图
第七章局部人防设备信息参考价
第一章转换工程代码及工程量清单表
本代码表是对所有可能涉及的平战转换工程进行了汇总,并进行了编号,以便于查询和统一,并对相关图集出处、工程量清单组成进行了讲明。

讲明:
〔1〕人工要紧包括:泥工〔N,包括泥工、钢筋工〕、焊工〔H〕、安装工〔A,包括水、电、风及其它技术安装工种〕、木工〔M〕,其它工〔Q〕;
〔2〕预算代号为浙江省2003年建筑/安装定额编号。

土建局部采纳的是土建定额编号,安装局部采纳的是安装定额编号。

依据战术技术要求结合我市实际,明确平战转换各时期的要紧内容如下:
早期转换:依据上级指示,在30天内完成,要紧内容为:复核技术资料,定购物资、器材,构件加工,干厕砌筑、落实施工队伍。

临战转换:依据上级指示,在15天内完成,要紧内容为:工程口部、孔洞封堵、防爆隔墙、后加柱、活置门槛的安装,战时使用设备安装调试。

紧急转换:依据上级指示,在3天内完成,要紧内容为:工程防护单元连通口转换,检查验收战时封堵及设备的安装调试质量。

〔详见?防空地下室防护功能平战转换表?。

详见下表:
第四章要紧材料代码表
表四〔2〕、要紧材料代码表〔设备类〕
第五章平战转换安装实施顺序表
第七章局部平战转换材料参考价格
〔注重:有信息价的以信息价为准〕。

人防工程平战转换通用方案doc

人防工程平战转换通用方案doc

人防工程平战转换通用方案
一、平战转换项目分类标准
根据战术技术要求结合我市实际,明确平战转换各时期的主要内容如下:
早期转换:根据上级指示,在30天内完成,主要内容为:复核技术资料,定购物资、器材,构件加工,落实施工队伍。

临战转换:根据上级指示,在15天内完成,主要内容为:工程口部、孔洞封堵、防爆隔墙、后加柱、干厕砌筑、活置门槛的安装,战时使用设备安装调试。

紧急转换:根据上级指示,在3天内完成,主要内容为:工程防护单元连通口转换,检查验收战时封堵及设备的安装调试质量。

(详见《防空地下室防护功能平战转换表》。

详见下表:
表一、各时期防护功能平战转换表。

人防工程平战转换要求知识讲解

人防工程平战转换要求知识讲解

一、防空专业队、救护站和一等人员掩蔽工程平时应施工安装的项目或购置到位设备(设施)按以下要求执行:1、人防工程出入口、防护单元之间连通口、通风采光窗等各类封堵框、封堵构件和各种穿墙管应与工程同步施工到位。

2、滤毒通风系统的粗滤器、预滤器和过滤吸收器应安装或购置到位。

3、战时不用的管道截断、封堵措施应可靠、简单。

4、战时风机和风管应安装到位,两防护单元之间密闭隔墙上的平时通风管、孔封堵措施到位。

封堵构件5、各类人防工程的气密测量管,滤毒通风的工程战时进风出入口的测压管及设备应施工安装到位。

6、胶管应购置到位,妥善保管。

密封胶条应安装到位。

7、口部染毒区供墙面及地面冲洗用的冲洗栓或冲洗笼头应安装到位。

8、设有清洁式、滤毒式、隔绝式三种通风方式的人防工程,每个防护单元战时人员主要出入口防护密闭门外侧的音响信号及三种通风方式的信号管线应预埋到位。

9、战时使用而平时不使用的水箱(池)及增压设备,应安装到位。

10、平时不使用的淋浴器和加热设备可不安装,预留管道接口和固定设备用的预埋件应施工到位。

11、防化值班室及内部预埋管线应施工到位。

12、人防工程的柴油电站(含兼作为区域电站)柴油发电机组及附属设备及管线均应安装到位.二、二等人员掩蔽工程、配套工程、地下空间建设兼顾人民防空需要工程平时应施工安装的项目按以下要求执行:1、人防工程出入口、防护单元之间连通口、通风采光窗等各类封堵框、封堵构件和各种穿墙管应与工程同步施工到位。

2、滤毒通风系统除粗滤器、预滤器和过滤吸收器作预留位置外,其他设备设施及管线均应安装到位。

3、战时不用的管道截断、封堵措施应可靠、简单。

4、战时机房内风管应安装到位,两防护单元之间密闭隔墙上的平时通风管、孔封堵措施到位。

5、各类人防工程的气密测量管,滤毒通风的工程战时进风出入口的测压管应施工到位。

6、胶管应购置到位,妥善保管。

密封胶条应安装到位。

7、口部染毒区供墙面及地面冲洗用的冲洗栓或冲洗笼头应安装到位。

河北省人防工程防护功能平战转换暂行技术要求

河北省人防工程防护功能平战转换暂行技术要求

河北省人防工程防护功能平战转换暂行技术要求第一条为贯彻“长期准备、重点建设、平战结合”的人民防空建设方针,切实做好人民防空战备准备,确保人防工程防护功能平战转换措施(以下简称人防工程平战转换)有效落实,根据国家和省有关法律法规和相关标准,结合我省实际,制定本要求。

第二条本要求适用于河北省行政区域内新建、改建、扩建人防工程(含结合民用建筑修建的防空地下室、直属公用人防工程和引资建设人防工程等)建设全过程。

地下空间兼顾人民防空要求的工程按本要求执行。

第三条人防工程平战转换应采取可靠转换技术措施,保证在规定时限内达到防护标准和质量标准。

第四条人防工程平战转换应采用标准化、通用化、定型化的防护设备和构件,并严格控制平战转换数量,做到防护可靠、简便易行。

第五条人防工程预留平战转换项目的,施工图设计文件应有平战转换设计专篇,内容包括:转换部位、工程量、设备清单、转换时限要求和技术措施。

人防工程平战转换设计应经施工图审查机构审查合格后,方—2—可按照有关规定办理相关手续。

第六条各类人防工程平战转换应满足以下规定:1.指挥工程不得平战转换;2.医疗救护工程除出入口、通风口、设备吊装口和医疗使用功能(包括医疗设备、护理呼应系统等)可临战转换外,其他项目不得平战转换。

出入口和通风口平战转换应满足本要求第七、第八条的规定,设备吊装口平战转换应满足相关规范的规定;3.防空专业队工程、人员掩蔽部工程和配套工程平战转换除满足本要求第七条~第二十条的规定外,其他设计尚应符合相关规范标准。

具体转换要求详见防护功能平战转换规定一览表(附件1)。

第七条专供平时使用的出入口(含临空墙上开设的平时通行口),应优先采用防护密闭门临战封堵或防护密闭门加密闭门临战封堵;严重影响平时使用功能的部位,可采用防护密闭封堵板临战封堵,并编号就近封存于封堵构件存放室。

第八条平战两用的通风口和专供平时使用的通风口平战转换应满足以下规定:1.有防化要求的人防工程(医疗救护工程、防空专业队队员掩蔽部工程、人员掩蔽部工程、核生化监测中心、食品站、区域供水站、人防交通干(支)道、人防物资库等),其平战两用的通风口和专供平时使用的通风口应采用防护密闭门加密闭门临—3—战封堵;2.无防化要求的人防工程(防空专业队装备掩蔽部、人防汽车库等),其平战两用的通风口和专供平时使用的通风口应采用防护密闭门临战封堵。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

人防工程平战转换通用技术要求
宁波市人民防空办公室
二ОО七年七月
目录
一、平战转换项目代码表
二、平战转换项目分类标准
三、平战转换材料代码表
四、平战转换项目材料—工时分析表
五、平战转换项目实施顺序表
六、平战转换通用图集及详图
七、部分人防设备信息参考价
1
一、平战转换项目代码表
本代码表是对所有可能涉及的平战转换项目进行了汇总,并进行了编号,以便于查询和统一。

详见下表:
2
3
二、平战转换项目分类标准
根据战术技术要求结合我市实际,明确平战转换各时期的主要内容如下:
早期转换:根据上级指示,在30天内完成,主要内容为:复核技术资料,定购物资、器材,构件加工,落实施工队伍。

临战转换:根据上级指示,在15天内完成,主要内容为:工程口部、孔洞封堵、防爆隔墙、后加柱、干厕砌筑、活置门槛的安装,战时使用设备安装调试。

紧急转换:根据上级指示,在3天内完成,主要内容为:工程防护单元连通口转换,检查验收战时封堵及设备的安装调试质量。

(详见《防空地下室防护功能平战转换表》。

详见下表:
表二、各时期防护功能平战转换表
4
5
6
三、主要材料代码表
7
表3-2、主要材料代码表(设备类)
8
四、主要转换项目人工材料参考指标(见下表)
表四:主要转换项目人工材料参考指标
9
表五:平战转换安装实施顺序表
第六章平战转换通用图集及详图。

相关文档
最新文档
