防静电地板安装技术交底
防静电地板施工安全交底

防静电地板施工安全交底防静电地板施工安全交底是指在施工过程中,告知工人有关防静电地板施工的安全注意事项和操作规范,以确保施工过程安全可靠。
以下是防静电地板施工安全交底的详细内容:1. 安全意识:- 提醒工人要时刻保持安全意识,认识到防静电地板施工过程中可能存在的安全风险,并采取相应的措施以确保自身安全。
2. 个人防护:- 强调工人必须佩戴个人防护装备,如安全帽、防护眼镜、防护手套等,以保护头部、眼睛和手部等重要部位免受伤害。
3. 施工现场准备:- 指导工人在施工现场进行必要的准备工作,如清理地面、清除障碍物、确保施工区域通风良好等,以提供一个安全的施工环境。
4. 施工工具和设备:- 强调工人必须使用符合安全标准的工具和设备,并确保其正常运行和维护。
提醒工人在使用电动工具时要注意电源的安全,避免发生电击事故。
5. 防静电地板材料:- 详细介绍防静电地板材料的特性和施工方法,包括地板砖的铺设、地板胶水的使用、地板边缘的处理等。
强调工人必须按照施工规范进行操作,确保地板施工质量。
6. 静电防护措施:- 说明静电防护的重要性,并告知工人在施工过程中必须采取相应的静电防护措施,如穿戴防静电服装、使用防静电地垫等,以减少静电的产生和积累。
7. 灭火器和急救设备:- 强调施工现场必须配备灭火器和急救设备,并告知工人在发生火灾或意外伤害时应该如何使用灭火器和进行急救处理。
8. 施工期间的安全措施:- 提醒工人在施工期间要保持施工区域的整洁和有序,避免堆放杂物和危险物品,防止绊倒和滑倒事故的发生。
9. 紧急情况的应对:- 说明如何应对紧急情况,如火灾、地震等,包括逃生路线、求救方式等,以确保工人在紧急情况下能够迅速、有效地采取措施保护自己。
10. 安全监督和报告:- 强调施工过程中的安全监督和报告制度,要求工人在发现安全问题或事故时及时向负责人报告,并配合进行相关的调查和处理。
以上是防静电地板施工安全交底的详细内容,通过这些安全交底,可以提高工人的安全意识,减少施工过程中的安全风险,确保施工过程的安全可靠性。
静电地板技术交底书

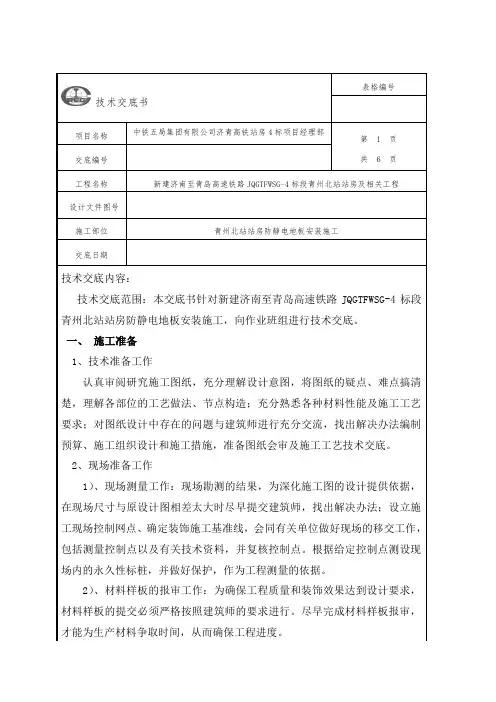

表格编号技术交底书项目名称中铁五局集团有限公司济青高铁站房4标项目经理部第 1 页共 6 页交底编号工程名称新建济南至青岛高速铁路JQGTFWSG-4标段青州北站站房及相关工程设计文件图号施工部位青州北站站房防静电地板安装施工交底日期技术交底内容:技术交底范围:本交底书针对新建济南至青岛高速铁路JQGTFWSG-4标段青州北站站房防静电地板安装施工,向作业班组进行技术交底。
一、施工准备1、技术准备工作认真审阅研究施工图纸,充分理解设计意图,将图纸的疑点、难点搞清楚,理解各部位的工艺做法、节点构造;充分熟悉各种材料性能及施工工艺要求;对图纸设计中存在的问题与建筑师进行充分交流,找出解决办法编制预算、施工组织设计和施工措施,准备图纸会审及施工工艺技术交底。
2、现场准备工作1)、现场测量工作:现场勘测的结果,为深化施工图的设计提供依据,在现场尺寸与原设计图相差太大时尽早提交建筑师,找出解决办法;设立施工现场控制网点、确定装饰施工基准线,会同有关单位做好现场的移交工作,包括测量控制点以及有关技术资料,并复核控制点。
根据给定控制点测设现场内的永久性标桩,并做好保护,作为工程测量的依据。
2)、材料样板的报审工作:为确保工程质量和装饰效果达到设计要求,材料样板的提交必须严格按照建筑师的要求进行。
尽早完成材料样板报审,才能为生产材料争取时间,从而确保工程进度。
3、材料准备地板(采用防静电半硬质聚氯乙烯块状塑料地板、600*600*2.0mm)、粘结剂?(采用 PVC导电胶粘结剂)、导电胶(电阻值应小于104Ω)、铜箔(厚度0.05mm?、宽度10mm)、酒精(工业级)用 PVC导电胶粘结剂)、导电胶(电阻值应小于104Ω)、铜箔(厚度0.05mm?、宽度10mm)、酒精(工业级)4、施工工具准备刮板(用于涂布粘结剂)、橡皮掷头(用于锤打塑料地板,使其与地面充分粘合)、系统电阻测试仪(用于测量导电性能)、刀片(用于切割塑料地板)。
静电地板安装安全技术交底模板

一、工程名称:__________二、施工单位:__________三、建设单位:__________四、施工地点:__________五、施工期限:____年____月____日至____年____月____日六、接受交底班组或员工签名:__________________七、交底内容:1. 安全注意事项(1)所有施工人员必须佩戴安全帽,扣好帽带,穿着合适的劳保鞋。
(2)高处作业时,必须系好安全带,并检查安全带的有效性。
(3)严禁酒后作业,作业期间禁止吸烟、饮食。
(4)操作人员必须经过专业培训,掌握静电地板安装的基本技能和安全操作规程。
2. 施工前的准备工作(1)对施工人员进行安全技术培训,确保每位施工人员了解并掌握相关安全知识。
(2)检查施工工具和设备,确保其完好无损,符合安全标准。
(3)检查施工现场的通风、照明设施,确保满足施工要求。
3. 施工过程中的安全措施(1)清理施工现场,确保地面平整,无杂物、油污等影响施工的物品。
(2)在安装防静电地板龙骨时,注意龙骨的间距和位置,确保其稳固、平整。
(3)安装防静电地板时,注意地板的拼接方式和固定方式,确保无缝隙,防止静电积累。
(4)处理墙角、机柜等位置的边角时,使用专门的切割工具进行修整和组合,确保美观实用。
(5)安装过程中,注意保持环境干燥无油污,以保证地板的防静电效果。
4. 施工后的安全措施(1)安装完成后,进行地面检查,确保防静电地板平整、无缝隙。
(2)检查防静电接地系统,确保其有效接地。
(3)清理施工现场,确保无施工垃圾、杂物等。
(4)对施工人员进行现场教育,提高其安全意识。
八、验收标准1. 防静电地板安装牢固,无明显翘曲、变形现象。
2. 地板拼接严密,无明显缝隙,整体美观。
3. 防静电接地系统有效,接地电阻符合要求。
4. 施工现场整洁,无施工垃圾、杂物。
九、应急处理1. 如遇火灾,立即启动应急预案,疏散人员,并拨打火警电话。
2. 如遇人员受伤,立即拨打急救电话,并采取必要急救措施。
防静电地板施工安全交底

防静电地板施工安全交底防静电地板施工安全交底是指在进行防静电地板施工前,施工人员需要详细了解施工过程中的安全注意事项和操作规范。
以下是一个详细精确的防静电地板施工安全交底的示例:1. 施工人员必须佩戴符合安全标准的个人防护装备,包括安全帽、防护眼镜、口罩、耳塞、安全鞋等。
同时,施工人员应确保个人卫生,避免在施工过程中吸烟、喝酒等不良行为。
2. 施工人员在施工前应对施工现场进行全面的安全检查,确保没有任何潜在的安全隐患。
如发现存在电气设备、易燃物品等危险物品,应及时清除或采取相应的安全措施。
3. 施工人员在进行防静电地板施工时,应先了解施工图纸和相关施工规范,确保施工工艺符合要求。
同时,应仔细阅读并理解施工材料的使用说明和安全注意事项。
4. 在施工过程中,施工人员应遵守相关的操作规程,确保施工过程安全可靠。
例如,在进行地板铺设时,应使用适当的工具和设备,并确保施工区域的通风良好,以防止有害气体积聚。
5. 施工人员在使用化学材料时,应注意防护措施,如佩戴手套、口罩等,避免直接接触有害物质。
同时,应妥善存放和处理化学品,避免引发火灾或其他危险。
6. 施工人员在进行电气设备安装时,应确保设备的接地良好,并遵守相关的电气安全规范。
如有需要,应请专业电工进行操作,确保施工过程安全可靠。
7. 施工人员在施工现场应保持清洁整齐,避免杂物堆放和乱丢乱扔。
同时,应及时清理施工过程中产生的废弃物和垃圾,避免对环境造成污染。
8. 施工人员在施工过程中应相互配合,遵守安全规范,确保施工过程的顺利进行。
如发现任何安全隐患或事故,应立即上报相关负责人,并采取紧急措施进行处理。
以上是一个详细精确的防静电地板施工安全交底的示例,具体的安全交底内容应根据具体的施工项目和要求进行调整和完善。
在施工过程中,施工人员应始终将安全放在首位,严格遵守相关的安全规范和操作规程,确保施工过程的安全可靠。
PVC防静电地板技术交底

审核人
交底人
接受交底人
1、 本表由施工单位填写,交底单位与接受交底单位各存一份。 2、 当作分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
第 2 页 共 2 页
2.主要机具:小线、铁制水平尺、2~3m 靠尺板、扫帚、盒尺、手推车、铁簸箕、小铁锤、刮板、刀 片、系统电阻测试仪。 3. 作业条件: 3.1 防静电地板的铺设应在机房内其他施工及设备基座安装完成后进行。 3.2 铺设前对建筑地面进行清洁处理,建筑地面应干燥、坚硬、平整、不起尘。 3.3 铺设前应按照设计标高及地板布置放线。 2、操作工艺 2.1.工艺流程: 基层处理与清理 → 找中、套方、分格和定位弹线 →铺设铜箔网络 → 安装固定可调支架和引条 → 铺贴地板→收边、开孔→清擦和打蜡→质量验收 2.2.施工工艺 2.2.1 基层处理与清理:基层表面应平整、光洁、不起尘土,含水率不大于 8%,安装前应认真清擦干 净,必要时,在其表面涂刷绝缘脂或清漆。 2.2.2 找中、套方、分格、定位弹线:根据房间平面尺寸和设备布置等情况,按照防静电地板模数选 择地板铺设方向,把面层分格线弹在四周墙面和基层面上,尺寸正确、上下交圈对口,形成方格网并 标明设备预留部位。 2.2.3 铺设铜箔网络:按照地网布置图铺设导电铜箔网格,铜箔的纵横交叉点,应处于贴面板的中心 位置,铜箔条的铺设应平直,不得卷曲,不得间断,与接地端子连接的铜箔条应有足够长度。 2.2.4 安装固定可调支架和引条:检查复核原室内四周墙上弹出的标高控制线,按选定的铺设方向和 顺序选定基准点,然后按照基层已弹好并标出的位置在方格网交点处安装可调支架,架上横梁转动支 座螺杆,先用小线和水平尺调整支座面高度与全室内地面等高。 2.2.5 铺贴地板:检查防静电地板面层下铺设的电缆、管线铺设无误后才能铺设地板。现在横梁上铺 设缓冲胶条,并用乳胶液与横梁粘结,铺设防静电地板调整水平高度保证四角接触平整、严密,不得 使用加垫的方法。 审核人 交底人 接受交底人
防静电地板施工技术交底

防静电活动地板施工技术交底一、对铺设场地的要求1、地板的铺设应在室内土建及装修施工完毕后进行;2、地面应平整、干燥、无杂物、无灰尘;3、地板下可使用空间,布置敷设电缆、电路、水路、空气等管道及空调系统应在安装地板前施工完毕;4、大型重设备基座固定应完工,设备安装在基座上,基座高度应同地板上表面完成高度一致;5、施工现场备有220V/50HZ电源及水源。
二、地板安装铺设工具1、切割机;2、水平仪、3、水泡水平仪、卷尺、墨线;4、吸板器、螺母调整搬手、十字螺丝刀;5、吸尘器、笤帚、拖布;三、施工步骤1、认真检查地面平整度及墙面垂直度,如发现有重大缺陷或需要局部改造,应向甲方有关部门提出;2、拉水平线,并将地板安装高度用墨线弹到墙面上,保证铺设后的地板在同一水平内,测量室内的长度、宽度及选择基准位置,并在地面弹出安装支座的网络格线,以保证铺设整齐、美观,同时尽量减少地板的切割;3、将要安装的支座调整到同一需要的高度并将支座摆到地面网格线的十字交点处;4、用安装螺钉将横梁、固定到支座上,并用水平尺、直角尺逐一校正横梁,使之既在同一平面内,又相互垂直;5、在组装好的横梁上放置活动地板;6、若靠近墙面处剩余尺寸小于活动地板的长度,可以用切割地板的方法进行拼补;7、在铺设地板时,用水平仪逐块找平,活动地板的的高度靠可调支座调节,水平调好应锁死螺母、铺设过程中应轻拿轻放,防止划伤地板及损坏边条,同时应边铺设、边打扫,避免将杂物、灰尘遗留在地板下面;8、在机房设置较重设备时,可在设备基座的地板下加装支座,以防地板变形;9、装饰板需要切割或开口加工时,其开口凹角处应制φ6~φ8止裂孔,以防止加工后的地板装饰面开裂。
四、切割周边地板1、每一种收边地板在地板与墙壁、柱子或其他端面处切割时,地板必须先测量好,使得切割好的地板能符合且紧密结合在墙面之外廓线。
墙面和切割好的地板之间的间隙必须在正负1.5mm,地板需不规则切割以配合柱子或圆管时。
防静电地板施工技术交底
防静电地板施工技术交底1. 简介防静电地板是一种在特定场所中使用的地板材料,其主要功能是防止静电的产生和积累。
本文档旨在对防静电地板的施工技术进行交底,确保施工质量和效果。
2. 施工前准备在开始施工前,必须进行充分的准备工作,以确保施工过程顺利进行。
以下是施工前的几个重要步骤:- 对施工场地进行清洁,确保地面平整无杂物;- 对施工材料进行检查,确保符合相关标准和规范;- 准备必要的施工工具和设备,包括地板铺设工具、胶水、防静电地板砖等。
3. 施工步骤根据防静电地板的特点和要求,以下是施工的主要步骤:- 清洁地面:使用专业的清洁工具和清洁剂清洁地面,确保无尘、无油污和杂物。
- 铺设防静电地板:根据设计图纸和施工要求,将防静电地板砖搬运至施工现场,并按照规定的铺设方式进行铺设。
在铺设过程中,应注意砖与砖之间的缝隙要保持一致且牢固。
- 粘贴辅助材料:根据需要,施工人员需要在地面上粘贴防静电地板所需的辅助材料,如地板导电胶和地板封口胶等。
粘贴时应注意涂布均匀,确保其牢固性和导电性能。
- 检查和清理:施工完成后,应进行全面的检查和清理。
确保防静电地板无缺陷、无杂物,并且与周围环境的接触良好。
4. 注意事项在施工过程中,施工人员应遵守以下注意事项:- 穿戴相关防护装备,如防静电手套、防静电鞋等,以确保个人安全和防静电效果。
- 严格按照设计要求和施工规范进行施工,确保施工质量和效果。
- 防止施工材料的浸水或受潮,以免影响防静电地板的性能。
- 施工完成后,注意保护已铺设好的防静电地板,避免遭受尖锐物体的划伤或重物撞击。
防静电地板施工技术交底的目的是确保施工质量和效果,以满足特定场所对静电防护的需求。
通过合理的施工步骤和注意事项,可以达到预期的预防静电效果,并确保地板的使用寿命和性能稳定。
防静电地板耐久性技术交底
防静电地板耐久性技术交底一、背景防静电地板广泛应用于需要防静电控制的场所,如实验室、医院、电子厂等。
为了确保防静电地板的耐久性,需要采取适当的技术措施和操作要求。
二、技术措施1. 地板材料选择- 选择符合国家标准的防静电地板材料,确保材料质量和性能达到要求。
- 防静电地板材料应具有较好的耐磨性、耐腐蚀性和耐压性能,以满足使用寿命要求。
2. 地板安装- 地板安装应由专业人员进行,并按照制造商的要求进行操作。
- 在安装前,确保基础地面平整、干燥并清洁,以便保证地板安装质量。
- 安装过程中,要注意避免地板出现翘曲、鼓包或损坏等问题,确保地板的完整性。
3. 日常保养- 定期清洁地板,去除灰尘、污垢和静电积聚物,保持地板表面的光滑和清洁。
- 避免长时间使用带有尖锐物体的家具或器具刮擦地板,以防止地板表面被划伤。
- 防止溅洒酸碱性物质在地板上,以免损坏地板材料。
三、操作要求1. 使用合适的清洁剂- 选择符合地板材料要求的清洁剂,避免使用含有酸碱性成分的清洁剂,以免对地板造成损害。
- 在清洁过程中,按照清洁剂的说明进行正确使用,避免过度使用或反复清洁同一区域,以免对地板产生不必要的磨损。
2. 预防静电积聚- 地板的静电积聚会造成破坏性放电,应采取预防措施来减少静电的产生和积聚。
- 使用防静电地板的场所,可以配备适当的静电消除装置,如静电消除器、接地装置等。
四、检测和维护防静电地板的耐久性需要定期检测和维护,以确保地板性能和安全可靠性。
以上是对防静电地板耐久性的技术交底,希望大家按照上述措施和要求进行操作,保证防静电地板的耐久性和安全性。
弱电防静电地板安装技术交底
3、质量标准
3.1 活动地板的品种、规格和技术性能必须符合设计要求、施工规范和现行国家标准的规定。
3.2 活动地板安装完后,行走必须无声响,无摆动,牢固性好。
4.2接缝不平:主要是因为板块本身的厚度不一造成的。要求活动地板块采购时要严格验收其质量,表面要平整、坚实,厚度一致。
4.3标高误差大:主要是因为标高没有严格按抄平位置进行控制,要求施工中标高要严格按抄平位置进行控制,按施工方法要求认真进行连接支架和框架标高以及铺设板面标高的弹线、拉线控制,尽量减小标高误差。
3
接缝高低差
0.4
用钢板短尺和楔形塞尺检查
4
板块间隙宽度不于
0.3
用楔形塞尺检查
4、应注意的质量问题
4.1抗静电活动地板松动:主要是因为活动地板块排板尺寸没控制好,与墙边的接缝处,木条或泡沫塑料镶嵌不牢所致。施工中要严格控制房间内抗静电活动地板块的排板尺寸,计算好板块数量,设计好排板分格线位置,弹线控制板块铺设位置,支座在分格线交点上居中放置。活动地板块与墙边的接缝处,根据空隙大小,选用木条或泡沫塑料镶嵌,镶嵌一定要牢固,施工完成后,要再进行一次全面检查。
1.2 机具准备
水平仪、铁制水平尺、2-3米靠尺板、墨斗(或缝线包)、小线、线坠、笤帚、盒尺、钢尺、钉子、铁丝、红铅笔、油刷、开刀、吸盘、手推车、铁簸箕、小铁锤、裁改板面用的圆盘锯,无齿锯、刀锯、小水桶、棉丝、小方锹、螺丝扳手。
1.3 作业条件
1.3.1 铺设活动地板面层的基层已做完。
1.3.2 内墙+1200mm水平标高线已弹好,并校核无误。
防静电地板施工安全技术交底
防静电地板施工安全技术交底防静电地板施工安全技术交底一、施工准备1.1 场地检查在施工前,需要对场地进行检查,确保场地平整、无杂物,具备施工的基本条件。
1.2 材料质量检查所有用于防静电地板施工的材料,必须具备质量合格证明文件,符合设计要求。
对材料进行抽检,确保其质量符合要求。
1.3 施工设备检查施工前需要对所有设备进行检查,确保其处于良好工作状态,性能稳定、安全可靠。
二、施工安全2.1 防电击措施在施工期间,应采取有效的防电击措施,确保工作人员和设备的安全。
使用合格的电源插座和插头,并按照规定正确使用。
2.2 防火措施施工现场应设置明显的防火标志,并配备足够的灭火器材。
严禁在施工现场吸烟或使用明火,严格控制火源。
2.3 防尘措施施工过程中应采取有效的防尘措施,如使用吸尘器清理现场,工作人员佩戴口罩等个人防护用品。
三、施工质量控制3.1 防静电地板质量标准选择的防静电地板必须符合相关质量标准,具备合格证明文件。
在施工前,应对其进行质量检查,确保符合设计要求。
3.2 施工质量检测与验收在每个施工阶段完成后,都需要按照相关标准对施工质量进行检测与验收。
发现不符合项应立即整改,确保施工质量符合规范和设计要求。
四、环境保护4.1 减少噪音在施工过程中,应尽量采取低噪音的施工方法和设备,避免影响周边环境和居民生活。
4.2 减少尘土污染施工现场应采取有效的防尘措施,如使用遮盖物覆盖尘土,定期洒水等。
减少尘土污染,保护环境。
五、应急预案5.1 应急处理设备为应对可能出现的紧急情况,施工现场应配备相应的应急处理设备,如急救箱、灭火器等。
5.2 紧急救援联系方式在施工现场应标明紧急救援联系方式,以便在紧急情况下及时寻求帮助。
联系方式应包括当地医院、消防队等机构的联系电话。
六、用户培训6.1 安全使用说明在防静电地板安装完毕后,应对用户进行安全使用说明。
包括正确的使用方法、注意事项、日常维护保养等内容,确保用户能够正确、安全地使用和维护防静电地板。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2.2施工方法?
2.2.1对既有的瓷砖地面清扫干净,在上面铺设橡胶板,铺设平整,接缝对齐。?
2.2.2找中、套方、分格、定位弹线:根据房间平面尺寸和设备布置等情况,按活动地板模数选择板块铺设方向,因室内有控制柜等设备要留洞,其铺设方向和先后顺序应综合考虑。依据现场实际尺寸重新排版,确保洞口边缘无1/3小块。?
3.6活动地板安装完后行走必须无声响、无摆动、牢固性好;无裂纹、掉脚和缺棱等缺陷。
?3.7?表面清洁,图案清淅,色泽一至,接缝均匀,周边顺直,板块无裂纹、掉角和缺楞等现象。?
3.8防静电地板面层的允许偏差及检验方法:应符合下表的规定:?
防静电地板面层的允许偏差和检验方法??
?项次
项目
允许误差
检验方法
1.1.5滑石粉、泡沫塑料条、木条、橡胶条、铝型材和支架等材质要符合要求。?
1.1.6对电源屏机械室内的铺设橡胶板,不铺平整,接缝对齐。
1.2主要机具准备:?
水平仪、铁制水平尺、2~3m靠尺板、墨斗、扫帚、盒尺、铅丝、开刀等。
?2.施工工艺:?
2.1工艺流程?
铺设橡胶板→放线定位→安装铜箔片→安装固定可调节支架→铺设活动地板面层→清理。
2.2.5清擦:进行清擦地板面层和涂擦地板工作。
2.3既有暖气拆除
对信号楼室内的既有采暖季散热器进行拆除,并在室外连通采暖系统,做好室外采暖的保温措施。
2.4空调室外机基础施工
信号楼电源室空调室外机设混凝土基础,长850mm,宽850mm,高200mm,混凝土采用现场人工自拌,强度为C20。
2.5?空调电源引入
2.2.4铺设活动地板面层:首先检查活动地板面层下铺设的电缆、管线,确保无误后才能铺设活动地面层。先在横梁上铺放缓冲胶条,并用乳胶液与横梁粘合。铺设活动地板调整水平高度以保证四角接触平整、严密,不得使用加垫的方法。铺设活动地板块不符合模数时,不足部分可根据实际尺寸将板面切割后镶补,并配装相应的可调支撑和横梁。切割边一般应用清漆或环氧树脂胶加滑石粉按设计要求比例调成腻子封边,也可应用防潮腻子封边。与墙边的接缝处,应根据缝隙宽窄分别采用活动地板或木条刷高强胶镶嵌,窄缝宜用泡沫塑料镶嵌。随后应检查调整板块水平度及缝隙。?
3.质量要求?
3.1防静电地板施工严格按照图纸、方案进行施工。?
3.2对现有作业面是否已完成上一道工序(比如地面找平层是否完成)。?
3.3施工时认真操作,检查各找平点并拉通线进行检查,同时检查其标高及是否与交底相符。
3.4?施工时注意带线操作,不能靠目测进行操作。?
3.5活动地板的品种、规格和技术性能必须符合设计要求,且具有耐磨、防潮、阻燃、耐污染、耐老化和导静电等性能,符合施工规范和现行国家标准。?
1.1材料准备:?
1.1.1选用质优价廉的合作厂商,按国家标准进行采购,一律选用国内外的优质产品。
1.1.2材料到现场依据出库单,检验产品的数量、质量;材料堆放场应平整,各种料具分类堆放稳固、统一挂牌,标识清楚。
1.1.3地板采用600*600防静电地板,必须符合设计要求及国家标准。
1.1.4活动地面层承载力应小于7.5Mpa,系统电阻应为105~1010Ω。板块面应平整、坚实、并具有耐用耐磨、防潮阻燃、耐污染、耐老化和导静电等特点,技术性能应符合现行国家标准。
1
表面平整度
1
2米靠尺和塞尺
2
缝格平直
2
拉5米线和钢尺
3
接缝高低差
0.5
直尺塞尺检查
4
踢脚线上口平直
2
拉5米线和钢尺
5
板块间隙宽度
1
钢尺和塞尺
4.成品保护:?
对安装好的架空地板必须用胶合板或塑料薄膜加以保护,以防止安装好的地板质量受到损坏,直之交付至用户使用为止。?
5.安全注意事项?
5.1 月 日
工程名称
信号楼改造施工
交底地点
施工现场
交底组织单位
施工技术部
交底负责人
施工单位
接收负责人
一、施工范围:
根据指挥部及信号需求要求,对东站一楼和三楼信号电源屏机械室进行改造,包括防静电地板的安装,门窗的改造,既有暖气的拆除,空调电源的引入及空调室外基础。
二、交底内容:
1.施工准备
对两台新增空调处增设空调开关箱各一面,空调开关箱明装,距地0.5m。两面新设开关箱电源由既有照明配电箱备用回路接引,导线采用ZR-BV-4*35+1*16穿50×50线槽明敷设。将备用回路出线开关更换为63A/3P.
2.6门窗的改造
把既有电源室的木门改为防盗门,对既有的窗户增设防盗网,具体尺寸根据现场情况测量。
5.2使用电动工具不得随意拉接电线。
5.3使用电动工具时要小心谨慎,正确使用。?
?5.4施工过程中产生的垃圾要运到指定地方集中处理,不得对周边环境产生影响。
编制: 复核: 接收人:
