知名企业工程施工样板引路管理制度
工程样板引路管理制度

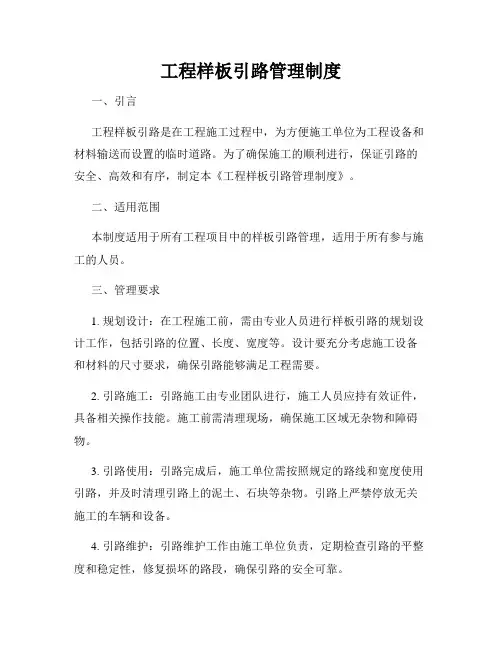

工程样板引路管理制度一、引言工程样板引路是在工程施工过程中,为方便施工单位为工程设备和材料输送而设置的临时道路。
为了确保施工的顺利进行,保证引路的安全、高效和有序,制定本《工程样板引路管理制度》。
二、适用范围本制度适用于所有工程项目中的样板引路管理,适用于所有参与施工的人员。
三、管理要求1. 规划设计:在工程施工前,需由专业人员进行样板引路的规划设计工作,包括引路的位置、长度、宽度等。
设计要充分考虑施工设备和材料的尺寸要求,确保引路能够满足工程需要。
2. 引路施工:引路施工由专业团队进行,施工人员应持有效证件,具备相关操作技能。
施工前需清理现场,确保施工区域无杂物和障碍物。
3. 引路使用:引路完成后,施工单位需按照规定的路线和宽度使用引路,并及时清理引路上的泥土、石块等杂物。
引路上严禁停放无关施工的车辆和设备。
4. 引路维护:引路维护工作由施工单位负责,定期检查引路的平整度和稳定性,修复损坏的路段,确保引路的安全可靠。
5. 引路拆除:工程完成后,施工单位应及时拆除引路,恢复原状。
拆除工作要注意保护周边环境,防止对道路、绿化等造成损坏。
四、安全措施1. 施工单位应严格按照安全操作规程进行引路施工,施工人员必须佩戴安全帽和防滑鞋,使用工具和设备时要戴好防护手套和眼镜。
2. 引路上设置明显的警示标志,标明引路的使用范围和施工单位名称,提醒他人注意安全。
3. 引路区域内禁止吸烟、明火作业和乱倒垃圾,严禁私拉乱接电线,确保施工现场无火灾和电触。
五、违规处罚1. 对违反引路管理制度的人员,将根据违规程度进行相应处罚,包括口头警告、罚款等。
2. 对于严重违规行为,将依法追究法律责任,并终止与其相关的工程合作。
六、附则1. 本制度施行后,施工单位应对相关人员进行培训,确保他们了解并遵守本制度。
2. 具体工程项目中的引路管理事宜,由工程项目负责人负责监督和落实。
若发现问题及时上报,并及时采取措施加以解决。
3. 本制度的解释权归工程管理部门所有,并可根据实际情况进行适当修改。
工程样板引路制度

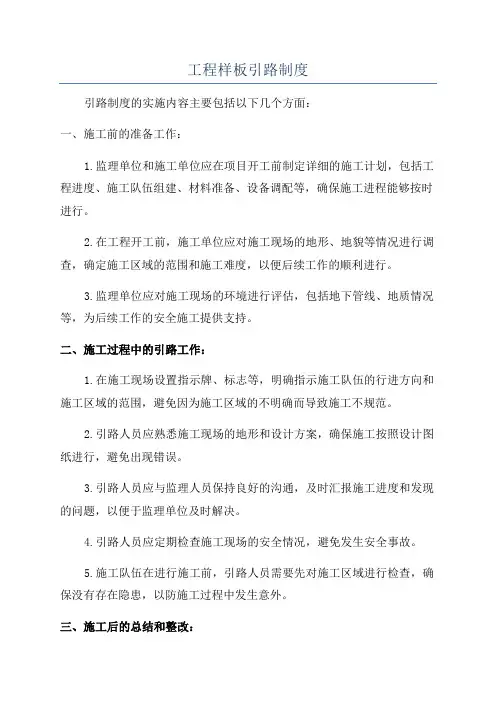

工程样板引路制度引路制度的实施内容主要包括以下几个方面:一、施工前的准备工作:1.监理单位和施工单位应在项目开工前制定详细的施工计划,包括工程进度、施工队伍组建、材料准备、设备调配等,确保施工进程能够按时进行。
2.在工程开工前,施工单位应对施工现场的地形、地貌等情况进行调查,确定施工区域的范围和施工难度,以便后续工作的顺利进行。
3.监理单位应对施工现场的环境进行评估,包括地下管线、地质情况等,为后续工作的安全施工提供支持。
二、施工过程中的引路工作:1.在施工现场设置指示牌、标志等,明确指示施工队伍的行进方向和施工区域的范围,避免因为施工区域的不明确而导致施工不规范。
2.引路人员应熟悉施工现场的地形和设计方案,确保施工按照设计图纸进行,避免出现错误。
3.引路人员应与监理人员保持良好的沟通,及时汇报施工进度和发现的问题,以便于监理单位及时解决。
4.引路人员应定期检查施工现场的安全情况,避免发生安全事故。
5.施工队伍在进行施工前,引路人员需要先对施工区域进行检查,确保没有存在隐患,以防施工过程中发生意外。
三、施工后的总结和整改:1.施工结束后,应对引路工作进行总结,评估引路工作的效果和问题,及时调整引路工作的流程和标准。
2.对施工现场的清理工作进行检查,确保施工遗留物没有对环境造成污染。
3.对引路人员的工作进行考核,优秀引路人员进行奖励,并进行培训,提高其工作水平。
4.如果施工过程中发现施工质量和工期存在问题,应及时进行整改,并对相关责任人进行追责。
通过引路制度的实施,可以确保工程施工过程的顺利进行和最终的成功交付。
同时,引路制度也可以提高工程项目的管理效率和质量控制水平,保证工程质量和工期的达标。
因此,在工程项目中,引路制度是非常重要的一项制度。
工程样板引路管理制度

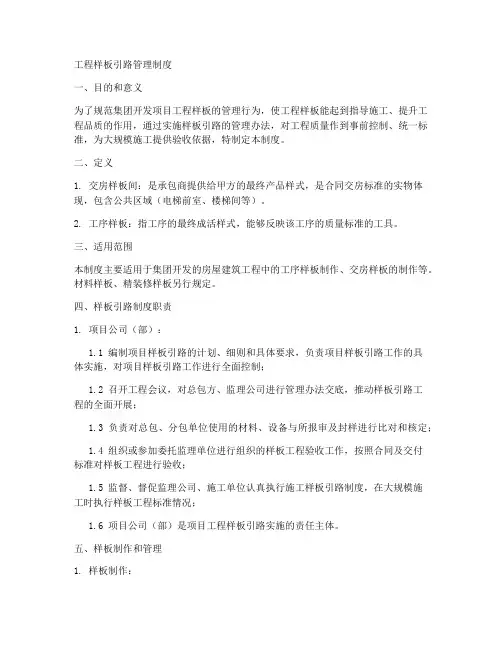

工程样板引路管理制度一、目的和意义为了规范集团开发项目工程样板的管理行为,使工程样板能起到指导施工、提升工程品质的作用,通过实施样板引路的管理办法,对工程质量作到事前控制、统一标准,为大规模施工提供验收依据,特制定本制度。
二、定义1. 交房样板间:是承包商提供给甲方的最终产品样式,是合同交房标准的实物体现,包含公共区域(电梯前室、楼梯间等)。
2. 工序样板:指工序的最终成活样式,能够反映该工序的质量标准的工具。
三、适用范围本制度主要适用于集团开发的房屋建筑工程中的工序样板制作、交房样板的制作等。
材料样板、精装修样板另行规定。
四、样板引路制度职责1. 项目公司(部):1.1 编制项目样板引路的计划、细则和具体要求,负责项目样板引路工作的具体实施,对项目样板引路工作进行全面控制;1.2 召开工程会议,对总包方、监理公司进行管理办法交底,推动样板引路工程的全面开展;1.3 负责对总包、分包单位使用的材料、设备与所报审及封样进行比对和核定;1.4 组织或参加委托监理单位进行组织的样板工程验收工作,按照合同及交付标准对样板工程进行验收;1.5 监督、督促监理公司、施工单位认真执行施工样板引路制度,在大规模施工时执行样板工程标准情况;1.6 项目公司(部)是项目工程样板引路实施的责任主体。
五、样板制作和管理1. 样板制作:1.1 施工单位根据施工图纸和施工规范,按照实际施工要求制作工序样板和交房样板;1.2 工序样板应能真实反映该工序的质量标准,交房样板应能全面展示最终产品的样式和质量。
2. 样板管理:2.1 建立样板管理制度,明确样板的保存、使用和维护要求;2.2 设立专门的样板间,对工序样板和交房样板进行统一存放和管理;2.3 定期对样板进行检查和维护,确保样板的完好无损。
六、样板验收和评审1. 验收标准:1.1 工序样板应符合施工图纸和施工规范的要求,质量应达到合同约定的标准;1.2 交房样板应符合合同交房标准,质量应达到最终产品的要求。
建设工程样板引路实施管理制度

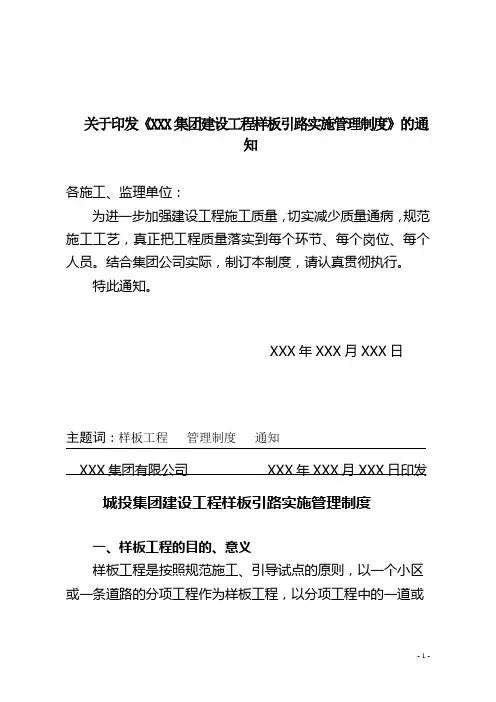

关于印发《XXX集团建设工程样板引路实施管理制度》的通知各施工、监理单位:为进一步加强建设工程施工质量,切实减少质量通病,规范施工工艺,真正把工程质量落实到每个环节、每个岗位、每个人员。
结合集团公司实际,制订本制度,请认真贯彻执行。
特此通知。
XXX年XXX月XXX日主题词:样板工程管理制度通知XXX集团有限公司XXX年XXX月XXX日印发城投集团建设工程样板引路实施管理制度一、样板工程的目的、意义样板工程是按照规范施工、引导试点的原则,以一个小区或一条道路的分项工程作为样板工程,以分项工程中的一道或几道工序来制定作业指导方案,按照程序进行策划、修正、完善、验收、总结,成熟后进行推广实施。
将抽象的设计要求和繁复的质量标准、规范、规程等具体化、实物化,使施工管理人员,尤其是现场操作工人能看的懂、摸的着。
为保证单项施工总体质量,在施工前对该项工程先小规模施工样板,经验收确认后,方可允许施工单位大面积施工。
通过推广样板工程,以样板工程作示范,引领后续同类工程的标准化施工,以提高项目的施工工艺水平和技术质量管理水平,提高功效,确保质量,创造更多的精品工程。
二、样板工程的管理机构和职能1、管理机构:在项目开工前,成立以建设单位项目负责人为组长,监理单位总监为副组长,施工总包单位技术人员组成样板工程验收小组。
2、职能(1)建设单位:组织样板工程验收小组,审核、确定《样板工程项目清单》,组织对每项样板工程进行验收,总结,实施。
(2)监理单位:制定《样板工程项目清单》、《单项样板工程作业指导书》,做好样板工程施工阶段和大面积实施阶段的监督、管理工作,参与样板工程的验收。
(3)施工单位:参与样板工程的实施,组织落实样板工程的施工、管理,做好大面积施工、管理工作。
三、样板工程的实施程序1、适用范围项目首次施工的分项工程,具有特殊施工要求或是项目施工重点和难点的分项工程,以及危险性较大的和数量较大的分项工程等均应实行施工样板工程。
沈阳公司工程管理样板引路制度

一、目的●通过工序样板引路和交付样板实施,为装修房大面积施工的工程品质提供了重要保障;●发挥工程管理平台作用,使沈阳工程系统内的管理工作系统化、标准化,加强工程的工序节点管理,加强设计节点交底、装修及园林标准示范、采购产品性能的把控;●各工程各标段施工交付样板,明确交付标准,通过识别高质量风险节点跟踪和落实风险管理措施,躲避质量隐患;●通过工序样板让操作人员完全掌握此工序的关键点、流程和质量验收标准,让样板成为施工交底的一个实例表达。
二、适用范围适用于沈阳公司所有在建工程。
三、工作职责1、工程经理部●根据?沈阳公司工程管理样板引路制度?中的管理规定及实施细那么,工程部负责具体实施;●确定?样板清单目录?,编制?样板引路实施方案?,?样板引路实施方案?的制定必须具有时间的严肃性,遇到调整须及时将调整方案报工程管理部备案;●实施样板前充分讨论确定该工序的质量控制点和控制措施,并形成评审记录表及施工小样图;●组织监理、总包、分包进行样板评审;●根据评审记录及施工小样图对监理抽查结果进行复查。
2、工程管理部●由工程管理部定期向公司管理层、工程系统、公司相关部门及北京区域品质管理部知会公司内样板引路的实施情况;●工程管理部根据工程上报的?样板清单目录?、?样板引路实施方案?、?评审记录?及?施工小样图?对现场进行检查;●检查技术交底内容对实际操作的指导性、技术交底会签记录、三方检查记录表;●采取抽查或在后续的巡查及评估中给予跟踪,并且样板引路的执行情况也将在工程管理部对工程质量评估中表达。
四、工序样板引路作业要求1、样板实施形式:实物样板或图片样板。
对于样板,尽量实施实物样板,经监理及工程工程组同意,可以实施图片样板。
2、样板必须配置文字说明图板,表达出样板名称、技术交底、质量标准。
3、样板选择应在一间房间或同一地方,在不同的部位分别做此工艺各个不同工序的样板展示。
如:抹灰工程应能同时看到7个小样板——灰饼(墙面、外门窗口)、甩浆拉毛、挂网布设、外门窗洞口半精洞口抹灰、墙面抹灰打底、阳角护角甩茬、抹灰成活的样板;同时各样板边上用文字说明明确操作要求及质量标准。
工程样板引路管理制度

工程样板引路管理制度第一章总则第一条为了规范工程样板引路管理,提高工程质量,加强对工程样板的管理,制定本制度。
第二条本制度适用于所有工程样板的引路管理工作。
第三条工程样板引路管理应遵循政策法规,遵循科学、公平、公正的原则,严格按照程序进行。
第四条引路管理要注重信息的公开和透明,要求实事求是,不得虚报、夸大。
第五条引路管理应当强化过程监督,及时发现和解决问题。
第六条本制度由工程项目部门负责执行,由质量管理部门监督检查。
第七条对于本制度未能覆盖的情况,工程项目部可以根据具体情况制定相应的管理规定。
第二章引路管理的应用第八条工程样板引路管理应当做到精细化管理,要求有专人进行管理和指导,并定期召开引路会议。
第九条工程样板引路管理应当将工程样板引路过程记录在案,留存相关资料。
第十条工程样板引路管理应当保障施工现场的安全生产,要求引路工作要合理安排。
第十一条工程样板引路管理应当要求工程样板的引路过程要符合相关技术标准和规范,确保施工质量。
第十二条工程样板引路管理应当建立健全引路工作考核制度,对引路工作进行评价,对合格的人员进行奖励,对不合格的人员进行处罚。
第三章引路工作的具体程序第十三条工程样板引路工作的具体程序包括:引路前准备工作、引路实施、引路记录和总结。
第十四条引路前准备工作包括对引路人员的培训和考核,对工程样板进行检查,对引路过程需要的材料进行准备。
第十五条引路实施工作包括对引路人员的安排,对引路过程的监督,对施工现场的安全管理。
第十六条引路记录工作包括对引路过程的记录,对引路过程中的问题进行整理和归纳。
第十七条引路总结工作包括对引路过程中的问题进行总结,对引路工作进行评价和奖惩。
第四章引路管理的监督检查第十八条工程样板引路管理的监督检查由质量管理部门负责。
第十九条质量管理部门应当定期对工程样板引路工作进行检查,发现问题及时提出整改意见。
第二十条工程样板引路管理工作出现严重问题时,质量管理部门有权立即停止工程样板引路工作,并进行调查处理。
知名企业工程施工样板引路管理制度
工程施工样板引路管理制度1. 目的为使大区各项目工程在整体观感、细部要求、工艺做法、功能实用上达到统一的质量标准,对大面积施工起到示范作用,降低质量风险及房屋交付风险,确保设计效果和工程质量高品质落地,规范质量管理要求。
2. 适用范围适用于华南大区所有住宅开发项目的施工样板管理。
3. 术语/定义3.1. 施工样板指在工程施工前,根据专业分项工程的技术交底,安排技术水平有代表性(一般指良好水平)的施工人员,在熟悉高品质标准要求的基础上,做出有代表性的“单元体”。
3.2. 专业工程指项目工程实施的土建工程、机电工程、幕墙工程、精装工程、园林景观工程等。
3.3. 施工样板间(套)包含分项工程关键质量工序施工的工艺样板和房屋交付样板间(套)。
4. 程序4.1. 管理要求“样板引路”作为质量保证重要手段之一,大区内各在建项目须认真落实。
项目工程部应根据项目特点,以样板清单中内容为基础,制定项目适用的具体样板清单,且各项目业主人员必须组织或参加施工(工序)样板验收管理。
在实施过程中,须严格管控施工管理流程,加强项目工程部、监理部以及承包单位的施工和管理人员对专业工程技术标准和质量标准的培训,加大施工过程质量检查与验收管理力度。
城市公司工程部将结合第三方质量检查,对各项目样板引路实施情况进行评价,并列入考核。
4.2. 施工样板设置原则4.2.1. 不同标段/楼栋均需设置施工样板层,包括材料样板、工艺样板及工序样板;且同一标段/ 楼栋的各种施工样板应设置于同一楼层,包含房屋交付样板间(若有);4.2.2. 房屋交付样板间的设置大区不做强制要求,各项目应根据项目具体情况,经与设计部、工程部、客户关系部等部门沟通后,在明确后期不会出现较大设计变更的情况下,可设置交付样板间;4.2.3. 不同标段/楼栋均需设置工作面移交样板,工作面移交样板应选择在楼内最早具备条件的标准层及公共部位(不少于一整层的户内及公共区域),尽量保证涉及户内所有承包商的工程内容均在样板间内得到体现;4.2.4. 对于新材料,新设备、新工艺等施工前,应设置施工样板;4.2.5. 需进行技术可行性分析的工程(如回填土、地基处理等工程)施工前,需进行样板施工;4.2.6. 易出现质量通病的重点工序需设置施工样板;4.2.7. 发包人要求的样板。
工程样板引路管理制度
工程样板引路管理制度一、制定背景和目的随着各种工程的不断扩大和更新,工程建设中严格的管理和规范化的建设管理逐渐成为人们关注的重点。
工程建设中的样板引路是一个十分关键的环节,其质量好坏直接关系到工程建设的顺利进行和质量的保证。
为了规范化和标准化样板引路的工作,建立一个科学、规范的管理制度,提高样板引路工作的效率和质量,现制定本《工程样板引路管理制度》。
二、适用范围本管理制度适用于公司工程建设项目中各类样板引路的管理。
三、引路工作的安排与分配1.项目经理应根据工程建设项目中样板引路工作的规模、施工进度,根据实际需要安排人员开展引路工作。
2.引路工作应尽可能由资格较高的项目管理人员和施工人员来负责。
3.引路工作的方法和要求应由项目经理在施工前向参与引路工作的人员进行详细讲解和培训,并向其提供相关的技术资料和标准规范。
四、引路工作的要求1.样板引路人员应认真了解工程相关技术规范。
2.样板引路人员应对工程设计、施工图纸等技术文件进行细致的阅读,确保设计图纸、施工图纸与实际工程质量、施工质量相符合。
3.样板引路人员应确保在进行样板引路的过程中,严格按照规范、标准要求进行工程检查和评估。
4.样板引路人员应依据安全防护和环境保护规定,确保施工场地周边环境、现场人员和工程设施等的安全和保护。
5.样板引路人员应在工程样板引路过程中认真填写记录表,包括实际检查情况、问题处理情况等内容,保留好问题图片。
五、引路工作的质量控制1.样板引路人员应严格遵守中央和地方相关法规和标准的要求,在保证工程质量的前提下,达到环境保护和安全防护的要求。
2.对于样板引路中出现的问题,样板引路人员应及时通知项目经理进行处理,并在记录表中详细记录下问题情况、处理情况及结果。
3.对于一些关键点和重点工程部位,应进行重点监控和评估。
4.样板引路工作应按照标准和程序进行,逐步完善和优化。
六、附则1.本管理制度自制定之日起生效,解释权归公司所有。
2.本管理制度的未尽事宜,可根据实际情况及时补充完善。
工程施工样板引路管理制度
工程施工样板引路管理制度一、引言为了确保工程施工过程中安全有序进行,有效避免施工过程中可能出现的问题和事故,制定一套科学、规范的样板引路管理制度是非常重要的。
本文将就工程施工样板引路管理制度进行详细的介绍和论述。
二、制定背景1. 目的工程施工样板引路管理制度的制定旨在规范施工现场的引路工作,确保施工过程中的安全、有序。
2. 依据本制度的制定参考了国家相关法律法规和工程施工相关规范,充分考虑到了施工现场的实际情况,结合各项管理经验总结而成。
三、适用范围本样板引路管理制度适用于所有工程施工现场,包括但不限于建筑工程、道路工程等各类工程。
四、施工样板引路的要求施工样板引路是指在施工现场内,为了引导施工车辆和行人正确通行,设置的指示牌、警示标识等设施。
1. 设计与布置施工样板引路设施的设计和布置应满足以下要求:(1)合理布置,便于施工工序的顺利进行;(2)充分考虑人员和车辆通行的需求,确保施工现场的安全;(3)明确标示各类设施的用途和意义,便于施工人员理解和遵循。
2. 规范设置施工样板引路设施的设置应按照以下规范进行:(1)标示牌应放置在施工现场的合适位置,防止遮挡或遮挡视线;(2)警示标识应根据具体工程特点进行设置,突出警示作用;(3)设置引导线、标线等,明确行车、人行道和施工区域的界限;(4)设立交通标志,提醒施工人员和车辆守法行驶。
五、管理措施为了提高施工样板引路的管理效果,以下管理措施需要得到有效执行:1. 监督检查相关部门应定期对施工现场进行监督检查,确保施工样板引路设施的设置与使用符合规范要求。
2. 教育培训相关人员需要接受引路设施使用规范的培训,了解使用方法和注意事项,确保正确使用施工样板引路设施。
3. 现场管理现场负责人应加强对施工样板引路设施的巡查和维护,保持设施的完好,并及时修复和更换存在问题的设施。
六、样板引路管理制度的收益1. 提高施工现场安全性规范的样板引路管理制度能够减少施工现场各类事故的发生概率,保障工人和施工设备的安全。
工程管理样板引路制度
工程管理样板引路制度第一章总则为了规范和加强工程管理,提高工程质量和效率,确保工程项目按时按质完成,制定本引路制度。
本制度适用于我公司所有工程项目,明确了工程管理的组织结构、职责分工、工作流程和工作规范,具有很强的指导性和可操作性。
第二章组织结构1. 工程管理指导小组由公司领导成立,成员包括公司领导、项目经理、工程监理、设计总工程师等,负责全面指导和协调工程项目的实施。
2. 项目组织结构项目经理是项目的总负责人,下设部门和岗位,明确各部门和岗位的工作职责和权限,确保项目的有序进行。
第三章职责分工1. 工程项目经理负责组织、协调、指导和监督工程项目的实施,确保项目按质按量按时完成,对工程进度、质量、安全、成本等方面负全面责任。
2. 工程监理负责对工程项目的设计、施工、验收等过程进行监督和检查,保障工程质量和安全,及时发现和解决问题。
3. 设计总工程师负责工程设计方案的制定和审核,确保设计符合工程要求和标准,为施工提供合理的设计方案。
4. 施工单位负责根据设计方案和施工图纸进行施工,保证施工质量和进度,配合监理单位对工程进行监督。
第四章工作流程1. 项目立项阶段确定项目目标、范围、时间和成本等,编制项目实施计划,成立项目组织,确定项目经理和相关部门。
2. 设计阶段制定工程设计方案,编制施工图纸,审核设计方案和图纸,保证设计与实施一致。
3. 施工阶段按照设计方案和施工图纸进行施工,保证施工质量和进度,严格遵守相关标准和规范。
4. 监督阶段监督并检查工程的设计、施工和验收过程,发现和解决问题,确保工程质量和安全。
第五章工作规范1. 遵守相关法律法规和标准规范,保证工程质量和安全。
2. 加强沟通和协调,建立良好的项目组织和工作氛围。
3. 精细化管理,加强过程控制和风险管理,确保项目的成功实施。
4. 完善信息化平台,提高工程管理的效率和质量。
第六章审查与改进1. 对引路制度进行定期审查和评估,发现并解决问题,不断完善和改进制度。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程施工样板引路管理制度
1.目的
为使大区各项目工程在整体观感、细部要求、工艺做法、功能实用上达到统一的质量标准,对大面积施工起到示范作用,降低质量风险及房屋交付风险,确保设计效果和工程质量高品质落地,规范质量管理要求。
2.适用范围
适用于华南大区所有住宅开发项目的施工样板管理。
3.术语/定义
3.1.施工样板
指在工程施工前,根据专业分项工程的技术交底,安排技术水平有代表性(一般指良好水平)的施工人员,在熟悉高品质标准要求的基础上,做出有代表性的“单元体”。
3.2.专业工程
指项目工程实施的土建工程、机电工程、幕墙工程、精装工程、园林景观工程等。
3.3.施工样板间(套)
包含分项工程关键质量工序施工的工艺样板和房屋交付样板间(套)。
4.程序
4.1.管理要求
“样板引路”作为质量保证重要手段之一,大区内各在建项目须认真落实。
项目工程部应根据项目特点,以样板清单中内容为基础,制定项目适用的具体样板清单,且各项目业主人员必须组织或参加施工(工序)样板验收管理。
在实施过程中,须严格管控施工管理流程,加强项目工程部、监理部以及承包单位的施工和管理人员对专业工程技术标准和质量标准的培训,加大施工过程质量检查与验收管理力度。
城市公司工程部将结合第三方质量检查,对各项目样板引路实施情况进行评价,并列入考核。
4.2.施工样板设置原则
4.2.1.不同标段/楼栋均需设置施工样板层,包括材料样板、工艺样板及工序样板;且同一标段/
楼栋的各种施工样板应设置于同一楼层,包含房屋交付样板间(若有);
4.2.2.房屋交付样板间的设置大区不做强制要求,各项目应根据项目具体情况,经与设计部、工
程部、客户关系部等部门沟通后,在明确后期不会出现较大设计变更的情况下,可设置交付样板间;
4.2.3.不同标段/楼栋均需设置工作面移交样板,工作面移交样板应选择在楼内最早具备条件的标
准层及公共部位(不少于一整层的户内及公共区域),尽量保证涉及户内所有承包商的工程内容均在样板间内得到体现;
4.2.4.对于新材料,新设备、新工艺等施工前,应设置施工样板;
4.2.
5.需进行技术可行性分析的工程(如回填土、地基处理等工程)施工前,需进行样板施工;
4.2.6.易出现质量通病的重点工序需设置施工样板;
4.2.7.发包人要求的样板。
4.3.专业工程施工(工序)样板清单
4.3.1.总包主体结构开始施工前,应异地完成主体结构施工样板,主要内容有:
4.3.1.1主体结构施工涉及到的模板、钢筋、砼、梁、板、柱、剪力墙、门窗洞口、楼梯等。
上述
构件应紧扣项目设计、要有项目针对性;
4.3.1.2主体结构施工期间涉及到的管道井等用水部位的管道排布、套管预留预埋、压槽留洞等;
4.3.1.3砼结构墙上预留预埋配电箱盒;
4.3.1.4屋面工程的局部构造和节点;
4.3.1.5与外墙封洞(外架悬挑工字钢预留洞)有关的节点;
4.3.2.在砌筑抹灰及二次结构开始前,应在建筑物楼体内低楼层区域,完成与砌筑抹灰、二次结
构、(卫生间、厨房、阳台)防水等样板。
根据策划,可将上述样板在一层或两层内分步骤完成。
主要内容有:
4.3.1.6墙体、门洞、二次构件等控制线样板。
包括建筑1米标高线、300墙线控制线、门洞及二
次构件控制线等;
4.3.1.7二次砼构件样板。
包括砼导墙、构造柱、过梁、窗台板砼压顶等
4.3.1.8砌筑抹灰样板。
包括:砌筑排版、砌筑、冲筋、抹灰甩浆、一遍抹灰、二遍抹灰、(覆膜)
养护等工艺工序样板;
4.3.1.9与砌体有关的机电箱盒预埋安装样板。
包括:强弱电箱安装、强弱电底盒、强弱电线管开
槽等与砌体有交圈的机电安装预留预埋样板;
4.3.1.10毛坯交房样板或精装修工作面移交样板。
4.3.3.在砌筑抹灰完成至30%左右时,应在低楼层区域砌筑抹灰样板层上下,完成机电安装样板
防水施工样板等。
主要内容有:
4.3.3.1.标准层机电安装样板。
包括:水管井样板、强弱电井样板、(卫生间、厨房、阳台)安装
样板;
4.3.3.2.卫生间、厨房、阳台防水样板;外墙防水施工样板;地下室顶板侧墙防水施工样板等;
4.3.3.3.外墙涂料或面砖工艺样板。
4.3.4.在外墙具备门窗安装条件后,应尽快开始门窗安装工艺样板的施工。
对于有局部幕墙的住
宅项目,要根据设计安排幕墙相关的工艺样板施工。
4.3.
5.对于精装交付的住宅项目,要全工序实施样板引路。
精装大面积施工开始前,应在每个精
装标段区域内,选择一整层完成精装放线、厨卫阳台区域防水、天花吊顶、墙面饰面、地面铺装、衣柜厨电等样板。
尤其卫生间和厨房涉及到防水、水电安装、砖石饰面、洁具安装、厨电安装等众多环节,极易出现错漏碰缺,通过样板先行可以很好地暴露和解决这些矛盾。
4.3.6.地库施工样板应在地库区域选择样板区,完成地下管线综合、设备房间等安装样板,完成
4.3.7.景观施工样板应选择景观施工区域,完成草坪种植、灌乔木种植、景观铺装等样板,具体
单中的样板,根据样板策划,可综合实施,即一个样板间可尽可能多地综合展示多个样板。
)4.4.专业工程施工(工序)样板方案编制及审批
4.4.1.在专业工程施工实施前,施工单位按专业工程进度计划节点和样板施工所需时间,提前安
排施工样板实施的各项工作,确保样板验收合格后,按计划开展大面积施工。
4.4.2.各专业工程施工样板实施方案由施工单位组织编制,编制前应与甲方、监理等充分沟通,
确定样板施工的户型、楼栋、楼层及样板套数,在充分熟悉工程质量标准、高品质要求和图纸的基础上,选定具有良好技术水平、熟悉施工规范的施工人员和准备作业条件后,由施工单位专业负责人编制实施方案,填写《样板方案审批表》,经技术负责人及项目经理审核无误后报监理审批。
另外,样板实施方案应在施工单位进场后一个月内编制完成。
4.4.3.项目监理部专业监理工程师应结合工程质量标准、现场条件、材料准备等情况进行认真审
核,确认无误并报监理部总监理工程师审批后,报甲方项目工程部审核。
4.4.4.甲方项目工程部专业负责人应对样板实施方案、监理审核情况、现场情况和准备工作进行
审核,同意后报项目经理(标段经理)审批。
4.4.
5.施工样板实施方案,必须经过各级审批同意后才能正式实施,前置质量预控,严格把好质
量关。
4.5.专业工程施工(工序)样板实施
4.5.1.施前培训
施工样板实施之前,甲方项目专业负责人应当组织专业监理工程师、承包单位专业负责人、现场专业主管以及施工实施人员对质量标准、高品质要求、构造节点、施工工艺和管理要求等方面进行的培训、消化与吸收,培训相关资料存档。
4.5.2.材料验收
专业工程施工样板使用材料进场时,需项目工程部组织进行材料验收,执行《材料设备验
收管理制度》,对照施工图纸、材料样板和规范要求进行严格验收管理,合格材料经验收后需进行签字确认;对验收不合格材料,必须监督并及时清理出施工现场;对进场材料未经验收后使用,或使用不合格工程材料的行为,项目工程部、监理部应及时做出整改与处罚,经大区季度检查、巡查发现时,城市公司工程管理部将发出相应检查单或预警单,抄送成本管理部作为工程结算扣减罚款依据,并监督质量问题的整改落实。
4.5.3.过程管控
专业工程施工样板的实施,代表着后期专业工程大面积施工优秀的实施水平,如果该环节实施过程质量操作或管理不规范,将严重影响后期工程质量实现;所以,要求项目工程管理各方必须加强施工过程的质量管理,加强施工工序的操作质量检查,发现问题及时纠正,并形成过程管控关键点以便在大面积施工时进行监控。
监理单位职责:旁站监理,样板制作过程的质量监控、检查与记录工作。
项目工程部职责:样板制作过程的质量检查,监督质量问题整改,监督施工过程质量管理。
4.5.4.样板验收管控
专业工程施工样板完成后,项目工程部应组织设计管理部(如需要)、城市公司工程管理部、监理、总包、专业分包等对样板的品质进行验收,验收合格后,各方签字确认;验收表单见附件。
4.6.施工样板管理文件整理
样板验收合格后,监理单位整理样板过程监督资料,对样板实施过程中容易出错、出现过程质量整改问题及管理问题的环节,编制形成《专业工程(工序)工艺质量及管理关键控制资料》,与《专业工序施工工艺标准》、《质量标准》等文件一起形成培训及交底资料。
4.7.大面积施工前培训
大面积施工前培训组织:项目工程部。
参加培训单位人员:施工班组带班班长、施工单位管理人员(包括现场管理、质量管理以及专业技术人员等)、监理工程师、项目部工程师等。
培训文件资料:《专业工程(工序)工艺质量及管理关键控制资料》、《专业工序施工工艺标准》、《质量标准》以及构造节点和管理要求等。
形成培训纪要、会议签到表、会议图片、样板图片、培训课件等文件资料存档。
4.8.施工交底
在实施大面积施工前培训之后,由施工单位技术负责人对施工班组进行交底,监理部必须派人监督检查,对于饰面工程项目工程部应适当派人参与交底会议。
5.表单模板
5.1.《样板方案审批表》
5.2.《样板验收单》。
