竣工结算变更工程工程量汇总表
工程竣工结算报告(范本)

东平县东山、平顶山登山步道及休息亭施工HYTA2012—013结算报告建设单位:施工单位:编制工程师:编制日期:目录一、证明文件(单独装订)第一部分投标书第二部分中标通知书第三部分合同第四部分施工图纸与招标图纸差异调整第五部分设计变更第六部分工程洽商第七部分现场签证第八部分主要材料调价第九部分暂定单价项目调整第十部分暂定数量项目调整第十一部分暂定金额项目调整第十二部分索赔资料第十三部分已付工程款凭证二、工程结算书第一部分编制说明第二部分竣工结算汇总表第三部分合同内部分结算书第四部分合同外部分结算书第五部分签证单部分结算书第六部分排水部分结算书第七部分洽商部分结算书三、工程量计算书第一部分合同内部分工程量计算书第二部分合同外部分工程量计算书第三部分签证单部分工程量计算书四、附件(表格)结算编制说明一、工程概况本工程为东平县东山(青峰山)、平顶山登山步道,建设地点位于泰安市东平县城东南,105国道以东。
具体情况:青峰山三条登山步道,人民银行东一条;电影院东一条;体校南一条;增加观光平台二个;休息亭一座;休闲广场一处;景观桥一座。
平顶山二条登山步道,广播电视局一条;党校北一条;增加观光平台二个;增加连接步道一条;跨水渠小桥一座。
二、编制依据1.合同文件及其补充文件。
2工程竣工验收报告或工程竣工验收单(工期或者质量未达到合同要求的项目应提供相应的明确责任的说明)。
3经业主确认的施工图纸(或工程竣工图纸)、设计变更、洽商变更、现场签证和相应的预算书。
4经业主与承包商双方签字认可的工程预算书。
5有关结算内容的专题会议纪要等。
6合同中约定采用预算定额、材料预算价格、费用定额及有关规定。
7经工地现场业主代表及监理工程师签字确认的施工签证和相应的预算书以及隐蔽工程技术资料。
8经业主及监理单位审批的施工组织设计和施工技术措施方案。
9甲供材料及设备、限价材料及设备通知书。
10按相关规定或合同中有关条款规定持凭证进行结算的原始11由现场工程师提供的符合扣款规定的相关证明。
工程竣工结算书

建设单位:XXXXXXXXXXX有限公司
审查人:
施工单位
编制人:
审查时间: 2011年6月1日
总说明
工程名称:综合车间工程
单位工程费用汇总表
元,去掉未安装得灯具还剩127264、93元,让利后得水、电、卫安装工程造价合计250542、35元。
根据原设计图纸得建筑面积就是7288、16㎡,故水、电、卫安装工程每平方米建筑面积造价为34、38元/㎡。
新增加一层建筑面积1180、84㎡,增加层水、电、卫安装工程造价为40593、29元。
分部工程费用汇总表
分部分项工程量计价表
措施项目计价表
分部工程费用汇总表
分部分项工程量计价表工程名称:综合车间工程(变更装饰工程部分)
措施项目计价表。
工程竣工结算报告(范本)

结算报告建设单位:施工单位:编制工程师:编制日期:目录一、证明文件第一部分投标书第二部分中标通知书第三部分合同第四部分施工图纸与招标图纸差异调整第五部分设计变更第六部分工程洽商第七部分现场签证第八部分主要材料调价第九部分暂定单价项目调整第十部分暂定数量项目调整第十一部分暂定金额项目调整第十二部分索赔资料第十三部分已付工程款凭证二、工程结算书第一部分编制说明第二部分竣工结算汇总表第三部分合同内部分结算书第四部分合同外部分结算书第五部分签证单部分结算书第六部分排水部分结算书第七部分洽商部分结算书三、工程量计算书第一部分合同内部分工程量计算书第二部分合同外部分工程量计算书第三部分签证单部分工程量计算书四、附件(表格)结算编制说明一、工程概况工程为东平县东山(青峰山)、平顶山登山步道,建设地点位于泰安市东平县城东南,105国道以东。
具体情况:青峰山三条登山步道,人民银行东一条;电影院东一条;体校南一条;增加观光平台二个;休息亭一座;休闲广场一处;景观桥一座。
平顶山二条登山步道,广播电视局一条;党校北一条;增加观光平台二个;增加连接步道一条;跨水渠小桥一座。
二、编制依据1.合同文件及其补充文件。
2工程竣工验收报告或工程竣工验收单(工期或者质量未达到合同要求的项目应提供相应的明确责任的说明)。
3经业主确认的施工图纸(或工程竣工图纸)、设计变更、洽商变更、现场签证和相应的预算书。
4经业主与承包商双方签字认可的工程预算书。
5有关结算内容的专题会议纪要等。
6合同中约定采用预算定额、材料预算价格、费用定额及有关规定。
7经工地现场业主代表及监理工程师签字确认的施工签证和相应的预算书以及隐蔽工程技术资料。
8经业主及监理单位审批的施工组织设计和施工技术措施方案。
9甲供材料及设备、限价材料及设备通知书。
10按相关规定或合同中有关条款规定持凭证进行结算的原始11由现场工程师提供的符合扣款规定的相关证明。
12不可抗拒的自然灾害记录以及其他与结算相关的经业主与承包商共同签署确认的协议、备忘录等有关资料。
竣工验收资料

竣工验收资料整理施工单位验收资料监理单位验收资料建设单位验收资料一、施工单位验收资料目录1、项目分部工程开工申请及开工令、施工技术及安全交底记录、设计变更2、施工组织设计报审及施工方案报审3、原材料出厂合格证及复试报告、设备材料出厂合格证明4、控制点移交、复测及断面复测记录5、施工放样报验单、测量原始记录表及联合测量通知单6、土工试验报告料场击实、碾压实验、渗透实验7、基础联合验收记录8、×××分部各单元工程质量评定表及检测记录9、会议记要、报告单、工程联系单10、监理通知及回复单11、安全生产检查记录12、施工月报13、施工日志、施工大事记14、项目部管理规章制度及质量安全管理制度15、×××工程图片16、×××工程竣工图17、施工管理工作报告18、各阶段工程验收鉴定书19、竣工验收鉴定书20、工程质量保修书21、结算书1、监理规划、监理实施细则、监理工作程序2、项目监理机构和负责人名单、安全施工监理实施细则及相关制度3、进场通知、开工申请表、开工令、分部工程开工申请表及开工通知4、批复表及施工组织设计、现场组织机构和主要人员报申表、施工设备进场报验单、批复表及施工进度计划申报表5、施工控制网点报验申请表、测量原始记录表、联合测量通知单..6、基础联合验收记录7、监理通知及回复单8、旁站监理值班记录9、监理日记、监理日志10、监理抽检资料11、监理月报12、会议纪要13、监理工作来往文件、工作联系单、报告单14、各分部工程施工方案申报表及批复表、防汛工作应急预案15、质量监督部门复检资料16、分部、单位工程验收资料17、施工监理投标文件资格标18、施工招标文件技术标、商务标19、×××工程施工协议书中标通知书、施工合同、工程项目清单、单价分析表、补充合同等20、设计图纸、工程变更、施工过程中主管部门批文21、×××工程计量证书和工程付款证书22、施工照片23、监理工作报告1、×××工程初步设计报告附件一设计概算、附件二工程地质勘察报告2、×××工程前期工作文件及批复文件3、×××工程施工招标投标文件招标文件、商务标、技术标4、×××工程协议书中标通知书、施工合同、工程项目清单、单价分析表、补充合同等5、×××工程施工监理招标投标文件监理招标文件、监理投标文件6、×××工程施工监理合同7、×××工程施工组织设计8、工程计量证书和工程付款证书9、设计图纸、工程变更、施工过程中主管部门批文10、×××工程重要会议纪录会议纪要及度汛方案11、×××工程检测资料及其验收资料12、工作联系单、监理通知及回复单、报告单等13、建设管理工作报告14、设计工作报告15、建设监理工作报告16、施工管理工作报告17、质量监督报告18、工程结算资料四、工程结算资料1、×××工程结算书1竣工结算工程量计价汇总表;2竣工结算工程量汇总表2、竣工结算资料1×××单位工程结算工程量汇总表;2×××单位工程结算工程量明细表3其它计算表及附件3、竣工结算资料1其他工程单位结算工程量计价汇总表;2其他工程单位工程结算工程量明细表;3其它计算表及附件4、竣工结算资料1新增或变更项目单价分析申报汇总表;2变更项目单价申报表;5、竣工结算资料1单价编制说明;2新增或变更项目监理审核汇总表;3变更项目单价分析表;6、竣工结算资料1坝坡清表后断面测量数据;2水下抛石测量数据;3×××测量数据;。

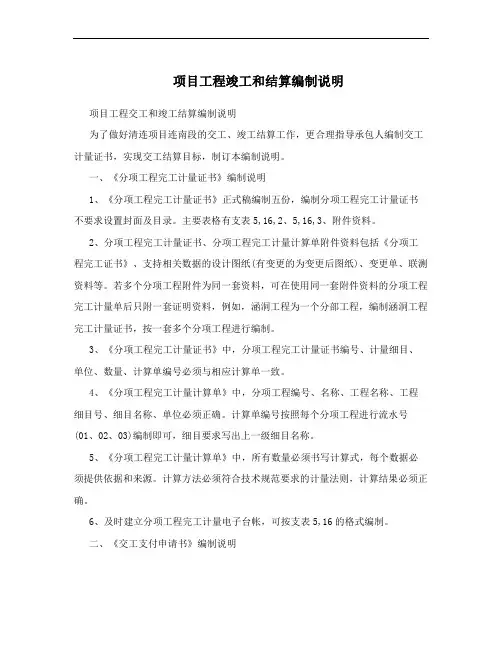

项目工程竣工和结算编制说明

项目工程竣工和结算编制说明项目工程交工和竣工结算编制说明为了做好清连项目连南段的交工、竣工结算工作,更合理指导承包人编制交工计量证书,实现交工结算目标,制订本编制说明。
一、《分项工程完工计量证书》编制说明1、《分项工程完工计量证书》正式稿编制五份,编制分项工程完工计量证书不要求设置封面及目录。
主要表格有支表5,16,2、5,16,3、附件资料。
2、分项工程完工计量证书、分项工程完工计量计算单附件资料包括《分项工程完工证书》、支持相关数据的设计图纸(有变更的为变更后图纸)、变更单、联测资料等。
若多个分项工程附件为同一套资料,可在使用同一套附件资料的分项工程完工计量单后只附一套证明资料,例如,涵洞工程为一个分部工程,编制涵洞工程完工计量证书,按一套多个分项工程进行编制。
3、《分项工程完工计量证书》中,分项工程完工计量证书编号、计量细目、单位、数量、计算单编号必须与相应计算单一致。
4、《分项工程完工计量计算单》中,分项工程编号、名称、工程名称、工程细目号、细目名称、单位必须正确。
计算单编号按照每个分项工程进行流水号(01、02、03)编制即可,细目要求写出上一级细目名称。
5、《分项工程完工计量计算单》中,所有数量必须书写计算式,每个数据必须提供依据和来源。
计算方法必须符合技术规范要求的计量法则,计算结果必须正确。
6、及时建立分项工程完工计量电子台帐,可按支表5,16的格式编制。
二、《交工支付申请书》编制说明1、承包人应按本《交工支付申请书》中规定的格式,编制一式五份《交工支付申请书》,交由监理办和项目管理处审查,建设管理总部审批之后办理交工支付手续。
2、《交工支付申请书》的支付金额系指承包人在工程交工验收后根据合同能及时得到的应得工程款项,而不是对合同完工数量、价格或费用的最终确认。
合同工程的最终价格(包括数量、价格及相关费用)在竣工结算中确认。
对于合同双方在本《交工支付申请书》审核中可能存在的争议部分的费用(包括数量、价格、索赔等引起的费用变化),可通过暂定的数量或价格办理,其争议部分可在双方达成一致意见后支付或在竣工结算中办理。
基建工程结算常用表格(包含结算、签证、工期延长等)

附表23
工程项目竣工结算资料总目录1
注:以上标注“★”为必送资料。
工程项目竣工结算资料总目录2
注:以上标注“★”为必送资料。
工程项目竣工结算资料总目录3
(签订合同前资料)
注:以上标注“★”为必送资料。
附表24
工程合同结算审批表
工程名称:合同名称:
基建处编制
附表24-1
基建工程合同结算审批表(5万及以下)
工程名称:合同名称:
基建处编制
附表31 建设工程项目洽商审核(一审)送审资料交接表
注:以上标注“★”为必送资料。
工程联系、设计变更单汇总表
工程名称:编号:第页
项目监理机构:填表(施工方):审核(甲方):
非暂定品牌材料采购申报表
工程名称:编号:
暂定品牌材料采购申报表
工程名称:编号:
工期延期汇总表
工期说明
中间监理计量说明
工程名称:编号:第页共页
附表27
监理计量总说明(土建)
工程名称:编号:第页共页
附表27-1
监理计量总说明(安装)
工程名称:编号:第页共页
附表29 单价洽商表
附表30
单价洽商汇总表
项目监理机构:填表(施工方):审核(甲方):
附表7
工程洽商汇总表
工程名称:施工单位:第页
项目监理机构:填表(施工方):审核(甲方):
工程签证汇总表
工程名称:施工单位:第页
主要材料、设备使用变更汇总(土建)
工程名称:施工单位:第页
项目监理机构:填表(施工方):审核(甲方):
主要材料、设备使用变更汇总(安装)
工程名称:施工单位:第页
项目监理机构:填表:审核:。
(完整版)工程结算报告范本

工程结算报告范本总说明工程名称: XX 楼工程一、工程概况:总建造面积: 8469m2 (原设计 7288.16 m2 ,后增加 1180..84 m2 ) ,独立基础,钢筋砼框架结构。
二、工程质量:合同约定为优良标准。
三、施工期限:合同约定日历天数 160 天。
四、结算编制依据:投标报价、投标承诺、施工合同。
1、合同价款为: 3581260.16 元(包含玖万元商混差价)2、合同条款明确约定本造价包含材料涨价因素,所以增加的部份工程量执行投标报价中的综合单价计算,然后再按投标承诺让利计算。
3、工程量减少部份同样按增加的计价方式计算,在总价中减少。
4、投标报价缺项的甲、乙双方商议确定。
单位工程费用汇总表工程名称:综合车间工程注:水卫工程投标报价 170538.89 元;电气工程投标报价 150167.59 元,去掉未安装的灯具还剩 127264.93 元,让利后的水、电、卫安 装工程造价合计 250542.35 元。
根据原设计图纸的建造面积是 7288.16 m 2,故水、 电、 卫安装工程每平方米建造面积造价为 34.38 元/ m 2.新增加一层建造面积 1180.84 m 2 ,增加层水、电、卫安装工 程造价为 40593.29 元。
合同价款变更建造工程部份 变更装饰工程部份增加层水、电、卫安装工程部份 工程质量罚款 工程总价款3581260.16 343842.85 -228071.31 40593.29 -20000.00 3717624.99一 二 三四五 六分部工程费用汇总表工程名称:综合车间工程(变更建造工程部份)一分部份项工程量计价合计 252173.32 二措施项目计价合计116785.75 三费前合计(一) + (二)368959.07四规费 18669.26①工程排污费(三) *0.18% 664.13②社会保障费(三) *2.6% 9592.86③危(wei)险作业意外伤害保险(三) *0.13%479.65④安全施工费(三) *2% 7379.18⑤住房公积金(三) *0.15% 553.44五税金(三+四) *3.44% 13334.41 六工程造价合计:三+四+五-②391369.88 七让利后造价(六) *84.13%329259.48八商品砼津贴款: 1180.84*12.35 14583.37 九建造部份造价合计343842.85分部份项工程量计价表工程名称:综合车间工程(变更建造工程部份)序号1234567 1 6项目名称矩形柱:1、柱断面:500*500;2、砼等级: C30矩形柱:1、柱断面:240*240;2、砼等级: C20有梁板: 1、板厚: 100;2、砼等级: C30直行楼梯: 1、板厚: 100;2、砼等级: C30M5.0 混合砂浆砌 240 煤矸石多孔砖构造柱: 1、断面 240*240;2、砼等级: C20过梁;砼等级: C20现浇砼钢筋Ⅰ级钢,Φ6.5计量工程金额(元)单位数量综合单价合价m3 37.63 292.92 11022.58m3 1.21 277.16 335.36m3 216.83 276.04 59853.75m2 43.91 68.20 2994.66m3 116.58 208.35 24289.44m3 5.88 277.16 1629.70m3 0.26 564.54 146.78t 1.18 4873.95 5751.26现浇砼钢筋Ⅰ级钢,Φ8t 4.524 4491.15 20317.96 17现浇砼钢筋Ⅰ级钢,Φ10 t 0.399 4365.8 1741.98 18现浇砼钢筋Ⅰ级钢,Φ12 t 1.984 4308.30 8547.67 19现浇砼钢筋Ⅲ级钢,Φ8t 7.63 4434.33 33833.94 21现浇砼钢筋Ⅲ级钢,Φ12t 1.002 4330.23 4338.89 23现浇砼钢筋Ⅲ级钢,Φ14t 2.357 4256.16 10031.77 24现浇砼钢筋Ⅲ级钢,Φ16t 4.223 4211.62 17785.67 25现浇砼钢筋Ⅲ级钢,Φ18t 2.470 4195.96 10364.02 26现浇砼钢筋Ⅲ级钢,Φ20t 2.85 4160.78 11858.22 27现浇砼钢筋Ⅲ级钢,Φ22t 3.325 4131.15 13736.07 282现浇砼钢筋Ⅲ级钢,Φ25t 1.8994115.307814.95 9措施项目计价表工程名称:综合车间工程(变更建造工程部份)序 项目名称 计量 工程 金额(元)号 单位 数量 综合单价 合价1 双排外脚手架,钢管架, 24m 以内。
工程决算报告范本

工程名称: xx 楼工程1 、工程概况:总建造面积: 8469 ㎡(原设计 7288.16 ㎡,后增加1180.84 ㎡),独立基础,钢筋砼框架结构。
2 、工程质量:合同约定为优良标准。
3 、施工期限:合同约定日历天数 160 天。
4 、结算编制依据:投标报价、投标承诺、施工合同。
(1) 、合同价款为: 3581260.16 元(包含玖万元商混差价)(2) 、合同条款明确约定本造价包含材料涨价等因素,所以增加的部份工程量执行投标报价中的综合单价计算,然后再按投标承诺让利计算。
(3) 、工程量减少部份同样按增加的计价方式计算,在总价中减少。
(4) 、投标报价缺项的甲、乙双方商议确定。
工程名称:综合车间工程注:水卫工程投标报价 170538.89 元;电气工程投标报价 150167.59 元,去掉未安装的灯具还剩 127264.93 元,让利后的水、电、卫安装 工程造价合计 250542.35 元。
根据原设计图纸的建造面积是7288.16 ㎡,故水、电、卫安装工程每平方米建造面积造价为 34.38 元/㎡。
新增加一层建造面积 1180.84 ㎡,增加层水、电、卫安装工程造价为 40593.29 元。
序号 分部工程名称一 合同价款二 变更建造工程部份三 变更装饰工程部份四 增加层水、电、卫安装工程部份五 工程质量罚款六 工程总价款金额(元)3581260.16343842.85-228071.31 40593.29-20000.00 3717624.99工程名称:综合车间工程(变更建造工程部份)序号项目名称金额一分部份项工程量计价合计252173.32二措施项目计价合计116785.75三费前合计(一)+ (二) 368959.07四规费18669.26①工程排污费(三)×0.18% 664.13②社会保障费(三)×2.6% 9592.86③危(wei)险作业意外伤害保险(三)×0.13% 479.65④安全施工费(三)×2% 7379.18⑤住房公积金(三)×0.15% 553.44五税金(三+四)×3.44%13334.41六工程造价合计:三+四+五-②391369.88七让利后造价(六)×84.13% 329259.48八商品砼津贴款:1180.84×12.35 14583.37九建造部份造价合计343842.85工程名称:综合车间工程(变更建造工程部份)序号1 2 3 4 5 6 716171819 2123242526272829313233343536项目名称矩形柱:1、柱断面:500*500;2、砼等级:C30矩形柱:1、柱断面:240*240;2、砼等级:C20有梁板:1、板厚:100;2、砼等级:C30直行楼梯:1、板厚:100;2、砼等级:C30M5.0 混合砂浆砌 240 煤矸石多孔砖构造柱:1、断面 240*240; 2、砼等级: C20过梁:砼等级:C20现浇砼钢筋现浇砼钢筋现浇砼钢筋现浇砼钢筋现浇砼钢筋现浇砼钢筋现浇砼钢筋现浇砼钢筋现浇砼钢筋现浇砼钢筋现浇砼钢筋现浇砼钢筋Ⅰ级钢,Φ6.5Ⅰ级钢,Φ8Ⅰ级钢,Φ10Ⅰ级钢,Φ12Ⅲ级钢,Φ8Ⅲ级钢,Φ12Ⅲ级钢,Φ14Ⅲ级钢,Φ16Ⅲ级钢,Φ18Ⅲ级钢,Φ20Ⅲ级钢,Φ22Ⅲ级钢,Φ25变形缝(平面)变形缝(立面)屋面 PVC 排水管竣工清理便台炉渣砼合计计量单位m³m³m³㎡m³m³m³tttttttttttt㎡㎡㎡m³m³工程数量37.631.21216.8343.91116.585.880.261.184.5240.3991.9847.631.0022.3574.2232.4702.853.3251.8991321.646.842512.5金额(元)综合单价292.92277.16276.0468.20208.35277.16564.544873.954491.154365.864308.304434.334330.234256.164211.624195.964160.784131.154115.3040.3441.5626.070.62200.33合价11022.58335.3659853.752994.6624289.441629.70146.785751.2620317.961741.988547.6733833.944338.8910031.7717785.6710364.0211858.2213736.077814.95524.42897.701220.082635.62500.83252173.32工程名称:综合车间工程(变更建造工程部份)序号123456789101112131415项目名称双排外脚手架,钢管架, 24m以内。
