光缆敷设工程施工组织设计方案(DOC)
光缆敷设施工方案

光缆敷设施工方案
目录:
1. 光缆敷设施工方案的重要性
1.1 项目前期准备工作
1.1.1 审查设计图纸和施工方案
1.1.2 确定施工队伍及分工
1.2 施工现场准备工作
1.2.1 确定敷设路线
1.2.2 清理施工区域
文章内容:
光缆敷设施工方案在整个工程中起着至关重要的作用,它决定了光缆的敷设质量,施工过程的顺利进行以及后续维护的便捷性。
在项目前期准备工作中,首先要审查设计图纸和施工方案,确保施工过程符合相关标准和规范。
接着需要确定施工队伍及各自的分工,保证每个环节都有专人负责,协调配合。
在施工现场准备工作中,要先确定光缆的敷设路线,考虑环境因素、地形地貌等影响因素,规划出最佳的敷设路径。
同时,要对施工区域进行清理,清除障碍物和杂物,确保施工过程的顺利进行。
只有做好这些准备工作,光缆敷设施工方案才能得以有效实施,保证工程质量和进度。
光缆工程施工计划

光缆工程施工计划一、工程概况本工程是一项光缆施工工程,总长约100公里,起点位于A市某地,终点位于B市某地,主要工作内容包括线路勘测、线路设计、管道铺设、光缆拓扑以及工程验收等。
二、施工前准备1.确定施工队伍:成立专门的施工队伍,包括工程师、技术人员、施工人员等。
2.准备设备器材:准备光缆铺设所需的设备器材,包括挖掘机、吊车、测量仪器等。
3.开展勘测设计:委托专业机构进行线路勘测,确定路线、管道等设计图纸。
4.准备施工材料:准备光缆、管道、接头等施工所需材料。
5.确定施工方案:根据设计图纸和勘测结果,确定施工工艺流程及施工方案。
6.安排施工人员:确定各岗位人员分工,制定详细的施工计划和施工安全措施。
三、施工流程1.线路布设:根据设计图纸确定线路,并进行地面标记。
2.管道铺设:利用挖掘机将管道沟槽挖设好,然后将管道敷设到沟槽中。
3.光缆铺设:将光缆通过管道引入,根据设计要求进行连接。
4.光缆拓扑:进行光缆拓扑测试,确保信号传输畅通无阻。
5.工程验收:完成后,对工程进行验收,确保施工质量合格。
四、安全措斀1.施工前,要组织施工人员参加安全培训,确保他们具备安全意识。
2.施工现场要设置警示标志,确保施工区域安全通畅。
3.配备必要的个人防护装备,如安全帽、安全鞋等。
4.对施工器材设备进行定期检查维护,确保施工安全。
5.严格按照设计图纸进行施工,不得随意变更设计方案,以确保工程质量。
五、工程验收1.验收人员应由设计单位、施工单位和监理单位共同组成。
2.验收主要针对施工质量、光缆拓扑测试结果等进行检查。
3.若发现问题,及时进行整改,直至满足验收要求。
4.验收合格后,出具工程竣工验收合格证明书。
六、总结与展望通过本次光缆工程施工,使得A市与B市之间的通信网络得到了进一步的完善和提升,为城市的发展和通信行业的发展做出了贡献。
同时,希望未来能够继续加强光缆工程建设,提高通信网络的覆盖范围和质量,为人们的生活和工作带来更多的便利和创新。
光缆工程施工组织设计

光缆工程施工组织设计一、施工背景及目标随着我国信息产业的快速发展,光缆通信技术日益成熟,光缆工程已成为现代通信网络建设的关键环节。
为确保光缆工程质量、提高施工效率、降低成本,本文将详细介绍光缆工程施工组织设计。
二、施工组织设计原则1. 科学合理:结合工程实际情况,充分运用光缆施工技术,确保工程质量、安全、进度和成本控制。
2. 标准化施工:遵循国家和行业标准,规范施工流程,提高施工水平。
3. 协同配合:加强各部门之间的沟通与协作,确保工程顺利进行。
4. 绿色环保:注重施工现场环境保护,减少对自然环境的影响。
三、施工组织设计内容1. 施工总体布局:根据工程规模、地形地貌、交通状况等因素,合理规划施工场地、临时设施布局及施工路线。
2. 施工顺序:明确施工顺序,确保光缆工程顺利进行。
一般施工顺序为:施工准备、路由调查、光缆敷设、接头处理、设备安装、系统调试、验收合格、竣工交付。
3. 施工资源配置:合理配置人力、物力、财力等资源,确保施工顺利推进。
包括:施工队伍组织、施工设备选型、材料供应及存储、施工资金预算。
4. 施工技术方案:针对不同工程特点,制定合理的施工技术方案。
包括:光缆敷设方法、接头处理技术、设备安装工艺、系统调试方法。
5. 质量控制:建立健全质量管理体系,确保工程质量。
包括:质量计划制定、施工过程控制、质量验收、质量问题处理。
6. 安全施工:制定施工现场安全管理制度,保障施工现场人员安全。
包括:安全培训、安全防护、施工现场管理、安全事故处理。
7. 环境保护:注重施工现场环境保护,减少对自然环境的影响。
包括:环境保护措施、环保设施配置、环保制度落实。
8. 沟通协调:建立有效的沟通协调机制,确保各部门之间信息畅通。
包括:沟通协调制度、信息公示、会议组织。
9. 施工进度控制:制定合理的施工进度计划,确保工程按期完成。
包括:施工进度计划制定、进度监控、进度调整。
四、施工组织设计实施与检查1. 施工前准备:完成施工图纸审查、施工方案制定、施工队伍组织、施工材料准备等工作。
光纤敷设工程施工(3篇)

第1篇一、施工准备1. 工程设计:根据项目需求,设计合理的光纤敷设方案,包括路由选择、光缆规格、设备配置等。
2. 施工队伍:组建一支具备专业技能和丰富经验的施工队伍,确保施工质量。
3. 材料设备:准备所需的光纤、接头盒、光缆附件、施工工具等。
4. 施工现场:对施工现场进行勘察,了解地形、地貌、交通等情况,确保施工顺利进行。
二、施工步骤1. 路由复测:以设计图纸为依据,对沿线路由进行实地测量,确保路由准确无误。
2. 清刷管孔:清理管道内杂物,保证管道内光缆敷设空间。
3. 敷设子管:根据设计要求,在管道内敷设子管,为光缆提供保护。
4. 敷设光缆:将光缆敷设到子管内,注意光缆的松紧度,避免过度拉伸或挤压。
5. 光缆接续:对接头盒内的光缆进行接续,确保接续质量。
6. 中继测试:对敷设好的光缆进行中继测试,检查传输质量。
7. 竣工验收:按照相关规范对施工项目进行验收,确保工程符合设计要求。
三、施工要点1. 施工人员应熟悉施工图纸和规范,确保施工过程符合要求。
2. 光缆敷设过程中,注意光缆的保护,避免损坏。
3. 接头盒内光缆接续时,严格按照操作规程进行,确保接续质量。
4. 施工过程中,注意现场安全,遵守安全操作规程。
5. 施工完成后,对施工现场进行清理,确保环境卫生。
四、质量控制1. 严格控制施工材料质量,确保所用材料符合设计要求。
2. 严格把控施工过程,确保施工质量。
3. 定期对施工项目进行质量检查,发现问题及时整改。
4. 施工完成后,进行竣工验收,确保工程符合设计要求。
光纤敷设工程施工是一项重要的通信工程,关系到通信网络的稳定性和传输效率。
在施工过程中,要严格按照规范进行,确保施工质量,为用户提供优质、稳定的通信服务。
第2篇一、工程准备1. 设计审查:对设计图纸进行仔细审查,确保设计合理、可行,满足工程需求。
2. 施工组织设计:根据设计图纸和现场实际情况,编制施工组织设计,明确施工流程、质量标准、安全措施等。

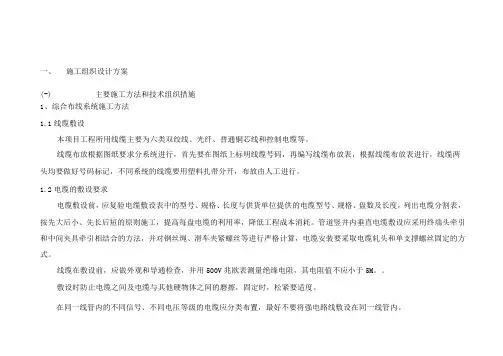

施工组织设计方案

一、施工组织设计方案(-) 主要施工方法和技术组织措施1、综合布线系统施工方法1.1线缆敷设本项目工程所用线缆主要为六类双绞线、光纤、普通铜芯线和控制电缆等。
线缆布放根据图纸要求分系统进行,首先要在图纸上标明线缆号码,再编写线缆布放表,根据线缆布放表进行,线缆两头均要做好号码标记,不同系统的线缆要用塑料扎带分开,布放由人工进行。
1.2电缆的敷设要求电缆敷设前,应复验电缆敷设表中的型号、规格、长度与供货单位提供的电缆型号、规格、盘数及长度,列出电缆分割表,按先大后小、先长后短的原则施工,提高每盘电缆的利用率,降低工程成本消耗。
管道竖井内垂直电缆敷设应采用终端头牵引和中间夹具牵引相结合的方法,并对钢丝绳、滑车夹紧螺丝等进行严格计算,电缆安装要采取电缆轧头和单支撑螺丝固定的方式。
线缆在敷设前,应做外观和导通检查,并用500V兆欧表测量绝缘电阻,其电阻值不应小于5M。
敷设时防止电缆之间及电缆与其他硬物体之间的磨擦,固定时,松紧要适度。
在同一线管内的不同信号、不同电压等级的电缆应分类布置,最好不要将强电路线敷设在同一线管内。
电线穿管前应清扫管路,穿线时不应损伤导线。
信号路线、供电路线、连锁路线以及有特殊要求的仪表信号路线,应分别采用各自的线管。
控制盘内端子板两端的路线,均应按施工图纸编号。
每一个接线端子最多可以接两根导线。
导线与端子板、仪表、电气设备等连接时,应留有适当余量。
负责的管槽安装应严格按照国家规范施工,改动施工图纸应经综合布线组允许。
从地下层引到高层等长距离的穿管塑铜线,在中间增设装有电线绝缘夹板的分线箱。
凡穿过沉降缝的电管均需增设补偿装置,单根电管配以金属挠性管,成排电管增设接线箱。
UTP穿过混凝土板沉降缝应设置防水套管。
在线管、线管改造敷设中,尽量采用机械化模型制作预制的施工方法,这样既保证了工程方法,又可提高安装速度,提高功效,节省劳力。
1.3光缆的敷设本系统的光缆敷设通过交换机、光纤收发器、六类线等设备连接至终端设备。
光缆工程施工组织设计方案

光缆工程施工组织设计方案一、总体要求光缆工程是指在城市供电系统中进行的一项重要的通信传输工程,其主要任务是实现能源信息的传输。
因此,光缆工程施工组织设计方案应充分考虑工程的施工组织、技术要求、质量要求和安全要求等方面,注重施工过程的管理和控制,确保工程施工质量和安全。
二、施工组织设计1. 施工项目概况本次光缆工程是在城市供电系统中进行的通信传输工程,主要工作包括光缆的架设、连接和接入设备的安装。
光缆工程采用中低压电力线路架空敷设,并与现有输电线路和配电线路进行配套,整个工程涉及到架设长度、连接数量和接入设备种类繁多。
2. 施工方案(1)技术方案光缆工程的技术方案主要包括光缆的选材、连接、敷设和保护。
为保证通信传输的质量和稳定性,施工中要严格按照光缆设备和材料的规范要求进行施工,确保光缆的质量和安全性。
(2)施工流程光缆工程的施工流程主要包括工程准备、施工现场布置、光缆架设、接入设备安装和验收等环节。
在施工过程中,需根据工程进度和施工情况对工程流程进行合理分配,保证施工进度和质量。
3. 施工组织(1)施工人员组织在光缆工程的施工过程中,需要有专业的施工人员进行操作,包括光缆架设人员、接入设备安装人员和施工监理人员等。
在施工过程中,需合理安排施工人员的作业任务,确保施工现场的安全和质量。
(2)施工设备组织为保证光缆工程施工的顺利进行,需合理组织施工设备和工具,包括光缆架设设备、连接设备和测试设备等。
在施工过程中,需根据工程需求和进度合理调配施工设备,确保施工质量和安全。
4. 施工管理(1)质量管理在光缆工程施工过程中,需严格按照相关规范和标准进行施工,确保光缆的质量和可靠性。
在施工过程中,需加强对施工过程的监督和检查,保证施工质量和标准。
(2)安全管理在光缆工程施工过程中,需加强对施工现场的安全管理,确保施工人员的安全和施工设备的正常运行。
在施工过程中,需制定相关安全措施和应急预案,有效应对施工中可能出现的安全问题和意外事件,保障施工现场的安全。
光缆工程施工方案范本

光缆工程施工方案范本一、施工基本信息一、1 施工单位名称施工单位:****有限公司一、2 施工项目名称施工项目:光缆敷设及接头施工一、3 施工地点施工地点:****市****一、4 项目经理项目经理:****一、5 施工期限施工期限:****一、6 施工范围施工范围:含盖****公里路段二、施工准备二、1 施工前技术交底在施工前,施工单位应组织相关施工人员进行技术交底,明确施工目标、要求和流程,并将相关技术规程、标准和安全操作要求进行详细讲解。
二、2 施工前人员培训施工前,施工单位应对参与施工的工程人员进行充分培训,包括养护、维修和应急处置等相关知识技能培训。
二、3 资材准备施工前,应根据施工计划准备所需工器具、材料设备,并对其进行检查和维护保养,确保施工需要的一切工具和材料完备。
三、施工步骤三、1 现场测量在开始施工前,应对施工路段进行测量,确定敷设光缆的线路、孔位、深度及数量,并作出详细记录。
三、2 预埋管道清理对于需要敷设光缆的预埋管道,应先进行清理和检修,确保管道内部干净整洁,并消除可能存在的障碍物。
三、3 光缆敷设根据测量结果,对需要敷设光缆的路段进行开挖,然后进行光缆敷设工作。
在施工过程中注意保护光缆,避免损坏。
三、4 光缆接头在光缆敷设完毕后,需要进行光缆接头工作。
施工人员需要根据光缆的具体情况进行接头工作,确保接头质量稳定可靠。
四、安全措施四、1 施工现场保护施工单位应在施工现场设置安全警示标志,并对施工现场进行保护,确保施工过程中人员和设备的安全。
四、2 操作人员防护施工人员应穿戴好安全防护装备,如安全帽、工作服、手套、护目镜等,确保自身安全。
四、3 施工设备检修施工前,施工单位应对施工设备进行检修和保养,保证设备的正常运行,杜绝设备故障造成的意外。
五、施工验收五、1 施工质量验收施工结束后,应由项目经理和相关技术人员对施工工程进行验收,确保施工质量符合设计要求和施工标准。
五、2 安全验收在施工结束后,应对施工现场进行安全验收,检查施工过程中安全措施的执行情况,并做好安全记录和整改工作。
光缆施工方案(3篇)

第1篇一、前言随着信息技术的飞速发展,光缆作为一种高速、稳定、可靠的传输介质,在通信领域发挥着越来越重要的作用。
为了满足日益增长的通信需求,确保光缆线路的稳定运行,提高通信质量,特制定本光缆施工方案。
二、工程概况1. 工程名称:XX地区光缆线路施工项目2. 工程地点:XX地区3. 工程规模:新建光缆线路XX公里,改造光缆线路XX公里4. 工程期限:XX个月5. 施工单位:XX通信工程公司6. 设计单位:XX通信设计院三、施工准备1. 施工组织(1)成立光缆线路施工项目部,负责整个工程的施工管理、协调、监督等工作。
(2)项目部下设工程部、质量部、安全部、材料部、财务部等部门,明确各部门职责。
2. 人员培训(1)对施工人员进行光缆线路施工技术培训,确保施工人员掌握光缆线路施工的基本技能。
(2)对管理人员进行项目管理、安全生产、质量控制等方面的培训。
3. 材料准备(1)根据设计图纸和施工方案,准备所需的光缆、接头盒、光缆附件、施工工具等材料。
(2)确保材料质量符合国家相关标准,并进行严格的质量检验。
4. 施工设备(1)准备光缆敷设设备、接头盒焊接设备、测试设备等。
(2)确保设备性能稳定,符合施工要求。
四、施工工艺1. 光缆敷设(1)光缆敷设前,对敷设路径进行实地勘察,确保路径畅通,无障碍物。
(2)根据设计图纸,确定光缆敷设路由,并做好标记。
(3)采用人工牵引或机械牵引的方式敷设光缆,确保光缆不受损伤。
(4)光缆敷设过程中,定期进行光缆状态检测,发现问题及时处理。
2. 接头制作与焊接(1)根据设计图纸,确定接头位置,做好标记。
(2)采用冷接或熔接的方式制作接头,确保接头质量。
(3)接头制作完成后,进行焊接,确保焊接牢固、无虚焊。
(4)焊接完成后,进行接头测试,确保接头性能符合要求。
3. 光缆线路测试(1)光缆敷设完成后,对光缆线路进行测试,包括长度、损耗、反射损耗等指标。
(2)测试过程中,发现光缆线路问题,及时进行处理。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
光缆敷设工程施工方案
一.编制说明
本施工方案系我公司对光缆敷设工程的构思和部署,用来指导工程施工,确保工程的优质高效的完成。
二.编制依据
1.现行有关施工管理的法律法规、标准规。
2.本公司依据GB/T19001-2000标准建立的质量管理体系和《质量手册》。
3.本公司历年来在工程施工中积累的施工经验、技术和管理资料。
4.本公司的资源情况和施工能力。
5.本工程的性质、特点以及实地考察的情况。
三.工程概况
1.工程名称:青龙寺煤矿安防视频监控系统工程
2.工程地点:府谷青龙寺煤矿
3.建设单位:能源有限责任公司青龙寺煤矿
四.施工部署
(一)组织机构及职能
鉴于本工程的性质和特点,我们施工组织的指导思想是以质量为中心,建立工程质量保证体系,编制项目质量计划,选配高素质的项目经理和工程技术人员,按照国际标准实施项目管理,积极推广运用新技术、新工艺、新材料、新设备。
工程项目部将成为一个充满活力、专业性强,具有全面管理能力的领导集体。
根据我公司的质量管理体系和《质量手册》,本项目管理组织机构图规划如下:
项目经理:负责工程管理以及外部的协调工作。
技术员:负责工程的质量和技术管理。
材料员:负责工程所需要的材料工机具的供应和调配。
预算员:负责工程的合同管理以及预决算管理。
工长:负责生产计划的安排、生产协调以及文明施工和安全生产。
(二)施工部署
第一阶段:线路复核
第二阶段:光缆敷设
第三阶段:光缆熔接
第四阶段:系统调试
(三)人力资源
人力资源供应计划
(四)施工机具
施工机具供应计划
(五)施工进度
施工进度计划
五.施工方案
(一)光缆敷设
A.光缆的户外施工
较长距离的光缆敷设最重要的是选择一条合适的路径。
这里不一定最短的路径就是最好的,还要注意土地的使用权,架设的或地埋的可能性等。
必须要有很完备的设计和施工图纸,以便施工和今后检查方便可靠。
施工中要时时注意不要使光缆受到重压或被坚硬的物体扎伤。
光缆转弯时,其转弯半径要大于光缆自身直径的20倍。
1.户外管道光缆施工
A.施工前应核对管道占用情况,清洗、安放塑料子管,同时放入牵引线。
B.计算好布放长度,一定要有足够的预留长度。
详见下表:
注:其它余留按设计预留
C.一次布放长度不要太长(一般2KM),布线时应从中间开始向两边牵引。
D.布缆牵引力一般不大于120kg,而且应牵引光缆的加强心部分,并作好光缆头部的防水加强处理。
E.光缆引入和引出处须加顺引装置,不可直接拖地。
F.管道光缆也要注意可靠接地
2.建筑物光缆的敷设
A.垂直敷设时,应特别注意光缆的承重问题,一般每两层要将光缆固定一次。
B.光缆穿墙或穿楼层时,要加带护口的保护用塑料管,并且要用阻燃的填充物将管子填满。
C.在建筑物也可以预先敷设一定量的塑料管道,待以后要敷射光缆时再用牵引或真空法布光缆
5.光缆在楼的敷设
A.高层建筑
如果本楼有弱电井(竖井),且楼宇网络中心位于弱电井(竖井),则光缆沿着在弱电井(竖井)敷设好的垂直金属线槽敷设到楼宇网络中心;否则(包括本楼没有弱电井或竖井的情况),则光缆沿着在楼道敷设好的垂直金属线槽敷设到楼宇网络中心.
B.光缆固定
在楼敷设光缆时可以不用钢丝绳,如果沿垂直金属线槽敷设,则只需在光缆路径上每2层楼或每35英尺(10.5M)用缆夹吊住即可.如果光缆沿墙面敷设,只需每3英尺(1M)系一个缆扣或装一个固定的夹板.
6.光缆的富余量
由于光缆对质量有很高的要求,而每条光缆两端最易受到损伤,所以在光缆到达目的地后,两端需要有10M的富余量,从而保证光纤熔接时将受损光缆剪掉后不会影响所需要的长度.
B.光缆的敷设规
1.长度及整体性
每条光缆长度要控制在800M以,而且中间没有中继.
2.光缆最小安装弯曲半径
在静态负荷下,光缆的最小弯曲半径是光缆直径的10倍;在布线操作期间的负荷条件下,例如把光缆从管道中拉出来,最小弯曲半径为光缆直径的20倍.对于4芯光缆其最小安装弯曲半径必须大于2英寸(5.08CM).
3.安装应力
施加于4芯/6芯光缆最大的安装应力不得超过100磅(45公斤).在同时安装多条4芯/6芯光缆时,每根光缆承受的最大安装应力应降低20%,例如对于4*4芯光缆,其最大安装应力为320磅(144公斤).
4.光纤跳线的安装拉力
光纤跳线采用单条光纤设计.双跨光纤跳线包含2条单光纤,它们被封装在一根共同的防火复合护套中.这些光纤跳线用于把距离不超过100英尺(30M)的设备互连起来.光纤跳线可分为单芯纤软线和双芯纤软线,其中单芯纤软线最大拉力为27磅(12.15公斤),双芯纤软线最大拉力为50磅(22.5公斤).
将光纤与ST头进行熔接,然后与耦合器共同固定于光纤端接箱上,光纤跳线1头插入耦合器,1头插入交换机上的光纤端口.
C.光缆搬运及敷设要点
1.光缆在搬运及储存时应保持缆盘竖立,严禁将缆盘平放或叠放,以免造成光缆排线混乱或受损。
2.短距离滚动光缆盘,应严格按缆盘上标明的箭头方向滚动,并注意地面平滑,以免损坏保护板而伤及光缆。
光缆禁止长距离滚动。
3.光缆在装卸时宜用叉车或起重设备进行,严禁直接从车上滚下或抛下,以免损坏光缆。
4.敷设时应严格控制光缆所受拉力和侧压力,必要时应询问光缆相关机械强度指标。
5.敷设时应严格控制光缆的弯曲半径,施工中弯曲半径不得小于光缆允许的动态弯曲半径。
定位时弯曲半径不得小于光缆允许的静态弯曲半径。
6.光缆穿管或分段施放时应严格控制光缆扭曲,必要时宜采用倒"8"字方法,使光缆始终处于无扭状态,以去除扭绞应力,确保光缆的使用寿命。
7.光缆接续前应剪去一段长度,确保接续部分没有受到机械损伤。
8.光缆接续过程应采用OTDR检测,对接续损耗的测量,应采用OTDR双向测量取算术平均值方法计算。
(二)光缆熔接
(1)把光纤从光缆中拔出和处理
A.把长约1M的带状光纤除去其松套管;
B.用中性溶剂除去缆膏;
C.将带状光纤放在光带夹具,保持其清洁,夹力良好。
光带夹具要选适当,其宽度和厚度应根据带状光纤的芯数及带状光纤的处理方式而定。
一般包覆型带状光纤的厚度约400微米,粘边型带状光纤的厚度约300微米,带状光纤在光带夹具中的深出长度一般为30mm,保证在切割后,有10mm裸光纤。
(2)光纤剥离程序
光纤的基材和光纤涂层是用热剥离法去除的:
A.把在光带夹具里的带状光纤放进热剥离器(又叫加热剥离钳)5-8s,其时间长短根据带状光纤的基材与光纤涂层而定;
B.光纤被剥离后,在光纤表面可发现少量的剩余涂层材料,应用无棉絮纸巾和大于99%纯度的酒精进行清洗。
(3)光纤切割
光纤的切割质量是保证低熔接损耗的重要因素。
要保持切割刀的良好性能,切割刀的v型槽和光纤表面必须保持十分清洁,切割后的光纤端面角度<1°,切割长度10mm
(4)光纤熔接过程
A.光纤放在v型槽,预熔电弧烧掉光纤表面杂质,检查光纤端头;
B.熔接;
C.接续前检查和测试熔接机电弧强度,寻找最佳接续条件,显示熔接损耗估算值(估算值是根据光纤间端面距离、光纤端面角度和光纤包层外径的对位来计算的)。
(6)熔接后进行机械保护
A.将套在熔接点上的套管放入熔接机所附的加热器槽时,套管中的支撑棒应安放在下面;
B.将经过熔接点加强保护后的光纤安装在接头盒。
(三)光缆调试
六.安全保证措施
(一)安全管理
1.建立项目安全生产管理机构,对工程施工的安全进行监督检查;
2.建立安全生产责任制,责任到人,保证安全生产的顺利进行;
3.实行安全生产的教育与培训制度,对进行作业的员工普及安全生产的知识和法规,提高职工的安全意思和自我保护能力,做到安全生产;
4.实行安全生产检查制度,检查临时用电的安全性、检查劳动保护用品的使用情况,检查安全设施和安全标志的设置情况,检查有无隐患以及应急预案,保证安全生产得到落实;
5.实行生产安全事故报告和处理制度,发现事故及时上报,保护现场,组织人员抢救,防止事故扩大;
(二)文明施工
1.进场施工人员须穿好工作服,佩带标识牌。
2.施工中讲求科学,遵守工艺纪律,杜绝野蛮施工。
3.施工现场设置施工标牌和各类防护标志。
4.已安装就位设备要有防污染、防损伤、防盗措施。
5.现场的线缆合理布置,不准乱拉乱扯。
6.及时回收余料、废料,严禁乱堆乱放,作到工完料尽场地清,施工现场应及时清扫,保证场地清洁和道路畅通。
