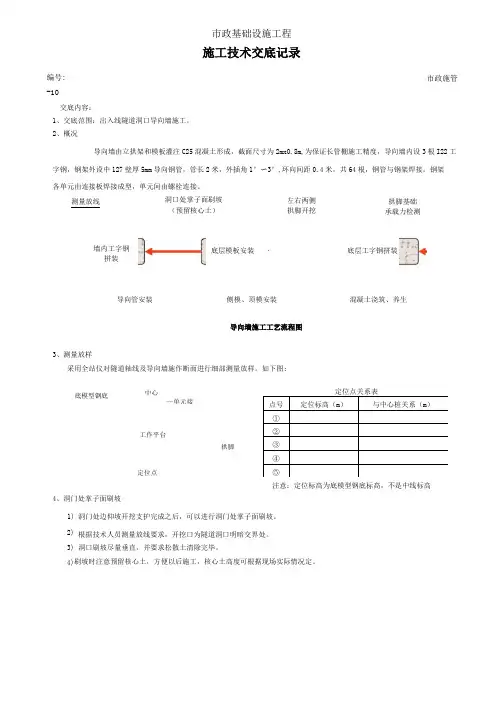

导向墙管棚施工技术交底
导向墙技术交底

市政基础设施工程施工技术交底记录编号: -10交底内容:1、交底范围:出入线隧道洞口导向墙施工。
2、概况导向墙由立拱架和模板灌注C25混凝土形成,截面尺寸为2mx0.8m,为保证长管棚施工精度,导向墙内设3根I22工 字钢,钢架外设中127壁厚5mm 导向钢管,管长2米,外插角1°〜3°,环向间距0.4米,共64根,钢管与钢架焊接。
钢架 各单元由连接板焊接成型,单元间由螺栓连接。
导向墙施工工艺流程图3、测量放样采用全站仪对隧道轴线及导向墙施作断面进行细部测量放样。
如下图:4、洞门处掌子面刷坡洞门处边仰坡开挖支护完成之后,可以进行洞门处掌子面刷坡。
根据技术人员测量放线要求,开挖口为隧道洞口明暗交界处。
刷坡时注意预留核心土,方便以后施工,核心土高度可根据现场实际情况定。
市政施管 测量放线 洞口处掌子面刷坡 (预留核心土) 左右两侧 拱脚开挖 拱脚基础 承载力检测 导向管安装侧模、顶模安装 混凝土浇筑、养生底模型钢底 中心--单元接工作平台拱脚 定位点 点号定位标高(m ) 与中心桩关系(m ) ①② ③④⑤1) 2) 3) 洞口刷坡尽量垂直,并要求松散土清除完毕。
4)底层模板安装 ・ 墙内工字钢拼装 底层工字钢拼装注意:定位标高为底模型钢底标高,不是中线标高2)模板端头与仰坡面紧密相连,模板直接应连接紧密。
3)顶层模板安装过程中应注意预留浇筑孔道。
4)模板安装完成效果图如右侧13、混凝土浇筑及养护1)混凝土标号根据设计图纸要求进行控制。
2)混凝土浇筑过程中应注意左右两侧对称浇筑,左右高差一般不能超过1m。
3)浇筑到预留孔处时,及时对孔进行封堵。
4)浇筑过程要循序渐进,浇筑速度要进行严格控制,防止出现爆模等意外情况。
5)根据实际情况而定,拱脚两侧基础可以提前进行浇筑,也可以同步浇筑。
6)导向墙是外露的面子工程,在拆模过程中应把握好时机,保证混凝土不缺棱掉角。
7)拆模后发现有瑕疵的混凝土面要及时进行装修、修补。
大屋场隧道出口导向墙、管棚施工技术交底

钻孔时沿导向管钻进,要求钻孔时先钻钢花管,即间隔钻孔,待安设管棚及注浆后在施作剩余管棚;钻孔过程中要随时注意钻进深度及地质情况,并做好施工记录;要求钻孔深度不小于40m。
7、注浆
长管棚注浆采用水泥浆液,水泥浆液水灰比:1:1(重量比),注浆压力:0.5Mpa~2.0Mpa。注浆前应进行现场注浆试验,根据实际情况调整注浆参数,取得管棚注浆施工经验。注浆结束后用M10水泥砂浆填充钢管,以增强管棚强度。注浆时记录每个注浆孔注浆数量及压力。
f:钢管内注浆时操作人员应戴口罩、眼睛和胶手套。
g:夜间施工必须配够照明设备。
详细之处请参照下图:
附图
大屋场隧道大管棚图示一、图示二。
接受人
(签章)
电工,以防电路、电器设备发生问题,发生意外事故。现场管线布置合理,电线必须架杆并采用胶皮线或电缆,防止发生漏电。
e:现场使用机械设备必须专人使用,禁止酒后、疲劳操作。管棚钻机作业时,换钻杆时必须钻机停止运转方可进行操作,待换杆人员退出后方可进行钻孔。拆卸钻杆时要有统一指挥、明确联络信号,扳钳卡钻方向正确,防止管钳及扳手打伤人。
中铁xx集团杭长客专江西段8标
技 术 交 底 记 录
工程名称:杭长客专江西段8标段四工区 部位:DK798+523~DK798+483
交底日期
2010年6月25日
交底人
交底项目
大屋场隧道出口导向墙、管棚施工
交
底
内
容
内容:
1、施工准备
管棚施工之前,开挖掌子面应根据地质条件采用10~20cm厚喷砼或20~50cm厚混凝土封闭,以保掌子面的稳定。
导向墙内模板支架采用2榀I18钢架支撑,要求钢架安装牢固,用纵向拉杆拉紧,底脚坚实,模板采用钢模板或竹胶板,支撑牢固,防止浇注砼时涨模或失稳。
导向墙+管棚技术交底

施工技术交底记录表
工程名称:林家隧道进口编号: JLTJ1-LJSDJK-001
)导向墙钢架
18工字钢钢架,间距为0.5m,共2榀,钢架各单元由连接板焊接成型,单元间由螺栓连接,同时钢拱架上焊接导向管,管两端用无纺布包裹,
防止混凝土流入管中,减小以后管棚钻进难度,连接板位置如下图2所示:
图2:本图尺寸单位以cm计。
3.超前大管棚技术参数
1)利用导向墙内预埋的导向管施作DK71+678-DK71+713段大管棚。
2) 管棚材料:大管棚采用φ108mm、壁厚6mm热轧无缝钢管制成。
3) 管棚尺寸:管棚长35m,环向间距0.4m,共47根。
4) 管棚周壁钻注浆孔:钢花管上钻孔注浆,孔径10mm,孔间距200mm,呈梅花形布置,尾部留不小于100cm的不钻孔的止浆段,注浆压力为
0.6-1.0MPa。
如下图(图中所示尺寸为钢管展开面尺寸)所示
5)管棚倾角:外插角1°~3°。
6)管棚注浆材料:采用M10水泥浆,注浆压力为0.6~1.0Mpa。
4.钢筋笼技术参数
1、钢筋笼由四根主筋和固定环组成,主筋直径为HRB400 Φ18mm,每1m 间距用5cm长Φ42钢管作固定环连接,钢管壁厚3.5mm。
如下图所示:。
隧道大管棚、导向墙交底书

编号
技术交底书
004
项目名称 交底编号
XX 隧道洞口大管棚、导向墙分项工程 004
共 5页
工程名称
洞门口大管棚、导向墙
设计文件图号 无
施工部位
洞口
交底日期
2015 年 月 日
技术交底内容:
1、技术交底范围
1.1 本技术交底适用于 XX 隧道洞口大管棚、导向墙施工。
Байду номын сангаас2、设计情况
交底依据设计图纸、相关规范
-2-
2、测量组依照设计图把套拱位置准备定位放线,把套拱开挖轮廓线测放好; 3、利用机械开挖成型,预留部分由人工辅助修理,保证开挖成型质量,套拱 两侧最底点开挖0.5m,把底部修平夯实,浇筑1.5×1.0×0.5m混凝土基座(具体尺寸可 根据现场调整),确保基底承载力,同时基座预留钢板作为固定导向拱架使用; 4、基座施工完成并达到一定强度后安装导向钢拱架,在安装过程中由测量组 进行全程控制,每节拱架安放好后沿拱架下缘布设Φ22纵向连接钢筋,间距为1m,然 后把拱架和钢筋焊接在一起; 5、焊接导向管:环向间距40cm,安装过程中由测量组进行全程控制; 6、拱架、导向管安装好后由测量组进行复核,如果施工误差超出允许范围时 要返工; 7、搭设钢管支撑:采用φ42×3.5mm无缝钢管、15×15cm方木及标准扣件搭 设支撑,钢管间距60cm。 8、采用工字钢加工两榀拱架,在底部作为支撑,在型钢支撑件坚向间隔1m 焊接Φ22纵向连接钢筋,保证拱架支撑的整体稳定和牢固; 9、支撑钢架与钢管支撑之间设纵向方木,间距同钢管支撑; 10、关模:内外模板采用150×30的组合钢模板,挡头板采用5cm厚竹胶板; 11、外模采用Φ14钢筋与导向架焊接,并预留混凝土浇筑窗口,窗口间距2m 左右,挡头板采用外背方木条+斜支撑的方式进行加固; 12、以上完成后,测量组进行最后的复测,无误后报检,准备浇筑混凝土; 13、导向墙完成后,喷射C20砼15cm厚封闭周围仰坡面,作为注浆时的止浆墙。 6、控制要点 ⑴钻孔前,精确测定孔的平面位置、倾角、外插角,并对每个孔进行编号。 ⑵钻孔外插角 3°,工点应根据实际情况作调整。钻孔仰角的确定应视钻孔 深度及钻杆强度而定,控制在 1°。施工中应严格控制钻机下沉量及左右偏移量。 ⑶严格控制钻孔平面位置,管棚不得侵入隧道开挖线内,相邻的钢管不得相 撞和立交。 ⑷经常量测孔的斜度,发现误差超限及时纠正,至终孔仍超限者应封孔,原 位重钻。 ⑸掌握好开钻与正常钻进的压力和速度,防止断杆。 7、质量标准 a、确保钢(花)管渗浆孔的直径、位置和数量,保证注浆效果。 b、钻孔要求精度高,终孔位置准,各开孔的孔眼与终孔的孔眼均落在同一周
高铁隧道洞口导向墙技术交底

技术交底单工程名称中铁二十一局集团昌赣客专12标接收班组隧道开挖班组交底项目隧道导向墙交底日期交底内容:柚子岭隧道浅埋段大里程洞口长管棚导向墙施工技术交底如下:一、工作准备施工机具:挖掘机、锯木机、振捣棒、喷浆机、管棚钻机、空压机、管钳、撬棍、风镐、切割机。
二、作业条件洞口仰坡截水天沟、临时边仰坡等施工完毕,满足安全要求。
三、导向墙设计1.导向墙尺寸本隧道出口部分施工时,由于洞口地处Ⅴ级围岩地区,岩层破碎,预留变形量加大到20cm。
加大后导向墙尺寸如图1所示。
图1:大里程洞口长管棚导向墙正面布置图(单位:mm)2.导向墙采用C20混凝土,厚1m ,纵向长度为3m ,导向墙底部环向长度为19.74m ,导向墙内设2榀I18轻型工字钢架,每榀钢架间距为250cm ,钢架外缘安设Φ140mm 、长3m 的导向钢管,钢管与钢架焊接连接;钢架各单元由连接板焊接成型,单元间由螺栓连接。
接头处焊缝高度:腹板mm h f 9=,翼缘mm h f 12=。
详见图2、3。
3.长管棚① 钢管规格:热轧无缝钢管及钢花管,长度21m ,用每节长4~6m 热轧无缝钢管(Φ108,壁厚6mm )以丝扣连接成型。
② 长管棚环向间距40cm(必要时可设为30cm)。
见图 3 图2 :导向墙中心纵剖面示意图(单位mm )图3 :导向管、支撑钢架布置图(单位:mm)③ 钢花管上钻注浆孔,孔径10~16mm ,孔间距11cm ,梅花型布置,尾部留1.1m 不钻孔的止浆段。
④ 外插角度1°~3°,具体可根据实际情况做适当调整。
⑤ 钢管施工误差:径向≤20cm ,相邻钢管之间环向间距≤5cm 。
⑥ 注浆材料为水泥浆液。
⑦ 图1编号中,单号为钢花管,双号为钢管,施工时先打设钢花管并注浆,然后再打设钢管。
四、搭设模板1、施作导向墙需搭设厚5cm 的木模板,模板与模板之间应连接圆顺,模板由5榀I22b 轻型工字钢架支承,间距600mm,其底部基础为C20混凝土,施作钢架基础时,由于钢架基础施工侵占二次衬砌限界,所以钢架基础施作时,必须采取隔离措施,以便导向墙施工完毕后拆除。
导向墙管棚技术交底

工程名称琚家湾隧道出口工程部位管棚及导向墙管棚及导向墙施工技术交底一、工程概况琚家湾隧道出口位于湖南省桃源县向家桥镇附近,明暗分界里程为DK291+300,出口程为DK291+317.75,隧道出口自里程DK291+270~DK291+300设计为超前大管棚,大管棚外径108mm,壁厚6mm,在施做管棚前需提前施工超前大管棚导向墙,导向墙厚1m,纵向长度1m。
二、导向墙施工1、测量放样根据设计图纸及参考图纸,首先测量放样出导向墙的中线、顶部高程、导向墙基础边线及高程。
2、基础开挖当测量放样结束并经技术员交底与现场领工员后,领工员组织人员对导向墙基础进行开挖,采用挖掘机配合人工进行开挖考虑既有边坡较陡,开挖人员必须在系好安全带、戴好安全帽及其他安全防护措施齐备的条件下方可进行施工,施工人员需将安全带系在稳固位置,确保施工安全,开挖时要严格按照技术员放样中线、水平及交底进行开挖,不得随意更改开挖尺寸,导向墙开挖具体尺寸见导向墙及大管棚平面图。
3、立钢架及模板(1)立底模加固用工字钢架当基础开挖结束后先立导向墙底部加固模板,用钢架(钢架在钢构架加工厂提前加工好),钢架采用两榀I20工字钢架,为防止浇注混凝土时钢架发生沉降变形,底模加固钢架加宽15cm,两榀钢架要保证立在同一平面上,钢架立好后先在钢架底部用方木支撑,方木底部要座在坚硬的基础上,同时两榀钢架间要用直径22mm连接钢筋焊接连接,连接筋焊接要符合钢筋焊接要求,连接筋环向间距1m,保证两榀钢架连接成一整体。
(2)立导向墙底模在施工导向墙底模加固工字钢时,同时安排人员打磨钢模板,待导向墙底模加固工字钢施工完成后立导向墙底模,底模采用30*150cm钢模板加工,相邻两块钢模板要用“U”型卡扣扣紧。
(3)立导向管加固用工字钢及导向管底模施工完成后立导向管,固定用工字钢架,两榀工字钢架要立在同一平面上,工字钢工程名称琚家湾隧道出口工程部位管棚及导向墙采用I20工字钢(由钢构架加工厂提前加工好),工字钢架间距50cm,然后由技术员在两榀钢架上标出导向管的中心位置,标出位置后,钢架与钢管焊接,保证导向管仰角1~3°,导向管采用直径140mm大钢管,壁厚5mm,间距40cm,长1m,共40根。
管棚施工技术交底

技术交底书编制单位十架子队编号BLZQ-003主送单位导向墙施工班日期工程名称塔稍村隧道工程部位导向墙、管棚施工交底内容:一、套拱(导向墙)施工为保证施工安全及管棚间距、角度的精确控制,在洞口前端采用1m 套拱作为长管棚施工导向墙。
套拱在明洞衬砌外轮廓线以外施作,厚100cm,采用C25混凝土,内埋设I20a工字钢、80×80×6mm角钢及φ168×5mm孔口导向管,角钢与孔口管、I20a工字钢采用双面焊接,焊缝长度不小于5倍钢筋直径,孔口管沿拱圈环向布设,环距40cm,数量为50根。
图1.1 导向墙剖面图(单位:mm)(一)、拱架施工1、按设计图纸准确放出套拱施工位置。
下断面基底开挖至起拱线下60cm位置,进行地基承载力试验,设计要求基底承载力不小于150kPa,保证地基承载力满足设计要求。
基底砌筑采用M10浆砌片石,从基底砌筑至起拱线高程。
2、基础施工完毕后,进行拱架施工。
导向墙内设2榀轻型I20a工字钢架,间距50cm,钢架各接3个单元,并由15mm厚连接板焊接成型,单元间由M24×65螺栓连接。
第一榀拱架中心线距离掌子面25cm,校正尺寸后并布设锁脚锚管,将拱架与围岩固定;接着退后50cm架设第二榀拱架,拱架架立时要考虑线路纵坡20‰,校正尺寸后连接筋将相邻拱架焊接固定形成整体。
(二)、导向管加工及焊接就位1、导向管采用φ168×5mm钢管,长度1m环向间距40cm,用全站仪定出隧道中线,均匀划出导向管位置。
导向管外插角为10 (相对于洞轴线),方向:与路线方向平行。
为防止导向管在长管棚施工钻孔过程中的振动松动,导向管焊接在钢拱架外侧,并用80×80×6mm角钢焊接加固,角钢与导向管、I20a工字钢焊接成整体,采用双面焊接,焊缝长度大于5倍钢筋直径。
见图1.1导向管安装固定示意图所示。
图1.1 导向管安装固定示意图2、立导向墙内外摸板。
导向墙和大管棚技术交底

编制单位:贵广铁路GGTJ-11标段第二项目部
主送单位
编号
项目名称
导向墙和大管棚
日期
交底内容:
一、长管棚设计参数:
1.钢管规格:长管棚长度40m,用每节长4m~6m的热轧无缝钢管( 108m,壁厚6mm)以丝扣连接而成。
2.钢花管上钻注浆孔,孔径为10~16mm,孔间距15cm,呈梅花形布置,尾部留不钻孔的止浆段110cm。钢花管结构参见图1。
3、管棚施钻要根据石质的软硬度,本着“先慢后快,先轻后重”的原则,由
小到大开启风量。
4、管棚钻孔过程中要做好钻孔记录。
5、管棚机滑动前进中人员必须确保有足够空间,不得冒险作业。
6Hale Waihona Puke 在吊装导向管时,禁止在吊装的底下站人。
7、在大管棚支护施作后,开挖过程中应加强监控量测,观察拱顶下沉和净空变化。
8、压浆要饱满,防止洞口坍塌事故。
3.管距:环向间距中至中为40cm.
4.倾角:钢管轴线与衬砌外边缘线夹角1°~3°(不包括纵坡路线)。
图1
二、导向墙施工
1.导向墙采用C20砼,截面尺寸1m×1m,导向墙内设2榀I18工字钢架,钢架外缘设Φ140㎜,壁厚5㎜导向钢管,钢管与钢架焊接牢固,连接成整体。导向墙环向长度可根据具体工点实际情况确定,要保证其基础稳定性。
编制人
复核人
签收人
2.导向管固定在2榀I18工字钢架上,其方向用测量严格控制,固定好后再灌筑混凝土。建议在浇注导向墙混凝土时,在导向管中填充黏土,可以防止混凝土流入管中,减小以后管棚钻进难度。
3.用全站仪以坐标法在工字钢架上定出其平面位置;用水准尺配合坡度板设定导向管的倾角;用前后差距法设定孔口管的外插角。导向管应牢固焊接在工字钢上,防止浇筑混凝土时产生位移。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1、大管棚必须在洞身开挖前完成。洞口开挖时应预留管棚施工台阶,搭设管棚施工工作室,钻机脚手架平台应支撑在稳固的地基上。在软弱围岩地段,立柱底应加设垫板或垫梁。
2、在施作大管棚预支护的过程中应设置必要的监测项目,根据监测反馈信息及时采取相应的措施以保证施工安全和施工质量。
3、.钻进管棚时,须牢固立设好钻机支架,防止支架倒塌;钻孔人员作业时,必须佩戴安全帽等防护设备;焊接钢管时,必须戴绝缘手套和防护眼罩;非专业作业人员不得进入施工现场。
3、用全站仪以坐标法在钢架上定出其平面位置;用水准尺配合坡度板设定导向管的倾角;用前后差距法设定孔口管的外插角。导向管应牢固焊接在钢架上,防止浇筑混凝土时产生位移。
导向墙施工工序如下:边测量边开挖→架立型钢支撑钢架→架立底模→架立全环格栅钢架→导向管定位→架立边模→浇注混凝土→拆模
三、大管棚施工
1、本隧道采用管棚钻机钻孔,采用先钻后下钢管法施工。必须精确核定钻机位置。管棚钻机导向架固定准确并经技术人员检查合格后即开始钻孔,钻完孔后进行清孔,经技术人员检查合格即可安装钢管,孔底第1节钢管用3.5m和7m间隔安装,以使接头错开,采用高压风清管。管棚钻孔的允许偏差应符合下表的规定:
新建织金至毕节铁路
技 术 交 底 书
编号:
工程名称
新建织毕
铁路工程
施工单位(架子队)
第三架子队二工班
交底内容
石昌坡隧道导向墙大管棚
编制单位
中铁十七局新建织毕铁路工程指挥部三分部编ຫໍສະໝຸດ 人职务/职称审核人
职务/职称
一、施工准备
1、导向墙和管棚施工所需工字钢架、钢筋,导向管的品种和规格必须符合设计要求,导向墙施工所需的模板材质符合要求。
2、测量人员对导向墙的位置进行精确放样。
3、搅拌机、配料机、砼运输设备、管棚钻机等施工设备满足施工要求,运行良好。
二、导向墙施工
1、导向墙采用C20砼,截面尺寸1m×1m,导向墙下设2榀全环格栅钢架。导向墙环向长度可根据具体工点实际情况确定,要保证其基础稳定性。
2、导向管间距40cm,其方向用测量严格控制,固定好后再灌筑混凝土。建议在浇注导向墙混凝土时,在导向管中填充黏土,可以防止混凝土流入管中,减小以后管棚钻进难度。
3、安装好有孔钢花管、放入钢筋笼后即对孔内注浆,浆液由ZJ-400高速制浆机拌制。注浆材料:水泥浆液水灰比1:1(重量比)。采用注浆机将砂浆注入管棚钢管内,初压0.5~1.0MPa,终压2MPa,持压15min后停止注浆。注浆量应满足设计要求,一般为钻孔圆柱体的1.5倍,确保钻孔周围岩体与钢管周围孔隙充填饱满。注浆时先灌注“单”号孔,再灌注“双”号孔。注浆前应进行注浆试验,根据实际情况调整注浆参数,取得管棚施工经验,注浆结束后用M10水泥砂浆充填钢管,以增强管棚强度。
四、导向墙和管棚施工人员及机械配备
1、劳动力组织:
立架工8~12人、模板工6人、电焊工3人、钻机操作工3~6人、管棚加工2人、钢管顶进8人、注浆6人。
2、机具配备如下:
管棚钻机1~2台、电动空压机1台、注浆机1台、混凝土拌合站一座、混凝土振动棒2个、钢模板、木模板、型材切割机1台、型钢弯制机1台、电焊机2台、砼搅拌运输车1辆、ZLC50C装载机1辆。
序号
项目
允许偏差
1
方向角
1°
2
孔口距
±50mm
3
孔深
±50mm
2、大管棚长度为15m,用每节长4~6m的热轧无缝钢管(Φ89㎜,壁厚6㎜)以丝扣连接而成,相邻钢管的接头应前后错开,同一断面内接头数量不得超过钢管数的50%,相邻钢管接头至少错开1m。环向间距中至中为40㎝,钢管轴线与衬砌外缘线夹角1°~3°钢管在专用的管床上加工好丝扣,导管四周钻设孔径10~16mm注浆孔(靠孔口1.1m处的钢管不钻孔),孔间距15cm,呈梅花型布置。管头焊成圆锥形,便于入孔。管棚用挖掘机在人工配合下顶进钢管。
4、准确控制好钻进角度,时时监测;保证管棚的钻进长度达到设计要求;.在注浆时,严格按照试验室提供的配料单配料;做好每个钻孔施工及地质记录,以便掌握围岩分部状态,指导以后施工;每一根管棚钻进完毕后即进行注浆,以免以后泥土固结后堵塞注浆孔,影响注浆效果。
附:
交底接受人
交底日期
