模板安装允许偏差及检查方法
——
±5
±5
对角线
——
6
6
12
插筋
中心线位移
5
4
4
尺量
外露长度
+10、0
+8、0
+8、0
钢筋工程安装允许偏差及检查方法
项
次
项目
允许偏差值(mm)
检查方法
国家规
范标准
结构优质标准
企业标准
1
绑扎钢筋
骨架
宽、高
±5
±4
±4
尺量
长
±10
±8
±8
2
受力主筋
间距
±10
±8
±8
尺量
排距
±5
±4
±4
弯起点位置
长度
——
+5、0
+5、0
6
电渣压力焊焊包凸出钢筋面
≥4
≥4
≥5
尺量
7
不等强锥螺纹接头外露丝扣
锥筒外露整扣
1
≤1
1
目测
锥筒外露半扣
——
≤3
≤3
8
梁板受力
钢筋搭接锚固长度
入支座、
节点搭接
——
+10、-5
尺量
入支座、
节点锚固
——
±5
9
两端镦头的预应力钢丝束的长度
同一束
钢丝长度
≤5
±5
尺量
同一组
钢丝长度
≤2
≥90%
百格
网检查
混凝土工程允许偏差及检查方法
项
次
项目
允许偏差差值(mm)
检查方法
国家规
范标准
结构优质标准
企业标准
1
轴线位置
基础
15
10
10
尺量
独立基础
10
8
8
墙、柱、梁
8
5
5
2
垂直度
层高≤5m
8
5
5
尺量
层高>5m
10
8
8
全高(H)
H/1000、
且≤30
H/1000、且≤20
H/1000、且≤20
3
标高
层高
±10
±8
±8
水准仪
尺量
全高
±30
±20
±20
4
截面尺寸
基础宽、高
+8、-5
±5
±5
尺量
柱、墙、
梁宽、高
+8、-5
±5
±5
5
表面平整度
8
5
5
2M靠尺、塞尺
6
角、线顺直度
——
3
3
拉线、
尺量
7
保护层厚度
基础
——
±5
±5
尺量
柱、梁、墙、板
——
+8、-5
+8、-5
8
楼梯踏步板宽度、高度
——
±3
±3
尺量
5
3
3
经纬仪吊
线、尺量
全高
≤10M
10
8
8
>10M
20
15
14
4
表面平整度
清水墙、柱
5
5
5
2m靠尺
塞尺
混水墙、柱
8
5
5
5
门窗洞口
高、宽度
±5
±4
±4
拉线
尺量
上下口偏移
20
15
15
6
灰缝
清水墙水平缝
7
5
5
拉线尺量
混水墙水平缝
10
7
7
清水墙竖缝
20
15
15
吊量、
尺量
7
砂桨
饱满度
水平、垂直
≥80%
≥90%
2
2
2
尺量
6
表面平整度
5
3
3
靠尺、塞尺
7
阴阳角
方正
——
4
3
方尺、塞尺
顺直
——
3
3
线尺
8
预埋铁件中心线位移
3
2
2
拉线、尺量
9
预埋
螺栓
中心线位移
3
2
2
拉线、尺量
螺栓外
露长度
+10、0
+7、0
+7、0
10
预留孔洞
中心线位移
10
8
8
拉线、尺量
尺寸
±10、0
±8、0
±8
11
门窗洞口
中心线位移
——
3
3
拉线、尺量
±20
±15
±15
3
箍筋、横向
筋焊接网片
间距
±20
±10
±10
尺量
连续5
个间距
网格尺寸
±20
±10
±10
4
保护层
厚度
基础
±10
±8
±8
尺量
柱、梁
±5
±3
±3
板、墙、壳
±5
±3
±3
5
钢筋电
弧焊连
接焊缝
宽度≥0.7d
——
0.8d~0.7d
0.8d~0.7d
量规或
尺量
厚度≥0.3d
——
0.5d~0.3d
0.5d~.30d
筋的内
缩量限值
支承式锚具螺帽缝隙
1
1
1
观察
钢板尺量
支承式锚具
加每块垫板缝隙
1
1
1
锥寒式锚具
5
3
3
夹片式错
具有顶压
5
3
3
夹片式锚
具有项压
6~8
6
6
14
锚固端保护层厚度
凸出式锚
固端锚具
≮50
≮50
≮50
观察
钢板尺量
外露预应力筋
≮20
≮20
≮20
易腐蚀环境
露预应力筋
≮50
≮50
≮50
9
电梯井筒
长、宽对定位中心线
±25、0
+20、0
+20、0
经纬仪
尺量
筒全高(H)垂直度
H/1000、且
≤30
H/1000、且
≤20
H/1000、且
≤20
10
阳台、雨罩位移
——
±10
±10
吊线、
尺量
11
预留孔、洞中心线位置
15
10
10
尺量
12
预埋
螺栓
中心线位置
10
5
5
尺量
螺栓外露长度
5
3
3
13
张拉端
预应力
±1
10
无粘结
筋位置
垂直偏差
板内
±5
±4
尺量
梁内
±10
±8
11
预应力筋
承压板
中心线位置
——
3
尺量
垂直度
——
0
砌体允许偏差及检查方法
项
次
项目
允许偏差差值(mm)
检查方法
国家规范标准
结构优质标准
企业标准
1
轴线位移
10
8
7
尺量
2
标高
基础顶面
±15
±10
±10
水准仪或
拉线尺量
楼面
±15
±10
±10
3
垂直度
每层
模板安装允许偏差及检查Biblioteka 法项次项目
允许偏差值(mm)
检查方法
国家规范标准
结构优质标准
企业标准
1
轴线位移
柱、墙、梁
5
3
3
尺量
2
底模上表面标高
±5
±3
±3
水准仪或拉线尺量
3
截面模
内尺寸
基础
±10
±8
±8
尺量
柱、墙、梁
+4、-5
±3
±3
4
层高
垂直度
层高不大5m
6
4
4
经纬仪、吊线尺量
大于5m
8
6
5
5
相邻两板表面高低差

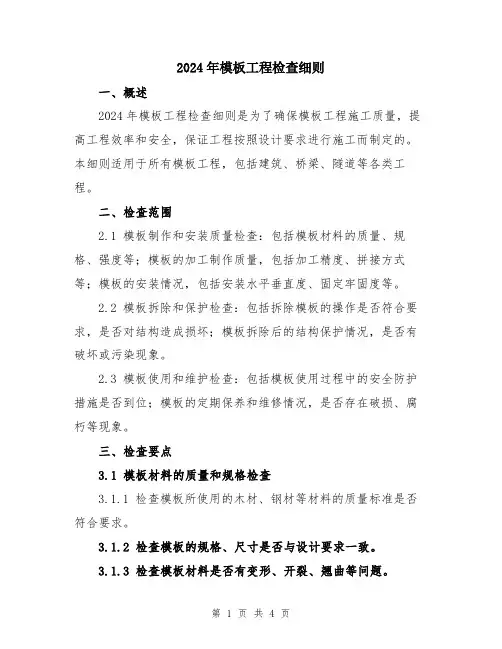

2024年模板工程检查细则
2024年模板工程检查细则一、概述2024年模板工程检查细则是为了确保模板工程施工质量,提高工程效率和安全,保证工程按照设计要求进行施工而制定的。
本细则适用于所有模板工程,包括建筑、桥梁、隧道等各类工程。
二、检查范围2.1 模板制作和安装质量检查:包括模板材料的质量、规格、强度等;模板的加工制作质量,包括加工精度、拼接方式等;模板的安装情况,包括安装水平垂直度、固定牢固度等。
2.2 模板拆除和保护检查:包括拆除模板的操作是否符合要求,是否对结构造成损坏;模板拆除后的结构保护情况,是否有破坏或污染现象。
2.3 模板使用和维护检查:包括模板使用过程中的安全防护措施是否到位;模板的定期保养和维修情况,是否存在破损、腐朽等现象。
三、检查要点3.1 模板材料的质量和规格检查3.1.1 检查模板所使用的木材、钢材等材料的质量标准是否符合要求。
3.1.2 检查模板的规格、尺寸是否与设计要求一致。
3.1.3 检查模板材料是否有变形、开裂、翘曲等问题。
3.2 模板加工制作质量检查3.2.1 检查模板的加工精度,包括平整度、垂直度、直线度等。
3.2.2 检查模板的拼接方式,包括拼接缝是否平整、结实。
3.2.3 检查模板的防水处理情况,包括木材的防水涂料是否均匀、不渗漏。
3.3 模板安装质量检查3.3.1 检查模板的安装水平垂直度,包括水平度、垂直度是否符合要求。
3.3.2 检查模板的固定情况,包括扣件的使用是否符合要求、牢固度是否达标。
3.3.3 检查模板的支撑情况,包括支撑方式、支撑点的设置是否合理。
3.4 模板拆除和保护检查3.4.1 检查模板拆除的操作是否符合要求,是否对结构造成损坏。
3.4.2 检查模板拆除后的结构保护情况,包括结构是否有破坏、污染现象。
3.5 模板使用和维护检查3.5.1 检查模板使用过程中的安全防护措施是否到位,是否存在安全隐患。
3.5.2 检查模板的定期保养和维修情况,包括是否存在破损、腐朽等现象,是否及时修复。
现浇结构模板安装的允许偏差及检验方法
L/1500且≤15
板的表面平整度
3
2m靠尺和塞尺检查
相邻两板表面高低差
1
钢尺检查
对角线差
板
7
钢尺量两对角线
墙板
5
翘曲
板、墙板
L/1500
调平尺在两端量测
设计
薄腹梁、桁架、梁
±3
拉线、钢尺量跨中
注:L为构件长度(mm)。
允许偏差(mm)
检验方法
长度
梁、板
±5
钢尺量两角边,取其中较大值
薄腹梁、桁架
±10
柱
0,-10
墙板
0,-5
宽度
板、墙板
0,-5
钢尺量一端及中部,取其中较大值
梁、薄腹梁、桁架
+2,-5
高(厚)度
板
+2,-3
钢尺量一端及中部,取其中较大值
墙板
0,-5
梁、薄腹梁、桁架、柱
+2,-5
侧向弯曲
梁、板、柱
L/1000且≤15
现浇结构模板安装的允许偏差及检验方法
项目
允许偏差(mm)
检验方法
轴线位置
5
钢尺检查
底模上表面标高
±5
水准仪或拉线、钢尺检查
截面内部尺寸
基础
±10
钢尺检查
柱、墙、梁
+4,-5
钢尺检查
层高垂直度
不大于5m
6
经纬仪或吊线、钢尺检查
大于5m
8
经纬仪或吊线、钢尺检查
相邻两板表面高低差
2
钢尺检查
表面平整度
5
2m靠尺和塞尺检查
模板安装允许偏差及检查方法
项次
项 目
允许偏差(mm)
检查方法
国家规范标准
结构长城杯标准
1
轴线位移
柱、墙、梁
5
3
尺 量
2
底模上表面标高
±5
±3
水准仪或拉线尺量
3
截面模内尺寸
基础
±10
±5
尺 量
柱、墙、梁
±4、-5
±3
4
层高垂直度
层高不大于5m
6
3
经纬仪或
吊线、尺量
大于5mБайду номын сангаас
8
5
5
相邻两板表面高低差
2
2
尺量
6
表面平整度
5
2
靠尺、塞尺
7
阴阳角
方正
—
2
方 尺
顺直
—
2
线 尺
8
预埋铁件中心线位移
3
2
拉线、尺量
9
预埋管、螺栓
中心线位移
3
2
拉线、尺量
螺栓外露长度
+10、-0
5、0
10
预留孔洞
中心线位移
+10
5
拉线、尺量
尺寸
+10、0
+5、-0
11
门窗洞口
中心线位移
—
3
拉线、尺量
宽、高
—
±5
对角线
—
6
12
插筋
中心线位移
5
5
尺 量
外露长度
+10、0
+10、0
模板工程检验规程
模板工程检验规程
Ⅰ
模板及其支架必须具有足够的强度、刚度和稳定性,其支架的支承部分必须有足够的支承面积,如安装在基土上,基土必须坚实并有排水措施,对湿陷性黄土,必须有防水措施,对冻胀性土,必须有防冻融措施。
检验方法:对照横板设计,现场观察或尺量检查。
Ⅱ
1、模板接缝宽度应符合以下规定:
合格:不大于2.5mm
优良:不大于1.5mm
检查数量:接梁、柱和独立基础的件数各检查10%,但均不应少于3件,带形基础,圈梁每30—50m抽查1处(每处3—5m),但均不少于3处,墙和板按有代表性的自然间抽查10%,礼堂、厂房等大间接两轴线为一间,墙每4m左右高为1个检查层,每面为1个,板每间为1处,但均不应少于3处。
2、模板与混凝土的接触面应清理干净并采取防止粘结措施。
一、每件(处)墙、板、基础的模板上粘浆和漏涂隔离剂累计面积应符合以下规定:
合格:不大于2000cm2
8
优良:不大于1000cm2
二、每件(处)梁、柱的模板上粘浆和漏涂隔离剂累计面积应符合以下规定:
合格:不大于800cm2
优良:不大于400cm2
检查数量:同第一条规定
检验方法:观察和尺量检查
Ⅲ模板安装和预埋件、预留孔洞的允许偏差检验方法应符合下表规定:
模板安装和预埋件、预留孔洞的允许偏差和检验方法
10。
模板工程安装允许偏差
中心线位移
5
5
尺量
外露长度
+10、0
+10、0
2
2
尺量
6
表面平整度
5
2
靠尺、塞尺
7
阴阳角
方正
—
2
方尺、塞尺
顺直
—
2
8
预埋铁件中心线位移
3
2
拉线、尺量
9
预埋管、螺栓
中心线位移
3
2
拉线、尺量
螺栓外露长度
±10、-0
+5、-0
10
预留孔洞
中心线位移
+10
5
拉线、尺量
尺寸
+10、0
+5、-0
11
门窗洞口
中心线位移
—
3
拉线、尺量
宽、高
—
±5对角线—Fra bibliotek612
附件三:
模板工程安装允许偏差、实测数据及检查方法
项次
项目
允许偏差(㎜)
实测数据
检查方法
国家标准
创优标准
1
轴线位置
柱、墙、梁
5
3
尺量
2
底模上表面标高
±5
±3
水准仪或拉线尺量
3
截面模内尺寸
基础
±10
±5
尺量
柱、墙、梁
±4、-5
±3
4
层高垂制度
层高≯5m
6
3
经纬仪或吊线、尺量
>5m
8
5
5
相邻两板表面高低差
高支模模板检查、验收标准
高支模模板检查、验收标准
1、模板及其支架应具有足够的承载能力、刚度和稳定性,能可靠地承受浇筑混凝土的重量、侧压力以及施工荷载。
2、安装现浇结构的上层模板及其支架时,下层楼板具有承受上层荷载的承受能力,加设支架时上、下支架的立杆应对准,并铺设垫板。
3、模板接缝不能漏浆;在浇筑混凝土时,模板浇水湿润,模板内不得有积水。
4、模板与混凝土的接触面清理干净并涂刷隔离剂,但不得采用影响结构性能或妨碍装饰工程施工的隔离剂。
5、浇筑混凝土前,模板内的杂物清理干净。
国家规范及优质结构工程质量验收标准(对比补充最全) 精品
国家规范及优质结构质量验收标准
模板安装允许偏差及检查方法
模板安装的质量要求:成型后的所有模板表面光洁平整、无毛刺、几何尺准确,成型后达到不漏浆的效果。
支撑、夹具稳定牢固、不变型。
混凝土工程允许偏差及检查方法
混凝土浇筑的质量要求:成型后的所有砼表面严禁出现蜂窝麻面及狗洞,局部经过砂轮打磨后达到抹灰效果。
钢筋工程安装允许偏差及检查方法
钢筋制作、绑扎的质量要求:符合结构优质控制标准。
砌体允许偏差及检查方法
砌体结构的质量要求:砌体结构的抹灰厚度不大于12㎜。
模板验收规范完整版
模板质量验收规范检控项目序号模板质量验收规范的规定施工单位检查评定主控项目1 模板、支架、立柱及垫板 4.2.1安装现浇结构上层模板及支架时,下层楼板应具有承受上层荷载的承载能力,或加设支架;上、下层支架的立柱应对准,并铺垫板2 涂刷隔离剂 4.2.2 涂刷模板隔离剂不得沾污钢筋和砼接槎处一般项目1 模板安装 4.2.3模板安装应满足下列要求:1、模板接缝不影漏浆;在浇筑砼前,木模板应浇水湿润,但模板内不应有积水2、模板与砼的接触面应清理干净并涂刷隔离剂(但不得采用影响结构性能或妨碍装饰工程施工的)3、浇筑砼前,模板内杂物要清理干净4、对清水砼工程及装饰混凝土工程,应使用能达到设计效果的模板2 用做模板的地坪与胎膜 4.2.4用作模板地坪、胎模等应平整光洁,不得产生影响构件质量的下沉、裂缝、起砂或起鼓3 模板起拱 4.2.5对跨度不小于4m的现浇钢筋混凝土梁、板,其模板应按设计要求起拱;当设计无具体要求时,起拱高度宜为跨度的1/1000~3/1000 项目允许偏差(mm)检查方法4 预埋钢板中心线位置 3 钢尺检查5 预埋管、预留孔中心线位置 3 钢尺检查6 插筋中心线位置 5 钢尺检查外露长度+10,0 钢尺检查7 预埋螺栓中心线位置 2 钢尺检查外露长度+10,0 钢尺检查8 预留洞中心线位置10 钢尺检查尺寸+10,0 钢尺检查9 模板轴线位置 5 钢尺检查10 底模上表面标高±5水准仪或拉线、钢尺检查11 界面内部尺寸基础±10钢尺检查柱、墙、梁+4,-5钢尺检查12 层高垂直度≤5m6,-5 经纬仪或吊线、钢尺检查>5m 8 经纬仪或吊线、钢尺检查13 相邻两板表面高低差 2 钢尺检查14 表面平整度 5 2m靠尺及塞尺量检查拼装式大模板组拼允许偏差与检验方法项次项目允许偏差(mm)检验方法1 模板高度±3钢尺量检查2 模板长度- 2 钢尺量检查3 模板板面对角线差≤3钢尺量检查4 板面平整度 2 2m靠尺及塞尺量检查5 相邻模板高低差≤1平尺及塞尺量检查6 相邻模板拼缝间隙≤1塞尺量检查大模板安装允许偏差与检验方法项次项目允许偏差(mm)检验方法1 轴线位置 4 钢尺量检查2 截面内部尺寸±2 钢尺量检查3 层高垂直度全高≤5m 3 线坠及钢尺量检查全高>5m 5 线坠及钢尺量检查4 相邻模板板面高低差 2 平尺及塞尺量检查5 表面平整度<4 20m内上口拉直线钢尺量检查下口按模板定位线为基准检查模板拆除的规范要求项次构件类型构件跨度(m)达到设计砼立方体抗压强度标准值百分率(%)1 板≤2 ≥50 >2,≤8 ≥75 >8≥1002 梁、拱、壳≤8 ≥75>68 ≥1003 悬臂构件-——≥100。
现浇结构模板安装的允许偏差及检验方法
现浇结构模板安装的允许偏差及检验方法篇一:现浇结构模板安装的允许偏差及检验方法现浇结构模板安装的允许偏差及检验方法预埋件和预留孔洞的允许偏差预制构件模板安装的允许偏差及检验方法注:L为构件长度(mm)。
注:检查轴线位置时,应沿纵、横两个方向量测,并取其中的较大值。
篇二:现浇结构模板安装的允许偏差及检验方法现浇结构模板安装的允许偏差及检验方法篇三:现浇结构模板安装的允许偏差及检验方法梁模板安装施工流程弹出梁轴线及水平线并进行复核→搭设梁模板支架→安装梁底楞→安装梁底模板→梁底起拱→绑扎钢筋→安装梁侧模板→安装另一侧模板→安装上下锁品楞、斜撑楞、腰楞和对拉螺栓→复核梁模尺寸、位置→与相邻模板连接牢固→办预检一、质量保证措施1、施工质量关1)认真仔细地学习和阅读施工图纸,吃透和领会施工图的要求,及时提出不明之处,遇工程变更或其他技术措施,均以施工联系单和签证手续为依据,施工前认真做好各项技术交底工作,严格按国家颁行《混凝土结构工程施工质量验收规范》GB50204-2002和其它有关规定施工和验收,并随时接受业主、总包单位、监理单位和质监站对本工程的质量监督和指导。
2)认真做好各道工序的检查、验收关,对各工种的交接工作严格把关,做到环环扣紧,并实行奖罚措施。
出了质量问题,无论是管理上的或是施工上的,均必须严肃处理,分析质量情况,加强检查验收,找出影响质量的薄弱环节,提出改进措施,把质量问题控制在萌芽状态。
2、严格落实班组自检、互检、交接检及项目中质检“四检”制度,确保模板安装质量。
3、混凝土浇筑过程中应派专人2~3名看模,严格控制模板的位移和稳定性,一旦产生移位应及时调整,加固支撑。
4、对变形及损坏的模板及配件,应按规范要求及时修理校正,维修质量不合格的模板和配件不得发放使用。
5、为防止模底烂根,放线后应用水泥砂浆找平并加垫海绵。
6、所有柱子模板拼缝、梁与柱、柱与梁等节点处均用海绵胶带贴缝,楼板缝用胶带纸贴缝,以确保混凝土不漏浆。
模板安装、实测实量及检查要求(通用版)
模板安装、实测实量及检查要求(通用版)1.墙柱模板(1)墙柱模板的下端应有防止模板位移固定措施。
(2)安装预拼装大块模板,应同时安设临时支撑支稳,严禁将大片模板系于暗柱及剪力墙钢筋上,待四周侧板全部就位后,应随时进行校正,安设支撑永久固定。
(3)为保证截面有效尺寸,墙柱模板内采用定位筋内撑。
2.梁板模板(1)安装梁模板应设操作平层或搭设脚手架,严禁操作人员在独立梁底模或柱模支架上操作或上下通行。
(2)楼上下层模板的支柱,应安装在同一垂直中心线上,在已拆模板的楼面上支模时,必须验算该楼层结构的负荷能力。
(3)楼板模板采用15mm 厚模板拼装,铺模板时从四周铺起,在中间收口,若为压旁时,角位模板应通线钉固。
(4)模板铺设可将两端及接头处钉牢,中间尽量少钉或不钉,以利拆模。
钢管满堂支撑牢固,拼接缝过大时,用废旧模板密封,防止漏浆。
(5)楼面模板铺设完后,认真检查支架是否牢固,模板梁面、板面应清扫干净。
3.模板安装实测实量及检查方法(1)墙柱模板安装加固完毕后、质量检查人员应用红外线水平仪或者吊线坠、尺量;根据墙柱轴线控制30 线进行检查墙柱模板垂直度,平整度;检查质量标准应符合表二中墙柱模板安装允许偏差要求。
(2)楼面模板铺设完后,质量检查人员应用水准仪、红外线水平仪、5 米塔尺、尺量等仪器,根据楼层结构1m 线标高用红外线水准仪、水平仪、5 米塔尺在模板下进行检查;检查质量标准应符合表一、表二中楼板模板安装允许偏差要求。
表一模板精度要求表二模板安装允许偏差4.洞口模板根据洞口的几何尺寸和位置,用木模加工制作洞口模板,安装后用钢管和扣件与墙体及楼板支撑连接。
5.其他模板安装挑檐等模板时,其支撑应自成系统,应采用斜撑固定在内端的柱模或梁模上。
悬挑结构模板的支柱,上下必须保持在一条竖直的中心线上。
在危险部位作业时,操作人员应系好安全带作业处的下方不得有人通行和停留。
