1500V直流开关柜安装作业指导书

合集下载

1500V及750V整流柜装配作业指导书.S020003794_A00

1500V及750V整流柜装配作业指导书.S020003794_A00

适用型号:作业环境:保密等级:料号名称、规格数量1、19.99.0006酒精10ml 1、记号笔2、干净抹布大片散热器(前)DXC-779 铝型材xxx 1、3所有大片散热器有螺纹孔的加工侧面的朝向要一致。

1、2、xxx 大片散热器(后)DXC-779铝型材31、按顺序编号不可编错。

文件名称:1500V/750V整流柜装配作业指导书文件编号:S0200037941500V/750V □ 机密 ■ 一般23~28℃、30~60%RHN/A产品名称:整流柜产品版本:文件版本:A002min2对大片散热器编号1摆放大片散热器6min用酒精及干净抹布将每个大片散热器的加工面擦拭干净;1、2、将3个相同的大片散热器(前桥)和另外3个相同的大片散热器(后桥)摆放在一起,其排列规则如图1所示;1、本作业指导书对2并或3并的整流柜型号均适用,如是2并,则共有24个整流二极管,每根大散热器上有4个安装位置;如是3并,则共有36个整流二极管,每根大散热器上有6个安装位置。

2、工序序号工序名称操作步骤作业物料设备工装质量标准工时图 解(使用材料、工装等在实际作业中运用的情况)从左边第一个大片散热器的前端开始,并且根据整流柜体的编号,如1#则依次编写1-1,1-2……,1-36;2#则依次编写2-1,2-2……,2-36(以3并为例,如是2并,则编号至24为止),如图1所示。

图13个大片散热器(前)正面的螺丝孔朝向一致(以3并为例)3个大片散热器(后)正面的螺丝孔朝向一致且与另一组相反(以3并为例)6个大片散热器有螺纹孔的加工侧面在同一端适用型号:作业环境:保密等级:料号名称、规格数量1、03000473弹簧定位销 Φ3X524/361、橡胶榔头2、20000124导电膏 295-3硅脂12g导电膏需均匀涂抹。

3、产品名称:整流柜文件名称:1500V/750V整流柜装配作业指导书文件编号:S0200037941500V/750V 3安装定位销工序序号工序名称操作步骤作业物料设备工装图 解(使用材料、工装等在实际作业中运用的情况)产品版本:N/A文件版本:A0023~28℃、30~60%RH□ 机密 ■ 一般1、将24个(2并)或36个(3并)定位销较小的一端朝下,分别安装到每个大片散热器上,定位销上端需高出大片散热器加工面1~2mm,如图1所示。

1500V直流柜进线柜

1500V直流柜进线柜

1500V直流柜进线柜1 一次部分本工程1500V直流开关柜分为进线柜、馈线柜、负极柜和端子柜四种类型,技术性能及要求分述如下。

1.1 进线柜进线柜配置1500V正极母线、直流快速断路器、分流器、微机综合测控保护装置及其它辅助设备,实现整流机组向1500V直流正极母线馈电的控制。

断路器柜采用前后开门及双面维护的方式,可以极大地方便运行维护人员的工作,并且在后门上装有钥匙锁,确保运行维护人员的安全。

当断路器柜需做维护或检查时,将手车推出试验或隔离位置,绝缘活门自动将带电静触头隔离起来,确保了维护、检查人员的人身安全。

进线柜装设手车式直流快速断路器,手车采用丝杆摇进式推进/退出方式,能十分方便地推进和退出,具有“运行”、“试验”、“移开”三个明显位置,且有位置状态返讯。

手车入柜后有两个定位:试验位置和运行位置,均能独立、可靠锁定,并能与开关安全联锁:手车在试验位时,开关主回路动、静触头不接通,有符合规定的绝缘隔板将动、静触头及快速开关室、母线室隔开。

当手车处于移开位置且航空插头完全分离,此位置主回路开关动、静触头不接通,断路器不能进行合、分操作。

断路器手车在“运行”、“试验”位置间移动时,采用丝杆摇进式推进/退出方式,能保证手车平稳地在二位置间移动,对母线系统无冲击。

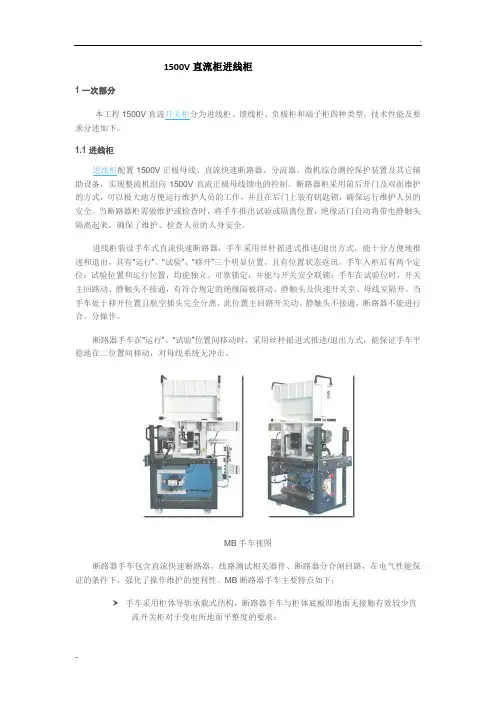

MB手车视图断路器手车包含直流快速断路器,线路测试相关器件、断路器分合闸回路,在电气性能保证的条件下,强化了操作维护的便利性。

MB断路器手车主要特点如下:手车采用柜体导轨承载式结构,断路器手车与柜体底板即地面无接触有效较少直流开关柜对于变电所地面平整度的要求;⑥手车轻便,在“运行”与“试验”位置间移动时,采用丝杆摇进式操作机构,手车推进/退出平稳,保证手车主触头与主母排可靠连接。

在手车底部配有能灵活移动的高强度耐磨橡胶滚轮,通过灵活可靠的操作机构,加上先进设备的高精度制造,手车进出灵活、方便,能十分方便地推进/退出。

同规格的断路器手车具有完全的互换性;⑥断路器手车包含线路测试等一次元件,断路器便于检修维护(断路器手车拉出)。

1500V直流开关柜实操手册041226

1500V直流开关柜实操手册041226

1500V直流开关柜实操手册0412261500kV直流开关柜深圳地铁一期工程牵引降压混合变电所直流开关柜设备是由上海成套厂生产, 本直流开关为空气绝缘、金属封闭户内式。

柜体为轻型自攻螺钉紧固、镀锌钢板框架的坚固自承结构。

其底部及顶部开放保障了空气流通,可释放直流快速断路器工作时喷发的热气体。

开关柜前、后、侧面的防护等级为IP20。

一、二、结构参数深圳地铁一期工程牵引降压混合变电所直流开关柜一般主要由2台进线柜、4台馈线柜、1台负极柜及1台联跳柜组成。

(车辆段及会展中心变电所除外)三、功能直流开关柜主要用于DC1500V的电能分配,通过正线柜及馈线柜给接触网供电,再通过列车回流到负极柜,最后回到负极。

直流开关柜可通过开关对接触网的供电进行控制,合理分配电能。

直流开关柜具有测量电压及电流功能,同时配置了几种直流保护,具体如下:1. 继电保护装置配置1.1 1500V直流馈线断路器本体内设大电流脱扣保护Imax(深圳地铁整定10000A)。

1.2 1500V直流馈线开关柜内设DCP-106微机型综合性保护装置。

1.3 牵引变电所负极柜内设一套框架保护(由DCP116实现)。

1.4 向接触网同一供电区间供电的两馈线断路器设双边联跳装置,车辆段不设双边联跳。

2.DCP-106保护功能配置2.1 电流速断保护IOP2.2 过电流保护OCP2.3 热过负荷保护TIP共47 页2.4 ?I电流增量+di/dt电流变化率保护ROR2.5 带线路测试的合闸及自动重合闸LT3. DCP-106保护符号说明3.1 电流速断保护IOP符号定义:+I>>电流速断整定值、-I>>逆向电流整定值、t>>电流速断整定时间。

3.2 过电流保护OCP符号定义:+I>过电流整定值、t>过电流时间整定值。

3.3 接触网热保护符号定义:K-wam接触网过热报警参数、K-trip接触网过热跳闸参数、K-reset接触网热继电器复归参数、K-spl接触导线电流分劈系数、I-tn 允许的持续电流值、T-th时间乘数。

1500V直流开关柜技术规格书

1500V直流开关柜技术规格书

1500V直流开关柜技术规格书一技术条件 (3)1工程概况 (3)2环境条件 (3)3采用标准 (3)4系统参数 (4)5技术要求及性能 (4)6结构要求 (17)7工艺要求 (21)8可靠性、可维护性、可扩展性 (21)9铭牌及标识 (22)二接口 (23)1基本要求 (23)2与变电所综合自动化系统的接口 (23)3与接地系统的接口 (24)4与35K V变电所安装标段接口 (24)三试验、检验及验收 (24)1基本要求 (24)2试验 (25)3检验 (28)4验收 (29)5其它 (29)四设计联络 (30)1基本要求 (30)2设计联络费用 (31)3设计联络时间及内容 (31)五技术文件 (31)1概述 (31)2图纸 (32)3手册 (32)4其他技术文件 (32)5图纸、手册和技术文件的交付 (33)六培训 (34)1概述 (34)2培训材料 (34)3培训的主要内容 (34)4培训计划 (35)七供货范围 (35)1设备数量 (35)2备品备件 (36)3专用工具或测试仪表 (36)一技术条件1工程概况2环境条件3采用标准设备的制造、试验和验收除了满足本用户需求书的要求外,还应符合如下标准:1)GB/T10411《城市轨道交通直流牵引供电系统》2)EN50123-1《概述》3)EN50123-2《直流断路器》4)EN50123-3《户内直流隔离开关、负荷开关和接地开关》5)EN50123-6《直流成套开关设备》6)EN50123-7《直流牵引系统测量、控制与保护》7)EN50124-1《铁路应用-绝缘配合-部分1:对绝缘和爬距的基本要求》8)IEC60077《电力牵引设备》9)IEC60439《低压开关设备和控制设备组件》10)GB/T17950《半导体变流器》11)GB/T14048《低压开关设备和控制设备》12)GB/T14598《电气继电器》13)GB7261《继电器及继电保护装置基本试验方法》14)GB6162《静态继电器及保护装置的电气干扰试验》所采用的标准均应为项目执行时的最新有效版本,如果这些标准有矛盾时,按高标准的条款执行或按双方商定的标准执行。

开关柜组装作业指导书

开关柜组装作业指导书

开关柜组装作业指导书1 目的:对开关柜装配工序及开关柜组装接线进行控制,确保工序质量满足规定要求。

2 适用范围:适用于开关柜的装配工序的质量控制。

3 内容:3.1开关柜组装作业指导书1、总则本作业指导书规定了低压配电产品的装配的内容与要求,适用于本组织生产的各类低压配电产品如:开关柜、动力箱、配电箱、控制屏、台、母线插接箱的组装工艺过程。

2、设备和工具2.1设备:弯排机、50KV A试验变压器、平衡电桥、搪锡炉、台钻等。

2.2工具:螺丝刀、尖嘴钳、剥线钳、压线钳、万用表、兆欧表、扳手、钢卷尺、钢直尺、游标卡尺、塞尺、涂层测厚仪等。

3、装配规范3.1 在产品装配前,应对下列各项逐一进行检查,做好工艺准备。

3.1.1 结构应该符合该型号产品结构的要求,产品应有固定的安装孔。

3.1.2 门应能在大于90°角内灵活转动,门在转动过程中不应损坏漆膜,不应使电器元件受到冲击,门锁上后不应有明显的晃动。

检验方法:手执门锁轻轻推拉,移动量不超过2㎜。

3.1.3门与门及门与框架之间的缝隙检验:门与门之间的缝隙均匀差小于1000㎜为1㎜,大于1000㎜为1.5㎜,门与门框之间缝隙均匀差小于1000㎜为2㎜,大于1000㎜为2.5㎜。

3.1.4壳体焊接应牢固,焊缝应光洁均匀,不应有焊穿、裂缝、咬边、溅渣、气孔等现象,焊药皮应清除干净。

3.1.5壳体表面处理后,漆膜表面应丰满、色彩鲜明、色泽均匀、平整光滑、用肉眼看不到刷痕、皱痕、针孔、起泡、伤痕、斑痕、手印、修整痕迹及沾附的机械杂质等缺陷。

3.1.6 产品上所有电镀件的镀层(包括元器件本身的电镀件的镀层及紧固件)不得有起皮、脱落、发黑、生锈等现象。

3.2 元器件选择及安装3.2.1 产品内选择的电器元件和材料,必须符合认证产品要求和顾客图纸的要求,在不影响产品内在质量要求的前提下,可以征得顾客同意并得到相关批准进行认证规定范围内的代用。

3.2.2元器件必须采用取得强制性产品认证的厂家生产的合格产品,非认证产品不得使用。

8第八节设备安装方案1.DC1500V开关柜和整流器柜绝缘安装

8第八节设备安装方案1.DC1500V开关柜和整流器柜绝缘安装

1. DC1500V开关柜和整流器柜绝缘安装1500V直流开关柜和整流器柜要求绝缘安装,采用在开关柜柜体和基础槽钢及地面间加绝缘板的方法保证柜体的对地绝缘。

根据开关柜的框架结构、设备基础槽钢的具体形式、柜体框架与槽钢的相对位置的不同采用不同的方法固定直流开关柜和整流器柜。

其安装方法有槽钢攻丝、固定角钢焊接和安装绝缘膨胀螺栓三种的一种或多种方法固定开关柜。

A 工艺流程图B 操作步骤和要点(1)施工准备:清除直流开关柜和整流器柜基础槽钢上的各种杂物,保持清洁。

(2)设备运输及进场:直流开关柜、整流器柜和其他盘、柜同时进场。

(3)绝缘板安装:绝缘板安装在基础槽钢和柜体之间,用专用擦拭纸对绝缘板和槽钢的表面进行擦拭,然后用双面胶带将绝缘板固定在基础槽钢上。

绝缘板接口处的间隙用中性绝缘胶填充,待绝缘胶凝固后用砂纸打平,然后用电吹风机驱除绝缘板下的潮气。

防止设备经过长时间运行后,灰尘和其他杂质进入间隙,受潮后造成对地绝缘的降低。

采用测量对角线长度的方法,并配合角尺保证绝缘板的正确安装位置。

(4)设备就位及柜间连接:将直流1500V开关柜和整流器柜放在绝缘板上。

保证绝缘板露出设备框架内外沿各5mm。

检查设备应无明显接地点。

直流1500V开关柜连接的关键在于直流母线的连接。

在直流母线接触面上涂抹电力复合脂,将各段母线对齐,然后连接起来。

用扭矩扳手对每一个连接螺栓进行紧固,扭矩符合有关要求。

(5)槽钢攻丝、固定角钢焊接或安装膨胀螺栓:①在直流1500V 开关柜和整流器柜框架上用自攻螺丝安装固定脚;见直流柜地脚螺栓固定位置示意图(一)左图所示。

②当柜体固定脚正对着下方基础槽钢时,根据柜体固定脚上的孔的位置在下方的槽钢上钻孔攻丝,见直流柜地脚螺栓固定位置示意图(一)所示。

③ 当固定脚不能正对着下方的基础槽钢时,在附近相应的基础槽钢上焊接固定角钢,角钢伸到固定脚的下方位置,然后在角钢上打孔,孔的位置与固定脚上的孔对应,见直流柜地脚螺栓固定位置示意图(二)所示。

地铁工程-变电所1500V直流开关柜安装技术交底

变电所1500V直流开关柜安装技术交底书变电所1500V直流开关柜安装技术交底1、技术标准及要求:(1)严格按照设计图纸、厂家安装说明书及XX市地铁质量验收规范进行安装。

(2)盘柜本体就位后应检查盘柜本体及盘柜内的设备或电器与各柜体之间的连接是否牢固,外观有无损伤,绝缘是否良好,盘柜安装位置是否符合设计规定等等。

(3)采用水平仪、经纬仪调整水平度、垂直度,校正盘柜的水平度、垂直度及盘柜间的接缝,盘柜安装后应垂直、牢固、排列整齐。

盘柜拼装完毕后,先初步固定,然后调整柜体位置至满足要求。

盘柜单独或成列安装时其垂直度偏差应小于1.5mm,相邻两盘顶部水平偏差应小于2mm,相邻两盘面的盘面偏差小于1mm,成列盘面的盘面偏差小于5mm,盘、柜间的接缝偏差应小于2mm,各项偏差控制在允许范围内。

(4)1500V直流开关柜需要绝缘安装,采用下部铺设绝缘板,绝缘板厚度为5mm,柜体用绝缘螺栓固定,安装后绝缘板露出直流设备框架外沿30mm,绝缘板布置应平直,装好后用500V兆欧表测量整体框架对地绝缘电阻不小于1MΩ。

设备安装的允许偏差应符合施工规范的规定。

(5)设备与基础预埋件固定应先在螺栓孔处加垫绝缘垫后,再固定螺栓。

绝缘垫及安装螺栓由厂家提供。

(6)在1500V直流开关柜直流母线接触面上涂抹电力复合脂,将各段母线对齐后连接起来。

用扭矩扳手对每一个连接螺栓进行紧固。

(7)1500V直流开关柜外壳经电缆引至负极柜框架保护接地装置后再经电缆连接到接地母排。

电缆采用1×2.5mm²的1500V直流电缆。

2、注意事项:(1)施工前应清除1500V直流开关柜基础槽钢上及附近的各种杂物,保持施工现场清洁。

(2)盘、柜在安装时要避免强烈震动;推动小车应缓慢行进,注意盘、柜体的行进方向,随时纠正,防止倾斜;盘、柜搬运安装时,要防止挤压手、脚和盘、柜上的设备;盘、柜在未固定牢固前有防止倾倒的措施。

(3)盘、柜的接地要牢固,接触良好;盘、柜的漆层完整无损伤,修补后的颜色尽量和原色一致。

开关柜组装作业指导书工艺文件

山东鲁控电力设备有限公司作业文件版号/修改2/0 编号:SC-2013-08(4)电器组装作业指导书编制:技术部审核:批准:山东鲁控电力设备有限公司一. 电器元件装配工艺1.依据和适用范围:本作业指导书依据《低压成套开关设备和控制设备第1部分:型式试验和部分型式试验成套设备》(GB7251.1-2005)编制,适用于本公司生产的低压成套开关设备和控制设备的成品组装制作。

产品组装除应遵守工艺要求外,还应满足客户要求。

2.设备及工具:盒尺;台式钻床;压线钳;剥线钳;尖嘴钳;斜嘴钳;台钳;扭力扳手;扳手;套筒扳手;钢锯;锤子;剪子;螺丝刀(一字型、十字型);万用表;兆欧表等。

3.工艺准备:3.1 装配前应首先看明图纸及技术要求,检查电器元件的型号、规格、数量是否与图纸和生产计划相符,列入国家强制性认证目录的电器元件应验证其CCC标志,发现问题及时处理。

3.2 检查元器件有无损坏,发现问题及时更换。

3.3组装前必须擦净元器件上的灰尘。

3.4按安装要求准备好所需的紧固件和配件以及有关零件(如支架、衬垫等)。

4装配工艺过程:4.1安装的元器件应操作方便,操作时有足够的空间,方便元器件更换及维修,操作时不能触及带电体。

4.2 根据元件选用底板,设计元件布局,并固定于底板上。

安装的元器件应保证其正常使用条件,并保证满足飞弧距离,电器间隙和爬电距离。

电器间隙和爬电距离不小于下表之规定。

三. 一次线(母排)安装工艺1.依据和适用范围:本作业指导书依据《低压成套开关设备和控制设备第1部分:型式试验和部分型式试验成套设备》(GB7251.1-2005)《电工用铜、铝母线及其合金母线第一部分:铜和铜合金母线》(GB 5585.1-2005)、《电工用铜、铝母线及其合金母线第二部分:铝和铝合金母线》(GB 5585.2-2005)、《电气装置安装工程母线装置施工及验收规范》(GBJ 149-90)。

适用于本公司生产的低压成套开关设备和控制设备中主回路母线的选择、配置、加工制作、连接和安装。

技术规格书~1500V直流开关柜

1500V直流开关柜技术规格书一技术条件 (3)1工程概况 (3)2环境条件 (3)3采用标准 (4)4系统参数 (4)5技术要求及性能 (4)6结构要求 (21)7工艺要求 (25)8可靠性、可维护性、可扩展性 (26)9铭牌及标识 (27)二接口 (28)1基本要求 (28)2与变电所综合自动化系统的接口 (28)3与接地系统的接口 (29)4与35K V变电所安装标段接口 (30)三试验、检验及验收 (30)1基本要求 (30)2试验 (31)3检验 (35)4验收 (36)5其它 (36)四设计联络 (38)1基本要求 (38)2设计联络费用 (38)3设计联络时间及内容 (39)五技术文件 (39)1概述 (39)2图纸 (40)3手册 (41)4其他技术文件 (41)5图纸、手册和技术文件的交付 (41)六培训 (43)1概述 (43)2培训材料 (43)3培训的主要内容 (43)4培训计划 (44)七供货范围 (44)1设备数量 (45)2备品备件 (45)3专用工具或测试仪表 (46)一技术条件1工程概况2环境条件3采用标准设备的制造、试验和验收除了满足本用户需求书的要求外,还应符合如下标准:1)GB/T10411《城市轨道交通直流牵引供电系统》2)EN50123-1《概述》3)EN50123-2《直流断路器》4)EN50123-3《户内直流隔离开关、负荷开关和接地开关》5)EN50123-6《直流成套开关设备》6)EN50123-7《直流牵引系统测量、控制与保护》7)EN50124-1《铁路应用-绝缘配合-部分1:对绝缘和爬距的基本要求》8)IEC60077《电力牵引设备》9)IEC60439《低压开关设备和控制设备组件》10)GB/T17950《半导体变流器》11)GB/T14048《低压开关设备和控制设备》12)GB/T14598《电气继电器》13)GB7261《继电器及继电保护装置基本试验方法》14)GB6162《静态继电器及保护装置的电气干扰试验》所采用的标准均应为项目执行时的最新有效版本,如果这些标准有矛盾时,按高标准的条款执行或按双方商定的标准执行。

8、变电所1500V直流开关柜安装技术交底

变电所1500V直流开关柜安装技术交底书变电所1500V直流开关柜安装技术交底1、技术标准及要求:(1)严格按照设计图纸、厂家安装说明书及xx市地铁质量验收规范进行安装。

(2)盘柜本体就位后应检查盘柜本体及盘柜内的设备或电器与各柜体之间的连接是否牢固,外观有无损伤,绝缘是否良好,盘柜安装位置是否符合设计规定等等。

(3)采用水平仪、经纬仪调整水平度、垂直度,校正盘柜的水平度、垂直度及盘柜间的接缝,盘柜安装后应垂直、牢固、排列整齐。

盘柜拼装完毕后,先初步固定,然后调整柜体位置至满足要求。

盘柜单独或成列安装时其垂直度偏差应小于1.5mm,相邻两盘顶部水平偏差应小于2mm,相邻两盘面的盘面偏差小于1mm,成列盘面的盘面偏差小于5mm,盘、柜间的接缝偏差应小于2mm,各项偏差控制在允许范围内。

(4)1500V直流开关柜需要绝缘安装,采用下部铺设绝缘板,绝缘板厚度为5mm,柜体用绝缘螺栓固定,安装后绝缘板露出直流设备框架外沿30mm,绝缘板布置应平直,装好后用500V兆欧表测量整体框架对地绝缘电阻不小于1MΩ。

设备安装的允许偏差应符合施工规范的规定。

(5)设备与基础预埋件固定应先在螺栓孔处加垫绝缘垫后,再固定螺栓。

绝缘垫及安装螺栓由厂家提供。

(6)在1500V直流开关柜直流母线接触面上涂抹电力复合脂,将各段母线对齐后连接起来。

用扭矩扳手对每一个连接螺栓进行紧固。

(7)1500V直流开关柜外壳经电缆引至负极柜框架保护接地装置后再经电缆连接到接地母排。

电缆采用1×2.5mm²的1500V直流电缆。

2、注意事项:(1)施工前应清除1500V直流开关柜基础槽钢上及附近的各种杂物,保持施工现场清洁。

(2)盘、柜在安装时要避免强烈震动;推动小车应缓慢行进,注意盘、柜体的行进方向,随时纠正,防止倾斜;盘、柜搬运安装时,要防止挤压手、脚和盘、柜上的设备;盘、柜在未固定牢固前有防止倾倒的措施。

(3)盘、柜的接地要牢固,接触良好;盘、柜的漆层完整无损伤,修补后的颜色尽量和原色一致。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1500V直流开关柜安装作业指导书
1适用范围、特点
本作业指导书只适用于股份有限公司生产的1500V直流开关柜、负极柜和有限公司生产的整流器柜的安装。

盘柜安装在盘柜运输到变电设备房后进行,由设备安装组完成此项工作,在设备供方专业人员的督导下进行。

直流柜安装包括1500V直流柜、整流器柜、负极柜安装。

1500V 直流柜、整流器柜、负极柜均为绝缘法安装,其他为非绝缘法安装。

供货商:
2适用标准、规范及工艺要求
2.1施工技术标准
2.2工艺要求
(1)盘、柜内设备的型号规格及盘、柜的安装位置应符合设计要求。

(2)盘柜内安装的元、器件完好无损、固定牢固。

(3)盘柜内安装的1500V直流断路器的型号、规格及安装位置符合设计要求,辅助开关及闭锁装置动作准确可靠,触头接头紧密,所有传动部位无卡阻现象,位置指示器与开关的实际位置相符。

(4)盘柜的安装方法与设计相符,1500V直流柜、整流器柜、负极柜为绝缘法安装。

绝缘法安装的盘柜接好框架保护接地。

同时对框架对地进行绝缘测试。

(5)盘柜与基础的连接固定牢靠,所有紧固件应防腐处理,盘柜内清洁无杂物。

(6)1500V直流开关柜手车推拉灵活、无卡阻、碰撞现象。

接地触头接触紧密,接入时触头比主触头先接触,退出时接地触头后脱开,
主触头的动、静触头中心线一致,接触紧密,小车的互换性好。

(7)盘柜内母线与母线、母线与电气接线端子的螺栓紧密。

(8)盘柜面油漆完整、无锈蚀。

标志牌、标志框齐全、清晰、正确。

(9)成列盘柜的垂直度、水平偏差、盘柜面偏差和盘柜间接缝的允许偏差符合下表:
3资源配置
3.1劳动力组织:如下表。

3.2施工机具准备:如下表。

4施工方法
4.1直流柜安装(1500V直流柜、整流器柜、负极柜)施工流程图
4.2主要施工方法及步骤
⑴开箱检查:打开包装箱,揭掉塑料薄膜,观察开关柜外表是否有损伤、油漆脱落等现象;打开门,推出小车,察看柜内装置和小车是否有损坏的现象;根据装箱清单清点随机文件、附件、专用工具等是否齐全。

⑵对预埋件进行测量,订出开关柜的位置线。

铺设绝缘垫,测量出锚固螺栓的位置,在地面上打孔安装绝缘膨胀螺栓(绝缘膨胀螺栓根据厂家到货规格型号打孔安装)。

⑶先安装端柜:在该柜安装位置处架好拔杆,挂好链条手扳葫芦,将该柜平移至拔杆旁,用链条手扳葫芦吊起后缓缓放下,固定在绝缘膨胀螺栓上,检查柜子的水平度和垂直度应符合要求。

紧固时必须使用扭矩扳手拧紧螺栓,扭矩参见验标。

⑷用同样的方法安装邻柜,直至同列柜安装完毕,检查柜子安装的水平度和垂直度应符合要求。

用螺栓进行柜间连接,使各柜子成一个整体。

⑸主母线连接:用连接板和螺栓连接柜间母线,在紧固母线排时必须使用带有单柄接头的扭矩扳手,依照厂家给定力矩值,若未给定力矩值,扭矩值参见下表。

钢制螺栓的紧固力矩值
⑹接地及回流母线连接:用连接块和螺栓连接回流母线排,;用连接块和的螺栓连接接地排,依照厂家给定力矩值,若未给定力矩值,扭矩值参见钢制螺栓的紧固力矩值。

⑺对直流开关柜安装进行自检后,技术人员填写设备安装技术记录。

请监理工程师对直流开关柜的安装质量进行检查,质量符合要求,批准可以进行下一道工序的施工。

⑻预留孔洞在电缆敷设之后统一进行封堵。

⑼电气试验由试验组统一进行,并出具试验报告。

⑽填写分项工程质量评定表,请监理工程师对该分项工程的质量标准进行评定。

4.3质量控制要点
⑴盘柜开箱时注意按装箱单清点随机文件。

⑵盘柜安装时,在基础框架的上表面涂润滑脂,有利于开关柜的安装和对齐。

⑶盘柜在地面上固定时采用绝缘膨胀螺栓。

⑷成列柜安装前进行划线定位。

4.4安全控制要点
⑴进入施工现场必须戴安全帽。

⑵盘柜在平移过程中要注意人身安全和不要损伤设备。

⑶使用电动工具要有可靠的保护接地及接零措施。

5环保措施
⑴每次施工后清点和打扫施工现场,保持施工现场的整洁。

⑵每次施工的废料和施工垃圾等应带回驻地,并倒至指定的地点。

⑶施工中应尽量减少噪声。

⑷施工现场严禁随地大小便。

⑸地铁内施工严禁抽烟。
