关于做好春节后项目部复工安全生产工作的通知
关于做好春节后项目部复工安全生产工作的通知
各分公司、区域公司、项目部:
春节长假结束后,停工的各项工程将陆续复工,为进一步加强工程安全生产管理,切实做好工程复工前的各项准备工作,消除冬季气候和春节停工等原因给施工现场带来的不良影响及安全隐患,防范各类建筑施工生产安全事故,确保工程质量安全,现提出以下工作要求:
一、认真开展节后复工的隐患排查活动
各项目部要克服麻痹、松懈的思想,高度重视春节后复工的建筑施工安全生产。
项目负责人要精心安排并牵头组织对工程项目进行一次全面的隐患排查,要严格按照相关标准规范和专项治理的要求,进行质量安全隐患排查并完成隐患的整改。
所有在建工程复工前必须经检查合格,并由项目负责人与安全员签字确认后方可复工,复工专项检查签字资料应作为工程安全资料归档备查,未经检查签字的工程项目不得擅自施工。
二、加强对建筑施工现场重大危险源的安全检查
复工前要重点加强对危险性较大分部分项工程的检查。
一是认真检查深基坑的支护和排水措施,要对深基坑边坡位移情况进行复测,在各类管线沟槽开挖时应严格按照有关技术规范进行放坡,严禁沿坑边违章堆土;二是要加强对高大模板支撑体系检查,尤其要加强对露天的高架桥模板的检查,要对模板立杆底部基土夯实情况、垫木是否满足设计要求、顶托螺杆伸出长度、立杆垂直度、扫地杆和水平拉杆
及剪刀撑等设置及固定等方面进行排查,发现问题及时加固整改;三是要组织设备专业人员对现场所有的塔式起重机、高处作业吊篮等建筑起重机械进行检查,强化复工前的保养、检测和试运行,检查合格后方可投入使用;四是要对高层脚手架悬挑梁固定情况,连墙件、安全网和脚手架铺设情况进行仔细检查,对缺损的设施在复工前及时修补,确保各项安全措施落实到位;五是加强施工用电安全检查,对现场配电箱内各配件以及配电线路逐一进行全面检查,发现损坏或失灵的要及时更换;六是要对施工现场和职工宿舍消防安全进行检查,重点检查电气焊割场地、易燃易爆物品仓库的消防安全措施是否到位;七是针对冬季低温雨雪天气对临边防护、临时建筑、防护棚、围墙等逐一进行检查,及时消除安全隐患。
三、认真开展节后复工人员安全培训教育
节后复工前要针对目前现场实际,对项目管理人员、一线作业人员和特种作业人员开展专项安全生产教育培训,要利用项目安全讲座、项目专题教育、班前安全教育等多种形式,让复工后新进场农民工或转岗工人全面了解本项目危险场所、防范措施、基本安全操作规程,提高现场作业人员安全防范意识和水平。
安全员与班组长要负责对所属劳务人员进行必要安全教育培训,禁止将未经安全教育人员直接安排进入施工现场作业,杜绝酒后上岗作业及疲劳作业。
各在建工程项目部要高度重视节后复工的建设施工安全生产工作,认真执行公司有关春节期间安全生产各项要求,确保节后复工的各项安全措施能落实到位。
同时,将项目部节后复工检查情况汇总于
3月9日前报公司安全管理部( )。
公司将于近期组织相关人员对节后复工的工程开展一次暗访督查,对未组织节后复工检查的或复工现场存在严重安全隐患的,将通报批评,并予问责。
安全管理部 2015年3月3日。
关于公司节后复工安全生产检查工作的通知范文
关于公司节后复工安全生产检查工作的通知
各分公司:
春节已过,各工程已相继开工、复工,为切实做好节后安全生产工作,消除工程施工安全隐患,防止安全生产事故的发生,确保新的一年我司施工安全生产管理工作起好步、开好头,经公司研究,决定开展公司范围节后复工安全生产检查工作,现将有关安全检查事项通知如下:
一、检查主要内容:
(一)、节后安全生产培训学习开展情况及新进场务工人员的安全生产“三级教育”开展情况。
(二)、项目部节后复工前安全生产自查自纠情况以及安全生产隐患排查治理情况。
(三)、项目部组织机构及人员配备情况(含特种作业人员持证上岗情况)。
(四)、疫情防控措施落实情况。
(五)、劳务管理实名制落实情况。
(六)、危险性较大工程施工安全管理情况。
二、检查时间:
本次检查从即日起到2月10日为分公司、项目部自查自纠阶段,2月10日至2月底为公司检查阶段,3月1日至3月14日为“回头看”阶段。
三、检查方式:
听取项目部节后复工前安全生产自查自纠情况的汇报,查看相关资料并抽查施工现场安全生产、建筑消防、隐患排查治理、扬尘防治、疫情防控、危大工程安全生产管理等专项施工检查。
四、有关要求:
(一)、各项目部要按程序向监理方提出复工申请,复工申请未批准的坚决不能盲目开工。
(二)、司属各项目部要本着高度负责态度,开展安全生产自查自纠,在检查中要从严过细、突出重点、取得实效,做到检查一处,安全一处。
(三)、此次检查中,发现的安全隐患本着“安全第一,预防为主,综合治理”的安全生产工作方针,将责令项目部立即限期整改,彻底消除安全隐患,保证项目生产安全。

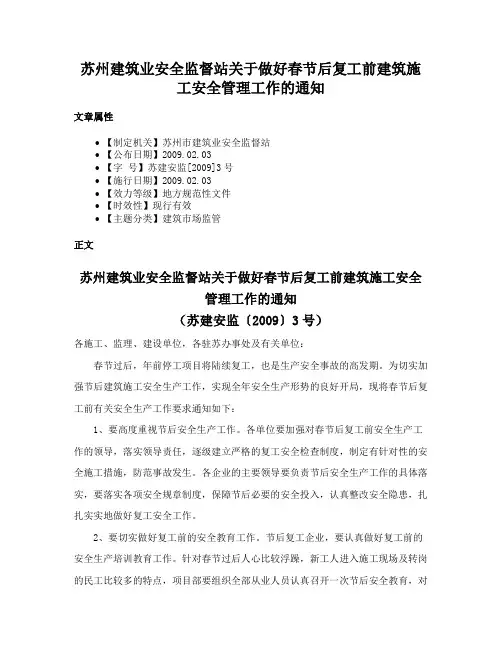

苏州建筑业安全监督站关于做好春节后复工前建筑施工安全管理工作的通知
苏州建筑业安全监督站关于做好春节后复工前建筑施工安全管理工作的通知文章属性•【制定机关】苏州市建筑业安全监督站•【公布日期】2009.02.03•【字号】苏建安监[2009]3号•【施行日期】2009.02.03•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】建筑市场监管正文苏州建筑业安全监督站关于做好春节后复工前建筑施工安全管理工作的通知(苏建安监〔2009〕3号)各施工、监理、建设单位,各驻苏办事处及有关单位:春节过后,年前停工项目将陆续复工,也是生产安全事故的高发期。
为切实加强节后建筑施工安全生产工作,实现全年安全生产形势的良好开局,现将春节后复工前有关安全生产工作要求通知如下:1、要高度重视节后安全生产工作。
各单位要加强对春节后复工前安全生产工作的领导,落实领导责任,逐级建立严格的复工安全检查制度,制定有针对性的安全施工措施,防范事故发生。
各企业的主要领导要负责节后安全生产工作的具体落实,要落实各项安全规章制度,保障节后必要的安全投入,认真整改安全隐患,扎扎实实地做好复工安全工作。
2、要切实做好复工前的安全教育工作。
节后复工企业,要认真做好复工前的安全生产培训教育工作。
针对春节过后人心比较浮躁,新工人进入施工现场及转岗的民工比较多的特点,项目部要组织全部从业人员认真召开一次节后安全教育,对新进场人员要组织开展“三级安全教育”,宣讲安全生产方针政策、安全作业规程规定,强调复工后注意事项。
并重点培训各项安全生产规章制度、操作规程,提高其安全意识和遵章守法的自觉性,坚决杜绝恢复生产过程中发生各类事故。
同时要组织考核,未经考核合格的不得上岗。
3、要认真开展复工前的安全检查。
复工前,施工单位必须成立由分管领导任组长,相关职能部门负责人组成的安全生产检查组,认真对公司各项目部进行全面检查,检查的重点是深基坑、起重机械设备、脚手架、高大模板、临时用电等。
各项目部同时要开展自检,对检查出的事故隐患要严格按照“三定措施”进行整改。
重庆市水利局办公室关于切实做好春节后在建重点水利工程复工复产安全生产工作的通知
重庆市水利局办公室关于切实做好春节后在建重点水利工程复工复产安全生产工作的通知文章属性•【制定机关】•【公布日期】2021.02.18•【字号】•【施行日期】2021.02.18•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】水利综合规定正文重庆市水利局办公室关于切实做好春节后在建重点水利工程复工复产安全生产工作的通知各区县(自治县)、两江新区、重庆高新区、万盛经开区水行政主管部门,局机关有关处室、局属有关单位,市水投集团:针对今年春节假期已结束、各在建重点水利工程项目即将迎来节后复工复产高峰和疫情防控关键期等情况,按照国务院安委会办公室、应急管理部及重庆市安全生产委员会办公室、重庆市减灾委员会办公室等单位印发的有关文件精神要求,为确保全年在建重点水利工程安全生产工作开好局、起好步,为全国“两会”召开创造良好稳定的安全生产环境,现将有关事项通知如下:一、强化组织领导。
各水行政主管部门在复工前一定要制定并严格执行复工复产安全生产方案和安全防范措施,开展全面系统的安全检查,并经主要负责人签字确认。
一是各在建重点水利工程项目的建设、监理和施工单位要组织人员深入施工现场,有针对性地开展工程复工检查,尤其是要把疫情防控工作作为当前最重要的工作来抓,认真分析春节后大量人员流动面临疫情防控的形势,认真做好疫情防控工作;二是深入排查在建重点水利工程建设工地可能存在安全风险和隐患的重点部位,切实做到“横向到边、纵向到底、不留死角”,不走过场,抓好安全生产准备工作。
二、严格责任落实。
各水行政主管部门在开展复工检查工作时要严格落实责任:一是督促各项目管理人员必须到位,责任必须落实到人,对疫情防控不到位、存在安全隐患、重要岗位人员不齐等不具备复工条件的,坚决不予复工;二是安全检查必须到位,确保工地现场作业人员生命安全;三是隐患整改必须到位,发现隐患及时整改,一时无法整改到位的,要做好整改目标、措施、时限、责任、资金“五落实”;四是持续开展水利行业安全生产集中整治,深入治理水利施工企业无相关资质证书或超越资质承揽工程及转包、违法分包工程,为盲目赶工期、抢进度而强行组织施工等问题。
关于做好2024年春节前后建设工程安全生产工作的通知
关于做好2024年春节前后建设工程平安生产工作的通知建管处、监督站、各建设工地参建单位:为进一步加强今冬明春新区建设工程平安生产管理,确保节日期间平安生产和节后的正常复工,现就元旦及春节前后平安生产相关事项通知如下:一、进一步提高平安生产意识,仔细开展平安生产隐患排查治理要深刻吸取12.1天津城市大厦火灾、12.26汽车吊侧翻事故教训,依据冬季施工特点,在各工地实行一次冬季施工平安专题教化,开展一次以消防平安和重大危急源施工平安为主,以临时用房、临时用电、动火作业为重点的专项检查,刚好消退隐患,并留存相应的检查整改记录备查。
元旦和春节前,结合工程实际状况,由总包单位牵头组织对工地进行全面平安检查,主要针对危急性较大分部分项工程施工,重点检查深基坑工程、模板支架工程、起重吊装、脚手架工程、临时用电、大型机械等方面平安措施落实状况,现场和生活区的防火及用电平安状况。
发觉问题,要刚好落实整改。
春节前填写建筑工地春节平安生产工作自查表(附件1),在2024年2月9日前报受监监督分站备案。
春节后,各工地必需做好复工前的平安检查,经总监确认签署复工令方可复工,同时填写春节后复工平安专项检查表(附件3),报受监分站备案。
二、进一步强化平安责任落实,严格执行现场平安管理制度措施冬季施工,工地项目部要加强施工人员消防平安教化、动火作业平安教化和特殊天气条件下的施工平安教化,加强人员防寒保障和雨雪冰冻天气下的作业管理。
要合理支配工期,避开赶工抢工。
节日前后,特殊要加强节后复工前新上岗人员的教化、交底和审核。
仔细做好教化、交底记录。
施工现场要依据各类突发性事务的应急救援预案,做好人员培训和物资打算,并依据本工地的应急预案工作要求,对节日期间值班留守人员逐一进行交底告知,落实好相应措施。
确保突发状况后,预案能快速、有序、有效启动。
三、加强节前农夫工工资清欠工作建设单位要按时结算和支付工程款,施工总包企业对所承包工程项目的农夫工工资支付负总责,分包企业对所招用农夫工的工资支付负干脆责任,监理单位要负责监督施工企业落实实名制管理、工资支付台账、工资专户、人工费支付台账等制度。

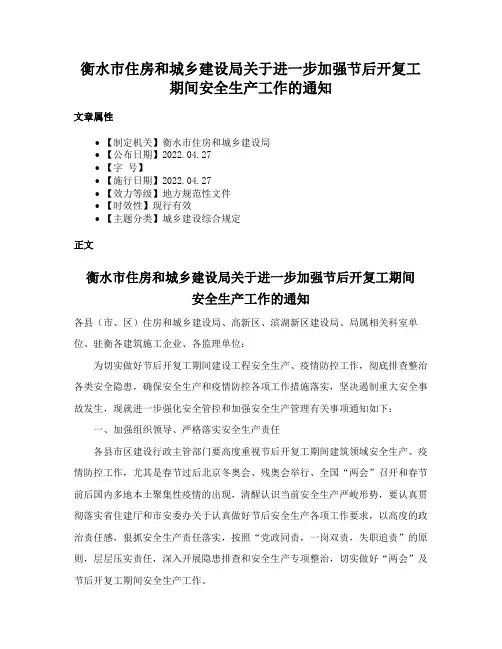

衡水市住房和城乡建设局关于进一步加强节后开复工期间安全生产工作的通知
衡水市住房和城乡建设局关于进一步加强节后开复工期间安全生产工作的通知文章属性•【制定机关】衡水市住房和城乡建设局•【公布日期】2022.04.27•【字号】•【施行日期】2022.04.27•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】城乡建设综合规定正文衡水市住房和城乡建设局关于进一步加强节后开复工期间安全生产工作的通知各县(市、区)住房和城乡建设局、高新区、滨湖新区建设局、局属相关科室单位、驻衡各建筑施工企业、各监理单位:为切实做好节后开复工期间建设工程安全生产、疫情防控工作,彻底排查整治各类安全隐患,确保安全生产和疫情防控各项工作措施落实,坚决遏制重大安全事故发生,现就进一步强化安全管控和加强安全生产管理有关事项通知如下:一、加强组织领导、严格落实安全生产责任各县市区建设行政主管部门要高度重视节后开复工期间建筑领域安全生产、疫情防控工作,尤其是春节过后北京冬奥会、残奥会举行、全国“两会”召开和春节前后国内多地本土聚集性疫情的出现,清醒认识当前安全生产严峻形势,要认真贯彻落实省住建厅和市安委办关于认真做好节后安全生产各项工作要求,以高度的政治责任感,狠抓安全生产责任落实,按照“党政同责,一岗双责,失职追责”的原则,层层压实责任,深入开展隐患排查和安全生产专项整治,切实做好“两会”及节后开复工期间安全生产工作。
二、严格落实开复工程序,全面排查各类安全隐患各县市区建设行政主管部门要按照属地管理和“谁主管、谁验收、谁签字、谁负责”的原则,督促施工企业、监理单位做好工程项目开复工验收工作,并严格进行全面、细致的排查,确保安管人员和各项防护措施全部到位,坚决做到验收一个、复工一个,对一些重大危险源实行重点监督、跟踪检查,做到及时发现和整改事故隐患,坚决做到不安全不施工。
同时按照疫情防控要求,严防死守,做好人员登记、核酸检测、制度落实、物资到位等要求。
发现重大事故隐患,必须立即整改,一时难以整改到位的,要责令企业立即停工整改,情节严重,不听指挥的行为一律严厉惩治,有效督促企业落实安全生产主体责任,严防各类事故发生。

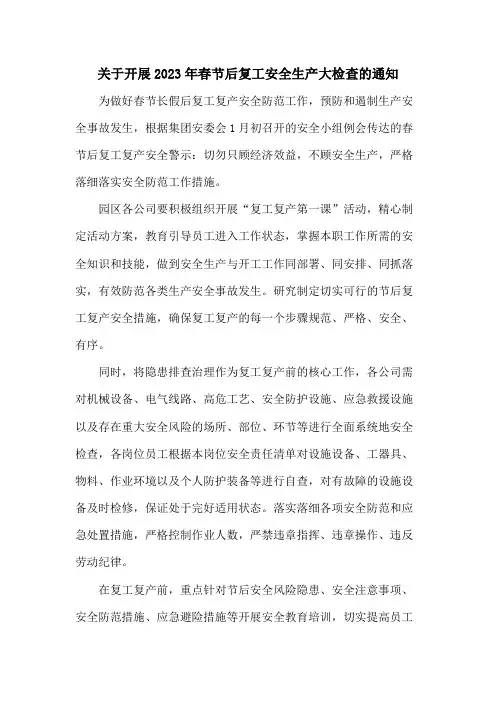

2023年建筑主管部门组织开展春节后复工安全生产大检查的通知
关于开展2023年春节后复工安全生产大检查的通知为做好春节长假后复工复产安全防范工作,预防和遏制生产安全事故发生,根据集团安委会1月初召开的安全小组例会传达的春节后复工复产安全警示:切勿只顾经济效益,不顾安全生产,严格落细落实安全防范工作措施。
园区各公司要积极组织开展“复工复产第一课”活动,精心制定活动方案,教育引导员工进入工作状态,掌握本职工作所需的安全知识和技能,做到安全生产与开工工作同部署、同安排、同抓落实,有效防范各类生产安全事故发生。
研究制定切实可行的节后复工复产安全措施,确保复工复产的每一个步骤规范、严格、安全、有序。
同时,将隐患排查治理作为复工复产前的核心工作,各公司需对机械设备、电气线路、高危工艺、安全防护设施、应急救援设施以及存在重大安全风险的场所、部位、环节等进行全面系统地安全检查,各岗位员工根据本岗位安全责任清单对设施设备、工器具、物料、作业环境以及个人防护装备等进行自查,对有故障的设施设备及时检修,保证处于完好适用状态。
落实落细各项安全防范和应急处置措施,严格控制作业人数,严禁违章指挥、违章操作、违反劳动纪律。
在复工复产前,重点针对节后安全风险隐患、安全注意事项、安全防范措施、应急避险措施等开展安全教育培训,切实提高员工的安全生产责任、劳动保护意识、安全防范和应急处置能力。
各类企业要针对本公司复工复产可能发生的生产安全事故类别和危害特点,结合安全生产特点和规律,细化完善应急处置预案,加强员工应急救援培训,做好各项应急准备工作,坚决做到应急预案不完善不复工复产。
一、高度重视节后复产复工检查工作春节过后,企业将陆续复产复工,较长的假期让企业员工、设备设施均未处于最佳工作状态,一些生产设备停产停工后重新启动,部分从业人员还处于节日的放松状态,普遍存在思想松懈、注意力不集中现象;特别是不少企业新招员工,未经安全教育培训合格就仓促上岗,“三违”问题极易发生,一旦安全管控措施不到位,极易引发生产安全事故。
杭州市城乡建设委员会关于加强春节后工地复工安全生产工作的通知
杭州市城乡建设委员会关于加强春节后工地复工安全生产工
作的通知
【法规类别】劳动安全与劳动保护
【发文字号】杭建工发[2015]89号
【发布部门】杭州市城乡建设委员会
【发布日期】2015.03.06
【实施日期】2015.03.06
【时效性】现行有效
【效力级别】地方规范性文件
杭州市城乡建设委员会关于加强春节后工地复工安全生产工作的通知
(杭建工发〔2015〕89号)
各区(开发区)、县(市)住建局,市质安监总站,各建设、施工、监理单位:春节长假已经结束,我市各建设工程陆续复工。
为落实企业安全生产主体责任,强化监督管理,切实加强节后工地复工安全生产管理工作,现将春节后工地复工安全生产管理工作有关事项通知如下:
一、各级建设行政主管部门和监督机构要高度重视节后复工安全生产工作,加大监督检查力度,强化监管,切实做好春节后工地复工安全生产管理。
对监管范围内的建设工地在复工前要制定检查方案进行一次全面的安全生产检查,防止各类安全生产事故的发生。
要按照《关于严格落实建筑工程质量终身责任承诺制的通知》(杭建工发
〔2015〕29号)要求对五方主体补签授权书和工程质量终身责任承诺书落实情况进行严格检查,督促落实质量责任。
二、各建设单位要在工地复工前组织工程总承包企业。
春节后开工安全提醒通知
2020年春节长假已过,各项目部管理人员和一线施工人员已陆陆续续返回工地,项目复工即将全面展开。
节后复工期间是生产安全施工的高发期,为进步加强节后复工项目的安全生产管理,消除冬季气候和春节停工期间等原因给施工现场带来的不良影响及安全隐患,预防施工安全生产事故,确保施工安全生产,现要求如下:
1、各合同段对项目部管理人员和一线施工人员进行安全教育培训、安全交底,并留书面、影像资料。
2、各合同段对施工便道存在积雪段、泥泞路段进行及时清理、维护,为春节后复工提前做准备。
3.各合同段安排安全部带配有经验丰富的电工对所有本项目驻地、办公区、施工现场进行安全专项用电排查。
4、各合同段对本项目施工现场进行-次全面彻底、不留死角的安全隐患排查,并建立隐惠排查台账上报总监办。
总监办将按照各标段上报的隐患排查台账进行复查,望各标段高度重视春节后复工安全生产工作。
通知:各合同段将节后复工的安全教育培训,现场复工大排查,安全技术交底三项内容,留存汇总影像资料(每项不少于5张照片),各总监办负责整理汇总,并收集齐全于2月20日报管理处。
收到请回复!。
2023年最新春节后复工安全生产大检查的通知 (通用)
关于开展2023年春节后复工安全生产大检查的通知2023年春节假期临近尾声,全区各生产经营单位即将迎来全面复产复工,安全风险因素增加。
为确保全区安全生产形势平稳,防范各类生产安全事故,现对节后复产复工作出如下通知:一、各单位各部门需强化重点行业领域复产复工安全监管各单位、各部门要结合辖区和行业领域特点,强化重点行业领域复产复工的安全监管工作。
(一)危险化学品领域要督促危险化学品生产、储存、经营企业复产前要制定切实可行的复工方案,对可能出现的安全问题制定现场处置方案,完善重点岗位和关键装置的应急处置措施。
(二)建筑施工领域要强化各类建设工程项目复工安全技术保障措施的落实,重点检查从业人员复工上岗前的安全培训以及有限空间、吊装、起重升降机等高风险作业的安全管理;严禁雨雪、大风天气强行组织施工,严防因思想松懈、安全意识淡泊发生高坠、坍塌、触电、机械伤害等安全事故。
(三)人员密集场所消防安全复产复工期间要将人员密集场所(商场、市场、超市、歌厅、影院、宾馆酒店、餐饮场所)、劳动密集型企业、高层建筑、大型城市商业综合体等单位场所作为重点,严密排查和整治火灾隐患。
针对冬季火灾事故规律特点,要严厉查处“三合一”“多合一”场所住人和违规使用易燃装修装饰材料、消防设施缺失损坏、疏散通道堵塞、电气线路老化破损等问题,有效管控火灾风险,及时消除火灾隐患。
(四)仓储物流领域春节期间,仓储物流场所储存货物多,节后人流物流聚集,具有较高的火灾危险性,严禁在仓库内抽烟、使用明火,对于存放易燃、易爆等危险品货物仓库,应设置防静电设施;严格遵守用电规则,严禁私自架设临时线路,定期进行电气线路检查;要配齐消防设施,保证仓库防火间距。
(五)燃气领域餐饮企业要选用合格的燃气灶具、胶管、气瓶、调压阀等;不得擅自改动、改装燃气管线、灶具设施;不包裹燃气表、热水器等燃气设施及附属管道,不在燃气设施上捆绑、悬挂物品;要经常检查后厨燃气胶管是否老化、松脱现象,发现异常要及时联系专业人员进行维修、更换。
2024年建筑施工项目《春节节后》复工复产专项方案
2024年春节后复工复产方案为了进一步确保项目部节后复工复产顺利进行,XXX项目根据自身实际情况,积极组织落实各种安全管理工作,消除各类安全隐患,特制订该复工复产安全生产方案,并依据住建部门、集团公司相关要求在复工前对施工现场开展安全生产复工复产全面安全检查。
一、组织机构组长:XXX(项目经理)职责:落实复工复产、疫情防控、扬尘管理等各项安全管理工作。
成员:XXX、XXX、XXX、XXX、XXX职责:按照复工复产方案,安全管理职责开展各项安全管理工作二、检查内容1.开展节后复工复产的安全检查自查自纠,填写复工生产审批表,报住建局、建设单位、监理单位、集团公司安全管理部;2.对施工现场重点部位、重大危险源的关键环节和重点部位的复工检查;3.重新对所有进行作业人员开展入场安全教育、安全技术交底、疫情防控审核、疫苗接种登记等;4.由建设单位、监理单位、施工单位组织开展对生产现场进行全面深入的检查:对现场电、水、安全防护、生产设备和机械加工设备状态、劳保用品等的落实情况进行检查,对检查存在的问题落实整改完善后,方可复工复产。
5.加强落实现场扬尘防治检查,对进出场车辆严格按照六必须、六不准进行管理;6.严格排查从国内返回叙州区务工人员及“中高风险区”人员检查,对确保现场人员安全。
三、工作目标2024年复工复产安全检查,项目部必须各职其责,全面深入施工现场。
项目安全生产保障措施要健全,严格按照项目部安全管理规章制度和安全生产技术规程标准,责任落实到人,坚决做到不安全不生产。
对不履职人员,将根据公司相关管理制度,对相关责任人进行追查追责,情况严重行为,将追究刑事责任。
确保彻底排查治理安全隐患,解决安全管理存在的问题,有效防范和坚决遏制事故的发生。
四、工作要求1.加强领导、精心组织项目部要充分认识,当前国内疫情复杂多变形,给复工复产工作带来巨大压力,复工复产前要对现场各项安全生产的基础前提和有力保障,要结合自身生产特点和安全生产状况,精心组织并制定具体实施方案,明确工作目标,把工作做细、做深落到实处,确保安全。
