钻孔灌注桩施工组织设计
钻孔灌注桩施工组织设计

钻孔灌注桩施工组织设计一、工程概况本工程位于具体工程地点,项目包括具体项目内容。
钻孔灌注桩作为基础工程的重要组成部分,将为整个建筑物提供稳定的支撑。
灌注桩设计直径为具体直径数值,桩长为具体桩长数值,桩身混凝土强度等级为具体等级。
施工场地的地质条件较为复杂,主要地层包括列举主要地层。
二、施工准备(一)技术准备1、熟悉施工图纸和地质勘察报告,了解桩位布置、桩长、桩径等设计要求。
2、编制施工方案,明确施工工艺流程、质量控制要点和安全措施。
3、做好技术交底工作,让施工人员清楚施工要求和操作要点。
(二)现场准备1、平整场地,清除障碍物,确保施工场地畅通。
2、布置施工临时道路、水电线路,搭建临时设施。
3、测量放线,确定桩位,并设置好护桩。
(三)材料准备1、准备好灌注桩所需的钢筋、水泥、砂、石等原材料,并进行质量检验。
2、确保原材料的规格、型号符合设计要求,质量合格。
(四)机械设备准备1、配备钻孔灌注桩施工所需的钻机、泥浆泵、电焊机、起重机等机械设备。
2、对机械设备进行调试和维护,确保其性能良好,运转正常。
三、施工工艺流程(一)测量放线根据设计图纸,采用全站仪或经纬仪进行桩位测量放线,确定桩位中心,并设置好护桩。
(二)埋设护筒护筒采用钢板制作,内径比桩径大具体数值。
护筒埋设深度应符合设计要求,一般为具体深度数值,护筒顶部高出地面具体数值。
护筒埋设应垂直、稳固,中心与桩位中心重合,偏差不得大于具体偏差数值。
(三)钻机就位将钻机移动到桩位处,调整钻机的水平度和垂直度,使钻头中心与桩位中心重合。
(四)泥浆制备根据地质条件和施工要求,制备合适的泥浆。
泥浆的性能指标应符合规范要求,如比重、黏度、含砂率等。
(五)钻孔启动钻机,开始钻孔。
在钻孔过程中,要控制好钻进速度和泥浆比重,及时排渣和补浆,保持孔内泥浆液面高度。
钻孔达到设计深度后,进行终孔检查。
(六)清孔终孔检查合格后,进行清孔。
清孔的方法有抽浆法、换浆法等,清孔后的泥浆性能指标和孔底沉渣厚度应符合设计要求。
钻孔灌注桩施工组织设计

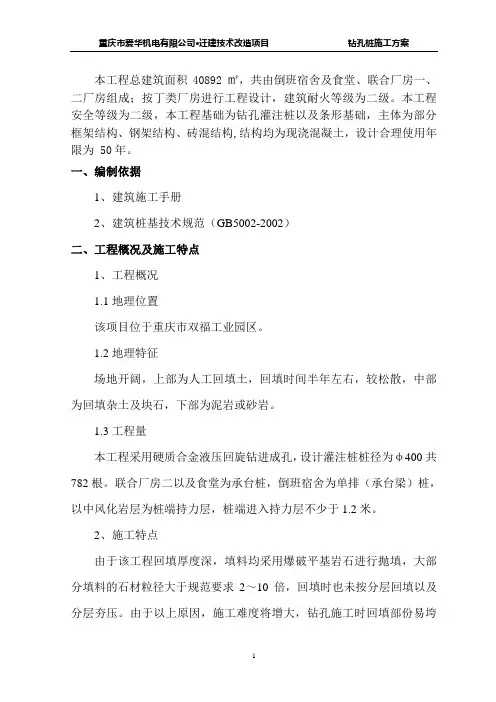

本工程总建筑面积40892㎡,共由倒班宿舍及食堂、联合厂房一、二厂房组成;按丁类厂房进行工程设计,建筑耐火等级为二级。
本工程安全等级为二级,本工程基础为钻孔灌注桩以及条形基础,主体为部分框架结构、钢架结构、砖混结构,结构均为现浇混凝土,设计合理使用年限为 50年。
一、编制依据1、建筑施工手册2、建筑桩基技术规范(GB5002-2002)二、工程概况及施工特点1、工程概况1.1地理位置该项目位于重庆市双福工业园区。
1.2地理特征场地开阔,上部为人工回填土,回填时间半年左右,较松散,中部为回填杂土及块石,下部为泥岩或砂岩。
1.3工程量本工程采用硬质合金液压回旋钻进成孔,设计灌注桩桩径为φ400共782根。
联合厂房二以及食堂为承台桩,倒班宿舍为单排(承台梁)桩,以中风化岩层为桩端持力层,桩端进入持力层不少于1.2米。
2、施工特点由于该工程回填厚度深,填料均采用爆破平基岩石进行抛填,大部分填料的石材粒径大于规范要求2~10倍,回填时也未按分层回填以及分层夯压。
由于以上原因,施工难度将增大,钻孔施工时回填部份易垮塌,若发生垮塌时,须回填水泥砂浆二次或多次成孔。
灌注桩砼时,回填材料间的空穴较多、较大,致使砼充盈系数将达到1~2。
三、施工准备1、技术准备1.1根据业主提供的施工平面图及资料,进行施工前的技术交底,解决施工的一些问题。
1.2做好施工场的平面定位控制及高程控制。
1.3提供材料供应计划。
1.4做好原材抽样复检。
2、施工组织准备2.1建立项目经理部,组织相应部门及相应部门负责人和部门管理人员,制定相关部门及负责人工作职责,明确权限,并制定相应的奖罚制度。
2.2组织相关操作工人进场并作好相应的岗前操作培训和安全技术交底。
3、钻孔灌注桩的施工准备3.1作好场地的“三通一平”,安装配备好施工用水.电设施。
3.2对所有机械设备进行检修、维护、检查安全设施的配备,对设备进行试运行操作。
四、施工方案钻孔灌注桩施工工艺流程如下:1、钻机就位钻机就位时要保证钻头中心和钻孔中心对准。
钻孔灌注桩施工组织设计

钻孔灌注桩施工组织设计一、项目概况钻孔灌注桩施工组织设计是为了确保钻孔灌注桩施工过程的安全、高效进行而制定的一项工作计划。
本文将详细介绍钻孔灌注桩施工组织设计的内容和要求。
二、施工组织设计的目的1. 确保施工过程的安全性:在施工组织设计中,要充分考虑施工现场的地质条件、环境要素以及施工设备的选择和使用,以确保施工过程的安全性。
2. 提高施工效率:通过合理的施工组织设计,可以有效地安排施工进度、优化施工工艺流程,提高施工效率,减少施工周期。
3. 保证工程质量:施工组织设计要根据工程的要求和设计要求,合理安排施工工序和施工方法,以保证施工质量达到设计要求。
三、施工组织设计的内容1. 施工准备工作a. 确定施工现场的地质条件和环境要素,包括土壤类型、地下水位、地下管线等。
b. 制定施工方案,包括施工工艺流程、施工设备和材料的选择。
c. 编制施工进度计划,明确施工各个阶段的时间节点和工作内容。
d. 确定施工人员的组织结构和职责分工。
2. 钻孔施工a. 确定钻孔的位置和深度,根据设计要求选择合适的钻孔设备。
b. 按照施工方案进行钻孔作业,确保钻孔的垂直度和直径符合设计要求。
c. 对钻孔进行检测和记录,包括钻孔的深度、直径、土质情况等。
3. 灌注施工a. 确定灌注桩的配合比和灌注方式,选择合适的灌注设备。
b. 按照施工方案进行灌注作业,控制灌注速度和压力,确保灌注桩的质量。
c. 对灌注桩进行检测和记录,包括灌注桩的强度、密实度等。
4. 施工安全管理a. 制定施工安全管理计划,明确施工现场的安全要求和措施。
b. 安排专人负责施工现场的安全管理,监督施工人员的安全操作。
c. 定期组织安全培训和演练,提高施工人员的安全意识和应急能力。
四、施工组织设计的要求1. 精细化:施工组织设计要详细、具体,包括施工工序、施工方法、施工设备和材料的选择等,以确保施工过程的顺利进行。
2. 合理性:施工组织设计要根据工程的要求和实际情况,合理安排施工进度和施工工艺,以提高施工效率和保证工程质量。
钻孔灌注桩施工组织设计

钻孔灌注桩施工组织设计钻孔灌注桩是一种常用的基础工程施工方法,其施工组织设计对工程质量和进度起着至关重要的作用。
本文将从施工组织设计的角度出发,详细介绍钻孔灌注桩的施工组织设计内容。
一、施工前准备1.1 确定施工现场:根据设计要求和实际情况,确定钻孔灌注桩的施工位置和范围。
1.2 制定施工方案:根据设计图纸和技术要求,制定详细的施工方案,包括施工工艺、施工工序、施工设备等。
1.3 确定施工人员:确定施工队伍,包括工程师、技术员、施工工人等,并进行培训和安全教育。
二、施工设备准备2.1 钻孔设备:准备钻孔机、钻头等钻孔设备,确保设备运转正常。
2.2 灌注设备:准备混凝土搅拌机、输送泵等灌注设备,确保设备完好。
2.3 安全设备:准备安全帽、安全绳等安全设备,确保施工安全。
三、施工工艺控制3.1 钻孔施工:按照设计要求进行钻孔施工,控制孔径和孔深。
3.2 灌注施工:在钻孔完成后,进行混凝土灌注,控制灌注速度和质量。
3.3 检测验收:对灌注桩进行质量检测和验收,确保施工质量符合要求。
四、安全管理4.1 安全防护:加强现场安全防护措施,保障施工人员的安全。
4.2 安全培训:定期进行安全培训,提高施工人员的安全意识和技能。
4.3 安全监控:建立安全监控机制,及时发现和处理安全隐患。
五、施工进度控制5.1 计划制定:制定详细的施工进度计划,明确各项工程任务和时间节点。
5.2 进度监控:定期进行施工进度监控,及时发现和解决进度延误问题。
5.3 进度调整:根据实际情况进行进度调整,确保施工进度符合计划。
综上所述,钻孔灌注桩的施工组织设计是确保工程质量和进度的关键环节,需要全面考虑施工前准备、施工设备准备、施工工艺控制、安全管理和施工进度控制等方面的内容,以确保施工顺利进行并达到预期效果。
钻孔灌注桩施工组织设计

钻孔灌注桩施工组织设计引言概述:钻孔灌注桩是一种常用的地基处理方式,广泛应用于建筑工程中。
而钻孔灌注桩的施工组织设计对工程的质量和进度具有至关重要的影响。
因此,合理的施工组织设计是确保施工质量和进度的关键。
一、施工前准备1.1 确定施工方案:根据设计要求和现场情况,确定最佳的施工方案,包括施工工艺、设备选型等。
1.2 制定施工计划:根据项目进度和资源情况,制定详细的施工计划,包括施工工序、时间节点等。
1.3 确定施工人员:确定施工队伍和各岗位职责,确保施工人员具备相关技能和经验。
二、现场布置2.1 确定施工场地:根据施工方案和施工计划,确定施工场地,并进行必要的平整和清理工作。
2.2 布置施工设备:根据施工计划,合理布置施工设备,包括钻机、搅拌机等,确保施工设备能够顺利进行作业。
2.3 设置安全防护措施:设置必要的安全警示标志和安全防护设施,确保施工现场安全。
三、施工过程控制3.1 质量控制:严格按照设计要求和施工方案进行作业,保证钻孔灌注桩的质量符合标准。
3.2 进度控制:根据施工计划,合理安排施工工序和时间,及时调整施工进度,确保工程按时完成。
3.3 安全管理:加强现场安全管理,定期进行安全检查和培训,确保施工过程安全。
四、材料管理4.1 采购计划:制定材料采购计划,根据施工需要及时采购所需材料,确保施工进度。
4.2 材料检验:对采购的材料进行严格检验,确保材料质量符合标准。
4.3 材料存储:合理存放施工材料,保证材料不受损坏和污染。
五、施工结束及验收5.1 施工结束整理:施工结束后,对施工现场进行整理清理,恢复原状。
5.2 完成验收:按照设计要求进行验收,确保钻孔灌注桩的质量符合标准。
5.3 形成施工总结:对施工过程进行总结,总结经验教训,为今后的施工提供参考。
综上所述,钻孔灌注桩施工组织设计是一个复杂而重要的工作,需要全面考虑施工的各个环节,合理安排施工计划和资源,严格控制施工质量和安全,确保工程顺利进行。
某楼房钻孔灌注桩工程施工组织设计

某楼房钻孔灌注桩工程施工组织设计施工组织设计书一、工程概况楼房钻孔灌注桩工程是为了满足楼房的基础承载需求而进行的施工工程。
工程总占地面积为5000平方米,利用混凝土材料进行钻孔灌注桩的施工,共计设计了100根桩。
二、组织机构1.项目经理:负责整个工程的组织和协调工作,包括人员调配、材料采购、进度控制等工作。
3.现场主管:负责现场的具体施工,包括设备调配、作业安排和质量控制等工作。
4.操作人员:包括钻机操作人员、混凝土灌注人员和施工助手等。
三、施工准备1.设备准备:根据工程需要准备钻机、混凝土搅拌车、水泥罐车、泥浆池等设备,并进行设备检测和维护。
2.施工资料准备:准备工程图纸、设计文件、施工工艺流程等施工资料。
3.人员培训:对操作人员进行相关施工技术培训,并加强安全意识教育。
四、施工方案1.钻孔施工:首先确定每个桩的位置和孔径,在地面上进行钻孔施工,钻孔深度根据设计要求确定。
2.灌注混凝土:钻孔完成后,用泥浆泵将孔内的泥浆抽出,然后进行混凝土灌注,保证桩的牢固性和稳定性。
3.桩顶处理:灌注混凝土完成后,对桩顶进行一定的处理,如打磨、修整等,确保与楼房地面的连接牢固。
4.质量验收:每根桩施工完成后,进行质量验收,包括桩身的外观检查、压力测试等。
五、施工进度安排1.钻孔施工:按照每天4根桩的施工速度,预计钻孔施工需要25天完成。
2.混凝土灌注:钻孔施工完成后,按照每天灌注16根桩的速度,预计混凝土灌注需要6天完成。
3.桩顶处理:灌注混凝土完成后,按照每天处理25根桩的速度,预计桩顶处理需要4天完成。
4.质量验收:每根桩施工完成后,进行质量验收,预计需要2天完成。
六、施工安全措施1.钻孔施工过程中,严禁随意拆卸安全防护设施,保证安全防护措施的完整性。
2.施工现场设置专人进行安全监控,及时发现并处理安全隐患。
3.对操作人员进行安全教育,加强施工现场的安全意识和技能培训。
4.使用合格的设备和材料,确保施工质量和施工安全。
钻孔灌注桩施工组织设计

钻孔灌注桩施工组织设计钻孔灌注桩工程施工组织设计一、工程概况本工程位于绍兴市上虞区城北,建设单位为XXX;设计单位为XXX;监理单位为XXX;施工单位为XXX。
本工程地基基础设计原桩基采用预应力管桩及方桩,但由于存在三类桩,根据桩基检测报告及甲方提供的三类桩编号图,对三类桩部位进行补桩处理。
二、施工组织设计编制依据本工程的施工组织设计编制依据包括《地质工程勘察报告》、《建筑桩基技术规范》94-2008、《钢筋焊接及验收规程》18-2003、《建筑地基基础工程施工质量验收规范》GB-2002、《建筑地基基础技术规范》DB42/242-2003以及《钻孔灌注桩》2004浙G23等文件。
同时,还考虑了设计补桩说明和施工图。
三、设计工作量及技术要求1、设计桩型及工作量本工程设计为钻孔灌注桩,桩径为Φ600,共计24根,其中7#楼9根、9#楼7根、10#楼8根,设计有效桩长约38m。
桩顶标高7#楼为-7.150m,9#楼、10#楼为-7.750 m。
2、设计技术要求1)施工必须保证设计桩长和终孔标高,已成孔的进尺速度为辅。
2)桩端持力层为第6-4层圆砾层,桩端进入持力层不小于2.0D。
桩身砼灌注充盈系数不应小于1.1,泛浆高度为1米,确保成桩的质量。
3)桩成孔后必须清除孔底虚土(沉渣),孔底沉渣厚度应不大于50mm,并立即灌注水下混凝土。
4)桩身混凝土强度等级为ZKZ-D600-38-38(A2)-C35.5)单桩竖向承载力特征值为1800KN。
四、机械钻孔灌注桩施工1、机械钻孔灌注桩施工工艺流程施工准备→ 放样定位→ 清除障碍物→ 钻机定位→ 制浆埋设护筒→ 选择钻进参数→ 钻进成孔→ 泥浆循环→ 清孔泥浆外运→ 运送钢筋笼→ 下钢筋笼→ 制作钢筋笼下导管→ 检查拼接导→ 运输混凝土→ 混凝土灌注→ 起拔护筒→ 试块制作→ 回填桩孔。
2、施工技术准备1)施工组织设计编制与审批。
2)开工前,甲方已组织相关部门进行技术交底,解决施工疑难问题。
钻孔灌注桩施工工程施工组织设计

目录第一章、综合说明 (4)第二章、施工现场平面布置图 (10)第三章、劳动力计划 (12)第四章、主要施工机械、设备投入计划 (13)第五章、施工进度计划 (14)第六章、施工进度计划和各阶段进度保证措施 (15)第七章、施工方案 (16)第八章、施工质量保证措施 (23)第九章、施工安全保证措施 (27)第十章、现场文明施工措施 (37)第十一章、施工现场环保措施 (40)第十二章、工程交验后服务措施 (41)第一章、综合说明一、编制说明(1)本工程施工方案的编制是按···············桩基工程的施工图纸及现场的实际情况而编制的。
(2)根据现场的调查和设计方案中提供的地质资料,本着确保安全、保证质量、保证工期、平行作业、均衡生产的原则,进行施工组织设计进度安排。
(3)场地平面布置图按设计图纸提供的场地进行合理布置。
二、编制依据施工方案编制过程中主要依据下述资料:1、有关设计单位提供的设计方案和设计图纸。
2、现场调查情况。
3、天津市发布的与工程施工相关文件。
4、公司积累的成熟技术、科技成果、施工方法以及多年来从事同类工程的施工经验。
5、国家、天津市颁布的现行有关规范、标准及相关文件。
《建筑地基基础设计规范》GB50007-2002《建筑地基基础工程施工质量验收规范》 GB 5202-2002`《混凝土结构工程施工及验收规范》 GB 50204-2002《工程测量规范》 GB/T50026-93《建筑基桩检测技术规范》 JGJ106-2003《建筑桩基技术规范》 JGJ94-94。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
钻孔灌注桩施工组织设计一、工程概况本工程位于绍兴市上虞区城北,建设单位为绍兴市上虞天越置业有限公司;设计单位为华升建设集团浙江建筑设计有限公司;监理单位为浙江智杰建设管理有限公司;施工单位为浙江海滨建设集团有限公司。
本工程地基基础设计原桩基采用预应力管桩及方桩,因桩检测存在三类桩,根据桩基检测报告及甲方提供三类桩编号图,对三类桩部位进行补桩处理。
二、施工组织设计编制依据《地质工程勘察报告》《建筑桩基技术规范》JGJ94-2008;《钢筋焊接及验收规程》JGJ18-2003;《建筑地基基础工程施工质量验收规范》GB50202-2002;《建筑地基基础技术规范》DB42/242-2003;《钻孔灌注桩》2004浙G23设计补桩说明、施工图;三、设计工作量及技术要求1、设计桩型及工作量本工程设计为钻孔灌注桩,桩径为Φ600,7#楼9根、9#楼7根、10#楼8根,共计桩数为24根,设计有效桩长约38m。
桩顶标高7#楼为-7.150m,9#楼、10#楼为-7.750 m。
2、设计技术要求(1)本工程桩为钻孔灌注桩,施工必须保证设计桩长,终孔标高的决定以设计桩长为主,已成孔的进尺速度为辅。
(2)桩端持力层为第6-4层圆砾层,桩端进入持力层不小于2.0D。
桩身砼灌注充盈系数不应小于1.1,泛浆高度为1米,确保成桩的质量。
(3)桩成孔后必须清除孔底虚土(沉渣),孔底沉渣厚度应不大于50mm,并立即灌注水下混凝土。
(4)桩身混凝土强度等级ZKZ-D600-38-38(A2)-C35(5)单桩竖向承载力特征值:1800KN四、机械钻孔灌注桩施工1、机械钻孔灌注桩施工工艺流程2、施工技术准备(1)、施工组织设计编制与审批(2)、开工前,甲方已组织相关部门进行技术交底,解决施工疑难问题。
(3)、根据Ⅲ类桩补桩设计图,确定标志与高程水准点,根据要求放出桩位并进行交接复核。
(4)、开工前应将有关技术要求及时传达到机台班组。
3、放样定位工程开工前,根据轴线及桩位布置情况,在场地内建立测量控制网,然后依据控制网测放各桩位点。
放线完成报监理工程师复验符合要求后进行下道工序施工;4、钻孔机位本工程选用自身履带爬行式钻机,钻机定位,由钻机自身配置电脑控制系统进行钻机桅杆与机身水平和垂直调整定位,钻机就位时必须稳固、竖直、水平,定位准确,钻头中心与桩位中心误差不大于10mm。
5、埋设护筒钻机就位后,在测量和施工人员的指导下,钻尖对准桩位中心,钻机旋挖至一定深度取出土后下放护筒。
选用护筒直径比桩孔直径大100mm钢护筒,长度1.0~1.5m,应满足护筒底进入黏土层不少于0.5m的要求,护筒顶端高出地面0.3m,护筒埋设的倾斜度控制在1%以内,护筒埋设偏差不超过20mm,护筒四周用黏土回填,分层夯实;护筒埋设应复测、校正桩位与护筒中心偏差:护筒埋设好后,由测量人员进行桩位复核校正。
报和监理工程师确认后,进行钻进成孔。
6、钻孔机钻土石成孔(1)对于孔深大于30m的端承型桩,宜采用反循环工艺成孔和清孔,开孔时必须用水平尺四方校正转盘,保持水平、交接班时每班需用水平尺进行检查,发现倾斜立即纠正。
(2)在钻进过程中,如发现孔斜、缩径、塌孔现象或卡钻等情况应立即停止钻进。
(3)成孔施工应一次不间断地完成,成孔完毕至灌注混凝土的间隔时间不宜大于24小时。
(4)成孔至设计深度后,应会同工程有关各方对成孔深度等进行检查,确认符合要求后,方可进入下道工序。
7、清孔清孔分两次进行,第一次清孔在成孔完毕后立即进行,第二次在下放钢筋笼和灌注混凝土导管安装完毕后进行。
8、钢筋笼制作与安装A、钢筋笼制作钢筋笼在现场分节制作,主筋与加强筋的交叉位置采用点焊焊接,螺旋筋与主筋采用隔点焊加固,钢筋笼制作除符合设计要求外,还应符合表8-2-1规定。
制作好的钢筋笼,即进行逐节验收,合格后挂牌存放;分段制作的钢筋笼接长时,上下主筋位置对正,保证钢筋笼的上下节的主筋在同一轴线上,钢筋接长采用单面搭接焊,焊缝长度不小于10d,封闭箍和加强环采用单侧搭接焊,主筋焊接时接头应错开,在同一截面内的钢筋接头数不得多于主筋总数的50%,螺族箍筋应大部分与主筋点焊,增加钢筋笼的强度,钢筋笼接长焊接应满足《钢筋焊接验收规程》JGJ18-2003的相关要求。
钢筋笼制作允许偏差表8—2-1B、钢筋笼孔内安装钢筋笼较长(超过16m)时,钢筋笼接长在孔口进行,将需要接长的钢筋笼第一节用塔吊吊装安装在桩孔内固定,将第二节钢筋笼用塔吊吊起,上下节钢筋笼主筋对正错头焊接,单面焊搭接倍数不小于10d,焊缝高度≥0.3d,焊缝宽度≥0.6,上下节应保持顺直,同截面接头不得超过配筋的50%,接头相互错开不小于35d。
钢筋焊接完好后,应缓慢下放入孔内,严禁砸笼。
(4)下导管导管的选择采用丝扣连接的导管,其内径Φ250~Φ280,底管长度为4m,中间每节长度一般为2.5m。
在导管使用前,必须对导管进行外观检查、对接检查。
(1)外观检查:检查导管有无变形、坑凹、弯曲,以及有无破损或裂缝等,并应检查其内壁是否有混凝土粘附固结。
(2)对接检查:导管接头丝扣应保持良好。
连接后应平直,同心度要好。
经以上检验合格后方可投入使用,对于不合格导管严禁使用。
导管长度应根据孔深进行配备,满足清孔及水下混凝土浇筑的需要,即清孔时能下至孔底:水下浇筑时,导管底端距孔底0.5m左右,混凝土应能顺利从导管内灌至孔底。
②导管下放导管在孔口连接处应牢固,设置密封圈,吊放时,应使位置居中,轴线顺直,稳定沉放,避免卡挂钢筋笼和刮撞孔壁。
(5)混凝土浇筑①混凝土采用混凝土输送泵将混凝土直接输送到需要浇筑混凝土的桩孔位置倒入料斗内,混凝土坍落度控制在18~22cm;②如遇水下混凝土时,在混凝土浇筑前,计算出混凝土浇筑初灌量。
施工中要保证混凝土浇筑初灌量。
浇筑混凝土接近桩顶标高时,应控制最后一次浇筑量,确保桩顶标高符合设计要求;③水下混凝土灌注施工应注意以下几点:a下灌注导管后,进行二次清孔,确保孔底沉渣厚度符合规范要求;b对灌注导管要检查其圆满度,垂直度及其连接密封性,定期对导管进行水封试验;C用于灌注混凝土的导管的底部距孔底300-500mm,并做好记录;D导管连接处的隔水塞选用与导管口径相符的橡胶皮球。
保证混凝土桩截面尺寸,导管埋深不低于0.8~1.5m,连贯灌注时宜埋深2-6m,混凝土灌注灌注应连续进行;e灌注混凝土过程中,要不定时检查混凝土上升高度,控制埋管深度。
混凝土上升到骨架底口4m以上时提升导管;导管底口高于钢筋笼骨架底部2m 以上时恢复混凝土灌注,保持正常的埋管深度,灌注接近桩顶时,要保持足够的导管高度,采用接入短导管等措施,拆除导管之前测量混凝土面高程,以保证灌注混凝土达到设计高程;f导管提升应保持与桩孔垂直,防止挂碰钢筋笼,拆下的导管要及时冲清干净;h灌注混凝土时充盈系数控制在大于1.1;g混凝土灌注接近桩顶时,由于导管内混凝土高度减小,压力降低,管外泥浆稠度比重增加,出现灌注困难,应提高漏斗高度。
砼灌注完成时,适时拨出护筒,并做好孔口防护,防止发生意外事故。
(5)起拔护筒混凝土浇筑结束后,即起拔护筒,并将浇筑设备机具清洗干净,堆放整齐。
(6)回填桩孔桩孔混凝土浇筑完成后,应将上部未灌混凝土部分利用场地内护筒、沟、池、槽开挖出来的泥土、矿渣等进行回填,回填满后,用混凝土重新将孔口封住来保护好钢筋锚固,整块硬地坪场地。
(7)机械钻孔灌注桩施工注意事项a安排专人负责测量钻进深度,做好日施工记录;b进行灌注水下混凝土施工时,安排专人测量导管的埋入深度,并作好记录;c灌注混凝土时,应做好混凝土用量记录,提出超充盈系数量的索赔依据; d安排专人进行混凝土试块制作、养护和送检;五、桩基检测及验收1、施工检验(1)施工前应进行下列检验:a 应严格对桩位进行检验;b 混凝土拌制应对原材料质量与计量、混凝土配合比、坍落度、混凝土强度等级等进行检查;c 钢筋笼制作前应对钢筋规格、焊条规格、品种、焊口规格、焊缝外观和接头质量等进行检验。
(2)施工过程中应进行下列检验:a 施工钻机成孔过程中,应按照本规程有关施工质量控制要求,对已成孔的中心位置和孔深、垂直度进行检验;b 钢筋笼制作允许偏应符合表1.1.2的要求:表1.1.2 钢筋笼制作允许偏差c 应对钢筋笼安放的实际位置进行检查,并填写检查记录。
d 应对地面土体和已施工的邻近桩位进行观察,若发现异常,应采取跳打、调整施工顺序及排水减压、控制成桩速率等技术措施。
(3)成桩后应根据本规程表1.1.2的规定检查成桩桩位偏差。
2、检测和验收(1)工程桩应进行承载力和桩身质量检验。
(2)采用高应变法检测竖向抗压承载力,检测数量不宜少于总桩数的5%,且不得少于5根。
(3)成桩完成后应对所有后补桩进行低应变法桩身质量检测。
六、质量保证措施(1)加强成桩质量控制,从成孔——钢筋笼制安——砼灌注严格按规范施工,并做好分项工程资料的评定工作。
工程资料的收集、整理与工程进度同步,并随时接受公司项目管理部及质监部门的检查。
(2)严格执行质量经济责任制和奖罚制度,牢固树立质量第一的宗旨,当施工质量与工程进度发生矛盾时应首先保证质量。
七、钻孔桩常见事故的预防及处理1、坍孔(1)各种钻孔方法都可能发生坍孔事故,坍孔的特征是孔内水位突然下降,孔口冒细密的水泡,出渣量显著增加而不见进尺,钻机负荷显著增加等。
坍孔原因主要有以下几种①、泥浆相对密度不够及其它泥浆性能指标不符合要求,使孔壁未形成坚实泥皮。
②、由于出渣后未及时补充泥浆(或水),或河水、潮水上涨,或孔内出现承压水,或钻孔通过砂砾等强透水层,孔内水流失等而造成孔内水头高度不够。
③、护筒埋置太浅,下端孔口漏水、坍塌或孔口附近地面受水浸湿泡软,或钻机直接接触在护筒上,由于振动使孔口坍塌,扩展成较大坍孔。
④、在松软砂层中钻进进尺太快。
⑤、提出钻锥钻进,回转速度过快,空转时间太长。
⑥、水头太高,使孔壁渗浆或护筒底形成反穿孔。
⑦、清孔后泥浆相对密度、粘度等指标降低,用空气吸泥机清孔泥浆吸走后未及时补浆(或水),使孔内水位低于地下水位。
⑧、清孔操作不当,供水管嘴直接冲刷孔壁、清孔时间过久或清孔停顿时间过长。
⑨、吊入钢筋骨架时碰撞孔壁。
(2)坍孔的预防和处理①、在松散粉砂土或流砂中钻进时,应控制进尺速度,选用较大相对密度、粘度、胶体率的泥浆或高质量泥浆。
②、发生孔口坍塌时,可立即拆除护筒并回填钻孔,重新埋设护筒再钻。
③、如发生孔内坍塌,判明坍塌位置,回填砂和粘质土(或砂砾和黄土)混合物到坍孔处以上1m-2m,如坍孔严重时应全部回填,待回填物沉积密实后再行钻进。
④、清孔时应指定专人补浆(或水),保证孔内必要的水头高度。
供水管最好不要直接插入钻孔中,应通过水槽或水池使水减速后流入钻中,可免冲刷孔壁。
