桥梁工程桩基础施工组织设计方案

合集下载

桥梁的桩基工程施工方案

桥梁的桩基工程施工方案

桥梁的桩基工程施工方案一、工程概况桩基工程是指桩基的立项、设计、试验、检验、材料、施工、验收及运行管理等过程的科学和技术措施。

桩基的作用是支撑或加固建筑物和其他工程构筑物的基础。

本文桩基工程施工方案旨在为桥梁建设提供一套标准的施工指导,确保桥梁的安全、稳固和良好的使用性能。

二、施工前准备1. 设计方面在进行桩基施工前,需要对桩基设计进行详细的分析和评估。

根据设计要求确定桩径、桩长、桩位、桩数、桩的类型等参数,并制定相应的施工方案。

2. 地质勘察在开始施工前,需要进行地质勘察,确定工程地质情况,包括土层结构、地质构造、地下水位等,以便制定合理的施工措施。

3. 施工设备准备好施工所需的设备,包括钻机、打桩机、挖掘机、混凝土搅拌机等,确保施工设备的正常使用和维护。

4. 施工人员组织具有相关经验和技能的施工人员,确保他们具备施工所需的专业知识和技能,同时进行必要的安全培训。

5. 施工材料准备好用于桩基施工的各类材料,包括钢筋、混凝土、挖土机等,保证施工材料的质量和充足性。

6. 安全防护在开始施工前,需要进行安全防护措施的规划和布置,确保施工过程中的安全,包括安全帽、安全绳、安全网等。

三、施工步骤1. 地面整理在确定好桩位后,先对桩位周围的地面进行整理,确保施工区域的平整和清洁,为后续施工作好准备。

2. 桩孔钻掘采用机械钻孔的方法进行桩孔的钻掘,要求孔的位置、深度和直径均符合设计要求,同时对钻孔过程中的土层情况进行实时监测。

3. 桩基灌浆在桩孔钻掘完成后,进行桩基灌浆,确保桩孔周围土壤的稳固和抗滑性,同时可以提高桩的承载力和抗拔力。

4. 桩身混凝土浇筑待灌浆完成后,对桩孔进行混凝土浇筑,要求混凝土浇筑过程中的搅拌和铺装均匀、严密,确保桩身的质量和稳固性。

5. 桩基检测完成桩身混凝土浇筑后,对桩基进行必要的检测,包括桩身的质量、大小、形状、位置等参数的检查,确保桩基的质量和使用性能。

6. 施工总结全面总结桩基工程施工过程,包括施工方案的有效性、施工人员的表现、施工设备的使用情况等,以便为日后的类似工程提供参考。

完整版桥梁桩基工程安全专项施工方案

完整版桥梁桩基工程安全专项施工方案

完整版桥梁桩基工程安全专项施工方案一、项目概况桥梁桩基工程是指桥梁的基础工程,一般包括桩基的打入、布置和桩基验收工作。

此工程目的在于确保桥梁的稳定性和安全性,保证桥梁的正常运行和使用。

二、安全目标1.确保工程施工期间无事故发生。

2.确保桩基施工质量符合设计要求。

3.确保施工期间对周围环境造成最小影响。

三、安全组织机构与责任1.项目经理:负责工程的整体安全管理,对工程进度和质量负责。

2.安全工程师:负责工程的安全技术指导,并监督工程施工中的安全措施的执行。

3.施工队长:负责具体施工工序的安全管理和安全培训。

四、施工前准备1.对施工现场进行勘察和摸底工作,了解该地区的地质情况和水文情况。

2.制定详细的工程施工方案,包括施工工序、安全技术措施、应急预案等。

3.确保所有施工人员具备相应的资质证书和安全培训。

五、施工设置及措施1.施工现场应设置明确的标志标牌,指示施工区域和作业区域,确保无关人员禁止进入。

2.施工现场应有足够的安全装置,如安全帽、安全绳、安全网等。

3.施工期间应定期组织施工人员进行安全培训,提高安全意识和操作技能。

4.施工期间应定期维护和检修施工设备,确保其正常运行。

六、施工质量控制1.在施工前,对施工设备进行检查和测试,确保其正常运行。

2.对施工现场进行严格的质量检查,及时发现和纠正问题。

3.随时记录施工过程中的重要数据和关键节点,以备后期验收和质量管理。

七、应急预案与措施1.施工现场应设立专门的应急指挥中心,负责组织和指挥应急救援工作。

2.制定完善的应急预案,包括突发事故的处理方案和应急设备的使用方法。

3.定期组织应急演练,提高施工人员的应急响应能力。

八、施工后整理1.施工完毕后,及时清理施工现场,保持周围环境整洁。

2.完成施工过程中的施工记录和验收手续。

以上是桥梁桩基工程安全专项施工方案的大致内容,具体施工过程需要根据实际情况进行编制和调整,并结合当地相关法规和标准进行执行。

桥梁桩基施工方案

桥梁桩基施工方案

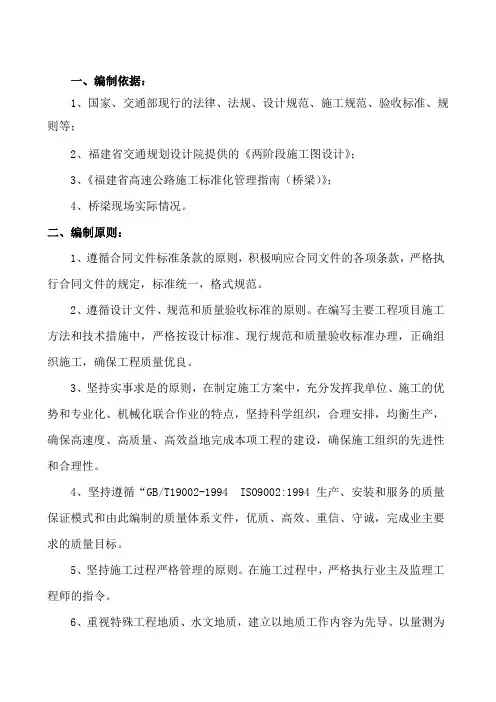

一、编制依据:1、国家、交通部现行的法律、法规、设计规范、施工规范、验收标准、规则等;2、福建省交通规划设计院提供的《两阶段施工图设计》;3、《福建省高速公路施工标准化管理指南(桥梁)》;4、桥梁现场实际情况。

二、编制原则:1、遵循合同文件标准条款的原则,积极响应合同文件的各项条款,严格执行合同文件的规定,标准统一,格式规范。

2、遵循设计文件、规范和质量验收标准的原则。

在编写主要工程项目施工方法和技术措施中,严格按设计标准、现行规范和质量验收标准办理,正确组织施工,确保工程质量优良。

3、坚持实事求是的原则,在制定施工方案中,充分发挥我单位、施工的优势和专业化、机械化联合作业的特点,坚持科学组织,合理安排,均衡生产,确保高速度、高质量、高效益地完成本项工程的建设,确保施工组织的先进性和合理性。

4、坚持遵循“GB/T19002-1994 ISO9002:1994生产、安装和服务的质量保证模式和由此编制的质量体系文件,优质、高效、重信、守诚,完成业主要求的质量目标。

5、坚持施工过程严格管理的原则。

在施工过程中,严格执行业主及监理工程师的指令。

6、重视特殊工程地质、水文地质,建立以地质工作内容为先导、以量测为依据的信息化施工管理体系。

7、重视生态环境,在施工期间保证不发生水土流失,保证不破坏当地环境。

贯彻执行国家和当地政府的方针政策,遵守法律法规,尊重当地的民风民俗。

三、工程概括1、工程简介白鸽岭中桥桥位于仙游县大济镇古濑村溪口林场内,左幅桥梁中心桩号K89+536.500,右幅桥梁中心桩号K89+566.00。

上部结构左幅采用3*25米预应力砼连续T梁,桥梁全长83米,右幅采用3*25米预应力砼连续T梁,桥梁全长81米,横断面按双向4车道设计,上下行双幅桥。

每幅桥5片T梁。

下部结构采用柱式墩、U台,基础为钻孔灌注桩基础及扩大基础。

桩基础采用C25砼,桩基结构材料采用Ⅱ级螺纹钢筋和Ⅰ级钢筋光圆钢筋。

2、工程数量白鸽岭中桥桩基工程数量桩基参数3、工期拟开工日期2011年1月18日,完工日期2011年4月30日。

桥梁桩基施工方案(3篇)

桥梁桩基施工方案(3篇)

第1篇一、项目背景随着我国经济的快速发展,公路、铁路、桥梁等基础设施建设规模不断扩大,桩基础作为桥梁工程的重要组成部分,其施工质量直接影响到桥梁的整体质量和使用寿命。

为了保证桥梁桩基施工的顺利进行,提高施工效率和质量,本方案针对桥梁桩基施工进行详细规划。

二、工程概况1. 项目名称:某高速公路桥梁工程2. 工程地点:某市某区3. 工程规模:桥梁全长1200米,主桥跨径200米,引桥跨径100米4. 桥梁类型:预应力混凝土连续梁桥5. 桩基础类型:钻孔灌注桩三、施工组织1. 施工单位:某集团有限公司2. 施工队伍:由具有丰富经验的桩基础施工团队组成3. 施工设备:钻孔灌注桩成孔设备、钢筋笼制作设备、混凝土输送泵、振动锤等4. 施工进度:按照工程设计要求,确保工程按时完成四、施工工艺及流程1. 施工工艺(1)钻孔灌注桩施工工艺:钻孔、清孔、钢筋笼制作、混凝土灌注、成桩(2)桩基础检测:桩身完整性检测、桩基承载力检测2. 施工流程(1)场地平整:对施工现场进行平整,确保场地满足施工要求(2)桩位放样:根据设计图纸,确定桩位,进行放样(3)钻孔:采用旋挖钻机进行钻孔,钻孔深度满足设计要求(4)清孔:钻孔完成后,进行清孔,确保孔内无杂物(5)钢筋笼制作:根据设计要求,制作钢筋笼,并进行焊接、防腐处理(6)混凝土灌注:采用混凝土输送泵将混凝土送至孔内,进行灌注(7)成桩:混凝土凝固后,形成桩身(8)桩基础检测:对桩身完整性、桩基承载力进行检测五、施工质量控制1. 施工材料质量控制:选用符合设计要求的优质材料,如钢筋、混凝土等,确保材料质量满足施工要求2. 施工过程质量控制:严格按照施工工艺和流程进行施工,确保施工过程符合规范要求3. 施工检测质量控制:对桩身完整性、桩基承载力进行检测,确保桩基础质量满足设计要求六、施工安全措施1. 施工人员安全:对施工人员进行安全教育培训,提高安全意识,确保施工人员生命安全2. 施工设备安全:定期对施工设备进行检查、保养,确保设备安全可靠3. 施工现场安全:设置安全警示标志,加强施工现场安全管理,防止安全事故发生七、环境保护措施1. 施工废水处理:对施工废水进行处理,达到排放标准2. 施工噪声控制:采取隔音、降噪措施,降低施工噪声3. 施工扬尘控制:采用洒水、覆盖等措施,降低施工扬尘八、施工进度安排1. 施工准备阶段:15天2. 钻孔灌注桩施工阶段:60天3. 桩基础检测阶段:15天4. 总工期:90天九、施工成本控制1. 材料成本控制:合理采购材料,降低材料成本2. 人工成本控制:合理安排施工人员,提高施工效率,降低人工成本3. 设备成本控制:合理使用设备,降低设备损耗,降低设备成本4. 其他成本控制:加强施工现场管理,降低其他成本十、施工总结本方案针对某高速公路桥梁工程桩基础施工进行了详细规划,从施工组织、施工工艺、质量控制、安全措施、环境保护、施工进度、成本控制等方面进行了详细阐述。

桥梁桩基础施工方案

桥梁桩基础施工方案

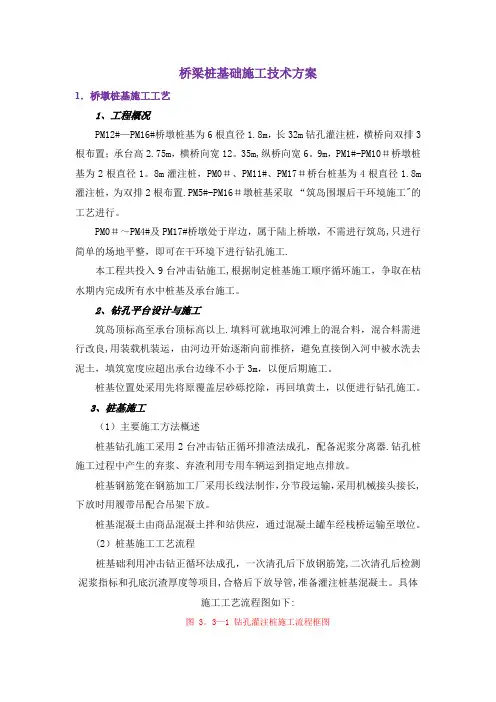

桥梁桩基础施工技术方案1.桥墩桩基施工工艺1、工程概况PM12#—PM16#桥墩桩基为6根直径1.8m,长32m钻孔灌注桩,横桥向双排3根布置;承台高2.75m,横桥向宽12。

35m,纵桥向宽6。

9m,PM1#-PM10#桥墩桩基为2根直径1。

8m灌注桩,PM0#、PM11#、PM17#桥台桩基为4根直径1.8m 灌注桩,为双排2根布置.PM5#-PM16#墩桩基采取“筑岛围堰后干环境施工"的工艺进行。

PM0#~PM4#及PM17#桥墩处于岸边,属于陆上桥墩,不需进行筑岛,只进行简单的场地平整,即可在干环境下进行钻孔施工.本工程共投入9台冲击钻施工,根据制定桩基施工顺序循环施工,争取在枯水期内完成所有水中桩基及承台施工。

2、钻孔平台设计与施工筑岛顶标高至承台顶标高以上.填料可就地取河滩上的混合料,混合料需进行改良,用装载机装运,由河边开始逐渐向前推挤,避免直接倒入河中被水洗去泥土,填筑宽度应超出承台边缘不小于3m,以便后期施工。

桩基位置处采用先将原覆盖层砂砾挖除,再回填黄土,以便进行钻孔施工。

3、桩基施工(1)主要施工方法概述桩基钻孔施工采用2台冲击钻正循环排渣法成孔,配备泥浆分离器.钻孔桩施工过程中产生的弃浆、弃渣利用专用车辆运到指定地点排放。

桩基钢筋笼在钢筋加工厂采用长线法制作,分节段运输,采用机械接头接长,下放时用履带吊配合吊架下放。

桩基混凝土由商品混凝土拌和站供应,通过混凝土罐车经栈桥运输至墩位。

(2)桩基施工工艺流程桩基础利用冲击钻正循环法成孔,一次清孔后下放钢筋笼,二次清孔后检测泥浆指标和孔底沉渣厚度等项目,合格后下放导管,准备灌注桩基混凝土。

具体施工工艺流程图如下:图 3。

3—1 钻孔灌注桩施工流程框图(3)钻机及配套设备选型a。

钻机根据桥位处的地质资料和桩基设计资料,CZ—80型冲击钻参数见下表b。

旋流除砂器为加快冲击钻施工速度,每台钻机配置1台DLX1—40型旋流除砂器:c.泥浆泵泥浆循环采用正循环,每台冲击钻配置1台BW—250型泥浆泵,其参数见下。

打桥桩施工方案(3篇)

打桥桩施工方案(3篇)

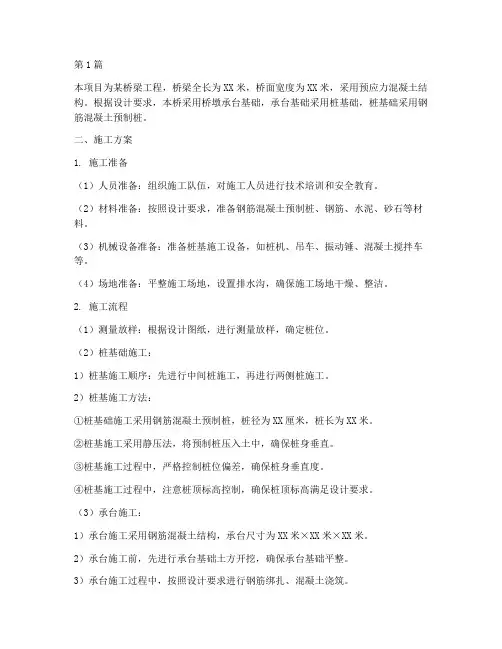

第1篇本项目为某桥梁工程,桥梁全长为XX米,桥面宽度为XX米,采用预应力混凝土结构。

根据设计要求,本桥采用桥墩承台基础,承台基础采用桩基础,桩基础采用钢筋混凝土预制桩。

二、施工方案1. 施工准备(1)人员准备:组织施工队伍,对施工人员进行技术培训和安全教育。

(2)材料准备:按照设计要求,准备钢筋混凝土预制桩、钢筋、水泥、砂石等材料。

(3)机械设备准备:准备桩基施工设备,如桩机、吊车、振动锤、混凝土搅拌车等。

(4)场地准备:平整施工场地,设置排水沟,确保施工场地干燥、整洁。

2. 施工流程(1)测量放样:根据设计图纸,进行测量放样,确定桩位。

(2)桩基础施工:1)桩基施工顺序:先进行中间桩施工,再进行两侧桩施工。

2)桩基施工方法:①桩基础施工采用钢筋混凝土预制桩,桩径为XX厘米,桩长为XX米。

②桩基施工采用静压法,将预制桩压入土中,确保桩身垂直。

③桩基施工过程中,严格控制桩位偏差,确保桩身垂直度。

④桩基施工过程中,注意桩顶标高控制,确保桩顶标高满足设计要求。

(3)承台施工:1)承台施工采用钢筋混凝土结构,承台尺寸为XX米×XX米×XX米。

2)承台施工前,先进行承台基础土方开挖,确保承台基础平整。

3)承台施工过程中,按照设计要求进行钢筋绑扎、混凝土浇筑。

4)承台施工完成后,进行承台基础验收。

3. 施工要点(1)桩基础施工:1)桩基础施工前,对桩基施工设备进行检查,确保设备运行正常。

2)桩基础施工过程中,严格控制桩位偏差,确保桩身垂直度。

3)桩基础施工过程中,注意桩顶标高控制,确保桩顶标高满足设计要求。

4)桩基础施工完成后,进行桩基础质量验收。

(2)承台施工:1)承台施工前,对承台基础土方进行平整,确保承台基础平整。

2)承台施工过程中,严格控制钢筋绑扎质量,确保钢筋间距、保护层厚度符合设计要求。

3)承台施工过程中,注意混凝土浇筑质量,确保混凝土密实、无蜂窝、麻面。

4)承台施工完成后,进行承台基础质量验收。

桥梁工程施工案列(3篇)

桥梁工程施工案列(3篇)

第1篇一、项目背景随着我国经济的快速发展,城市交通需求日益增长,城市跨江大桥成为解决城市交通拥堵、促进区域经济发展的重要基础设施。

某城市为缓解城市交通压力,提高城市形象,决定建设一座跨江大桥。

该桥全长约4.8公里,主桥为双塔双索面斜拉桥,桥面宽45米,设计速度为80公里/小时。

二、施工方案1. 施工组织设计本工程采用分阶段施工组织设计,分为基础施工、主体结构施工、桥面系施工三个阶段。

(1)基础施工:采用钻孔灌注桩基础,桩径1.5米,桩长60米,共计400根。

(2)主体结构施工:主桥采用双塔双索面斜拉桥结构,主梁为预应力混凝土结构,采用悬臂浇筑法施工。

(3)桥面系施工:桥面系采用预制装配式施工,包括桥面板、伸缩缝、栏杆等。

2. 施工工艺(1)基础施工:钻孔灌注桩施工采用旋挖钻机钻孔,然后进行钢筋笼制作、混凝土浇筑。

(2)主体结构施工:主梁施工采用悬臂浇筑法,分为支架法施工和悬臂法施工。

支架法施工:在主塔两侧搭设支架,将主梁分段吊装至支架上,然后进行混凝土浇筑。

悬臂法施工:在主梁两端设置悬臂支架,将主梁分段吊装至悬臂支架上,然后进行混凝土浇筑。

(3)桥面系施工:桥面板采用预制拼装施工,伸缩缝、栏杆等采用现场焊接、安装。

3. 施工质量控制(1)基础施工:严格控制钻孔精度,确保桩位偏差在规定范围内。

(2)主体结构施工:严格控制混凝土强度、钢筋保护层厚度等指标,确保结构安全。

(3)桥面系施工:严格控制预制构件的质量,确保桥面平整、栏杆安装牢固。

三、施工难点及对策1. 难点:基础施工中,桩基施工精度要求高,且地质条件复杂。

对策:采用先进的旋挖钻机,严格控制钻孔精度,加强地质勘察,制定合理的桩基施工方案。

2. 难点:主体结构施工中,悬臂浇筑法施工难度大,质量控制要求高。

对策:加强施工组织设计,严格控制施工工艺,加强现场管理,确保施工质量。

3. 难点:桥面系施工中,预制构件质量要求高,安装精度要求严格。

对策:采用先进的预制构件生产线,严格控制预制构件质量,加强现场安装质量控制。

桥梁工程钻孔灌注桩基础专项施工方案

桥梁工程钻孔灌注桩基础专项施工方案

桥梁工程钻孔灌注桩基础专项施工方案桥梁工程钻孔灌注桩基础专项施工方案一、引言桥梁工程是交通运输领域的重要组成部分,其结构稳固性及安全性对交通流畅和行人安全至关重要。

钻孔灌注桩基础技术作为桥梁工程中的关键技术,对于提高桥梁承载力和稳定性具有举足轻重的作用。

本文将详细阐述桥梁工程中钻孔灌注桩基础的施工方案,为相关工程提供参考。

二、桥梁工程与钻孔灌注桩基础桥梁工程主要涉及桥梁设计、施工及维护等方面,要求考虑诸多因素,如结构安全性、耐久性及环境影响等。

钻孔灌注桩基础是利用钻孔设备在桥墩位置钻入一定深度,然后将混凝土通过压力灌注设备注入孔内,形成具有较高承载力的基础结构。

该技术适用范围广泛,尤其在复杂地质条件下的桥梁建设中具有显著优势。

三、施工方案1、施工前准备:在施工前,首先要对桥墩位置的地质水文情况进行详细勘察,确定合适的施工方案。

同时,准备好所需的施工设备、材料及人员,确保施工顺利进行。

2、护筒埋设:在钻孔前,需根据设计要求埋设护筒。

护筒的作用主要是保持孔口稳定、防止孔口坍塌,同时可作为钻孔设备的支撑点。

3、钻孔施工:根据地质情况选择合适的钻头和钻机,严格按照设计要求的孔深和孔径进行钻孔。

在钻孔过程中,要注意观察孔内情况,及时清理孔内残渣。

4、清孔:钻孔完成后,需对孔内残渣进行清理,确保孔内清洁。

清孔可以采用正循环、反循环等方法,根据实际情况选择合适的清孔方式。

5、钢筋笼制作与安装:按照设计要求制作钢筋笼,确保钢筋笼的尺寸、重量及稳定性符合要求。

在安装过程中,需利用吊装设备将钢筋笼放入孔内,确保其位置准确。

6、灌注混凝土:在钢筋笼安装完成后,立即进行混凝土灌注。

灌注过程中要确保混凝土质量,控制好灌注速度,确保混凝土充分填充孔内。

7、质量检测:在灌注完成后,要对钻孔灌注桩的质量进行检测。

可采用超声波、小应变等方法检测桩身的完整性及承载力。

如发现问题,及时采取补救措施。

四、技术细节1、钻头选择:根据地质勘察结果,选择适合的钻头类型和尺寸。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

某某市某某桥工程桩基础施工组织设计方案编制人:批准人:批准时间:某某交通建设工程有限公司某某市某某桥工程项目经理部年月日某某市某某桥工程钻孔灌注桩施工组织设计一、编制说明某某市某某桥为某某电站移民配套工程,由某某省某某市交通局和西街街道办事处共同承建,由某某省某某勘测设计有限公司勘测设计,某某交通建设工程有限公司建设施工.某某市某某桥位于某某市西郊,跨越瓯江上游龙溪,该桥南连宏山村与龙宏一级公路相连,北连河村,为某某市河村绕城线组成部分,根据本工程为移民工程以及工程规模、工期目标、工程特点、施工工艺及实际情况等特点,从而对工程项目中的人、财、物、技术条件进行了一个全面合理的安排,特编写某某市某某桥钻孔灌注桩施工组织设计,以便进行施工指导,以期达到确保工期、安全施工、质量优良的目的。

二、编制依据1、某某省某某市某某桥工程项目合同文件2、某某市某某桥工程施工图设计3、《公路工程国内招标文件范本》(2003年版)、中华人民共和国交通部制《公路工程质量检查评定标准》JTJ071-98、《公路桥涵施工技术规范》JYJ041-2000等4、桩基础实地情况5、本公司以往桩基础施工经验三、工程概况1、设计原则:某某桥设计为山岭重丘二级公路标准,荷载为汽-20级,挂-700.桥面净宽尾9+2×1.5m,全长为205.04m.2、桩基础设计概况:某某桥工程基础全部采用钻孔灌注桩,桥墩桩基单桩设计承载力为3400KN,其中1、2、3、4、5号墩为嵌岩桩,6、7、8、9为摩擦桩;桥台桩基单桩设计承载力为2900KN。

桩径全部为1.3m,采用C25混凝土灌注。

3、施工注意事项:某某桥设计地质情况并不十分全面,因而实际地质情况将并不一定跟设计相吻合,从而必须要以实际地质情况来调整桩的设计工程。

4、工期安排:建议开工日期2004年 5 月13日,计划完工日期2004年 8 月20日。

四、施工组织准备工作在充分理解设计意图、熟悉设计图纸的情况下,我单位认真组织人力对本工程中所需的机械设备进行保养、检修,并已组织进场,详见《进场设备报验单》,组织人员对本工程所需建筑材料进行市场调查、取样进行论证及采购,并委托有关机构进行材料检验,详见《建筑材料报验单》,同时调选过硬劳务队伍进入施工现场进行施工准备,并组织全体技术人员、施工人员、班组人员进行技术交底,要求每个人充分熟悉设计意图。

五、施工平面布置设计详见《平面布置设计图》六、钻孔灌注桩施工方案(一)、桩基工程施工工艺流程为:测量放线→护筒埋设→桩机就位→桩位复核→成孔终孔、提钻→下探孔器→下放钢筋笼→安放导管、二次清孔→混凝土浇注→成桩→桩基检测(二) 、测量放样本工程桥梁设计图只提供了桥墩中心点的坐标,没有直接提供每根桩的坐标。

施工放样前,利用坐标法的方位角和增量计数出每个桩位中心点的坐标。

校核无误后,将每个桩位坐标输入全站仪的电脑菜单内。

施工放样时采用拓普康GTS— 311型全站仪在控制点上设站,用极坐标方法直接定出桥桩中心位置,然后采用苏一光J2经伟仪配合钢卷尺测放复核桩位。

样桩用60cm长Φ6钢筋实地标定,钢筋露出5∽8cm,端头涂上油漆。

桩位放样由专业测量人员进行。

放桩位前,作出测量图。

测量图应经计算、校核、审核签证后方可使用。

用白灰画出桩位,其圆心与样桩重合,误差<10mm,在打桩过程中随时检查修正,旁边用小竹片标上桩区域及桩编号。

放样成果必须经监理工程师签认后方可开钻。

(三)、施工准备在钻孔灌注桩在开钻之前已经做好以下工作:1、组织技术人员分析桩位处的地层情况,合理选用钻时技术参数,并且对特殊地质情况做专题研究,从而加速桩基础施工进度.2、对水下混凝土所需的材料进行料源选择。

经过认真选择决定用某某省江山水泥厂的虎球水泥做水下C25的配合比,混凝土配合比的试配工作将交给专业的试验室来做,并报经监理工程师批准后,备用。

详见配合比报告单.3、机械设备部门安排对所有进场钻机进行开工前的维修、保养工作,并制作好探孔器,用以检测成孔直径是否满足设计要求。

4、搭设钻孔平台:旱地上施工的钻机平台在平整的场地、清除杂物后,用枕木和轨道钢铺设,经反复核对中心位置后才可固定钻孔平台;水上工作平台和木桩作其桩,顶面纵横梁、支撑架用木料和槽钢,确保平台具有足够的风度和稳定性。

5、埋设钢护筒:钢护筒采用5mm厚钢板卷成,直径大于设计径20cm(水中桩大30cm),护筒长度根据桩位下表面地质实际情况确定。

开挖土至护筒埋深足够深度时,起吊安放护筒,四周用粘土夯实,护筒口高出地面30cm。

水中护筒采用压入、振动和锤击的方法沉入,并保持护筒口高出水面2m,保证孔内水头的高度。

6、根据桩基地施工位置,在相临桩位之间或桩位旁挖两个泥浆池,用于成孔过程中泥浆的循环和沉淀。

(四)、成孔冲击成孔前,检查钻架承受冲击荷载是否牢固,钢丝绳中心是否准确、垂直并落实好钻渣的排放地点;开始冲击时,以小冲程冲击,一是防止孔底产渣较多而糊钻,二是充分搅浓深泥浆;冲击钻的冲击高度要求为1——2.5m,提升应缓慢,最大冲程不宜大于4m—6m,操作时严禁打空锤和大松绳;冲击过程中泥浆比重可调至 1.5-1.8,可将粘土碎块投入孔内,由钻锥自行造浆,同时应及时排除钻渣,使钻锥能经常冲击到新鲜地层,排渣采用掏渣筒清渣,清渣后及时向孔内补充孔内粘土和相同比重的泥浆,以保证一定的泥浆浓度和足够的水头高度。

泥浆的配置好坏,直接影响到护壁的成败,因而要根据钻孔的方法和地层情况采用不同性能指标,具体要求见下表:泥浆性能指标汇总表成孔过程中,按监理工程师的规定表格填写钻孔记录,各项内容应按实填写不能因为交接班而有所遗漏;成孔过程中若发生严重的质量事故,如坍孔、斜孔、护筒下沉、等应及时报告监理工程师和项目总工,经采取合理的措施进行补救后才可继续。

(五)、终孔提钻终孔后,项目部组织质检人员进行自检,合格后报监理工程师进行提钻终孔验收;确定达到设计要求后进行清,使孔底泥浆沉淀厚度达到规范要求后起钻准备下一道工序施工。

(六)、制作安放钢筋笼桩基钢筋笼在专用的钢筋场地分节进行预期制作。

首先计算好每节钢筋笼所需各型号钢筋的长度,然后用钢筋切割机和调直机进行加工分类堆放好。

按规范要求焊接各类钢筋,使钢筋间距均匀,并防止不规则弯曲,以期达到规范求。

钢筋笼焊接好后,项目部组织质检员进行自检合格后报监理工程师核检,合格后用平车运到孔位处,利用钻机分节起吊、安放;钢筋笼慢慢吊起移至孔口,在工人的扶持下将正位后的钢筋笼吊入孔内,在骨架入孔时,必须清除钢筋骨架上的泥土和杂物,修复变形或移位的箍筋。

钢筋笼进行立焊时,上下两节必须保证在同一竖直线上,主筋焊接采用单面搭接焊,焊缝长度≥10d(d 为钢筋的直径)。

吊放钢筋笼时,现场设置两台以上电焊机同时进行焊接,以缩短吊放钢筋笼时间。

钢筋焊接结束后,必须等钢筋焊接处冷却后才可放入孔内以防止钢筋淬火。

钢筋笼顶端定位钢筋长度根据桩顶标高计算,保证其深入承台的锚固长度符合设计和规范要求,并在钢筋笼顶加焊定位钢筋,与护筒连接用以防止钢筋笼偏位(七)、清孔及灌注水下砼1、灌注前的检查及二次清孔工作在钢筋笼骨架就位后,用反循环进行二次清孔,直到沉渣厚度小于设计或规定值、孔深符合设计要求后才可安放导管(Dg250快速接头导管,事先进行水密试验,不得有漏水、漏气现象)。

2、混凝土的制作本桥灌注桩的混凝土标号根据设计要求为C25,经丽水交通试验设计确定各种用量如下:水泥细集料粗集料水446 621 1036 223配合比1:1.39:2.32:0.5水灰比为1:0.5采用虎球P.O32.5R型水泥砂率为38%采用本地产细度模数为2.79的中砂粗集料采用本地产碎石,5-20mm、20-40 mm发别为35%、65%拌和用水采用溪水全部材料经混凝土搅拌站拌制成混凝土并用人力翻斗车运输自桩位旁。

混凝土应拌和均匀,颜色一致,不得有离析和泌水现象,施工时随时抽检混凝土的塌落度并观察混凝土拌和物的粘聚性和饱水性等各项指标以控制混凝土的搅拌质量。

3、首批混凝土的灌注首批混凝土灌注前先拌0.5m3左右的同标号砂浆。

灌注时,砂浆要在混凝土之前,防止导管被骨料卡住。

贮料斗的容积要等于或略大于计算的首批混凝土体积。

混凝土吊斗的贮量除了满足首批混凝土的数量要求外,还要吊装方便,开启灵活,操作简单,不漏浆。

吊斗放料口距离漏斗的距离以0.3——0.5m为宜。

计算首批混凝土数量:V=∏d2h1/4+∏D2H C/4随着贮料斗的开启,首批混凝土缓缓注入漏斗内,待漏斗内混凝土灌满后,贮料斗一次贮量要满足首批混凝土的需要,则可同时剪球并使所有混凝土下落。

为准确判断首批混凝土灌注的成败,必须做到“看”、“听”、“测”相结合。

“看”是指观察孔内水头是否泛起和外溢;导管内混凝土下降是否顺畅;导管内混凝土面是否低于孔内泥浆(如果低于孔内泥浆面,则说明导管下口已被埋住);管接头有无向孔内漏水的问题。

导管内混凝土下落时是否发出落差很大的隆隆声;用手锤敲击导管时,是否发出空音。

如是,则说明混凝土已顺利落下,并排除了管内泥浆。

“听”是指导管是否漏水的声响。

“测”是指测量孔内混凝土面和导管内混凝土面距孔口水面的距离,以判断埋管的深浅和压力的平衡情况。

4、连续混凝土的灌注连续灌注混凝土时注意以下几方面工作:①及时测量孔内和导管内混凝土面的高度,并认真填写混凝土灌注记录表。

根据导管在孔内的随即长度,计算导管在混凝土内的埋深,并将埋深控制在2.0m∽6.0m之间。

卸下超过需要高度的导管,将其刷洗干净后存放于备用处。

当孔内混凝土接近钢筋笼时,埋管深度要控制在较小的范围内,以减少混凝土的对骨架的上浮力,防止钢筋骨架上浮。

待钢筋在混凝土中的埋深起过5m且导管下端已高于钢筋笼下端2m以上时,可加大埋深至上限值。

②经常观察护筒内泥浆外溢情况。

灌注时,泥浆应源源不断的流出孔外。

否则,应查明原因,及时采取相应的措施,防止混凝土堵塞导管。

在孔内混凝土面接近钢筋笼时,观察钢筋笼是否有上浮现象,如有应立即采取的处理措施。

③灌注过程中,要保证孔内有足够水头高度(和成孔时要求相同)。

如返上来的泥浆回收至泥浆池重新使用,以降低成本造价。

灌注中,严禁散落混凝土落入孔内,避免增加混凝土面上的沉淀层厚度而增加导管下端的压力,给灌注带来不必要的困难。

提升导管时,应避免导管倾斜或刮碰钢筋笼。

④当孔内混凝土在接近设计标高时,及时估算输送管内搅拌待出的混凝土量,以及导管内超高部分的混凝土量的剩余量和混凝土灌注差额,以便搅拌站作好供应计划,减少浪费。

⑤在混凝土灌注完毕前,适当增加混凝土灌注高度的测量次数,并防止因提管和漏斗提高,使导管上口高出桩或护筒内水面4——6m,且不应采取往复提升导管高度的方法灌注砼。
