井点降水施工方案(污水管道)

合集下载

污水管埋设工程降水井施工方案

污水管埋设工程降水井施工方案

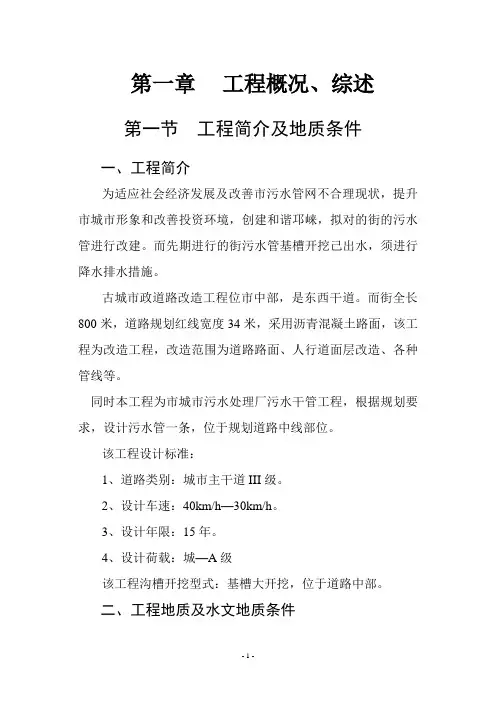

第一章工程概况、综述第一节工程简介及地质条件一、工程简介为适应社会经济发展及改善市污水管网不合理现状,提升市城市形象和改善投资环境,创建和谐邛崃,拟对的街的污水管进行改建。

而先期进行的街污水管基槽开挖己出水,须进行降水排水措施。

古城市政道路改造工程位市中部,是东西干道。

而街全长800米,道路规划红线宽度34米,采用沥青混凝土路面,该工程为改造工程,改造范围为道路路面、人行道面层改造、各种管线等。

同时本工程为市城市污水处理厂污水干管工程,根据规划要求,设计污水管一条,位于规划道路中线部位。

该工程设计标准:1、道路类别:城市主干道III级。

2、设计车速:40km/h—30km/h。

3、设计年限:15年。

4、设计荷载:城—A级该工程沟槽开挖型式:基槽大开挖,位于道路中部。

二、工程地质及水文地质条件1、地形、地貌项目标段工程所在地为,地势平坦,道路两侧建筑群较密集,且道路车辆通行量甚大,为市最繁华的街道。

道路高程501.87—502.50米,最大高差0.63米。

根据道路岩土工程勘察报告,道路所处地貌单元为平原水系出江河一级阶地。

为亚热季风型气候,年均降雨量900—1000mm,七、八月份雨量集中,易形成暴雨。

2、地层岩性及分布本次野外勘察所揭示的地层主要有杂填土(Q ml)及第四系冲积层(Q4al),从上至下各土层的特征分别为:1、杂填土(Q ml):灰黑色或杂色,很湿,稍密,主要由建筑垃圾构成,含大量碎砖瓦片,大部分表面为混凝土或沥清(道路)。

该层遍布场区,由于拟建场地处于旧城区,长期以来重复的建设致使土层遭到破坏,使其厚薄不均。

本层厚0.70—2.80米。

2、粉质粘土(Q4al):黄褐色,可塑(液性指数平均0.530),很湿—饱和,以粘粒为主,含铁锰质及其浸染斑痕,微孔隙发肓,为中等压缩性土(其压缩指数平均0.405),无摇振反应,稍有光泽,干强度中等,韧性中等。

该层除1#、8#、12#三个钻孔未揭示外,其余各孔均有分布,厚0.70—3.90米。

市政污水管道沟槽开挖深水井降水方案

市政污水管道沟槽开挖深水井降水方案

深井降水方案根据***工程的现场实际情况,由于有大量的雨污水管线,且管径较大、开挖宽度较大,部分管线开挖深度较深,地下水位较高,因而需采用井点降水方式进行降低地下水位。

目前在市政工程中,多以为主。

我项目部拟在***工程上,在采用传统的轻型井点降水的方式的基础,在部分较深的河塘及部分管径较大的管线中,采用目前施工工艺已渐趋成熟的深井降水方式。

深井降水工艺比传统的轻型井点降水的优越在于,能够大面积的降低其周围的地下水位(影响半径为15m),在降低管线施工时的地下水位的同时,也降低了道路路床下的地下水位,因而能使路基快速的成型,达到施工规范和设计的要求,减少工期,降低生产成本;同时也有效的降低了在施工中最麻烦的由于连续降雨而带来的一系列的后遗症。

深井降水工艺比传统的轻型井点降水的另一个显著的优越性在于其能够较快的降低地下水位,减少工序的施工周期。

深井的施工工艺如下:由于***工程的整个路幅宽度为24m,因而我项目部考虑在道路人行道的外侧及部分河塘的河岸线外侧,进行深井钻孔,尽量减少在道路路床的范围内施工,以免影响道路的正常施工。

根据现场实际情况,考虑深井直径为Φ500,深度15m~20m,深井间隔30米,专人负责深井内24小时用潜水泵调水,保持井内水位在河塘原状土或沟槽低状土以下0.6m。

降水效果将直接影响工程的施工质量和进度。

为保证深井使用效率,深井井管下设后,滤管周围立即必须下足粗砂,并在深井外围四周进行密封,保证深井的透水性,管道施工前48小时内用潜水泵进行调水。

管道施工结束后,需立即采用砂石回填密实,地下静水位以上部分,用粘土填实。

我项目部在该工艺上也是初次接触,在施工过程中,将使用多次在大型类似工程中具有成功经验的专业队伍负责该深井工艺的施工。

同时也注意经验的积累,为今后的工程创造成熟的条件。

关于井点降水的施工方案

关于井点降水的施工方案

井点降水的施工方案XXXXX工程污水管埋深较大,土质较差,沟槽大开挖以后容易坍塌,地下水位较高难以排出,为保证安全及工程能顺利进行,拟在部分污水管沟槽开挖前采真空式轻型井点进行深层降水。

主要施工方法如下:首先将沟槽大开挖至流沙层,设置井点降低地下水位,待地下水位降至比沟槽底标高低1m左右,再次开挖。

1、井点主要设备有:井点管(可用φ50mm镀锌管和2m长滤管组成);联接器(可用φ100mm双法兰钢管);胶管(可用φ50mm胶管);真空(可用射流真空泵);2、井点间距约1.5m左右,井点至槽边的距离不得小于1.5m。

3、井点长度的确定,视地质情况与基槽深度来确定。

可按下方法计算:H=(△地-△底)+0.5×[(B+2C)/16]+Z式中:△地、△底——指原地面高程与槽底最低点高程(m);0.5——降低地面水位比最低槽底的低下值(m);B——指敷设井点面上的开槽上口宽(m);C——井点距槽边的距离(m);Z——井点虑管的长度(m);4、一个井点机组带动的井点数,根据机泵性能,含水层土质,降水深度,水管及水泵进口高程等确定。

5、井点排水机组宜设于一个井点组的中部,井点干管的坡度可按0.1%~0.2%考虑,并使水泵进口处于最高点。

6、一个井点组最少应设置观测井管2根,一根设于排水机组附近,一根设于排水机组最远处。

7、井点管安装前,应对井点管件下列检查:(1)、虑管层绑扎牢固,下端装有丝堵;(2)、井实管长误差不大于10cm,接头不漏气。

(3)、管内冲洗干净,无泥砂。

8、井点管一般采用0.6~1.0Mpa高压水泵冲孔下沉,冲孔一般采用套管,管直径一般采用250或300mm,当土质条件好不塌方时,也可不用套管。

9、降低地下水深度与真空关系,可下式计算:降低地下水深度(m)=0.0135Hg式中Hg——井点系统的真空度(汞柱高度毫米)。

10、水冲井孔就位后,应在井点四周填以干净的虑料,填至原地下水位以上0.5m以上,上部可利用冲相邻点管的泥水自然淤填,并取粘土封顶,封顶厚度不少于0.8m。

井点降水专项施工方案

井点降水专项施工方案

井点降水专项施工方案井点降水是一种以井点为单位进行降水的施工方案。

它是一种有效的降水措施,可以在城市等人口密集区域中减少雨水径流对地面和建筑物的影响,防止城市内涝发生。

一、井点降水原理井点降水是通过在建筑物周围或城市空地中设置井点,将雨水引入系统内部。

井点是一种特殊的排水设施,可以将雨水储存并排除出去。

通过调节井点降水系统的设计参数,可以根据实际情况实现雨水的高效利用和排水。

二、井点降水施工步骤1.确定井点位置:根据实际情况确定井点的位置,可以选择建筑物周围或城市空地中合适的位置。

2.设计井点降水系统:根据实际情况设计井点降水系统,包括井点的数量、容积、排水管道的设计等。

3.清理施工区域:清理施工区域,确保施工区域干净整洁。

4.挖掘井点:根据设计要求进行井点的挖掘工作。

井点的深度和直径应根据实际情况确定,一般应保证井点底部能够排水。

5.设置井点设施:将井点设施放置到井点中,确保井点设施牢固可靠。

6.连接排水管道:将井点设施与排水管道连接起来,确保雨水能够顺利排除。

7.施工验收:进行施工验收,确保井点降水系统达到设计要求。

三、井点降水注意事项1.在选择井点位置时,应考虑地势高低、周边环境等因素,确保井点降水系统的排水效果。

2.在挖掘井点时,应注意保护井点周围的环境,防止施工给周边环境带来不良影响。

3.在设置井点设施时,应保证设施的质量和稳定性,确保其在使用过程中不会出现故障。

4.在连接排水管道时,应选择合适的管道材料和连接方式,确保排水畅通。

5.在施工验收时,应检查井点降水系统的各项指标是否符合设计要求,确保系统的正常运行。

四、井点降水效果井点降水系统可以有效地减少雨水径流对地面和建筑物的影响,进一步防止城市内涝的发生。

井点降水系统可以将水分集中收集和利用,可以用于浇灌植物、冲洗道路等用途,减少了对自来水的需求,同时也起到了节水的作用。

井点降水系统还可以减少城市的水源污染,减少污水的排放。

通过井点降水系统,雨水可以通过过滤和净化处理后再利用,减少了对自然水源的依赖,降低了污水处理厂的负担。

井点降水施工方案

井点降水施工方案

井点降水施工方案井点降水是一种常用于施工现场的排水方式,它主要通过设置井点(即井点排水设施)来快速排除施工现场的积水。

以下是一个700字的井点降水施工方案:井点降水施工方案一、施工现场及环境概况本次施工项目位于城市A的某一工地,总面积约1000平方米。

该地区年平均降水量较高,施工现场设有四根深基坑,容易积水。

由于施工作业需要,需要及时排除积水,确保施工工艺的顺利进行。

二、井点降水设计方案1. 井点选址:根据深基坑位置和土地条件,选择离各基坑边缘较近的区域作为井点位置。

根据地形和地质情况,选择在低洼区设置井点。

2. 井点建设:井点采用混凝土井筒,直径为0.5米,深度为4米。

井筒内部设置网兜过滤装置,以防止杂物进入。

3. 井点连接:井点之间通过PVC管道连接。

管道直径为0.3米,采用坡度制,确保积水能够流入井点。

4. 井点出水:井点出水通过设置污水泵进行排放,以便将积水迅速排除。

三、施工流程安排1. 地面准备:根据选定的井点位置,在地面上进行凿凿和开挖工作,确保井点的安装条件。

2. 井点设置:在选定的位置上,按照设计要求,进行井点的混凝土浇筑工作。

井筒的深度根据地下水位和深基坑的情况确定。

3. 管道连接:在井点之间开挖沟槽,进行管道的敷设工作。

确保管道与井点之间的坡度适宜。

4. 污水泵安装:在井点中安装污水泵,将其连接到管道上,以便能够迅速排除积水。

5. 调试测试:在完成上述工作后,进行井点降水系统的调试测试,确保各个部件的正常运行。

6. 施工作业:在调试测试完成后,开始正式进行施工作业。

如有需要,可随时监测井点的排水情况,及时调整施工方案。

四、安全措施1. 工地人员应配备必要的防护设备,包括安全帽、防护服、防滑靴等。

2. 施工现场应设置明显的安全警示牌,并派专人负责监督安全工作。

3. 井点附近的施工区域应设置围挡和警示线,确保工地人员的安全。

4. 在降水过程中,应定期检查井点和管道的情况,确保其畅通无阻。

污水管道施工方案

污水管道施工方案

污水管道施工方案第一篇: 污水管道一、工程概况:因工程施工至#号井,管道基础土方开挖遇流沙层,造成无法施工。

我施工单位自80号井至终点井首先在管道两侧进行井点降水,然后挖机先挖至沙层,待管道沟槽两侧采用钢管式木板挡土墙施工完成后再进行管道小沟槽开挖施工。

二、施工机械:反铲挖掘机,铁锹,镐蛙式打夯机手推车,振动棒三、污水管道施工工艺流程如下:测量放线→布置井点降水→沟槽开挖及支护→管道基础施工→铺设管道→稳管浇砼→污水井施工→闭水试验→沟槽回填1)测量放线:1、为施工测量使用方便,从现场永久水准点处,引临时性水准点,其精度要求符合规范要求,水准点闭喝误差不大于4㎜∕㎞2、用经纬仪定出管道中心线位置,标出管线的起点,终点和转角点,作为中心控制桩2)井点降水(见井点降水专项施工方案)3)沟槽开挖及支护本次开挖的宽度和深度较大,既采用反铲挖掘机开挖,首先清除开挖范围内不可利用土方全部挖至流沙层,再配合钢管木板挡土墙开挖管道沟槽。

管道沟糟开挖应严格控制标高,防止糟底超挖或对糟底土的扰动,机械挖土留0.2~0.3厚土层,待铺管前用人工清挖至设计标高。

沟槽开挖采用以机械开挖为主(1)管槽的开挖形式,采用梯形槽,上口以管中心线各向外4M,下口以管中心线向外3M,小沟槽采用方形槽,宽度为4M。

(2)在小沟槽两侧打钢管桩,采用钢管式木板挡土墙进行管道施工作业。

4)浇筑混凝土基础根据道路中心线由技术员定出管位中心线后在两侧立模。

模板采用新模板。

木模要求立稳、标高准确,设10cm碎石垫层,垫层要求级配碎石表面无风化,基本平整。

5)安管安管前的施工准备工做如下:1.检查管子内、外表面有无空鼓、露筋、缺边等缺陷,不合格管材不得使用2.复核管基的标高、中心线的坡度3.基础砼的强度达到设计强度的70%时才充许下管4.检查所用下管机具、临时设施应牢固可靠,并设专人统一指挥。

5.管材的型号,采用机械与人工配合下管,糟内放管和运管、排管,应将管子放到沟糟一侧,留出检查井的位置安管采用机械下管,操作中应轻轻放下,以免撞坏底板,两管连接用卷扬机拉紧,管口基本平接调整管底标高后,方可进行下一接管的吊安。

井点降水施工方案

井点降水施工方案

井点降水施工方案
根据无**工程地质详细勘察报告(勘察编号:**)显示在*孔自西至*孔设计终点,该路段○4亚砂土层埋深较浅,污水管位于亚砂土层上部部位,该层为含水层,渗透系数为5×10-3cm/s,根据施工经验,该路段顶管沉井施工时必须采取降水措施。降水措施如下。
一、材料
1、井点管 Βιβλιοθήκη 用直径38~55mm钢管,带管箍,下端为长2m的同直径钻有Ф10mm梅花形孔(6排)的滤管,外缠8号铁丝、间距20mm,外包尼龙窗纱二层,棕皮三层,缠20号铁丝、间距40mm。
2、连接管
用塑料透明管、胶皮管,直径38~55cm,顶部装铸铁头。
3、集水总管
用直径75-100mm钢管带接头。
4、滤料
粒径0.5~3.0cm石子,含泥量小于1%。
二、井点管施工工艺程序:
放线定位→铺设总管→冲孔→安装井点管、填砂砾滤料、上部填粘土密封→用弯联管将井点管与总管接通→安装集水箱和排水箱→开动真空泵排气,再开动离心水泵抽水→测量观测井中地下水位变化。
本次降水采用双排井点,井点布置设在沉井的四周;井点管距沉井壁不应小于0.7m,每套设备带7m长井点30~36根,间距1.1~1.5m,计划用32根总长224米,降水深6~7m。
井点管埋设,成孔用冲击式成孔,边冲边旋转、摇晃,并保持冲水管垂直,调整水压和沉管速度,保证冲孔直径为300mm,冲水压力从0.2MPa开始逐步提升。成孔井深比井点设计深50cm,洗井用0.6m3空压机或水泵将井内泥浆抽出;井点用机架吊起徐徐插入井孔中央,使露出地面200mm,然后倒入粒径5~30mm

最新版公路排水管道井点降水专项施工方案

最新版公路排水管道井点降水专项施工方案

公路排水管道井点降水专项施工方案第一章工程概况:一、工程简介:本三标工程位于**区**镇,工程范围设计桩号为K3+360~K5+000,总长1640m。

本标段排水管道分雨水和污水两部分,在南侧设计为污水管道,管道中心线距道路中线12.25米,起止桩号K4+250~K5+000。

污水管道为DN600- DN800。

污水DN400- DN800采用玻璃钢夹砂管,O型橡胶圈接口。

玻璃钢夹砂管结构层为砾石砂垫层+5cm中粗砂垫层。

管道圬膀用中粗砂回填到管顶位置,中粗砂干重不小于16KN/m3。

本工程建设单位上海**汇集建设投资有限公司,有上海城市城市建设设计研究院设计,**区建融监理事务所监理,**建设发展有限公司承担施工。

二、现场条件1、地形地貌:本标段基本上位于农田中,全线地势平坦,原地面标高在4米左右。

管道施工时现场已做清表工作。

2、现场交通:本工程在北侧人行道内边线向北两米到北侧红线范围内即规划绿化带内设置施工便道,便道沿施工范围内纵向全线布置,标准路段便道中心线距离道路设计中心线16.5m,便道宽度设5米;考虑交会车需要,隔100m设置一条长20m加宽3m的会车带,3、管线情况:施工范围内基本位于农田中,附近有居民居住,地下有自来水等公用管线,施工期间要参加管线交底,施工前开挖样洞,目前已探明在K3+785有Φ200煤气排污管、在K3+665有Φ600污水管、在K3+443有、在K4+291有Φ100上水、在K4+291有上水Φ150、在K4+842有联通管线。

施工中注意管线保护,确保安全。

4、现场用电本工程用电沿施工现场架设总线,并按一定距离设配电箱,施工用电从配电箱引到现场。

5、气象气候上海地区四季分明,年平均气温16℃,极端最高气温40.52℃,极端最低气温-12.1℃,年平均降水量1144.4mm,最大一次降雨量为591.7mm,全年平均降雨日132天,全年降雨多集中在春雨期(3~6月)、梅雨期(6~7月)及夏雨期(7~10月)。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

成彭路雨污水管道工程
井点降水施工方案
编制:成彭路、汉彭路工程项目部
审核:
时间:
一、现场概况
莲塘路现开始进行污水管道施工,在开挖W1井位及20米管道沟槽后发现基底发生流砂状况,根据设计该管道基础底标高为-1.888,对照地质勘察报告说明:标高(+1.15)~(-2.20)
段为粘土层、标高(-2.20)~(-3.52)段为亚粘土层,管道设计时未考虑到流砂对施工产生的影响,而该管道坡度为0.2%,路段中大部分管道基础标高均在-1.90~ -1.50之间。

根据现场实际情况,为保证管道的正常铺设及满足工程的进度要求,需尽快对流砂情况进行处理,由于土层渗水量大,且沟槽开挖深度较深,建议采取井点降水的施工措施来降低地下水位,使水位控制在管道基础底50CM以下,具体施工方法可使用:双排轻型井点降水法或者管井降水法。

(井点降水法:它是在拟建工程的基坑周围设能渗水的井点管,配置一定的抽水设备,不间断地将地下水抽走,使基坑范围内的地下水降低至设计深度。

井点法防水适用于具有不同几何形状的基坑,它有克服流砂、稳定边坡的作用。

由于基坑内土方干燥,有利机械化施工,缩短工期,保证工程质量与安全。


二、井点降水施工工艺
(一)、双排轻型井点降水
轻型井点系在基坑外围埋设井点管,深入含水层内启动抽水设备,使地下水位降低到基坑底以下。

具有机具设备简单,装拆方便,降水效果好,可提高边坡的稳定,防止流砂现象的发生,降水费用较低等特点,但需配置一套井点设备,适用于渗透系数为 0.1-5.0m/d 的土及土层中含有大量的细砂和粉砂的土,或明沟排水易引起流砂、坍方的基坑降水工程。

1、井点管施工程序是:放线定位→铺设总管→安装井点管、填砂砾滤料、上部填粘土
密封→用弯联管将井点管与总管接通→安装集水箱和排水箱→开动真空泵排气,再开动离心水泵抽水→测量观测地下水位变化。

2、确定井点的位置,污水沟槽采用分层开挖的方法施工,首层土方开挖后沿沟槽两侧,
沿台阶各布置一排井点,井点管距坑壁不应小于 1.0m ,间距由 1.0-1.2m ,埋深根据降水深度及含水层位置决定,但必须埋入含水层内。

3、井点管埋设完毕应接通总管。

总管设在井点管外侧 50cm处,将配好的管子逐根放入
沟内,在端头法兰穿上螺栓,垫上橡胶密封圈,然后拧紧法兰螺栓,总管端部,用法兰封牢。

一旦井点干管铺好后,用吸水胶管将井点管与干管连接,并用8号铁丝绑牢。

一组井点管部件连接完毕后,与抽水设备连通,接通电源,即可进行试抽水,检查有无漏气、淤塞情况,出水是否正常,如有异常情况,应检修后方可使用,如压力表读数在0.15-0.20MPa,真空度在93.3kPa以上,表明各连接系统无问题,即可投入正常使用。

4、井点使用时,应保持连续不断抽水,并配用双电源以防断电。

一般抽水 3-5d后水位
降落漏斗基本趋于稳定。

5、施工注意事项
A、成孔时,如遇地下障碍物,可以空一井点,钻下一井点。

井点管滤水管部分必须
埋入含水层内。

B、井点使用时,正常出水规律是“先大后小,先混后清”,如不上水,或水一直较混,
或出现清后又混等情况,应立即检查纠正。

真空度是判断井点系统是否良好的尺度,如真空度不够,表明管道漏气,应及时修好。

井点管淤塞,可通过听管内水流声,手扶管壁感到振动。

如井点管淤塞太多,严重影响降水效果,应逐个用高压水反复冲洗井点管或拔出重新埋设。

C、在土方开挖后,应保持降低地下水位在基底 500mm以下,以防止地下水扰动地基
土体。

(二)、管井(深井)降水
管井(深井)井点降水是在深基坑周围埋置深于基底的井管,依靠深井泵或深井潜水泵将地下水从深井内揚升到地面排出,使地下水位降至坑底以下。

深井井点降水具有排水量大、
降水深、不受吸程限制、井距大等优点,但其一次性投资大,成孔质量要求高。

深井井点降水适用于渗透系数较大(10~250m/d),土质为砂土等,地下水丰富、降水深、面积大的情况。

钻孔准备——
1、平整场地:按施工总体部署平面图先把钻孔位置、排水管等所需占地划出,清理、
平整。

2、钻孔放线:测放出钻孔位置,并挖点坑。

3、井管:井管为PVC管或预制砼管,管长13~15米。

4、滤布:采用玻璃丝布作滤布,玻璃丝的规格为80~120
目。

可以防止被保护土层中的砂质土颗粒经地下渗流液化流失,从而避免地基扰动破坏。

滤布采用双层包裹,防止外层滤布损坏,内部保护土层。

钻孔——
首先定位,将钻头对准点位,垂直插入预先已经挖好的井点小坑。

采用潜水钻孔泥浆固壁法成孔,施工自地表开钻,控制护壁的泥浆比重为1.15g/cm3左右。

为确保成孔的垂直度,钻孔底座必须牢固、基础强度高,开钻时要精确检查钻杆的垂直度,这样成孔垂直度才好,安装的井管和成孔才会同心。

成孔后加强洗井,井管安装时泥浆比重需控制在1.05g/cm3左右,同时泥浆的含砂率要小于4%。

滤料回填及井管安装——
洗孔完成后,拆除钻杆并进行井管安装,回填滤料。

地下水位以下井管采用透水管。

下井管时先将井管牢固连接,并保证井管垂直、居中。

井管下完后需及时回填滤料,滤料采用洁净级配良好的中粗砂,滤料需均匀分布在井管四周,确保出水通畅。

滤料填筑高程同地层相对应,需高出含水层0.5~1.0m。

深井的运行管理——
1、施工期间需确保深井连续抽水,施工用电须达到100%的保证率,同时要配足够数量
的备用水泵。

选择一个管井为观察孔,保证降水水位线在污水沟槽50cm以下。

2、在临近建筑物边设置一个沉降观察点。

降水后需进行24小时的不间断观测,一旦发
现有沉降须立即停止降水或减少降水,并要做好记录、分析。

综合而言井点降水法:施工简便,操作技术易于掌握;适应性强,可用于不同几何图形的基坑;降水后土壤干燥,便于机械化施工和后续工作工序的操作;井点作用下土层固结,土层强度增加,边坡稳定性提高;地下水通过滤水管抽走,防止了流砂的危害;节省支撑材料,减少土方工程量等,为目前在含水透水位土层实施的一种行之有效的方法。

四、保证安全施工的技术措施
1、建立安全生产管理网络,对安全生产实行横向到边,纵向到底的层层管理,做到责任
落实到人。

2、对存在的安全隐患进行全面的分析,确定安全生产的关键控制点,对薄弱环节进行重
点管理,形成点面结合的管理模式。

3、加强现场工人的安全思想教育,养成自主学习安全生产操作规程的风气,提高工人的
安全生产意思,落实责任,严肃规章制度。

4、执行安全生产责任制,安全生产检查制,实行安全生产交底制,严格执行上岗证制度,
坚持事故报告制度。

5、注意工地用电安全,指定专业电工定期检查线路,电箱,电机等用电设施。

各类电器
均需有漏电保护装置配电箱、电线盒等设施,按照操作规程加强防雨、防水设施,防止漏电伤人。

(附:井点降水各方案综合造价对比表)
平江新城天筑路、莲塘路工程项目部
2006年5月28日。
