抽水蓄能电站工程上水库土建工程土石方平衡规划方案
抽水蓄能电站工程上水库土建工程施工总平面布置方案

抽水蓄能电站工程上水库土建工程施工总平面布置方案1-1施工总布置概述1.1.1施工总布置原则1.施工用地中的借地面积应在标书规定的范围内。
2.主要生产活动设施及道路主干线位置应在10年一遇洪水位以上。
3.生产临设和生活临设分开布置,且生活临设集中布置在一个区内。
4.水、电、通讯等管(线)路从业主提供的主干线接口接入。
5.施工现场和生产生活临设应考虑环境保护要求;危险品仓库布置应远离施工现场和生活区,确保安全生产。
6.根据标书、施工总布置规划图(图号H76B-8D2-1)、各标段施工用地范围图(图号H76B-8D2-2)等进行总平面布置。
1.1.2施工总布置概述1.按照总评布置图场内施工道路布置如下:场内布置有永久公路5条共26.38km。
临时施工道路17条共12.14km,临时道路道路路面宽7m,一般为泥结石路面。
永久道路为混凝土路面。
属于本标修建的临时道路7条,共5.38kni。
2.施工工厂布置:共设有机械修配厂、钢筋加工厂、木材加工厂、混凝土予制厂和砂石混凝土系统等。
共计建筑面积9100m2,占地3910OnI2。
3.金结拼装场及停车场:共计建筑面积250m2,占地5000m24.仓库布置:场内设有钢筋钢材库、施工机械配件库、建筑材料库、水泥库、综合库、劳保用品库、氧气乙焕库、炸药库(二级库)等、共计建筑面积1380m2,占地面积10000m2o5.生产生活设施:采用永临结合建设的办公及生活管理用房,进点后修建。
该建筑物位于上库**标营地内,其南面向上坝公路,北临上库库盆,总建筑面积约1212平方米,建筑楼层两层,混凝土框架结构。
其中上部结构采用现浇钢筋混凝土框架、全现浇钢筋混凝土梁板式楼屋盖结构;独立基础为加连梁,以2层卵石层为持力层,地基承载力特征值不小于280KPao现浇结构混凝土采用C25,预制构件混凝土均采用C20,垫层为**0。
钢筋采用HPB235、HRB335及HRB400。
对于室内地坪以下部分砌体采用MulO水泥实心砖,M7.5水泥砂浆砌筑,室内地坪以上建筑物外墙采用MulO烧结页岩多孔砖,M5混合砂浆砌筑;室内地坪以上建筑物内墙采用轻质隔墙材料,M5混合砂浆或专用粘结剂砌筑。
浅述抽水蓄能电站土石方平衡设计及过程调配管理

浅述抽水蓄能 电站土石方平衡 设计及过程 调 配管理
温 家华 、,潘福营 (1.国网新 源控股有 限公 司,北京市 100161;2.国网新 源控股有 限公 司技 术 中心 ,北京 市 100761)
摘 要:本文从抽水蓄能电站土石方平衡一般设计思路出发,梳理了料源平衡时序冲突、开挖料利用系数取值不合理、 过程监督缺失等近年来在设计计算以及动态管理 中出现的一些常见问题 ,分析 了各项 问题发生 的潜在原 因,指 出了建 设 过程 中参建各 方的职责 ,并给 出了关于土石方平衡设计与过程调配管理的建议。
废料 处理 之 间 的关系 ;按 照环 保 要求 ,选 择堆料 、弃 质 要 求 和 需 求 量 ,混 凝 土 工 程 量 和 各 种 规 格 混 凝 土 骨
料场地 ;合理调配 ,减少运输 工作量 [1112]0做好土石方 料 的 需 要 量 。
平 衡 设 计 ,对 于 减 少 工 程 量 、 降 低 工 程 投 资 意 义 重 大 。
(3)梳 理 各 建 筑 物 分 部 位 、分 岩 性 的 开 挖 工 程 量 ,
抽 水 蓄能 电站 作 为一 种特 殊 的水 电站 ,由于 需设 结 合各 建筑 物开 挖部 位 的地质 条件 、开挖 方法 和进 度
置 两 个水 库 、多采 用地 下厂 房 布置 型式 、坝型 选 择多 安 排 ,对各建 筑物开 挖料质量及 数量进行 可利用分析 ,
土石 方 平衡 设计 是水 电工 程施 工 组织 设计 中 的一
(1)初 定 设 计 方 案 及 施 工 方 案 。
项工 作 ,其主 要 目的 是实 现尽 量 利用 开挖 土石 方 ,减
(2)梳 理 初 选 设 计 方 案 下 土 石 方 填 筑 工 程 量 与 混
抽水蓄能电站上下库工程施工方案研究

抽水蓄能电站上下库工程施工方案研究在当今社会,随着能源需求的不断增长和环境保护意识的普及,抽水蓄能电站作为清洁、可再生能源的代表之一,备受关注。
而抽水蓄能电站的上下库工程施工方案更是至关重要,它直接关系到电站的效率、安全性以及未来的运行。
本文将就抽水蓄能电站上下库工程施工方案展开深入探讨,带您了解这一领域的最新研究成果和实践经验。
工程前期准备在实施抽水蓄能电站上下库工程施工方案之前,充分的工程前期准备工作至关重要。
这包括对施工场地的勘察、环境影响评估、安全风险评估等工作。
只有做好了充分的准备工作,才能为后续的施工工作奠定坚实的基础。
施工方案设计针对抽水蓄能电站上下库工程,合理的施工方案设计是确保工程顺利进行的关键。
施工方案设计需要考虑到工程的复杂性、安全性和效率,合理分配施工资源,制定详细的施工计划,并根据实际情况灵活调整,以确保工程按时、按质完成。
施工过程控制在实际施工过程中,严格控制施工过程是保证工程质量的关键。
施工过程中需要注意协调各个施工单位之间的配合,确保施工进度顺利推进,及时发现和解决施工中的问题,以确保工程质量和安全。
施工后期监测一旦抽水蓄能电站上下库工程施工完成,后期的监测工作同样至关重要。
定期对工程进行巡检和维护,及时处理可能出现的问题,确保电站的长期稳定运行。
通过对抽水蓄能电站上下库工程施工方案的研究,我们可以更好地认识到其在清洁能源领域的重要性,同时也应该意识到在实际施工中所面临的挑战。
只有不断优化施工方案,提高工程质量,才能更好地推动清洁能源事业的发展。
抽水蓄能电站上下库工程施工方案的研究对于清洁能源的发展至关重要,需要充分重视工程前期准备、施工方案设计、施工过程控制和施工后期监测等环节,以确保工程的顺利进行和长期稳定运行。
抽水蓄能电站地下厂房系统土建工程土石方明挖工程施工方案及技术措施

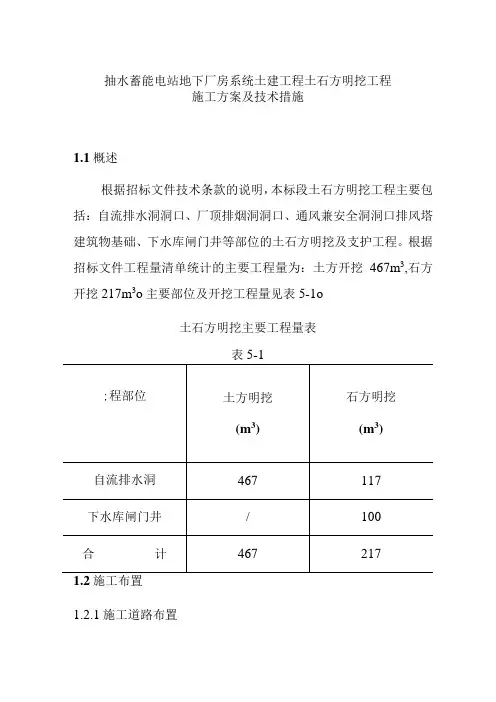

抽水蓄能电站地下厂房系统土建工程土石方明挖工程施工方案及技术措施1.1概述根据招标文件技术条款的说明,本标段土石方明挖工程主要包括:自流排水洞洞口、厂顶排烟洞洞口、通风兼安全洞洞口排风塔建筑物基础、下水库闸门井等部位的土石方明挖及支护工程。
根据招标文件工程量清单统计的主要工程量为:土方开挖467m3,石方开挖217m3o主要部位及开挖工程量见表5-1o土石方明挖主要工程量表1.2.1施工道路布置根据本工程土石方明挖工程的分布和施工特点,结合现场情况,主要利用业主在本工程下库区布置修建的场内2#公路、下水库坝顶环库公路和施工运渣交通洞作为开挖、出渣施工的主干道,施工时根据现场情况修筑临时施工道路至各工作面。
1.2.2风、水、电、施工照明本工程土石方明挖及支护工程量很少,其施工风、水、电及施工照明均从相应洞室洞挖系统布置的风、水、电管线上引接。
施工照明采用洞口系统设计的照明。
采用1〜2个3∙5kW铜灯组成自制灯塔集中照明,局部照明采用IOOOW碘鸨灯补充。
1.3施工进度计划安排因本标段工程明挖支护部位少而工程量小,根据施工工序,土石方明挖是相应洞室洞挖施工的紧前工作,其施工进度安排包含在相应洞室的开挖支护工期中。
1.4土石方明挖施工程序及方法14.1施工程序各部位进行土石方明挖时,按自上而下、自外而内、分层开挖的方式进行施工,开挖顺序为:场地清理→土方开挖→岩石钻爆开挖→保护层开挖。
1.4.2施工方法㈠场地清理施工前由测量放出设计开挖边线,对开挖范围内的原始地形、地貌进行复测,核实开挖原始断面,确定开挖及清理范围,人工配合液压反铲清理开挖区内的植被、杂物,并在开挖开口边线外按设计要求做好截水沟。
清理的植被、杂物,表土等,按监理工程师指定位置堆放。
㈡土方开挖土方开挖采用人工配合反铲挖装剥离、20t自卸汽车运至弃渣场或监理工程师指定的位置,根据设计及监理要求进行堆放。
机械无法施工的部位采用人工开挖。
土方边坡采用反铲按设计边坡剥离,人工配合修坡。
溧阳抽水蓄能电站土石方平衡调配规划

表 6
部 位
工程 总开挖 量及 可利 用量表 ( n 万r) 3
上 水库 输水发 电 系统 下 水库
78 6 2.
67 1
合 计
33. 0 21
28. 4 21
土石方 开挖 量
石 方开挖 量
204 1.
20 4 1.
2 9. 03 1
15. 64 7
石 方可 利用 量 弃 量
石 方可 用量 1. 13 弃量
O 5. 6. 13 11 46 9 5 3. 7 6 97 6 . 7. 5. 55 8
7. 2. l. 1. 2 . 2. 9 8 l2 8 O 7 93 3 1 30 7 6 93 . 9.
2 4 总开挖 量及 可利 用量 .
通过对上 、下水 库 和输水 发 电系统 等部 位开挖 量及
土 石 方 工 程
虑覆盖层剥 离界面损失 1 。库 岸各 分 区开挖量 及 可利 O 用料分 析见表 3 。 8 ,下水库开挖量及 可利用 料见 表 5 5 。
表5
部 位
下水库开挖 量及可利 用料
覆盖 层 开挖
48 4 3.
( s 万m )
合计
表 3 上水库分 区开挖量及可利 用料表 ( 3 万m )
5 58 3. 12 8 9.
13 2 2. 8. 72
19. 23 7 6 35 9.
15. 927 935 7.
综合利 用 率 为 5 . ,尾 水 系 统 洞 挖 料 综 合 利 用 率 为 65
4 ,引水系统进 口和尾 水 系统 出 I 分别 位 于上下 库岸 5 = 1
可利用 量 的 分 析 ,工 程 总 的 开挖 量 及 可 利 用 量 汇 总见
抽水蓄能电站上水库混凝土施工方案

抽水蓄能电站上水库混凝土施工方案抽水蓄能电站是一种利用低峰电能泵水到高峰期储能,再通过下落水流驱动水轮机发电的系统。
它能够平衡电力系统的负荷波动,提高电网的稳定性和可靠性。
水库混凝土施工方案对抽水蓄能电站的建设和运行至关重要。
以下是一份针对抽水蓄能电站上水库混凝土施工的方案。
一、施工前准备1.编制详细的施工方案,包括施工工序、施工方法、施工工艺、施工周期等。
2.设计并搭建必要的施工工地及临时设施。
3.准备必要的施工机械、器材和材料。
二、施工工序1.清理水库施工区域,确保施工现场的整洁和安全。
2.进行地下开挖工作,包括水库坝体的基坑和导流洞的出口施工。
3.进行混凝土浇筑工作,按照设计要求进行模板支撑、钢筋绑扎等工作,并使用混凝土泵进行浇筑。
4.进行混凝土养护工作,使混凝土能够具有足够的强度和耐久性。
5.进行防水处理工作,采用防水涂料或者防水混凝土进行处理,确保水库的密封性和防渗功能。
6.进行施工验收,包括结构验收和质量验收,确保水库混凝土的质量和安全性。
三、施工方法和工艺1.采用抽水驱动的混凝土输送系统,利用抽水机将混凝土从搅拌站抽送到施工现场,确保混凝土供应的连续性和稳定性。
2.采用模板支撑系统,包括钢模板和木模板,确保混凝土施工的准确性和一致性。
3.采用自动化施工系统,包括混凝土搅拌站、混凝土输送系统、混凝土浇筑系统等,提高施工效率和质量。
4.采用养护措施,包括覆盖保温层、喷淋养护液等,保证混凝土在养护期间的湿度和温度。
5.采用自动化监测系统,包括混凝土强度和温度监测系统、自动化浇筑和养护系统等,提高施工的精度和可靠性。
四、施工周期和安全管理1.制定详细的施工计划和时间表,确保施工进度和质量的同步推进。
2.加强安全管理,包括施工现场的安全警示、施工人员的安全培训和防护措施的落实等。
3.做好环境保护工作,包括施工废水和废料的处理,确保施工不对周围环境造成损害。
4.定期进行施工质量检查和验收,保证施工的质量和安全性。
抽水蓄能电站工程上水库土建工程环境保护和水土保持方案

抽水蓄能电站工程上水库土建工程环境保护和水土保持方案Ll环境保护、水土保持方面的问题本工程施工期间,将给附近居民的生活暂时带来不便,同时施工产生的噪声、振动、扬尘等也会影响当地的环境质量。
本工程施工中可能出现的环境保护和水土保持方面的问题如下:1、噪声施工噪声主要由空压机、钻孔机、风镐、混凝土拌和楼等施工机械作业和车辆运输产生。
2、大气污染施工运输、爆破散烟等施工过程和露天堆料场会产生大量扬尘,扬尘在大风天气和旱季较为严重。
止匕外,各种施工机械、运输车辆和炉灶等燃具也排放废气。
3、水污染施工产生的废水有施工人员生活污水、施工废水等。
其中施工废水含泥沙量较大,车辆冲洗废水含油量较大。
4、固体废弃物污染施工期产生的固体废弃物主要有工程弃土弃渣、建筑废料和施工人员的生活垃圾。
5、边坡和水土流失施工场地的开挖边坡易引起失稳滑坡塌方和水土流失。
L2环境保护和水土保持目标本工程的环境保护和水土保持目标:污染物排放符合相关法律规定要求,不发生重大环境投诉。
在工程施工期间,对噪声、扬尘、振动、废水、废气和固体废弃物进行全面控制,最大限度地减少施工活动给周围环境造成的不利影响。
生活污水、施工废水处理后达到《污水综合排放的标准》。
加强开挖边坡排水、支护和治理,防止滑坡塌方和水土流失,做好施工弃渣的治理措施。
1.3环境保护体系建立我局环境保护办公室,与安全科合署办公,其主要环境保护职责如下:1、认真执行国家和上级主管部门颁发的各项环境保护法律、法规,负责对现场环境卫生情况进行监督与控制;2、结合本项目实际,制定并不断完善环境保护有关管理规定,并监督贯彻落实;3、制订防止职业病和职业危害及环境保护的措施,并对措施的执行情况进行监督检查;4、负责对各单位进行环境保护工作的考核奖惩;5、深入施工现场,掌握环境保护动态,总结、评比环境保护工作。
在编制施工总布置设计文件的同时,编制一份施工区和生活区的环境保护和水土保持措施计划,报监理人审批。
仙游抽水蓄能电站工程土石方调配计划

仙游抽水蓄能电站工程土石方调配计划1 土石方调配原则及编制依据1.1 土石方调配原则在满足合同文件规定的关键施工进度和建筑物开挖工期的条件下,结合大坝填筑工期要求,尽量提高石方开挖利用料直接上坝率,减少中转上坝和开挖利用料的损失,促进施工效率提高。
调配具体原则如下:(1)各种料源满足坝体填筑各料区坝料的技术指标要求;(2)建筑物开挖工期安排与大坝填筑进度和对料源开挖要求相适应,以最大限度地利用建筑物开挖料直接上坝填筑,降低中转上坝填筑量;(3)在对建筑物开挖料规划利用的前提下,尽早确定存料场回采规模,满足大坝填筑施工强度;(4)建筑物开挖施工中,依据坝体各料区技术指标不同,有选择地进行爆破和挖装,减少利用料的损失。
(5)填筑的石料主要来源于上石Ⅰ料场。
1.2 编制依据(1)合同文件第一卷《商务文件》中工程量清单中所提供的有关工程量。
(2)合同文件第二卷《技术条款》中对各填筑料的技术要求。
(3)大坝工程施工工期要求及其它施工进度安排等。
2 土石方挖填工程量本标内土石方开挖有上水库库区土石方开挖、坝顶公路土石方开挖、上库石料场土石方开挖、主副坝基明挖、导流隧洞进出水口土石方明挖及洞挖、进/出水口洞挖、坝后弃渣场及排水系统明挖等;土石方填筑工程有上水库主坝填筑、主坝坝后弃渣场及排水系统填筑、虎歧隔副坝及湾尾副坝填筑、上水库库区填筑、库内拦渣坝填筑、坝顶公路路基回填、启闭机房房心回填及主坝上游围堰填筑等,开挖工程量见表7-1。
填筑工程量见表7-2。
由表7-1、表7-2统计知:土方开挖总量约2592728m³(自然方),石方开挖总量约1668961m³(自然方),土石方开挖合计为4261689 m³(自然方),填筑总量约1511704m³(填筑方)其中土方填筑92883 m³(填筑方),石方填筑1407394 m³(填筑方)。
3 土石料利用料折算系数根据本工程地质勘探成果、技术规范对填料压实度要求及相关定额,结合本公司堆石坝施工经验,确定各种填筑料的相关折算系数。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
抽水蓄能电站工程上水库土建工程土石方平衡规划方案LI概述
L本合同工程建(构)筑物土石方开挖超过200万m3(含库盆处理),洞挖石方2.8万m3,明挖石方42万m3(按照招标文件有说明的),石方开挖总量超过80万m3。
2.本工程上库主、副坝及其他建筑物、临时工程石料填筑共计超过100万m3(压实方)。
3.根据坝体设计要求,主、副坝堆石体和过渡层可直接利用明挖石方和洞挖石方上坝填筑,垫层料和反滤料利用其他标段加工的石料参配而成。
具体开挖回填量见下表:
1.2土石方平衡规划
L根据施工总进度安排,本工程石方开挖主要集中在2012年。
本工程填筑分为两个阶段:第一阶段主要为施工营地场平填筑和主坝预填筑等,场平填筑料源主要来自上库库盆清理和导流泄放洞明挖土石方,场平表层石渣填筑主要采用进出水口标提供的石渣。
坝体预填筑料源主要采用副坝及主坝的石方开挖料。
第二阶段为围堰(包括上库进/出水口围堰)填筑和主坝坝体填筑等。
围堰填筑料源主要采用上库进/出水口、施工道路的开挖料,粘土从土料场获取。
坝体的填筑料主要来自本工程开挖料,不足部分由采石料场提供。
2.经土石方平衡后,考虑开挖运输中石渣损耗及不合格料废弃等因素影响,可利用的开挖石磴约为75万m3(自然方)。
3.本合同工程所缺的填筑料约为30万∏)3(自然方)剩余料由料场补充。
1.3料场规划
本工程需要开采石料30万m3,围堰、临时设施等需要的土石料可利用工程本身开挖的大量的土石料。
粘土填筑考虑可利用工程本身开挖的料50万立方米,上需要再料场开挖约10万方土方,料场开采规划如下。
1.3.1土方料场开采规划
一、土方料场规划:
土方料场共需开采粘土10万m3,主要用作库盆回填、大坝坝前趾板粘土铺盖及副坝粘土心墙填筑,其他土石混合料回填可利用相关项目开挖的土石料。
二、土方料场开挖
土方料场开挖前,先在料场周围及内部设置排水网沟,并始终保持料场开采期间排水系统畅通,场内无积水,以保证土料的质量,料场开挖按技术规范要求规定先进行表层清理,清除表层无用土直至土质符合设计和规范要求为止,表土运业主指定弃土场单独储存,供场地复耕使用。
表土清理采用推土机集料,ZL50装载机装15t自卸车运至弃土场。
粘土料开挖采用PC-200反铲挖掘机开挖,15t自卸车运施工现场,粘土开挖分层进行,分层厚度按挖掘机的最佳作业深度控制,每层土开挖前,周边的排水沟及集水井必须先形成,料场的开采范围严格控制在业主划定的征地范围内开采,土料场开采完毕后,严格按业主和监理工程师指示的要求进行料场综合整治。
1.3.2石料场开采规划
一、石料场规划
经土石方平衡规划,本工程大坝填筑所需的堆石料,需要另行开采获得的石料共需30万m3,均用作付坝的主、次堆石区填筑。
二、石料场开采
料场开采布置2台中风压钻机,料场开采在业主划定的征地范围内进行,先采用人工手风钻清除山体覆盖层及强风化层,直至岩石符合坝体填筑要求为止,清除废渣运下游弃渣场堆放。
大坝填筑料开采按填筑区不同,主次堆石料粒径控制在设计要求范围内,石料的开采制备方法主要采用梯段微差挤压爆破方法获得,梯段开挖以潜孔钻开挖为主,手风钻配合修边坡,超径料解小等,梯段高度一般为10~15m,一次爆破方量约为2000m3左右,主次堆石料爆破参数初拟为:
实际开采前结合现场的实地爆破试验加以修正,以保证获得满足坝体填筑质量要求的石料。
料场开采过程中,及时对开挖边坡进行整治,撬除不稳定岩体,确保边坡稳定,采石结束后,对采石场周围进行彻底清理,场内按规定进行铺土绿化整治。
1.3.3中转料场规划
根据土石方平衡规划及施工总进度计划安排:本工程前期开挖和2012年汛期开挖料,不能直接上坝填筑,需设置中转料场暂时储存使用。
中转料场规划两个,分别给西副坝和西南副坝以后的填筑使用。
施工时根据实际需要规划好料场的范围。
中转料周围设置良好的排水系统,并始终保持排水系统畅通,保证施工废水、天然雨水不污染石料,料场周围与其他施工布置临近部位砌2m左右高的干彻石挡墙,避免石渣滚入影响其他施工设施的安全和保持道路畅通。
