梯形渠道施工方案
砼浇筑工序分模板安装和浇筑,各工序施工方法如下。
(1)模板制安:模板使用定型钢模,具有足够的刚度和强度,拐角部位加工木模拼装。
预制构件模板按照预制构件尺寸,加工成套定型模板,逐块预制。
现浇构析模板根据施工图构件尺寸,进行组合安装,模板安装时,重点抓好水平度或垂直度,注重承重架及支撑的牢固性。
对墩墙、柱采用内撑外拉的方法,确保标准断面尺寸的准确性,即内用标准撑信模板,防止内向位移,外用拉丝拉紧,防止外向位移,模板在高度方向每间隔一米上一道围令,用排架稳固,防止总体位移。
为便于拆模,立模前在模板内表面均匀涂上一层脱膜剂。
安装好的模板做到板面光洁平整、无污物,接缝严密,不漏浆,并具有足够的强度、钢度和稳定性。
(2)砼浇筑:钢筋和模板经监理工程师验槽合格后,可进行砼浇筑,砼生料由专人负责,严格按砼配合比进行生料配制,拌和时,严格控制水灰比拌和时间,从投料完算起,拌和时间不少于2分钟。
墩墙、梁、柱的砼振捣用插入式振捣棒振动。
振捣时,振点呈梅花型分布,移动距离不大于作用半径的倍。
振捣上一层时,振捣棒插入下层5cm以上,以利上下层砼的结合。
振捣一般在砼没有明显下沉不出气泡,开始泛浆为止。
砼浇筑尽量一次完成,不留施工缝,当必须留施工缝时,施工缝留在承受力不大或受压的部位,
二次浇筑前先把原砼面凿毛,冲洗干净,铺一层3cm厚的高标号砂浆,以利上下层间砼的有机结合。

施工组织设计(预制板梯形渠道)

7.1.1 工程条件⒈地理位置、交通运输及场地利用条件**干渠工程地处---流域山前冲洪积平原地带、+++市辖区范围内,从---第三分水枢纽引水,途经123 农场、456 乡、789 乡、9877 林场、**牧场到达**农场,在**农场跨---后投入普米干渠。
干渠施工地有+++市至123 农场和+++市至**地区的公路穿过,对外交通方便。
加之+++市是12345678 自治州首府,也是123 重要的交通枢纽和最大的物资集散地,可作为工程对外物资转运站,交通运输条件优越。
部份地段应修筑与对外交通道路相连的暂时土路或者碎石路,以方便运输施工材料和施工设备。
施工场地内也多有便道相通,但有些工程段需新建或者扩建、整修部份简易土路以方便施工运输。
沿**干渠两侧分布有耕地、荒漠、胡杨林。
总体上看,工程仅侵占了少量的农田、草场和林地,而绝大部份的施工段点场地开阔,是未被利用的国有土地。
⒉材料及水电供应条件⑴建造材料的供应按天然建造材料“就地取材”的原则,施工中所需的天然料及人工料可就近选定料场采集或者采购。
水泥、钢材和预制砼板可从+++市购进,砂、石、土料、戈壁料可从+++市附近的料场采集或者购进,片石须从+++市购进。
**干渠首段距+++市30km 多,末段距+++市50~60km 摆布,材料的运输较为方便。
⑵水源、电源情况及提供修配加工的能力**干渠工程施工中所需的施工用水可就近从---引取,在施工段点需修筑蓄水池。
施工人员生活用水可打暂时的抽水机井并设小型水泵,施工完毕后,应废弃并恢复地表。
**干渠施工用电全部采用自备柴油发机电供应。
**干渠工程位于+++市城郊,施工中机械修配与加工便利。
初拟在123 农场或者**地区距离干渠较近的施工点设置一个定点机械修配站,渠线每10km 设一个挪移机修队,负责机械设备的小修及日常保养,机械设备的大修及零配件的加工考虑可在+++市进行。
汽车保养站可与机械修配站合并设置。
梯形渠道施工方案

梯形渠道施工方案1. 引言梯形渠道是一种常见的水利工程结构,用于排水和灌溉目的。
本文将介绍梯形渠道的施工方案,包括材料准备、施工步骤、质量控制和安全注意事项等内容。
2. 材料准备在进行梯形渠道的施工前,需要准备以下材料:•混凝土:用于梯形渠道的基础和墙体的施工。
•钢筋:用于混凝土结构的加固。
•泥土:用于填充和修整梯形渠道的底部和侧壁。
3. 施工步骤3.1 渠道定位在进行渠道的施工前,首先需要确定渠道的位置和长度。
使用测量工具,沿着预定的路径测量并标记出渠道的起点和终点。
3.2 土方开挖根据渠道的设计要求,进行土方开挖。
使用挖掘机或手工工具,将地面上的土壤挖掘出来,形成具有适当尺寸和坡度的渠道底部。
3.3 基础施工在土方开挖完成后,进行渠道底部基础的施工。
首先,清理渠道底部的杂物和泥沙。
然后,倒入准备好的混凝土,平整并用振动器加固。
最后,在混凝土表面铺设钢筋网。
3.4 渠道墙体施工当基础完成后,进行渠道墙体的施工。
在渠道两侧安装木质或金属模板,倒入混凝土并使用振动器压实。
待混凝土初凝后,使用抹灰工具对墙体进行抹平和修整。
同时,安装钢筋以加固渠道墙体。
3.5 渠道底部和侧壁修整在渠道墙体完成后,进行底部和侧壁的修整。
清理渠道底部和侧壁的杂物和泥沙。
使用适当工具,将泥土填充到底部和侧壁,然后进行平整和压实。
3.6 设备安装在渠道施工完成后,根据需要安装相关的水利设备,例如水泵、阀门和喷灌装置等。
确保设备的安装符合设计要求,并进行必要的测试和调整。
3.7 渠道验收渠道施工完成后,进行最终的验收。
检查渠道的尺寸、坡度和表面平整度等是否符合设计要求。
同时,进行必要的质量检测,如混凝土的抗压强度和钢筋的焊接质量等。
修正任何不符合要求的地方,并进行必要的改进。
4. 质量控制在梯形渠道的施工过程中,应严格控制施工质量。
以下是一些常见的质量控制措施:•对混凝土进行抗压强度和材料成分的测试。
•对钢筋的直径、焊接质量和布置进行检查。

水利水电渠道工程施工方案

一、工程概况本工程为某地区水利工程,主要目的是改善灌溉条件,提高农业产量,保障地区水资源合理利用。
渠道工程全长XX公里,设计流量XX立方米/秒,渠道断面采用倒梯形,渠底宽度为7.744m,一级边坡为1:2,渠底高程在123.489~123.191m之间,一级马道(堤顶)宽5.0m,渠道纵比降为1/26000。
全段采用混凝土衬砌,渠坡厚度为10cm,渠底厚度为8cm。
混凝土衬砌强度等级为C20,抗冻标号f150,抗渗标号w6。
全渠段采用复合土工膜防渗,并在渠底及渠坡防渗复合土工膜下铺设保温板防冻层。
二、施工组织布置1. 施工阶段划分根据工程特点和施工进度要求,将渠道工程划分为以下几个施工阶段:(1)准备阶段:包括施工准备、测量放样、施工图纸会审等。
(2)土方开挖阶段:包括土方开挖、堆放、运输等。
(3)基础处理阶段:包括渠底、渠坡处理、保温板铺设等。
(4)混凝土衬砌施工阶段:包括模板安装、混凝土浇筑、养护等。
(5)验收阶段:包括质量验收、资料整理、工程总结等。
2. 施工工区划分根据渠道工程长度和施工进度要求,将渠道工程划分为4个工区,每个工区分2个施工段,每段设1个施工作业面,总共8个作业面同时进行施工。
三、施工工艺技术1. 土方开挖(1)采用挖掘机进行土方开挖,分层、分段依次进行,确保开挖质量。
(2)开挖过程中,注意边坡稳定,及时进行边坡支护。
(3)开挖后的土方堆放于指定地点,不得影响施工进度。
2. 基础处理(1)渠底、渠坡处理:采用人工或机械进行平整、压实,确保基础表面平整。
(2)保温板铺设:在渠底及渠坡防渗复合土工膜下铺设保温板,确保防冻效果。
3. 混凝土衬砌施工(1)模板安装:根据设计图纸要求,安装模板,确保模板尺寸准确、牢固。
(2)混凝土浇筑:采用混凝土搅拌车运输混凝土,采用泵送或人工浇筑,确保混凝土浇筑质量。
(3)养护:混凝土浇筑完成后,进行养护,确保混凝土强度达到设计要求。
四、施工安全保证措施1. 施工现场安全措施(1)设立安全警示标志,确保施工人员了解施工区域安全情况。

打梯形渠有什么好施工方案

打梯形渠有什么好施工方案一、引言梯形渠是一种常见的水利工程结构,其设计合理、施工简便、造价经济,广泛应用于农田灌溉、排水等领域。
为确保梯形渠施工的质量与效果,本文提出了一套完整的施工方案,涵盖了从现场勘察到工程验收的各个环节。
二、施工方案现场勘察与调研在施工前,需对施工现场进行详细的勘察与调研,了解地形、地貌、土壤类型、地下水位等基础信息,为后续的设计和施工提供准确的数据支持。
材料准备与质检根据设计要求,准备充足的施工材料,如水泥、砂、石料等,并进行严格的质量检查,确保材料符合施工要求。
土方开挖与清理按照设计要求进行土方开挖,确保开挖尺寸准确,边坡稳定。
开挖完成后,对底部进行清理,确保无杂物、无积水。
梯形渠道定位根据现场勘察结果和设计要求,进行梯形渠道的定位工作,确定渠道的走向、高程等参数。
基础施工与加固按照设计要求进行梯形渠的基础施工,如铺设垫层、浇筑基础等。
对于地基较弱的地段,需进行加固处理,如采用桩基、换填等方法。
墙体施工与加固在基础施工完成后,进行墙体施工,按照设计要求浇筑墙体。
对于墙体较薄或易受外力影响的地段,需进行加固处理,如增加钢筋、设置支撑等。
底部侧壁修整墙体施工完成后,对底部和侧壁进行修整,确保表面平整、光滑,无裂缝、无蜂窝等缺陷。
止水处理与防漏在梯形渠的施工过程中,需进行止水处理,如设置止水带、涂抹防水材料等。
同时,对于可能出现的渗漏问题,需进行防漏处理,如设置排水管、注浆封堵等。
引水设施设计与安装根据设计要求,进行引水设施的设计与安装工作,如进水口、出水口、闸门等的设置与安装。
确保引水设施能够正常运行,满足灌溉、排水等需求。
封堵门安装与调试在引水设施安装完成后,进行封堵门的安装与调试工作。
确保封堵门能够紧密关闭,防止水资源的浪费和渠道的损坏。
试运行与效果检查在所有施工工作完成后,进行试运行与效果检查。
对梯形渠的引水、排水等功能进行测试,确保渠道能够正常运行,满足设计要求。
同时,对渠道的外观、质量等进行检查,确保无缺陷、无隐患。

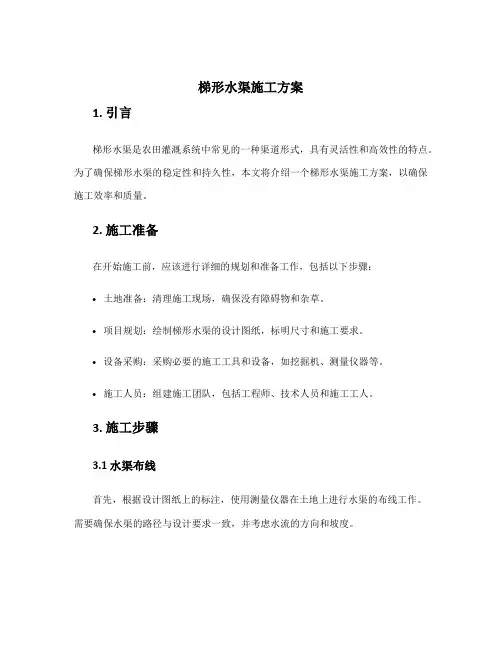

梯形水渠施工方案

梯形水渠施工方案1. 引言梯形水渠是农田灌溉系统中常见的一种渠道形式,具有灵活性和高效性的特点。
为了确保梯形水渠的稳定性和持久性,本文将介绍一个梯形水渠施工方案,以确保施工效率和质量。
2. 施工准备在开始施工前,应该进行详细的规划和准备工作,包括以下步骤:•土地准备:清理施工现场,确保没有障碍物和杂草。
•项目规划:绘制梯形水渠的设计图纸,标明尺寸和施工要求。
•设备采购:采购必要的施工工具和设备,如挖掘机、测量仪器等。
•施工人员:组建施工团队,包括工程师、技术人员和施工工人。
3. 施工步骤3.1 水渠布线首先,根据设计图纸上的标注,使用测量仪器在土地上进行水渠的布线工作。
需要确保水渠的路径与设计要求一致,并考虑水流的方向和坡度。
使用挖掘机进行渠道的挖掘工作。
挖掘的深度和宽度应与设计要求相匹配,并确保挖掘底部平坦,两侧坡度一致。
3.3 坡道处理在渠道的坡度处理上,需要考虑水流的平稳流动和防止侧壁坍塌。
具体步骤如下:1.清理渠道底部并进行均匀的夯实。
2.在渠道两侧的侧壁上进行护坡处理,可以使用混凝土或防护网。
3.在渠道下方挖一个泥槽,用来收集渠道底部的泥沙,以保持水流畅通。
3.4 渠道尺寸调整根据设计要求和实际情况,可能需要对渠道的尺寸进行调整。
这可以包括调整深度、宽度和坡度。
3.5 渠道连接如果梯形水渠与其他水渠或管道相连,需要进行连接工作。
具体步骤如下:1.清理连接点,并确保连接点坡度与梯形水渠一致。
2.使用适当的密封材料,如胶水或密封胶带,确保连接点牢固且不漏水。
最后一步是对渠道进行整理,以确保施工质量和美观度。
具体步骤如下:1.清理渠道底部和两侧的杂物和残留物。
2.平整渠道的底部,使其看起来整洁。
3.对渠道进行碾压,以确保渠道的稳定性和坚固性。
4. 结束语根据以上施工方案,可以高效地进行梯形水渠的施工工作。
在施工过程中,应严格按照设计要求和安全规范进行操作,并定期检查施工质量。
通过遵循本文的施工方案,可以确保梯形水渠的稳定性和持久性,提高农田灌溉效率,提供良好的耕作条件。
施工组织(现浇砼板梯形渠道)

7施工组织7.1 施工条件7.1.1对外交通现状本工程所需的建筑材料都可从+++市购进,利用218国道运输到项目区,交通十分便利。
7.1.2工程布置特点、施工场地条件、水文、气象条件本工程主要建设内容有:防渗改扩建干渠长41.9km,配套渠系建筑物等附属设施。
工程特点为渠线长,建筑物布置分散,地形地貌较为复杂;更重要的是本工程受农业灌溉的影响大,不能影响农业生产,施工工期较紧张。
本工程总体地形较为平坦开阔。
工程位于灌区内部,渠道及建筑物以外基本上为耕地、道路等,施工场地将受到限制,施工干扰较大。
另外灌区地下水位高,给施工也带来一定的困难。
本区域远离河道,又处于平原区,降雨量少,因此施工不受洪水影响。
工程区地处欧亚大陆中部,其气候特点是光热资源丰富,温差大,降雨少,蒸发强烈,属暖温带大陆性荒漠气侯。
多年平均降水量53.3~62.7mm,多年平均蒸发量2273~2788㎜,平均相对湿度为45~47%,多年平均气温11.48℃,夏季炎热,极端最高气温达43.6℃,冬季寒冷少雪,1月份平均气温-9.4℃。
全年以晴天为主,日照时间长,太阳幅射能量多,昼夜温差大。
年日照时数3036.2(h),大于10℃的年积温4000℃以上。
无霜期191d,最大冻土深度80cm。
7.1.3主要建筑材料来源及水、电条件⑴建筑材料来源本工程外购建筑材料:水泥、钢材、木材、塑膜、止水材料、砼添加剂、苯板等,材料均可从+++市购进,交通运输也较方便,运输距离约50km。
⑵水、电条件施工用水条件:施工用水可从---或西干渠取水,平均运输距离约20Km,水量、水质均可满足施工需求。
施工电源条件:渠道施工用电为自备电源,管理区、生活区用电可从附近的电网架线到工区即可。
7.1.3 天然建筑材料砼骨料、反滤料和砂砾石料,选择位于789厂南边的砂石料场。
平均运距约30Km。
渠线0+000~23+336段选择218国道边789厂南边的砂石料场(C1)作为填筑料场。
梯形渠道防渗施工要点!

梯形渠道防渗施工要点!节水型农业越来越被重视,灌区为了扩大灌溉面积,提高灌溉效益,渐渐都采用混凝土渠道防渗、低压管道输水等技术,以减少渠道渗漏,提高水的利用率。
梯形渠道防渗施工技术要点现浇混凝土梯形防渗渠道的施工顺序,通常是先浇渠底,后浇渠坡。
这样,先浇的渠底混凝土板可作为渠坡浇筑时的支承,避免滑动变形,便于渠坡浇筑,施工时,多按伸缩缝分块浇筑。
渠底、渠坡一般都是跳仓法浇筑(即先浇单数块,后浇双数块),渠底有时也按顺序分块连续浇筑。
跳仓浇筑法的优点是已浇块与新浇块浇筑时间相隔较长,已浇块已经凝固硬化,因此在新浇筑侧旁混凝土时,其结构不会受到扰动;连续浇筑法则易扰动已浇而未凝固的混凝土结构。
现浇混凝土梯形防渗渠道衬砌施工技术要点如下。
(一)做好基础工作浇筑混凝土前,土渠基应事先洒水浸润;在岩石渠基上浇筑混凝土,或需要与早期混凝土结合时,应将基岩或早期混凝土凿毛、刷净后,铺一层厚度为1~2cm 的砂浆。
有些渠道按设计要求,在土渠基上部还需铺设防渗土工布。
(二)立模浇筑渠底板,若系单数块时,四侧均立侧板,用木桩固定;浇双数块时,纵向侧架立侧板,横向侧紧靠已浇块,并架立缝子板。
板高应与混凝土衬砌面齐平。
渠坡在浇单数块时,按浇筑块的长度先立两边的侧挡,后立中部的压梁,下端均用脚蹬钩固定,中部及上部用固定钎固定;浇双数块时,先立两边的缝子板(与已浇块紧靠),后立中间的压梁。
不论浇单数块、双数块,如用人工或插入式振捣器插捣时,均安设仓板,并用对头木楔固定。
为便于拆卸,所用的缝子板,事先应泡水;为避免粘模,所有接触混凝土表面的模板应涂刷废机油。
(三)入仓振捣浇筑边坡时,将拌好的混凝土倒入仓板内,随倒随平,使浆与骨料均匀分布。
待装至一块仓板的2/3高度后,即用人工或插入式振捣器插捣,至出浆为止,再安设第二块仓板,使板缝合好,上下齐平,用木楔固定牢靠。
如此,继续入仓振捣,直至活动模板用完。
此时即拆除第一块仓板,清理干净,随即再进行安设,继续浇筑。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
梯形渠道施工方案
砼浇筑工序分模板安装和浇筑,各工序施工方法如下。
(1)模板制安:模板使用定型钢模,具有足够的刚度和强度,拐角部位加工木模拼装。
预制构件模板按照预制构件尺寸,加工成套定型模板,逐块预制。
现浇构析模板根据施工图构件尺寸,进行组合安装,模板安装时,重点抓好水平度或垂直度,注重承重架及支撑的牢固性。
对墩墙、柱采用内撑外拉的方法,确保标准断面尺寸的准确性,即内用标准撑信模板,防止内向位移,外用拉丝拉紧,防止外向位移,模板在高度方向每间隔一米上一道围令,用排架稳固,防止总体位移。
为便于拆模,立模前在模板内表面均匀涂上一层脱膜剂。
安装好的模板做到板面光洁平整、无污物,接缝严密,不漏浆,并具有足够的强度、钢度和稳定性。
(2)砼浇筑:钢筋和模板经监理工程师验槽合格后,可进行砼浇筑,砼生料由专人负责,严格按砼配合比进行生料配制,拌和时,严格控制水灰比拌和时间,从投料完算起,拌和时间不少于2分钟。
墩墙、梁、柱的砼振捣用插入式振捣棒振动。
振捣时,振点呈梅花型分布,移动距离不大于作用半径的1.5倍。
振捣上一层时,振捣棒插入下层5cm 以上,以利上下层砼的结合。
振捣一般在砼没有明显下沉不出气泡,开始泛浆为止。
砼浇筑尽量一次完成,不留施工缝,当必须留施工缝时,施工缝留在承受力不大或受压的部位,二次浇筑前先把原砼面凿毛,冲洗干净,铺一层3cm 厚的高标号砂浆,以利上下层间砼的有机结合。
