围挡及大门施工方案精编版

合集下载

大门施工方案(3篇)

大门施工方案(3篇)

第1篇一、项目概述本项目为某住宅小区大门施工,位于小区入口处,主要功能为车辆和行人出入,起到美化小区、保障安全的作用。

大门设计风格简洁大方,采用现代建筑手法,与小区整体风格相协调。

本方案旨在详细阐述大门施工的工艺流程、材料选用、施工技术要求等内容,确保施工质量,提高施工效率。

二、施工准备1. 施工组织设计(1)成立项目施工小组,明确各岗位人员职责。

(2)编制施工进度计划,合理安排施工顺序。

(3)制定施工安全、质量、文明施工等管理制度。

2. 材料设备准备(1)大门主体材料:不锈钢、铝合金等。

(2)配件材料:螺丝、螺母、密封条等。

(3)辅助材料:防火板、油漆、防锈漆等。

(4)机械设备:切割机、焊接机、钻孔机、电焊机、卷帘机等。

3. 施工现场准备(1)清理施工现场,确保施工环境整洁。

(2)搭建临时设施,如施工棚、材料堆场等。

(3)设置安全警示标志,确保施工安全。

三、施工工艺1. 施工流程(1)基础施工:测量放线,挖掘基础坑,浇筑混凝土基础。

(2)钢结构制作:切割、焊接、组装大门钢结构。

(3)表面处理:酸洗、除锈、喷漆。

(4)安装:组装大门,安装电机、导轨等配件。

(5)调试:调试大门运行,确保功能正常。

2. 施工技术要求(1)基础施工基础坑尺寸应严格按照设计图纸进行,确保基础稳定性。

混凝土强度等级不低于C20,浇筑过程中应避免出现蜂窝、麻面等缺陷。

(2)钢结构制作钢结构材料应选用优质钢材,确保结构强度。

切割、焊接过程中,严格控制尺寸精度,确保结构组装精度。

焊接过程中,注意防锈、防腐处理。

(3)表面处理表面处理前,应将钢结构表面清理干净,去除油污、锈蚀等。

酸洗、除锈过程中,注意保护环境,避免污染。

喷漆前,应进行打磨、除尘等处理,确保漆面质量。

(4)安装安装过程中,应严格按照设计图纸进行,确保安装精度。

组装大门时,注意连接牢固,避免出现松动现象。

安装电机、导轨等配件时,应确保运行顺畅。

(5)调试调试过程中,检查大门运行是否正常,包括开关速度、灵敏度等。

建设施工工地围挡和大门方案(图例及图纸)范本

建设施工工地围挡和大门方案(图例及图纸)范本

建设施工工地围挡和大门方案一、建筑施工现场围挡之一(用于市区主干道2侧施工)二、建筑施工现场围挡之二(用于市区主干道2侧施工)三、建筑施工现场围挡之三(用于市区非主干道2侧施工)四、建筑施工现场围挡之四(用于市区非主干道2侧施工)五、建筑施工现场围挡之五(用于市区小街道2侧施工)六、施工现场拆除工程围挡七、施工现场大门附件:工程施工现场应急预案及安全保证措施一、编制原则1、以人为本,安全第一原则。

把保障人民群众生命财产安全,最大限度地预防和减少突发事件所造成的损失作为首要任务。

2、统一领导,分级负责原则。

在本项目部领导统一组织下,发挥各职能部门作用,逐级落实安全生产责任,建立完善的突发事件应急管理机制。

3、依靠科学,依法规范原则。

科学技术是第一生产力,利用现代科学技术,发挥专业技术人员作用,依照行业安全生产法规,规范应急救援工作。

4、预防为主,防止结合原则。

认真贯彻安全第一,预防为主,综合治理的基本方针,坚持突发事件应急与预防工作相结合,重点做好预防、预测、预警、预报和常态下风险评估、应急准备、应急队伍建设、应急演练等项工作。

确保应急预案的科学性、权威性、规范性和可操作性。

二、编制目的1、应急预案应针对那些可能造成企业、系统人员死亡或严重伤害、设备和环境受到严重破坏的突发性灾害,如触电事故、泥石流灾害、火灾、环境破坏等。

2、应急预案是对日常安全管理工作的必要补充,应急预案应以完善的预防措施为基础,体现“安全第一、预防为主”的方针。

3、应急预案应以努力保护人身安全、防止人员伤害为第一目的,同时兼顾设备和环境的防护,尽量减少灾害的损失程度。

4、应急预案应结合实际,措施明确具体,具有很强的可操作性。

5、应急预案应经常检查修订,以保证先进科学的防灾、减灾设备和措施被采用。

三、应急组织机构及职责1、应急组织机构为加强安全领导,进行系统化、网络化管理,项目部成立应急预案管理领导小组,项目经理任组长,项目总工程师、常务副经理、安全总监、项目副经理为副组长,各职能部门负责人、安全环保部安全员、各施工队专职安全员、施工队队长为组员,负责日常的安全管理工作。

工程大门围墙施工方案

工程大门围墙施工方案

工程大门围墙施工方案一、施工前的准备工作1.1 地基处理:根据设计要求,进行地基开挖,清除地表杂物,确保地基平整、坚实。

1.2 材料准备:根据设计要求,准备好所需的砖块、水泥、沙子等材料,并按照标准进行检查,确保材料质量符合要求。

1.3 人员组织:安排好施工队伍,包括砌筑工、混凝土工、起重工等,确保每个工种都有专业的操作人员。

1.4 设备准备:准备好所需的施工机械设备,包括搅拌机、挖掘机、起重机等,确保设备运转正常。

1.5 安全防护:在施工现场设置好必要的安全警示标识,配备好安全防护用具,确保施工过程中安全生产。

二、围墙基础的施工2.1 基础设计:根据设计要求,确定好基础的尺寸和结构形式,包括地基的深度、宽度、墙体的建造方式等。

2.2 地基开挖:根据设计要求,进行基础的开挖工作,确保地基平整、坚实。

2.3 基础浇筑:在地基开挖完成后,进行基础的混凝土浇筑工作,确保基础的承载能力。

2.4 基础验收:在基础浇筑完成后,进行基础的验收工作,确保基础质量符合要求。

三、围墙主体的施工3.1 材料准备:根据设计要求,准备好所需的砖块、水泥、沙子等材料,确保材料质量符合要求。

3.2 砌筑工艺:根据设计要求,进行围墙砌筑工作,确保水平、垂直度和墙体结构的稳固性。

3.3 砌筑验收:在围墙砌筑完成后,进行砌筑的验收工作,确保围墙质量符合要求。

四、围墙配套设施的施工4.1 大门的安装:根据设计要求,进行大门的安装工作,确保大门的开闭灵活、结构牢固。

4.2 围墙表面的装饰:根据设计要求,进行围墙表面的装饰工作,确保围墙的外观美观、整洁。

4.3 围墙的防护设施:根据设计要求,设置好围墙的防护设施,包括防爬网、图案喷涂等,确保围墙的安全性。

五、施工结束后的清理工作5.1 施工现场的清理:在施工结束后,进行施工现场的清理工作,清除杂物、净化环境。

5.2 设备的维护:对施工机械设备进行必要的维护保养,确保设备的长期使用。

5.3 安全检查:进行必要的安全检查,确保施工过程中没有安全事故,保障施工的安全性。

围墙及大门施工方案

围墙及大门施工方案

围墙及大门施工方案1. 引言本文档旨在提供围墙及大门的施工方案,包括所需材料、施工步骤和注意事项,以确保施工过程顺利进行并最终实现预期目标。

2. 项目概述本项目涉及围墙和大门的施工,目标是建造一个安全、美观的围墙系统,同时提供一个耐用可靠的大门。

3. 材料清单在开始施工前,需要准备以下材料:•混凝土、砖块或栅栏材料,根据设计需求选择;•水泥、沙子、砂石等建筑材料;•铁材或木材,用于大门制作;•施工工具,如锤子、扳手、切割机等;•地基处理工具,如挖掘机、推土机等。

4. 施工步骤4.1 准备工作•根据设计方案,确保施工场地的准备工作已完成,地基清理干净,平整有序;•将所需的所有材料和施工工具准备齐全,并按照安全规范进行妥善存放;•针对围墙和大门的施工范围,确定施工区域的界限,确保安全施工。

4.2 围墙施工1.在围墙的四个角落处,使用挖掘机或挖掘工具挖深度约为50厘米的基础坑;2.在基础坑中倒入一定比例的水泥和沙子,并加入适量水搅拌成均匀的混合物;3.将预制的混凝土板或砖块放置在基础坑内,并使用水平仪调整其水平度;4.将混凝土板或砖块依次连接起来,使用水泥砂浆进行粘贴,确保围墙结构坚固可靠;5.根据需要,在围墙上增加装饰物,如栅栏、花坛等;6.混凝土围墙需要等待足够时间来确保其完全干燥和固定。

4.3 大门施工1.根据设计方案,准备所需的铁材或木材,并按照设计要求进行切割加工;2.安装大门的支撑结构,确保其稳固;3.将预制的门扇或铁艺门安装在支撑结构上,调整门扇的位置和角度;4.加装门锁、门把手等配件,确保大门的功能完备;5.进行大门的涂漆或喷涂工作,以保护门体,并使其与围墙匹配;6.大门安装完毕后,检查其开关是否灵活、密封是否良好。

5. 注意事项在进行围墙及大门施工时,需要注意以下几点:•遵循建筑安全规范,确保施工过程的安全性;•确保所使用的材料质量符合相关标准,以保证围墙和大门的耐用性;•严格按照设计方案进行施工,确保施工质量;•混凝土围墙在施工后需要进行充分的养护;•在安装大门时,注意调整门扇的水平度和垂直度,确保开关顺畅;•注意施工现场的清洁与整理,确保施工环境整洁。

工地大门、围墙参考方案(实操分享)

工地大门、围墙参考方案(实操分享)

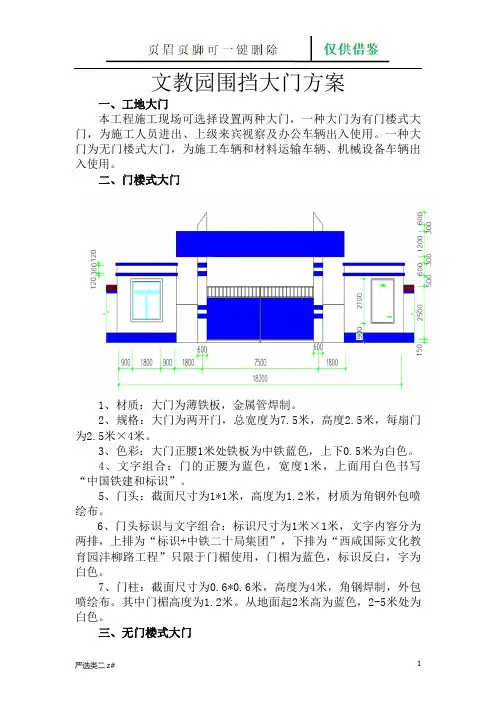

文教园围挡大门方案一、工地大门本工程施工现场可选择设置两种大门,一种大门为有门楼式大门,为施工人员进出、上级来宾视察及办公车辆出入使用。

一种大门为无门楼式大门,为施工车辆和材料运输车辆、机械设备车辆出入使用。

二、门楼式大门1、材质:大门为薄铁板,金属管焊制。

2、规格:大门为两开门,总宽度为7.5米,高度2.5米,每扇门为2.5米×4米。

3、色彩:大门正腰1米处铁板为中铁蓝色,上下0.5米为白色。

4、文字组合:门的正腰为蓝色,宽度1米,上面用白色书写“中国铁建和标识”。

5、门头:截面尺寸为1*1米,高度为1.2米,材质为角钢外包喷绘布。

6、门头标识与文字组合:标识尺寸为1米×1米,文字内容分为两排,上排为“标识+中铁二十局集团”,下排为“西咸国际文化教育园沣柳路工程”只限于门楣使用,门楣为蓝色,标识反白,字为白色。

7、门柱:截面尺寸为0.6*0.6米,高度为4米,角钢焊制,外包喷绘布。

其中门楣高度为1.2米。

从地面起2米高为蓝色,2-5米处为白色。

三、无门楼式大门尺寸同上图1、材质:大门为薄铁板,金属管焊制,门柱为砖砌体抹灰。

2、规格:大门为两开门,宽度为6米,高度2米。

3、色彩:大门正腰1米处为中铁蓝色,上下0.5米为白色。

4、文字组合及其它:门的正腰为蓝色,宽度1米,上面用白色书写“中国铁建+标识”。

5、门柱:截面尺寸为0.8*0.8米,高度为2.2米,其中0.2米为柱帽高度,柱帽为梯形,顶面积为0.6*0.6米,门柱通体为蓝色。

四、围墙方案两种:一种工地围墙全部为金属蓝色彩钢板,每隔5米彩钢板设柱垛一个,底下砖砌墙尺寸宽0.24米、高0.5米,通体刷蓝,上加白色灯帽。

另一种方案:直接采用墙砌筑,高度2.4米,宽度0.24米,每5米设抗风柱0.37*0.37.五、现场门卫室门卫室设置一个,一个位于门楼式大门内右侧,一个位于无门楼式大门内左侧,材质为彩钢板,平顶,蓝檐,蓝脚,塑钢门窗加蓝边,门上粘贴门牌,正面及侧面均设有窗户,内部摆设办公桌一张,保持卫生整洁,并悬挂制度牌。

大门围墙工程施工方案范本

大门围墙工程施工方案范本

大门围墙工程施工方案范本项目概述本施工方案旨在详细介绍大门围墙工程的施工流程、施工方法和施工要点,确保施工质量和工期的控制。

工程概况大门围墙工程位于XX市XX区XX路XX街XX号,总用地面积XXX平方米,建筑面积XXX平方米。

本工程包括围墙基础、围墙砌筑、围墙抹灰、围墙装饰以及相关配套工程。

施工流程1.确定施工范围和临时设施:根据设计图纸和实际情况,确定施工范围,并在施工现场搭建好施工临时设施,如围墙施工的搭棚和储存材料的堆放区域。

2.土方开挖:根据设计要求和现场实际情况,进行土方开挖和平整工作,确保地基达到设计要求的标高和平整度。

3.围墙基础施工:根据设计要求和现场实际情况,进行围墙基础的施工,包括基础底床的垫层、钢筋的安装和混凝土的浇筑。

4.围墙砌筑:根据设计要求和现场实际情况,进行围墙砌筑工作,包括砖墙和柱子的砌筑。

5.抹灰和装饰:进行围墙的抹灰和装饰工作,包括涂料的刷涂和石材的贴面等。

6.配套工程:进行相关配套工程的施工,如围墙门的安装、墙顶的防水施工等。

7.清理和验收:清理工地和进行验收工作,确保施工质量和环境卫生。

施工方法和要点1.充分准备施工材料和设备,确保施工过程中的供应和使用。

2.严格按照设计要求和标准进行施工,确保围墙的结构安全和稳固。

3.施工现场要建立安全防护措施,确保施工人员和周围居民的人身安全。

4.施工期间要加强现场管理,保持施工场地的整洁和有序,防止杂物堆积和成为安全隐患。

5.施工过程中要进行必要的质量检查,确保施工质量符合设计和要求。

安全措施1.施工现场要设立明显的安全警示标志,引导施工人员和其他人员正确进入和退出施工场地。

2.施工人员必须佩戴好安全帽、安全鞋和其他必要的个人防护装备,严禁穿拖鞋和工装裤等。

3.施工人员要加强安全教育和培训,提高他们的安全意识和安全技能,确保施工过程中的安全。

施工进度计划本工程的施工进度计划如下: - 土方开挖和基础施工:2天 - 围墙砌筑:3天 - 抹灰和装饰:2天 - 配套工程施工:1天 - 清理和验收:1天联络人•负责人:XXX•联络电话:XXX-XXXXXXX以上为大门围墙工程施工方案范本,供施工参考。

围墙及大门施工方案

围墙及大门施工方案

围墙及大门施工方案目录一、前言 (2)1.1 编制依据 (2)1.2 工程概况 (3)二、围墙设计 (4)2.1 设计原则与要求 (5)2.2 围墙结构形式 (6)2.3 围墙材料选择 (7)2.4 围墙功能设置 (8)三、大门设计 (9)3.1 设计原则与要求 (11)3.2 大门结构形式 (11)3.3 大门材料选择 (13)3.4 大门功能设置 (14)四、施工准备 (15)4.1 施工材料准备 (16)4.2 施工设备准备 (17)4.3 施工人员组织 (18)4.4 施工现场布置 (20)五、围墙施工 (21)5.1 土建工程 (22)5.2 砌筑工程 (24)5.3 防水工程 (25)5.4 围墙装饰 (26)六、大门施工 (27)6.1 基础施工 (29)6.2 主体结构安装 (30)6.3 防腐处理 (31)6.4 大门表面装饰 (32)七、验收与移交 (33)7.1 工程质量验收标准 (34)7.2 工程验收流程 (35)7.3 工程移交 (36)八、后期维护与管理 (37)8.1 维护内容与标准 (38)8.2 管理职责与制度 (40)8.3 安全注意事项 (41)一、前言我们充分认识到围墙和大门在安全防护、空间界定以及整体环境美观度方面的重要作用。

本方案在规划之初,就明确了以高标准、高质量为基准,确保每一项细节都符合行业规范及安全标准。

我们强调施工过程中的科学性和合理性,本方案详细规划了施工流程、施工方法、技术要求和质量控制等关键内容,以确保施工过程规范有序,保障施工效率和质量。

我们对项目的可持续性发展予以重视,在材料选择、施工工艺等方面,我们均注重环保与节能,力求实现经济效益与社会效益的双赢。

我们承诺在施工过程中始终秉持客户至上的服务理念,对于客户的意见和建议予以高度重视和积极响应。

我们将竭尽全力,确保工程的顺利推进,并为项目最终的成功奠定坚实的基础。

本围墙及大门施工方案的制定旨在提供一个明确、全面的指导方向,确保项目的顺利进行并满足客户的期望。

围墙及大门施工方案(可编辑修改word版)

围墙及大门施工方案(可编辑修改word版)

ft四景泰鸿建设工程有限责任公司项目名称:ft西天浩清洁能源有限公司50T04Sm3/d 煤层气液化调峰项目工程名称:围墙及大门建设单位:ft西天浩清洁能源有限公司施工单位:ft 西景泰鸿建设工程有限责任公司一、工程概况 二、编制依据 三、施工准备 四、施工方法五、质量标准六. 质量通病及防范 七、安全措施目录10 11K本工程为ft西天浩清洁能源有限公司SOxloSmVd煤层气液化调峰项目围墙及大门施工工程。

2、建设地点:ft西省吕梁市临县兔坂镇。

3、建设单位:ft西天浩清洁能源有限公司4、建筑结构:S墙长度暂定350m,实际长度根据甲方要求;S墙为砖砌B墙基础为大放脚基础,基础埋深1.2m>围墙高度为地而以上2.4m,墙厚240mm,每3m设一365mm X365mm砖垛,钢筋混凝土压顶,同时为安装环形防盗网设置预埋件,压顶表而抹1: 2水泥砂浆。

大门为12m宽电动伸縮大门,伸缩门藏身洞2.4m高,为砖砌墙。

5、工程特点由于工期紧、土质及地形情况等特点,组织施工时,合理选择施工机械,精心安排工作而,采用多班次、平而交叉流水作业,做到充分利用空间和时间,做好各工序的配合,连续作业,确保按时按质完成。

二、编制依据1、施工合同、施工图纸、现场条件;2、预算文件提供的有关数据;3s木企业的生产经营能力,劳动力配备,原材料及半成品的来源和供应,主要施工机械.机具的储备;4、国家及地方现行的施工验收规范.标准、操作规程和定额;5、国家及地方现行的安全生产.文明施工及环保等有关规定;6、我公司IS09001质星管理体系、IS014001环境管理体系、GB/T28001职业健康安全管理体系等三体系的管理规定。

7、依据的规范和标准:《建筑工程施工质量验收统一标准》GB5O3OO-2O13 《砌体结构工程施工质量验收规范》GB5O2O3-2O11 《建筑工程施工质量评价标准》GB/T50375-2006 《建筑工程施工质量验统一标准》(GB50300-2001)1、技术准备:Q S 首先熟悉了解设计图纸及会审记录、工程洽商、变更等文掌握围墙砌筑工程的长度.宽度、高度等几何尺寸,以及墙体轴、通过图纸会审,如有问题应及时与设计方联系,并得到确认。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

中粮曹妃甸100万吨/年精炼糖项目
一期工程
围挡及大门施工方案
编制:
审核:
审批:
河北建工集团有限责任公司
HEBEI CONSTRUCTION GROUP CO.,LTD
二○一四年六月十九日
目录
第一章.编制依据 (3)
第二章.工程概况及项目简介 (4)
第三章.施工部署 (6)
1.人员配备及工期 (6)
2.主要工机具准备 (6)
3.主要材料准备(暂估工程量) (6)
第四章.施工组织及方法 (7)
1.施工组织 (7)
2.施工方法 (7)
3.施工工艺 (8)
4.施工现场出入口设置 (9)
第五章.质量保证措施 (11)
第六章.文明施工安全保证措施 (12)
第七章.防风措施 (13)
第一章.编制依据
建设工程安全文明工地标准 DB13(J)T100-2009
曹妃甸工业区建设工程施工现场围挡管理办法(试行)
施工现场安全文明施工标准(修)企业标准
中粮曹妃甸100万吨/年精炼糖项目一期工程施工图
中粮曹妃甸100万吨/年精炼糖项目一期工程施工组织设计混凝土结构工程施工质量验收规范(GB50204-2002)
砌体工程施工质量验收规范(GB50203-2002)
国家有关安全、文明施工、环境保护规范、规程及相关文件
第二章.工程概况及项目简介
工程名称:中粮曹妃甸100万吨/年精炼糖项目一期工程
建设地址:河北省唐山市曹妃甸工业区二号港池西岸
建设单位:中粮(唐山)糖业有限公司
设计单位:中国轻工业广州工程有限公司
监理单位:建研凯勃建设工程咨询有限公司
施工单位:河北建工集团有限责任公司
中粮曹妃甸100万吨/年精炼糖项目一期工程为新建工程,坐落于河北唐山曹妃甸工业区西南部,位于唐山曹妃甸工业区二港池西岸,西港二道以南,是曹妃甸工业区的重要组成部分。

根据业主项目规划,本工程分成两期建设,其中一期设计生产能力:日处理原糖1500吨。

项目最终达产目标为日处理原糖3000吨。

主要产品为绵白糖和白砂糖,其中年产优级绵白糖16.42万吨;白砂糖32.04万吨, 采用碳酸法澄清工艺生产绵白糖和白砂糖,同时为了今后产品品质的提高,预留了离交脱色系统的位置。

厂址位于河北唐山曹妃甸工业区二号港池西侧的地块内,场地北侧靠近西港二道,南侧为规划道路,西侧为西港路,东侧通往海港,本场地近似于长方形,总占地面积433500平方米(东西向750米×南北方向578米)。

本工程包括办公楼、厂牌、成品仓(国储)、成品周转仓、包装间、成品输糖廊、倒班宿舍、地磅房(含地磅)、点火油罐、动力车间、废蜜罐、干煤棚、公共厕所、国储糖仓、灰库、回溶间、焦炭堆
场、炼糖车间、门卫室、破碎间、石灰窑、石灰消和间、二氧化碳洗涤间、食堂、输煤廊、脱硫间、烟囱、引风机棚、原糖仓(国储)、综合水泵房、原糖输糖廊等,为群体建筑。

主要建筑概况
第三章.施工部署
1. 人员配备及工期
接到开工通知后10天内完工。

施工进度计划见下表:
2. 主要工机具准备
主要机具包括:尖、平头铁锹、扳手、铁铲、手锤、手推车、铁镐、钢尺、水平尺,梅花扳手、电焊机等。

水准仪一台,经纬仪一台,水准尺三套。

3. 主要材料准备(暂估工程量)
第四章.施工组织及方法
1. 施工组织
本工程为我集团公司重点的工程,为争创文明工地工程,我项目部将按照我集团公司CI形象的要求和曹妃甸工业区管委会安全文明工地的标准要求对办公生活进行封闭管理。

按施工组织设计的总平面图及施工围档设计施工放样。

定期派人对施工围档进行清洁,保护好施工围档的整洁。

施工围档施工完成后,由项目经理主持、施工管理人员参加验收。

对验收提出的整改意见及时整改,保证施工围档质量,保证施工围档能起到整洁、美观、防盗的作用。

施工围档内外尽量满足绿化要求,有绿化位置。

维护好施工围档,不得靠近围档堆料。

施工大门设置车辆出入标志牌。

施工围档只作围护用,不得用其搭设临设及它用。

2. 施工方法
本工程占地面积广,地域辽阔空旷,周边无居民居住区和其他建筑物,拟采取局部围挡措施,在本工程施工区域的西侧,依据现有正式市政道路,临时围挡距道路路缘石6m设置,其中,挖排水明沟2m 宽,其余部位进行绿化。

具体规划详见附图。

围挡应安全牢固,完整美观,在施工过程中,如围挡有损坏应立即采取措施进行加固、修复或更换。

围挡采用蓝色彩钢板围挡,彩钢板上可喷涂公司标志。

围挡立杆采用100×100方钢,横杆采用30×50方钢,立杆基础做法为:立柱基础为400×400×600(出地面200)
的C20砼;
生活区、办公区内院落地面及进出办公区和生活区的道路均采用150厚现浇C20砼硬化,办公区围档外西侧涂刷3*5.5米规格停车位。

大门样式见附图一
3. 施工工艺
1)围挡定位
根据施工平面布置图,对临时围挡进行测量定位,与图纸不符部位及时进行调整。

2)基础施工
考虑到本工程地理位置空旷,周围风速高,风力大,故出于安全考虑,围挡需在非混凝土路面下加设C20混凝土基础。

首先,根据测好的围挡位置线及设计图纸要求,施工围挡基础;基础截面形式及尺寸,见下图。

在未硬化的施工场地内按围挡位置线开挖400X400mm的基础槽,待验收合格后,开始浇筑C20混凝土基础,浇筑过程中严格按照技术交底施工。

浇筑完毕后,及时覆盖并养护。

施工中可根据施工具体情况相应增加其他稳固围挡措施。

3)立柱及板块设计
施工围挡采用1.5mm厚外蓝内白轻质双层夹心彩钢板,高度2.0m,立柱为边长100mm,高2.5m的方形钢管,钢管壁厚3.5mm。

每隔4m 设一根锚入于地面的型钢立柱,立柱锚入砼深度不小于400mm,保证围挡稳固、整齐、美观。

4)立柱及围挡板块施工
经过水平抄测矫正,调整好横杆高度,均匀分隔,待基础混凝土达到一定强度后,焊接围挡板块底连系横杆,连系横杆采用方钢制作。

全部焊接完毕后,对焊接情况进行验收,合格后进行板块安装。

依次安装每个板块,将围挡板块锚固在连系横杆并固定后,横杆与立柱焊接要牢固。

4. 施工现场出入口设置
根据场内外交通的状况,将在场地西南角设置一个正式的大门,作为进入场地的出入口,大门将会按照集团公司CI形象的统一要求制作,制作力求美观大方,形象鲜明,彰显公司形象。

大门框采用矩形牌楼式设计,为轻体角钢框架结构,总高度不得低于6m,大门洞口净高度不低于4.8m,总宽度不得少于6m,门头断面尺寸为1200mm ×400mm,门柱断面尺寸800mm×600mm,门头两端各探出门柱500mm,门头、门柱装饰材质为喷绘布,门头上插彩旗装饰,门头喷绘布正面书写我集团公司企业名称及标示,背面为国际安全标识及安全宣传标语。

大门出入口处设置警卫室,实行人员出入登记和门卫交接班制度,现场人员必须佩戴工作卡,严禁无关人员进出施工现场;设置“非施工人员谢绝入内”的警示标志或标识;设置车辆冲洗设施,保持出场车辆清洁及防止带泥上路。

大门入口处按集团公司有关要求设置现场各种标示牌。

进入办公区和生活区内各设置一个6米宽大门,按照集团公司标
准化建设及装饰。

第五章.质量保证措施
(1)组织措施。

建立健全各项质量检验检查制度,建立质量管理体系,明确各级质量责任。

建立严格的自检制度,保证工序合格。

(2)加强宣传教育力度。

“以质量求生存,以质量求信誉”,提高每个职工的质量意识。

(3)建立奖罚制度,把质量和经济挂钩。

(4)严格把好材料和成品构件质量关。

第六章.文明施工安全保证措施
1.针对工程特点及“安全第一,预防为主”的方针,上岗前对
施工人员进行安全培训和安全技术交底,考核上岗。

2.高空作业人员按规定体检,并按要求系安全带。

3.特种作业人员持证上。

4.每班前认真检查吊装索具、工器具,高空作业人员配好安全
带,认真检查吊装索具、工器具,认真检查作业平台、爬梯等。

5.加强安全用电管理,严格执行JCJ44-88的规定。

6.设专职安全检查员一名,负责施工现场的安全工作。

7.施工车辆运输砂石、土方、渣土和建筑垃圾,应采取密封、
覆盖措施,避免泄露、遗洒,并按制定地点倾卸,防止固体废弃物污染。

8.严禁扬尘和焚烧有毒有害物质。

9.严禁随意排放废水、油料、化学溶剂等。

10.对施工现场裸露区域采用密目网进行覆盖、洒水降尘、植被
绿化等方法,有效进行扬尘治理。

第七章.防风措施
彩钢板围挡抗风力等级为8级,为了更有效的抵抗海风,需对其进行加固。

(1)柱与柱之间采用Φ28钢筋牢固焊接,使围挡之间连接更紧密,整体受力,避免倒伏。

(2)围挡内侧增设4#方管柱,柱与柱间采用Φ28钢筋电焊连接。

(3)彩钢板下方堆放沙袋,压住底边,防止底边被风吹裂。

(4)每3块彩钢板为一个间隔空隙,间隔空隙间距为300mm,以减少受风受力面积,增加透风率。

附图一
大门内侧 附图二
精心管理质量兴企 珍惜生命 勿忘安全 筑造形象宽市场
附图三。
