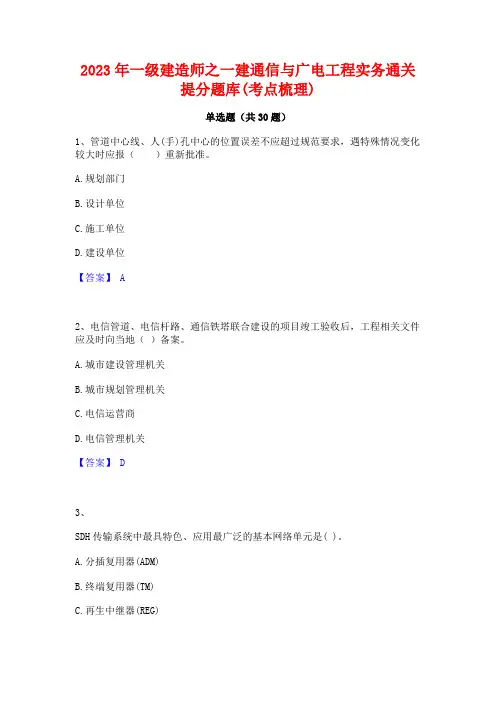

2023年一级建造师之一建通信与广电工程实务通关提分题库(考点梳理)单选题(共30题)1、管道中心线、人(手)孔中心的位置误差不应超过规范要求,遇特殊情况变化较大时应报()重新批准。
A.规划部门B.设计单位C.施工单位D.建设单位【答案】 A2、电信管道、电信杆路、通信铁塔联合建设的项目竣工验收后,工程相关文件应及时向当地()备案。
A.城市建设管理机关B.城市规划管理机关C.电信运营商D.电信管理机关【答案】 D3、SDH传输系统中最具特色、应用最广泛的基本网络单元是( )。
A.分插复用器(ADM)B.终端复用器(TM)C.再生中继器(REG)D.同步数字交叉连接设备(SDXC)【答案】 A4、远程网是( )的又一称谓。
A.骨干网B.局域网C.城域网D.广域网【答案】 D5、微波连续波允许暴露的平均功率密度上限为( )。
A.1mW/cm2B.2mW/cm2C.3mW/cm2D.4mW/cm2【答案】 D6、软件设施主要完成通信网的控制、管理、运营和维护,实现通信网的()。
A.科技化B.普遍化C.专业化D.智能化【答案】 D7、PON技术的演进方向是引入WDM技术的( )。
A.EPONB.GPONC.10GPOND.NG-PON【答案】 D8、由直流电源供电时,通信设备电源端子输入电压允许变动范围为( )。
A.-57~-40VB.-56~-40VC.-55~-45VD.-52~-45V【答案】 A9、被称为“信息高速公路”的是( )系统,它是一个模块化、灵活性极高的建筑物或建筑群内的信息传输系统。
A.终端系统B.综合布线系统C.管理子系统D.工作区子系统【答案】 B10、在太阳能供电系统中,( )是目前在通信系统应用最广泛的一种太阳电池,其效率可达18%,但价格较高。
A.单晶硅太阳电池B.非晶硅太阳电池C.砷化镓太阳电池D.硫(碲)化镉太阳电池【答案】 A11、电杆应安装放电间隙式避雷线,电杆上的避雷线安装应断开( ) 间隙。
通信建设工程管线设计图纸绘制

3)工具栏 工具栏是应用程序调用命令的另一种方式,它包含许多由图标表示的命令按钮。在AutoCAD中,系统共提供了二十多个已命名的工具栏。默认情况下,“标准”、“ห้องสมุดไป่ตู้性”、“绘图”和“修改”等工具栏处于打开状态。如果要显示当前隐藏的工具栏,可在任意工具栏上右击,此时将弹出一个快捷菜单,通过选择命令可以显示或关闭相应的工具栏。
在AutoCAD中,绘图窗口是用户绘图的工作区域,所有的绘图结果都反映在这个窗口中。可以根据需要关闭其周围和里面的各个工具栏,以增大绘图空间。如果图纸比较大,需要查看未显示部分时,可以单击窗口右边与下边滚动条上的箭头,或拖动滚动条上的滑块来移动图纸。
在绘图窗口中除了显示当前的绘图结果外,还显示了当前使用的坐标系类型以及坐标原点、X轴、Y轴、Z轴的方向等。默认情况下,坐标系为世界坐标系(WCS)。绘图窗口的下方有“模型”和“布局”选项卡,单击其标签可以在模型空间或图纸空间之间来回切换。
CAD软件绘制与编辑图形
2)标注图形尺寸 尺寸标注是向图形中添加测量注释的过程,是整个绘图过程中不可缺少的一步。AutoCAD的“标注”菜单中包含了一套完整的尺寸标注和编辑命令,使用它们可以在图形的各个方向上创建各种类型的标注,也可以方便、快速地以一定格式创建符合行业或项目标准的标注。标注显示了对象的测量值,对象之间的距离、角度,或者特征与指定原点的距离。在AutoCAD中提供了线性、半径和角度3种基本的标注类型,可以进行水平、垂直、对齐、旋转、坐标、基线或连续等标注。此外,还可以进行引线标注、公差标注,以及自定义粗糙度标注。标注的对象可以是二维图形或三维图形。
管理和使用起来比较麻烦。在遇到紧急情况时,需及时查阅相关图纸,但手工绘制的建设图纸数量庞大,查阅极为不便。并且,手工绘制的图纸长期保存起来容易磨损、破坏、腐蚀,影响保存和使用质量。
通信管道制图与图例精品文档

4.1.2 通用图例
表4-8
序号 31
32 33 34 35
图形符号
地 图 符 号(7)
竹林
说明
塔
水闸 护坡或护坎 注:*号用护坡尺寸或坎高(m)代替 城墙
4.1.2 通用图例
表 4-8
序号 36 37
38
39 40
图形符号
地 图 符 号(8)
说明 水准点 线路与标志物的关系,其中: N——线路转点编号或桩号 d——线路与标志物的距离
4.1.3 通信线路工程常用图例
表4-10
序号
标准
41
42
43
44 45
光(电)缆敷设(8)
图形符号
说明
电缆割接(粗线为新设电缆,细线为原有电缆)
表4-10
序号
标准
6
7
※
8
※
9
10
※
光(电)缆敷设(2)
图形符号
说明
水底光缆(GYTA53-24D表示24 芯单模GYTA53 型光缆,120 表示光缆长度120m,原有用细线表示,新设用粗线表示)
新设槽道光缆(GYTA-24D表示24 芯单模GYTA型光缆,120 表示光缆长度120m)
新设槽道光缆(GYTA-24D表示24 芯单模GYTA型光缆,120 表示光缆长度120m)
拆除架空电缆(HYA 为电缆型号;n*2*d 为电缆对数和线径, 如 200×2×0.4;(架)L 表示架空电缆的长度;N 为电缆线序)
埋式电缆(HYA 为电缆型号;n*2*d 为电缆对数和线径,如 200×2×0.4;(埋)L 表示埋式电缆的长度;N 为电缆线序; 原有用细线表示,新设用粗线表示)
4.1.3 通信线路工程常用图例
通信工程施工指导图册(新建管道部分)

水泥管
0.5
0.7
1
1.5
钢管(注2) 0.2
0.4
0.7
1.2
塑料管
0.5
0.7
1
1.5
注:(1)具体与铁路部门协商; (2)钢管最小埋深在有冰冻的范围内不能有进水或存水的
可能。
第三章、管道工程--管道敷设
3.5、管沟开挖施工-管道净距:
• 通信管道与其它建筑物最小净距表(米)
第三章、管道工程--管道敷设
3.4、管沟开挖施工-管道埋深:
• 新建接入管线在物业红线范围内可视现场实际情况采用以下管道施工方案:人行道下新建 Φ110 PVC管道、绿化带内可采用PE子管直埋(埋深要求不小于0.5米)、车行道下可采用 钢管直埋加水泥包封(埋深要求不小于0.3米)。
管道类别
通信管道最小埋深表 管顶距地表最小深度(米)
第一章、管道工程--材料检验
21..66、现场其它材料检查:
现现场场材材料料,,要要求求施施工工单单位位配配备备专专人人管管理理,,做做到到堆堆放放整整齐齐、、防防护护得得当当等等。。同同时时,,需需对对管管道道工工 程所使用的各类机械设备、工器具进行现场 核核查查,,如如::挖挖沟沟机机、、发发电电机机、、风风镐镐机机、、切切割割机机、、 破路机、打夯机、顶管设备、锄头、铁锹等,必须保证其性能良好、防护得当,并检查需年检 设备是否处于检测的安全使用期内。
与铁路交叉 (从轨道底部
算起)
1.5
1.5
1.5
• 当人行道管道埋深对照上表的要求,当埋深因地形限制,埋深小于标准200mm内时,进 行80mm的150#混凝土包封顶部;埋深小于标准超过200mm时,采用套钢管的保护方式。 车行道、铁路管道埋深对照上表的要求,当埋深因地形限制,埋深小于标准300mm内时, 进行80mm的150#混凝土包封顶部;埋深小于标准超过300mm时,采用套钢管的保护方 式。
一建【通信】34、通信工程传输网施工手册

14、敷设光(电)缆前,必须进行光(电)缆盘 测,并做好盘测测试记录
15、设备加电前必须先测量电源柜或配电箱的端 子电压是否正常,再测量设备端电源线的电压 是否正常
16、进入或离开局房、基站前必须打电话通知网 管,并遵守机房规章制度,不得随意调空调的 温度,不得随意触碰与本期工程施工无关的设 备
17、工作结束离开局房(基站)前,锁紧门窗, 关闭所有照明灯光,确认空调机正常工作
11、施工时施工人员必须使用礼貌用语,与施工 现场周边物业主、管理人员、居民保持良好关 系,做到文明施工
12、雨季施工时做好防触电、防雷击、防台风措 施。严禁下雨及刮大风时进行室外施工
13、挖土中发现管道、电缆及其他埋设物应及时 报告,不得擅自处理。并通知监理单位到现场 拍照记录留底
第一章
施工注意事项
30cm
第三章
管道工程:管沟及管材保护
塑料管防护
铺沙(上下各10cm)
第三章
管管道道回工填程土:要回填求土
1、在回填土时不能 有砖、石,是否夯实。 2、敷设塑料管道时, 在管道沟底先铺中粗 沙垫层10cm厚,再 铺塑料管。管群层间 及相邻管间间隔1cm, 并用中粗沙填满。管 群顶部铺中粗沙 10cm厚再回填土。
第三章
管道工程:回填土
回
填
夯
回填30CM
实
第管三道章工程—回管填道土工及程路:面回填恢土复及路面恢复
人(手)孔 回填
路面恢复
高出路面
市区: 5-10cm 郊区: 15-20cm
第三章
管道工程:管沟混凝土包封
塑料管道敷设后, 其管顶覆土小于 0.5m时,应采取保 护措施。如用砖砌 沟加钢筋混凝土盖 板或作钢筋混凝土 包封。
一级建造师之一建通信与广电工程实务题库及答案(历年真题)

一级建造师之一建通信与广电工程实务题库第一部分单选题(200题)1、柴油发电机组燃油管的涂漆颜色为()。
A.浅蓝色B.深蓝色C.棕红色D.银粉色【答案】:C2、基站全向天线离塔体间距应大于()。
A.1.0mB.1.5mC.2.0mD.2.5m【答案】:B3、水泥管道中并排及上下层管块均应错开()管块长度。
A.1/2B.1/3C.1/4D.1/5【答案】:A4、广播电视中心采用在线式UPS系统,主要功能是稳定电压、断电保护、后备供电和()。
A.防雷B.降噪C.净化电源D.节能【答案】:C5、在广播系统中,()的特点是线性失真小、没有串信现象、信噪比好、能进行高保真度广播、效率高、容易实现多工广播、覆盖范围有限和“门限”效应及寄生调频干扰。
A.调频广播B.中短波广播C.中波广播D.超短波广播【答案】:A6、世界各国卫星电视广播普遍采用C频段和Ku频段,其中C频段的范围是()。
A.3.7~4.2GHzB.5.7~6.4GHzC.9.7~10.4GHzD.11.7~12.75GHz【答案】:A7、线管不便于直接敷设到位时,采用()连接,不得将线缆直接裸露。
A.塑料软管B.金属套管C.塑料套管D.金属软管【答案】:D8、ATM采用固定长度的数据包,信元由()个字节组成。
A.36B.48C.53D.56【答案】:C9、()是一种代码变换,主要解决数字信号传输的可靠性问题。
A.信源编码B.信道编码C.信道解码D.信源解码【答案】:B10、5G系统的移动性要求达到()。
A.250km/hB.300km/hC.500km/hD.600km/h【答案】:C11、下列卫星工作多址方式中具备如下特点的是();各站所发的信号在结构上各不相同,并且相互具有准正交性,以区别地址,而在频率、时间、空间上都可能重叠。
A.频分多址方式B.时分多址方式C.空分多址方式D.码分多址方式【答案】:D12、3G移动通信系统在不同的环境下能提供的速率是:车速环境144kbit/s,步行环境()kbit/s,室内环境2Mbit/s。
一建【通信】46、通信光缆管线类工程施工安全操作图解指引

通信光缆管线类施工安全风险操作规范图解一、通信管井内作业,慎防有毒气体伤害和避免二次伤害一、风险说明1 井下或其他封闭环境存在有毒气体,没有事先通风和检验有毒气体浓度。
二、事故后果1 人员中毒造成人员伤亡。
三、安全控制点1 做好现场安全技术交底工作,。
图一作业前,提前打开人井通风。
图二确认有有害气体的浓度。
2 提前打开井盖通风,施工过程要确保通风畅通。
3 下井前先检测施工环境有毒气体的浓度。
四、防范措施1 做好现场安全技术交底工作,明确现场安全员。
2 下井前或进入其他封闭环境前要先用毒气测试仪或采用生物测试法进行检测。
3 在井下或其他封闭环境内施工要使用抽风设备,确保通空气流通良好。
4 作业发现有身体不适的立即停止作业。
5 发现有人中毒,采取正确措施,切忌盲目抢救,避免二次伤害。
五、应急措施1 人工鼓风,向施工环境补充新鲜空气,降低毒气浓度。
2 将出现轻微中毒症状的人员转移到通风环境。
3将出现中度及以上中毒症状的人员送医院急救,并在送救过程施行人工呼吸等急救手段。
图三使用抽风设备对人井内有害气体进行排空,以降低有害气体的浓度,便于人员下井作业。
图四在井下或其他封闭环境内施工,要使用排气扇、鼓风机等方式做好通风工作。
二、开挖管道、占道施工做好安全围蔽及警示措施,避免交通意外一、风险说明1 管道施工未设置安全警示设施,造成交通事故2 管井下作业,路面没有设置安全警示设施或留人职守,井面重物打击伤害3二、事故后果1 人员伤亡2 交通事故3 损坏通信设施三、安全控制点1 做好现场安全技术交底工作。
图一施工区域按规定设置安全警示标志。
高速公路上作业前300米开始设置警示标志和专人负责指挥交通。
图二设置作业区和和警示标志。
2 施工区域按规定设置安全警示标志、围带,井下作业井口留人值守。
3 高速公路上施工必须在前进方向300米开始设置警示标志。
四、防范措施1 做好现场安全技术交底工作,明确现场安全员。
2 井下作业井口留人值守。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
传输管道/管线工程建设图文介绍第一章通信管道工程管道按照报建手续和挖掘养护管理部门的不同,分为市政管道、公路管道和小区管道三类。
①、市政管道:在市政道路规划红线范围内建设,必须向规划部门办理规划报建手续,并由市政管理部门批准挖掘的管道;②、公路管道:在公路路产范围内或公路建筑控制区内建设,需向公路管理部门办理行政许可手续、并由公路管理部门批准挖掘的管道;③、小区管道:以上两种管道之外的管道,无需向行政主管部门报建。
1.1施工前的环境检查1、检验质量证明文件检验进场材料(PVC管、井盖、钢筋、水泥、砖、石、砂)的各种质量证明文件,如合格证、技术说明书、生产厂家、出厂日期等。
2、管材检查:PVC管身及管口不得变形,接续配件齐全有效,承接管的承接口内径与插口外径吻合;管身应光滑无伤痕,管孔无变形,孔径、壁厚应符合设计要求,负偏差应不大于1㎜。
钢管材质、规格、型号应符合设计文件规定,不得有锈片剥落或严重锈蚀;管的外径、壁厚偏差在允许范围内,管孔内壁应光滑、无节疤、无裂缝;各种钢管的管身及管口不得变形,接续配件齐全有效,套管的承接口内径应与插口外径吻合。
3、建筑材料检查对于方砖的检查,要求砖块无蜂窝状、缺角、断裂、易碎等现象,其规格尺寸须符合规范要求。
各种标号的水泥应符合设计规定的产品质量标准,工程施工中严禁使用假冒、过期或受潮硬化的水泥。
通信管道工程用的石料,应采用天然砾石或人工碎石,不得使用风化石;石料的粒径应符合设计规定的要求;石料中含泥量,按重量计不得超过2%;针状、片状颗粒含量,按重量计不得超过20%;硫化物和硫酸盐类含量,按重量计不得超过1%;石料中不得含有树叶、草根、木屑等杂物。
4、井圈、井盖对于手孔所用的井圈井盖,首先需对其出厂合格证明及检测报告进行核实确认,其品牌、型号、尺寸、承载力必须符合合同和设计要求,要求现场使用时无缺角、蜂窝、泡眼、裂纹、断层等缺陷;同时,也需对井圈井盖进行随机抽样送检,通过专业质检机构对其各项质量指标加以核准。
1.2管道敷设施工规范 1、管沟开挖施工当管道施工现场的环境、材料、器具检查工作完成,符合管道破土施工条件后,要求先进行沟坑的定位放线工作,确保管道沟坑的位置准确。
监理人员应检查现场是否按设计文件及城市规划部门批准的位置、坐标和高程要求进行施工。
一般情况下,按测量线及定位桩开挖,管道、手孔与中心线的偏差不得大于10mm 。
通信管道沟槽的开挖,其沟深应以设计高程为基准参照条件,正常情况下,人行道要求管道埋深0.8米以上,车行道要求1米以上,相应埋深是指管顶与路面的高差。
若原地面高于公路面,以公路面为标准;原地面低于公路面的情况,以原地面为标准。
遇到特殊路段,则严格按设计图纸进行施工。
管沟的宽度应根据布放管数的不同而相应调整,但应保证铺设PVC 管后,管群左右两侧距沟边的距离:在管道基础深度小于63厘米时,应分别大于等于15厘米;在管道基础深度超过63厘米时,应分别大于等于30厘米。
各种材质构成的通信管道,其最小埋深应符合下表的要求。
通信管道现场堆土:开凿的路面及挖出的石块等应与泥土分 别堆放;堆土不应紧靠碎砖或土坯墙,并应留有行人通道;城镇内的堆土高度不宜超过1.5米;堆置土不应压埋消火栓、闸门、电缆、光缆线路标石及势力、煤气、雨(污)水等管线检查井,雨水口及测量标志待设施;土堆的坡脚边应符合市政、市容、公安等部门的要求。
管沟开挖完成后,应在PVC 管敷设前对沟底进行抄平整理,保证沟底平整,无碎石、断砖、垃圾等杂物。
根据设计文件的具体要求,一般情况下需在沟底铺垫细沙或细土,厚度为10厘米左右。
在整个开挖过程中,要求监理人员进行巡视检查,对已完成开挖段的沟深、沟宽按比例进行抽测记录。
如遇到特殊施工路段,管道路由只能采取弯曲线路的情况,应确保管沟弯曲半径大于36米,在弯曲处尽量平缓过渡。
2. PVC 管铺设施工工程中所用的管材的材质、规格、程式和断面的组合必须符合设计要求。
塑料管排列要求:管群排列组合应符合设计要求。
布放塑料管的根数为2时,应呈“一”字型排放;3根时,应呈“品”字型排放;当根数大于3时,应采用分层叠放方式。
塑料管固定:应符合设计要求,同沟布放多根塑料管时,应每隔10m左右捆绑一次;使用金属定位架时,应每隔2m 设一定位架。
塑料管防护:塑料管在布放前,应先将两端管口严密封堵,防止水、土及其他杂物进入管内;塑料管在沟内应平整、顺直;在石质沟底铺设塑料管时,应在其上、下各铺10cm 后的碎土或沙土。
塑料管接续处理:应符合设计要求,塑料管道的接口断面应平直、无毛刺,并应采用配套的密封接头件接续。
无论是套箍式或插口式,2孔以上管道需用素混凝土进行包封。
3、管道沟槽回填土施工管道铺设完成后,进行管沟回填土施工。
对于该工序的要求,回填前应先清除沟内的遗留杂物,如有积水或淤泥,必须排除后方可进行回填。
首先在管群顶部和两侧分别回填10~15cm 的细沙,同时,要求施工操作人员检查回填土的土质情况,在PVC 管管群顶部30厘米以内以及靠近管道两侧的回填土内,不得含有直径大于5厘米的砾石、碎砖等坚硬物,设计文件有特殊要求的应做换土或过筛处理,垃圾土、腐蚀性土严禁当作回填土使用,以保证管道的长期稳定使用。
管道两侧应同时进行回填土施工,每回填15厘米厚,应用木夯排夯两遍。
回填高度超过管道顶部30厘米以上,每回填土30厘米,应用木夯排夯三遍或蛙式打夯机夯实两遍,直至回填完成。
1.2人手孔建筑规范要求手孔的砌筑施工是通信管道工程的一个重要施工工序,其施工质量对于日后井内光缆的敷设、固定、安全防护影响较大。
1、人(手)孔定位:人(手)孔一般设在管道的中心线上,人(手)孔间的距离应按地形(地物)或设计确定,一般不能超过120米,当遇到特殊地段无法达到设计要求的,需让相关单位视现场实际情况再作出相应的调整。
同时直角拐弯的地方要用大弧度的弯管或多加井。
2、人(手)孔开挖:在人(手)定位处根据该人(手)孔类型划线开挖,要放坡挖坑,坑壁与人(手)孔外壁应预留40厘米,以利于墙壁内外批荡。
3、人(手)孔基础:手孔基础要求为10厘米厚(人孔15厘米)、150#的混凝土基础,浇基础前应清理孔内杂物,挖好积水坑,基础表面应向中间积水坑泛水。
有特殊情况要加厚(如:底面渗水、地质不稳定等)。
4、人(手)孔砖砌体待垫层养护完成后,进行手孔墙体砌筑施工,要求砖墙面应平整、美观,不得出现竖向通缝。
砖砌体砂浆饱满程度应不低于80%;砖缝宽度应为8-12毫米,同层砖缝的厚度应保持一致。
砌体横缝应为15-20毫米,竖缝应10-15毫米;横缝砂浆饱满程度也应不低于80%,竖缝灌浆必须饱满严实,不得出现跑漏现象。
砌体必须垂直,砌体顶部四角应水平一致;砌体的形状、尺寸应符合设计要求。
5、人(手)孔墙体的粉刷:墙体的垂直度(全部净高)允许偏差应不大于10mm ,墙体顶部高程允许偏差应不大于20mm ;墙体与基础应结合严密、不漏水,结合部的内外侧应使用1:2.5水泥砂浆抹八字角;抹墙体基础的内、外八字角时,应严密、贴实、不空鼓、表面光滑、无飞刺、无断裂等现象。
砌筑墙体的水泥砂浆标号应符合设计规定。
内、外墙砂浆厚度为12-15mm6、井圈/井盖安装:井盖类型根据使用部位进行选用,如:城市道路应采用承载力为36KN 的A 级重型井盖、小区道路采用承载力为21KN 的B 级普通型井盖、其它情况则采用承载力为17KN 的C 级轻型井盖。
井圈与井盖的压边宽度不得小于50mm ,手孔井圈顶部高程应符合设计规定,允许正偏差不大于20毫米。
严格按照设计规范和建设单位要求进行安装。
7、挖土回填:手孔砌筑抹灰完成后,待外批自然风干稳固后,方进行手孔外侧回填土施工。
靠近手孔壁四周的回填土中,不应有直径大于10厘米的砾石、碎砖等坚硬物。
手孔坑每回填土30厘米,用木夯排夯两遍。
手孔坑的回填土不能高于手孔井圈的高度。
1.4管道工程施工后续处理在管道铺设及手孔砌筑完成后,将针对管道工程的施工进行后续处理。
1、封堵管孔将所有手孔内的管孔用堵头封堵严密,以防止杂物进入管孔而影响光缆子管敷设。
2、标桩的制作及种植一般情况下,标桩的制作采用白色PVC管加灌混凝土的方式,要求PVC管规格统一,外径为110毫米,内径为98毫米,高度为1.5米;在制做的过程中要求用C25的混凝土灌注填充,严禁空心或充沙。
标桩固定的位置应在离井外侧约15~20厘米远离行人车辆处垂直种植,埋深要在70厘米以上,同时要在埋坑内灌充同强度混凝土,确保标桩种植牢固;3、管道试通及管道段长计量管道工程验收之前,施工单位应对所有新建管道进行试通检验,整个过程监理人员须全程旁站监督,并做好现场的试通记录。
对于直线管道,其试通棒规格为F95 ×900mm;对于曲率半径大于36米的弯曲管道,其试通棒规格可为F95×600mm。
管道段长计量签证是日后结算的原始凭证和重要计算依据。
因此,要求在管道施工完成后,由现场监理人员组织施工单位针对管道段长进行逐段计量。
计量过程中,测量工具应选用皮尺,不得使用测距轮,单段长计量起始端位应为前后手孔的中心点位置,其误差不得超过所测段落长度的0.5%,采取全检全测方式,监理人员在现场做好起始井位和对应段长的记录工作,并签证确认。
1.5特殊路段处理1、特殊地段管沟挖掘规范:a、通信管道施工中,遇到不稳定土壤或有腐蚀性的土壤时,施工单位应及时提出,待有关单位提出处理意见后方可施工。
b、通信管道施工开挖时,遇到地下已有其他管线平行或垂直距离小于通信管道设计规范要求或危及其他设施安全时,应向建设单位反映,在未取得建设单位和产权单位同意时,不得继续进行施工。
c、挖掘沟(坑)如发现埋葬物,特别是文物、古墓等必须立即停止施工,并负责保护现场,与有关部门联系,在未得到妥善解决之前,施工单位等严禁在该地段内继续工作。
2、在传输管道的工程施工中,常会遇到管道过桥、过路、低洼、斜坡路段等多种特殊的情况,对于这些区域的施工,需采取一些特殊的施工工艺,如:架装铁箱、敷设钢管、混凝土包封、水泥路面开挖、顶管等。
a、对土质疏松、不稳定或积水较多地段,需在管道接口处采取混凝土包封处理,包封所用混凝土标号不小于C20;其规格为:边长大于管壁外沿10~15厘米的混凝土方块;同时,在地下开挖条件受限或低洼路段,其管道埋深不能达到设计规范要求时,也应采用混凝土包封,包封长度应超出该路段首尾各15厘米;所有管道途经水渠、桥梁等易焚烧垃圾的区域或公路两侧易发生塌方情况的路段,必须采取混凝土包封处理。
